屋面施工方案本工程为保温不上人屋面,其做法从上至下依次为:1、保护层:50mm厚C20细石混凝土随捣随抹(ø6@200*200);2、隔离层:干铺油毡一层;3、防水层:3+3mm厚SBS防水卷材;4、找平层:20厚1:3水泥砂浆找平层;5、找坡层:最薄处30mm厚炉渣找2%坡;6、排气层:ø50PVC通风帽,按3*3米方网格布置,高出屋面50cm7、结构层:钢筋混凝土屋面板。

一、编制依据1 主要法规《中华人民共和国建筑法》《建设工程质量管理条例》2 主要规程、规范《建筑机械使用安全技术规程》JGJ33-2001《建筑装饰装修工程质量验收规范》GB50300-2001 《屋面工程质量验收规范》GB50207-2002 《民用建筑节能设计标准》GB50207-2002 3 主要图集《建筑构造通用图集—屋面》88J5-1 《建筑构造通用图集—工程做法》88J1-1 《住宅厨卫排风道》88JZ8 《98系列建筑标准设计图集--屋面》98J5《住宅建筑构造》03J930-1 4 主要标准《建筑工程施工质量验收统一标准》GB50300-2001 《建筑施工安全检查标准》JGJ59-99二、工程概况三、屋面施工的基本要求1、屋面水落管、排气孔等就位后展开屋面施工。

2、铺设找坡层时,按雨落管最底处30mm厚2%坡度贴灰饼找坡。

施工时只须稍微撒水湿润即可,以达到保温层、找坡层结合牢固、尽量减少顶板与防水层之间含水率的目的。

要求焦渣振捣密实,用大杠刮平,木抹子粗抹一遍。

3、找坡层经实测含水率小于9%(用1平方米卷材在中午盖4小时后,不出现水珠为准)后方可进行找平层施工。

6、找平层分格缝间距在不大于6m间调整,分格缝内灌沥青胶。

7、防水层在常温下24h后浇水养护10d后开始防水层施工,3+3mm厚SBS 防水卷材。

屋面防水层施工时主要控制以下几点:(1)把好原材料的质量关。

进场的卷材应当有相关的质量证明资料,包括厂家资料、使用说明书、产品合格证、产品检验报告,外观检查合格,现场见证取样送试验室进行复试,复试合格后才能使用。

1、鲁班奖工程细部做法集锦之屋面工程

1、鲁班奖工程细部做法集锦之屋面工程
一、屋面工程
( 六 ) 屋 面 接 水 簸 箕
定制的接水簸箕
鲁班奖工程细部做法集锦
一、屋面工程
( 六 ) 屋 面 接 水 簸 箕
水落管、承水斗设置合理
鲁班奖工程细部做法集锦
一、屋面工程
( 七 ) 屋 面 栈 桥
穿越屋面管道部位处理,美观大方、适用
鲁班奖工程细部做法集锦
一、屋面工程
( 七 ) 屋 面 栈 桥
定制石材地漏盖装饰,石材四角对缝,安装精美
鲁班奖工程细部做法集锦
一、屋面工程
( 五 ) 屋 面 排 气 管 、 通 气 管
排气管是可拆卸的,防水泛水翻边上250mm 并锁口;排气管打胶保护。
鲁班奖工程细部做法集锦
一、屋面工程
( 五 ) 屋 面 排 气 管 、 通 气 管
造型美观的屋面通气管
鲁班奖工程细部做法集锦
( 三 ) 屋 面 泛 水
泛水高度符合设计要求顺直流畅
鲁班奖工程细部做法集锦
一、屋面工程
( 三 ) 屋 面 泛 水
屋面平整,分格缝清晰通顺,排水天沟弧度自然,排水流畅
鲁班奖工程细部做法集锦
一、屋面工程
( 三 ) 屋 面 泛 水
屋面转角及变形部位用塑料线槽分格断开
鲁班奖工程细部做法集锦
一、屋面工程
鲁班奖工程细部做法集锦
一、屋面工程
( 四 ) 屋 面 天 沟 、 檐 沟 、 过 水 口
天沟过水通畅 过水口成排成线
鲁班奖工程细部做法集锦
一、屋面工程
( 四 ) 屋 面 天 沟 、 檐 沟 、 过 水 口
过水口标高设置合理
鲁班奖工程细部做法集锦
一、屋面工程
( 四 ) 屋 面 天 沟 、 檐 沟 、 过 水 口

主体屋面工程做法

主体屋面工程做法

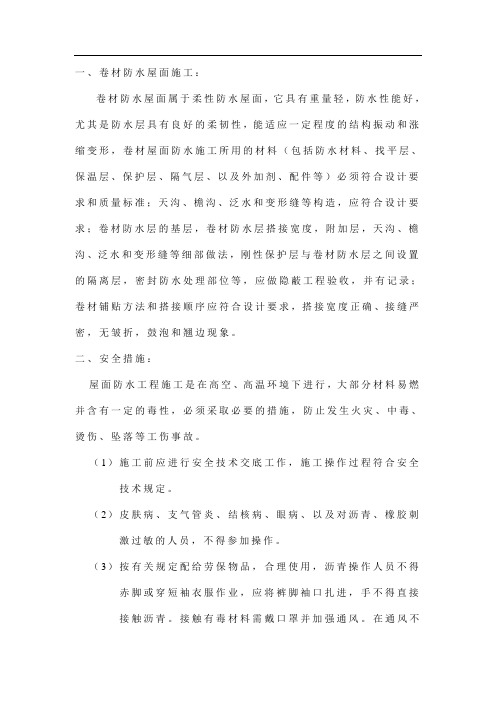

一、卷材防水屋面施工:卷材防水屋面属于柔性防水屋面,它具有重量轻,防水性能好,尤其是防水层具有良好的柔韧性,能适应一定程度的结构振动和涨缩变形,卷材屋面防水施工所用的材料(包括防水材料、找平层、保温层、保护层、隔气层、以及外加剂、配件等)必须符合设计要求和质量标准;天沟、檐沟、泛水和变形缝等构造,应符合设计要求;卷材防水层的基层,卷材防水层搭接宽度,附加层,天沟、檐沟、泛水和变形缝等细部做法,刚性保护层与卷材防水层之间设置的隔离层,密封防水处理部位等,应做隐蔽工程验收,并有记录;卷材铺贴方法和搭接顺序应符合设计要求,搭接宽度正确、接缝严密,无皱折,鼓泡和翘边现象。

二、安全措施:屋面防水工程施工是在高空、高温环境下进行,大部分材料易燃并含有一定的毒性,必须采取必要的措施,防止发生火灾、中毒、烫伤、坠落等工伤事故。

(1)施工前应进行安全技术交底工作,施工操作过程符合安全技术规定。

(2)皮肤病、支气管炎、结核病、眼病、以及对沥青、橡胶刺激过敏的人员,不得参加操作。

(3)按有关规定配给劳保物品,合理使用,沥青操作人员不得赤脚或穿短袖衣服作业,应将裤脚袖口扎进,手不得直接接触沥青。

接触有毒材料需戴口罩并加强通风。

在通风不良部位进行含有挥发性溶剂的涂料施工时宜采用人工通风措施。

(4)操作时应注意风向、防止下风操作人员中毒、受伤。

熬制玛脂(或涂料)和配置冷底子油时,应注意控制沥青锅的容量和加热温度,防止烫伤。

(5)防水卷材、防水涂料和粘结剂多为易燃易爆产品,在仓库、工地现场存放和运输过程应严禁烟火、高温和暴晒。

施工现场应有严禁烟火标志,并配备足够的灭火器具。

(6)运输线路应通畅、各项运输设施应牢固可靠,屋面孔洞及檐口应有安全措施。

(7)高空作业操作人员不得过份集中,必要时系安全带。

(8)屋面施工时,不允许穿钉子鞋的人员进入,施工人员不得踩踏未固化的防水涂膜,以防滑到跌落。

三、主体屋面工程做法:(1)保护层:12厚地砖铺平拍实,缝宽5,1:1水泥砂浆填缝(2)结合层:25厚1:4干硬性水泥砂浆面上撒水泥(3)隔离层:满铺0.15厚聚乙烯薄膜一层(4)卷材防水层:4厚SBS防水卷材一道(5)找平层:20厚1:3水泥砂浆(6)保温层:50厚挤塑聚苯板(7)找坡层:1:8水泥膨胀珍珠岩找2%坡,最薄处20厚(8)结构层:钢筋混凝土屋面板四、服务用房部分工程做法:(1)防水层:4厚SBS防水卷材一道(铝箔面层)(2)找平层:20厚1:3水泥砂浆(3)保温层:50厚挤塑聚苯板(4)1:8水泥膨胀珍珠岩找2%坡,最薄处20厚(5)结构层:钢筋混凝土屋面板五、阳台以及连廊部分工程做法:(1)防水层:4厚SBS防水卷材一道(铝箔面层)(2)找平层:20厚1:3水泥砂浆(3)1:8水泥膨胀珍珠岩找2%坡,最薄处20厚(4)结构层:钢筋混凝土屋面板4.装修工程一、内墙1釉面砖墙面的工程做法:1、5厚面砖,水泥浆擦缝2、5厚1:1水泥砂浆加水重20%建筑胶囊贴3、刷素水泥浆一遍4、15厚1:3水泥砂浆5、刷基层处理剂一遍二、内墙2混合砂浆内墙面得工程做法:1、喷白色乳胶漆两遍2、5厚1:2水泥砂浆3、15厚2:1:8水泥石灰砂浆,分两次抹灰4、刷建筑胶素水泥砂浆一遍,配合比为建筑胶:水=1:4三、外墙1与6、7涂料保温外墙的做法:1、一底二涂高弹丙烯酸涂料2、5厚聚合物抗裂砂浆复合耐碱网布3、喷界面处理剂一道4、30厚1:2.5水泥砂浆找平拉毛5、40厚钢丝网架聚苯板保温层专用固定件固定于墙面6、基层处理,喷界面处理剂一道四、外墙2涂料外墙做法:1、喷外墙弹性涂料两道2、弹性底漆柔性耐水腻子3、20厚2:1:8水泥石灰浆找平五、外墙3与5外贴贴面砖保温墙面做法:1、8厚面砖,1:1水泥砂浆勾缝2、5厚聚合物抗裂砂浆3、30厚1:2.5水泥砂浆找平拉毛4、喷界面处理剂一道5、40厚钢丝网架聚苯板保温层专用固定件固定于墙面6、基层处理,喷界面处理剂一道六、外墙4外贴面砖墙面做法:1、8厚面砖,1:1水泥砂浆勾缝2、5厚1:1水泥砂浆加水重20%建筑胶囊贴3、刷素水泥浆一遍4、20厚2:1:8水泥石灰砂浆,分连词抹灰5、刷建筑胶素水泥浆一遍,配合比为建筑胶:水=1:4七、石质板材贴面台阶做法:1、20厚石质板材踏步及踢脚板,水泥浆擦缝2、30厚1:4干硬性水泥砂浆3、素水泥浆结合层一遍4、50厚C15混凝土台阶5、300厚3:7灰土6、素土敦实装饰工程的施工顺序尤为重要,直接影响装饰工程的施工质量。

建筑屋面工程施工

建筑屋面工程施工

建筑屋面工程施工1、屋面保温层施工屋面保温层系用轻质松散材料(炉渣、水渣、珍珠岩、矿渣棉)或板块状保温材料(泡沫混凝土板、加气混凝土板、蛭石混凝土板、聚苯板块)铺筑(砌)或整体现浇(沥青膨胀蛭石、沥青膨胀珍珠岩)而成。

这类材料具有密度小、导热系数低、保温和耐腐蚀性好,不燃等特点。

在屋面工程中主要起隔热、防寒、消音、保护屋面结构的作用,同时可节省能源。

⑴作业条件①铺设保温层的屋面基层施工完毕,并经检查办理交接验收手续。

屋面上的吊钩及其他露出物应清除掉,残留的痕迹应铲平,抹入灰浆层内,屋面应清理干净,方可进行下道工序作业。

②有隔汽层的屋面,应先将基层清扫干净,使表面平整、干燥,不得有松散、开裂、起鼓等情况,并按设计要求和施工规范规定,铺设隔汽层。

③穿过屋面和女儿墙等结构的管道根部,应用细石混凝土填塞密实,做好转角处理,将管根部固定。

④松散或板状保温材料运到现场,应堆放在平整坚实场地上妥加保管、护盖,防止雨淋、受潮或破损、污染。

⑤试验室根据现场材料通过试验提出保温材料的施工配合比。

⑵施工方法①清理基层:现浇混凝土基层,应将表面泥土、杂物清理干净,基层应平整、干燥。

②排汽屋面施工当屋面保温层、找平层因施工时含水率过大或遇雨水浸泡不能及时干燥。

而又要立即铺设柔性防水层时,必须将屋面做成排汽屋面,以避免因防水层下部水分汽化造成防水层起鼓破坏,避免因保温层含水率过高造成保温性能降低。

如果采用低吸水率(<6%)的保温材料时,就可以不必作排汽屋面。

排汽屋面可通过在保温层中设置排汽通道实现,其施工要点如下:排汽道应纵横贯通,不得堵塞,并应与大气连通的排汽孔相连。

排汽道间距宜为6m纵横设置,屋面面积每36㎡宜设置1个排汽孔。

在保温层中预留槽做排汽道时,其宽度一般为20~40mm;在保温层中埋置打孔细管(塑料管或镀锌钢管)做排汽道时,管径25mm。

排汽道应与找平层分格缝相重合。

为避免排汽孔与基层接触处发生渗漏,应做防水处理。

屋面工程施工方案

屋面工程施工方案

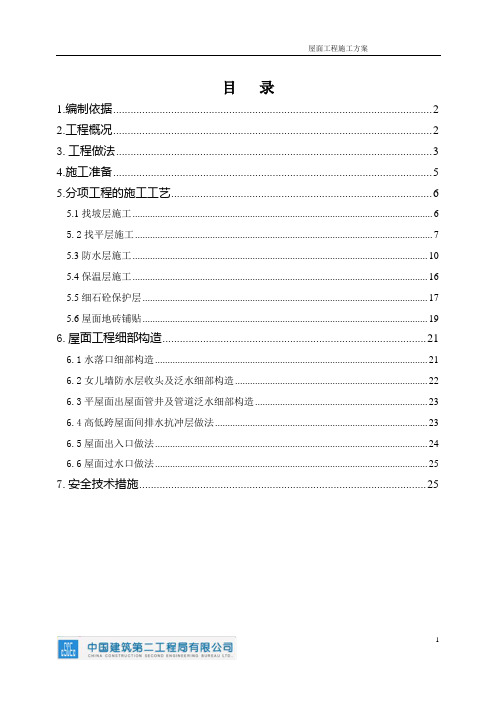

目录1.编制依据 (2)2.工程概况 (2)3.工程做法 (3)4.施工准备 (5)5.分项工程的施工工艺 (6)5.1找坡层施工 (6)5.2找平层施工 (7)5.3防水层施工 (10)5.4保温层施工 (16)5.5细石砼保护层 (17)5.6屋面地砖铺贴 (19)6.屋面工程细部构造 (21)6.1水落口细部构造 (21)6.2女儿墙防水层收头及泛水细部构造 (22)6.3平屋面出屋面管井及管道泛水细部构造 (23)6.4高低跨屋面间排水抗冲层做法 (23)6.5屋面出入口做法 (24)6.6屋面过水口做法 (25)7.安全技术措施 (25)1.编制依据1.1施工图纸1.2施工组织设计1.3施工招标文件1.4平屋面(12YJ5-1)1.5屋面工程施工工艺标准(ZJQ00-SG-006-2003)1.6屋面工程质量验收规范(GB50207-2012)1.7建筑工程质量通病防治手册(第四版)2.工程概况2.1工程建设概况2.2工程建筑设计概况3.工程做法4.施工准备4.1技术准备参与施工的技术、生产、质量及其它管理人员要认真熟悉图纸、规范、图集,掌握设计的材料做法、细部构造、质量标准等。

施工前对施工班组进行书面交底,计算工程量,编制材料计划。

4.2机具准备所需机具:电动搅拌机、小平铲、铁桶、汽油喷灯、剪刀、钢卷尺、砂浆搅拌机、手推车、铁锹、铁抹子、水平刮杠等。

4.3材料准备4.3.1屋面工程所用的防水、保温隔热材料应有产品合格证和性能检测报告,材料的品种、规格、性能等应符合现行国家产品标准和设计要求。

4.3.2水泥应采用强度不低于32.5级的水泥,应具有出厂合格证及进场复验报告。

砂采用中砂,含泥量不大于3%,不含有机杂质,级配良好。

4.4各种穿过屋面的预埋管件根部及排烟气道、女儿墙、变形缝等部位按图纸及规范要求施工完毕。

5.分项工程的施工工艺5.1找坡层施工5.1.1材料要求找坡层材料采用水泥:膨胀珍珠岩=1:8(体积比)的拌合物。

屋面工程施工方案

屋面工程施工方案

XX项目工程屋面工程施工方案审批:审核:编制:版次:Xxx单位年月日1 屋面工程特点1、屋面工程涉及多道工序本工程屋面工程涉及工序多,包括结构、防水、保温、防火等,因此具有综合性特点。

在屋面工程施工过程中,需要综合运用多种技术和知识,以满足不同工序的要求。

2、施工工期紧张由于本工程屋面涉及多道工序,各个工序间歇时间短,需合理安排工期。

2 屋面工程施工重、难点与合理建议3 屋面工程施工方案1.1 找坡层1、施工流程工艺流程:基层清理→定标高→混凝土浇筑→找平。

1)基层清理:将结构层上表面的松散杂物清理干净,凸出基层表面的灰渣等粘结杂物等清理干净,对结构局部不平整的要用干拌砂浆找平。

2)贴点标高、冲筋:根据坡度要求,拉线找坡,一般按1~2m贴点标高(贴灰饼),根据屋面平面图在水落口起始处1m范围内用干拌砂浆找3~5%坡,1米以外用1:8水泥憎水型膨胀珍珠岩2%坡,最薄处30mm厚。

找坡层坡度严格按图纸流水方向施工。

3)拉线找坡,一般按1~2m贴点标高(贴灰饼),铺抹找平砂浆时,先按流水方向以间距2m冲筋,并设置找平层分隔缝,宽度一般为20mm,分隔缝间距为纵横向不大于6m 。

4)用刮杠靠冲筋条刮平,找坡后用木抹子搓平,铁抹子压光。

待浮水沉失后,人踏上去有脚印但不下陷为度,再用铁抹子压第二遍即可。

5)基层与突出屋面结构(女儿墙、管井等)的交接处和基层的转角处,找平层均应做成圆弧形,圆弧半径为50mm且在女儿墙处找坡高度为同一标高。

2、质量标准1)表面平整度控制:标高偏差+10mm。

2)商品混凝土的配合比、原材质量、搅拌、运输、养护和施工符合施工规范规定和有关规定。

3)混凝土试块的取样、制作、养护和实验必须符合施工规范的规定。

4)混凝土浇筑时禁止往罐车内浇水,如混凝土出现不合格,如离析、和易性、塌落度不合格等现象要及时通知现场管理人员核实无误后要求退掉混凝土。

5)混凝土振捣密实无蜂窝、孔洞等现象。

6)混凝土垫层厚薄均匀,无厚薄不均、凹凸不平,下陷断裂等现象,表面找平层必须坚固,无松动、起鼓、起砂等现象。

屋面工程装饰做法

屋面工程装饰做法
屋面工程的装饰做法有很多种,以下是一些常见的方法:
1. 瓦片:瓦片是最常见的屋面装饰材料,有各种颜色和形状的瓦片可以选择,可以根据设计要求组合出各种图案。

2. 木梁:木梁不仅可以提供结构支持,还可以作为装饰元素,通过油漆或者雕刻可以增加屋面的美观性。

3. 金属板:金属板如铝板、铜板、钛板等可以作为屋面装饰材料,它们具有良好的耐候性和装饰性。

4. 玻璃:玻璃屋顶是一种非常独特的装饰做法,可以带来明亮的光线,增加室内空间的开阔感。

5. 绿色植被:在屋面上种植植物,不仅可以增加美观性,还可以提供隔热和隔音效果。

6. 涂料:通过涂料的颜色和质地变化,也可以为屋面增添丰富的视觉效果。

以上就是一些常见的屋面装饰做法,具体的选择需要根据建筑的设计风格和功能需求来决定。

教学楼工程做法

教学楼工程做法
一.屋面做法(30厚细石混凝土保护层屋面采用不上人屋面)SBS防水层
20厚水泥沙浆找平层
150厚水泥珍珠岩保温层
110厚钢筋混凝土板
15厚板底纸筋石灰
二.楼面做法
30mm厚细石混凝土
110mm厚钢筋混凝土现浇板
15厚天棚水泥砂浆抹灰
三.墙面做法
15厚1:3水泥砂浆
刷素水泥浆一道
3-4厚水泥胶结合层
8-10厚面砖,1:1水泥砂浆勾缝
四.卫生间楼面做法
10厚缸砖地面采用防水面砖地面
5厚1:1水泥细砂浆
20厚1:3水泥砂浆找平
40厚C20细石砼坡向地漏
聚氨脂三遍涂膜防水层厚1.5-1.8
20厚1:3水泥砂浆找平层,四周抹小八字角
80厚现浇楼板
五.门窗的做法
1.门窗应该满足采光通风,密闭和热工性能,使用和交通安全,还有视觉效果的要求
2.门窗分别采用木,金属,塑料等材料制作。

3.门窗框采用塞樘的工艺安装
4.门窗框安装后,应先在门窗框与墙体之间的细缝中塞入沥青麻丝或其他柔性防腐材料后在进行抹灰处理。

5.门窗的防水构造是按照规范的要求
6.提高门窗的水密性的构造措施同时也提高门窗气密性,同时也提高了门窗的热工性能。

平屋面工程施工做法详解

平屋面工程施工做法详解一、工程准备阶段1. 施工前的准备工作在进行平屋面工程施工之前,需要做好以下准备工作:(1)确定施工图纸和技术要求,了解平屋面工程的设计要求。

(2)准备施工所需的材料和设备,确保施工过程中材料供应充足。

(3)清理施工现场,并做好安全防护工作,保证施工人员的安全。

2. 施工前的检查在开始平屋面工程施工之前,需要对施工现场和工程材料进行检查,确保施工条件满足要求。

(1)检查施工现场的平整度和结构稳定性,必要时进行修复。

(2)检查施工材料的质量和规格,严格按照设计要求选用材料。

3. 施工计划制定在进行平屋面工程施工时,需要制定详细的施工计划,包括施工工序、工期安排、材料搭配等内容,确保施工按照计划有序进行。

二、平屋面工程施工步骤1. 屋面结构施工(1)根据设计要求搭建屋面结构,包括梁、柱、梁柱节点等。

(2)进行屋面结构的检查和验收,确保结构牢固。

(3)安装屋面防水层支撑系统,包括屋面板、保护层、排水板等。

2. 屋面防水层施工(1)进行屋面防水层的施工前准备工作,包括清理屋面、处理接缝、修补破损等。

(2)根据设计要求选择合适的防水材料,如沥青卷材、聚合物改性沥青、橡胶防水卷材等。

(3)进行防水材料的铺设和焊接,确保每一块防水材料之间的接缝牢固。

3. 屋面保护层施工(1)在完成防水层施工后,需对屋面进行保护,防止外界因素对防水层造成损害。

(2)选择合适的保护层材料,如碎石、沥青砂浆、聚乙烯薄膜等。

(3)对保护层进行铺设,确保整个屋面的平整度和均匀度。

4. 排水系统施工(1)设计良好的排水系统对于平屋面工程至关重要,能有效防止积水和雨水对屋面的侵蚀。

(2)根据设计要求安装屋面排水系统,包括排水管、排水口、排水管道等。

(3)检查排水系统的施工质量,确保排水系统完全畅通,能够及时排水。

5. 屋面装饰面施工(1)屋面装饰面施工是为了美化屋面的外观,增加屋面的抗风压能力和防水性能。

(2)选择合适的装饰面材料,如瓷砖、石子、涂料等。

屋面及防水工程细部做法

1。

一般要求1。

1 屋面坡度符合设计要求。

檐沟和天沟的找平层做好后,应进行泼水试验,当确认无积水后,方可施工面层。

檐沟和天沟内不应有超过5mm深的积水。

1.2 保温屋面,使用不吸水的材料,如硬质聚氨酯发泡。

1。

3 对屋面孔洞要用防水混凝土或砂浆封堵,堵好后进行24h蓄水实验,可单独对局部孔洞进行蓄水实验(孔洞周围砌60mm高水池),试水合格后进行下道工序施工。

1.4 屋面防水层做完后,要进行不少于24小时的蓄水试验,经检查无积水、渗漏为合格,并做好试水记录。

1。

5 屋面施工时,应尽量避免将管道(上层小屋面的雨水管、水箱间的溢流管等)在泛水高度以下从室内穿出屋面。

1.6 屋面防水卷材的搭接长度严格按规范施工。

1。

7 女儿墙防水收口处至压顶与外墙相交处应做界格,每3延长米界一道,宽度宜为10mm,用防水油膏封嵌,深度为整个抹灰层。

)1。

8 屋面工程保温层为水泥膨胀珍珠岩时,应做排气道。

排气孔宜36㎡设一个.排汽孔使用Φ25以上钢管固定在结构层上,并放置在最高的纵横排汽道交汇处。

屋面单面排水时,排气管宜分两排设置,第一排设置在距屋面最高60cm 的纵横汽道交汇处,第二排设置在屋面中间纵横排汽道交汇处。

2。

具体细部做法2.1 防水基层处理卷材防水屋面的基层与突出屋面的结构(女儿墙、立墙、天沟墙、变形缝、烟囱等)连接处以及基层的转角处(水落口、天沟、檐沟、屋脊等)均应做成圆弧。

圆弧半径,对沥青防水卷材为100-150mm;高聚物改性沥青防水卷材为50mm;合成高分子防水卷材为20mm.2.1 天钩、檐沟部位的卷材铺贴铺贴天钩、檐沟卷材时,宜顺天沟、檐沟方向,减少搭接.卷材(涂膜)防水层在天沟、檐沟与屋面交接处、泛水、阴阳角等部位,应增加卷材(涂膜)附加层.天沟、檐沟与屋面交接处的附加层宜空铺,空铺的宽度为200mm。

2.3 防水卷材的收头处理2。

3.1 卷材防水屋面的泛水构造为:当墙体为砖墙时,卷材收头可直接铺压在女儿墙压顶下,压顶应做防水处理.也可在砖墙预留凹槽,将截齐的卷材端部压入预留凹槽内,并用压条或垫片钉压固定,最大钉距不得大于900mm,然后用密封材料将凹槽嵌填封严。
