轻钢龙骨隔墙技术交底
墙面工程施工技术交底(轻质隔墙)

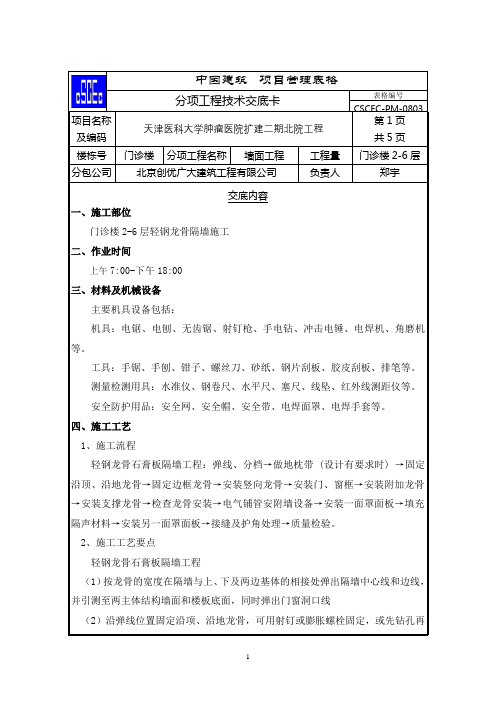

中国建筑 项目管理表格分项工程技术交底卡表格编号CSCEC-PM-0803项目名称及编码 天津医科大学肿瘤医院扩建二期北院工程 第1页 共5页楼栋号 门诊楼 分项工程名称墙面工程工程量 门诊楼2-6层分包公司北京创优广大建筑工程有限公司负责人郑宇交底内容一、施工部位门诊楼2-6层轻钢龙骨隔墙施工二、作业时间上午7:00-下午18:00三、材料及机械设备 主要机具设备包括:机具:电锯、电刨、无齿锯、射钉枪、手电钻、冲击电锤、电焊机、角磨机等。
工具:手锯、手刨、钳子、螺丝刀、砂纸、钢片刮板、胶皮刮板、排笔等。
测量检测用具:水准仪、钢卷尺、水平尺、塞尺、线坠、红外线测距仪等。
安全防护用品:安全网、安全帽、安全带、电焊面罩、电焊手套等。
四、施工工艺 1、施工流程轻钢龙骨石膏板隔墙工程:弹线、分档→做地枕带 (设计有要求时) →固定沿顶、沿地龙骨→固定边框龙骨→安装竖向龙骨→安装门、窗框→安装附加龙骨→安装支撑龙骨→检查龙骨安装→电气铺管安附墙设备→安装一面罩面板→填充隔声材料→安装另一面罩面板→接缝及护角处理→质量检验。
2、施工工艺要点轻钢龙骨石膏板隔墙工程(1)按龙骨的宽度在隔墙与上、下及两边基体的相接处弹出隔墙中心线和边线,并引测至两主体结构墙面和楼板底面,同时弹出门窗洞口线(2)沿弹线位置固定沿项、沿地龙骨,可用射钉或膨胀螺栓固定,或先钻孔再会签栏质量安全环保时间时间时间编制审核签发时间时间时间注:交底卡由现场管理工程师负责拟定,与施工计划安排相配套,交底卡中的安全、质量要求应分别经项目部质量、安全负责人会签,项目部生产经理对技术交底进行审核,再由项目部总工程师负责人签发。
隔墙龙骨施工规范

隔墙龙骨施工规范篇一:轻钢龙骨石膏板隔墙施工工艺标准轻钢龙骨石膏板隔墙施工工艺标准1.总则1.1适用范围本工艺标准适合于装饰装修工程中轻钢龙骨石膏板隔墙的施工。
1.2编制参考标准及规范《建筑工程施工质量验收统一标准》 GB50300-2001 《建筑装饰装修工程施工质量验收规范》 GB50210-20012.施工准备2.1技术准备2.1.1图纸会审,编制骨架隔墙安装工程施工方案。
2.1.2对施工班组进行技术交底。
2.1.3对施工班组进行安全交底。
2.2材料要求2.2.1 轻钢龙骨主件:沿顶龙骨、沿地龙骨、加强龙骨、竖向龙骨、横向龙骨应符合设计要求。
2.2.2 轻钢骨架配件:支撑卡、卡托、角托、连接件、固定件、附墙龙骨、压条等附件应符合设计要求。
2.2.3 紧固材料:射钉、膨胀螺栓、镀锌自攻螺丝、木螺丝和粘结嵌缝料应符合设计要求。
2.2.4 填充隔声材料:按设计要求选用。
2.2.5 罩面板材:纸面石膏板规格、厚度由设计人员或按图纸要求选定。
2.3主要机具:板锯、电动剪、电动自攻钻、电动无齿锯、手电钻、射钉枪、直流电焊机、刮刀、线坠、靠尺等。
2.4作业条件2.4.1主体结构已验收,屋面已做完防水层,顶棚、墙体抹灰已完成。
2.4.2室内弹出+50cm标高线。
2.4.3作业的环境温度不应低于5℃。
2.4.4熟悉图纸,并向作业班组作详细的技术交底。
2.4.5根据设计图和提出的备料计划,查实隔墙全部材料,使其配套齐全。
安装各种系统的管、线盒及其它准备工作已到位。
2.4.6主体结构墙、柱为砖砌体时,应在隔墙交接处,按1000mm间距预埋防腐木砖。
2.4.7设计要求隔墙有地枕带时,应先将C20细石混凝土地枕带施工完毕,强度达到10MPa以上,方可进行轻钢龙骨的安装。
2.4.8如果使用木龙骨必须进行防火处理,并应符合有关防火规范,直接接触结构的木龙骨应预先刷防腐漆。
2.4.9先作样板墙一道,经鉴定合格后再大面积施工。
轻钢龙骨石膏板隔墙施工技术交底

轻钢龙骨石膏板隔墙施工技术交底㈠、工程概况某高级饭店为钢筋混凝土框架结构,除加气混凝土墙面外,隔墙大部分采用轻钢龙骨石膏板作面板的轻质隔墙。
由于该飞程内装修属高级装修,施工要求高,在作业时必须严格遵守施工工艺标准和本技术交底的具体规定。
(二)作业准备1、材料该工程设计指定的轻钢龙骨和石膏板定点生产厂家,见表18-1轻钢龙骨和石膏板定点生产厂表18-12、现场作业准备⑴、轻钢骨架石膏罩面板隔墙施工前,应先安排外装修,墙板安装应待屋面、室内地面、顶棚和墙面抹灰完成后进行。
⑵、设计要求隔墙有地枕带,应将地枕带施工完毕,并达到设计强度后,方可进行轻钢骨架的安装。
⑶、墙为加气混凝土砌体时,应在隔墙交接处,按1000mm间距预埋木砖。
⑷、根据设计图和施工方案提出的备料计划,查实隔墙全部材料,使其配套齐备。
㈢、施工方法1、根据施工图在楼地面上放出隔墙位置线及门窗洞口边框线,并弹出预龙骨位置边线,放线后按设计要求,将隔墙的门洞口框安装完毕,用钢凿凿掉木门框脚头部分的混凝土,以便于门框固定。
2、按照隔墙所弹墨线位置,安装顶龙骨和地龙骨,用射钉枪将射钉固定在结构主体上,其射钉间距为1000mm。
用射钉固定时,应带有橡胶垫条或泡沫塑料垫条来固定上下沿边龙骨。
混凝土导墙采用预埋木砖(按设计图男求尺寸预埋)用木螺丝固定沿地龙骨和沿顶龙骨。
卫生间加气混凝土墙沿墙沿地龙骨,也应在其混凝土内预埋木砖用本螺丝固定好沿墙龙骨。
3、将C75-2主龙骨(竖向龙骨)上下两端嵌入沿顶沿地龙骨,用铆钉枪固定或用电钻打眼木螺丝固定。
竖龙骨布置间距为400~600mm左右,板材中间有一根龙骨,有利于用KF80腻子嵌缝,靠墙或柱的竖向龙骨用射钉将其固定,钉距为1000mm。
见图18-1。
4、为了保证墙体稳定,当层高超过3m时,可在60cm一档的主龙骨空洞中穿入横撑龙骨C75-3,并用龙骨长C75—4卡紧,间距120cm为一档。
门框处用双并主龙骨组成。
轻钢龙骨纸面石膏板隔墙工程安全技术交底

单位工程名称
交底人
接受人
分项工程名称
轻钢龙骨纸面石膏板隔墙
施工队(组
技
术
安
全
交
底
交底内容:
1.轻钢龙骨安装的基本要求:
(1) 墙位放线
根据设计图纸确定的隔断墙位,结合罩面板的长宽分档,以确定竖向龙骨、横撑及附加 龙骨的位置,在楼地面弹线,并将线引侧至顶棚和侧墙。
(2) 安装沿地、沿顶及沿边龙骨
横龙骨与建筑顶、地及竖龙骨与墙柱连接可采用射钉,选用M5×35㎜的射钉将龙骨与 混凝土基体固定,砖砌墙、柱体应采用金属膨胀螺栓。
(3) 安装竖龙骨
1) 按设计确定的间距就位竖龙骨。
2) 由隔断墙的一端开始排列竖龙骨,有门窗者应从门窗洞口开始向俩侧排列。当最 后一根竖龙骨距离沿墙(柱)龙骨的尺寸大于设计规定时,必须增设一根竖龙骨。
单位工程技术负责人施工队组长工程安全技术交底单位工程名称交底人接受人分项工程名称轻钢龙骨纸面石膏板隔墙施工队组允许偏差和检验方法板材隔墙安装的允许偏差和检验方法项目允许偏差mm检验方法复合轻质墙板石膏空心泥板金属夹其他复合板用钢直尺和塞尺检查骨架隔墙安装的允许偏差和检验方法项目允许偏差mm检验方法纸面石膏人造木工水泥纤维板拉5m线不足5m拉通线用钢直尺检查拉5m线不足5m拉通线用钢直尺检查用钢直尺和塞尺检查单位工程技术负责人施工队组长工程安全技术交底单位工程名称交底人接受人分项工程名称轻钢龙骨纸面石膏板隔墙施工队组交底内容
3) 在竖龙骨开口处安装卡托或支撑卡与贯通横撑龙骨的连接锁紧,根据需要可在竖
龙骨背面加设角托与贯通龙骨固定。
单位工程
技术负责人
工长
施工队
(组长)
3) 门窗洞口处的竖龙骨安装应依据设计要求,采用双根并用或是扣盒子加强龙骨。
完整版石膏板隔墙技术交底

鲁 JJ-005工程名称 分项工程 石膏板轻体隔墙安装交底日期 201833齐鲁制药生物医药产业园 之中试实验区 B 楼一标段 北京弘高建筑装饰设计 工程有限公司交底提要:轻钢龙骨石膏板隔墙的施工准备、施工顺序、施工工艺、质量保证措施、成品保护及应注意的质量问题 交底内容: 、施工准备1、材料及主要机具:1.1轻钢龙骨:轻钢龙骨主件有沿顶沿地龙骨、加强龙骨、竖(横)向龙骨、横撑龙骨。
轻钢龙骨配件有支撑卡、卡托、角托、连接件、固定件、护角条、压缝条等。
轻钢龙骨的配置符合设计要求。
龙骨有产品质量合格 证。
龙骨外观表面平整,棱角挺直,过渡角及切边不允许有裂口和毛刺,麦面无严重污染、腐蚀和机械损伤。
1.2紧固材料:射钉、膨胀螺栓、镀锌自攻螺丝(9.5mm 厚石膏板用25mm 长螺丝,两层15mm 厚石膏板用35mm长螺丝)、木螺丝等,符合设计要求。
1.3填充材料:50mm 厚岩棉。
1.4纸面石膏板:纸面石膏板有产品合格证。
规格符合设计图纸的要求。
一般规格如下:1.5接缝材料:接缝腻子、玻纤带(布)1.6主要机具:板锯、电动剪、电动自攻钻、电动无齿锯、手电钻、射钉枪、直流电焊机、刮刀、线坠、靠尺等。
2、作业条件:根据设计图和提岀的材料计划,保证现场材料满足施工。
二、施工工艺1、工艺流程:撑龙骨-检查龙骨安装-电气铺管-安装面罩面板-填充隔声材料-安装另一面罩面板-接缝及护角-质量 检验山东省建设工程质量监督总站监制施工单位 长度:根据工程需要确定;宽度:1200mm 厚度:9.5mm 。
2.1 混凝土地梁浇筑已完成。
2.2 室内已弹岀+50cm 标高线。
2.3 作业环境温度不低于 5 °Co2.4 2.5 主体结构墙、柱为砖砌体时,在隔墙交接处,按1000m m 间距预埋防腐木砖。
弹线、分档-固定沿顶、沿地龙骨-固定边框龙骨T安装竖向龙骨T 安装门、窗框T 安装附加龙骨T 安装支项目(专业) 技术负责人交底人接受人鲁 JJ-005工程名称分项工程石膏板轻体隔墙安装交底日期 2018337、通贯系列龙骨: 低于3m 的隔断安装一道;3~ 5m 隔断安装两道;5m 以上安装三道。
完整版)石膏板隔墙技术交底

完整版)石膏板隔墙技术交底本文是一份技术交底记录,记录了轻钢龙骨石膏板隔墙的施工准备、施工顺序、施工工艺、质量保证措施、成品保护及应注意的质量问题。
施工准备方面,需要准备轻钢龙骨、紧固材料、填充材料、纸面石膏板、接缝材料以及主要机具等。
其中轻钢龙骨的配置要符合设计要求,有产品质量合格证,并且外观表面平整,棱角挺直,过渡角及切边不允许有裂口和毛刺,麦面无严重污染、腐蚀和机械损伤。
其他材料和机具也需要符合设计要求。
施工工艺方面,需要按照弹线、分档、固定沿顶、沿地龙骨、固定边框龙骨、安装竖向龙骨、安装门、窗框、安装附加龙骨、安装支撑龙骨、检查龙骨安装、电气铺管、安装面罩面板、填充隔声材料、安装另一面罩面板、接缝及护角、质量检验的顺序进行施工。
此外,还需要注意施工环境温度不低于5℃,主体结构墙、柱为砖砌体时,在隔墙交接处,按1000mm间距预埋防腐木砖等。
本文是一份技术交底记录,记录了轻钢龙骨石膏板隔墙的施工准备、施工顺序、施工工艺、质量保证措施、成品保护及应注意的质量问题。
施工准备需要准备好各种材料和机具,施工工艺需要按照一定的顺序进行,施工环境和预埋防腐木砖等也需要注意。
2、在隔墙与上、下及两边基体的相接处,按照龙骨的宽度弹线,并确保弹线清晰、位置准确。
然后,结合罩面板的长、宽分档,以确定竖向龙骨、横撑及附加龙骨的位置。
3、沿着弹线位置,使用射钉或膨胀螺栓固定沿顶、沿地龙骨。
固定点间距不得大于600mm,龙骨对接时应保持平直。
4、沿着弹线位置固定边框龙骨,并确保龙骨的边线与弹线重合。
龙骨的端部也需要进行固定,固定点间距不得大于1m,并且固定要牢固。
在边框龙骨与基体之间,按照设计要求安装密封条。
5、选用支撑卡系列龙骨时,先将支撑卡安装在竖向龙骨的开口上,卡距为400mm,距龙骨两端的距离为20~25mm。
6、安装竖向龙骨时,龙骨间距应按照设计要求布置,并且间距可按照板宽确定。
例如,板宽为1200mm时,其间距为603mm。
轻钢龙骨隔墙技术
轻质隔墙技术交底内容:①设计图纸特殊要求,②施工规范要求,③质量验评标准1、所用材料必须有产品合格证书、进场验收记录、性能检测报告。
2、骨架隔墙工程边框龙骨必须与基体结构连接牢固,并应平整、垂直、位置正确。
3、骨架内设备管线的安装、门窗洞口等部位加强龙骨应安装牢固,填充的材料应干燥,填充应密实、均匀、无下坠。
4、轻质隔墙与顶棚和其他墙体的交接处应采取防开裂措施。
5、隔墙板材安装应垂直、平整、位置正确,板材不应有裂缝或缺损;表面应平整光滑、色泽一致、洁净,接缝应均匀、顺直;隔墙上的孔洞、槽、盒应位置正确、套割方正、边缘整齐。
6、骨架隔墙纸面石膏板安装的允许偏差,立面垂直度为3伽,表面平整度为3伽,阴阳角方正为3伽,接缝高低差为1伽。
7、墙面板所用接缝材料的接缝方法应符合设计要求。
8、首先墙位的放线应按设计要求沿地、沿墙、沿顶弹出隔墙的中心线和宽度线,弹出的线应清晰、位置准确。
9、在安装沿顶、沿地龙骨前应检查放线的准确线,然后采用彭胀罗螺固定轻钢龙骨,竖龙的间距应w 610mm横撑龙骨的间距应w 600mm10、龙骨安装确认无误后,安装埃特板,固定埃特板的自功罗螺应在200~300mm之间为一个固定点,埃特板与埃特板之间的空隙应保留w 500mm轻钢龙骨天花吊顶技术交底内容:①设计图纸特殊要求,②施工规范要求,③质量验评标准1 、所用材料必须有产品合格证书、进场验收记录、性能检测报告。
2、轻钢龙骨天花采用装配式U型上人轻钢龙骨,覆面龙骨规格400X 600 mm,吊筋采用8钢筋。
3、所有开花造型,非图中特殊注明外,均采用12 厘夹板,板面正反面均需涂防火漆三道。
4、根据设计的施工图纸,结合现场的实际情况定出吊顶的标高,在墙上弹线后安装龙骨。
5、采用吊杆固定主龙骨,吊杆的间距应w 1200mm主龙骨的间距应在900~1200mm之间,起拱的高度应按房间的短向跨度起拱1%~3%。
6、次龙骨的安装应紧贴主龙骨,间距不得大于600 mm。
轻质龙骨石膏板隔墙安全技术交底
3.2机械设备准备:
主要机具包括:电焊机、电动无齿锯、手电钻、螺丝刀、射钉枪、线坠、靠尺等
3.3人员准备:
焊工、电工、安装工、抹灰工等。
4 施工ห้องสมุดไป่ตู้艺
4.1 施工工序:
弹线→安装天地龙骨→竖向龙骨分档→安装竖向龙骨→安装横向卡档龙骨→安装门洞口框→安装罩面板(一侧)→安装岩棉→安装罩面板(另一侧)
4)石膏板应采用自攻螺钉固定。周边螺钉的间距不应大于 200mm,中间部
分螺钉的间距不应大于 300mm,螺钉与板边缘的距离应为 10~16mm。
5)安装石膏板时,应从板的中部开始向板的四边固定。钉头略埋入板内,但不得损坏纸面;钉眼应用石膏腻子抹平。
6)石膏板应按框格尺寸裁割准确;就位时应与框格靠紧,但不得强压。
(2)罩面板表面应平整、洁净,无污染、麻点、锤印,颜色一致。
(3)罩面板之间的缝隙或压条,宽窄应一致,整齐、平直、压条与板接缝
严密。
5.3骨架隔墙面板安装的允许偏差
表5.3骨架隔墙面板安装的允许偏差见表
序号
项目
允许误差
检验方法
纸面石膏板
埃特板
多层板
硅钙板
人造木板
1
立面垂直度
3
3
2
3
2
用2m托线板检查
400~600mm,距龙骨两端的为 20~25mm。
3)选用通贯系列龙骨时,高度低于3m的隔墙安装一道;3~5m 时安装两道;5m
以上时安装三道。
4)门窗或特殊节点处,应使用附加龙骨,加强其安装应符合设计要求。
5)隔断的下端如用木踢脚板覆盖,隔断的罩面板下端应离地面 20~30mm;如用大理石、水磨石踢脚时,罩面板下端应与踢脚板上口齐平,接缝要严密。
骨架隔墙工程技术交底书
骨架隔墙工程技术交底书一、工程概况1. 项目名称:XXX工程2. 工程地点:XXX地区3. 工程规模:XXX平方米4. 工程性质:建筑工程/骨架隔墙分项工程二、骨架隔墙分项工程要求1. 材料要求(1)轻钢龙骨:应选用符合国家标准的轻钢龙骨,表面应进行防锈、防腐处理。
(2)木龙骨:应选用符合国家标准的木龙骨,应进行防腐、防虫处理。
(3)板材:应选用符合国家标准的墙面板,如石膏板、矿棉板等。
(4)连接件:应选用符合国家标准的螺栓、螺母、吊筋等连接件。
2. 施工要求(1)施工前,应根据设计图纸和施工规范,编制详细的施工方案。
(2)进行现场测量,确定隔墙的位置、尺寸和高度。
(3)安装轻钢龙骨或木龙骨,龙骨应平整、牢固,间距均匀。
(4)安装吊筋,吊筋应固定在结构天花板上,间距应符合设计要求。
(5)安装横撑龙骨,横撑龙骨应与吊筋、立柱龙骨连接牢固。
(6)安装面板,面板应平整、牢固,与龙骨紧密贴合。
(7)在面板接缝处进行密封处理,确保隔墙的密封性能。
(8)施工过程中,应做好防尘、降噪措施,确保施工场地的清洁和安静。
(9)施工废水、废土应按规定进行处理,不得随意排放、堆放。
3. 施工安全与环保措施1. 施工过程中,严格遵守国家有关安全生产的法律、法规和公司安全生产管理制度。
2. 施工人员应佩戴安全帽、安全带等个人防护用品,施工现场设置安全警示标志。
3. 骨架隔墙施工过程中,加强施工现场的监控,发现险情及时采取措施进行处理。
4. 施工废水、废土应按规定进行处理,不得随意排放、堆放。
四、质量保证措施1. 严格遵循施工图纸及施工规范要求,确保施工质量。
2. 施工过程中,加强质量检查,对不合格工程及时进行整改。
3. 做好施工记录,为工程验收、维护提供依据。
4. 定期对施工人员进行技术培训,提高施工技能和质量意识。
五、组织管理与协调1. 建立健全项目组织机构,明确各岗位职责,确保施工顺利进行。
2. 加强施工现场管理,严格执行施工方案,确保施工进度。
隔墙工程技术交底
隔墙工程技术交底隔墙工程技术交底是建筑工程中非常重要的一个环节,它是指在施工前,由设计单位、施工单位和监理单位等相关方共同参与,就隔墙工程的设计、施工、质量要求等方面进行详细的交底和沟通,以确保工程施工的顺利进行和质量的保障。
下面将从几个方面详细介绍隔墙工程技术交底的内容和要点。
一、设计要求1.1 隔墙结构设计:要明确隔墙的结构类型,包括砌体隔墙、轻钢龙骨隔墙等,以及墙体的厚度、高度等参数。
1.2 隔墙材料选择:确定隔墙所使用的材料种类和规格,如砖块、石膏板、轻钢龙骨等,要求符合国家标准。
1.3 隔墙防水防潮:设计要求中应包括隔墙的防水防潮措施,确保隔墙在使用过程中不会受到潮湿的影响。
二、施工要求2.1 隔墙施工工艺:明确隔墙的施工工艺流程,包括基础处理、墙体砌筑、隔墙材料安装等环节。
2.2 施工质量要求:要求施工单位按照设计要求和施工规范进行施工,保证隔墙的垂直度、水平度和平整度。
2.3 施工安全措施:在施工过程中要加强安全管理,确保施工人员的安全,避免发生意外事故。
三、质量验收3.1 隔墙验收标准:明确隔墙的验收标准和方法,包括外观质量、尺寸偏差、墙体平整度等方面。
3.2 隔墙试验检测:进行隔墙的抗压、抗弯、抗拉等性能试验,确保隔墙的质量符合设计要求。
3.3 隔墙验收记录:对隔墙的验收结果进行记录和归档,为后期的工程质量评定和验收提供依据。
四、质量保证4.1 隔墙维护保养:在工程竣工后,要对隔墙进行定期的维护保养,确保隔墙的使用寿命和性能。
4.2 质量整改措施:如果在验收过程中发现隔墙存在质量问题,要及时采取整改措施,保证隔墙的质量达标。
4.3 质量追溯管理:建立隔墙质量追溯管理制度,对隔墙的设计、施工、验收等环节进行追溯管理,保证质量可追溯。
五、交底记录5.1 交底内容记录:对隔墙工程技术交底的内容进行详细记录,包括设计要求、施工要求、质量验收等方面。
5.2 交底人签字确认:所有参与隔墙工程技术交底的相关方要在记录上签字确认,表示已经了解和接受相关内容。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工技术交底单
ZX1_2
施工单位: 上海市建筑装饰工程集团有限公司 本交底单共 页 第 页
工程名称 山海天酒店一期客房区精装修工程 施工班组 一班组
分部分项
工程名称
轻钢龙骨石膏板隔墙安装技术交底
班组长
交底时间 年 月 日 主要成员
交底人
交
底
内
容
一、材料要求:
(一) 轻钢龙骨主件:沿顶龙骨、沿地龙骨、加强龙骨、竖向龙骨、横撑龙骨的规格、
尺寸及质量等应符合设计要求及国家《建筑用轻钢龙骨》标准的规定。
(二) 轻钢骨架配件:支撑卡、卡托、交托、连接件、固定件、护墙龙骨和压条等附件,
应符合设计要求和有关标准的规定。
(三) 紧固材料:射钉、膨胀螺栓、镀锌自攻螺丝、木螺丝和粘贴嵌缝料,应按设计要
求选用。
(四) 填充隔声材料:矿棉板、岩棉板等按设计要求选用。
(五) 罩面板材:其材质、规格、性能、颜色应符合设计要求及国家有关产品标准的规定。
普通纸面石膏板一般不宜用于厨房、厕所以及空气相对湿度大于70%的潮湿环境中。人造
板的甲醛含量应符合国家有关规范的规定,进场后应做复试。
二、 主要机具:
主要机具包括:电焊机、电动无齿锯、手电钻、螺丝刀、射钉枪、线坠、靠尺等。
三、 作业条件:
1 骨架隔墙的罩面板安装待顶棚、墙面抹灰完成后进行。
2 根据设计图纸的隔墙位置测量放线并且经过质检部门预检验收准确无误后方可进行施
工。
3 设计要求隔墙有地枕带时,应将地枕带施工完毕,并达到设计强度后,方可进行轻钢骨
架的安装。
4 主体结构墙、柱为砖砌体时,应在隔墙交接处,按1000mm间距预埋木砖。
5 根据设计施工图和备料计划,配齐全部隔墙材料。
≤
8
0
0
d
沿地龙骨
d
1
5
0
四、 操作工艺:
(一)工艺流程:
(二) 操作工艺:
1.隔墙放线:根据设计施工图,在地面上放出隔墙位置线、门窗洞口边框线,并放好顶龙骨位置
边线。
2.地枕基座胶垫施工:将地面凿毛、清扫并放置与地龙骨等宽或略小于地龙骨宽度的胶垫。
3.安装沿顶龙骨和沿地龙骨:按已放好的隔墙位置线,安装顶龙骨和地龙骨,长向的拼接应保持平
直。龙骨端部应固定牢固,固定点距端部应不大于150mm,固
定点间距应不大于800mm。
注意:在不同方向的墙的交汇点,沿顶沿地龙骨之间须留一个与
板厚一样的空隙。
4.安装门洞口框龙骨:放线后按设计要求,先将隔墙的门洞口框
龙骨安装完毕。
5.竖龙骨分档:根据隔墙、门洞口位置,在安装顶、地龙骨后,
按罩面板规格板宽确定分档尺寸,如板宽为1200mm时,分档尺寸为
402mm。不足模数的分档应避开门洞框边第一块罩面板位置,使破边石膏罩面板不在靠洞框处。
6.安装竖龙骨:按分档位置安装竖龙骨,竖龙骨上下两端插入沿顶龙骨及沿地龙骨,调整垂直及
定位准确后,用抽芯铆钉固定;靠墙柱边龙骨用射钉或木螺丝与墙、柱固定,钉距为1000mm。
7.安装横向贯通龙骨、横档及卡档龙骨:安装横向贯通龙骨。根据设计要求,隔墙高度大于3m
时应加横向卡档龙骨,采用卡卡固定。
8.门窗等特殊节点处骨架安装:对于隔断的转角等特殊部位,应按照图纸使用附加龙骨、斜撑或
双根竖向龙骨等进行安装。装饰性木制门框一般可用螺丝与洞口竖龙骨固定,门框横梁与横龙骨以同样
方法连接。
注意:
如果需吊挂重件时(如吊柜、空调、水箱等),则必须加密龙骨的排布,或在龙骨内装上木夹板或
薄钢板,以将负荷转移到龙骨架上,避免板材受破坏。
隔墙放线 安装门洞口框的龙骨 安装沿顶龙骨和沿地龙骨 竖向龙骨分档 安装竖龙骨 安装横向贯通龙骨、横撑及卡档龙骨 安装一侧罩面板 接缝处理 面层施工 安装墙体内电管、电盒和电箱等 安装墙体填充材料 安装另一侧罩面板 地枕基座胶垫
9.安装一侧罩面板:
1)检查龙骨安装质量,应检查龙骨骨架的表面平整度、立面垂直度
与稳定性。门洞口框是否符合设计及构造要求,龙骨间距是否符合石膏板
宽度的模数。
2)装一侧的纸面石膏板,从门口处开始,无门洞口的墙体由墙的一
端开始,石膏板一般用自攻螺丝固定,板边钉距不大于200mm,板中间距
不大于300mm,螺钉距石膏板边缘的距离不得小于10mm,也不得大于16mm。
距板角50mm,自攻螺丝紧固时,纸面石膏板必须与龙骨紧靠。
10.安装墙体内电管、电盒和电箱设备,并进行隐蔽工程检查验收。
11.安装墙体内防火、隔声、防潮填充材料。
12.安装另一侧纸面石膏板:安装方法同第一侧纸面石膏板、其接缝应与第一侧面板缝错开。
安装双层纸面石膏板:第二层板的固定方法与第一层相同,
但第二层板的接缝应与第一层错开,不能与第一层的接缝落在同
一龙骨上。如果墙体封板高度大于板面长度时,上下板的垂直接
缝也应错开。
13.接缝处理:
1)刮嵌缝腻子:刮嵌缝腻子前先将接缝内浮土清除干净,用小刮刀把腻子嵌入板缝,与板面填实
刮平。
2)粘贴拉结带:待嵌缝腻子凝固后即行粘贴拉接材料,先在接缝上薄刮一层稠度较稀的胶状腻子,
厚度为1mm,宽度为拉结带宽,随即粘贴拉接带,用中刮刀从上而下方向一个方向刮平压实,赶出胶腻
子与拉接带之间的气泡。
3)刮中层腻子:拉接带粘贴后,立即在上面再刮一层比拉接带宽80mm左右、厚度约1mm的中层腻
子,使拉接带埋入这层腻子中。
4)找平腻子:用大刮刀将腻子填满楔形槽与板面平。
14.墙面装饰:进行墙面装饰前,板面钉帽应进行防锈处理。纸面石膏板墙面,根据建筑物的标准,
可做各种饰面,如涂刷油漆、喷刷浆、彩色喷涂、贴墙纸等。
五、质量标准:
(一) 主控项目:
1、轻钢龙骨隔墙所用龙骨、配件、墙面板、填充材料及嵌缝材料的品种、规格、性能和木材的含
水率应符合设计要求。有隔声、隔热、阻燃、防潮等特殊要求的工程,材料应有相应性能等级的检测报
告。
2、轻钢龙骨隔墙工程边框龙骨必须与基体结构连接牢固,并应平整、垂直、位置正确。
3、轻钢龙骨隔墙中龙骨间距和构造连接方法应符合设计要求。骨架内设备管线的安装、门窗洞口
等部位加强龙骨应安装牢固、位置正确,填充材料的设置应符合设计要求。
4、轻钢龙骨隔墙的墙面板应安装牢固,无脱层、翘曲、折裂及缺损。
5.固定板面的铁件应做防锈处理。
6.墙面板所用接缝材料的接缝方法应符合设计要求。
(二) 一般项目:
1.轻钢龙骨隔墙表面应平整光滑、色泽一致、洁净、无裂缝,接缝应均匀、顺直。
2.轻钢龙骨隔墙上的空洞、槽、盒应位置正确、套割吻合、边缘整齐。
3.轻钢龙骨隔墙的填充材料应干燥,填充应密实、均匀、无下坠。
4.轻钢骨架石膏罩面板隔墙的允许偏差和检验方法应符合下表的规定。
轻钢骨架石膏罩面板隔墙允许偏差和检验方法
项次 项目 允许偏差(mm) 检验方法
1 立面垂直度 3 用2m垂直检测尺检查
2 表面平整度 3 用2m靠尺和塞尺检查
3 阴阳角方正 3
用直角检测尺检查
4 接缝高低差 1 用钢直尺和塞尺检查
六、成品保护
:
1 轻钢轻钢龙骨隔墙施工中,工种间应保证已装项目不受损坏,墙内电管及设备不得碰动错位及损
伤,隔墙龙骨安装完后不能碰撞、严禁上人、注意交叉作业保护。非本专业人员不能随意切断,保护成
品。
2 轻钢骨架及纸面石膏板入场,存放使用过程中应妥善保管,保证不变形、不受潮、不污染,无损
坏。
3 施工部位已安装的门窗、地面、墙面、窗台等应注意保护,防止损坏。
4 已安装的墙体不得碰撞,保持墙面不受损坏和污染。
7 、应注意的问题:
1 墙体收缩变形及板面裂缝:竖向龙骨紧顶上下龙骨,没留伸缩量,超过12m长的墙体未做控制变形
缝,造成墙面变形。隔墙周边应留3mm的空隙,这样可减少因温度和湿度影响产生的变形和裂缝。对重
要部位必须采用附加龙骨补强龙骨之间连接必须到位牢固
2 轻钢骨架连接不牢固:原因是局部节点不符合构造要求,安装时局部节点应严格按规定处理。钉固间
距、位置、连接方法应符合设计要求。
3 墙体罩面板不平,主要由两个原因造成:一是龙骨安装横向错位,二是石膏板厚度不一致。
4 明凹缝不匀:主要原因是纸面石膏板拉缝未很好掌握尺寸。施工时注意板块分档尺寸,保证板间拉缝
一致。
5现场用电应符合《施工现场临时用电安全技术规范》(JGJ46—88)的相关规定。
8、安全环保措施
5.1 脚手架搭设应符合建筑施工安全标准。
5.2 脚手架上搭设跳板应用铁丝绑扎固定,不得有探头板。
5.3 工人操作应戴安全帽,高空作业应系安全带,并注意防火。
5.4 施工现场必须工完场清。清扫时应洒水,不得扬尘。
5.5 有噪声的电动工具应在规定的作业时间内施工,防止噪声污染、扰民。
5.6 机电器具必须安装触电保护装置。发现问题立即修理。
5.7 遵守操作规程,非操作人员决不准乱动机具,以防伤人。
5.8 现场保持良好通风,但不宜过堂风。
5.9现场用电应符合《施工现场临时用电安全技术规范》(JGJ46—88)的相关规定。
