工程量清单计价实例
建设工程工程量清单计价规范

综合单价法的应用需要详细的项目特征描述和准确的工程 量计算,以确保计价的准确性和公正性。
工料单价法
工料单价法是一种传统的计价方法,它根据人工和材料的单价来计算每个 项目的费用。
工料单价法的优点在于计算简单、易于操作,适用于工程规模较小、工艺 较为简单的项目。
工料单价法的缺点在于无法全面反映工程的实际成本,容易忽略一些间接 费用和管理费用,导致计价结果不够准确。
工程量清单的变更应及时处理,避免影响工 程进度和造成不必要的损失。
工程量清单调整的方法
01
02
03
04
直接调整
直接对工程量清单中的项 目进行调整,适用于项目 特征、工作内容等发生变 化的情况。
拆分调整
将原清单项目拆分为多个 新项目,适用于工作内容 复杂、施工难度大的情况 。
合并调整
将多个清单项目合并为一 个新项目,适用于工作内 容单一、施工难度较小的 情况。
03
工程量清单计价方法
综合单价法
01
综合单价法是一种基于工程量清单的计价方法,它根据工程量清 单中的项目特征和工作内容,综合计算每个项目的单价,并以此
为基础进行工程费用的计算。
02
综合单价法的优点在于能够全面反映工程的实际成本,包括人工 、材料、机械、管理费和利润等费用,使得工程价格的确定更为
合理。
发展
随着建筑市场的不断发展和技术进步,建设工程工程量清单计价规范也在不断完善和更新。未来,随着信息化和 大数据技术的应用,建设工程工程量清单计价规范将更加智能化、精细化,更好地服务于建筑业的发展。
02
工程量清单编制
工程量清单的内容
清单说明 包括工程概况、编制依据、计量 单位说明、工程量清单漏项说明 等。
工程量清单计价编制实例土建

工程量清单计价编制实例土建工程量清单计价编制是工程建设项目中非常重要的环节之一,是为了对建筑工程进行准确的估算和核算而进行的一项工作。
通过工程量清单计价编制,可以确定各种工程造价和费用的分项、总价、单位工程及整个工程总造价,从而为工程建设提供重要的依据。
本文将以土建工程为例,介绍工程量清单计价编制实例。
一、准备工作在进行土建工程量清单计价编制之前,首先需要进行一些准备工作:1. 确定工程范围和性质:根据建设项目的设计和地形地貌状况,确定工程的范围和性质,明确工程建设的目的和需求。
2. 制定详细的施工方案:根据工程范围和性质,制定详细的施工方案,包括施工技术、施工方法和施工流程等。
3. 了解建筑工程的基本知识:需要掌握建筑工程的基本知识,包括建筑材料、建筑结构、建筑机械和施工安全等方面的知识。
二、工程量的确定根据设计图纸和施工方案,可以确定各种工程量,包括土方工程、砌筑工程、钢筋混凝土工程、水泥混凝土工程、电气工程等。
在确定工程量时,需要注意以下几个方面:1. 确定工程量的标准:根据相关规范和标准,确定工程量的计算方法和计算公式。
2. 确定工程量的单位:工程量清单编制中,需要根据标准确定工程量清单所用的计量单位。
3. 确定工程量的数量:根据设计图纸和施工方案,确定工程量的数量,包括材料数量、设备数量和人工数量等。
三、工程量清单编制工程量清单编制需要根据设计图纸和施工方案确定的工程量,编制详细的工程量清单。
在编制工程量清单时,需要注意以下几个方面:1. 编制清单的分类:工程量清单可以按照施工阶段分为原材料清单、施工安装清单、综合项目清单,也可以按照工程部位分为土建工程清单、建筑工程清单、电气工程清单等。
2. 编制清单的结构:工程量清单应具有清晰的结构,清楚地列明工程项目、数量、单位、单价等信息。
3. 编制清单的规范:工程量清单应按照相关规范和标准进行编制,保证编制的准确性和合理性。
四、单价计算在工程量清单编制完成之后,需要对工程量清单进行单价计算,确定各项目的单位工程造价和总造价。
工程量清单案例平整场地

工程量清单案例--平整场地招标人部分:一、根据《工程量清单计价规范》平整场地的计算规则如下:二、招标人计算的依据按规范要求的计算规则,按设计图示尺寸以建筑物首层面积计算,单位为m 2,但存在一层阳台计不计算面积的问题,如下图所示:这样存在两种情况:第一种:一层阳台没有落地,是不计算面积:平整场地的工程量:12×4+2×4=56 m 2。
第二种:一层阳台落地,是要计算面积:平整场地的工程量:6×12=72 m 2。
三、从特征描述看,主要的特征是土壤类别,招标人得说明土壤类别,如上例可以认定为四类土。
从平整场地的本质来说,就是±300mm 以内的挖运夯填,但存在如下图的情况,就是全部为挖方或全部为填方。
也就是存在挖土外运或拉土回填。
第一种情况全部挖方,挖方的平均厚度为220mm第二种情况全部填方,填方的平均厚度为260mm 。
这是在描述特征名时必须要做到能够让投标方组价,投标方组价存在这两种情况是必须按立方米计算土方,主要存在挖填方及运输土方。
如何描述就存在以下几种情况:1、 招标人直接计算出土方量:第一种平整场地全部挖方工程量按阳台落地计算:72 ×0.22=15.84m 3。
第二种平整场地全部填方工程量按阳台落地计算:72 ×0.26=18.72m 3。
有时无法确定平均厚度就得按实测方格网计算。
即然有挖填就得有运距的问题,这又有两种情况:第一种招标人可以确定运距的,由招标人在特征说明进行描述,例如弃土运距为5Km ,或拉土回填运距为5Km 。
第二种招标人无法确定运距的,由投标人自行确定进行报价。
这样平整场地的工程量清单如下:2、招标人描述全部挖还是全部填,并且要说明挖方或填方的平均厚度,如下表平整场地的工程量清单如下:3、由于平整场地是一个面,由于高低不平,很难确定一个平均厚度,这时,招标人得提供投标方格网或场地断面图,是投标人在组价时计算组价工程量的依据。
楼土建工程量计算及XXXX工程量清单计价编制实例(附

工程量清单与计价应用毕业设计一、施工图纸某办公楼建筑工程施工图目录序号图号名称1 建施01 建筑设计说明2 建施02 门窗明细表3 建施03 一层平面图4 建施04 二、三、四层平面图5 建施05 屋顶平面图6 建施06 1—1剖面图7 建施7 台阶详图散水详图建筑设计说明1.本工程建筑面积2。
2.本设计标高以m为单位,其余尺寸以mm为单位。
3.砖墙体在标高处做1:2水泥砂浆加5%防水剂的防潮层20厚。
4.各层平面图中,墙体厚度除注明者外,均为240厚。
5.盥洗室地面标高比楼地面标上下20mm,阳台、楼梯间入户地面标高比楼地面标上下30mm。
6.安装铝合金窗时按墙中线安装,所有平开门在门后均安装固门器。
7.天沟内采用C20细石混凝土找坡1%,厚度为20mm〔最薄处〕,屋面、天沟防水涂膜采用聚氨酯涂膜。
8.雨篷、窗台线等构件,凡未注明者,其上部抹20mm厚1:2水泥砂浆并按1%找排水坡,底面抹15mm厚1:2水泥砂浆,面刷仿瓷涂料三遍,并做20mm宽滴水线。
9.凡木材与砌体接触处,均涂防腐剂。
10.落水管及雨水口材料为镀锌铁皮。
建筑装饰做法说明表工程名称做法说明散水1、素土夯实2、150厚3:7灰土夯实3、60厚C20细石混凝土撒1:1水泥细砂压实抹光M-4坡道〔长为,宽为〕1、素土夯实2、300厚3:7灰土3、60厚C20混凝土随捣随抹平〔外表撒1:1干水泥砂子压实抹光〕地面及楼梯间入户地面1.素土夯实2.150厚3:7灰土夯实3.80厚C15混凝土4、30厚1:2干硬性水泥砂浆结合层5.20厚大理石面层,1:1水泥细砂浆擦缝、刷草酸、打蜡盥洗室地面2.150厚3:7灰土夯实4.刷素水泥浆结合层5.20厚1:3干硬性水泥砂浆找平层6.1:1水泥细砂浆粘贴防滑地板砖面层楼面1.钢筋混凝土楼板2.刷素水泥浆一道3.20厚1:2干硬性水泥砂浆结合层4.10厚铺地砖,稀水泥浆填缝盥洗室楼面1.钢筋混凝土楼板2.刷素水泥浆结合层3.1;8水泥炉渣充填〔卫生间〕4.60厚C20细石混凝土〔卫生间〕5. 20厚1:3干硬性水泥砂浆找平层6.1:1水泥细砂浆粘贴防滑地板砖面层楼梯面层同楼面踢脚 2.5厚1:1水泥细砂浆压实抹光3.面层同地面、楼面,高度150mm盥洗室内墙面1.6厚1:3水泥砂浆打底扫毛4.3厚陶瓷墙地砖胶粘剂粘贴内墙釉面瓷砖,稀白水泥浆擦缝其他内墙面1.7厚1:3水泥砂浆打底扫毛2.7厚1:3水泥砂浆找平扫毛4. 满刮腻子两遍,乳胶漆三遍外墙面1.7厚1:3水泥砂浆打底扫毛3.12厚1:0.2:2水泥石灰膏砂浆结合层4.3厚T920瓷砖胶粘剂贴6-12厚面砖,用J924砂质勾缝剂勾缝天棚1. 钢筋混凝土楼板底用水加10%火碱清洗油腻3.9厚1:0.3:3水泥石灰膏砂浆打底扫毛屋面1.预应力钢筋混凝土空心板3.保温层采用1:12水泥膨胀珍珠岩〔最薄处40mm厚〕4.1:3水泥砂浆找平15mm厚5.屋面采用PVC橡胶防水卷材。
工程结算常见16个典型案例

工程结算常见16个典型案例【版权声明】版权归原作者所有,仅供学习参考之用,禁止用于商业用途,若来源标注错误或侵犯到您的权益,烦请告知,我们将立即删除。
转自小憩竹林中的标间工程结算常见16个典型案例案例1结算计价方式引发的分歧工程完工后,乙方依据后来变化的施工图做了结算,结算采用清单计价方式,结算价是1200万元,另外还有200万元的洽商变更(此工程未办理竣工图和竣工验收报告,不少材料和作法变更也无签字)。
咨询公司在对此工程审计时依据乙方结算报价与合同价格不符,且结算的综合单价和作法与投标也不尽一致,另外施工图与投标时图纸变化很大,已经不符合招标文件规定的条件了。
因此决定以定额计价结算的方式进行审计,将结算施工图全部重算,措施费用也重新计算。
得出的审定价格大大低于乙方的结算价。
而乙方以有清单中标价为由,坚持以清单方式结算,不同意调整综合单价费用和措施费。
双方争执不下,谈判陷入僵局。
这种分歧应如何判定?答:首先此工程未办理竣工图和竣工验收报告,不符合结算条件,应在办理竣工图和竣工验收报告后再明确结算的方式,根据双方签订承包合同规定的结算方式进行结算。
本工程招标时按照清单报价的方式招标,并且甲乙双方合同约定按照清单单价进行结算,合同约定具有法律效力,那么在工程结算时就应该遵守双方合同的约定,咨询公司作为中介机构是无权改变工程的结算计价方式的。
材料和作法变更无签字不能作为工程结算的依据,应该以事实为依据:如隐蔽工程验收记录、分部分项工程质量检验批、影像资料、双方的工作联系单、会议纪要等资料文件。
如果乙方又不能提供这些事实依据,甲方有权拒结相应项目的变更费用。
工程在施工过程中出现变更时,甲乙双方应该及时办理相应手续,避免工程以后给结算时带来的扯皮。
在工程施工过程中出现变更,合同中应该有约定出现变更时变更部分工程价款的调整方式和办法:如采用定额计价方式、参考近似的清单单价、双方现场综合单价签证等。
再是工程量清单报价中有一张表格《分部分项工程量清单综合单价分析表》,在出现变更时,可以参照这个表格看一下清单综合单价的组成,相应的增减变更的分项工程子目,重新组价,组成工程变更后新的清单单价,但管理费率和利润率不能修改。
清单计价案例分析及答案

案例1槽底夯实案例2某建筑物地下室挖土方工程,内容包括:挖基础土方和基础土方回填,基础土方回填采用打夯机夯实,除基础回填所需土方外,余土全部用自卸汽车外运800m至弃土场。
提供的施工场地,已按设计室外地坪-0.20m平整,土质为三类土,采取施工排水措施。
根据图6.1.1基础平面图、图6.1.2剖面图所示的以及现场环境条件和随工经验,确定土方开挖方案为:基坑1-1剖面边坡按1:0.3放坡开挖外,其余边坡均采用坑壁支护垂直开挖,采用挖掘机开挖基坑。
假设施工坡道等附加挖土忽略不计,已知垫层底面积586.21m2。
有关施工内容的预算定额直接费单价见表6.1.1承发包双方在合同中约定:以人工费、材料费和机械费之和为基数,计取管理费(费率5%)、利润(利润率4%);以分部分项工程费合计、施工排水和坑壁支护费之和为基数,计取临时设施费(费率1.5%)、环境保护费(费率0.8%)、安全和文明施工费(费率1.8%);不计其它项目费:以分部分项工程费合计与措施项目费合计之和为基数计取规费(费率2%)。
税金费率为3.44%。
问题:除问题1外,其余问题均根据《建设工程工程量清单计价规范》(GB50500-2008)的规定进行计算。
1、预算定额计算规则为:挖基础土方工程量按基础垫层外皮尺寸加工作面宽度的水平投影面积乘以挖土深度,另加放坡工程量,以立方米计算;坑壁支护按支护外侧直接投影面积以平方米计算,挖、运、填土方计算均按天然密实土计算。
计算挖掘机挖土、土方回填夯实、自卸汽车运土(800m),坑壁支护的工程量,把计算过程及结果填入答题纸表6.1.1“工程量计算表”中。
2、假定土方回填土工程量190.23m3。
计算挖基础土方工程量,编制挖基础土方和土方回填的分部分项工程量清单,填入答题纸表6.1.2“分部分项工程量清单”(挖基础土方的项目编码为010101003,土方回填的项目编码为010103001)。
3、计算挖基础土方的工程量清单综合单价,把综合单价组成和综合单价填入答题纸表6.1.3“工程量清单综合单价分项表”中。
建设工程工程量清单计价规范讲解课件
风险分担
合理约定合同价款的风险分担,明 确双方的权利和义务。
价款调整
约定合同价款的调整条件、方法和 程序,以应对工程实施过程中的变化。
工程计量与价款支付
工程计量
依据工程量清单和实际完成工程 量,进行准确的工程计量。
支付申请
规定承包人提交支付申请的程序 和要求,确保支付申请的及时性
和准确性。
对未来清单计价规范的建议和展望
01
加强与国际标准的对接
积极参与国际标准化活动,吸收借鉴国际先进经验,提升我国清单计价
规范的水平。
02
完善配套政策与措施
制定更加完善的政策法规体系,加强监督执行力度,确保清单计价规范
的顺利实施。
03
加强人才培养与教育
加大对相关专业人才的培养力度,提高从业人员素质,为清单计价规范
特点
具有统一性、规范性、自主性、 透明性和竞争性的特点,有助于 保障建设工程的顺利实施和规范 市场秩序。
清单计价规范的发展历程
初步探索阶段
20世纪80年代,我国开始探索工程量清单计价模式,以 逐步摆脱传统定额计价方式的束缚。
全面实施阶段
2008年,原建设部对《建设工程工程量清单计价规范》 进行了修订,并发布了新版计价规范GB50500-2008, 之后在全国范围内推行工程量清单计价方式。
清单计价规范在建筑行业的影响与作用
提升市场竞争力
清单计价规范有助于统 一行业标准,减少交易 成本,提高市场竞争力。
促进企业转型升级
清单计价规范要求企业 提升自身管理水平和技 术实力,推动建筑企业 向规范化、专业化方向 发展。
保障工程质量安全
通过清单计价规范,强 化对工程项目的监督与 管理,确保工程质量与 安全。
造价建设工程工程量清单计价规范第33讲:工程量清单编制使用表格及案例(一)(2013新版)
内容讲解2013《建设工程工程量清单计价规范》(GB 50500-2013)宣贯解读与应用实务《建设工程工程量清单计价规范》(GB 50500-2013)工程计价表格(工程量清单编制使用表格及案例)[条文] 16.0.3 工程量清单的编制应符合下列规定:1工程量清单编制使用表格包括:封—1、扉—1、表—01、表—08、表—11、表—12(不含表—12—6~表—12—8)、表—13、表—20、表—21 或表—22。
2扉页应按规定的内容填写、签字、盖章,由造价员编制的工程量清单应有负责审核的造价工程师签字、盖章。
受委托编制的工程量清单,应有造价工程师签字、盖章以及工程造价咨询人盖章。
3总说明应按下列内容填写:1)工程概况:建设规模、工程特征、计划工期、施工现场实际情况、自然地理条件、环境保护要求等。
2)工程招标和专业工程发包范围。
3)工程量清单编制依据。
4)工程质量、材料、施工等的特殊要求。
5)其他需要说明的问题。
[要点说明] 本条对工程量清单编制表的使用作出了规定。
[概述] 本附录比“08规范”增加了工程量清单、招标控制价、投标总价、竣工结算书、工程造价鉴定意见书5 种计价文件的封面样式。
[表样] B.1 招标工程量清单封面:封—1[要点说明] 封面应填写招标工程项目的具体名称,招标人应盖单位公章,如委托工程造价咨询内容提要人编制,还应由其加盖相同单位公章。
[示例] 招标人自行编制招标工程量清单封面_ _××中学教学楼工程招标工程量清单招标人:××中学(单位盖章)× × 年× 月× 日封-1[示例] 招标人委托工程造价咨询人编制招标工程量清单的封面招标人委托工程造价咨询人编制招标工程量清单的封面除招标人盖单位公章外,还应加盖受委托编制招标工程量清单的工程造价咨询人的单位公章。
_ _××中学教学楼工程招标工程量清单招标人:××中学(单位盖章)造价咨询人:××工程造价咨询_(单位盖章)× × 年× 月× 日封-1 [概述] 本附录是在“08规范”第5.1.1 封面的基础上修改的,增加了工程造价鉴定。
工程量清单案例分析
案例解
1、编制单位工料单价综合费率计算表 、 序号 1 2 3 费用名称 工料单价合计 管理费 利润 (1)× 9% ) % [(1)+ (2)] × 7 ( ) ) %
(1)+ (2) + (3) ) ) )
费用计算公式
费用 1.00 0.09 0.076 1.166
单位工料的综合费用
综合费率
(1.166-1/1)× 100%= 16.6% / ) % %
单位工程招标标底价或报价
49495.16 ×1.12=55434.58
5、填制C30钢筋混凝土独立基础分部分项工程量清单表。 、填制 钢筋混凝土独立基础分部分项工程量清单表。 钢筋混凝土独立基础分部分项工程量清单表
答案: 答案:
问题1: 项目名称:现浇C30混凝土独立基础 问题 : 解:项目名称:现浇 混凝土独立基础 问题2: 问题 : 解:计量单位 :m3 问题3: 项目编码: 问题 : 解:项目编码:010401002001 问题4: 计算清单项目工程量: 问题 : 解:计算清单项目工程量: C30混凝土独立基础=(1.30×1.25×0.30+0.80×0.85×0.25)×5个 30混凝土独立基础= 混凝土独立基础 30× 25× 30+ 80× 85× 25) =(0.4875+0.170)×5个=3.29m3 4875+ 170) 29m 问题5: 问题 : 解:
水泥砂浆砌一砖外墙 现浇钢筋混凝土有梁板 铝合金平开门
某砖混结构± 某砖混结构±0.00以上的分部分项工 以上的分部分项工 程量清单及当地造价管理部门提供的工料 单价如下表所示。该工程措施项目、 单价如下表所示。该工程措施项目、其他 项目清单的合价分别为:5000元、6000元; 项目清单的合价分别为: 元 元 各项费用的费率为:管理费9%,利润7%, %,利润 各项费用的费率为:管理费 %,利润 %, %。 • 问题: 税金3.413%。 问题: 税金
实例说明定额计价与清单计价计算方
实例说明定额计价与清单计价计算方定额计价与清单计价是建筑工程中常用的两种费用计算方法。
定额计价是根据单位工程项目的具体工作内容和工作量,按照一定的定额计价标准进行费用计算;而清单计价是根据每项工程项目的具体材料和劳动力消耗,逐项列出费用清单进行计算。
下面将通过实例说明这两种计价方法的具体计算方。
首先,我们将以一项墙体粉刷工程为例来说明定额计价和清单计价的计算方法。
假设我们要进行一项室内墙体粉刷工程,粉刷面积为80平方米,墙体高度为3米,由于墙面没有明显凸起的装饰物,我们将采用一遍交叉涂刷的方法进行施工。
现在我们来比较一下定额计价和清单计价两种计算方法的具体步骤和结果。
1.定额计价:根据定额计价的计算方法,我们首先需要根据工程量清单来确定每项工作的工程量,并且根据定额计算标准来确定每项工作的工程费用。
在墙体粉刷工程中,根据工程量清单可以得知:每平方米墙面需要耗费的颜料定额为0.2千克,每平方米墙面需要耗费的劳务定额为0.3小时。
工程量清单计算:-颜料消耗量=粉刷面积x颜料定额=80平方米x0.2千克/平方米=16千克-劳动力消耗量=粉刷面积x劳务定额=80平方米x0.3小时/平方米=24小时定额计算步骤:1)颜料费用=颜料消耗量x颜料单价=16千克x颜料单价2)人工费用=劳动力消耗量x人工单价=24小时x人工单价3)总费用=颜料费用+人工费用通过以上步骤,我们可以根据定额计算标准来得出墙体粉刷工程的定额计价结果。
2.清单计价:根据清单计价的计算方法,我们需要逐项列出每个工作项的具体材料和劳动力消耗,并计算每项工作的费用。
在墙体粉刷工程中1)颜料材料费:墙面面积x颜料单价2)人工费:墙面面积x人工单价通过以上步骤,我们可以逐项计算每个工作项的费用,并且将各项费用累加起来得出墙体粉刷工程的清单计价结果。
从上述例子可以看出,定额计价和清单计价的计算方法有所不同。
定额计价通过一定的定额计算标准,根据工程量来计算费用;而清单计价则是根据每项工作的具体材料和劳力消耗,逐项列出费用清单来计算费用。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
6。
建筑工程清单计价6。
1 建筑工程计价表《计价表》中的综合单价由人工费、材料费、机械费、管理费、利润等五项费用组成.一般建筑工程、单独打桩与制作兼打桩项目的管理费和利润,已按三类工程标准计入综合单价内,一、二类工程和单独装饰工程、大型土石方工程等应根据《江苏省建筑与装饰工程费用计算规则》的规定,对管理费和利润进行调整后计入综合单价内。
6。
1。
1 土石方工程计价1)土石方工程计价表应用要点(1)土方工程套用定额规定:挖填土方厚度在±300mm以内及找平为平整场地;沟槽底宽在3m以内,沟槽底长大于3倍沟槽底宽的为挖地槽、地沟;基坑底面积在20m2以内的为挖基坑;以上范围之外的均为挖土方。
(2)《计价表》土石方工程中未包括地下水位以下的施工排水费用,如需要排水,应根据施工组织设计规定,在措施项目中计算排水费用。
(3)人工挖地槽、地坑、土方根据土壤类别套用相应定额,人工挖地槽、地坑、土方在城市市区或效区一般按三类土定额执行.(4)利用挖出土回填或余土外运时,堆积期在一年以内的土,除按运土方定额执行外,还要计算挖一类土的定额项目。
回填土取自然土时,按土壤类别执行挖土定额.(5)机械挖土方定额是按三类土计算的,如实际土壤类别不同时,定额中机械台班量按下表(表6。
1.1)的系数调整。
表6。
1。
1 机械挖土方机械台班量系数调整表(6)机械挖土方工程量,按机械实际完成工程量计算.机械挖不到的地方,人工修边坡,整平的土方工程量套用人工挖土方相应定额项目,其中人工乘以系数2。
(人工挖土方的量不得超过挖土方总量的10%)(7)定额中自卸汽车运土,对道路的类别及自卸汽车的吨位已综合计算,套定额时只要根据运土距离选择相应项目.(8)自卸汽车运土定额是按正铲挖掘机挖土装车考虑的,如系反铲挖掘机挖土装车,则自卸汽车运土台班量乘系数1.1。

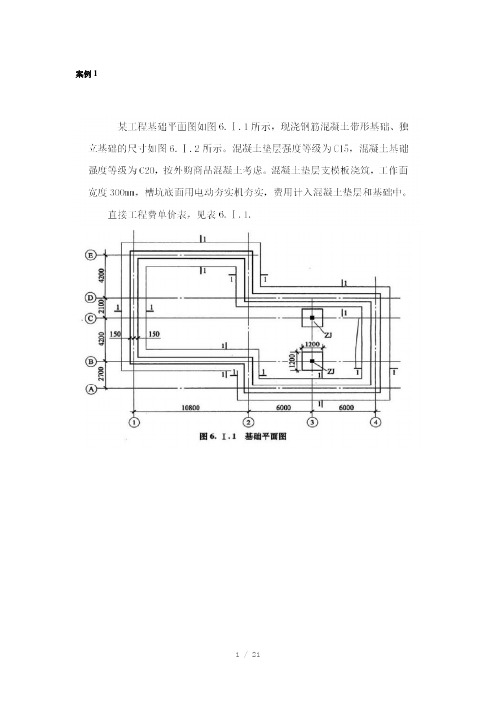

2)土石方工程计价举例[例6.1]某单位传达室基础平面图及基础详图见图3。
1。
1,土壤为三类土、干土,场内运土150米,要求人工挖土,工程量在例3.1中已计算,试按《计价表》规定计价。
[相关知识]1。
沟槽底宽在3米以内,沟槽底长是底宽的3倍以上,该土方应按人工挖地槽、地沟定额执行;2。
按土壤类别、挖土深度套相应定额;3。
运土距离和运土工具按施工组织设计要求定。
[解]《计价表》计价:1。
三类干土、挖土深度1。
6m (深度3m以内)《计价表》1—24人工挖地槽每立方米综合单价:16.77元人工挖地槽综合价:128。
24×16.77=2150。
58(元)2。
场内运土150m,用双轮车运土《计价表》1—92 运距在50米以内1—95 运距在500米以内每增加50米1—92+95×2 人力车运土150米每立方米综合单价: 6.25+1。
18×2=8。
61元人力车运土综合价: 128。
24×8。
61=1104。
15(元)[例6。
2]某建筑物地下室见图3.1。
2,地下室墙外壁做涂料防水层,施工组织设计确定用反铲挖掘机挖土,土壤为三类土,机械挖土坑内作业,土方外运1公里,回填土已堆放在距场地150米处, 工程量在例3.2中已计算,试按《计价表》规定计价。
[相关知识]1。
用何种型号的挖土机械应按施工组织设计的要求和现场实际使用机械定;2.机械挖土不分挖土深度及干湿土;(如有地下水时,应根据施工组织设计,在措施项目中计算排水费用)3.修边坡,整平等人工挖土方按相关定额人工乘系数“2”;4。
挖出土场内堆放或转运距离或全部外运距离均按施工组织设计要求计算,本例题中挖出土全部外运1公里,其中人工挖土部分在坑上再由挖掘机装车外运;5。
反铲挖掘机挖土装车,自卸汽车运土台班量要乘系数“1。
10”;6。
机械挖一类土,定额中机械台班数量要按表6。
1.1的系数调整;7。
回填要考虑挖、运;8.挖土机械进退场费在措施项目中计算;9。
单独编制概预算或在一个单位工程内挖方或填方在5000立方米以上按大型土石方工程调整管理费和利润,本题不属此范围,仍按一般土建三类工程计算.[解]《计价表》计价:1。
斗容量1m3以内反铲挖掘机挖土装车《计价表》1—202 反铲挖掘机挖土装车每1000立方米综合单价:2657.21元反铲挖掘机挖土装车综合价:2。
083×2657。
21=5534.97(元)2.自卸汽车运土1公里(反铲挖掘机装车)《计价表》1-239换:自卸汽车台班乘“1。
10”增:机械费:8。
127×0。
10×619。
83=503.74元增:管理费:503.74×25%=125。
94元增:利润: 503。
74×12%=60.45元自卸汽车运土每1000立方米综合单价7121.18+503。
74+125。
94+60.45=7811.31元自卸汽车运土1公里综合价2.083×7811.31=16270。
96(元)3。
人工修边坡整平,三类干土,深度3。
05米《计价表》1—3 挖土方1。
5米以内1-11 挖土深度超过1。
5米,在4米以内增加费1—3+11换人工挖土方深在4米以内定额价换算:人工乘系数“2",该项只有人工费、管理费、利润,因此也是综合单价乘以“2"每立方米综合单价:(10。
19+4。
60)×2=29.58(元)人工挖土方综合价:174。
46×29。
58=5160。
53(元)4。
人工挖出的土用挖掘机挖出装车(人工挖土部分)《计价表》1—202换反铲挖掘机挖一类土、装车定额价换算:机械台班乘系数“0。
84”减:挖掘机机械费2。
264×(1-0.84)×781.10=282。
94(元)减:推土机机械费0。
226×(1—0。
84) ×438.75=15。
87(元)减:管理费(282。
94+15.87)×25%=74。
70(元)减:利润(282。
94+15。
87)×12%=35。
86(元)挖掘机挖一类土、装车每1000立方米综合单价:2657。
21-282。
94-15.87—74.70—35。
86=2247。
84(元)机械挖土工程量: (人工挖土部分) 174。
46机械挖土方综合价:0.174×2247.84=391.12(元)5。
自卸汽车运土1公里,反铲挖掘机装车(人工挖土部分)《计价表》1-239换自卸汽车运土1公里(同第2项计算)综合单价每1000立方米7811。
31元自卸汽车运土1公里综合价0。
174×7811.31=1359。
17(元)6.回填土,人工回填夯实《计价表》1—104基坑回填土每立方米综合单价10。
70元基坑回填土综合价:367。
98×10。
70=3937.39(元)7。
挖回填土、堆积期在一年以内,为一类土《计价表》1-1 人工挖土方每立方米综合价:3。
95元人工挖土方综合价:367.98×3。
95=1453.52元8。
双轮车运回填土150米《计价表》1—92+95×2 人力车运土150米每立方米综合单价6。
25+1。
18×2=8.61元人力车运土综合价:367。
98×8。
61=3168。
31元6.1。
2打桩及基础垫层工程计价1)打桩及基础垫层工程计价表应用要点(1)打桩机的类别,规格在定额中不换算,但打桩机及为打桩机配套的施工机械进(退)场费,组装、拆卸费按实际进场机械的类别、规格在措施项目中计算。
(2)每个单位工程的打(灌注)桩工程量小于下表(表6。
1。
2)规定数量时,为小型工程,其人工、机械(包括送桩)按相应定额项目乘系数1。
25。
表6.1.2 小型打(灌注)桩工程指标(3)打预制方桩、离心管桩的定额中已综合考虑了300m的场内运输,当场内运输超过300m时,运输费另外计算,同时扣除定额内的场内运输费.(4)打预制桩定额中不含桩本身,只有1%的桩损耗,桩的制作费另按第四章、第五章相应定额计算。
(5)各种灌注桩的定额中已考虑了灌注材料的充盈系数和操作损耗(表6。
1.3)但这个数量是供编制标底时参考使用的,结算时灌注材料的充盈系数应按打桩记录的灌入量进行计算,但操作损耗不变。
表6.1。
3 灌注桩充盈系数及操作损耗率(6)钻孔灌注混凝土桩钻孔定额中,已含挖泥浆池及地沟土方的人工,但不含砌泥浆池的人工及耗用材料,在编制标底时暂按每立方米桩1.0元计算,结算时按实调整.(7)灌注桩中设计有钢筋笼时,按第四章相应定额计算.(8)本《计价表》中,灌注混凝土桩的混凝土灌注,有三种方法,即:现场搅拌混凝土,泵送商品混凝土,非泵送商品混凝土砼,应根据设计要求或施工方案选择使用。
(9)混凝土垫层厚度在15cm以内时,按垫层计算,厚度超过15cm时按混凝土基础计算.(10)整板基础下的垫层采用压路机碾压时,人工乘系数0。
9,垫层材料乘系数1.15,定额中的电动打夯机取消,改为光轮压路机(8T)0.022台班。
2)打桩及基础垫层工程计价举例[例6。
3]某工程桩基础为现场预制混凝土方桩见图3。
1.3,C30商品混凝土,室外地坪标高-0。
3,桩顶标高—1.80,桩计150根,工程量在[例3.3]中已计算,试按《计价表》规定计价.[相关知识]1。
本工程桩工程量小于表6.1.2中的工程量,属小型工程,打桩的人工、机械(包括送桩)按相应定额乘系数“1。
25”;2。
打桩定额中预制桩1%损耗为C35混凝土,混凝土强度等级不同按规定不调整;3。
预制桩根据工程实际情况,如是购买成品桩,则将成品桩价格计入;如是是现场制作桩,则将桩的制作费计入;本例题是现场制作桩,因此要按相关章节规定计算方桩制作(桩内钢筋暂不考虑);4。
《计价表》中的打桩、送桩项目的管理费、利润的计取标准,是按“打预制桩”三类工程费率计算的;《计价表》中的桩制作项目的管理费、利润的计取标准,是按“土建”三类工程费率计算的;本工程根据桩长确定为三类工程,但需要现场制作桩,所以桩制作、打桩、送桩项目中的管理费、利润均需要调整为“制作兼打桩”三类工程的费率标准。
5.按2009年《江苏省建设工程费用定额》,“制作兼打桩"三类工程的管理费为11%、利润为7%,因此本例题中的管理费、利润均应此标准计算.[解]《计价表》计价:1.桩制作,用C30非泵送商品混凝土《计价表》5-334方桩制作(管理费由25%调整为11%,利润由12%调整为7%,此过程可在电脑上操作调整,在本例题中不再细述)每立方米综合单价:326.76元方桩制作综合价:113.40×326。
76=37054.58(元)2.打预制方桩,桩长8。
4米,工程量小于150m3《计价表》2-1换打预制方桩桩长12米以内(管理费11%,利润由6%调整为7%)综合单价:167.82元定额价换算:小型工程,人工、机械乘系数“1.25”增:人工费0.82×0.25×24。
