河北定额电气章节说明

合集下载

2012河北安装定额第七册计算规则及定额说明-精选.pdf

2012河北安装定额第七册计算规则及定额说明-精选.pdf

第一章火灾自动报警系统安装一、点型探测器按线制的不同分为多线制与总线制,不分规格、型号、安装方式与位置,按图纸设计,以“只”为计量单位计算。

探测器安装包括了探头和底座的安装及本体调试。

二、红外线探测器按图纸设计以“对”为计量单位计算。

红外线探测器是成对使用的,在计算时一对为两只。

项目中包括了探头支架安装和探测器的调试、对中。

三、火焰探测器、可燃气体探测器按线制的不同分为多线制与总线制两种,计算时不分规格、型号、安装方式与位置,按图纸设计以“只”为计量单位计算。

探测器安装包括了探头和底座的安装及本体调试。

四、线型探测器的安装方式按环绕、正弦及直线综合考虑,不分线制及保护形式,以延长米计算。

项目中未包括探测器连接的模块和终端,其工程量应按相应项目另行计算。

五、按钮包括消火栓按钮、手动报警按钮、气体灭火启/停按钮,按图纸设计以“只”为计量单位计算,按照在轻质墙体和硬质墙体上安装两种方式综合考虑,执行时不应因安装方式不同而调整。

六、控制模块(接口)是指仅能起控制作用的模块(接口),亦称为中继器,依据其给出控制信号的数量,分为单输入(出)和多输入(出)两种形式。

执行时不分安装方式,按照输出数量以“只”为计量单位计算。

七、报警模块(接口)、总线隔离器等不起控制作用,只能起监视、报警作用,执行时不分安装方式,以“只”为计量单位计算。

八、报警控制器按线制的不同分为多线制与总线制两种,其中又按其安装方式不同分为壁挂式和落地式。

在不同线制、不同安装方式中按照“点”数的不同划分项目,以“台”为计量单位计算。

多线制“点”是指报警控制器所带报警器件(探测器、报警按钮等)的数量。

总线制“点”是指报警控制器所带有地址编码的报警器件(探测器、报警按钮、模块等)的数量。

如果一个模块带数个探测器,则只能计为一点。

九、联动控制器按线制的不同分为多线制与总线制两种,其中又按其安装方式不同分为壁挂式和落地式。

在不同线制、不同安装方式中按照“点”数的不同划分项目,以“台”为计量单位计算。

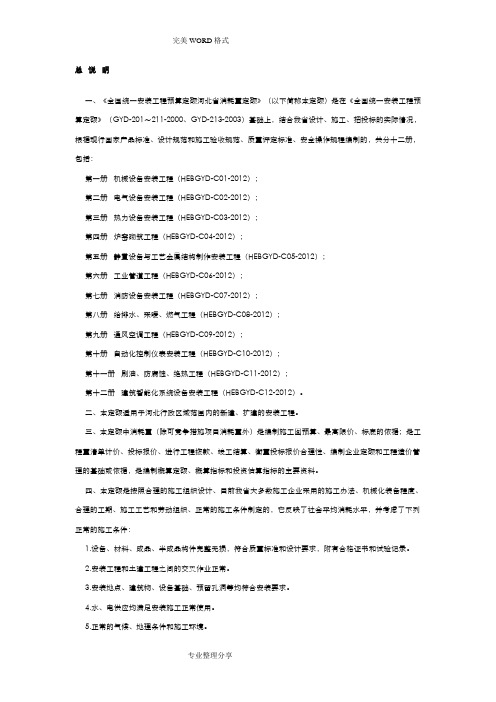

河北安装定额说明

河北安装定额说明

总说明一、《全国统一安装工程预算定额河北省消耗量定额》(以下简称本定额)是在《全国统一安装工程预算定额》(GYD-201~211-2000、GYD-213-2003)基础上,结合我省设计、施工、招投标的实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的,共分十二册,包括:第一册机械设备安装工程(HEBGYD-C01-2012);第二册电气设备安装工程(HEBGYD-C02-2012);第三册热力设备安装工程(HEBGYD-C03-2012);第四册炉窑砌筑工程(HEBGYD-C04-2012);第五册静置设备与工艺金属结构制作安装工程(HEBGYD-C05-2012);第六册工业管道工程(HEBGYD-C06-2012);第七册消防设备安装工程(HEBGYD-C07-2012);第八册给排水、采暖、燃气工程(HEBGYD-C08-2012);第九册通风空调工程(HEBGYD-C09-2012);第十册自动化控制仪表安装工程(HEBGYD-C10-2012);第十一册刷油、防腐蚀、绝热工程(HEBGYD-C11-2012);第十二册建筑智能化系统设备安装工程(HEBGYD-C12-2012)。

二、本定额适用于河北行政区域范围内的新建、扩建的安装工程。

三、本定额中消耗量(除可竞争措施项目消耗量外)是编制施工图预算、最高限价、标底的依据;是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算指标的主要资料。

四、本定额是按照合理的施工组织设计、目前我省大多数施工企业采用的施工办法、机械化装备程度、合理的工期、施工工艺和劳动组织、正常的施工条件制定的,它反映了社会平均消耗水平,并考虑了下列正常的施工条件:1.设备、材料、成品、半成品构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。

电力定额各章节解释说明

电力定额各章节解释说明

总说明一、《电力建设工程预算定额(2006年版)》共六册,包括:第一册建筑工程(上册、下册)第二册热力设备安装工程第三册电气设备安装工程第四册送电线路工程第五册加工配制工程第六册调试工程二、本册为第二册《热力设备安装工程》(以下简称本定额)。

适用于容量为50~100MW级国产燃煤机组的锅炉、汽轮发电机及其附属机械和辅助设备,相应的化水、供水、燃料(煤、油)、除灰等配套系统及管道、炉墙、保温、油漆、防腐等新建、扩建的安装工程。

同事,也适用于燃机单机容量为36~275MW的燃气-蒸汽联合循环电厂和燃汽轮机简单循环电厂的新建和扩建工程。

三、本定额编制时所依据的主要技术规程、规范有:1.DL/T 5047-1995 电力建设施工及验收技术规范锅炉机组篇2.DL 5011-1992 电力建设施工及验收技术规范汽轮机组篇3.DL/T869-2004 火力发电厂焊接技术规程4.DL/T51904-2004 电力建设施工及验收技术规范第4部分:电厂化学5.DL5031-1994 电力建设施工及验收技术规范管道篇6.DL/T820-2002 管道焊接接头超声波检验技术规程7.DL/T 821-2002 钢制承压管道对接焊接接头射线检验技术规范8.活力发电厂基本建设工程启动及竣工验收规程(1996年版)9.DL 5009.1-1992 电力建设安全工作规程第1部分:火力发电厂部分10.电力建设工程工期定额(2006年版)四、定额中按设备、器材按完整无损、符合质量标准和设计要求、具有合格证书和试验记录考虑。

定额工作内容中所列设备检修是指按施工技术验收规范要求而对质量合格设备所做必要的检查、测量和调整工作,不包括设备质量缺陷而作的处理工作。

五、定额中考虑的工作内容,除各章另有说明者外,均包括施工准备、场内运搬、安全措施设置、脚手架搭拆、施工操作、质量自检及配合验收、完工清理等。

其中的场内运搬指设备、器材从施工组织设计规定的现场仓库(堆放地点)运至施工地点的运搬。

河北定额章节说明教程文件

河北定额章节说明教程文件

2012河北定额章节说明总说明一、《全国统一建筑工程基础定额河北省消耗量定额》(以下简称本定额)是在《全国统一建筑工程基础定额》(土建工程)(GJD-101-95)的基础上,结合我省实际,按照合理的施工组织设计和正常的施工条件、目前多数企业具备的机械装备程序、施工中常用的施工方法、施工工艺和劳动组织以及合理工期进行编制的。

二、本定额是依据国家、省有关现行工程建设标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程以及造价管理政策法规编制的。

三、本定额适用于河北省行政区域内的一般工业与民用建筑的新建、扩建和接层工程。

四、本定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价、标底的依据。

本定额是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算指标的主要资料。

五、本定额分为实体项目、措施项目及附录三部分,其中措施项目分为可竞争措施项目和不可竞争措施项目。

实体项目及不可竞争措施项目消耗量不得调整;可竞争措施项目消耗量在投标报价时投标人可以合理调整。

六、本定额可竞争措施项目包括:脚手架工程、模板工程、垂直运输工程、建筑物超高费、大型机械一次安拆及场外运输费及其他可竞争措施项目,其中其他可竞争措施项目由支挡土板、打拔钢板桩、降水工程、冬雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、工程定位复测场地清理费、成品保护费、二次搬运费、临时停电停水费、土建工程施工与生产同时进行增加费、在有害身体健康环境中施工降效增加费组成;不可竞争措施项目包括安全防护、文明施工费。

七、本定额适用于工料单价法,也可用于综合单价法。

八、建筑工程应用工料单价法计价方式时,在不同的计价阶段使用本定额应符合以下规定:1.在编制最高限价或标底时人工、材料、机械台班单价根据市场行情或造价信息调整,可竞争措施项目按照常规、科学、合理的施工方法计算。

2020最新电气安装定额的说明及计算规则(一)

2020最新电气安装定额的说明及计算规则(一)

《电气设备安装工程》定额说明及工程量计算规则一、《电气设备安装工程》(以下简称本定额)适用于新建、扩建工程中10kV以下变配电设备及线路安装工程、车间动力电气设备及电气照明器具、防雷及接地装置安装、配管配线、电气调整试验等的安装工程。

(二、本定额主要依据的标准、规范有:1.《电气装置安装工程高压电器施工及验收规范》GBJ147-90;2.《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》GBJ148-90;3.《电气装置安装工程母线装置施工及验收规范》GBJ149-90;4.《电气装置安装工程电气设备交接试验标准》GB50150-2006;5.《电气装置安装工程电缆线路施工及验收规范》GB50168-2006;6.《电气装置安装工程接地装置施工及验收规范》 GB50169-2006;7.《电气装置安装工程旋转电机施工及验收规范》GB50170-2006;8.《电气装置安装工程盘、柜及二次回路接线施工及验收规范》GB50171-92;9.《电气装置安装工程蓄电池施工及验收规范》GB50172-92;10.《电气装置安装工程35kV及以下架空电力线路施工及验收规范》GB50173-92;11.《电气装置安装工程低压电器施工及验收规范》GB50254-96;12.《电气装置安装工程电力变流设备施工及验收规范》GB50255-96;13.《电气装置安装工程起重机电气装置施工验收规范》GB50256-96;14.《电气装置安装工程爆炸和火灾危险环境电气装置施工及验收规范》GB50257-96;5.《建筑电气工程施工质量验收规范》GB50303-2002;16.《电力建设安全工作规程(火力发电厂部分)》GL-5009.1-2002;17.《民用建筑电气设计规范》JCJ/T16-2008;18.《建筑照明设计标准》GB50034-2004;19.《电力建设质量等级评定标准》。

三、本定额的工程内容除各章节已说明的工序外,还包括:施工准备、设备器材工器具的场内搬运、开箱检查、安装、调整试验、收尾、清理、配合质量检验、工种间交叉配合、临时移动水、电源的停歇时间。

河北12消防定额说明及计算规则

河北12消防定额说明及计算规则

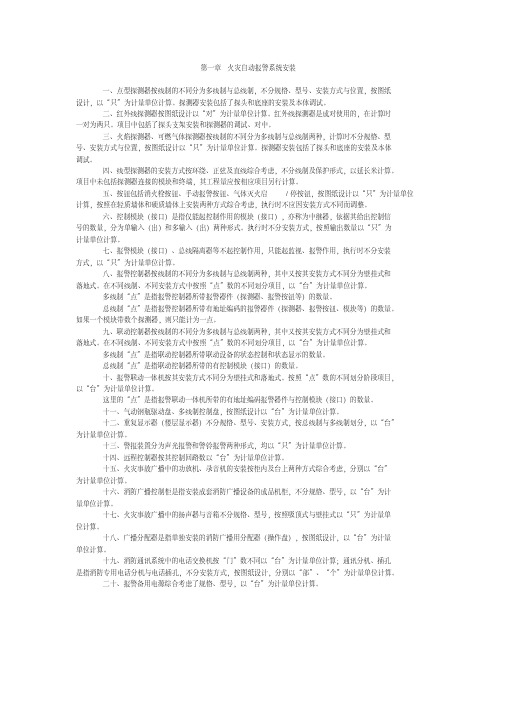

第七册消防定额说明和计算规则消防定额说明与计算规则第一章火灾自动报警系统安装说明一、本章包括探测器、按钮、模块(接口)、报警控制器、联动控制器、报警联动一体机、重复显示器、警报装置、远程控制器、火灾事故广播、消防通讯、报警备用电源安装等项目。

二、本章包括以下工作内容:1.施工技术准备、施工机械准备、标准仪器准备、施工安全防护措施、安装位置的清理。

2.设备和箱、机及元件的搬运,开箱检查,清点,杂物回放,安装就位,接地,密封,箱、机内的校线、接线、挂锡、编码,测试、清洗,记录整理等。

三、本章项目中均包括了校线、接线和本体调试。

四、本章项目中箱、机是以成套装置编制的;柜式及琴台式安装均执行落地式安装相应项目。

五、本章不包括以下工作内容:1.设备支架、底座、基础的制作与安装。

2.构件加工、制作。

3.电机检查、接线及调试。

4.事故照明及疏散指示控制装置安装。

5.CRT彩色显示装置安装。

工程量计算规则一、点型探测器按线制的不同分为多线制与总线制,不分规格、型号、安装方式与位置,按图纸设计,以“只”为计量单位计算。

探测器安装包括了探头和底座的安装及本体调试。

二、红外线探测器按图纸设计以“对”为计量单位计算。

红外线探测器是成对使用的,在计算时一对为两只。

项目中包括了探头支架安装和探测器的调试、对中。

三、火焰探测器、可燃气体探测器按线制的不同分为多线制与总线制两种,计算时不分规格、型号、安装方式与位置,按图纸设计以“只”为计量单位计算。

探测器安装包括了探头和底座的安装及本体调试。

四、线型探测器的安装方式按环绕、正弦及直线综合考虑,不分线制及保护形式,以延长米计算。

项目中未包括探测器连接的模块和终端,其工程量应按相应项目另行计算。

五、按钮包括消火栓按钮、手动报警按钮、气体灭火启/停按钮,按图纸设计以“只”为计量单位计算,按照在轻质墙体和硬质墙体上安装两种方式综合考虑,执行时不应因安装方式不同而调整。

六、控制模块(接口)是指仅能起控制作用的模块(接口),亦称为中继器,依据其给出控制信号的数量,分为单输入(出)和多输入(出)两种形式。

河北定额章节说明

总说明一、《全国统一建筑工程基础定额河北省消耗量定额》(以下简称本定额)是在《全国统一建筑工程基础定额》(土建工程)( GJD-101-95 )的基础上,结合我省实际,按照合理的施工组织设计和正常的施工条件、目前多数企业具备的机械装备程序、施工中常用的施工方法、施工工艺和劳动组织以及合理工期进行编制的。

二、本定额是依据国家、省有关现行工程建设标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程以及造价管理政策法规编制的。

三、本定额适用于河北省行政区域内的一般工业与民用建筑的新建、扩建和接层工程。

四、本定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价、标底的依据。

本定额是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算指标的主要资料。

五、本定额分为实体项目、措施项目及附录三部分,其中措施项目分为可竞争措施项目和不可竞争措施项目。

实体项目及不可竞争措施项目消耗量不得调整;可竞争措施项目消耗量在投标报价时投标人可以合理调整。

六、本定额可竞争措施项目包括:脚手架工程、模板工程、垂直运输工程、建筑物超高费、大型机械一次安拆及场外运输费及其他可竞争措施项目,其中其他可竞争措施项目由支挡土板、打拔钢板桩、降水工程、冬雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、工程定位复测场地清理费、成品保护费、二次搬运费、临时停电停水费、土建工程施工与生产同时进行增加费、在有害身体健康环境中施工降效增加费组成;不可竞争措施项目包括安全防护、文明施工费。

七、本定额适用于工料单价法,也可用于综合单价法。

八、建筑工程应用工料单价法计价方式时,在不同的计价阶段使用本定额应符合以下规定:1.在编制最高限价或标底时人工、材料、机械台班单价根据市场行情或造价信息调整,可竞争措施项目按照常规、科学、合理的施工方法计算。

2012年《全国统一安装工程预算定额河北省消耗量定额》解释

2012年《全国统一安装工程预算定额河北省消耗量定额》解释第二册电气设备安装工程1.总等电位端子箱安装执行第二册第四章中2-324还是执行第二册第九章2-752?答:按2-751或2-752.2.桥架安装是否包含支架安装?答:不包括支架安装。

3.第二册“电气设备安装工程”中“电缆沿垂直通道敷设”中垂直通道的定义不明确,电井是否属于处置通道?答:一根电缆沿垂直的通道敷设,其垂直敷设长度超过20m〔6层〕,即可套用“电缆沿垂直通道敷设”项目。

4.章节说明中“电缆沿垂直通道敷设高度超过20m(6层),可套用垂直通道敷设项目”如果竖向如果是30m,套用垂直通道定额是整个30m还是30-20m〔即超过部分套用垂直通道〕,此项是否可以明确一下?答:指竖向敷设部分,即30m。

5.电缆工程计算规则中,电缆敷设弛度、波形弯度、交叉的预留长度怎么计算?如:一根电缆两端连接配电箱,在桥架内敷设100m,穿管暗敷设20m,进入每个配电箱的预留长度按3.5m考虑,那么这根电缆的敷设弛度、波形弯度、交叉的预留长度是多少?答:本例中,电缆工程量=〔〕*〔1+2.5%波形系数〕。

6.第二册“电气设备安装工程”工程量计算规则,第六条“预分支电缆〔亦称母子电缆〕敷设,不区分电力电缆芯数,按主电力电缆〔母电缆〕截面以”100m/束“为计算单位计算”明确意思是否为计算预分支电缆时只计算母电缆长度,分支电缆如何处理?答:定额是综合考虑的,分支电缆安装已包括在定额中。

8.定额中预分支电力电缆敷设没有区分敷设方式,请问:预分支电力电缆沿垂直通道敷设,应该怎么套用定额?答:预分支电力电缆不区分敷设方式执行同一项目。

9.第二册“2-543”“2-544”顶管工程是否包括工作井的挖埋,与市政定额--排水工程-顶管工程有什么区别?管径不同时能否互套?答:第二册中的顶管不包括工作的挖坑,主要适用于电缆保护管短距离顶管或过小区道路顶管。

10.在实际结算过程中对暗装配电性在主体结构施工时放一个木箱存在分歧,审计单位认为木套箱在土建主题模板施工中已经包含,施工放认为木套箱有自己自作并在主体施工时配合安装,此项是否可以明确一下。

2012河北安装定额第七册计算规则及定额说明书

第一章火灾自动报警系统安装一、点型探测器按线制的不同分为多线制与总线制,不分规格、型号、安装方式与位置,按图纸设计,以“只”为计量单位计算。

探测器安装包括了探头和底座的安装及本体调试。

二、红外线探测器按图纸设计以“对”为计量单位计算。

红外线探测器是成对使用的,在计算时一对为两只。

项目中包括了探头支架安装和探测器的调试、对中。

三、火焰探测器、可燃气体探测器按线制的不同分为多线制与总线制两种,计算时不分规格、型号、安装方式与位置,按图纸设计以“只”为计量单位计算。

探测器安装包括了探头和底座的安装及本体调试。

四、线型探测器的安装方式按环绕、正弦及直线综合考虑,不分线制及保护形式,以延长米计算。

项目中未包括探测器连接的模块和终端,其工程量应按相应项目另行计算。

五、按钮包括消火栓按钮、手动报警按钮、气体灭火启/停按钮,按图纸设计以“只”为计量单位计算,按照在轻质墙体和硬质墙体上安装两种方式综合考虑,执行时不应因安装方式不同而调整。

六、控制模块(接口)是指仅能起控制作用的模块(接口),亦称为中继器,依据其给出控制信号的数量,分为单输入(出)和多输入(出)两种形式。

执行时不分安装方式,按照输出数量以“只”为计量单位计算。

七、报警模块(接口)、总线隔离器等不起控制作用,只能起监视、报警作用,执行时不分安装方式,以“只”为计量单位计算。

八、报警控制器按线制的不同分为多线制与总线制两种,其中又按其安装方式不同分为壁挂式和落地式。

在不同线制、不同安装方式中按照“点”数的不同划分项目,以“台”为计量单位计算。

多线制“点”是指报警控制器所带报警器件(探测器、报警按钮等)的数量。

总线制“点”是指报警控制器所带有地址编码的报警器件(探测器、报警按钮、模块等)的数量。

如果一个模块带数个探测器,则只能计为一点。

九、联动控制器按线制的不同分为多线制与总线制两种,其中又按其安装方式不同分为壁挂式和落地式。

在不同线制、不同安装方式中按照“点”数的不同划分项目,以“台”为计量单位计算。

2020最新电气安装定额的说明及计算规则(一)

《电气设备安装工程》定额说明及工程量计算规则一、《电气设备安装工程》(以下简称本定额)适用于新建、扩建工程中10kV以下变配电设备及线路安装工程、车间动力电气设备及电气照明器具、防雷及接地装置安装、配管配线、电气调整试验等的安装工程。

(二、本定额主要依据的标准、规范有:1.《电气装置安装工程高压电器施工及验收规范》GBJ147-90;2.《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》GBJ148-90;3.《电气装置安装工程母线装置施工及验收规范》GBJ149-90;4.《电气装置安装工程电气设备交接试验标准》GB50150-2006;5.《电气装置安装工程电缆线路施工及验收规范》GB50168-2006;6.《电气装置安装工程接地装置施工及验收规范》 GB50169-2006;7.《电气装置安装工程旋转电机施工及验收规范》GB50170-2006;8.《电气装置安装工程盘、柜及二次回路接线施工及验收规范》GB50171-92;9.《电气装置安装工程蓄电池施工及验收规范》GB50172-92;10.《电气装置安装工程35kV及以下架空电力线路施工及验收规范》GB50173-92;11.《电气装置安装工程低压电器施工及验收规范》GB50254-96;12.《电气装置安装工程电力变流设备施工及验收规范》GB50255-96;13.《电气装置安装工程起重机电气装置施工验收规范》GB50256-96;14.《电气装置安装工程爆炸和火灾危险环境电气装置施工及验收规范》GB50257-96;5.《建筑电气工程施工质量验收规范》GB50303-2002;16.《电力建设安全工作规程(火力发电厂部分)》GL-5009.1-2002;17.《民用建筑电气设计规范》JCJ/T16-2008;18.《建筑照明设计标准》GB50034-2004;19.《电力建设质量等级评定标准》。

三、本定额的工程内容除各章节已说明的工序外,还包括:施工准备、设备器材工器具的场内搬运、开箱检查、安装、调整试验、收尾、清理、配合质量检验、工种间交叉配合、临时移动水、电源的停歇时间。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

河北定额电气章节说明集团标准化工作小组 [Q8QX9QT-X8QQB8Q8-NQ8QJ8-M8QMN]册说明一、第二册“电气设备安装工程”(以下简称本定额)适用于工业与民用新建、扩建工程中10kV以下变配电设备及线路安装工程、车间动力电气设备及电气照明器具、防雷及接地装置安装、配管配线、电梯电气装置、电气调整试验等的安装工程。

二、本定额的主要依据的标准、规范有:1.《电气装置安装工程高压电器施工及验收规范》GB50147-2010;2.《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》GB50148-2010;3.《电气装置安装工程母线装置施工及验收规范》GB50149-2010;4.《电气装置安装工程电气设备交接试验标准》GB50150-2006;5.《电气装置安装工程电缆线路施工及验收规范》GB50168-2006;6.《电气装置安装工程接地装置施工及验收规范》GB50169-2006;7.《电气装置安装工程旋转电机施工及验收规范》GB50170-2006;8.《电气装置安装工程盘、柜及二次回路接线施工及验收规范》GB50171-2006;9.《电气装置安装工程蓄电池施工及验收规范》GB50172-2006;10.《电气装置安装工程35kV及以下架空电力线路施工及验收规范》GB50173-92;11.《电气装置安装工程低压电器施工及验收规范》GB50254-96;12.《电气装置安装工程电力变流设备施工及验收规范》GB50255-96;13.《电气装置安装工程起重机电气装置施工及验收规范》GB50256-96;14.《电气装置安装工程爆炸和火灾危险环境电气装置施工及验收规范》GB50257-96;15.《电力建设安全工作规程》DL/;16.《民用建筑电气设计规范》JGJ16-2008;17.《建筑照明设计标准》GB50034-2004;18.《电力建设质量等级评定标准》;19.《建筑电气工程施工质量验收规范》GB50303-2002;20.《全国统一安装工程预算定额》GYD-202-2000;21.《全国统一安装工程基础定额》(2006年);22.《建设工程劳动定额-安装工程》(LD/);23.《全国统一安装工程预算定额河北省消耗量定额》HEBGYD-C02-2008。

三、本定额的工作内容除各章节已说明的工序外,还包括:施工准备,设备器材工器具的场内搬运,开箱检查,安装,调整试验,收尾,清理,配合质量检验,工种间交叉配合、临时移动水、电源的停歇时间。

四、本定额不包括以下内容:以上及专业专用项目的电气设备安装。

2.电气设备(如电动机等)配合机械设备进行单体试运转和联合试运转工作。

第一章变压器说明一、油浸电力变压器安装项目同样适用于自耦式变压器、带负荷调压变压器的安装。

电炉变压器按同容量电力变压器项目乘以系数,整流变压器按同容量电力变压器项目乘以系数。

二、变压器的器身检查:4000kV·A以下是按吊芯检查考虑,4000kV·A以上是按吊钟罩考虑,如果4000kV·A以上的变压器需吊芯检查时,机械台班乘以系数。

三、干式变压器如带有保护外罩,人工和机械乘以系数。

四、整流变压器、消弧线圈、并联电抗器的干燥,执行同容量变压器干燥项目,电炉变压器按同容量变压器干燥项目乘以系数。

五、变压器油是按设备带来考虑的,但施工中变压器油的过滤损耗及操作损耗已包括在有关项目中。

六、变压器安装过程中放注油、油过滤所使用的油罐,已摊入油过滤定额中。

七、变压器干燥,需通过试验,判定绝缘受潮时,才能计取此项费用。

八、本章项目不包括下列工作内容:1.变压器干燥棚的搭拆工作,发生时应按实计算。

2.变压器铁梯及母线铁构件的制作、安装。

另执行本册铁构件制作、安装项目。

3.瓦斯继电器的检查及试验已列入变压器系统调整试验项目内。

4.端子箱、控制箱的制作、安装,另执行本册的相应项目。

5.二次喷漆及喷字。

第二章配电装置说明一、设备本体所需的绝缘油、六氟化硫气体、液压油等均按设备带有考虑。

二、本章设备安装项目不包括下列工作内容,另执行相应项目:1.端子箱安装。

2.设备支架制作及安装。

3.绝缘油过滤。

4.基础槽(角)钢安装。

5.电气设备以外的加压设备和附属管道的安装。

三、设备安装所需的地脚螺栓按土建预埋考虑,不包括二次灌浆。

四、互感器安装项目系按单相考虑的,不包括抽芯及绝缘油过滤,特殊情况应另作处理。

五、电抗器安装项目系按三相叠放、三相平放和二叠一平的安装方式综合考虑的。

干式电抗器安装项目适用于混凝土电抗器、铁芯干式电抗器和空心电抗器等干式电抗器的安装。

六、高压成套配电柜安装项目系综合考虑的,不分容量大小,也不包括母线配制及设备干燥。

七、低压无功补偿电容器屏(柜)安装列入本册第四章。

八、配电设备的端子板外部接线,应按本册第四章相应项目另行计算。

九、组合型成套箱式变电站主要是指10kV以下的箱式变电站,一般布置形式为变压器在箱的中间,箱的一端为高压开关位置,另一端为低压开关位置。

组合型低压成套配电装置其外形像一个大型集装箱,内装6~24台低压配电箱(屏),箱的两端开门,中间为通道,称为集装箱式低压配电室,列入本册第四章。

第三章母线、绝缘子说明一、本章项目不包括支架、铁构件的制作、安装,发生时执行本册第四章相应项目。

二、软母线、槽型母线的安装项目内不包括母线、金具、绝缘子等材料,其本身价值可按设计数量加损耗计算。

三、组合软母线安装项目不包括两端铁构件制作、安装和支持瓷瓶、带形母线的安装,发生时应执行本册相应项目;其跨距是按标准跨距综合考虑的。

四、软母线安装项目是按单串绝缘子考虑的,如设计为双串绝缘子,人工乘以系数。

五、软母线的引下线、跳线、设备连线均按导线截面分别执行项目。

不区分引下线、跳线和设备连线。

六、带形铜母线安装执行相应铜母线安装项目。

七、带形母线伸缩节头和铜过渡板均按成品考虑,项目中只考虑安装。

八、高压共箱母线和低压封闭式插接母线槽均按制造厂供应的成品考虑,项目内只包含现场安装。

封闭式插接母线槽在竖井内安装时,人工和机械乘以系数。

第四章控制设备及低压电器说明一、本章包括电气控制设备、低压电器的安装,盘、柜配线,焊(压)接线端子,穿通板制作、安装,基础槽(角)钢及各种铁构件、支架制作、安装。

二、控制设备安装,除限位开关及水位电气信号装置外,其他均未包括支架制作安装。

发生时可执行本章相应项目。

三、控制设备安装未包括的工作内容:1.二次喷漆及喷字。

2.电器及设备干燥。

3.焊、压接线端子。

4.端子板外部(二次)接线。

四、屏上辅助设备安装,包括标签框、光字牌、信号灯、附加电阻、连接片等,但不包括屏上开孔工作。

五、设备的补充油按设备自带考虑。

六、各种铁构件制作,均不包括镀锌、镀锡、镀铬、喷塑等其他金属防护费用。

发生时应另行计算。

七、轻型铁构件指结构厚度在3mm以内的构件。

八、铁构件制作、安装项目适用于本册范围内的各种支架、构件的制作、安装。

九、铜(铝)线焊(压)接线端子项目只适用于导线,电力(控制)电缆终端头制作、安装项目中已含压接线端子。

十、端子板外部接线、控制电缆头制作、安装项目中已含接线工作,不应重复计算。

十一、盘、柜配线项目只适用于盘上小设备元件的少量现场配线,不适用于工厂的设备修、配、改工程。

第五章蓄电池说明一、本章项目适用于220V以下各种容量的碱性和酸性固定型蓄电池及其防振支架安装、蓄电池充放电。

二、蓄电池防振支架按随设备供货考虑,安装按地坪打眼装膨胀螺栓固定考虑。

三、蓄电池电极连接条、紧固螺栓、绝缘垫均按设备带有考虑。

四、本章项目不包括蓄电池抽头连接用电缆及电缆保护管的安装,发生时应执行本册相应项目。

五、碱性蓄电池补充电解液按厂家随设备供货考虑。

铅酸蓄电池的电解液已包括在项目内,不另行计算。

六、蓄电池充放电电量已计入,不论酸性、碱性电池均按其电压和容量执行相应项目。

第六章电机说明一、本章项目中的专业术语“电机”系指发电机和电动机的统称,如小型电机检查接线项目,适用于同功率的小型发电机和小型电动机的检查接线,项目中的电机功率系指电机的额定功率。

二、微型电机分为三类:1. 驱动微型电机(分马力电机)系指微型异步电动机、微型同步电动机、微型交流换向器电动机、微型直流电动机等;2. 控制微型电机系指自整角机、旋转变压器、交直流测速发电机、交直流伺服电动机、步进电动机、力矩电动机等;3. 电源微型电机系指微型电动发电机组和单枢变流机等。

4. 其他小型电机凡功率在以下的电机均执行微型电机项目,但带连线插头电机的小型电器安装执行相应的安装项目,不再执行检查接线项目。

5. 风机盘管检查接线也适用于空气幕项目。

三、各类电机的检查接线项目均不包括控制装置的安装和接线;除发电机和调相机外,均不包括电机干燥,发生时应按电机干燥项目另行计算。

四、电机的接地线材质是按镀锌扁钢(25×4)考虑的,如采用铜接地线时,主材(导线和接头)应换算,但安装人工和机械不变。

五、电机的检查接线和干燥执行本章项目,电机本身的安装另行计算。

六、各种电机的检查接线,规范要求均需配有相应的金属软管,本章综合取定平均每台电机配1根金属软管,设计有规定的,可按设计规格和数量调整,定额人工、机械不变。

七、电机的电源线为导线时,应执行本册第四章的压(焊)接线端子项目。

八、电机干燥项目系按一次干燥所需的工、料、机消耗量考虑的,在特别潮湿的地方,电机需要进行多次干燥,应按实际干燥次数计算。

在气候干燥、电机绝缘性能良好、符合技术标准而不需要干燥时,则不计算干燥费用。

九、电机解体检查项目,应根据需要选用。

如不需要解体时,应只执行电机检查接线项目。

第七章滑触线装置说明一、起重机的电气装置系按未经生产厂家成套安装和试运行考虑的,因此未编制起重机整台安装项目,应按电机和各种开关、控制设备、管线及灯具等分别执行相应项目。

二、滑触线支架的基础铁件及螺栓,按土建预埋考虑。

三、滑触线及支架的油漆,均按涂一遍考虑。

四、移动软电缆敷设未包括轨道安装及滑轮制作。

五、滑触线的辅助母线安装,执行“车间带形母线”安装项目。

六、滑触线伸缩器和座式电车绝缘子支持器的安装,已分别包括在“滑触线安装”和“滑触线支架安装”项目内,不另行计算。

七、滑触线及支架安装是按10m以下标高考虑的,如超过10m时应计算操作高度增加费。

八、铁构件制作,执行本册第四章的相应项目。

第八章电缆说明一、本章的电缆敷设项目适用于10kV以下的电力电缆和控制电缆敷设,项目内容系按平原地区和厂内电缆工程的施工条件编制的,未考虑在积水区、水底、井下等特殊条件下的电缆敷设,厂外电缆敷设工程按本册第十章有关内容另计工地运输。

二、电缆在一般山地、丘陵地区敷设时,其项目人工乘以系数。
