回填块石层冲孔灌注桩成孔技术

合集下载

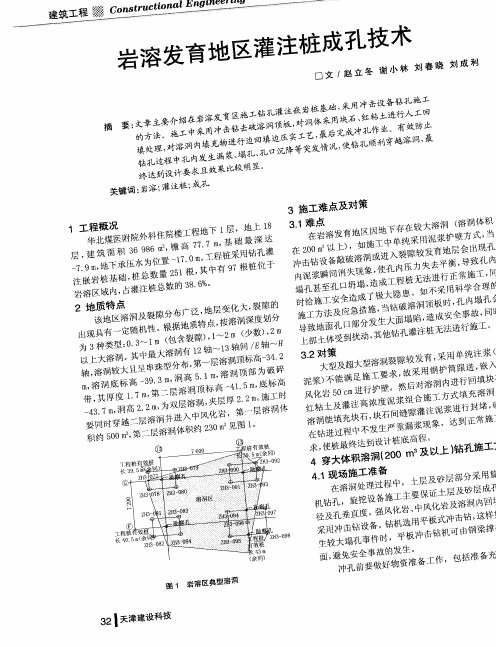

岩溶发育地区灌注桩成孔技术

岩溶发育地区灌注桩成孔技术

图 3 击穿溶洞顶第一层 回填
际施 工过 程 中 , 颈现 象 比较 普 遍 , 护 筒外 壁 因缩 颈 缩 钢
大 部分 被填 埋 , 剩下 空 隙采用 石 屑或粗 砂 进行 回填 。
冲 击 钻 冲 击 —、
翱护筒柏辟一


I 。 。 f )风 利。 。 . 。 . . 。 串 . 拥 。 。 岩 . .
配 置泥 浆) 。
冲击钻冲击—、 钢 护简护壁~
胖 { f … ) 悼
。 。
_I~ '… ‘ __ ’ ) … _ 风俗铮 - : -
‘ 。
。 。 。 。 。 ’ ‘ 。


_
_
_
_
_
_
_



_
_
。 。 由 电

… ~
然 后采 用 2 5t吊车放 置 直径 i2m钢 护 筒 ,钢 护 .
— — 填 死 后 捌 扎 勘
面 与 强风 化 岩 之 问, 简 直 径 为 12m 旋 挖 钻 机 成 孔 护 . , 直 径 为 15 , 孔与 护 筒之 间空 隙采 用石 屑 或 粗砂 回 . 在 m
填 。 孔 过程 中随 时注 意钻 杆垂 直度 , 生倾 斜 时及 时 钻 发 进 行 调整 。为 防止 孔 内发 生 缩颈现 象 , 旋挖 钻进 过程 在 中 , 大泥 浆密 度 , 制在 1 3 1 5 g m ( 增 控 . ~ . / 。采用 红粘 土 k
为 防止 冲 击 钻 施 工 中 钢 护 筒 下沉 至 强风 化 岩 内 ,
在 埋设 好钢 护筒 后 , 对钢 护筒 口进 行加 固处理 , 图 2 见 。

冲击钻成孔灌注桩施工工艺[详细]

冲击钻成孔灌注桩施工工艺[详细]

冲击钻成孔灌注桩施工冲击钻成孔灌注拉系用冲击式钻机或卷扬机悬吊冲击钻头(又称冲锤)上下往复冲击,将硬质土或岩层破碎成孔,部分碎渣和泥浆挤入孔壁中,大部分成为泥渣,用淘渣筒掏出成孔,然后再灌注混凝土成桩.冲击钻成孔灌注桩的特点是:设备构造简单,适用范围广,操作方便,所成孔壁较坚实、稳定,塌孔少,不受施工场地限制,无噪声和振动影响等,因此被广泛地采用,本工艺标准适用于工业与民用建筑中的黄土、粘性土或粉质粘土和人工杂填土以及含有孤石的砂砾石层、漂石层、坚硬土层、岩层地基采用冲击成孔灌注桩的工程.第1章材料要求水泥:425号普通硅酸盐或矿渣硅酸盐水泥,新鲜无结块.砂子:用中砂或粗砂,含泥量小于5%.石子:卵石或碎石,粒径 5~40米米,含泥量不大于2%.钢筋:品种和规格均符合设计要求,并有出厂合格证及试验报告.外加剂、掺合料:根据施工需要通过试验确定,外加剂应有产品出厂合格证.火烧丝:规格18~22号.垫块:用1:3水泥砂浆埋22号火烧丝预制成.第2章主要机具设备1.机械设备CZ—22、CZ—30型冲击钻孔机或简易的冲击钻机、3~5t双筒卷场机、混凝土搅拌机、插入式振捣器、洗石机、皮带式运输机、翻斗汽车、机动翻斗车、水泵以及钢筋加工系统设备等.2.主要工具冲锤或冲击钻头、钢护筒、掏(抽)渣筒、钢吊绳;测渣铁航、混凝土浇灌台架、下料斗、卸料槽、导管、预制混凝土塞从小平锹、磅秤.三、作业条件1.施工前,必须取得所需的地质勘察报告、桩基施工图,并编制施工技术方案或措施.2.施工场地内所有地上障碍物和地下埋设物(如管线、电缆、旧坛上、石块、树根等)已经排除,附近有隔震要求的建筑物和危房已采取保护措施.3.场地已经整平,周围已设排水设施,对场地中影响施工机械进场的松软土层已进行适当碾压处理.4.施工临时供水、供电、运输道路及小型临时设施已经铺设或修筑,泥浆池及废浆处理池等已设置.5.桩基测量控制桩、水准基点桩已经设置并经复核,桩位已钉小木桩或撒白灰标志.6.已在现场进行成孔试验,数量不少于2个,摸清地质情况并取得有关成孔技术参数.第3章作业条件1.施工前,必须取得所需的地质勘察报告、桩基施工图,并编制施工技术方案或措施.2.施工场地内所有地上障碍物和地下埋设物(如管线、电缆、旧坛上、石块、树根等)已经排除,附近有隔震要求的建筑物和危房已采取保护措施.3.场地已经整平,周围已设排水设施,对场地中影响施工机械进场的松软土层已进行适当碾压处理.4.施工临时供水、供电、运输道路及小型临时设施已经铺设或修筑,泥浆池及废浆处理池等已设置.5.桩基测量控制桩、水准基点桩已经设置并经复核,桩位已钉小木桩或撒白灰标志.6.已在现场进行成孔试验,数量不少于2个,摸清地质情况并取得有关成孔技术参数.第4章施工操作工艺1.冲击钻成孔灌注桩施工工艺程序是:场地平整→桩位放线,开挖浆地、浆沟→护筒埋设→钻机就位,孔位校正→冲击造孔,泥浆循环,清除废浆、泥渣,清孔换浆→终孔验收→下钢筋笼和钢导管→灌注水下混凝土→成极养护.2成孔时应先在孔口设圆形6~8米米钢板护筒或砌砖护圈,护筒(圈)内径应比钻头直径大200米米,深一般为1.2~1.5米,然后使冲孔机就位,冲击钻应对准护筒中心,要求偏差不大于±20米米,开始低锤(小冲程)密击,锤高0.4~0.6米,并及时加块石与粘土泥浆护壁,泥浆密度和冲程可按表3-26选用,使孔壁挤压密实,直至孔深达护简下3~4米后,才加快速度,加大冲程,将锤提高至1.5~2.0米以上,转入正常连续冲击,在造孔时要及时将孔内残渣排出孔外.3.冲孔时应随时测定和控制泥浆密度,每冲击1~2米深应排渣一次,并定时补浆,直至设计深度.排渣用抽渣筒法,是用一个下部带活门的钢筒,将其放到孔底,作上下来回活动,提升高度在2米左右,当抽筒向下活动时,活门打开,残渣进入筒内;向上运动时,活门关闭,可将孔内残渣抽出孔外.排渣时,必须及时向孔内补充泥浆,以防亏浆造成孔内坍塌.4.在钻进过程中每1~2米要检查一次成孔的垂直度.如发现偏斜应立即停止钻进,采取措施进行纠偏.对于变层处和易于发生偏斜的部位,应采用低锤轻击,间断冲击的办法穿过,以保持孔形良好.5.成孔后,应用测绳下挂0.5千克重铁航测量检查孔深,核对无误后,进行清孔.可使用底部带活门的钢抽渣筒,反复掏渣,将孔底淤泥、沉渣清除干净.密度大的泥浆借水泵用清水置换,使密度控制在1.15~1.25之间.6.清孔后应立即放人钢筋宠,并固定在孔口钢护筒上,使在浇灌混凝土过程中不向上浮起,也不下沉.钢筋笼下完并检查无误后,应立即浇筑混凝土,间隔时间不应超过4h,以防泥浆沉淀和塌孔.混凝土灌注一般采用导管法在水中灌注,具体方法同“3.31地下连续墙施工”.第5章质量标准(一)保证项目1.灌注桩用的原材料和混凝土强度,必须符合设计要求和施工规范的规定.2.成孔深度必须符合设计要求,以摩擦力为主的桩,沉渣厚度严禁大于300米米;以端承力为主的桩,沉渣厚度严禁大于100米米.3.实际浇筑混凝土量严禁小于计算体积.4.浇筑后的桩顶标高、钢筋笼(插筋)标高及浮浆的处理,必须符合设计要求和施工规范的规定.(二)允许偏差项目冲(钻)孔灌注极的允许偏差及检验方法见表3-27.注:1.d为桩的直径;H为桩长;2.检查数量:按桩数抽查10%,但不少于3根.第6章成品保护1.冬期施工,桩顶混凝土未达到设计强度等级40%时,应采取适当保温措施,防止受冻.2.刚浇完混凝土的灌注桩,不宜立即在其附近冲击相邻桩孔,宜采取间隔施工,防止因振动或主体例向挤压而造成极变形或裂断.第7章安全措施1.认真查清邻近建(构)筑物情况,采取有效的防震安全措施,以避免冲击(钻)成孔时震坏邻近建(构)筑物,造成裂缝、倾斜,甚致倒塌事故.2.冲击(钻)成孔机械操作时应安放平稳,防止冲孔时突然倾倒或冲锤突然下落;造成人员伤亡和设备损坏.3.采用泥浆护壁成孔,应根据设备情况、地质条件和孔内情况变化,认真控制泥浆密度流内水头高度、护筒埋设深度、钻机垂直度、钻进和提钻速度等,以防塌孔,造成机具塌陷.4.冲击锤(钻)操作时,距落锤6米范围内不得有人员走动或进行其他作业,非工作人员不准进入施工区域内.5.冲(钻)孔灌注桩在已成孔尚未灌注混凝土前,应用盖板封严,以免掉土或发生人身安全事故.6.所有成孔设备,电路要架空设置,不得使用不防水的电线或绝缘层有损伤的电线.电闸箱和电动机要有接地装置,加盖防雨罩;电路接头要安全可靠,开关要有保险装置.7.恶劣气候冲(钻)孔机应停止作业,休息或作业结束时,应切断操作箱上的总开关,并将离电源最近的配电盘上的开关切断.8.混凝土灌注时,装、拆导管人员必须戴安全帽,并注意防止扳手、螺丝等掉入桩孔内;拆卸导管时,其上空不得进行其他作业,导管提升后继续浇注混凝土前,必须检查其是否垫稳或挂牢.第8章施工注意事项1.冲击钻具应注意必须连接牢固,总重量不得超过钻机或卷扬机使用说明书规定的重量,钢丝绳不得超负荷使用,以免发生意外事故.2.下钻时应注意先将钻头垂直吊稳后,再导正下人孔内.进入孔内后,不得松刹车,高速下放.提钻时应先缓慢提数米,未遇阻力后,再按正常速度提升.如发现有阻力,应将钻具下放,使钻头转动方向后再提,不得强行提拉.3.钻进中,当发现塌孔、扁孔、斜孔时,应及时处理.发现缩颈时,应经常提动钻具,修护孔壁,每次冲击时间不宜过长,以防卡钻.4.整个成孔过程中,应注意始终保持孔内液面比地下水位高1.5~2.0米,以液柱的静压和渗压保持孔壁稳定.。

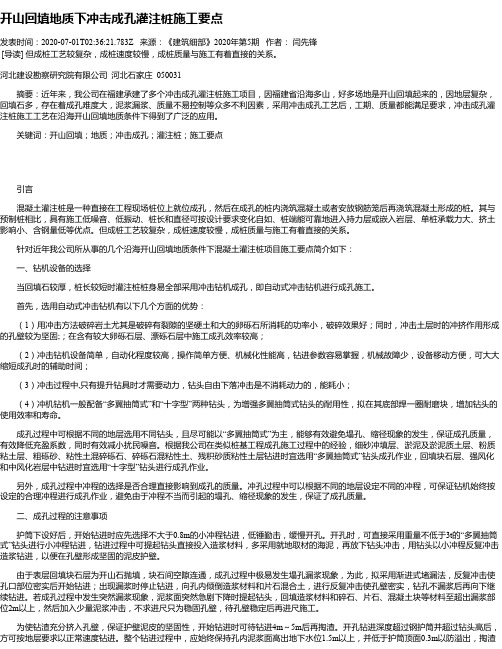

开山回填地质下冲击成孔灌注桩施工要点

开山回填地质下冲击成孔灌注桩施工要点

开山回填地质下冲击成孔灌注桩施工要点发表时间:2020-07-01T02:36:21.783Z 来源:《建筑细部》2020年第5期作者:闫先锋[导读] 但成桩工艺较复杂,成桩速度较慢,成桩质量与施工有着直接的关系。

河北建设勘察研究院有限公司河北石家庄 050031摘要:近年来,我公司在福建承建了多个冲击成孔灌注桩施工项目,因福建省沿海多山,好多场地是开山回填起来的,因地层复杂,回填石多,存在着成孔难度大,泥浆漏浆、质量不易控制等众多不利因素,采用冲击成孔工艺后,工期、质量都能满足要求,冲击成孔灌注桩施工工艺在沿海开山回填地质条件下得到了广泛的应用。

关键词:开山回填;地质;冲击成孔;灌注桩;施工要点引言混凝土灌注桩是一种直接在工程现场桩位上就位成孔,然后在成孔的桩内浇筑混凝土或者安放钢筋笼后再浇筑混凝土形成的桩。

其与预制桩相比,具有施工低噪音、低振动、桩长和直径可按设计要求变化自如、桩端能可靠地进入持力层或嵌入岩层、单桩承载力大、挤土影响小、含钢量低等优点。

但成桩工艺较复杂,成桩速度较慢,成桩质量与施工有着直接的关系。

针对近年我公司所从事的几个沿海开山回填地质条件下混凝土灌注桩项目施工要点简介如下:一、钻机设备的选择当回填石较厚,桩长较短时灌注桩桩身易全部采用冲击钻机成孔,即自动式冲击钻机进行成孔施工。

首先,选用自动式冲击钻机有以下几个方面的优势:(1)用冲击方法破碎岩土尤其是破碎有裂隙的坚硬土和大的卵砾石所消耗的功率小,破碎效果好;同时,冲击土层时的冲挤作用形成的孔壁较为坚固;;在含有较大卵砾石层、漂砾石层中施工成孔效率较高;(2)冲击钻机设备简单,自动化程度较高,操作简单方便、机械化性能高,钻进参数容易掌握,机械故障少,设备移动方便,可大大缩短成孔时的辅助时间;(3)冲击过程中,只有提升钻具时才需要动力,钻头自由下落冲击是不消耗动力的,能耗小;(4)冲机钻机一般配备“多翼抽筒式”和“十字型”两种钻头,为增强多翼抽筒式钻头的耐用性,拟在其底部焊一圈耐磨块,增加钻头的使用效率和寿命。

回转钻成孔灌注桩施工技术方案.doc

回转钻成孔灌注桩施工技术方案.doc

回转钻成孔灌注桩施工技术方案1、工艺流程:测量放线、定桩位→埋设护筒→钻机就位→成孔→第一次清孔→桩位检查→安放钢筋笼→安放导管→第二次清孔→灌注水下砼→成桩2、施工工艺控制要点:①、护筒埋设:钻机就位前在桩位埋设6~8 mm厚钢板护筒,内径比孔口大100~200mm,埋深在黏土中不宜小于1.0m,砂土中不宜小于 1.5m,护筒埋设应准确、稳定,护筒中心与桩位中心的偏差应控制在50mm之内,同时挖好泥浆池、排浆槽。

②、钻机就位:钻机就位前,应先平整场地,必要时铺设枕木并用水平尺校正,保证钻机平稳、牢固,对钻机导杆进行垂直度校正。

③、钻头选用:在黏土、砂性土中成孔时宜采用梳齿钻头,刀头的数量根据土层的软硬布置,注意要互相错开,以保护刀架,在卵石及砾石层中成孔时,宜选用平底楔齿滚刀钻头,在较硬岩石中成孔时,宜选用平底球齿滚刀钻头。

④、泥浆制备:除能自行造浆的土层外,均应制备泥浆。

泥浆制备应选用高塑性黏土或膨胀土,同时拌制泥浆应根据工艺和穿越土层情况进行配合比设计。

⑤、成孔:回转钻机应注意,成孔时控制钻进速度,采用减压钻进,保证成空的垂直度,并根据土层变化调整泥浆的相对密度和黏度。

并注意,在淤泥和砂性土中钻进时宜适当增加泥浆的相对密度,在卵石、砾石中钻进时应加大泥浆的相对密度,提高携渣能力。

在卵石、砾石及岩层中成孔时,应增加钻具的重量即增加配重。

⑥、钻进时应根据土层情况加压,开始应轻压力、慢转速,逐步转入正常。

加压靠钻具自重调整吊绳进行,一般土层,不超过10KN,基岩中钻进为15~25KN。

⑦、钻机转速:对合金钢钻头为180转/min,钢粒钻头为100转/min。

在松软土层中钻进,应根据泥浆补给情况控制钻进速度,在硬土层或岩层中的钻进速度,以钻机不发生跳动为准。

⑧、第一次清空:桩孔钻进只涉及深度厚,进行清空。

如泥浆中无大颗粒钻渣时可采用置换泥浆法清孔,反之有较大颗粒的砂石,应采用反循环清孔,孔深50m以内的桩可采用泵吸反循环工艺。

冲孔灌注桩施工流程及施工方案

冲孔灌注桩施工流程及施工方案

冲孔灌注桩施工方案一、测量放线复核建设单位提供的测量控制点符合要求后,测放出各桩桩位,拼装好桩架就位。

根据预先测设的测量控制网(点),定出各桩位中心点,先进行超前钻,然后重新测放桩位中心点,双向控制定位后埋设钢护筒并固定,以双向十字线控制桩中心。

冲桩前必须先校核桩锤的中心是否与桩位中心重合。

在施工过程中还须经常检测钻具位置有无发生变化,以保证孔位的正确。

二、超前钻由于施场地为存在较多的土洞和溶洞。

为保证施工质量和安全,根据设计要求在桩基施工前必须对桩位进行超前钻,以确认桩端持力层,确保桩端以下完整基岩厚度大于3D(D为桩端直径),且不宜小于5米。

本工程超前钻施工安排在冲孔桩之前,超前钻工作量约5432m。

采用XY-1型液压钻机钻孔施工,泥浆池可与冲孔桩泥浆池共用。

根据施工进度安排施工,每一钻孔钻进过程中应做好记录,做好与监理签署终孔的确认手续。

以便及时能安排冲孔桩施工,并保证冲孔桩施工有可靠的地质参考资料。

在超前钻施工过程中,遇到溶、土洞时,应及时补浆,防止塌孔。

三、护筒埋设桩基础在放出桩位后,查明桩位处有无地下管线即可开始埋设护筒,护筒内径应大于钻头直径200㎜,让桩锤的中心对准桩位,然后根据护筒的大小埋设护筒,护筒应高出地面30~50cm、泥浆面200㎜及施工水位1.0 1.5m,埋入土中应不少于1.5m。

四、泥浆处理系统在现场共设置三个10×5×2m的泥浆池及沉淀池,泥浆池与桩孔之间由供浆胶管及回流泥浆沟连接,泥浆池、沟用用砖砌筑;在每个泥浆池内挂设泥浆泵,作为泥浆输送的主要动力。

在冲孔过程中,泥浆的回流则主要为落差流回流沉淀池,经筛分、检测后导流至泥浆池,以便循环使用。

冲孔桩在成孔过程中,泥浆具有护壁、排碴、冷却机具和切土、润滑作用。

泥浆配制是保证成孔质量的关键措施。

根据我公司成功的施工经验,结合本工程的特点,拟采用优质粘土及膨润土配制泥浆。

泥浆指标控制范围:一般情况下,比重1.1~1.25 g/cm3,粘度18~22s,含砂率不大于8%,胶体率不小于90%;在砂层中泥浆指标可适当加大。

冲击钻成孔灌注桩施工工艺

冲击钻成孔灌注桩施工工艺

冲击钻成孔灌输桩施工冲击钻成孔灌输拉系用冲击式钻机或卷扬机悬吊冲击钻头(又称冲锤)上下来去冲击,将硬质土或岩层破裂成孔,部分碎渣和泥浆挤入孔壁中,大多数成为泥渣,用淘渣筒取出成孔,而后再灌输混凝土成桩。

冲击钻成孔灌输桩的特色是:设备结构简单,合用范围广,操作方便,所成孔壁较坚固、稳固,塌孔少,不受施工场所限制,无噪声和振动影响等,所以被宽泛地采纳,本工艺标准合用于工业与民用建筑中的黄土、粘性土或粉质黏土和人工杂填土以及含有孤石的砂砾石层、漂石层、坚硬土层、岩层地基采纳冲击成孔灌输桩的工程。

第1章资料要求水泥: 425号一般硅酸盐或矿渣硅酸盐水泥,新鲜无结块。

砂子:用中砂或粗砂,含泥量小于5%。

石子:卵石或碎石,粒径 5 ~ 40mm,含泥量不大于2%。

钢筋:品种和规格均切合设计要求,并有出厂合格证及试验报告。

外加剂、掺合料:依据施工需要经过试验确立,外加剂应有产品出厂合格证。

火烧丝:规格18~22号。

垫块:用 1: 3水泥沙浆埋 22号火烧丝预制成。

第2章主要机具设备1.机械设备CZ— 22、 CZ— 30 型冲击钻孔机或简略的冲击钻机、3~5t 双筒卷场机、混凝土搅拌机、插入式振捣器、洗石机、皮带式运输机、翻斗汽车、灵活翻斗车、水泵以及钢筋加工系统设备等。

2.主要工具冲锤或冲击钻头、钢护筒、掏(抽)渣筒、钢吊绳;测渣铁航、混凝土灌溉台架、下料斗、卸料槽、导管、预制混凝土塞从小平锹、磅秤。

三、作业条件1.施工前,一定获得所需的地质勘探报告、桩基施工图,并编制施工技术方案或举措。

2.施工场所内全部地上阻碍物和地下埋设物(如管线、电缆、旧坛上、石块、树根等)已经排除,周边有隔震要求的建筑物和危房已采纳保护举措。

3.场所已经整平,四周已设排水设备,对场所中影响施工机械进场的柔软土层已进行适合碾压办理。

4.施工暂时供水、供电、运输道路及小型暂时设备已经铺设或修建,泥浆池及废浆办理池等已设置。

5.桩基丈量控制桩、水平基点桩已经设置并经复核,桩位已钉小木桩或撒白灰标记。

国资大厦冲孔灌注桩施工技术及质量控制措施浅析


灰岩 , 桩入岩 深度 不小于 5 0 0 mm, 对于岩 面坡度较大处 应适 当
加 深 , 证 入 岩 浅 侧 不 小 于 50 m; 保 0 m 当土 岩 面存 在 临 空面 处 , 桩
浆、 泥浆护壁坍孔等现象, 给成桩带来较 多质量 隐患。 因此 , 在岩
溶地 区的溶洞裂隙 、 石芽发育地段, 多布置几个钻孑 , 应 L 查明溶
用冲 孑 灌注 桩 。 L 国 资大 厦 工程 是 一 座 高 层 商 务 办 公楼 , 主要 功 能 为 办 公 , 配
面的起伏状况 , 溶洞裂隙 的分布情况 , 发育规模 和状 态, 若冲孔 位置位于石芽边缘, 成孔时易发生斜孔或卡锤现象, 斜孔时需大
量 回填 块 石 校 正 , 成 误 工 费时 , 不 经济 ; 锤 时 孔 壁 极 易 垮 造 很 卡 塌 , 重 时 冲 锤 埋 入 孔 中 , 误施 工进 度 ; 击 成 孔 灌 注 桩 虽 能 严 延 冲 穿越 岩 溶裂 隙发 育 带 , 若遇 较 大 的岩 溶 裂 隙 发 育带 , 但 由于溶 洞 裂 隙 在 地 下发 育 千 姿 百态 ,成 孔 时 桩 的 一侧 难 免 也 可 能 发生 斜 孔 或 卡 锤 , 发育 规 模 较 大 的溶 洞 裂 隙 , 灌 混 凝 土 时 易 发生 漏 而 浇
4 孔壁坍塌的预防
41 泥浆护壁 的质量 .
任何情况下的坍孔都与土质有关, 如原生造 浆失败 , 泥浆护 壁选用不当, 泥浆相对密度偏小, 土层有渗流等原因 , 因此 , 施工 前现场技术人员应认真分析地质资料,以便施工操作时能适应
场 区的 地质 条 件 , 并制 定 切 实可 行 的施 工方 案 。 如场 区原 生土 质 单 一 , 为粘 性 较 好 的 粘 土 , 砂 含 量较 少 , 种 土 层 可 不 采 用 均 砾 此

抛石层上冲孔灌注桩成孔技术

抛石层上冲孔灌注桩成孔技术摘要:含有抛石层的地基有其独特的复杂性。

本文就抛石地基上的冲孔灌注桩成孔施工特点及应采取的技术措施、常见的事故预防与处理作简要介绍。

关键词:抛石地基;冲孔灌注桩;成孔技术abstract: containing riprap layer foundation has its unique complexity. in this paper, punching on the riprap foundation pile into the hole construction characteristics and the technical measures should be taken, common accident prevention and treatment for a brief introduction.key words: riprap foundation; bored; hole technology中图分类号:tg316.1+5文献标识码:a 文章编号:2095-2104(2012)1 前言灌注桩在重型建筑物、桥梁和港口建筑的基础工程中得到了越来越广泛的应用。

从但是由于冲孔灌注桩施工的现场作业环节多,影响其质量的因素多,特别是在复杂的地质条件下的冲孔灌注桩常会出现缩径、塌孔、断桩、砼离析、桩身局部夹泥等质量问题。

在桥梁工程施工中,经常遇到冲孔灌注桩桩位所处的地质土层中含有抛石层,如厦门中洲大桥的基础也遇大量的抛石层。

由于这种人工地基的特殊性,使灌注桩的成孔施工难度增大许多。

本文就这类地基上的冲孔灌注桩的成孔施工技术问题,谈谈一些粗浅的认识和体会。

2 抛石层上冲孔灌注桩成孔施工的特点2.1 地质的复杂性在含有抛石层的工程地质其形态往往异常复杂,靠现有的地勘手段还无法完全摸清。

由于抛石层石块间隙大,如不采取特殊措施,冲孔灌注桩成孔施工时难以利用泥浆进行护壁。

穿越卵石层、岩层的钻孔灌注桩施工

穿越卵石层、岩层的钻孔灌注桩施工钻孔灌注桩穿越卵石层、岩层时,钻孔机械采用冲击钻成孔。

1.施工工艺1.1设置护筒冲击钻成孔护筒采用3mm厚钢护筒,护筒内径比钻头直径大300mm,直径大于1m的护筒在顶端焊加强圆环,在筒身外壁竖向焊加肋筋,护筒埋设采用人工埋设。

护筒高出自然地面30cm,护筒外侧回填粘土,分层夯实,以防漏水。

1。

2泥浆制备护壁泥浆采用优质粘土,粘土自然风干后,用手不易掰开捏碎,干土破碎时,断面有坚硬的尖锐棱角,用刀切开时,切面光滑,颜色较深,水浸湿后有粘滑感,加水和成泥膏后,能搓成细长泥条。

调制泥浆时,先把粘土加水浸透,人工拌制,冲击钻进时,直接投放粘土,用钻锥冲击制成泥浆,泥浆根据不同的地质情况采用不同性能的指标。

对松散层部位,可加入0.1%的CMC(羟基纤维素)或Na2CO3(纯碱),以提高泥浆的粘度等性能指标.1.3安装冲击钻机冲击钻机就位,检查钻机、冲击钻头、掏碴筒、转向装置和打捞装置等设备,冲击钻头的重量按冲孔直径每100mm取100~140kg。

1.4冲击钻进1。

4.1冲击锤中心对准护筒中心,开始时低锤密击,锤高0。

5m左右,及时加片石、砂砾石和粘土泥浆护壁,孔壁挤压密实,孔深达到护筒底下3~4m深后,加快速度,将锤高提高到1。

5~2。

0m,转入正常冲击,随时测定和控制泥浆比重。

1.4。

2遇岩层表面不平或倾斜时,抛入20~30cm厚块石,使孔底表面略平,然后低锤快击,使成一紧密平台后,再进行正常冲击1。

4.3在砾卵石、岩层正常钻进中,泥浆比重1.3左右,当遇到坚硬层时,泥浆比重可降到1。

2左右,减少粘锤阻力。

在冲击钻进阶段保持孔内水位高过护筒底口0.5m以上,同时孔内水位大于地下水位1m以上。

1.5清除沉碴开孔阶段,孔深不足3~4m时,先不掏碴,尽量使钻碴挤入孔壁。

正常每钻进0.5~1.0m掏碴一次,在卵石层进尺5cm左右时,及时掏碴,减少钻头重复破碎现象.每次掏碴后及时向孔内补充泥浆或粘土,保持孔内水位稳定。

冲孔灌注桩施工流程及方案

冲孔灌注桩施工流程及方案1、海侧灌注桩施工工艺流程及护筒安放工艺2、岸侧灌注桩施工工艺流程及护筒安放工艺3、灌注桩施工平台搭设水上施工平台拟采用钢平台,钢平台为陆上整体制作,采用间距5m的12mm厚Φ300钢管桩作为支撑桩,钢管桩底部焊接1m×1m的1cm厚钢板,上层骨架采用工30b工字钢,围囹采用贝雷片平铺,上铺[28槽钢。

便桥采用间距3m的12mm厚Φ300钢管桩作为支撑桩,上层骨架采用工30b工字钢,上铺2m×3m贝雷片,贝雷片上满铺[28槽钢,(详见下图)。

钢平台制作好后,把基槽进行回填、整平,然后使用吊车进行架设安装,钢管桩底部使用袋装砼压脚。

在钢平台上下部冲孔桩位置设井字形导向框,以固定钢护筒,钢护筒底部外侧采用袋装石压脚以防止钢护筒在沉放时发生偏位。

4、钢护筒的制作本工程钻孔灌注桩施工采用单护筒跟进钻进工艺,钢护筒直径为Φ1528mm,壁厚14mm,长度24m。

由于钢护筒在沉放过程无法一次到位,故钢护筒需分节制作,陆上采用吊车或钻机起吊接长,水上采用钻机起吊接长。

钢护筒暂定每节4m。

5、抛石层中冲孔及钢护筒的安放在抛石层中成孔采取护筒跟进施工法,即采用冲击钻进,边在抛石层中冲击钻进,边沉放钢护筒进行护壁,以期达到穿透抛石层的目的。

水上施工的钢护筒的安放工艺为:在冲击钻机安放就位后,使用冲锤将桩位附近块石夯平,开始下Φ1528mm钢护筒,钢护筒内填充1:1的片石和粘土,采取边冲边跟进方式,直至钢护筒穿透堤身抛石层,并进入堤下土层6m(以能保持筒内水位为准)。

陆上施工的钢护筒的安放工艺为:先将桩位附近的扭王字块吊运至后方场地,再将桩位附近基础回填整平,根据施放的桩位把冲击钻机安放就位,使用冲锤将桩位附近块石夯平,开始下Φ1528mm钢护筒,采取边冲边跟进方式,直至钢护筒穿透堤身抛石层,并进入堤下土层6m左右(以能保持筒内水位为准)。

主要施工步骤如下:①孔位初平将桩位处大块石适当清理,用小块石整平,坡面较大处用袋装砼围砌,减小坡面斜度,避免冲锤冲击时向下坡向倾倒。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

龙源期刊网 http://www.qikan.com.cn 回填块石层冲孔灌注桩成孔技术 作者:陈军红 王国辉 代东 来源:《价值工程》2013年第21期

摘要: 本文以山西国际能源集团宏光发电有限公司联盛2×300MW煤矸石发电新建项目为实例,介绍了冲孔灌注桩在古河道上回填2~13m厚的块石层中施工的设备选择及其护壁、堵漏等关键成孔技术。

Abstract: This paper takes the construction of LianSheng 2×300MW gangue power new project built by Shanxi International Energy Group of Hong Guang Power Generation Co. Ltd. as an example, introduces punched cast-in-situ pile equipment selection and key pore-forming technique in ancient river filled 2~13m thick block stone filling stratum, such as breast wall, sealing etc.

关键词: 回填块石层;冲孔灌注桩;成孔技术 Key words: block stone filling stratum;punched cast-in-situ pile;pore-forming technique 中图分类号:U443.15+4 文献标识码:A 文章编号:1006-4311(2013)21-0108-03 0 引言 由于目前土地资源日益紧张,许多新建的电厂、化工等项目都建造在了以开山石为回填材料的人工场地上,这些项目的基础工程中常常采用现浇混凝土灌注桩。而许多项目在回填施工时,将挖掘或爆破的中等风化、微风化或未风化的大块石连同上部松散覆盖层一同进行了填方,块石直径均较大、分布无序、间隙大,而且有的项目填方处还是古河道,有较多的卵石和漂石。由于这种人工地基的特殊性,使得灌注桩的成孔中将面临塌孔、漏浆等施工难题。下面就结合工程实例,谈一下在这类地基上的冲孔灌注桩的关键成孔技术及措施。

1 工程概况 山西国际能源集团宏光发电有限公司联盛2×300MW煤矸石发电新建项目位于山西吕梁市柳林高红循环经济示范区内,拟建厂址为三川河改道后回填开山块石的河道、阶地及斜坡上。地貌上属三川河河谷、阶地和低山丘陵地貌,属三川河岩质岸坡。地下水埋深23.00~28.00米。桩基采用612根?准1000mm和1123根?准800mm的灌注桩,桩端持力层为④层基岩:泥岩或砂岩,入岩深度有1m、2m、3m和0.8m,桩长为10m~35m不等,孔底沉渣小于50mm,钻孔垂直度偏差小于1%。场地地层情况如表1所示。

2 施工难点 龙源期刊网 http://www.qikan.com.cn 根据工程地质条件,现场施工条件及设计要求,循环水、输煤系统等附属建筑范围为回填的地层,下部约2~13m的回填料以开山块石为主,块石最大达2.5m,填料的空隙很大,甚至有的地段缝隙达0.5~1.2m,上部约14m的回填料为黄土,使灌注桩的成孔中面临塌孔、漏浆等施工难题。

3 施工设备选择 根据工程的特点,钻机选用CZF-1200型冲击反循环钻机,配套机具设备有:十字反循环冲击钻头,6BS砂石泵组,3PNL泥浆泵,20t汽车吊。

3.1 钻机主要技术性能参数 ①钻孔直径:A0.6~A1.2m;②最大深度:80m;③适用地层:粘土层、砂层、漂卵石层、岩层;④钻头重量:2300kg;⑤冲程:0.7m、0.85m、1.0m;⑥冲击频率:42、38、35次/min;⑦钻机质量:8300kg。

3.2 钻机组成及工作原理 钻机主要由传动系统、冲击机构、提引系统、冲击钻头、排渣系统、钻架及底盘、电气控制柜等7部分组成。其工作原理是:用两根钢丝绳对称地提引冲击钻头,通过同步卷筒的自动调整使两根钢丝绳受力相等。主电机通过传动机构驱动曲柄摇杆冲击机构使钻头作上下往复冲击运动,形成极大的瞬时冲击力破碎地层。在两根钢丝绳之间放置排渣管,排渣管的下端插入钻头中心管中,在钻头作上下冲击运动时,排渣管保持相对静止,通过潜水砂石泵连续排出破碎下来的岩渣。

4 关键成孔技术 由于地质情况复杂,且回填块石地基的形成、范围分布、石块的大小等资料反映相对模糊,施工中常常是摸着石头过河,桩基成孔和护壁均十分困难。因此,如何穿越上部回填的块石层、下部的卵石、漂石层以及桩端进入中风化持力层基岩和泥浆护壁成功,是桩基顺利成孔的关键。根据地质勘察报告,结合现场实际情况,通过多方案分析比较,最终决定采用综合堵漏方法+冲击成孔的成孔方案。

4.1 人工埋设护筒 护筒采用8mm的钢板制作,其内径应大于钻头直径200mm,其上部宜开设1个溢浆口。

验收完桩点后,采用“四角桩法”将桩点引至四个定位钢筋柱上,然后采用铁锹、镐进行挖方,挖方直径略别护筒直径大10cm左右,待挖好后,将护筒用钻机卷扬下入坑内,溢浆口对准泥浆通道后,在护筒周围分层填入粘土并捣实。要求护筒埋设深度不宜小于2.0m,护筒中心与桩位中心的偏差不得大于50mm,垂直度不宜大于1%。

4.2 冲击成孔 4.2.1 护壁技术 龙源期刊网 http://www.qikan.com.cn ①采用红粘土和纯碱配制泥浆。该泥浆具有悬浮钻碴和堵漏防塌的能力较强,工程造价低的特点。施工时,就地取当地质量较好的红粘土颗粒投入到钻孔内,采用低锤慢击(冲程0.7m),在孔内进行造浆,同时保持孔内的水头压力。由于红粘土在钻头冲击力作用下,向钻头四周挤压,粘结和挤入到孔壁表面和内部一定深度,在孔壁表面形成泥皮,起到了护壁的效果。泥浆性能指标如表2所示。

②设置泥浆循环系统。根据工程实际情况,加强了泥浆系统质量管理,现场设置了泥浆循环系统,后续孔使用前孔处理合格的泥浆。施工过程中,经常检测泥浆性能指标是否达到设计要求。若遇孔内泥浆比重、粘度下降时,要及时向孔内投放粘土球或粘土水泥球以改善泥浆性能,确保孔壁稳定。

4.2.2 堵漏技术 开始在循环水、输煤系统等附属建筑范围为回填的地层中,采用冲击钻机成孔时,钻至14m左右时漏浆严重,在短短几秒钟内,满孔泥浆从孔口直接漏到孔底,甚至有时出现了塌孔现象。施工时,采用了以下堵漏技术:

①对于块石间空隙较小、漏浆不特别严重的钻孔采用在漏浆位置填入“人工加工的团块状红粘土”的方法进行堵漏。

原状红粘土中大团块与小团块共存,且含水量较低,团块间的粘结力较低,直接放入钻孔时小团块悬浮在泥浆中,堵漏时粘土消耗量很大,效果较差。因此,我们事先对粘土进行了加工:先将粘土用水浸透,再用挖掘机或装载机等施工机械进行碾压揉搓,晾晒48小时后获得堵漏用团块状粘土。经加工的粘土块不易分散解体,大部分能够沉落到孔底,在受到钻头的挤压刮碾后,进入岩土颗粒间的缝隙深部,起到粘接地层颗粒和封堵缝隙的作用,还可以有效防止粘土颗粒流失,减少粘土的消耗量。

②对于块石间孔隙特别大、漏浆特别严重的钻孔,我们采用了渐进式堵漏法,即“废弃泥浆”+“块石”+“人工加工的团块状红粘土”的堵漏方法。

施工时在漏浆严重区域的中心位置先钻两个钻孔,漏浆后做好孔口防护将钻机撤离,把不漏浆区域钻孔产生的废弃泥浆用罐车倾倒在这两个钻孔内,既解决了泥浆排放问题,又起到了先期堵漏作用,并降低了施工成本。

正式施工时,我们将加工团块状粘土与块石(直径在40~80cm)混合,分层进行回填,回填厚度2.0~3.0m,钻进一定深度后若漏浆,再次填入加工的粘土块与块石混合物,漏浆减轻后填入“加工团块状粘土”,直至钻孔完成。采用此方法后比只填粘土块钻进效率提高约1/3(单孔成孔时间由20天降低到12天)。

4.2.3 成孔过程控制 ①钻机就位前,检查好钻机底座是否平整、牢固,钻机前是否铺垫了方木。②冲击成孔采用分离桩位、交错布置、间隔跳打的方式,即2台钻机间隔3-4根桩位分别进行冲击作业,避龙源期刊网 http://www.qikan.com.cn 免冲击振动相互影响而难以护壁,引起桩孔坍塌。③成孔过程中泥浆仍会不断渗漏,需进行补充泥浆。采取停钻后项孔内投入一定量的红粘土和纯碱,再注入清水,采用低锤慢击的冲击方式充分完成孔内造浆后,再加大冲程进行钻进;当孔内泥浆突然缺失时,选择上述堵漏技术进行堵漏作业,保证泥浆面不再下降。④开钻时采用低锤密击方法钻进,在开始冲击过程中及时投人碎片、红粘土反复冲击使孔壁挤压密实,确保孔内泥浆液面保持稳定。待泥浆完全淹没钻头顶部时,改用大冲程钻进,每钻进100~500mm清孔冲渣一次。经常检测泥浆指标,泥浆稠度太大,由于浮力作用影响钻进效率,且易发生桩孔偏移;泥浆稠度太小,难以起到护壁作用。⑤钻进过程中,每2m检查一次成孔的垂直情况,发现偏斜立即停止钻进,采用回填200~300mm厚块石使孔底略平,然后低锤快击使其成一紧密平台再进行正常冲击,同时加大冲击能量。⑥冲孔过程中要提醒操作人员时刻注意均匀进尺,防止钢护筒底边缘卡锤。冲击过程中遇到探头石,采用合金齿的十字形钻头低锤密击间断冲击的办法,清除障碍,严禁冲锤重击,防止出现塌孔。⑦在漂卵石层钻进时,钻进速度控制在 0.25~0.35m/h;入岩段钻进时,钻进速度控制在0.15~0.25m/h;土层钻进时,0.5~2m/h。钻进过程中要有专人负责钻头进尺速度和成孔记录。成孔记录应详细记录地层变化、钻进过程中出现的有关问题、处理措施及效果等,机长和验收人必须在钻孔记录上签字。

4.2.4 测定入岩深度 按照设计要求,桩端入持力层为④层基岩:泥岩或砂岩,入岩深度有1m、2m、3m和0.8m四种。为确保入岩深度,保证桩端承载力,在施工中采取2次取样鉴定的方法进行施工。

①对照地质勘察报告,以地形图中的等高线、平面图中的平面位置和相邻桩的入岩深度作为参考,结合钻机震动发声、钻机进尺进度记录进行分析,用均匀布置在钻头上的三个直径为50mm钢管进行第1次水下取样,进行鉴定,以确定初次入岩时间及深度。②当钻至规定深度后,采用长2-3m的捞渣筒进行取样。将筒内的杂物清理干净,然后从筒底取出筒内岩屑,用清水冲洗干净供岩性鉴定用,确定入岩深度,岩样留置封存。

4.2.5 排渣技术 当钻进达到终孔深度,且后续工作能够顺利衔接时,经现场监理工程师确认后,进行清孔。清孔初期,应将泥浆池中岩渣再次清理一遍,然后继续保持使用原有的浓泥浆通过潜水砂石泵循环一段时间后,开始向泥浆池中加入清水,并在孔口用筛网过滤泥浆中的岩渣,以便孔内沉渣尽量多地被携带排出。
