万达建筑节能施工组织设计
绿色施工施工组织设计

绿色施工施工组织设计随着社会的发展和环保意识的不断提高,绿色施工已经成为建筑行业的重要发展方向。
绿色施工是指在工程建设中,在保证质量、安全等基本要求的前提下,通过科学管理和技术进步,最大限度地节约资源与减少对环境负面影响的施工活动,实现“四节一环保”(节能、节地、节水、节材和环境保护)。
为了更好地实施绿色施工,制定一份科学合理的施工组织设计至关重要。
一、工程概况本工程为_____项目,位于_____,总建筑面积为_____平方米,结构形式为_____。
工程的建设目标是在规定的工期内,高质量地完成建设任务,并达到绿色施工的各项要求。
二、绿色施工目标1、节能目标在施工过程中,通过优化施工方案、合理安排施工进度、选用节能设备等措施,实现能源消耗降低_____%。
2、节地目标合理规划施工现场,减少临时用地面积,提高土地利用率,确保施工用地的合理利用。
3、节水目标加强水资源管理,采用节水器具和设备,提高水资源的利用率,施工期间的用水量比常规施工减少_____%。
4、节材目标通过优化材料采购计划、加强材料管理、推广使用可再生材料等措施,实现材料的节约和合理利用,材料损耗率控制在_____%以内。
5、环境保护目标严格控制施工过程中的扬尘、噪声、污水排放等,减少对周边环境的影响,达到国家和地方的环保要求。
三、绿色施工管理体系为了确保绿色施工目标的实现,建立健全绿色施工管理体系是关键。
成立以项目经理为组长的绿色施工领导小组,负责绿色施工的策划、组织、实施和监督。
同时,明确各部门和人员的职责,确保绿色施工工作的顺利开展。
四、绿色施工措施1、节能措施(1)施工现场的照明设备采用节能灯具,并根据施工需要合理控制照明时间和亮度。
(2)施工机械设备优先选用能耗低、效率高的设备,并定期进行维护和保养,确保设备的正常运行和高效节能。
(3)合理安排施工工序和进度,避免设备的闲置和空转,提高设备的利用率。
2、节地措施(1)根据施工规模和现场条件,合理规划施工临时设施的布局,减少临时用地面积。
节能工程施工组织方案(3篇)

第1篇一、工程概况本工程为某市新建住宅小区,总建筑面积为10万平方米,建筑高度为100米。
该项目位于市区中心,交通便利,周边配套设施完善。
本工程以绿色、节能、环保为设计理念,采用多种节能措施,力求实现建筑能耗的降低,提高居住舒适度。
二、编制依据1. 国家现行建筑节能设计标准及相关政策法规;2. 项目可行性研究报告;3. 施工图纸及设计文件;4. 地质勘察报告;5. 市场调研报告;6. 施工合同及施工图纸会审纪要。
三、施工组织方案(一)施工部署1. 施工阶段划分:本工程分为地基基础、主体结构、装饰装修、设备安装、竣工验收等五个阶段。
2. 施工顺序:按照先地下后地上、先主体后装饰、先结构后安装的原则进行施工。
3. 施工方法:采用流水施工、分段施工、立体交叉施工等方法,提高施工效率。
(二)施工进度计划1. 施工总工期:本工程总工期为12个月。
2. 各阶段工期:地基基础施工3个月,主体结构施工4个月,装饰装修施工3个月,设备安装施工2个月,竣工验收施工1个月。
(三)劳动力及施工机具计划1. 劳动力:根据施工进度计划,合理配置各类施工人员,确保施工顺利进行。
2. 施工机具:根据施工需要,配置各类施工机械,提高施工效率。
(四)总平面布置1. 施工现场平面布置:合理规划施工现场,确保施工场地整洁、有序。
2. 施工现场临时设施:设置办公区、生活区、材料堆放区、施工机械停放区等。
(五)施工方案1. 地基基础施工:采用钻孔灌注桩基础,确保地基承载力满足设计要求。
2. 主体结构施工:采用现浇钢筋混凝土框架结构,保证结构安全可靠。
3. 装饰装修施工:采用环保、节能、耐用的装饰材料,提高建筑物的舒适度。
4. 设备安装施工:选用节能、高效、环保的设备,降低建筑能耗。
(六)管理制度1. 施工现场管理制度:加强施工现场管理,确保施工安全、文明、有序。
2. 质量管理制度:严格执行国家及地方相关质量标准,确保工程质量。
3. 安全生产管理制度:加强安全生产管理,确保施工安全。
建筑节能施工组织设计

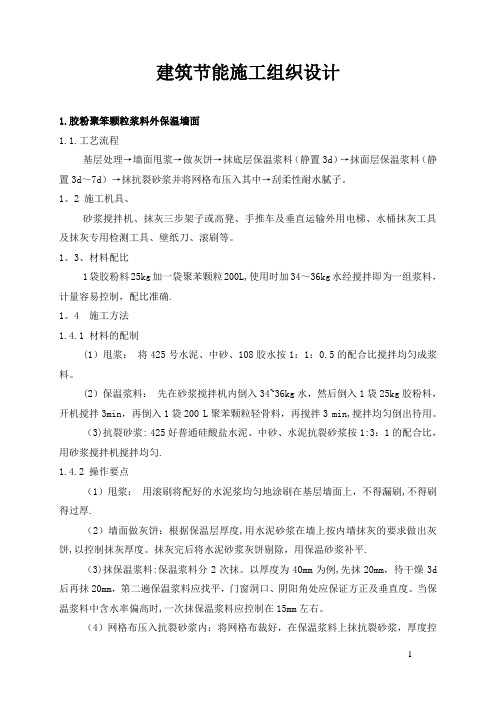

建筑节能施工组织设计1.胶粉聚笨颗粒浆料外保温墙面1.1.工艺流程基层处理→墙面甩浆→做灰饼→抹底层保温浆料(静置3d)→抹面层保温浆料(静置3d~7d)→抹抗裂砂浆并将网格布压入其中→刮柔性耐水腻子。
1。
2 施工机具、砂浆搅拌机、抹灰三步架子或高凳、手推车及垂直运输外用电梯、水桶抹灰工具及抹灰专用检测工具、壁纸刀、滚刷等。
1。
3、材料配比1袋胶粉料25kg加一袋聚苯颗粒200L,使用时加34~36kg水经搅拌即为一组浆料,计量容易控制,配比准确.1。
4 施工方法1.4.1 材料的配制(1)甩浆:将425号水泥、中砂、108胶水按1:1:0.5的配合比搅拌均匀成浆料。
(2)保温浆料:先在砂浆搅拌机内倒入34~36kg水,然后倒入1袋25kg胶粉料,开机搅拌3min,再倒入1袋200 L聚苯颗粒轻骨料,再搅拌3 min,搅拌均匀倒出待用。
(3)抗裂砂浆: 425好普通硅酸盐水泥、中砂、水泥抗裂砂浆按1:3:1的配合比,用砂浆搅拌机搅拌均匀.1.4.2 操作要点(1)甩浆:用滚刷将配好的水泥浆均匀地涂刷在基层墙面上,不得漏刷,不得刷得过厚.(2)墙面做灰饼:根据保温层厚度,用水泥砂浆在墙上按内墙抹灰的要求做出灰饼,以控制抹灰厚度。
抹灰完后将水泥砂浆灰饼剔除,用保温砂浆补平.(3)抹保温浆料:保温浆料分2次抹。
以厚度为40mm为例,先抹20mm,待干燥3d 后再抹20mm,第二遍保温浆料应找平,门窗洞口、阴阳角处应保证方正及垂直度。
当保温浆料中含水率偏高时,一次抹保温浆料应控制在15mm左右。
(4)网格布压入抗裂砂浆内:将网格布裁好,在保温浆料上抹抗裂砂浆,厚度控制在3mm左右,用铁抹子将网格布压入抗裂砂浆内,网眼砂浆饱满度要求达到100%,网格布搭接宽度>50mm,网格布的边缘严禁干搭接,必须嵌在抗裂砂浆中。
阴角处则应压槎搭接≥50mm,阳角处应压槎200mm,搭接处网眼的砂浆饱满度两层都要达到100%。
节能改造工程施工组织设计

节能改造工程施工组织设计随着全球资源的日益枯竭和环境污染问题日益严重,节能环保已成为当前社会发展的重要课题。
而节能改造工程作为一种重要的节能方式,不仅可以提高建筑能源利用效率,还可以减少能源浪费,减少对环境的影响。
因此,对于已建成的建筑进行节能改造已成为建筑行业的重要工作之一。
施工组织设计是节能改造工程中的重要环节,其设计的合理与否直接影响到施工进度和质量。
本文将从施工组织设计的概念、意义、原则和方法等方面进行详细阐述,以期为相关从业人员提供参考。
二、施工组织设计的概念及意义1. 概念施工组织设计是指在施工前对工程所需的材料、设备、劳动力等资源进行计划和安排的过程,其目的是为了提高施工效率、保证工程质量、降低施工成本。
在节能改造工程中,施工组织设计还应充分考虑节能、环保等因素,确保施工过程中对环境的影响最小化。
2. 意义(1)提高施工效率。
通过合理的施工组织设计,可以避免施工中的重复工作、交叉作业等情况,减少施工过程中的浪费,提高施工效率。
(2)保证工程质量。
施工组织设计能够明确施工过程中的各项工作任务和责任,避免施工过程中的纠纷和质量问题,保证工程质量。
(3)降低施工成本。
通过施工组织设计,可以对施工过程中所需的资源进行科学、合理的配置,减少资源的浪费,降低施工成本。
(4)保护环境。
在施工组织设计中充分考虑节能、环保等因素,可以减少对环境的污染,降低对环境的破坏,保护环境资源。
三、施工组织设计的原则1. 合理性原则。
施工组织设计应当充分考虑工程实际情况,合理配置资源,确保施工顺利进行。
2. 经济性原则。
在保证工程质量的前提下,尽量降低施工成本,确保建设资金的有效利用。
3. 环保性原则。
在施工过程中要注重节能、减排等环保措施,减少对环境的污染。
4. 安全性原则。
施工组织设计要充分考虑施工安全因素,确保施工过程中的安全,保证施工人员和周围环境的安全。
四、施工组织设计的方法1. 充分调研。
在施工组织设计前,要对工程现场进行充分调研,了解施工环境、现场条件等情况,为设计提供充分的数据支持。
建筑节能与热泵技术施工组织设计方案

建筑节能与热泵技术施工组织设计方案I. 引言建筑节能与热泵技术作为当前受到广泛关注的两个热门领域,不仅与人民生活的质量密切相关,而且在环境保护方面,也具有极为重要的意义。
本文旨在就建筑节能和热泵技术的施工组织设计方案及实施流程,从专业化和规范化的角度阐述其重要性和必要性,以此为依据,为大家提供一种可参考的思路和操作方式。
II. 建筑节能的施工组织设计1. 安全保障体系建筑节能是在现有建筑的结构中进行施工创新,因此在施工的过程中,必须将安全问题置于首位。
为此,必须建立一个完善的安全保障体系,确保在施工的过程中,不会对工人或周围的环境造成不良后果或损害。
2. 施工流程规范建筑节能的施工流程必须符合门类不同的规范。
同时,还要结合建筑工程的实际情况,精确制定施工计划。
在施工的过程中,要强化各个关键节点的值班制定,避免因某些环节未能严格把控而产生的后续后果。
3. 环境保护措施建筑节能不仅关注人们的舒适感,而且也关注环境保护。
因此,为了减少与施工有关的环境污染问题,建筑节能的施工组织设计方案必须包含严格的环境保护措施。
4. 施工人员培训建筑节能涉及到的技术非常广泛,因此,施工团队中必须拥有专业技术的人员。
同时,施工人员还要接受相关的培训,掌握先进的建筑节能技术和工程方法,以便达到最好的效果。
III. 热泵技术的施工组织设计1. 技术评估对于热泵技术施工工程而言,首先需要对该技术进行技术评估。
评估找出技术的优势和劣势,并在运用前给出技术实施的难点和方向确定,为后续的技术实施选择提供指导。
2. 材料与设备选择对于热泵技术来说,最为关键的是材料和设备的选择。
因此要根据实际需要,精确地选择合适的材料和设备,并严格执行国家标准规定的质量要求与监管标准。
3. 施工项目管理在热泵技术实施过程中,需要明确包括施工项目框架、管理模式、项目流程、风险控制、质量控制和项目数据管理等方面的信息,以便对整个项目进行细致、严谨的管理,确保项目的科学性、系统性、可操作性和成功率。
建筑节能施工组织设计方案

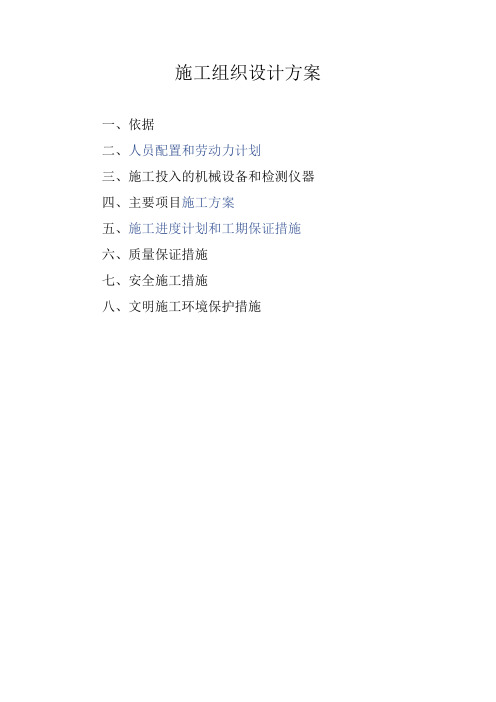

施工组织设计方案一、依据二、人员配置和劳动力计划三、施工投入的机械设备和检测仪器四、主要项目施工方案五、施工进度计划和工期保证措施六、质量保证措施七、安全施工措施八、文明施工环境保护措施一、依据1、依照《建设工程质量管理条例》2、《建筑工程施工质量验收统一标准》-GB50300-20003、《外墙外保温施工技术规程》DBJ/T01-38-20024、《建筑节能工程质量验收规范》GB 50411-20075、《聚苯板薄抹灰外墙外保温系统》JG149-20036、《建筑施工安全检查标准》——JGJ59-997、民乐县城建局提供的2015年既有居住建筑热计量及节能改造项目招标文件。
二、项目管理人员配置及劳动力计划1、项目人员配置公司就本工程的施工,配备了专业技术人员及设计、施工人员,将协调一致,紧密配合,在工期、质量上严格把关,对业主与监理单位负责。
项目部人员配置2、劳动力安排计划(1)本工程计划投入劳动力本工程计划工期为80天。
按正常施工设备每天平均劳动力需求为32人,高峰期需46人。
(2)劳动力计划表工程施工劳动力安排计划表单位:人说明:以上劳动力计划安排根据各个施工现场的施工面和工作内容所作的一般计划安排,若有变化,将做适当调整。
三、施工机械设备和检测仪器投入1、我公司在本改造工程的施工中,配备机具设备时,将采取以下措施:1.1贯彻机械化、半机械化和改良机具相结合的方针,重点配备中、小型机具和手持动力机具;1.2充分发挥现场所有机具设备的能力,根据具体变化的需求,合理调整装备结构;1.3优先配备本工程施工中所必须的、保证质量与进度的、代替劳动强度大的、作业条件差的和配套的机具设备;拟投入本项目的主要施工设备、检测仪器表四、主要分项工程施工方案(一)、施工准备1、项目部管理班子熟悉有关设计材料,核查结构复杂、施工难度大、技术要求高的部分。
明确施工期限,工程所用的主要材料、设备的数量、规格来源和供货日期,明确建设、设计和施工单位之间的协作、配合关系,明确建设单位可以提供的施工条件。
建筑节能专项施工组织设计
第一章编制依据 (3)一、相关技术规规程 (3)第二章节能工程设计概况 (3)第三章施工部署 (4)1.1组织机构 (4)1.2质量目标 (5)1.3节能目标 (5)1.4施工准备工作 (5)1.5施工阶段工作 (6)1.6竣工验收工作 (6)第四章施工计划 (6)1.1技术准备 (6)1.2材料计划 (7)1.3施工机具计划 (8)1.4劳动力计划 (8)第五章主要施工方法和施工要点 (9)1.1挤塑型聚苯板(XPS)保温屋面 (9)1.2节能门窗工程 (17)1.3墙体节能工程 (19)1.4安装工程 (23)1.5通风与空调节能工程 (25)1.6配电与照明节能工程 (27)1.7监测与控制节能工程 (29)第六章施工质量保证措施 (31)1.1质量保证体系 (32)1.2质量保证措施 (32)1.3质量标准及验收 (33)1.4墙体工程 (34)1.5屋面工程 (35)1.6门窗工程 (36)第七章安全文明施工保证措施 (42)1.1组织保证 (42)1.2安全技术措施 (42)1.3文明施工措施 (43)第八章环保及职业健康管理措施 (44)1.1环境保护措施 (44)1.2职业健康安全管理措施 (44)第九章季节性施工管理措施 (45)第一章编制依据一、相关技术规规程1、《居住建筑节能设计标准》(DBJ14—037—2012)2、《建筑节能工程施工质量验收规》(GB50411—2007)3、《建筑工程施工质量验收统一标准》(GB50300-2013)4、《建筑部装修设计防火规》(GB50222)5、《蒸压加气混凝土砌块建筑构造》(L10J125)6、《外墙外保温工程技术规程》JGJ144-20087、《铝合金门窗工程设计施工及验收规》(DBJ15-30-2002)8、《建筑防水工程技术规》DBJ15-19-20069、《建筑电气安装工程质量检验评定标准》GB50303-201210、《砼结构工程施工质量验收规》(GB50204-2011 )11、《屋面工程质量验收规》(GB50207-2012 )12、《建筑装饰装修工程质量验收规》(GB50210-2014)13、《建筑给水排水及采暖工程施工质量验收规》(GB50242-2013)14、《建筑外门窗气密性能分级及检测方法》GB/T7107—2002为了建筑节能工程的全面实施,依据设计施工图纸,技术文件,按现形施工验收规、技术操作规程、国家现行质量验评标准、国家法令法规、政府有关文件精神,结合本工程质量标准、采用检查、实测实量手段,加强关键工序、关键部位进行重点质量控制,特编制本建筑节能工程专项施工方案。
节能改造施工组织设计
节能改造施工组织设计一、施工组织设计目标1.确保施工安全:在施工过程中,要重视施工安全,采取有效的措施,保证施工人员的安全。
2.提高施工效率:通过科学合理地组织施工人员和资源,提高施工效率,确保工期的顺利完成。
3.保证节能效果:在施工过程中,要按照节能改造的设计要求进行施工,确保达到预期的节能效果。
4.确保质量合格:在施工过程中,要严格按照相关标准和规范进行施工,保证施工质量合格。
二、施工组织设计内容1.施工方案设计:根据节能改造的设计要求,制定详细的施工方案,明确施工过程中各项工作的具体措施和要求。
2.施工人员组织:根据施工方案确定施工人员的数量和岗位分工,明确各个岗位的职责和权限,确保施工人员的合理配备和协调配合。
3.资源组织:根据施工方案确定所需的材料、设备和机械等资源,并进行合理的组织和调配,确保施工过程中的资源供给满足施工需要。
4.安全措施设计:根据施工过程中可能发生的安全风险,制定相应的安全措施和预案,明确施工人员的安全要求和应急措施。
5.质量管理设计:明确施工过程中的质量要求和检验标准,制定相应的质量管理措施,确保施工质量符合标准和规范要求。
6.进度控制设计:制定详细的施工进度计划,明确各个工作节点和关键路径,实现施工进度的合理控制和调整。
7.现场组织设计:合理划分施工现场,明确各个施工区域的职责和范围,确保施工过程中的协调和安全。
三、施工组织设计原则1.以人为本:在施工组织设计中要注重施工人员的合理配备和培训,提高施工人员的专业素质和意识,确保施工过程中的人员安全和质量管理。
2.经济合理:在施工组织设计中要注重资源的合理利用和调配,提高施工效率,降低施工成本,以经济效益为导向。
3.灵活适应:在施工组织设计中要根据实际情况进行灵活调整和适应,及时解决施工过程中的问题和困难,确保施工任务的顺利进行。
4.科学规范:在施工组织设计中要根据相关的标准和规范进行制定,确保施工过程中的合规性和质量可控性。
节能施工组织设计方案
节能施工组织设计方案一、工程概述本工程为_____,位于_____,总建筑面积为_____平方米。
建筑结构形式为_____,建筑高度为_____米。
该工程的建设旨在满足现代社会对于节能环保的要求,为使用者提供舒适、高效的使用空间。
二、节能施工目标1、严格执行国家及地方现行的节能施工规范和标准,确保工程节能质量符合要求。
2、提高能源利用效率,降低施工过程中的能源消耗。
3、推广应用先进的节能技术和材料,减少对环境的负面影响。
三、节能施工管理体系1、成立节能施工领导小组,由项目经理担任组长,各部门负责人为成员,负责节能施工的策划、组织、实施和监督。
2、制定节能施工管理制度,明确各部门和人员的职责,建立节能施工考核机制,将节能施工目标分解到各施工班组和个人。
四、节能施工技术措施(一)墙体节能工程1、外墙采用_____保温材料,施工时应保证保温层的厚度、平整度和粘结强度,避免出现裂缝、空鼓等质量问题。
2、对于墙体的阴阳角、门窗洞口等部位,应加强保温处理,确保保温效果均匀一致。
(二)门窗节能工程1、门窗选用断桥铝合金型材,中空玻璃,其气密性能、保温性能应符合设计要求。
2、门窗安装时,应保证框与墙体之间的缝隙填充严密,采用发泡剂等密封材料进行处理。
(三)屋面节能工程1、屋面采用_____保温材料,施工时应分层铺设,压实平整,确保保温层的厚度和质量。
2、做好屋面的防水处理,避免雨水渗透影响保温效果。
(四)地面节能工程1、地面采用_____保温材料,施工时应按照设计要求进行铺设,保证保温层的平整度和牢固度。
2、对于有地暖系统的地面,应做好地暖管道的敷设和固定,确保系统运行正常。
(五)电气节能工程1、选用节能型灯具、电器设备,其能效等级应符合国家相关标准。
2、合理布置照明线路,减少线路损耗,提高照明效率。
(六)给排水节能工程1、选用节水型卫生器具和水龙头,减少水资源的浪费。
2、优化给排水管道的布置,减少管道阻力,降低水泵的能耗。
建筑节能施工组织设计
一、编制依据1、《中华人民国节约能源法》(2008年4月)2、《民用建筑节能条例》(2008年10月)3、《严寒和寒冷地区居住建筑节能设计标准》(JGJ26-2010)4、《公共建筑节能设计标准》(GB50189-2005)5、《建筑节能工程施工质量验收规》(GB50411-2007)6、《建筑工程质量验收统一标准》(GB50300-2001)7、《屋面工程质量验收规》(GB50207-2002)8、《建筑装饰装修工程质量验收规》(GB50210-2001)9、《建筑工程施工质量评价标准》(GB50375-2006)10、《建筑电气工程质量验收规》(GB50303-2002)11、《民用建筑热工设计规》(GB50176-93)12、《建筑外窗空气渗透性能分级及检测方法》(GB/T7017-2002)13、《建筑幕墙物理性能分级》(GB/T15225-94)14、《采暖通风与空气调节设计规》(GB50019-2003)15、《建筑照明设计标准》(GB50034-2004)16、《建筑设计防火规》(GB50016-2006)17、《民用建筑节能管理规定》(建设部令第143号)18、《外墙外保温工程技术规程》(JGJ144-2004)19、施工图纸20、施工组织设计二、我国建筑节能形势“节约优先”是我国能源应用的基本策略,建筑节能是我国节能减排的重要组成部分。
住房和城乡建设部制订了“三步”建筑节能规划:以1980年建筑能耗为基础,1986年开始,推行建筑节能30%标准;2005年开始,全国民用建筑节能50%的标准开始强制执行;2011年开始,全国民用建筑节能65%的标准将全面强制执行。
“十二五”期间,建筑节能工作进一步加强。
根据《“十二五”建筑节能专项规划》的要求,到“十二五”末,建筑节能将形成1.16亿吨标准煤节能能力。
城镇新建建筑执行不低于65%的节能标准,鼓励等有条件的地区实施节能75%的节能标准。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
万达商业广场村民拆迁安置小区(万家同乐)项目经理部建筑节能施工方案北龙建设集团有限公司共13页第1页建筑节能施工方案一、编制依据1.《万达商业广场村民拆迁安置小区(万家同乐)工程》施工组织设计。2.武汉民用建筑设计研究院设计的《万达商业广场村民拆迁安置小区(万家同乐)工程》施工图纸。3.建筑节能执行规范:《公共建筑节能设计标准》GB50189-2005《采暖通风与空调设计规范》GB50019-2003、《建筑外窗抗风压性能分级及检测方法》GB7106-2002《建筑外窗气密性能分级及检测方法》GB7107-2002《建筑外窗保温性能分级及检测方法》GB/8484-2002《建筑外窗空气声隔声性能分级及检测方法》GB/84857-2002《建筑外门的空气渗透性能和雨水渗透性能分级及检测方法》GB13686-92《建筑节能工程施工质量验收规范》GB50411-2007《建筑节能构造用料》07EJ101《ZL胶粉聚苯颗粒建筑保温隔热材料外墙保温构造(一)》04EJ106二、工程概况本工程项目名称为襄樊市万达商业广场村民拆迁安置小区(万家同乐),位于襄樊市长虹路东侧,建筑群由还建商业,还建住宅及宾馆、写字楼组成。该工程以钢筋混凝土剪力墙体系为主的抗震设防结构,抗震等级三级,设防烈度6度。地下一层,建筑面积11540万达商业广场村民拆迁安置小区(万家同乐)项目经理部建筑节能施工方案北龙建设集团有限公司共13页第2页㎡,商业裙楼及配套用房四层,建筑面积30200.5㎡,裙楼高度21m;1#楼宾馆二十层,建筑面积9556.3㎡。高度73.8m;1#写字楼二十层,建筑面积9563.0㎡,高度73.8m;2#住宅楼二十七、二十九层,建筑面积19838.3㎡,高度87.7m、93.5m;3#住宅楼二十七、二十九层,建筑面积20327.1㎡。高度87.7m、93.5m;地上总建筑面积89656.2㎡。本工程为砼框架剪力墙结构,填充墙均采用采用200㎜B05级加气砼砌块,M5混合砂浆砌筑厚度随钢筋砼剪力墙厚度。每500㎜高设2ø6通长拉接钢筋,剪力墙施工时配合预留拉接筋,填充墙顶应与砼梁或板底紧密结合,本工程在节能方面按《民用建筑节能管理规定》中有关规定执行,用外墙外保温体系。1-4层裙楼为公建,与居建相交的楼板采用40厚聚苯板外保温,不上人屋面(Ⅱ级防水)为EPS40厚卵石面合成高分子卷材防水屋面,外墙采用30厚胶粉聚苯颗粒保温,地下室外墙采用XPS35厚挤塑聚苯板外保温卷材,外窗采用塑钢88系列单框中空玻璃5+6A+5,外窗气密性等级为4级。1#楼5-20层上人屋顶(Ⅱ级防水)为EPS40厚预制板合成高聚物卷材防水屋面,不上人屋面(Ⅱ级防水)为EPS40厚卵石面合成高分子卷材防水屋,外墙30厚胶粉聚苯颗粒保温,外窗采用塑钢88系列单框玻璃6+9+Low-e4,外窗气密性等级为4级。2#、3#楼5-29层上人屋顶(Ⅱ级防水)为预制砼板面高分子卷万达商业广场村民拆迁安置小区(万家同乐)项目经理部建筑节能施工方案北龙建设集团有限公司共13页第3页材防水倒置屋面+30厚挤塑聚苯板,屋顶Ⅱ级防水不上人(梯顶)为卵石面合成高分子卷材防水屋面+30厚挤塑聚苯板,外墙为30厚胶粉聚苯颗粒保温,户门为节能外门,楼板为20厚挤塑聚苯板,商场的上部楼板为40厚挤塑聚苯板,外窗采用塑钢88系列单框中空玻璃5+6A+5,外窗及阳台门透明部分气密性等级和水密性定级为4级和Ⅱ级,凸窗顶板为50厚聚苯板,底板为60厚聚苯板,侧墙板为胶粉聚苯保温颗粒。三、施工部署项目部成立以项目经理陈升棋为组长的领导小组,负责墙改与建筑节能质量及施工管理。选择具有多年创优经验的班子成员参与本工程的施工管理。严格按照国家《民用建筑节能管理规定》中有关条文,进行管理工作。四、施工前准备工作:1、提供施工要求及技术交底文件。
2、建筑外墙做保温层前,对墙面平整度大于10㎜的部位应先行剔除,
应保证墙面基层处理全部完工并做到平整、光滑、无油污、无裂纹、无空鼓、线角顺直、整体坚实、充分干燥,以确保外保温的质量。3、外墙外保温施工过程中如有施工要求变化的应以最短的时间内出
具书面洽商,以使双方及时更改减少损失。4、对已施工完成的部分及时分层验收。
5、协调各工种间的工序搭接,严防交叉污染以保证外墙面的整体形
象。万达商业广场村民拆迁安置小区(万家同乐)项目经理部建筑节能施工方案北龙建设集团有限公司共13页第4页6、强制式砂浆搅拌机、垂直运输机械、水平运输手推车、手提式搅
拌器、水桶、剪刀、滚刷、铁锹、扫帚、手锤、壁纸刀等;常用的检测工具:经纬仪及放线工具、托线板、方尺、探针、钢尺等。五、外保温施工条件:1、基层墙体应符合《混凝土结构工程施工质量验收规范》
(GB50204-2002)和《砌体工程施工质量验收规范》(GB50203-2002)的要求。完成雨水管卡、设备洞口管道的安装,安装时要考虑保温层的厚度,并将洞口四周用水泥砂浆抹平,所有的墙面需干燥。2、墙面基层处理完毕,墙面应清理干净,清洗油渍、清扫浮灰等;
墙表面凸起物大于或等于10mm应剔除。并符合设计工艺要求,按抹灰面标准验收,满足施工要求,完成雨水管卡、设备洞口管道的安装,并将洞口四周用水泥砂浆抹平,所有的墙面需干燥,并办理验收交接手续。3、双排架子或活动吊篮,要符合国家安全规范要求,外架排距墙面
≥20cm。4、要求现场提供有380V、220V电源。
5、搭设搅拌棚,所有材料必须在搅拌棚内机械搅拌,防止聚苯颗粒
飞散,影响现场文明施工。对露天存放的砂石料用苫布或密目安全网覆盖。6、聚苯颗粒轻骨料应有良好的保护防止包装的破坏。
7、对在楼及搅拌棚周围露天存放的砂石料,用苫布或细目安全网覆
盖。万达商业广场村民拆迁安置小区(万家同乐)项目经理部建筑节能施工方案北龙建设集团有限公司共13页第5页8、对门框在小推车的高度内,包裹铁皮,防止门框破坏。
9、操作地点环境和基底温度不低于5℃,风力不大于5级,雨天不
得施工。六、材料指标及存运条件1、界面剂主要技术指标:应符合《建筑用界面处理剂应用技术规程》
(DBJ/T01-40-1998)规定要求。项目单位指标:外观--乳白色均匀液体界面砂浆压剪粘接强度原强度MPa≥0.70耐水MPa≥0.50耐冻融MPa≥0.50注:界面砂浆的配制按界面剂:中细砂:水泥按1:1:1重量比用手提搅拌器搅拌均匀。存运要求:5~30℃条件下贮存,贮存期为6个月,防晒。按非危险品办理运输。2、聚苯颗粒轻骨料主要技术性能:
项目单位指标:堆积密度kg/m312.0~21.0粒度mm0.5~5存运条件:严禁烟火。聚苯颗粒包装应放置在阴凉处,防止曝晒和雨淋。运输:防止划损包装。交付时注意与保温胶粉料配套清点。3、保温胶粉料主要技术性能万达商业广场村民拆迁安置小区(万家同乐)项目经理部建筑节能施工方案北龙建设集团有限公司共13页第6页项目单位指标:初凝时间h≥4终凝时间h≤12安定性-合格拉伸粘结强度MPa≥0.6(常温28d)存运条件:通风干燥条件下贮存6个月。运输:可按非危险品办理。交付时注意与聚苯颗粒轻骨料配套清点。4、胶粉聚苯颗粒浆料主要技术性能
项目单位指标:湿表观密度Kg/m3≤420干表观密度Kg/m3180-250导热系数W/M.K≤0.059蓄热系数W/M2.K≤0.95难燃性-B1级抗压强度kPa≥200压剪粘结强度kPa≥50线性收缩率-≤0.3%软化系数-≥0.75、抗裂砂浆主要技术性能指标
项目单位指标:压折比-≤3.0可操作时间h≥1.5万达商业广场村民拆迁安置小区(万家同乐)项目经理部建筑节能施工方案北龙建设集团有限公司共13页第7页与水泥砂浆拉伸粘结强度原强度MPa≥0.7耐水MPa≥0.5可操作时间内MPa≥0.7存运条件:5~30℃条件下贮存,贮存期6个月。防晒。可按非危险品办理运输。6、镀锌钢丝网的技术要求
项目单位指标:工艺--镀锌电焊网丝径mm0.9±0.04网孔大小mm18×18焊点抗拉力N>65镀锌层质量g/m2≥1227、锚栓的主要性能指标:
塑料膨胀锚栓通常包括螺钉和带圆盘的塑料膨胀套管两部分,金属螺钉采用不锈钢或经过表面防腐处理的金属制成,塑料钉和带圆盘的塑料膨胀套管采用低导热性的高分子塑料制成,制作塑料钉和塑料套管的材料不得使用回收的再生材料。锚栓有效锚固深度不小于25mm,塑料圆盘直径不小于50mm。单个锚栓抗拉承载力标准值(C25混凝土基层)不小于0.8kN。8、水泥:强度等级42.5普通硅酸盐水泥,水泥性能应符合《硅酸盐
水泥、普通硅酸盐水泥》(GB175-99)的要求。9、中砂:应符合《普通混凝土砂质量标准及检验方法》(JGJ-92)
