施工组织设计实例-第一章住宅建筑工程施工组织设计实例
建筑施工组织设计(很全)

建筑施工组织设计(很全)施工组织设计(第一部分)第一章工程概况1.1工程名称:万兆家园5#B地块14#15#及地下车库1.2工程地点:工程位于上海市七莘路2929号。
1.3工程现场情况工程现场用地三通一平工作已经完成,现场临设及生活设施工已到位,可以施工。
1.4工程简介本工程包括三幢单体,其中2幢商品住宅14、1 5#房、地下车库一幢。
14#房为三个单元,建筑面积为8614.67平方米,包括人防地下自行车车库702.0平方米; 15#房为二个单元建筑面积为5483.35平方米,包括人防地下自行车车库442. 23平方米。
两幢楼均为剪力墙结构,内墙填充墙为砌块砖。
高11层,最高点33米。
层高一层为4.2米,二层为3.6米,三层以上为标准层层高2.8米。
地下车库建筑面积1435.0平方米,钢砼地下一层,人防要求。
本工程14#15#房二层为商业用房,外墙面为面砖铺贴,二层以上为涂料。
门窗采用塑钢材料,屋面为上人屋面。
第二章施工组织与部署2.1项目组织机构设置本工程实行项目经理负责制,下设施工技术组、质量检查组、安全检查组、材料组、财务预算组、后勤组,在项目经理统一指挥下,各组的主要职能如下(施工现场组织机构管理网络附后):施工技术组:会审施工图纸,编制实施施工方案,进行模板工程翻样及钢筋翻样,进行施工测量及技术资料整理,负责向操作班组进行分部分项工程的施工技术交底,解决施工中出现的各种技术问题,以施工图纸及有关的国家规范、规程为准绳,组织本工程施工。
质量检查组:熟悉施工规范、规程及质量检查标准,进行各道工序的质量交接验收工作,对进场材料质量及现场施工质量进行检查监督。
明确本工程的质量目标,开展操作班组之间的质量评比活动。
安全检查组:熟悉安全操作规程及职工劳动保护条例,负责工程施工过程的安全文明检查并提出整改意见。
材料组:熟悉材料的性能及质量要求,编制材料采购供应计划,按工程需要及时采办相应的建筑材料,并作好现场材料的入库、定点堆放等保管工作,及时向施工技术组提供材料质量书面证明资料。
住宅小区施工组织设计

目录1、编制依据 5 1.1XXX住宅小区施工合同 5 1.2XXX住宅小区施工图纸 5 1.3XXX住宅小区应用的主要规范、规程 6 1.4XXX住宅小区应用的主要图集 7 1.5XXX住宅小区应用的主要标准 7 1.6XXX住宅小区应用的主要法规 81.7其它 92、工程概况 9 2.1工程主要概况 9 2.2施工主要平面图、剖面图 142.3现场概况 143、施工部署 15 3.1施工组织 15 3.2任务划分 21 3.3施工部署总原则 23 3.4施工进度计划 24 3.5组织协调 253.6主要项目工程量 26 3.7主要劳动力计划 273.9主要设备计划 284、施工准备 29 4.1技术准备 294.2生产设备 325、主要施工方法及技术措施 36 5.1流水段的划分 36 5.2大型机械的选择 38 5.3主要分部、分项工程施工顺序 38 5.4测量工程 385.5钢筋工程 395.6模板工程 415.7混凝土工程 435.8回填土工程 455.9外架工程 455.10杉篙搭设 455.11预应力工程 465.12防水工程 465.13隔墙工程 475.14保温工程 475.15涂料工程 485.16屋面工程 485.17.1塔吊 485.17.2龙门提升架的安装、使用及防护 495.17.3混凝土泵及布管设计 496、主要施工管理措施 50 6.1工期保证措施 506.2质量保证措施 516.3技术管理措施 556.4安全保证措施 566.5消防保卫措施 596.6环保、文明施工措施 59 6.7成品保护措施 616.8降低成本措施计划及降低成本目标 647、经济技术指标 65 7.1合同工期 657.2工程质量目标 657.3安全目标 657.4场容目标 657.5消防目标 657.6环保目标 667.7施工回访和质量保修计划 66 7.8成本目标 668.1施工现场平面布置原则 668.2总平面布置 669、季节性施工措施 66 9.1冬雨期施工部位 66 9.2冬季施工措施 67 9.3主要分项工程的冬季施工措施 67 9.3.1回填土工程 67 9.3.2混凝土工程 67 9.4雨季施工措施 70 9.4.1现场部署 70 9.4.2原材料的储存和堆放 71 9.4.3混凝土施工 71 9.4.4钢筋工程 72 9.4.5模板工程 72 9.4.6土方回填 72 9.4.7机电安装 72附表:XXX小区1、5、6、7#楼进度计划1、编制依据1.1 XXX住宅小区施工合同:1.2 XXX住宅小区施工图纸:1.3 XXX住宅小区应用的主要规范、规程:1.4 XXX住宅小区应用的主要图集:1.5 XXX住宅小区应用的主要标准:1.6 XXX住宅小区应用的主要法规:1.7 其它:2、工程概况2.1 工程主要概况:2.1.1 工程介绍:2.1.2 建筑设计概况:2.1.3 结构设计概况:2.1.4 专业设计概况:2.2 施工主要平面图、剖面图:2.3 现场概况:2.3.1 现场情况:施工现场地处二环以内,进场道路较窄,大宗设备进场较难,附近居民较多。
建筑工程施工组织设计方案(3篇)

第1篇一、工程概况本项目位于我国某城市,总建筑面积为10000平方米,包括一栋主体建筑及附属设施。
主体建筑为框架结构,地上5层,地下1层,层高3.6米。
附属设施包括车库、设备间等。
工程总投资约为5000万元,预计工期为12个月。
二、施工组织机构为确保工程顺利进行,成立以下施工组织机构:1. 项目经理部:负责整个工程的全面管理,下设工程技术部、质量安全部、物资供应部、财务部、人力资源部等部门。
2. 工程技术部:负责施工图纸会审、技术交底、施工组织设计编制、施工进度计划编制等工作。
3. 质量安全部:负责工程质量、安全、文明施工等方面的管理工作。
4. 物资供应部:负责工程所需材料、设备的采购、运输、验收等工作。
5. 财务部:负责工程资金的管理、结算等工作。
6. 人力资源部:负责工程人员的招聘、培训、考核等工作。
三、施工进度计划根据工程实际情况,制定以下施工进度计划:1. 基础工程:预计工期为2个月,包括土方开挖、基础垫层、基础钢筋绑扎、混凝土浇筑等工序。
2. 主体结构工程:预计工期为4个月,包括主体结构钢筋绑扎、混凝土浇筑、模板拆除等工序。
3. 装饰装修工程:预计工期为3个月,包括室内外装修、水电安装、门窗安装等工序。
4. 附属设施工程:预计工期为1个月,包括车库、设备间等附属设施的施工。
四、施工总平面布置1. 施工现场布置:施工现场分为施工区、生活区、材料堆场、设备停放区等区域。
2. 施工现场道路:施工现场道路应满足车辆通行、材料运输、人员行走等需求。
3. 临时设施:根据工程需求,设置必要的临时设施,如办公室、宿舍、食堂、卫生间等。
五、施工测量方案1. 测量仪器:采用全站仪、水准仪、经纬仪等测量仪器。
2. 测量方法:采用静态、动态、实时测量等方法,确保施工放样、施工监测、竣工测量等工作的准确性。
六、质量控制及保障措施1. 原材料质量控制:对进场的原材料进行严格检验,确保符合国家质量标准。
2. 施工过程质量控制:加强施工过程中的质量检查,严格执行操作规程,确保施工质量。
房屋建筑工程施工组织设计(方案)

宁南县红星乡中心小学校教师周转房建设项目施工组织设计四川蜀都东方建设工程有限公司二〇一五年十月十日编制依据一、建设方业主所发的招标文件及其有关说明。
由设计公司设计的全套建筑、结构设计图纸。
合同文件中业主对工期、质量、文明施工等要求。
业主提供的施工现场平面、占地范围、水、电源及道路。
二、承包方我公司可投入本工程施工的管理人员、工程技术人员及施工人员。
我公司可投入本工程施工的机械设备、周转材料、检测、检验仪器等。
我公司的新版《公司质量手册》、《程序文件》、《工程质量管理标准》及其它支持性企业文件。
三、政策法律法规、规范文件《中华人民共和国建筑法》、《中华人民共和国合同法》、《建设工程管理条例》、《中华人民共和国安全生产法》等。
国家、行业、省市等有关工程的强制性标准、规程、规定。
省、市关于开展创建文明工地和创建优质工程的有关规定。
四、国家和行业现行的施工质量验收规范《建设工程项目管理规范》(GB/T50326-2001)《混凝土结构工程施工质量及验收规范》(GB50204-2002)《混凝土质量控制标准》(GB50204-2002)《建筑地面工程施工质量及验收规范》(GB50209-2002)《屋面工程质量验收规范》(GB50207-2002)《建筑装饰装修工程质量验收规范》 (GB50210-2001)《建筑地基基础工程施工质量及验收规范》(GB50202-2002)《建筑桩基技术规范》 (JGJ94-94)《建筑基坑支护技术规程》 (JGJ120-99)《钢筋焊接及验收规程》 (JGJ18-2003)《砌体工程施工质量验收规范》(GB50203-2002)《钢结构工程施工质量验收规范》(GB50205-2001)《建筑工程施工质量验收统一标准》(GB50300-2001)《施工现场临时用电安全技术规范》(JGJ46-88)《建筑施工安全检查标准》(JGJ59-99)《建筑施工高处作业安全技术规范》(JGJ80-91)《普通混凝土用砂质量标准及检验方法》(JGJ52-92)《普通混凝土用碎石和卵石质量标准及检验方法》(JGJ53-92)《建筑电气工程施工质量验收规范》(GB50303-2002)五、地方和企业现行的施工工艺和工法及我公司的技术、质量、材料设备、安全等管理制度《建筑施工测量作业指导书》(QJ/YJJG01-97)《钢筋加工成型作业指导书》(QJ/YJJG12-97)《计量器具维护养作业指导书》(QJ/YJJG02-99)目录第一章工程概况 (1)第二章施工部署 (2)第三章施工准备 (6)第四章施工总平面布置 (9)第五章施工总进度计划 (10)第六章主要施工资源的配备及投入 (11)第七章主要分部项施工方法及技术措施 (12)第一节、施工测量 (12)第二节、基础工程 (13)第三节、结构主体工程 (18)第四节、屋面工程 (26)第五节、地面工程 (28)第六节、室内装饰工程 (31)第七节、外墙装饰工程 (33)第八节、门窗工程 (34)第九节、脚手架工程 (36)第十节、给排水工程 (38)第十一节、主要电气安装分项工程施工方法 (40)第八章施工技术质量保证措施 (43)第九章施工安全保证措施 (51)第十章文明施工保证措施 (58)第十一章环境保护措施 (62)第十二章消防防火的保证措施 (64)第十三章工期和施工进度保证措施 (65)第十四章工程项目实施的重点、关键工序的施工方法 (67)第十五章冬季施工保证措施 (69)第十六章夜晚施工保证措施 (79)第十七章地下、地上管线及其他设施的加固、保护措施 (80)第十八章回访服务和维修措施 (84)第一章工程概况1、工程名称:宁南县红星乡中心小学校教师周转房建设项目;2、建筑物建筑总面积:729.6m2;3、建设单位:宁南县红星乡中心小学校;4、建筑地点:宁南县红星乡中心小学校内;5、本工程总层数为3层,建筑高度为10.8m;6、建筑结构形式为框架结构,建筑抗震设防烈度为8度(2.0g),建筑物抗震设防分类为乙类;7、建筑物耐火等级为二级。
房屋建筑施工组织设计

第一章施工方案与技术措施第一节编制说明一、编制依据1、业主提供的设计图纸二、编制原则1、优化资源配置,确保工期目标先进科学根据业主对本合同段工期的要求、现场拆迁情况以及工程所在地的地质水文条件,选择适用于本工程的施工方法和施工机械,制定合理的劳动力、机械、材料及资金计划并对资源进行优化配置。
运用网络计划对本工程进度进行总体规划,科学组织施工。
施工安排及工序衔接合理、紧凑,控制关键线路和关键工序,体现综合工程施工的系统性。
根据分阶段施工的特点,制定分阶段工期目标,合理安排各工序及施工进度,确保总工期目标的实现。
2、加强质量管理,保证工程质量按照ISO9001:2000质量管理体系标准的要求,明确项目管理人员的岗位职责与权限,加强材料的检验和试验,劳务和专业工程分包方及材料设备供应商的选择和管理,不合格品的控制,文件和质量记录的管理等,严格施工过程控制,确保工程质量始终处于受控状态。
采用信息化施工,严格执行监理程序,确保工程质量目标的实现。
3、文明安全施工,注重环境保护严格执行《安全生产法》、《建设工程安全生产管理条例》及重庆市有关文明安全施工的其他各项规定,在施工现场管理、安全防护、现场保卫、环境保护等方面满足标准要求;按GB/T28001-2001职业健康安全管理体系标准制定并实施职业健康安全方面的制度和措施,按GB/T 24001-2004环境管理体系标准要求制定并实施环境保护方面的制度和措施,以人为本,健康至上,实现文明施工、安全施工、绿色施工。
根据当前形式认真落实执行国家及重庆市有关建设工程施工现场生活区设置和管理的要求,合理布置施工现场。
4、服从大局,加强各相关方之间的施工协调和配合严格执行业主的总体部署要求,加强与业主、监理、设计以及其他承包商的协调和配合,保证施工的顺利开展和有序进行,按时竣工。
第一节编制依据1、根据建设单位的有关批准文件为依据,遵照现行规范和规程标准而完成的。
2、招标会议及现场考察情况3、建设部《全国统一建筑安装工程工期定额》4、现行施工规范、规程、标准5、赤峰市、县行业主管部门有关文件6、赤峰市建筑安装工程劳动定额7、《赤峰市劳动安全条例》8、《混凝土结构工程施工及验收规范》GB50204-929、《混凝土质量控制标准》GB50164=9210、相关图集11、《建筑安装工程质量检验评定统一标准》12、《砌体工程施工及验收规范》GB50203-8913、地基与基础工程施工及验收规范GBJ202-8314、工程建设标准强制性条文。
中天住宅楼建筑工程施工组织设计

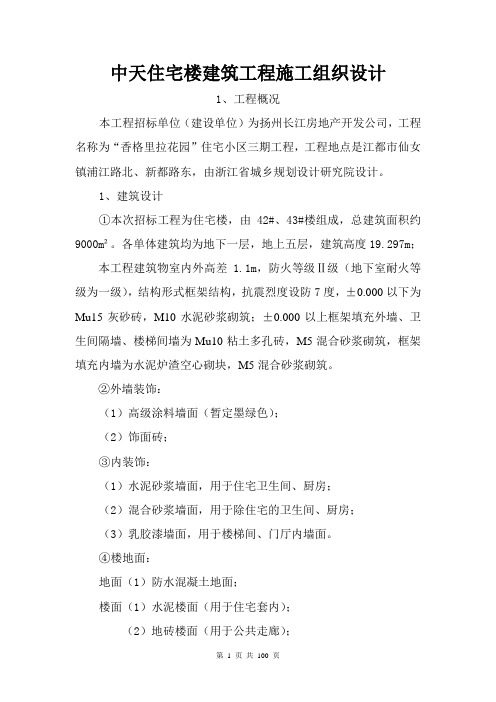

中天住宅楼建筑工程施工组织设计1、工程概况本工程招标单位(建设单位)为扬州长江房地产开发公司,工程名称为“香格里拉花园”住宅小区三期工程,工程地点是江都市仙女镇浦江路北、新都路东,由浙江省城乡规划设计研究院设计。
1、建筑设计①本次招标工程为住宅楼,由42#、43#楼组成,总建筑面积约9000m²。
各单体建筑均为地下一层,地上五层,建筑高度19.297m;本工程建筑物室内外高差1.1m,防火等级Ⅱ级(地下室耐火等级为一级),结构形式框架结构,抗震烈度设防7度,±0.000以下为Mu15灰砂砖,M10水泥砂浆砌筑;±0.000以上框架填充外墙、卫生间隔墙、楼梯间墙为Mu10粘土多孔砖,M5混合砂浆砌筑,框架填充内墙为水泥炉渣空心砌块,M5混合砂浆砌筑。
②外墙装饰:(1)高级涂料墙面(暂定墨绿色);(2)饰面砖;③内装饰:(1)水泥砂浆墙面,用于住宅卫生间、厨房;(2)混合砂浆墙面,用于除住宅的卫生间、厨房;(3)乳胶漆墙面,用于楼梯间、门厅内墙面。
④楼地面:地面(1)防水混凝土地面;楼面(1)水泥楼面(用于住宅套内);(2)地砖楼面(用于公共走廊);⑤天棚:本工程顶棚做法有乳胶漆面层和防腐涂料面层。
⑥门窗工程门:(1)塑钢玻璃门;(2)防盗门;(3)防火门;窗:(1)塑钢窗;⑦屋面工程(1)保温非上人平屋面;(2)保温上人平屋面;(3)非保温非上人平屋面;(4)坡屋面。
⑧节能保温工程(1)外墙采用25厚聚苯颗粒保温砂浆保温;(2)屋面采用40厚挤塑保温板;(3)户外防盗门,内填18mm厚玻璃棉;(4)阳台门、外窗玻璃采用6+12A+6。
2、结构设计本工程为框架结构,抗震设防烈度7度,抗震类别为丙类,建筑物耐火等级Ⅱ级。
①基础:本工程基础分为独立基础,并采用钢筋混凝土板将独立基础相连,形成地下室车库;外围并设置钢筋混凝土墙板;基础垫层混凝土强度C15,基础砼强度等级C30,抗渗等级为P6,基础开挖深度约2m;②主体结构为框架结构,砼强度等级均为C25,过梁、圈梁构造柱C20,墙体为B级质量控制等级。
高层住宅楼施工组织设计方案(完整版)
工程概况图一、建筑设计概况二、结构设计概况第1章编制说明本章内容提要:施工组织设计综合说明编制依据现场条件编制的范围主要施工技术说明1.1施工组织设计综合说明首先,我们诚恳地表示:我们完全接受业主提出的各项要求,和业主、监理、设计一起共同完成本项目的建设任务。
我们通过认真学习和研究招标文件及有关图纸资料,并数次踏勘了施工现场,在分析了各种影响施工的因素和本工程承包的特点、难点后,我们有充分的信心保证高质量、如期、全面完成本工程招标文件规定的工程范围内的任务。
我们一定全力以赴,做好施工前期准备工作,并做好各项施工方案的审定工作,并严格按照审定的施工组织设计进行施工。
我们一定发挥本公司的管理优势,合理组织施工,配置足够的技术力量和劳动力,强化计划管理,按照招标文件规定的工期完成工程施工任务。
具体措施如下:1.1.1我公司把本项目列为公司年度重点工程项目,由公司副总经理任总指挥,指定优秀的项目经理任本工程的项目经理,组配经验丰富的管理人员及技术班组进场施工。
1.1.2强化质量管理,认真贯彻各项工程质量标准和质量保证程序,确保工程质量达到招标文件规定的优良质量要求。
1.1.3严格按照有关施工现场标准化管理的规定,组织好现场文明施工,争创文明工地。
1.1.4采用先进的信息化施工管理技术及过程质量控制的方法,管理好本工程的施工,使本工程成为高质量的产品。
1.1.5以一流的服务,一流的干劲,一流的质量,一流的进度,一流的文明向业主献礼。
1.2编制依据(1) 本工程的招标文件;(2)由华森建筑与设计顾问有限公司设计的建筑、结构、水电安装施工图;(3) 国家颁发的现行建筑安装工程施工操作规程及验收规范(即GB50203-2002、GB50204-2002、GB50206-2002、GB50207-2002、GB50208-2002、GB50209-2002、GB50210-2001等)和建筑工程施工质量验收统一标准;(4) 我国现行的有关机具设备和材料的施工要求及标准;(5) 有关安全生产、文明施工的规定;(6) 本公司关于质量保证及质量要素程序的有关文件及企业标准。
《施工组织设计范例50篇》
《施工组织设计范例50篇》施工组织设计的“催化剂”——《施工组织设计范例50篇》(附光盘)在大量的建设行业施工企业与筑龙网网友的关注和支持下,已于2003年12月12日在全国同期销售。
该书请中央纪委驻建设部纪检组组长姚兵同志题写书名并作序,其最大的优点就是利用光盘这种巨大容量的载体和互联网上的通力协作,将50篇施工组织设计全文近600万字的精彩内容以电子文档的形式顷力奉献给从事工程招投标和施工技术工作的管理人员,这将使得建设行业的施工组织设计编制工作在一定程度上进行“革命”,使这部分从业人员的精力更多的释放到建设行业先进技术、工艺和工法的研究上,把更多的注意力转向先进管理技术的实施上。
从而使我国建设行业的整体技术和管理水平上升到一个新台阶。
50篇施工组织设计设计实例目录1 武汉江汉大学新校一期工程--武汉建工2 浙江省人民大会堂迁建工程--浙江一建集团3 清华大学综合体育中心工程--中建二局三公司4 北京理工大学体育文化综合馆钢结构工程--河北四建5 泰达市民文化广场工程--天津一建6 龙潭路住宅小区工程--中建一局7 南昌京东安居小区二期工程--江西五建8 锦秋知春电子商务中心工程--北京房建9 大连中银大厦工程--中建八局大连公司10 龙口市行政中心主楼工程--烟台建设集团11 天洋新城高层住宅工程--中建八局大连公司12 济南房产大厦工程--济南四建13 望京花园东区3号、4号楼--北京住总六公司14 京都商业中心9号商住楼--北京城建七公司15 北京土城电话局、信息港工程--中建三局(北京)16 大柳树小区1号楼工程--北京城建八公司17 民生新世界工程--中铁一局集团建安总公司18 某小区1号、2号楼工程--广西二建四分公司19 汉中市中心医院门诊科技楼工程--中国九冶建设公司第四工程公司20 河北大学教学主楼工程--河北建设集团三分公司21 某市供水水质监测调度指挥中心工程--山西建工第八分公司22 中青年科技人员住宅楼工程--河北建设集团北京公司23 福地家园7号商住楼工程--北京房建投资管理有限公司24 民航西北管理局三产单位综合业务楼--宝鸡二建25 某师范大学文科教学楼工程--天津三建26 宁安一中综合教学楼工程--牡丹江六建27 防城港市城市中心区主体建筑群5号标段工程--中建一局28 某市国际海员俱乐部和工人文化宫综合活动大楼工程--广厦一建29 民航总局办公楼加固整修工程--中铁十六局北京30 辉县市粮食局搬迁工程一标段--新乡顺通31 某学院3幢学生公寓工程--玉林市建筑安装工程公司32 南召县看守所迁建工程--河南省对外建设有限公司33 某小区1号住宅楼工程--河南省建设总公司34 山东经济学院10号学生公寓工程--济南建工总承包公司35 云南省镇康县新县城搬迁区县民政局办公楼工程--云南二建36 北京炎黄大厦室内装饰工程--北京中铁37 福州世茂外滩花园第一期会所室内精装修工程--北京兴健38 某区法院办公楼装饰工程--重庆金梭装饰设计工程有限公司39 方大科技大厦室内装潢工程--深圳市方大装饰工程有限公司40 广州发展中心大厦机电分包工程--深圳市建安股份41 某工业区区间道路E段工程--福州市政工程管理处42 北京站扩能改造工程BJ2标段--中铁一局集团建安总公司43 新乡市骆驼湾污水处理厂工程--河北建设集团北京公司44 百威(武汉)国际啤酒有限公司扩建工程-武汉建工45 神华准能公司选煤厂新建产品仓皮带走廊等土建工程-内蒙古大准铁路工程公司46 永漳公路漳平段E标段工程--中铁十七局集团第六工程有限公司47 南京经五路北上(一期)A3标工程 --中铁隧道集团华东指挥部48 新广武至原平高速公路雁门关隧道工程--中铁十八局三公司49 桐柏县龙潭河水库工程--南阳国营长风机械总厂50 长江堤防隐蔽工程枞阳县大砥含B段护岸工程--长江水利委员会陆水枢纽管理局。
某住宅工程高层建筑施工组织设计方案
施工组织设计目录第1章编制说明 (11)第1章第1节编制说明 (11)第1章第2节本施工组织设计的编制依据 (11)第2章工程概况及施工特点 (12)第2章第1节工程概述 (12)第2章第2节地质情况 (13)第2章第3节结构概况 (14)第2章第4节建筑概况 (14)第2章第5节现场条件 (14)第2章第6节施工特点分析 (15)第3章总体目标 (16)第3章第1节指导思想 (16)第3章第2节工程质量 (16)第3章第3节工期目标 (16)第3章第4节现场目标 (16)第4章本工程施工组织机构及职责 (17)第4章第1节公司管理机构 (17)第4章第2节项目部的组成 (17)第4章第3节现场管理机构设立及其职责 (18)第4章第4节项目控制目标的制定 (18)第5章施工进度计划 (20)第5章第1节施工总体安排 (20)第5章第2节施工进度计划 (20)第5章第3节专业分包单位进度控制 (21)第5章第4节新建标题.......................... 错误!未定义书签。
第6章各项资源计划. (22)第6章第1节机械设备使用计划(具体见附件:施工机械配置计划) (22)第6章第2节主要材料供应、使用计划 (22)第6章第3节技术装备物资计划(具体见表1:技术装备物资计划) (22)第6章第4节劳动力资源计划 (23)第6章第5节隐检验收、技术复核计划 (24)第7章建筑业10项新技术应用 (25)第7章第1节基坑工程信息化施工 (25)第7章第2节土钉墙支护 (25)第7章第3节预拌混凝土应用 (25)第7章第4节粗直径钢筋连接技术 (25)第7章第5节新型模板和脚手架应用技术 (26)第7章第6节计算机应用和管理技术 (26)第8章施工现场总平面布置 (28)第8章第1节施工现场总平面布置设想 (28)8.1.1 施工现场总平面布置设想 (28)8.1.2 临时办公室及其它临时用房布置 (28)8.1.3 临时堆场 (28)第8章第2节施工各阶段平面布置设想 (29)8.2.1 地下室施工阶段平面布置 (29)8.2.2 主体结构施工阶段平面布置 (29)8.2.3 装饰阶段施工平面布置 (29)第8章第3节现场施工用电总体布置 (30)8.3.1 施工用电总体布置 (30)8.3.2 用电负荷 (30)8.3.3 临时供电系统安全措施 (30)8.3.3.1总配电箱的位置选择符合下列要求:308.3.3.2埋设电缆线路:308.3.3.3接地保护318.3.3.4防雷保护318.3.3.5电箱和开关箱318.3.3.6熔断器和插座318.3.3.7移动式电动工具和手持式电动工具318.3.3.8电焊机328.3.3.9起重机328.3.3.10照明32第8章第4节施工临时用水布置 (32)8.4.1 施工用水布置 (32)8.4.2 临时给水系统说明 (33)第8章第5节现场施工排水方案 (33)8.5.1 平面排水布置 (33)8.5.2 结构排水布置 (33)第8章第6节施工消防工程布置 (33)第8章第7节文明施工方案 (33)8.7.1 场容场貌布置 (33)8.7.1.1现场布置338.7.1.2道路与场地348.7.1.3班组落手清348.7.1.4大堆材料348.7.1.5周转设备及构配件348.7.2 生活卫生 (34)8.7.3 创绿色环保工程布置 (34)第8章第8节施工现场平面管理 (35)8.8.1 平面管理原则 (35)8.8.2 平面管理体系 (35)8.8.3 平面管理计划的制定 (35)8.8.4 平面管理计划的实施 (35)第9章主要施工方案及技术措施 (37)第9章第1节施工测量方案 (37)9.1.1 概况 (37)9.1.2 测量内容及控制目标 (37)9.1.3 施工准备 (37)9.1.4 施工测量 (37)9.1.4.1轴线测量与控制379.1.4.2标高控制389.1.4.3沉降观测389.1.4.4测量精度保证措施38第9章第2节基础地下室工程施工 (38)9.2.1 基础地下室工程概况 (38)9.2.2 基坑土方开挖及土钉墙支护 (38)9.2.2.1土方开挖及土钉墙支护399.2.2.1.1挖土要求399.2.2.1.2基坑挖土的交通组织399.2.2.1.3挖土方法399.2.2.1.4基坑开挖流程409.2.2.1.5土钉墙支护施工流程409.2.2.1.6施工操作依据409.2.2.1.7基坑开挖注意事项409.2.2.1.8基坑开挖过程中可能出现的问题及相应处理措施409.2.2.1.8.1基坑紧急措施:419.2.2.1.8.2支撑拆除419.2.2.1.8.3基坑排水419.2.2.1.8.4土方修整及基坑围护监测419.2.2.1.8.5安全文明施工技术措施429.2.2.1.8.5.1安全生产措施429.2.2.1.8.5.2文明施工措施439.2.2.1.8.5.3新建标题错误!未定义书签。
建筑工程施工方案
建筑工程施工方案中华新天地商住区一期翰苑工程项目(二标段)6#住宅楼施工组织设计第一章工程概况及施工特点1.1.工程概况1.1.1工程建设概况表建设单位设计单位工程名称建设地点现场条件工程性质XXXXXX中华新天地商住区一期翰苑工程项目(二标段)6#住宅楼焦作市世纪大道与凯旋路交叉口西南角已具备开工条件新建1.1.2工程设计概况本工程建筑总面积为7884.66㎡,结构为框架剪力墙结构,地下一层,面积为610.88㎡,地上十一层,局部十二层,面积为7273.78㎡,地下室层高为2.7m,其余各层每层高2.9m,室内外高差为-1.200m,建筑高度为36.5m.1.1.3结构特性本工程建筑物使用年限为50年,耐火等级:地下室为一级,其它部分为二级,结构安全等级为二级,抗震设防烈度为七度。
本工程采用现浇钢筋混凝土剪力墙结构,主楼基础为钢筋混凝土筏板基础,地基采用CFG桩复合地基进行处理。
混凝土强度等级:基础垫层砼强度等级为C15,±0.000以下的梁、板,框架柱剪力墙砼强度等级为C30,筏板XXX第1页中华新天地商住区一期翰苑工程项目(二标段)6#住宅楼施工组织设计基础砼强度等级为C30,±0.000以上梁、板、框架柱、剪力墙砼强度等级为C25,构造柱、圈梁、过梁、压顶砼强度等级均为C20,其它构件砼强度等级为C25。
本工程围护±0.000结构以下地下室外部分选用煤矸砖,别的部位采用B06级A3.5加气混凝土砌块,M5混合砂浆砌筑。
1.1.4装饰装修做法外墙:外墙1为白色水溶性高弹涂料外墙,采用05YJ3-1-D1-D27;内墙:楼梯间、一层门厅内墙面采用05YJ1内墙4涂料24(乳胶漆);卫生间、盥洗室、厨房内墙面采用05YJ1内墙11(拉毛,面层二层装修);除楼梯间、一层门厅、卫生间、盥洗室、厨房外,其余所有房间内墙面均采用05YJ1内墙4(拉毛,面层二层装修)。
地面:楼梯间、一层门厅地面采用05YJ1地25(花岗岩地面);卫生间、洗手间地面采用05YJ1地52(拉毛,面层二层装修);厨房地面采用05YJ1地10(拉毛,面层二层装修);阳台地面采用05YJ1地19(拉毛,面层二层装修);其余所有房间地面均采用05YJ1地19(拉毛,面层二层装修)。
