市政工程冬雨季施工方案为应对冬季雨水较多的情况,保障市政工程施工质量和进度,确保人员和设备的安全,制定了本次市政工程冬雨季施工方案。

本方案适用于市政道路、桥梁、排水系统等相关市政工程项目,以确保工程施工质量和安全。

一、冬季施工准备1. 施工前的检查和准备在冬季施工前,各责任单位需全面检查施工现场设施和设备的完好性,保证其符合施工安全要求。

检查内容包括但不限于施工机械设备的维护保养情况、施工材料的质量和储存情况、施工现场的安全隐患排查等。

确保施工前准备充分,杜绝施工中出现问题。

2. 防雨水设施的检查和保养寒冬时节,雨水可能成为施工中的隐患,为此需要对施工现场的排水系统进行检查和保养,确保排水系统畅通。

同时检查并维护现有的雨棚、遮雨篷等防雨设施,以保障施工的顺利进行。

3. 路面材料的选用在冬季施工中,需要根据气温和降雨情况选择合适的路面材料。

应选择低温环境下适用的路面材料,以保证施工材料的稳定性和质量。

二、雨季施工管理1. 施工安全管理冬季雨水多,施工现场可能存在滑倒、坠落等安全隐患。

为此,需要加强施工现场的安全管理工作,确保施工人员和设备的安全。

要求施工人员在施工现场佩戴防滑鞋、安全帽等防护装备,加强对施工现场危险点的监控和警示。

2. 施工进度管理为保障工程的施工进度,需要根据天气情况合理安排施工计划。

如果遇到大雨或暴雨天气,需要及时停止施工,保障施工人员和设备的安全。

同时,需建立健全的施工进度管理机制,及时调整施工计划,确保工程进度不受影响。

3. 设备和材料管理在冬季雨季施工中,要加强对设备和材料的管理。

设备需要定期检查和保养,确保其正常运转。

施工材料需要妥善储存,防止雨水侵蚀和损坏。

对于无法避免的正常消耗,要及时调配和补给,以保证施工的连续性。

4. 现场监督管理为确保施工质量和安全,需加强现场监督管理。

要求质检人员、安全员、监理工程师等在施工现场加强巡查和监督,及时发现和解决安全隐患和质量问题,确保施工质量和安全。

市政铺装工程冬季施工方案

市政铺装工程冬季施工方案

市政铺装工程冬季施工方案1. 引言市政铺装工程的冬季施工是一项具有挑战性的任务。

在冬季,低温和恶劣的天气条件对施工过程造成了严重的影响。

本文档将介绍市政铺装工程冬季施工的方案和措施,旨在确保工程的顺利进行并确保施工人员的安全。

2. 冬季施工的挑战冬季施工面临以下几个主要挑战:•低温:冬季温度低,可能会对施工材料的性能和施工工艺造成不利影响。

•冰雪:结冰和积雪会增加施工现场的危险性,增加施工风险。

•日照时间短:冬季白天时间短,限制了施工的有效时间。

•环境保护:冬季空气湿度较低,静电和扬尘问题增加,要求采取额外的措施确保环境保护。

3. 冬季施工方案为了应对冬季施工的挑战,我们制定以下方案和措施:3.1 施工材料保温在冬季施工中,施工材料的性能受到温度的严重影响。

为了保证施工质量,我们将采取以下保温措施:•存放材料:为确保材料不受低温影响,材料将存放在温控仓库中。

•混凝土温度控制:在混凝土浇筑过程中,将采用加热水和外部加热设备对混凝土进行保温处理,以确保混凝土的强度和稳定性。

3.2 施工现场安全冬季施工的安全性是至关重要的。

以下是我们采取的安全措施:•防滑措施:在施工现场铺设防滑垫以减少滑倒事故的发生。

•遮阳设施:设置遮阳棚,既能保护施工人员免受恶劣天气的侵扰,又能保持施工现场温度相对稳定。

•有效照明:由于日照时间短,我们将增加施工现场的照明设施,确保工人能够在充分的光线下进行施工。

3.3 施工进度管理在冬季施工中,由于天气条件不稳定和施工时间有限,我们将采取以下措施进行施工进度管理:•天气监控:密切关注天气预报,及时调整施工计划以应对不利天气条件。

•加班施工:充分利用白天时间,可适当延长施工时间来保证进度。

•灵活调整:根据实际情况灵活调整施工顺序和施工方法,以最小化天气因素对进度的影响。

3.4 环境保护冬季施工环境保护是一项重要任务。

为减少污染和确保环境安全,我们将采取以下措施:•扬尘控制:增加洒水装置进行路面洒水降尘,减少扬尘对环境的影响。

市政工程冬季施工技术措施

市政工程冬季施工技术措施

市政工程冬季施工技术措施市政工程在冬季施工时,由于气温较低,降水较多,对施工工期和质量都有一定的影响。

为了保证施工的顺利进行,需要采取一系列的技术措施。

下面是一些常见的冬季市政工程施工技术措施:一、防寒保温措施:1.保温措施:对于需要进行混凝土施工的工程,可以采用电热毯进行混凝土保温,以防止混凝土在冷凝过程中受到冻害。

2.现场加热:对于需要施工的临时工棚、设备等进行加热,以提高施工人员的工作环境。

3.施工材料保温:对于需要在冬季使用的液体沥青、沥青混凝土等材料,可以采用加热设备进行保温处理,以保证其流动性和工作性能。

二、冰雪处理措施:1.道路除冰:对于道路工程施工中可能产生的结冰现象,可以采用融雪剂进行除冰处理,以确保施工道路的安全通行。

2.施工地面除雪:对于施工现场的道路、临时停车场等区域,可以采用机械或人工的方式进行除雪操作,以保证施工的顺利进行。

3.堆料堆场管理:对于施工现场的堆料堆场,需要采取防雪、防冻措施,以保证堆场的通行和材料的质量。

三、施工设备保养:1.设备保温:对于施工设备,特别是水泵、空压机等易受低温影响的设备,需要采取保温措施,以防止冻结和影响正常使用。

2.设备加油加液管理:对于施工设备的液压系统、润滑系统等,需要采取合适的冬季用油、液体,并且保证设备的加油加液口不被冻结。

四、施工人员防寒措施:1.穿戴防寒服装:对于施工人员,需要穿戴适合冬季施工的冬装,并且注意保暖措施,以减少低温对施工人员的影响。

2.加强体质锻炼:对于施工人员,可以加强体质锻炼,增强体能,以提高抵抗寒冷的能力。

五、安全措施:1.加强现场安全检查:在冬季施工中,需要加强对施工现场的安全检查,特别是对道路、临时工棚、设备等进行检查,防止因低温导致的安全事故发生。

2.安全警示标识:在施工现场设置相应的安全警示标识,提醒施工人员注意冬季施工的安全风险。

冬季市政工程施工技术措施的采取,可以保证施工的顺利进行,减少低温对工程质量和进度的影响,同时也可以提高施工人员的工作舒适度和安全性。

市政工程冬季施工方案 (详细)

市政工程冬季施工方案 (详细)

市政工程冬季施工方案一、钢筋工程1、在负温条件下使用的钢筋,施工时要加强检验,钢筋在运输和加工过程中应防止撞击和刻痕。

钢筋工程主要注意在冬施期间对成品、半成品用彩条布覆盖保护。

2、钢筋加工场地防护棚四周张挂彩条布防风,加工完的钢筋放置要避开雨、雪地,下部应用垫块或方木垫起IoonIm以上,防止受潮或粘污。

3、钢筋在温度低于-20。

C时不宜进行冷拉加工,同时要适当控制伸长率,最大冷拉率控制在4%以内,以避免因负温冷拉造成钢筋强度达不到要求。

在负温下冷拉后的钢筋应逐根进行外观质量检查,其表面不得有裂纹和局部颈缩。

4、冬期在负温条件下焊接钢筋马凳等时,应在室内进行,室内温度不宜低于-20℃,配备电焊条自控烘干炉、保温桶,保证焊条温度。

如必须在室外焊接,其环境温度不宜低于-20℃,风力超过3级时应有挡风措施。

5、对接、焊接钢筋时,其母材必须无污染,刚焊接施工完的钢筋不得与水、冰、雪等接触。

6、当环境温度低于一20C时,如无特殊要求,尽量避免使用焊接,而是用机械连接。

7、套丝完毕堆放在加工场的钢筋或已经绑扎钢筋的套丝头,冬期施工期间必须套好塑料帽,防止锈蚀降低套丝质量。

8、对于绑扎好的顶板、梁钢筋,在雨雪天气来之前用彩条布进行覆盖、木方或钢管压实的办法;柱子钢筋则用棉被包裹严实即可。

二、混凝土工程1、针对现场实际情况,本工程冬季施工以-15℃为最低环境温度。

2、冬期浇筑的碎,其受冻临界强度应符合下列规定:3、普通碎采用硅酸盐水泥或普通硅酸盐水泥配制时,应为设计的碎强度标准的30%o 采用矿渣硅酸盐水泥配制的碎,应为设计的碎强度标准的40%o但碎强度等级为CIO及以下时,不得少于5.0N∕mm2°4、掺用防冻剂的碎,当室外最低气温不低于-15C时不得小于4.0N∕mm2,低于-15℃时不得小于5N∕三2o防止混凝土提前受冻影响混凝土表观质量和延缓混凝土拆模时间。

5、在混凝土养护期间,做好防风防失水保护,当外界气温温度低于5C时,不能洒水养护。

市政工程冬季施工方案

市政工程冬季施工方案

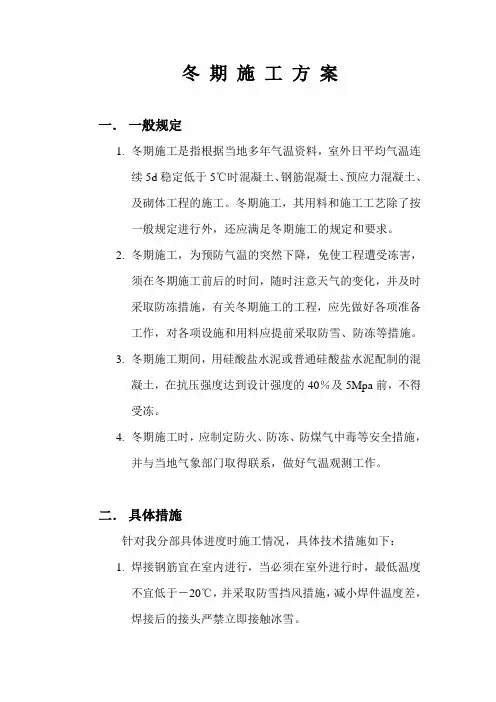

冬期施工方案一.一般规定1.冬期施工是指根据当地多年气温资料,室外日平均气温连续5d稳定低于5℃时混凝土、钢筋混凝土、预应力混凝土、及砌体工程的施工。

冬期施工,其用料和施工工艺除了按一般规定进行外,还应满足冬期施工的规定和要求。

2.冬期施工,为预防气温的突然下降,免使工程遭受冻害,须在冬期施工前后的时间,随时注意天气的变化,并及时采取防冻措施,有关冬期施工的工程,应先做好各项准备工作,对各项设施和用料应提前采取防雪、防冻等措施。

3.冬期施工期间,用硅酸盐水泥或普通硅酸盐水泥配制的混凝土,在抗压强度达到设计强度的40%及5Mpa前,不得受冻。

4.冬期施工时,应制定防火、防冻、防煤气中毒等安全措施,并与当地气象部门取得联系,做好气温观测工作。

二.具体措施针对我分部具体进度时施工情况,具体技术措施如下:1.焊接钢筋宜在室内进行,当必须在室外进行时,最低温度不宜低于-20℃,并采取防雪挡风措施,减小焊件温度差,焊接后的接头严禁立即接触冰雪。

2.拌制混凝土的各项材料的温度,应满足混凝土拌和物搅拌合成后所需要的温度。

当材料原有温度不能达到要求时,应首先对拌和用水加热,仍不能满足要求时,再考虑对集料进行加热。

各项材料需要加热的温度按冬期施工热工计算公式计算确定。

水泥只保温,不加热。

3.对砂、石料中带有冰雪或冻块要加温融化冻块。

严格控制混凝土的配合比和坍落度。

拌和时间应较常温时延长50%。

混凝土拌和物的出机温度不低于10℃,入模温度不低于5℃。

保证拌制混凝土在出料口和入模的温度符合规范和工艺要求。

4.混凝土运输时要加快速度,尽可能减少运输时间。

如气温过低,运输容器要进行保温。

5.混凝土在浇筑前应清除模板、钢筋上的冰雪和污垢,成型开始养护时的温度10℃。

6.根据环境条件,混凝土的养护方法采用蓄热法,浇筑后用棚布盖好。

对容易冷却的部位,应特别加强保温。

同时,不得在覆盖物上洒水。

市政工程冬季施工方案

市政工程冬季施工方案
-设立专门的施工协调部门,加强与各相关单位的沟通协作。
2.施工计划
-制定详细的施工计划,明确各阶段施工内容、时间节点。
-根据气温变化,灵活调整施工进度,确保工程按期完成。
七、总结
本冬季施工方案旨在确保市政工程项目在低温条件下的施工质量、安全和进度。在实际施工过程中,要密切关注气温变化,严格执行各项施工措施,确保工程顺利进行。通过科学组织、精细管理,为冬季市政工程施工创造良好条件,为我国城市建设贡献力量。
第2篇
市政工程冬季施工方案
一、项目背景
随着城市建设的发展,市政工程建设在满足城市功能需求、提升城市形象方面发挥着重要作用。然而,在北方地区,冬季的低温条件对市政工程施工带来诸多挑战。为确保工程质量和进度,特制定本冬季施工方案。
二、工程概况
1.工程名称:XX市市政道路改造工程
2.工程地点:XX市
3.工程内容:道路拓宽、桥梁加固、排水系统改造、绿化景观提升等
3.物资保障
提前采购冬季施工所需的物资、设备,确保施工需求。
4.安全保障
加强施工现场的安全管理,严格执行安全规定,确保施工安全。
5.质量保障
加强质量监督、检查,确保工程质量符合规范要求。
六、总结
本方案旨在确保市政工程项目在冬季施工过程中的质量、安全及进度。在实际施工过程中,需根据气温变化和工程实际情况,灵活调整施工措施,确保工程顺利进行。同时,加强各相关单位的沟通协调,共同为冬季施工创造良好的条件。
(2)加强施工现场排水措施,防止因低温导致的土体冻胀现象。
(3)合理安排土方工程的施工顺序,避免因气温较低影响工程质量。
2.混凝土工程
(1)选用适合冬季施工的混凝土配合比,确保混凝土的强度和耐久性。

市政冬季工程施工方案

市政冬季工程施工方案

市政冬季工程施工方案一、前言市政冬季工程是指在冬季季节进行的城市基础设施建设、维护和修复工作。

冬季作为一年中的关键时期,天气寒冷、气温低,对施工工作提出了更高的要求。

为了确保施工质量、安全和进度,制定科学合理的施工方案显得尤为重要。

因此,本方案将对市政冬季工程施工的计划、组织、安全、质量等方面进行详细规定,以指导各相关部门的工作。

二、施工范围市政冬季工程施工范围包括但不限于以下内容:1. 道路修复与养护:对市区主干道、次干道及支路进行破损修复、路面养护等工作,保障道路的平整、畅通。

2. 市政管网维护:对市区排水系统、供水系统、天然气管道等市政管网进行检修、维护和改造,确保正常运行。

3. 城市绿化建设:进行城市公园、绿地、街心花园等的绿化建设和维护工作,美化环境。

4. 城市亮化工程:对城市主干道、政府机关等区域进行路灯、景观灯等亮化设施的安装、调试和维护。

5. 其他市政工程:涉及市政基础设施的各类建设、维护和修复工作。

三、施工流程1. 施工筹备阶段:在施工前,需要进行勘察、设计、方案编制、物资采购、人员调配等工作。

2. 施工实施阶段:根据具体的工程内容,组织施工人员进行现场施工。

并按照相关规定进行安全、质量和文明施工。

3. 施工验收阶段:在工程完成后,进行相关单位的验收,确保工程质量符合设计要求。

四、组织管理1. 领导责任:落实市政工程领导小组的职责,明确主管部门,各相关部门建立健全市政冬季工程施工管理工作责任制。

2. 项目管理:做好市政工程的项目管理工作,加强项目进度管理和信息安全管理。

3. 劳务组织:组织现场施工人员进行工作,并负责施工安全、质量和进度。

4. 安全保障:落实施工安全管理责任,切实保障施工人员的生命安全和健康。

五、安全预防1. 安全意识教育:对施工人员、管理人员进行安全教育,提高他们的安全防范意识和自我保护能力。

2. 安全设施建设:加强施工现场的安全设施建设,设置明显的安全警示标志,确保施工现场的安全。

市政工程冬季施工方案

市政工程冬季施工方案

市政工程冬季施工方案一、砌体工程1、材料要求:(1)加气块、多孔砖:用于砌筑的材料在进场时严格检验,若有遭水浸泡后受冻的则严格退货。

进场后,放置在指定场地内或直接倒运到所需砌筑楼层内,要求用彩条布覆盖,防止冰雪、污物污染。

(2)砌筑砂浆所用原材料:1)现场使用预拌干料砂浆,砌筑砂浆采用M5水泥砂浆,抹灰砂浆采用MlO水泥砂浆。

2)现场搅拌具体要求:①水:拌和砂浆不得用污水。

②在负温条件下砌筑,砖和砌块浇水困难,砂浆稠度可比常温时大于10~30mm o③现场搅拌砌筑砂浆,必须现场放置水箱使用热水棒烧热水。

要求砂浆出罐温度不低于10℃,砌筑时的砂浆温度不低于5。

&2、施工注意事项(1由期施工的砖砌体灰缝不应大于IOmm不应小于8mm,砂浆饱满度不低于80%o(2)冬期施工中,每日砌筑高度不宜超过1.2m。

(3)冬期施工中,每日砌筑后,应及时在砌筑表面使用草帘被进行保护性覆盖,砌筑表面不得留有砂浆。

再继续砌筑时,应扫净砌筑表面。

温度低于-10。

C时不得进行砌体砌筑。

(4)冬期砌筑时,砌筑的砖表面与砂浆的温差一般不宜超过30o C o3、在施工层保温措施考虑冬期夜间温度很低,影响施工进度及工程质量,决定进行在施层的保温。

在砌筑后楼层内的框架柱间洞口和核心筒用彩条布进行封闭. 二、防水工程SBS防水卷材采用热熔法施工环境温度不应低于-10。

(:,但应避开雨雪天气施工。

最好应选在晴天无风的天气进行。

涂刷基层处理剂宜使用快挥发的溶剂配制,涂刷后应IOh以上,干燥后应及时铺贴,采用热熔法施工必须采用满粘法。

JS防水在冬期施工注意基层清理干净,不得有冻结。

冬期施工必须做好保温工作,刷完后要保证不上冻,可以选择白天气温最高时施工,尽量不在零下施工,影响防水效果。

三、抹灰工1、在进行室内抹灰前,做好封闭保温工作,最低温度不应低于5。

2、冬期抹灰所采用的砂浆应采取保温防冻措施。

室外抹灰砂浆内应掺入防冻剂,其掺量为水泥用量的2%0砂浆室内抹灰的环境温度不应低于5℃,当低于5。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录一、编制依据 0二、工程概况 0三、冬季施工特点 0四、冬季施工规定 (1)五、冬施准备工作 (1)5.1、组织准备 (1)5.2、施工组织机构的设置 (2)5.3、冬季施工配备计划 (3)5.4、图纸准备 (5)5.5、现场准备 (5)六、冬季施工措施 (5)6.1、土方工程 (5)6.2、砼工程 (6)七、冬季施工技术管理 (8)八、冬季夜间施工措施 (9)8.1、施工方法 (9)8.2、夜间施工照明要求 (11)8.3、夜间施工噪声控制 (11)九、冬季施工安全管理 (12)9.1、冬期施工安全教育 (12)9.2、机械设备冬季防寒、防冻措施 (13)9.3、防火、防冻、防滑、防煤气中毒措施 (13)十、环境保护和文明施工 (14)十一、消防保证措施 (15)11.1、消防设施配备 (15)11.2、消防组织机构 (15)十二、安全救援应急预案................................................................................... 错误!未定义书签。

十三、项目班子带班表........................................................................................ 错误!未定义书签。

一、编制依据(1)、《张掖市临泽南路热力管网施工图纸》(2)、施工技术规程、规范、有关冬季施工的技术标准。

(3)、《城镇道路工程施工与质量验收规范》(CJJ1-2008)(4)、《公路桥涵施工技术规范》(JTJ 041-2011)(5)、国家现行法律、法规及地方有关施工安全、环境保护与文明施工方面的具体规定和技术标准。

(6)、气象局、水利局国家有关规定。

二、工程概况张掖市临泽南路热力管网工程,从顺祥名苑到明达滨河丽城因热力管网工程施工需要将原有地面破除施工,现热力管网工程已施工完毕,现将地面恢复原貌。

全长三、冬季施工特点(1)、冬季施工由于施工条件及环境不利,•是工程质量事故的多发季节,尤以混凝土工程居多。

(2)、质量事故出现的隐蔽性、滞后性。

即工程是冬天干的,大多数在春季才开始暴露出来,因而给事故处理带来很大的难度,•轻者进行修补,重者重来,不仅给工程带来损失,•而且影响工程的使用寿命。

(3)、冬季施工的计划性和准备工作时间性强。

这是由于准备工作的时间短,技术要求复杂。

往往有一些质量事故的发生,•都是由于这一环节跟不上,仓促施工造成的。

四、冬季施工规定冬季施工:连续5日平均气温低于5°C或日最低气温低于-3°C即为进入冬季施工。

土方工程:冻土挖掘应根据冻土层的厚度采用人工、机械方法。

挖掘冻土应采取防止引起相邻建筑物地基或其他设施受冻的措施人工挖掘冻土可采用锤击铁楔子劈冻土的方法,铁楔子长度视冻土层厚度确定,宜为300mm~600mm。

土方回填时,每层铺土厚度应比常温施工时减少20%~25%,预留沉陷量应比常温施工时增加。

机械挖掘冻土可根据冻土层厚度按下表。

混凝土工程:室外日平均气温连续5d稳定低于5℃或最低气温降低于0℃或0℃以下时,砼施工进入冬季施工。

进入十一月份后,各单位都要随时注意收听当地的气象预报,•开始每天测温,并做好气温突然下降的防冻准备工作。

五、冬施准备工作5.1、组织准备(1)、进行冬季施工的工程项目,在入冬前组织了专人编制冬季施工方案。

编制的原则是:确保工程质量;经济合理,使增加的费用为最少;所需的热源和材料有可靠的来源,并尽量减少能源消耗;确实能缩短工期。

冬季施工方案包括以下内容:施工程序;•施工方法;现场布置;设备、材料、能源、工具的供应计划;•安全防火措施;测温制度和质量检查制度等。

方案确定后,•组织了有关人员学习,并向班组进行交底。

(2)、进入冬季施工前,对掺外加剂人员、测温保温人员、•锅炉司炉工和火炉管理人员,专门组织技术业务培训,•学习本工作范围内的有关知识,明确职责,经考试合格后,方准上岗工作。

(3)、与当地气象台站保持联系,及时接收天气预报,•防止寒流突然袭击。

(4)、安排专人测量施工期间的室外气温,暖棚内气温,•砂浆、砼的温度并作好记录。

5.2、施工组织机构的设置为加强冬季施工管理,做好冬季施工的各项准备工作,确保冬季施工的工程质量和安全,我项目部组建冬季施工领导组织机构,由项目经理任组长,负责本段冬季施工的组织,指挥计划。

项目技术负责人负责冬季施工技术交底,组织对冬季施工质量的自检、验收、评定等工作,项目副经理负责协助项目经理组织生产、协调安全、文明施工等过程的控制管理。

各职能部门根据具体的分工情况逐级落实到位。

项目部管理人员岗位职责:(1)工程部:负责冬季施工技术、温度测量、技术交底管理等工作。

(2)技术部:负责冬季施工资料及施工工序的自检以及验收、报验。

(3)安全部:制定安全控制重点、安全预防措施、安全技术交底、检查落实施工现场安全防护、安全检查。

(4)资料部:负责及时转发上级下发的关于冬季施工的要求、通知、组织协调各部门之间关系等后勤保障,确保冬季施工项目的顺利进行。

(5)材料部:负责冬季施工物资的采购,满足工程所需,对机械设备统一管理。

(6)劳资部:确保资金到位及时,收集并核算冬季施工发生费用。

(7)施工部:负责施工现场冬季施工组织协调,确保现场冬季施工质量安全。

5.3、冬季施工配备计划5.4、图纸准备凡进行冬季施工的工程项目,必须复核施工图纸,查对其是否能适应冬季施工要求。

5.5、现场准备(1)、根据实物工程量提前组织有关机具、•外加剂和保温材料进场。

(2)、计算变压器容量,接通电源。

(3)、工地的临时供水管道及白灰膏等材料做好保温防冻工作。

(4)、做好冬季施工混凝土、砂浆及掺外加剂的试配试验工作,提出施工配合比。

六、冬季施工措施6.1、土方工程(1)、土在冬季,由于遭受冻结,变为坚硬,挖掘困难,施工费用比常温时高,•所以新开工项目的土方及基础工程应尽量抢在冬季施工前完。

(2)、必须进行冬期开挖的土方,要因地制宜地确定经济合理的施工方案和制定切实可行的技术措施,做到挖土快,基础施工快,•回填土快.(3)、地基土以覆盖草垫保温为主,对大面积土方开挖应采取翻松表土、耙平法进行防冻,松土深度30-40cm.(4)、准备用于冬期回填的土方应大堆堆放,上覆盖二层草垫,以防冻结。

(5)、灰土垫层可在气温不低于-10℃时施工,但必须采取保温措施,使基槽、素土、白灰不受冻,白灰施工时应采取随闷、随筛、随拌、随夯,随覆盖的“五随”措施,当天夯实后并覆盖草垫二至三层。

土方施工应遵循现行规范有关冬期施工的规定。

6.2、砼工程项目部对商品混凝土的要求(1)、冬期施工砼对原材料的要求1)、水泥优先选用硅酸盐水泥、普通硅酸水泥,应注意其中掺合材料对砼抗冻、抗渗等性能的影响,水泥标号不应低于42.5•,砼的水泥最小用量不应少于300kg/m³,水灰比不应大于0.6.•掺用防冻剂的砼,严禁使用高铅水泥。

2)、砼所用骨料必须清洁,不得含有冰雪等冻结物及易冻裂的矿物质。

在掺用含有钾、钠离子防冻剂的砼中,骨料中不得混有活性材料,以免发生碱——骨料反应。

3)、在冬季浇筑的砼工程,根据施工方法,合理选用各种外加剂,应注意含氯盐外加剂对钢筋的锈蚀作用,宜使用无氯盐防冻剂,对非承重结构的砼使用氯盐外加剂中应有氯盐阻锈剂这类的保护措施。

氯盐掺量不得超过水泥重量的1%,•素砼中氯盐掺量不得大于水泥重量的3%。

4)、拌合水,一般饮用的自来水及洁净的天然水都可作为拌制砼用水,但污水、工业废水、ph值小的酸性水、硫酸盐含量(按so4)超过水重约1%的水,不得用于混凝土中。

为了减少冻害,应将配合比中的用水量降低至最低限度。

办法是:控制塌落度,加入减水剂,优先选用高效减水剂。

(2)、砼的搅拌冬期砼搅拌应制定合理的投料顺序,•使砼获得良好的和易性和使拌合物湿度均匀,有利于强度发展。

其投料顺序一般先投入骨料和粉状外加剂,干拌均匀再投入加热的水,等搅拌一定时间后,水温降至40℃左右时投入水泥,拌合均匀。

注意搅拌时要绝对避免水泥遇到过热出现假凝现象。

砼的搅拌时间应比常温延长50%并符合有关规定。

(3)、砼搅制好后,应及时运到浇灌地点,在运输过程中,要注意防止砼热量散失、表层冻结、砼离析、水泥砂浆流失、坍落度变化等现象。

在运输距离长,倒运次数多的情况下,•加强运输工具的保温覆盖。

保证砼入模温度10℃左右,最少不低于5℃。

当通过热工计算,砼的入模温度达不到5℃以上时应对搅拌水及骨料加热,砼在浇灌前,应清除模板和钢筋的冰雪和污垢,装运拌合物用的容器应有保温措施,浇灌过程中发生冻结现象时,必须在浇筑前进行加热拌合,保证砼的入模温度不低于15℃。

热水源、砂、石加热,现场有可利用的蒸汽设施,可优先采用;没有热水源时工地可安装1-2t立式热水锅炉供热水,煤用量可参考200kg/1t锅炉。

h进行估算。

也可使用电热器,砂、•石加热可用砂浆中有关说明。

(4)、砼试块的留设按规范应较常温至少多留置2组同条件养护试件,一组用来测定砼受冻前的强度即临界强度,另一组用作检验28d的强度,砼试块应在浇筑现场用浇筑结构的拌合物制作。

试压前试件应在拥有正温条件的室内停放,解冻后再进行试压,停放时间需4-12h.(5)、模板和保温层,应在砼冷却到5°C后方可拆除。

当砼与外界温差大于20°C,拆模后的砼表面,应临时覆盖,使其缓慢冷却。

对承受荷载的构件模板,应在构件达到设计及规范要求的条件下方可拆除。

(6)、发现冻害要及时处理。

七、冬季施工技术管理(1)、冬季施工前,•各单位技术负责人应针对实际编写详细的冬施工方案,并依方案配备人员、机械、购置材料、工具等。

(2)、在冬施前,各单位应对测温工作、计量工作、现场安排统一部署,落实到人,建立起冬施的领导班子,•确保冬施措施落到实崐处。

(3)、在冬季施工中,测温工作极其重要,不仅是提供温度数据对施工起参考作用,而且也是对冬施工程质量的鉴定方法,•所以在施工中必须定时坚持做好下列测量工作。

1)、日大气最高最低温度;2)、砼、砂浆搅拌前水、砂的加热温度;3)、砼及砂浆的出机、入模或铺砌等阶段温度;4)、对已浇灌的结构,•应有测温孔平面布置图或应在施工平面上注明编号,温孔应布置在结构最不利位置。

混凝土养护时,在养护期间至少应每6h测定一次。

不掺用防冻剂的砼,在强度未达到3.5N/mm2以前,每2h测定一次,以后每6h测定一次。

(4)、测温孔用Φ10mm长250mm的白铁管埋置在结构中,白铁管应封严下口,并加锡焊焊缝,管内放10cm深的机油。

•测温孔的埋置深度:为10~20cm,测温管应露出结构表面50mm以上。
