市政工程冬季施工方案范文
市政工程冬季施工方案 (终稿)

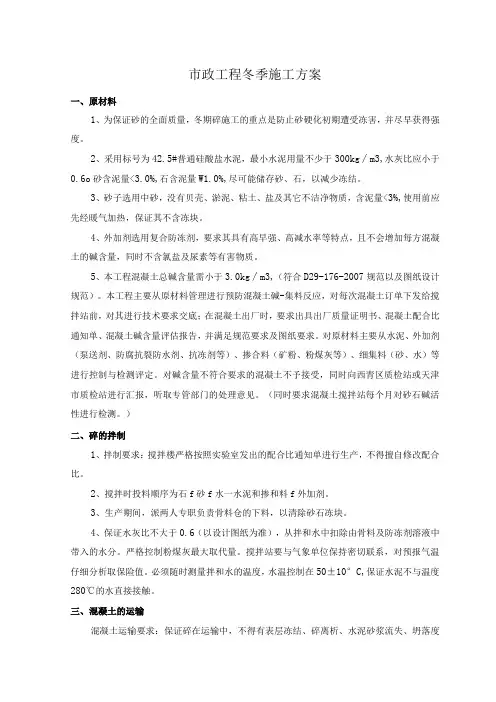

市政工程冬季施工方案一、原材料1、为保证砂的全面质量,冬期碎施工的重点是防止砂硬化初期遭受冻害,并尽早获得强度。
2、采用标号为42.5#普通硅酸盐水泥,最小水泥用量不少于300kg∕m3,水灰比应小于0.6o砂含泥量<3.0%,石含泥量W1.0%,尽可能储存砂、石,以减少冻结。
3、砂子选用中砂,没有贝壳、淤泥、粘土、盐及其它不洁净物质,含泥量<3%,使用前应先经暖气加热,保证其不含冻块。
4、外加剂选用复合防冻剂,要求其具有高早强、高减水率等特点,且不会增加每方混凝土的碱含量,同时不含氯盐及尿素等有害物质。
5、本工程混凝土总碱含量需小于3.0kg∕m3,(符合D29-176-2007规范以及图纸设计规范)。
本工程主要从原材料管理进行预防混凝土碱-集料反应,对每次混凝土订单下发给搅拌站前,对其进行技术要求交底;在混凝土出厂时,要求出具出厂质量证明书、混凝土配合比通知单、混凝土碱含量评估报告,并满足规范要求及图纸要求。
对原材料主要从水泥、外加剂(泵送剂、防腐抗裂防水剂、抗冻剂等)、掺合料(矿粉、粉煤灰等)、细集料(砂、水)等进行控制与检测评定。
对碱含量不符合要求的混凝土不予接受,同时向西青区质检站或天津市质检站进行汇报,听取专管部门的处理意见。
(同时要求混凝土搅拌站每个月对砂石碱活性进行检测。
)二、碎的拌制1、拌制要求:搅拌楼严格按照实验室发出的配合比通知单进行生产,不得擅自修改配合比。
2、搅拌时投料顺序为石f砂f水一水泥和掺和料f外加剂。
3、生产期间,派两人专职负责骨料仓的下料,以清除砂石冻块。
4、保证水灰比不大于0.6(以设计图纸为准),从拌和水中扣除由骨料及防冻剂溶液中带入的水分。
严格控制粉煤灰最大取代量。
搅拌站要与气象单位保持密切联系,对预报气温仔细分析取保险值。
必须随时测量拌和水的温度,水温控制在50±10°C,保证水泥不与温度280℃的水直接接触。
三、混凝土的运输混凝土运输要求:保证碎在运输中,不得有表层冻结、碎离析、水泥砂浆流失、坍落度损失等现象。
2024年冬季施工方案范文(通用8篇)

冬季施工方案范文(通用8篇)冬季施工方案范文(通用8篇)1冬季已经来临,为在明年汛期来临之前顺利的完成承台施工,根据目前桩基施工进度,需要安排冬季施工。
为在冬季施工中保证工程质量,杜绝质量隐患,安全高效的完成施工生产任务,特制定本冬季施工方案:我合同段冬季施工主要为钻孔灌注桩施工,承台将不安排冬季施工。
1、准备工作(1)为预防气温突然下降,造成机械设备、人员及砼工程遭受冻害问题。
开工前及时掌握天气预报的气象变化趋势及动态,以利于安排施工,做好预防准备工作。
保证在天气突变时及时准确的通知现场施工负责人,以便及时采取防冻措施。
(2)为给冬季施工人员尽量创造一个良好的施工环境,已在现场施工人员居住的房屋内安装防火墙及火炉取暖。
现场施工主要管理人员在居住地、办公室安装了电暖气取暖。
(3)钻机处搭设工棚,并为现场施工人员配备了棉衣、棉鞋、手套等冬季施工必备的劳保用品。
(4)进行冬季施工安全质量教育动员大会,为使全体施工人员认识到冬季施工的必要性、艰巨性,项目部在11月10日召开了冬季施工动员大会,号召全体施工人员做好冬季施工准备。
并成立了专门的冬季施工安全质量领导小组,定期不定期的对施工生产全面检查,杜绝因恶劣环境下带来的安全隐患2、钢筋工程冬季施工保证措施(1)材料存放:钢筋原材料严格按《公路桥涵施工技术规范》中的要求放置,并在表面用彩条布覆盖,防止雨、雪锈蚀。
另合理控制钢筋原材料进场数量,尽量做到不积压过多原材料,防止钢筋锈蚀。
(2)钢筋焊接:冬期钢筋的闪光对焊采用在室内进行,焊接时的环境气温不低于0℃,除按照常温焊接的有关规定外,对焊接工艺参数(焊接电流、焊接电压、焊接通电时间、闪光留量等)作适当调整。
并在钢筋焊接时采取防风、防雨、雪措施。
焊接后的接头严禁立即接触冰雪,钢筋提前运入加工棚内,焊接完毕后的钢筋待完全冷却后才能搬运往室外。
具体措施为:搭设防风棚,焊接后的焊件在棚内停放一段时间,减小焊件温差对焊接质量影响的程度。
市政地下工程冬季施工方案

市政地下工程冬季施工方案1. 引言市政地下工程作为城市基础设施的重要组成部分,承担着城市供水、供电、供气、供热、排水等重要任务。
由于冬季气温低、天气变化大,冬季施工对市政地下工程施工方案提出了更高的要求。
本文将介绍市政地下工程冬季施工方案,包括施工准备、施工策略和施工管理等方面的内容。
2. 施工准备2.1 施工材料准备在冬季天气环境下,施工材料的选择至关重要。
应选择能够适应低温环境的特种材料,如耐寒低温防冻混凝土、耐低温管道等。
此外,还需要合理储存、保护施工材料,防止冻裂、受潮等问题。
2.2 设备保养冬季施工前应对施工设备进行全面检修和保养,确保设备的正常运行。
特别要注意对于与低温环境密切相关的设备,如捣固设备、管道加热设备等,要进行特殊保养,以确保其正常运行。
3. 施工策略3.1 保温措施冬季施工中,保温是一个重要的考虑因素。
在施工前,对工程区域进行保温措施,如覆盖保温材料,利用暖风设备、发热电缆等方式进行加热。
保温措施有助于提高施工效率,减少施工时间。
3.2 安全措施冬季施工中,要加强安全措施,特别是防滑措施。
施工现场要做好防滑处理,使用防滑设施,增加施工人员的安全感。
此外,还要设置警示标志和安全警戒线,加强对施工现场的监控和管理。
3.3 重大雪灾天气应急预案冬季施工过程中,可能会遇到重大雪灾天气,如大雪、暴雪等,对施工造成不利影响。
因此,要制定相应的应急预案,包括施工人员的转移、施工设备的保护和封存、施工区域的防雪措施等。
应急预案要明确责任人、应急措施和应急联系方式。
4. 施工管理4.1 施工进度管理冬季施工中,要密切关注天气变化,合理调整施工进度。
在天气条件较恶劣时,可以适当减少施工时间,提高效率。
在天气条件较好时,可以加快施工进度,争取提前完成施工任务。
4.2 质量管理冬季施工中,要加强质量管理,确保施工质量。
特别要注意对特种材料的施工要求,严格按照规范要求进行施工,避免质量问题。
4.3 施工人员培训冬季施工对施工人员要求更高,需要具备应对低温环境的技术和操作知识。
小市政工程冬季施工方案范文(通用7篇)

小市政工程冬季施工方案范文(通用7篇)小市政工程冬季施工方案范文(通用7篇)11工程概况成功灌排站是国家重点水利工程黑龙江省松花江干流治理工程施工一标的重要组成部分,该工程位于黑龙江省肇源县超等乡渔场村境内的松花江边。
成功灌排站为灌排两用泵站,汛期内用于排除区域内涝水,灌溉期用于给区域内近两万亩农田提水灌溉。
本次工程为原址拆除重建,设计强排流量4.27m3/s,设计灌溉流量3m3/s。
泵站包括上游连接段、穿堤涵闸段、站身段及下游连接段,其中上下游连接段均由干砌石护坡护底、钢筋混凝土U型槽及两侧挡土墙组成,站身段分两层,底层为进水池,上层为出水池及电机层。
合同工期为9月开工,投标文件中完工日期为8月20日。
2冬季施工背景由于招标文件未对成功灌排站完工工期做具体要求说明,加上施工单位未对工程未来实际使用功能及时间进行详细了解,开工后当地政府要求成功灌排站必须在5月10日通水灌溉,保证区域内近两万亩农田灌溉,建设工期被调整为9月至5月10日,工期十分紧张,根据施工计划安排,必须保证连续施工才能完成工程实体,实现工期目标。
3气候条件该区域夏季短暂炎热,冬季漫长寒冷。
多年平均气温4℃;7月份气温最高,年均23.4℃,最高达37℃;1月份气温最低,平均-18.9℃,最低气温达-36℃。
最大冻深平均1.6~1.8m,11月末开始结冻,次年3月末开始解冻。
根据往年气温数据,11月中下旬最高温度处于零度以下。
4冬季施工依据根据SL677x《水工混凝土施工规范》9.1.1条规定,当环境昼夜平均气温(最高和最低气温的平均值或当地时间6时、14时及21时室外气温的平均值)连续3d低于5℃或最低气温低于-3℃时,混凝土施工为冬季施工。
根据当地往年气温数据,依据施工进度计划安排,确定11月下旬至3月下旬为冬季施工时间,必需采取冬季施工措施。
5冬季施工方案设计与实施5.1增温保温措施选择根据SL677x《水工混凝土施工规范》9.3.1条规定,在严寒和寒冷地区日平均气温-10℃以上时,宜采用蓄热法施工,日平均气温-20℃~-10℃时可采用综合蓄热法,日平均气温-20℃以下时不应施工。
市政排水冬季施工方案

市政排水冬季施工方案市政排水冬季施工方案(通用5篇)1一、编制依据1、编制本冬施方案,参考标准及标准(1)行业标准JGJ104X97《建筑工程冬期施工标准》(2)国家标准GB50210X20XX《建筑装饰装修工程质量验收标准》(3)国家标准GB50300X20XX《建筑工程施工质量验收统一标准》二、工程概况郑东车辆段位于郑开大道以北,魏河以南,马楼村以东,规划京港澳高速辅道以西的区域。
围墙内占地面积33。
94公顷,房屋总建筑面积约8.1万。
XXX局集团XX市轨道交通X号线一期工程XXX室外工程、装饰装修及机电安装施工工程经理部主要负责车XXX厂区道路、室外构筑物(电缆沟、电缆井、排水沟、围墙、大门、人行天桥、运动场硬化、化粪池等)以及通风空调与采暖、给排水及消防、低压配电与照明、装饰装修等工程。
目前本工程的装饰装修工程顺当进行。
本工程质量要求高、工期紧,为了保证工期完成,务必进行冬季施工。
1、依据当地多年气象资料统计,当室外日平均气温连续5天稳定低于5℃即进入冬期施工,当次年初春连续七昼夜不显现负温度时即转入常温施工。
三、施工布置3.1为确保冬季施工正常进行,组织成立冬施领导小组。
组长:XXX副组长:XXX组员:XXXXXXX3.2冬施施工工程冬施期间触及与气温相关的施工工程有:涂料施工、墙地砖铺贴工程等。
3.3施工进度计划(1)冬施期间,结合本工程的特点及相关方面的指令指标,做好各分项及整体工程的计划布置。
(2)务必冬施期间完成的分项工程做到合理布置,措施齐全。
四、冬施准备工作4.1组织措施(1)进行冬季施工的工程工程,在入冬前应组织专人编制冬季施工方案。
方案确定后,要组织有关人员学习,并向队组进行交底。
(2)进入冬季施工前,特地组织技术人员、施工主要负责人员进行业务培训,学习本工作范围内的有关学问,明确职责,经考试合格后,方准上岗工作。
(3)与当地气象台站持续联系,按时理解天气预报,防止寒流突然攻击。
市政道路工程冬季和雨季施工方案

市政道路工程冬季和雨季施工方案一、引言市政道路工程的施工受到季节的影响,其中冬季和雨季是较为困难的施工期。
在冬季和雨季施工中,需要特别注意保障施工质量、工期和施工安全。
本文将从施工策略、材料选择和施工安全三个方面,提出冬季和雨季市政道路工程的施工方案。
二、施工策略1.合理调整工期安排冬季和雨季的天气状况不稳定,施工进度易受到天气影响。
合理调整施工工期,避免在恶劣天气条件下施工,可减少施工不良影响。
2.采用临时保温措施在冬季施工中,要采取临时保温措施,保护正在施工的混凝土和其他材料,防止由于低温导致的凝固时间延长或构件质量下降。
3.使用特殊设备在冬季和雨季施工中,可使用适用于特殊天气条件下的设备,如加热设备、抽水设备等,以保障施工的顺利进行。
三、材料选择1.特殊混凝土材料在冬季施工中,可使用特殊配方的混凝土材料,具有更好的抗冻性能,以避免低温对混凝土的不利影响。
2.雨季施工的防水材料在雨季施工中,应选择优质的防水材料,以确保施工过程中的排水系统正常运行,防止积水、渗漏和结构损坏。
四、施工安全1.提前做好道路交通安全预警工作在施工前要提前向周边居民及相关单位发布施工预警信息,确保施工现场与周边交通的安全通畅。
2.加强危险因素管理在施工现场加强危险因素的管理,设置明显的警示标志,设置防护设施,确保工人的人身安全。
3.加强现场管理加强施工现场的管理,定期清理施工现场,防止积水,确保施工效率和施工质量。
五、总结冬季和雨季是市政道路工程施工的难点时期,需要通过合理的施工策略、科学的材料选择和严格的施工安全措施来保障施工质量和工期。
只有做好这些准备工作,才能确保市政道路工程能按时完工,同时也保障了施工安全和质量。
市政铺装工程冬季施工方案
市政铺装工程冬季施工方案1. 引言市政铺装工程的冬季施工是一项具有挑战性的任务。
在冬季,低温和恶劣的天气条件对施工过程造成了严重的影响。
本文档将介绍市政铺装工程冬季施工的方案和措施,旨在确保工程的顺利进行并确保施工人员的安全。
2. 冬季施工的挑战冬季施工面临以下几个主要挑战:•低温:冬季温度低,可能会对施工材料的性能和施工工艺造成不利影响。
•冰雪:结冰和积雪会增加施工现场的危险性,增加施工风险。
•日照时间短:冬季白天时间短,限制了施工的有效时间。
•环境保护:冬季空气湿度较低,静电和扬尘问题增加,要求采取额外的措施确保环境保护。
3. 冬季施工方案为了应对冬季施工的挑战,我们制定以下方案和措施:3.1 施工材料保温在冬季施工中,施工材料的性能受到温度的严重影响。
为了保证施工质量,我们将采取以下保温措施:•存放材料:为确保材料不受低温影响,材料将存放在温控仓库中。
•混凝土温度控制:在混凝土浇筑过程中,将采用加热水和外部加热设备对混凝土进行保温处理,以确保混凝土的强度和稳定性。
3.2 施工现场安全冬季施工的安全性是至关重要的。
以下是我们采取的安全措施:•防滑措施:在施工现场铺设防滑垫以减少滑倒事故的发生。
•遮阳设施:设置遮阳棚,既能保护施工人员免受恶劣天气的侵扰,又能保持施工现场温度相对稳定。
•有效照明:由于日照时间短,我们将增加施工现场的照明设施,确保工人能够在充分的光线下进行施工。
3.3 施工进度管理在冬季施工中,由于天气条件不稳定和施工时间有限,我们将采取以下措施进行施工进度管理:•天气监控:密切关注天气预报,及时调整施工计划以应对不利天气条件。
•加班施工:充分利用白天时间,可适当延长施工时间来保证进度。
•灵活调整:根据实际情况灵活调整施工顺序和施工方法,以最小化天气因素对进度的影响。
3.4 环境保护冬季施工环境保护是一项重要任务。
为减少污染和确保环境安全,我们将采取以下措施:•扬尘控制:增加洒水装置进行路面洒水降尘,减少扬尘对环境的影响。
市政管道冬季施工方案范文(精选5篇)
市政管道冬季施工方案市政管道冬季施工方案范文(精选5篇)为有力保证事情或工作开展的水平质量,我们需要事先制定方案,方案是从目的、要求、方式、方法、进度等方面进行安排的书面计划。
那么制定方案需要注意哪些问题呢?以下是小编整理的市政管道冬季施工方案范文(精选5篇),希望对大家有所帮助。
市政管道冬季施工方案1一、工程概况高新基地Ⅰ段地下室及2、5、7号楼室外工程位于太白南路以东、电子四路以南。
建筑面积平方米,由陕西省建筑设计研究院有限责任公司设计。
二、小区道路灰土基础施工方案:施工前,应作好水平高程的标志,在地坪上钉好标高控制的标准木桩。
将地坪上的积水或杂物、垃圾等有机物清除干净。
室外道路为400mm厚3:7灰土回填,分二皮回填,每皮200mm厚,压实系数≥0.94。
拌合时必须均匀一致,至少翻拌两次,拌合好的灰土应与灰样颜色一致。
施工前应根据工程特点、设计压实系数,土料种类、施工条件等,合理确定土料含水量控制范围。
并根据厚度、面积、计算施工时需要添加的灰土量。
铺灰土的厚度和夯打遍数等参数。
夯打密实:夯打(压)的遍数应根据设计要求的干土质量密度或现场试验确定,一般不少于三遍。
人工打夯应一夯压半夯,夯夯相接,行行相接,纵横交叉。
灰土、素土回填每层夯(压)实后,应按规范规定进行环刀取样,测出灰土的质量密度,达到设计要求时,才能进行上一层灰土的铺摊。
若含水量过大应翻松、晒干,防止出现橡皮土。
1、找平与验收:灰土最上一层完成后,应拉线或用靠尺检查标高和平整度,超高处用铁锹铲平;低洼处应及时补打灰土。
2、雨期施工:基槽灰土回填应连续进行,尽快完成。
施工中应防止地面水流入槽坑内,以免边坡塌方或基上遭到破坏。
雨天施工时,应采取防雨或排水措施。
刚打完毕或尚未夯实的灰土,如遭雨淋浸泡,则应将积水及松软灰土除去,并重新补填新灰土夯实,受浸湿的灰土应在晾干后,再夯打密实。
夜间施工时,应合理安排施工顺序,要配备有足够的照明设施,防止铺填超厚或配合比错误。
市政工程冬季施工方案
市政工程冬季施工方案一、前言随着城市的不断发展,市政工程的建设越来越受到人们的关注。
市政工程的施工对城市的发展具有重要的作用,然而在冬季的施工过程中,受到气温低、天气变化等因素的影响,可能会出现一些困难和挑战。
为了保证市政工程的顺利进行,提高施工效率和质量,本文将探讨市政工程冬季施工方案。
二、冬季施工的特点和挑战在冬季,气温低、降水多、天气变化大是市政工程施工所面临的主要特点,这些因素会对施工过程产生一定的影响和挑战。
首先,气温低会对混凝土的凝结和固化产生影响,容易出现冻裂和强度不达标等问题;其次,降水较多会增加施工难度,增加材料的湿度,对施工质量产生影响;再次,天气变化大会对施工计划和进度产生不利影响,增加了施工的不确定性。
因此,在冬季施工时,需要对这些特点和挑战做好充分的准备,采取有效的措施来应对。
三、冬季施工方案的制定1. 施工计划的制定在冬季施工前,首先需要制定合理的施工计划。
通过对气温、降水、天气变化等因素的分析,确定合理的施工时间和进度,充分考虑到冬季的特点和挑战。
同时,需要做好应急预案,一旦遇到特殊天气情况,能够及时做出调整,保证施工的顺利进行。
2. 施工材料的选择在冬季施工中,需要选择适合低温环境下使用的混凝土和沥青等材料。
这些材料应具有良好的抗冻性能和凝结特性,能够在低温环境下保持良好的施工性能和质量。
同时,还需要做好材料的保温和储存工作,确保材料的质量和施工效果。
3. 施工设备的维护和保养在冬季的施工过程中,需要加强对施工设备的维护和保养。
保证设备的正常运转和性能,及时检修损坏的设备,确保施工的顺利进行。
同时,还需要做好设备的保温工作,防止设备因低温天气影响施工进度和质量。
4. 施工现场的保温和防护在冬季施工时,需要对施工现场进行有效的保温和防护工作。
对于混凝土浇筑和养护,需要加强现场保温,防止混凝土出现冻裂和强度不足等问题;对于管道和道路施工,需要做好排水和防水工作,防止降水对施工质量产生影响。
市政工程冬季施工方案
2.施工计划
-制定详细的施工计划,明确各阶段施工内容、时间节点。
-根据气温变化,灵活调整施工进度,确保工程按期完成。
七、总结
本冬季施工方案旨在确保市政工程项目在低温条件下的施工质量、安全和进度。在实际施工过程中,要密切关注气温变化,严格执行各项施工措施,确保工程顺利进行。通过科学组织、精细管理,为冬季市政工程施工创造良好条件,为我国城市建设贡献力量。
第2篇
市政工程冬季施工方案
一、项目背景
随着城市建设的发展,市政工程建设在满足城市功能需求、提升城市形象方面发挥着重要作用。然而,在北方地区,冬季的低温条件对市政工程施工带来诸多挑战。为确保工程质量和进度,特制定本冬季施工方案。
二、工程概况
1.工程名称:XX市市政道路改造工程
2.工程地点:XX市
3.工程内容:道路拓宽、桥梁加固、排水系统改造、绿化景观提升等
3.物资保障
提前采购冬季施工所需的物资、设备,确保施工需求。
4.安全保障
加强施工现场的安全管理,严格执行安全规定,确保施工安全。
5.质量保障
加强质量监督、检查,确保工程质量符合规范要求。
六、总结
本方案旨在确保市政工程项目在冬季施工过程中的质量、安全及进度。在实际施工过程中,需根据气温变化和工程实际情况,灵活调整施工措施,确保工程顺利进行。同时,加强各相关单位的沟通协调,共同为冬季施工创造良好的条件。
(2)加强施工现场排水措施,防止因低温导致的土体冻胀现象。
(3)合理安排土方工程的施工顺序,避免因气温较低影响工程质量。
2.混凝土工程
(1)选用适合冬季施工的混凝土配合比,确保混凝土的强度和耐久性。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
市政工程冬季施工
方案
目录
一、编制依据 0
二、工程概况 0
三、冬季施工特点 0
四、冬季施工规定 (1)
五、冬施准备工作 (1)
5.1、组织准备 (1)
5.2、施工组织机构的设置 (2)
5.3、冬季施工配备计划 (3)
5.4、图纸准备 (4)
5.5、现场准备 (4)
六、冬季施工措施 (5)
6.1、土方工程 (5)
6.2、砼工程 (5)
七、冬季施工技术管理 (8)
八、冬季夜间施工措施 (9)
8.1、施工方法 (9)
8.2、夜间施工照明要求 (10)
8.3、夜间施工噪声控制 (11)
9.1、冬期施工安全教育 (12)
9.2、机械设备冬季防寒、防冻措施 (13)
9.3、防火、防冻、防滑、防煤气中毒措施 (13)
十、环境保护和文明施工 (14)
十一、消防保证措施 (15)
11.1、消防设施配备 (15)
11.2、消防组织机构 (15)
十二、安全救援应急预案 ...................................... 错误!未定义书签。
十三、项目班子带班表.......................................... 错误!未定义书签。
一、编制依据
(1)、《张掖市临泽南路热力管网施工图纸》
(2)、施工技术规程、规范、有关冬季施工的技术标准。
(3)、《城镇道路工程施工与质量验收规范》(CJJ1- )
(4)、《公路桥涵施工技术规范》(JTJ 041- )
(5)、国家现行法律、法规及地方有关施工安全、环境保护与文明施工方面的具体规定和技术标准。
(6)、气象局、水利局国家有关规定。
二、工程概况
张掖市临泽南路热力管网工程,从顺祥名苑到明达滨河丽城因热力管网工程施工需要将原有地面破除施工,现热力管网工程已施工完毕,现将地面恢复原貌。
全长
三、冬季施工特点
(1)、冬季施工由于施工条件及环境不利,•是工程质量事故的多发季节,尤以混凝土工程居多。
(2)、质量事故出现的隐蔽性、滞后性。
即工程是冬天干的,大多数在春季才开始暴露出来,因而给事故处理带来很大的难度,•轻者进行修补,重者重来,不但给工程带来损失,•而且影响工程的使用寿命。
(3)、冬季施工的计划性和准备工作时间性强。
这是由于准备工作的时间短,技术要求复杂。
往往有一些质量事故的发生,•都是由于这一环节跟不上,仓促施工造成的。
四、冬季施工规定
冬季施工:连续5日平均气温低于5°C或日最低气温低于-3°C即为进入冬季施工。
土方工程:冻土挖掘应根据冻土层的厚度采用人工、机械方法。
挖掘冻土应采取防止引起相邻建筑物地基或其它设施受冻的措施人工挖掘冻土可采用锤击铁楔子劈冻土的方法,铁楔子长度视冻土层厚度确定,宜为300mm~600mm。
土方回填时,每层铺土厚度应比常温施工时减少20%~25%,预留沉陷量应比常温施工时增加。
机械挖掘冻土可根据冻土层厚度按下表。
冻土挖掘设备选用表
混凝土工程:室外日平均气温连续5d稳定低于5℃或最低气温降低于0℃或0℃以下时,砼施工进入冬季施工。
进入十一月份后,各单位都要随时注意收听当地的气象预报,•开始每天测温,并做好气温突然下降的防冻准备工作。
五、冬施准备工作
5.1、组织准备
(1)、进行冬季施工的工程项目,在入冬前组织了专人编制。
