乙供设备材料管理办法(终版)
升降平台管理使用移交协议书及操作规程(最终版)

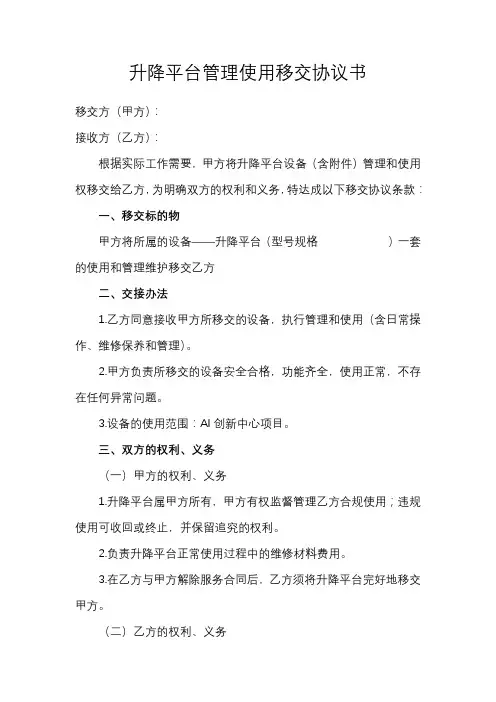

升降平台管理使用移交协议书移交方(甲方):接收方(乙方):根据实际工作需要,甲方将升降平台设备(含附件)管理和使用权移交给乙方,为明确双方的权利和义务,特达成以下移交协议条款:一、移交标的物甲方将所属的设备――升降平台(型号规格)一套的使用和管理维护移交乙方二、交接办法1.乙方同意接收甲方所移交的设备,执行管理和使用(含日常操作、维修保养和管理)。
2.甲方负责所移交的设备安全合格,功能齐全,使用正常,不存在任何异常问题。
3.设备的使用范围:AI创新中心项目。
三、双方的权利、义务(一)甲方的权利、义务1.升降平台属甲方所有,甲方有权监督管理乙方合规使用;违规使用可收回或终止,并保留追究的权利。
2.负责升降平台正常使用过程中的维修材料费用。
3.在乙方与甲方解除服务合同后,乙方须将升降平台完好地移交甲方。
(二)乙方的权利、义务1.在服务期内行使管理和使用权利。
2.在服务期内对使用升降平台的安全负责,包括设备安全和人员安全。
3.须按操作规程和甲方相关制度正确使用和操作升降平台。
4.对本项目内提出使用需求的其他合作单位提供支持和配合。
四、附则1.本协议双方签字生效2.本协议一式二份,双方各执一份,未尽事宜,双方协商解决。
(附件):1、高处作业安全管理制度2、《剪叉式升降平台安全操作规程》甲方签字(盖章):年月日乙方签字(盖章):年月日剪叉式升降平台操作规程1.只有经过培训合格的人员才能操作升降机。
2.升降机上作业人员必须系挂安全带。
3.升降机开始投入操作前,需用支腿调平底盘,并将支脚垫实。
4.操作者必须集中注意力,按使用说明书规定的操作顺序进行操作。
5.操作台在升降过程中,应平稳、灵活,不得出现突跳或卡阻现象,若发生上述现象时应立即停车检查,并设法消除后才能工作。
6.液压系统若发生如下情况之一时均应立即停车检查,并采取措施消除:a) 异常噪声;b) 油温迅速升高;c) 油缸压力和回油压力异常;d) 油路漏油;e) 按动“上升”或“下降”按钮时,或者推动“上升”或“下降”手动阀后工作台不动作。
设备委托管理协议

设备委托管理协议设备委托管理协议双方经过平等协商,就委托事项达成如下设备委托管理协议:设备委托管理协议【1】甲方:上海**物业有限公司 (以下简称甲方)乙方: (以下简称乙方)根据管理合同约定,乙方为变配电设备有资质的专业管理公司,甲方经过对乙方的了解,决定将所属配电站委托乙方管理。
甲、乙双方共同遵守中华人民共和国《合同法》、《电力法》,并明确双方各自的权利和义务,本着公平公正、互惠互利、等价有偿的原则。
乙方按照《关于变配电站的运行管理规程》及甲方配电站的实际情况制定符合电业 kv巡视配电站巡视要求的管理内容,经双方自愿协商同意签订本合同。
一。
管理的设备及数量:甲方所属配电站为区路 kv供电的配电站,计有 kv电压等级,变比为:kv/ kv,容量为 kva(干式)变压器台。
二。
管理地址:上海市区路弄号。
项目为:三。
管理范围:乙方管理范围为甲方与供电部门所签订的供用电合同中责任分界点用户部份的配电站即 kv进线闸刀至 kv馈线开关出线桩头(包括 kv馈线开关)进出线(电缆)均不属于委托管理范围。
四。
甲、乙双方要求:1.甲方要求:1.1.甲方委托乙方管理的配电站采用的设备定期巡视方式。
经双方约定为每周一次,并24小时全天候应急(到现场时间20-30分钟左右)1.2.乙方应指派的配电站巡视人员专人应定期抄录有关仪表数据,记录电压、电流、电量等数值,每月提供一份《变配电站运行管理月报表》给甲方有关部门。
乙方联系人 ;乙方联系人 ;1.3.乙方应负责对配电站按电业的设备运行管理标准进行规范管理,确保配电站的正常、安全运行,并保持站内环境整洁。
乙方应每月根据甲方用电负荷情况提醒并协助甲方调整md,若一年内发生二次应乙方未提醒甲方调整md而造成甲方md超限,乙方将承担责任。
加强力率管理,在泛欧现代大厦用电负荷正常的情况下,尽量保持配电站力率正常。
1.4.在合同期内,乙方按国家有关规定对所管理设备建立预防性电气试验计划和维护计划,甲方不再另行支付费用。
双方用电协议书

编号:_______________本资料为word版本,可以直接编辑和打印,感谢您的下载双方用电协议书甲方:___________________乙方:___________________日期:___________________篇一:用电协议书用电协议书(以下简称甲方)(以下简称乙方)根据乙方提出用电申请,甲方同意向乙方供电。
为了明确供用双方责任,按照公司有关规定,甲乙双方对有关事宜达成如下协议:1、乙方应遵守港区施工用电安全管理规定,供应用电设备为2台电焊机。
2、电源由铁路边配电箱直接提供,本着计划、节约、安全用电的规定,乙方如有改变用电容量,应提前向甲方申请,经同意后方可接入使用,否则以违章用电处理,甲方单方有权中止供电。
3、甲乙双方维护管理责任范围。
甲方以配电箱进线为界,乙方白配电箱出线后,应白行负责维修保养,确保用电安全。
对乙方责任范围内出现任何安全事故与甲方无关。
4、严禁私白迁移、更改容量和擅白违章转让电能对外供电,若造成甲方用电设备的损坏,乙方负责赔偿或修复。
5、用电量以计量电表抄度为准,双方确认后计量结算。
电表的原始计量度数由双方确认后为准。
电价和计量均按甲方对外统一每度元收费计算,电费每月底结算一次,乙方应按甲方规定期限交付电费,如果逾期不交,甲方有权停止供电。
今后电业局电价有变化,则甲方的电价也随之调整。
6、乙方用电前向甲方缴纳用电抵押金500元,协议终止后返回。
7、协议未尽事宜,由甲乙双方友好协商解决。
8、以上协议一式两份,甲乙双方各存一份。
甲方:(盖章)委托代表人:联系电话:签定日期:乙方:(盖章)委托代表人:联系电话:签定日期:篇二:用电协议书用电协议书甲方(以下简称甲方):云南国泰建设工程有限公司乙方(以下简称乙方):因乙方在新建沾益站房施工,需从甲方接出施工用电,根据乙方提出用电申请,甲方同意向乙方供电。
为了明确供用双方责任,甲乙双方对有关事宜达成如下协议:1、用电地址:新建沾益站房;2、用电用途:施工用电;3、用电容量:???千瓦;4、乙方用电电费单价按用电量以计量电表抄度为准,双方确认后计量结算。
甲供材管理制度(4篇)

甲供材管理制度房地产开发企业“甲供材”的账务和税务处理技巧及例解一、房地产开发企业“甲供材”的概念所谓“甲供材料”建筑工程,是指由基本建设单位提供原材料,施工单位仅提供建筑劳务的工程。
因此,房地产开发企业“甲供材”建筑工程,是指由房地产开发企业(以下称甲方)提供原材料,施工单位(以下称乙方)仅提供建筑劳务的工程。
“甲供材”产生的原因是甲方从材料质量和成本效益角度出发,防止建筑乙方在材料上做文章,担心不能确保建筑材料质量,影响住房和自身的声誉。
一般材料占商品房建造成本的____%-____%。
对于甲供材的税务处理,在税法上是比较明确的。
但对甲供材如何进行会计处理,一直没有非常明确的规定,这就带来了开____的问题,以及随之而来的税收问题。
二、“甲供材”的相关税收政策规定甲供材征税主要是如何征收营业税的问题。
《____营业税暂行条例实施细则》(财政部国家税务____第52____)第七条规定,“纳税人的下列混合销售行为,应当分别核算应税劳务的营业额和货物的销售额,其应税劳务的营业额缴纳营业税,货物销售额不缴纳营业税;未分别核算的,由主管税务机关核定其应税劳务的营业额:(一)提供建筑业劳务的同时销售自产货物的行为;(二)财政部、国家税务____规定的其他情形。
第十六条规定,“除本细则第七条规定外,纳税人提供建筑业劳务(不含装饰劳务)的,其营业额应当包括工程所用原材料、设备及其他物资和动力价款在内,但不包括建设方提供的设备的价款。
税法之所以这样规定,主要是防止纳税人将“包工包料”的建筑工程,改为以基本甲方的名义购买原材料,从而逃避营业税收。
《____营业税暂行条例实施细则》(财政部国家税务____第52____)没有明确规定装饰工程中甲供材要不要不并入营业额征收营业税。
而根据____年____月____日《财政部国家税务总____纳税人以清包工形式提供装饰劳务征收营业税问题____》财税[____]____的规定:“纳税人采用清包工形式提供的装饰劳务,按照其向客户实际收取的人工费、管理费和辅助材料费等收入(不含客户自行采购的材料价款和设备价款)确认计税营业额”。
材料和设备的供应商责任

材料和设备的供应商责任供应商责任协议甲方:(公司名称)地址:(公司地址)联系人:(联系人姓名)电话:(联系电话)邮编:(邮编)乙方:(供应商名称)地址:(供应商地址)联系人:(联系人姓名)电话:(联系电话)邮编:(邮编)鉴于甲方需要购买材料和设备,并委托乙方作为供应商提供相关服务,为明确双方的权利与责任,特订立本供应商责任协议。
双方在平等、自愿和友好协商的基础上,达成如下协议:一、供应商责任1.1 乙方承诺向甲方供应符合国家法律法规、行业标准和产品质量标准的材料和设备。
1.2 乙方应确保所供材料和设备的质量、性能和规格符合甲方提供的要求和规范,并具备适用于甲方业务需求。
如发现产品不符合要求,乙方应立即采取补救措施,确保符合要求的产品及时交付。
1.3 乙方应保证所供材料和设备的品质可靠、耐用,并向甲方提供相关的质量保证文件和证书。
1.4 乙方应及时向甲方提供所供材料和设备的价格、数量、型号、规格以及交货期等必要信息,确保甲方了解产品的情况。
1.5 乙方应确保所供材料和设备的安全和环保性能,在供应过程中,积极与甲方合作,共同推动节能减排和环境保护工作。
二、甲方责任2.1 甲方应向乙方提供准确的材料和设备需求,包括但不限于质量要求、型号规格、交货时间等,以便乙方能够更好地满足甲方需求。
2.2 甲方应按照合同约定及时支付所购材料和设备的款项。
如甲方延迟支付或未支付款项,乙方有权暂停供货,同时甲方应承担相应的赔偿责任。
2.3 如甲方需求发生变更,应提前通知乙方,并在双方协商一致的情况下进行调整。
2.4 甲方应委派专人负责与乙方的沟通和协调,确保双方合作顺利进行。
三、期限和终止3.1 本协议自双方签署之日起生效,有效期为(具体期限)。
3.2 任何一方违反本协议约定,应承担相应的违约责任,并赔偿对方因此造成的损失。
3.3 在有效期届满前,双方应提前进行协商并达成一致意见,决定是否继续合作。
如未就继续合作达成一致意见,本协议终止。
实验室管理办法

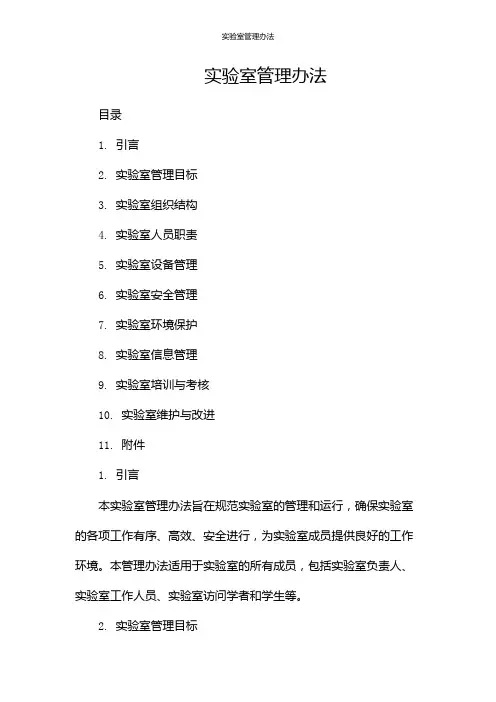

实验室管理办法目录1. 引言2. 实验室管理目标3. 实验室组织结构4. 实验室人员职责5. 实验室设备管理6. 实验室安全管理7. 实验室环境保护8. 实验室信息管理9. 实验室培训与考核10. 实验室维护与改进11. 附件1. 引言本实验室管理办法旨在规范实验室的管理和运行,确保实验室的各项工作有序、高效、安全进行,为实验室成员提供良好的工作环境。
本管理办法适用于实验室的所有成员,包括实验室负责人、实验室工作人员、实验室访问学者和学生等。
2. 实验室管理目标(1)确保实验室的安全运行,保障实验室人员的人身安全和实验室设备的完好。
(2)提高实验室的工作效率,提高实验室的科研成果。
(3)规范实验室的管理,提高实验室的整体水平。
3. 实验室组织结构实验室组织结构包括实验室主任、实验室副主任、实验室管理员、实验室研究人员、实验室技术员等。
实验室主任负责实验室的全面工作,实验室副主任协助主任开展工作,实验室管理员负责实验室的日常管理工作,实验室研究人员和技术员负责实验室的研究工作和技术支持。
4. 实验室人员职责(1)实验室主任:负责实验室的全面工作,制定实验室的发展规划和年度工作计划,组织实验室的科研工作,负责实验室的人员管理和考核,负责实验室的经费管理和使用。
(2)实验室副主任:协助主任开展工作,负责实验室的日常管理工作,负责实验室的安全管理工作,负责实验室的设备管理和维护工作。
(3)实验室管理员:负责实验室的日常管理工作,包括实验室的卫生、实验室的设备管理、实验室的物资管理等。
(4)实验室研究人员:负责实验室的科研工作,参与实验室的项目申请和实施,参与实验室的科研论文撰写和发表。
(5)实验室技术员:负责实验室的技术支持工作,包括实验室的设备维护、实验室的实验技术支持等。
5. 实验室设备管理实验室设备管理包括设备的采购、设备的验收、设备的维修、设备的报废等。
设备的采购应按照实验室的需求和预算进行,设备的验收应按照设备的技术参数进行,设备的维修应及时进行,设备的报废应按照设备的使用寿命和损坏程度进行。
2024版甲供材料设备保管协议书

20XX 专业合同封面COUNTRACT COVER甲方:XXX乙方:XXX2024版甲供材料设备保管协议书本合同目录一览第一条材料设备清单及交付1.1 材料设备清单1.2 交付时间和地点1.3 材料设备验收第二条保管期限2.1 保管期限的起始和结束时间2.2 延长保管期限的条件和程序第三条保管条件3.1 仓库条件和环境3.2 材料设备的存放要求3.3 安全措施和应急预案第四条材料设备的使用和维护4.1 材料设备的使用规定4.2 定期检查和维护4.3 损坏和丢失的处理第五条保管费用5.1 保管费用的计算和支付方式5.2 额外费用的承担第六条保险6.1 保险的购买和理赔6.2 保险费用的承担第七条违约责任7.1 违约行为的认定7.2 违约责任的具体承担方式第八条争议解决8.1 争议的解决方式8.2 诉讼或仲裁的管辖地点和机构第九条合同的变更和解除9.1 合同变更的条件和程序9.2 合同解除的条件和程序第十条合同的终止10.1 合同终止的条件10.2 合同终止后的处理事项第十一条保密条款11.1 保密信息的定义和范围11.2 保密责任的承担和期限第十二条法律适用和解释12.1 合同适用的法律法规12.2 合同解释的权力和程序第十三条其他条款13.1 双方约定的其他事项13.2 附件的说明和效力第十四条签字盖章14.1 合同的签字盖章程序14.2 签字盖章后的合同生效时间第一部分:合同如下:第一条材料设备清单及交付1.1 材料设备清单1.2 交付时间和地点甲方应按照合同约定时间和地点向乙方交付材料设备。
交付时间如下:(1)第一批材料设备:合同签订后十个工作日内;(2)第二批材料设备:根据工程进度,甲方提前五个工作日通知乙方;(3)后续批次材料设备:双方根据工程进度协商确定。
1.3 材料设备验收乙方应在交付时对材料设备进行验收,确认数量和质量无误后予以接收。
对于验收过程中发现的问题,乙方应及时通知甲方,甲方应在接到通知后五个工作日内予以解决。
甲供材管理制度(3篇)

甲供材管理制度房地产开发企业“甲供材”的账务和税务处理技巧及例解一、房地产开发企业“甲供材”的概念所谓“甲供材料”建筑工程,是指由基本建设单位提供原材料,施工单位仅提供建筑劳务的工程。
因此,房地产开发企业“甲供材”建筑工程,是指由房地产开发企业(以下称甲方)提供原材料,施工单位(以下称乙方)仅提供建筑劳务的工程。
“甲供材”产生的原因是甲方从材料质量和成本效益角度出发,防止建筑乙方在材料上做文章,担心不能确保建筑材料质量,影响住房和自身的声誉。
一般材料占商品房建造成本的____%-____%。
对于甲供材的税务处理,在税法上是比较明确的。
但对甲供材如何进行会计处理,一直没有非常明确的规定,这就带来了开____的问题,以及随之而来的税收问题。
二、“甲供材”的相关税收政策规定甲供材征税主要是如何征收营业税的问题。
《____营业税暂行条例实施细则》(财政部国家税务____第52____)第七条规定,“纳税人的下列混合销售行为,应当分别核算应税劳务的营业额和货物的销售额,其应税劳务的营业额缴纳营业税,货物销售额不缴纳营业税;未分别核算的,由主管税务机关核定其应税劳务的营业额:(一)提供建筑业劳务的同时销售自产货物的行为;(二)财政部、国家税务____规定的其他情形。
第十六条规定,“除本细则第七条规定外,纳税人提供建筑业劳务(不含装饰劳务)的,其营业额应当包括工程所用原材料、设备及其他物资和动力价款在内,但不包括建设方提供的设备的价款。
税法之所以这样规定,主要是防止纳税人将“包工包料”的建筑工程,改为以基本甲方的名义购买原材料,从而逃避营业税收。
《____营业税暂行条例实施细则》(财政部国家税务____第52____)没有明确规定装饰工程中甲供材要不要不并入营业额征收营业税。
而根据____年____月____日《财政部国家税务总____纳税人以清包工形式提供装饰劳务征收营业税问题____》财税[____]____的规定:“纳税人采用清包工形式提供的装饰劳务,按照其向客户实际收取的人工费、管理费和辅助材料费等收入(不含客户自行采购的材料价款和设备价款)确认计税营业额”。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
精品文档
。
1欢迎下载
***工程
设备材料管理办法
第一条 目的
依据合同为了促进各承建单位材料设备采购工作的开展,对采购过程加强控制,
确保采购活动满足国家相关规范和图纸要求,对质量、数量、成本、交货期和服
务方面等进行要求,达到提高质量、节约成本、满足进度实现可操作性的目的,
特制定本办法。
第二条 适用范围
适用于***工程项目建设的甲供材料设备、乙供材料设备以及其它设备材料
的管理工作。
第三条 执行原则和依据
(一)“检控并重,以控为主”,控制的关键是选择合格的供应商,体现采购
合格产品的质量原则,体现运作效率。
(二)依据图纸要求根据国家产品生产标准和规范、国家产品质量验收规范、
及现行的行业标准、企业标准等执行。
第四条 对甲供材料设备的管理办法
一、编制材料设备需用计划、申报和审批
1.施工单位必须在收到施工图纸后30天内就甲供材部分提出需求计划,报
监理单位、咨询单位和建设单位审批,并按照设计和有关标准、施工进度、采购
周期,要求提出准确、完善的材料设备需求计划。计划应明确材料设备名称、型
号、规格、材质等级、技术要求、材料类别及使用部位、数量、供货时间等。
2.由于设计变更以及工期节点变化,允许补充材料设备计划。工程师不受理
未按要求申报的材料设备计划,由于报送的数量、规格偏差造成的损失由施工单
位负责。造成浪费的费用由监理单位、咨询单位、建设单位根据情况进行处罚,
处罚金为浪费材料价值的200%,并在相应进度款中扣减,造成的工期延误不予
顺延。
3.材料设备需用计划由施工单位报监理、咨询、甲方工程部专业技术人员审
查其真实性、准确性;再由工程部报基地办领导签字确认后组织采购,确保采购
工作具有可操作性。
第五条 对乙供材料设备的管理办法
(一)、认质认价设备材料按建设工程材料、设备认质认价实施细则执行(已
下发)。
(二)乙方应按照设计和有关标准、施工进度要求,按时将工程所需的材料
设备组织到位,对所采购的材料设备的质量负完全责任,并承诺乙方采购的设备
材料全部按照图纸要求满足现行最新的国家标准、行业标准、相关规范等。
(三)乙供认质认价材料设备,乙方必须报甲方认质核价后按照相关流程审
批完毕后方可进行招标采购工作。未经甲方认质认价,乙方自行采购,质量和价
格甲方有权不予认可。
(四)乙供认质认价材料设备和乙供材料、设备需要使用代用材料时,应经
设计和工程师确认后,重新履行流程。
(五)乙供材料设备工作流程
精品文档
。
2欢迎下载
(六)乙供材料设备采购供应商的入围认可
1.根据施工单位上报的申请表,由施工单位组织,在监理单位、咨询单位、
建设单位共同监督下,根据其上报的不少于三家质优价廉信誉好的供应厂商,进
行厂家关于企业资质、业绩、财务报表、履行承诺及售后相关服务等进行考察。
(七)材料设备管理按照合同执行。
(八)材料设备的档案管理
1.材料设备合同的签订,应按公司合同管理相关规定执行。
2.完成各单项招采工作后,各施工单位将该次招采所有资料自行进行保管及
相关资料建立完整的文字档案和电子档案待工程竣工时移交总包单位进行组卷,
其中包括:供应商登记表(联系方式、承诺书、质保书)、产品说明书、备品备
件清单、合格证及其他等相关资料,建设单位、监理单位将不定期进行查询。
(九)材料设备进场管理办法按照监理单位相关要求执行。
第六条 :本办法自2014年12月22日开始实施,最终解释权归内蒙古东部
电力有限公司基地建设管理办公室。
第七条:附件:
1:《甲供材料/设备需求计划表》
乙方向监理单位报送申报表履行流程,申报表中内容必须充分表述
清楚材料、设备的规格型号、厂商品牌品名(要求不少于三家)、材
料类别及使用部位、数量、材质等级、技术参数、相关图纸资料,
经设计院对大宗材料设备的规格、型号确认,交监理、咨询、建设
单位审核同意,由工程部签收并分送各单位。
监理单位对乙方所用材料规格型号、使用部位及其厂家资料和产品
资料进行审核,审核确认后,对满足相关产品质量规范和图纸要求
的样品进行封样保存。
咨询单位收到申请表后依据合同及招投标文件确认是否属于乙采
范围、并且执行合同和招投标文件要求,进行市场询价、需要调差
的设备材料,由咨询单位对设备材料进行市场询价,核实上报价格
合理性、真实性,报送计经、工程部进行审核。
核定申请表内容,执行公司相关的制度,工程部确认后报领导审批,
同意后由工程部分别发施工单位、咨询单位、监理单位及公司存档。
乙方收到审批完的申请单及时进行确认,并且积极组织采购工作。
若有异议,应自收到核价单七日内反馈,逾期视同认可。乙方编
制的招标公告、招标文件、合同等,不能与原合同违背。文件全
部要经过监理单位、咨询单位、建设单位确认(确认内容包括质
量要求、保修承诺、服务协议等)以满足设计、规范和合同、招
标文件,保障采购质量。
乙方报申报表
监理单位进行厂家资质
和产品质量审查
咨询单位对设备材料价
格进行审查
计经、工程部确认
及基地办领导批准
设计院确认所用大宗材料规格型号、技术参数是否符合设计要求,
复核完毕后返建设单位工程师,工程师下发乙方并通知其进行申请
表编制履行流程。
设备材料清单电子版报
建设单位工程师由设计
院复核
乙方编制招标公告、招标
文件、合同
精品文档
。
3欢迎下载
2.《乙供材料、设备申请表》
3.《材料设备采购资料内部流转单》
*****************
2014年 12月20日
精品文档
。
4欢迎下载
甲供材料/设备需求计划表
工程名称: 材料类别: 编号:
备注:1、此表格作为甲方实施采购的依据;2、若对已报送的材料及设备计划进行调整,则必须在备注栏中详细注明。
3、材料分类是指:土建材料、安装材料、装修材料、景观材料等。4、本表一式六份,施工、监理、咨询、项目部、计经、工程处存档各一份。
序号 材料设备名称 规格型号 单位 数量 使用部位 需用时间 备 注
施工单位:(签章): 监理 单位: 咨询单位: 项目部: 项目经理: 计经: 工程处:
日期:
精品文档
。
5欢迎下载
乙供材料/设备申请表
工程名称: 材料类别: 编号:
备注:1、此表格作为乙方实施采购的依据;2、若对已报送的材料及设备申请计划进行调整,则必须在备注栏中详细注明。
3、材料分类是指:土建材料、安装材料、装修材料、景观材料等。4、本表一式六份,施工、监理、咨询、项目部、计经、基地办存档各一份。
序号 材料设备名称 规格型号 单位 数量 品牌/厂家 使用部位 需用时间 备 注
我方承诺以上设备材料型号规格参数及数量全部满
足设计要求和相关国家规范,如出现质量问题我方愿
承担全部责任。
施工单位:(签章)
监理单位: 咨询单位: 项目部: 项目经理: 计经: 工程处:
日期:
精品文档
。
6欢迎下载
材料设备采购工作流转单
资料名称 及编号 发出部门 发出
时间
工作事由
各部门流转时间及意见签署情况
部门 接收时间 发出时间 部门意见 签名
监理单位
咨询单位
项目部
项目经理
计经
工程处
处理结果
备注
填表说明:1.本审签单与需要与申请同步流转,且仅用于公司内部流转使用;
2.本单为发起部门(或流程起始部门)按要求填写相关信息;
3.各部门在收到上一部门(或单位)的审批资料时,应同时在“接收时间”列填写时间(该时间与上一
执行部门的发出时间应相同),部门审批完后,同时也在“发出时间”列填写时间。
