特殊过程和关键工序的作业指导书

合集下载

工艺作业指导书

工艺作业指导书

VS
详细描述
电子产品装配工艺作业指导书主要包括元 器件检测、电路板焊接、外壳组装等操作 步骤,同时也明确了装配过程中的质量要 求和安全注意事项。通过电子产品装配工 艺作业指导书的实施,可以提高装配效率 、降低错误率、保证产品质量。
案例三:化工试验工艺作业指导书
总结词
化工试验工艺作业指导书是针对化工试验领 域的操作指南,它详细描述了化工试验的流 程、操作步骤和注意事项。
详细描述
机械加工工艺作业指导书主要包括工件装夹、刀具选择、切削速度和进给量的确定等操作步骤,同时 也明确了加工过程中的质量要求和安全注意事项。通过机械加工工艺作业指导书的实施,可以提高生 产效率、降低成本、保证产品质量。
案例二:电子产品装配工艺作业指导书
总结词
电子产品装配工艺作业指导书是针对电 子产品装配领域的操作指南,它详细描 述了电子产品装配的流程、操作步骤和 注意事项。
详细描述
食品加工工艺作业指导书主要包括原材料选 择、清洗、切割、烹饪等操作步骤,同时也 明确了加工过程中的卫生要求和安全注意事 项。通过食品加工工艺作业指导书的实施, 可以提高生产效率、保证食品质量安全、满
足消费者需求。
案例五:纺织品生产工艺作业指导书
总结词
纺织品生产工艺作业指导书是针对纺织品生产领域的操作指 南,它详细描述了纺织品生产的流程、操作步骤和注意事项 。

版本控制与更新
要点一
版本控制
建立工艺作业指导书的版本控制系统,明确各版本的编号 、发布时间和适用范围,避免使用错误或过时的指导书版 本。
要点二
更新要求
根据实际生产情况和工艺改进,定期对工艺作业指导书进 行更新和修订,确保其始终与实际生产状况保持一致。同 时,对旧版本进行存档和标识,以避免混淆。

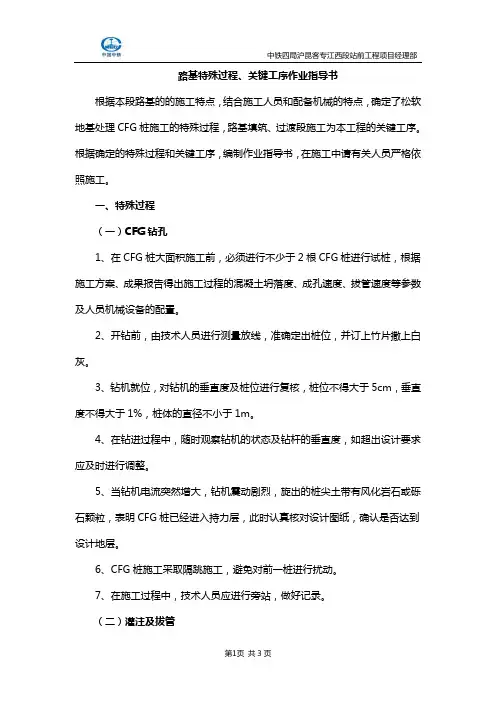

路基特殊过程关键工序作业指导书

路基特殊过程关键工序作业指导书

路基特殊过程、关键工序作业指导书根据本段路基的的施工特点,结合施工人员和配备机械的特点,确定了松软地基处理CFG桩施工的特殊过程,路基填筑、过渡段施工为本工程的关键工序。

根据确定的特殊过程和关键工序,编制作业指导书,在施工中请有关人员严格依照施工。

一、特殊过程(一)CFG钻孔1、在CFG桩大面积施工前,必须进行不少于2根CFG桩进行试桩,根据施工方案、成果报告得出施工过程的混凝土坍落度、成孔速度、拔管速度等参数及人员机械设备的配臵。

2、开钻前,由技术人员进行测量放线,准确定出桩位,并订上竹片撒上白灰。

3、钻机就位,对钻机的垂直度及桩位进行复核,桩位不得大于5cm,垂直度不得大于1%,桩体的直径不小于1m。

4、在钻进过程中,随时观察钻机的状态及钻杆的垂直度,如超出设计要求应及时进行调整。

5、当钻机电流突然增大,钻机震动剧烈,旋出的桩尖土带有风化岩石或砾石颗粒,表明CFG桩已经进入持力层,此时认真核对设计图纸,确认是否达到设计地层。

6、CFG桩施工采取隔跳施工,避免对前一桩进行扰动。

7、在施工过程中,技术人员应进行旁站,做好记录。

(二)灌注及拔管1、钻孔至设计标高后,停止钻进,开始进行泵送混合料,当钻杆芯管充满混合料后开始拔管,每根桩的投料量应不小于设计灌注量,并保证连续拔管,严禁先提管后泵送。

2、施工桩顶高程宜高出设计高程50cm,灌注成桩完成后,桩顶采用湿黏土封顶进行养护。

3、在灌注混合料时,对于混合料的灌入量控制采用记录泵压次数的办法,对于同一种型号的输送泵每次输送量基本上是一个固定值,根据泵压次数来计量混合料的投料量。

二、关键工序(一)路基填筑1、各类填料填筑前,应进行工艺性试验,确定施工工艺、改良方法、改良参数、质量检查方法、质量控制措施等。

2、基床地层及基床以下路堤填料采用A、B料,填料最大粒径,基床底层不大于6cm,基床底层以下不得大于7.5cm。

3、一般填料路堤填筑按“三阶段、四区段、八流程”施工,施工顺序为下层面处理→卸填料土→推土机摊铺整平→轻型压路机初压→重型压路机复压→平地机精平→中型压路机终压。

特殊过程和关键工序作业指导书

特殊过程和关键工序作业指导书

特殊过程和关键工序作业指导书在工业生产和制造领域,特殊过程和关键工序是保证产品质量和生产效率的重要环节。

为了确保这些过程和工序能够准确、高效地完成,制定详细的作业指导书是必不可少的。

这份作业指导书将为您详细介绍特殊过程和关键工序的相关内容、操作要点以及注意事项。

一、特殊过程和关键工序的定义特殊过程是指那些对形成的产品是否合格不易或不能经济地进行验证的过程。

例如,焊接、铸造、热处理等过程,其产品质量往往需要在后续的使用中才能逐渐显现出来。

关键工序则是对产品质量或性能有重大影响的工序。

这些工序的质量直接关系到产品的整体质量和性能,如精密加工、关键零部件的装配等。

二、特殊过程和关键工序的特点(一)特殊过程的特点1、过程结果不易检验特殊过程的输出通常无法通过常规的检验手段立即确定其是否合格。

例如,焊接后的焊缝强度,需要经过破坏性试验或长期使用才能确定其质量。

2、过程质量主要依赖于过程参数的控制特殊过程的质量更多地取决于过程中的工艺参数,如温度、压力、时间等。

对这些参数的准确控制是保证特殊过程质量的关键。

3、过程具有较高的风险性由于特殊过程结果难以立即检验,如果过程控制不当,可能会导致大量不合格产品的产生,造成严重的经济损失。

(二)关键工序的特点1、对产品质量影响重大关键工序的质量问题可能会导致整个产品的性能下降、寿命缩短甚至无法正常使用。

2、工艺要求严格关键工序通常需要高精度的设备、严格的工艺条件和熟练的操作人员来保证质量。

3、质量控制难度大由于关键工序对产品质量的重要性,对其质量控制的要求也更高,需要采用更先进的检测手段和更严格的质量标准。

三、特殊过程和关键工序的识别(一)依据产品质量特性通过分析产品的质量特性,确定哪些过程和工序对产品的关键质量特性有直接影响。

(二)参考以往的生产经验总结以往生产过程中出现的质量问题,找出那些容易导致质量问题的过程和工序。

(三)结合工艺流程图对生产过程的工艺流程图进行详细分析,找出其中对产品质量和生产效率有重要影响的环节。

特殊过程及关键工序控制程序.

特殊过程及关键工序控制程序.

特殊过程及关键工序控制程序版本D修订 01.目的1.1 为了确保中建七局有限公司总部所承接的工程项目在产品的实现过程中,特殊过程及关键工序处于受控状态,特制定特殊过程及关键工序控制程序。

2.适用范围本特殊过程及关键工序控制程序适用于:公司总部、直营公司、事业部(项目部)在施工过程各个阶段的特殊过程及关键工序的确认与控制。

3 术语解释3.1 一般过程:是指按常规管理其质量较易控制的过程。

3.2 关键工序:是指对产品的性能或外观有重要影响的工序。

3.3 特殊过程:对形成的产品是否合格不易或不能经济地进行检验、验收的过程。

4.职责4.1 技术质量部4.1.1 技术质量部是本程序的归口管理部门;编制特殊过程及关键工序质量控制文件。

4.1.2 对直营公司(项目部)针对特殊过程及关键工序编制的单项施工技术方案(措施)实施情况进行监督、检查。

4.2 人力资源部负责特殊过程及关键工序实施人员的培训工作。

4.3 直营公司、事业部(项目部) 编制针对特殊过程及关键工序的单项施工技术方案(措施),实施特殊过程及关键工序的具体控制活动。

5.工作程序5.1 特殊过程及关键工序的确认原则5.1.1 关键工序的确认原则a.影响结构安全的工序。

如:深基坑支护、后浇带施工、转换梁施工、钢筋混凝土结构中的钢筋施工、模板支设、混凝土浇筑等。

b.影响建筑使用功能的过程。

如:电梯井垂直度控制、屋面防水、山墙渗水等。

c.影响建筑工程观感质量的过程。

如:外装饰工程。

d.影响工序交接质量的工序。

如:水电、暖通管道预埋件设置。

5.1.2 特殊过程的确认原则a.产品质量特性无法检验或无法经济检验的工序;b.产品质量特性需经使用后才能暴露出来的工序;c.产品质量特性需经破坏性试验才能暴露出来的工序。

如:基础灌注桩、地下室防水、钢筋焊接、预应力结构、大体积混凝土工程等。

5.2 关键工序及特殊过程的施工控制5.2.1 关键工序的施工控制a.项目部应在《施工组织设计》中明确界定关键工序。

特殊过程、关键工序确认单(1)

特殊过程、关键工序确认单(1)
特殊过程/关键工序
工艺参数要求
人员资格要求
机械设备要求
所需施工工艺、程序(工序
抗滑桩
特殊
过程
项目负责人:
特殊过程、关键工序确认单
单位(盖章):中铁二十局集团一公司深茂铁一分部
项目名称
中铁二十局集团深茂铁路JMZQ-4标工程指挥部一分部
特殊过程/关键工序
工艺参数要求
人员资格要求
机械设备要求
所需施工工艺、程序(作业指导书)
记录要求
备注
钻孔灌注桩水下砼灌注
料斗大小满足首批砼量要求,导管口距孔底30—50cm,导管埋深控制在2-6m
作业人员必须上岗操作证
导管经过水密试验,拌合机组、罐车、吊车等机械性能良好。
作业指导书明确水下砼灌注的步骤、首批砼的数量,灌注工艺,特殊情况的处理。
孔深、导管口距孔底高、每车料的灌注时间,每车料的数量,拆卸导管时间、节数,导管埋深,灌注顶标高等。
关键
工序
预应力张拉
复核钢绞线伸长量
计算油表读数
人员必须上岗操作证
千斤顶经过标定,且使用次数在限范围之内。
作业指导书明确预应力张拉的顺序、步骤、油表读数、伸长量、安全措施、环保措施。
记录油表读数、钢绞线实际伸长量,伸长量误差范围,持荷时间,使用的千斤顶号、油表号等。
特殊
过程
项目负责人:
特殊过程、关键工序确认单
单位(盖章):中铁二十局集团一公司深茂铁一分部
项目名称
中铁二十局集团深茂铁路JMZQ-4标工程指挥部一分部

关键工序和特殊工序的界定

关键工序和特殊工序的界定

关键工序和特殊工序的界定根据集团、公司及建设指挥部相关文件要求并结合本项目主体工程的施工特点,对本项目的关键工序和特殊工序进行如下界定。

一、关键工序是指对工程质量和使用功能及人身安全有重大影响、起决定性作用的工序称为关键工序。

它是主要质量特性形成的工序,也是施工过程中需要严密控制的工序。

本项目关键工序如下:(1)桩基础(2)钢筋连接、绑扎(3)爆破开挖及工法(4)隧道初期支护(5)隧道超前支护(6)混凝土施工及养护(7)隧道防排水工程(8)隧道预埋件施工(9)监控量测(10)超前地质预报(11)预应力工程(12)系杆拱安装(13)钢桁梁拼装二、特殊工序特殊工序过程指上一工序过程完成后不能或难以由后续检测、监控加以验证的作业工序过程。

1、钻孔灌注桩钢筋笼安装工序、混凝土灌注工序;2、超前小导管钻孔工序、注浆工序;3、爆破开挖工序;4、隧道初期支护钢筋绑扎工序、钢拱架安装工序、衬砌厚度工序; 6、隧道防排水工程防水板铺设安装工序; 9、预应力安装、张拉、压浆; 10、超前地质预报工序;( 11)系杆拱安装(12)钢桁梁拼装。

三、对关键工序的监控1、分部在技术交底时以清楚实用的方式提供操作规程、方法、操作要求或编制技术操作规程,并进行有针对性的培训,使上岗操作人员熟悉和掌握施工工艺、质量、操作要求后再进行现场实地操作,安质部汇同工程部、试验室进行联合检查。

2、施工过程中现场旁站工程技术人员、质检工程师对过程参数和过程产品进行监控并做好检查记录。

3、经检查验收当发现不合格情况时必须立即向经理部进行报告,制定有针对性的整改措施,并由安质部验收整改情况,直至工程质量合格方可进入下道工序。

四、对特殊工序的监控1、安质部对从事特殊工序的操作人员及质量管理、验证人员必须进行资格认证,确保操作人员具备实施特殊工序的资格,从事特殊作业人员要求参加相关特殊工序的教育培训,保证参加特殊工序施工的人员持证上岗。

2、特殊工序施工时分部编制该项特殊工序的《作业指导书》,并其下发至作业队,作业队负责人认为该作业指导书存在缺陷需改进者,与分部一道根据实际情况进行补充完善。

关键工序、特殊过程管理制度

XX公司关键工序、特殊过程管理制度质量控制手段的健全和稳定,是公司实现质量方针和目标的基本保证,而在生产过程设置关键工序或特殊过程是质量控制的重要手段。

为明确与关键或特殊工序相关人员、部门的职责,特制定本制度。

1 关键工序或特殊过程的设立1.1关键工序在工艺流程图中体现,我公司规定端盖加工、机座加工、转轴加工、静(水)压试验为关键工序,绝缘处理为特殊过程。

1.2生产科负责组织车间配置关键工序或特殊过程所需的资源,以满足各种技术文件的要求。

1.3质检科负责关键工序或特殊过程的监视和测量,各种记录数据的收集、统计、分析、质量信息的反馈及质检员的配备。

2 关键工序或特殊过程人员职责2.1关键工序应建立人员配置与控制项目明细表,操作人员应熟悉控制项目的内容,掌握关键工序或特殊过程的控制手段,明确工件的质量特性,保证加工件与试件的要求。

2.2 操作者应有上岗证,会正确测量,认真实行自检、自分、自做标记,并按有关规定填写首检记录,作好设备工装及检测工具的维护保养工作,根据过程质量波动规律,及时进行自我调节控制,发现过程质量异常,及时向有关部门反馈信息。

2.3质检员应有授权证书并随时监督操作者是否按工艺文件的要求进行操作。

质检员应按照产品图纸或检验规范的规定对关键工序或特殊过程的产品质量进行检验,并把检查结果做好记录,发现异常情况及时向有关部门反馈报告。

2.4车间主任(或技术员)做好本车间关键工序的现场督促、检查和指导,建立车间与有关部门之间的质量信息渠道,贯彻实施技术部门下达的技术与工艺文件,对本车间关键工序的正常运作负责。

3 关键工序或特殊过程的管理3.1关键工序或特殊过程操作者由所在车间负责管理,定人定岗,并需接受技术、生产、质检等有关部门的指导和监督。

3.2公司根据加工过程的实际情况,确定关键工序或特殊过程负责人、操作者、技术员、质检员等。

4、关键工序或特殊过程文件的管理4.1由技术科根据具体产品编制控制项目明细表、作业指导书、零部件检验规范,对涉及安全性能的项目进行了重点控制。

特殊过程能力确认作业指导书

特殊过程能力确认作业指导书部门: xxx时间: xxx整理范文,仅供参考,可下载自行编辑特殊过程能力确认作业指导书1.目的确保分公司质量方针和质量目标的实现,对生产施工过程中的特殊过程实施有效的控制,使工程质量符合设计和规定的要求,达到顾客满意。

b5E2RGbCAP2.适用范围适用于成昆铁路M攀段工程部生产所涉及的桥梁工程、路基工程、隧道的生产过程。

3.术语本指导书所涉及术语采用GB/T 19001-2008、GB50430-2007。

4.职责本指导书由质安部科组织编制、修订,并实施归口管理,其他个各部门协助实施。

5.措施和方法5.1特殊过程的特点5.1.1当生产和服务特工队特殊过程的输出不能由后续的监视或测量加以验证,或不能经济地加以验证的过程称为特殊过程。

如:软基处理、钢筋机械连接、钢筋焊接、预应力张拉压浆等。

p1EanqFDPw5.1.2特殊过程的根本特点是其经生产后可能有未检验和实验出来的内部缺陷,因此难以准确评定其质量。

可能产生内部缺陷的原因是采用某种特殊工艺,决定了该过程是特殊过程。

DXDiTa9E3d5.2特殊过程的确认:为保证特殊过程具有实现预期结果的能力,要对特殊过程实施确认。

5.2.1工程工程经理部针对工程的特点或检验条件,通过编制工程施工设计中予以识别和确认,起确认方法:a>施工中难以或无法验证,只能通过工艺参数的控制来间接实现对质量特性的控制。

例如:预应力张拉及压浆工艺,这种过程应视为特殊过程。

RTCrpUDGiTb>在施工中形成的缺陷可能在工程使用后才会暴露出来。

例如:软基施工等应视为特殊过程。

c>有的特殊过程不宜用后续监测加以验证的施工过程,若要进行检测,则需要检验代价过高或具有破坏性。

例如:桩基砼浇筑的检验,这种过程应视为特殊过程。

5PCzVD7HxA对于确认的特殊过程应采取相应的措施来控制。

5.2.2满足特殊过程作业所需材料及机械设备的确认:根据对特殊过程所编制的施工方案所需的机械设备和原材料、加工的半成品要进行确认。

关键工序和特殊工序的界定

南百三分部关键工序和特殊工序的界定根据中国中铁四局集团公司发布的《质量、环境、职业健康安全管理体系文件汇编》有关原则并结合本项目主体工程的施工特点,对本项目的关键工序和特殊工序进行如下界定。

一、关键工序是指对工程质量和使用功能及人身安全有重大影响、起决定性作用的工序称为关键工序。

它是主要质量特性形成的工序,也是施工过程中需要严密控制的工序。

本项目关键工序如下:(1)桩基础(2)抗滑桩、土钉墙(3)钢筋连接、绑扎(4)爆破开挖及工法(5)隧道初期支护(6)隧道超前支护(7)混凝土施工及养护(8)隧道防排水工程(9)隧道预埋件施工(10)监控量测(11)超前地质预报(12)临近既有线路基爆破施工(13)涵洞顶进施工(14)临近既有线施工(15)线路拨接施工(16)人工挖孔桩二、特殊工序特殊工序过程指上一工序过程完成后不能或难以由后续检测、监控加以验证的作业工序过程。

1、钻孔灌注桩钢筋笼安装工序、混凝土灌注工序;2、人工挖孔桩钢筋笼安装工序、混凝土灌注工序;3、抗滑桩钢筋笼安装工序、混凝土灌注工序;4、土钉墙钻孔工序、土钉施工工序;5、超前小导管钻孔工序、注浆工序;6、爆破开挖工序;7、隧道初期支护钢筋绑扎工序、钢拱架安装工序、衬砌厚度工序; &隧道防排水工程防水板铺设安装工序;9、隧道预埋安装工序;10、监控量测工序;11、超前地质预报工序;12、临近既有线路基控制爆破施工工序、及既有线安全防护工区;13、涵洞顶进施工14、临近既有线施工15、线路拨接施工三、对关键工序的监控1、工程部在技术交底时以清楚实用的方式提供操作规程、方法、操作要求或编制技术操作规程,并进行有针对性的培训,使上岗操作人员熟悉和掌握施工工艺、质量、操作要求后再进行现场实地操作, 安质部汇同工程部、试验室进行联合检查。

2、施工过程中现场旁站工程技术人员、质检工程师对过程参数和过程产品进行监控并做好检查记录。

3、经检查验收当发现不合格情况时必须立即向经理部进行报告,制定有针对性的整改措施,并由安质部验收整改情况,直至工程质量合格方可进入下道工序。

关键工序、特殊过程作业指导书

关键工序、特殊过程通用作业指导书(熔化极气体保护焊部分)1 主要内容与适用范围1.1 焊接工序是产品制造过程中必须严格控制的特殊工序,本规程规定了一般零件的焊接工序须遵照执行的通用工艺规程。

检验人员应按图纸、工艺和本规程进行工序质量监督和验收焊接结构件。

图纸、工艺中有与本规范不一样的要求,应按图纸、工艺执行;工艺技术人员根据生产现场做出具体技术要求的,应临时按工艺技术人员要求执行。

1.2 该规程本部分适用于MAG 焊(CO2、富氩混合气等非惰性气体保护焊)。

1.3 本规程适用于湖南万征机械科技有限公司制作产品焊接工艺要求。

2 材料2.1 钢材举例2.1.1 低碳钢含碳量小于0.25%,其他合金元素的含量也较少的钢有:08、20、Q235、Q255,其焊接性能良好。

2.1.2 中碳钢含碳量在0.25%~0.6%之间的碳钢有:35、45,对于板厚小于30mm 的中碳钢其焊接性尚可。

2.1.3 低合金钢在碳钢的基础上加有少量合金元素(Mn、Mo、Ni、V 等)的钢,有16Mn、45Mn、HARD0X400,其焊接性较好。

2.1.4 不锈钢在碳钢基础上加有一定量的合金元素(Cr、Ni、Ti 等)的钢,有0Cr18Ni9,其焊接性较好。

2.2 焊接用焊材低、中碳钢、低合金钢(如2.1.1、2.1.2、2.1.3 所列)间焊接均用:焊丝ER50-6,φ1.2;不锈钢(如2.1.4 所列)间焊接用:焊丝H00Cr21Ni10。

2.3 钢材、焊材必须有产品质量证明书,进厂时按JG/T5112 检验。

3 熔化极气体保护焊工艺规范焊工在焊接施工前,应熟悉相应的图纸及相关的技术资料、文件,按要求准备好焊接材料、选好焊接设备、调好焊接工艺参数。

3.1 焊前准备3.1.1 在组装前,应清除焊件相互接触面及焊缝两边的污物(如:铁锈、油污、氧化皮、油漆等),并须去除潮湿(可采用火焰烘烤,烘烤过程最高温度不得超过75℃);具体清理范围:对接焊:接头两边每侧20-30mm;角焊:焊角高+20mm3.1.2 坡口制备应尽量以机械加工的方法进行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

特殊过程和关键工序的作业指导书
根据特大桥的施工特点,结合施工人员和配备机械的特点,确定了水下混凝土灌注、钢筋加工为本工程的特殊过程,混凝土的灌注、捣固为本工程的关键工序。

根据确定的特殊工程和关键工序,编制作业指导书,在施工中请有关人员严格依照施工。

一、特殊工程
(一)水下混凝土灌注
1、灌注水下混凝土前,必须先进行清孔,待沉渣厚度小于规范要求(30cm)后,方可进行灌注,严禁以加深孔底深度的方法代替清孔。

2、钢筋笼入孔后,必须牢固定位,避免灌注混凝土过程中发生掉笼或浮笼现象,为确保钢筋笼主筋的保护层厚度,要在主筋外侧焊接或绑扎钢筋笼定位器。

3、灌注混凝土要确保导管壁光滑、圆顺、内径一致,使用前必须进行试拼、试压,不得漏水,并编号及标示尺度。

4、水下混凝土封底必须有隔水栓。

5、混凝土的初存量必须满足首批混凝土入孔后,导管埋入混凝土中的深度不得小于1米,并不得大于3米;当桩身较长时,导管埋入混凝土深度可适当加大。

6、水下混凝土要连续灌注,不得中途停顿。

7、水下混凝土灌注面要高于桩顶设计高程0.5~1.0米,以便于清除浮浆,确保混凝土质量。

8、混凝土灌注过程中,必须设专人经常测量导管埋入深度,并做好记录。

(二)钢筋加工
1、作业人员要持证上岗,并保证要做到岗前培训,岗前教育。

2、每批钢筋都必须有出厂合格证,经检验合格后,方可进场,然后按规格、种类及分批分别进行堆放。

3、钢筋加工前必须进行钢筋表面的油污铁锈清除,且钢筋必须平直,不得有局部曲折。

4、搭接接头的长度、帮条的长度和焊缝的总长度必须符合规范和设计要求。

5、在同等条件下完成并经外观检查合格的焊接接头,200个为一批,从中取6个试件、3个做抗拉试验,3个做冷弯试验,进行质量检验。

二、关键工序
(一)混凝土的浇注
1、混凝土的浇注指把混凝土拌和物到入模板或基槽内,使其充满模板的空间而初步成型的施工过程。

2、混凝土的自由倾落高度,不得超过2米,当浇注高度超过2米时,采用串筒或溜槽进行施工。

3、根据现有的机械设备情况,本工程施工中,混凝土的分层浇注厚度:在基础、无筋混凝土或配筋稀疏的结构中为25cm每层;有配筋密列的结构中不大于15cm。

4、浇注混凝土要连续进行,若因施工条件的限制必须间歇,间歇时间要尽量缩短,不得超过3小时,若间歇时间太长,则留施工缝,待混凝土的强度达到1.2 N/MM时,方可继续浇注。

二、混凝土的振捣
浇注在模板内的混凝土,单靠混凝土本身的重量难以达到模板的边角部位,内部的气泡也不能自行跑出,水泥浆也不能均匀的包裹在砂石表面,这样的混凝土不均匀密实,强度低,耐久性、抗冻性、抗渗性均很差,不能满足施工要求,上述性能的好坏。

主要取决于混凝土的密实程度,而密实程度是靠振捣来实现的。

可见,混凝土的振捣是一道十分重要的工序。

在本工程施工中,一律采用机械振捣。

振捣器的作业方式有两种:垂直振动和斜向振动。

斜向振动时,振动棒与混凝土呈40~45度的倾斜角度。

1、使用振动棒前,先检查机械的完好程度,试转正常方可进行插入振动器,振动捣棒的振幅下部大于上部,在每一插的振捣中,应将振捣棒上下抽动50~100mm,使其振动均匀。

2、分层浇注厚度较大的混凝土层时,分层厚度不得过大。

不得超过振捣棒长度的1.25倍,振捣上一层混凝土时,振捣棒要插入下层混凝土内500mm,保证上下层混凝土紧密结合,清除两层间的缝隙,而且要在下一层混凝土初凝前,及时浇注上一层混凝土,以避免影响混凝土强度。

3、振捣时间,混凝土振捣时间不得过长或过短,一个振点的振捣时间要控制在20~30S之间。

振捣时,当发现混凝土表面呈水平状,没有明显的下沉现象,表面泛出水泥浆,不再有气泡冒出时即为振捣达到要求。

4、振捣方式振动时,播振要排列均匀,可按行列或交错方式排列,两种排列方式不能混合使用以防止漏振,振捣棒作用半径为300~400mm,播点之间的距离为振动半径的1.5倍。

5、振捣混凝土时,要快插慢拔,使混凝土充满振捣棒占去的空间,保证其内部密实。

6、振捣时,振捣棒距模板不能太近,也不能太远,但不能大于振动半径的1.5倍,振捣时,严禁碰撞钢筋使其变位,以防止改变构件的受力状态,降低构件的承载能力。
