浆砌石挡土墙施工方案

浆砌块石挡土墙施工方案
10.3.1浆砌石采用铺浆法砌筑。

砂浆稠度为30~50mm,当气温变化时,则作适当调整。

铺砂浆前,应清洗石料表面上的泥土并洒水润湿,使其表面充分收水,但不残留积水,灰缝厚度一般为20-30mm。

成型砌体要求平整、稳定、密实和错缝。

10.3.2砌筑砂浆配合比经试配确定,并报监理工程师审核后使用。

由于施工部位多,砌筑砂浆在各砌筑工作面用350L滚筒式拌和机拌制,机动翻斗车运输。

砂浆试块按规范要求留制。

10.3.3采用砼底板时,在砼浇筑期间,按规范要求予埋一部分出露毛石,并在砌筑前将砼底板面凿毛处理,冲洗干净。

10.3.4分层坐浆砌筑,石块卧砌,上下错缝,内外搭接,砌立稳定,每层依次砌角石、面石,然后砌腹石,砌体均衡上升。

每日砌筑高度控制在1m左右,并找平一次;外露面水平灰缝宽度不大于25mm,竖缝宽度不大于40mm,相邻两层间的竖逢错开距离不小于100mm;伸缩缝和排水孔按图纸设置,砌筑后按规定及时养护。

10.3.5砌体应自下而上均衡上升,永久缝的缝面应平整垂直。

10.3.6砌体勾缝:勾缝前,砌体表面溅染的砂浆应清理干净。

块石砌筑后必须及时清缝,清缝在块石砌筑24小时后进行,缝宽不小于砌缝宽度,缝深不小于缝宽的两倍。

同时将缝槽清洗干净,不得残留灰渣和积水,并保持缝面湿润,勾缝用砂浆单独拌制,采用1:1.5水泥砂浆或设计文件规定标号的砂浆勾缝,勾缝砂浆严禁与砌体砂浆混用。

10.4浆砌块石护底施工方案
10.4.1工艺流程:
10.4.2施工方法
1、测量放线:
根据控制网测设中心线,然后放出底角和坡顶桩,测好桩顶标高,带上线。

2、铺碎石垫层:
砂石质量:符合设计要求。

垫层采用人工摊铺,不得从坡顶顺坡下倒,砂石分层铺筑,严禁混淆,铺筑的垫层厚度应符合设计和规定要求,铺筑好的垫层要及时砌筑块石,禁止人员践踏。

3、选石:
块石大小均匀,棱角分明,最小边长不应小于20cm,至少具有一个砌筑平面的平整面,所选石料应质地良好,坚硬新鲜,纹理均匀,无裂缝,不得使用风化石。

4、砌石:
砌石在基底渗水排干,基底垫层验收合格后,方可施工。

砌筑前放样立标尺,然后拉线砌筑。

砌筑时须座浆,石料必须涮洗干净,上浆前石料应洒水湿润,使其表面充分吸收,但不得残留积水,砌石的基本要求是平整、稳定、密实、错缝。

砌石之间缝隙应为5-8cm。

对于砌石间较大的空隙应先填塞砂浆,后用碎块或片石嵌实,不得先摆碎石块后填砂浆或干填碎石块的施工方法,石块间不应相互接触。

5、勾缝
勾缝前,砌体表面溅染的砂浆应清理干净。

块石砌筑后必须及时清缝,清缝在块石砌筑24小时后进行,缝宽不小于砌缝宽度,缝深不小于缝宽的两倍。

同时将缝槽清洗干净,不得残留灰渣和积水,并保持缝面湿润,勾缝用砂浆单独拌制,采用1:1.5水泥砂浆或设计文件规定标号的砂浆勾缝,勾缝砂浆严禁与砌体砂浆混用。

10.4.3冬、雨季施工
冬季最低气温在0~5℃时,砌筑后砌体覆盖保温养护,当最低气温在0℃以下时,停止施工;在雨天施工时,砌筑好的工段及时覆盖保护,以防雨水冲刷。

10.4.4砌体养护
砌体外露面在砌筑后12-18小时之间及时养护,经常保护外露面湿润。

水泥砂浆砌筑的养护时间不少于14天。

10.5干砌石施工方案
10.5.1铺砌干砌块石之前按所要求的坡度修整边坡,坡垫层应自下而上,随砌石面增高分段上升。

10.5.2砌石从坡角开始,向上分段铺砌。

块石垂直于坡度铺砌。

10.5.3砌体缝口应砌紧,底座应垫稳填实,严禁架空,相邻砌石间的所有空隙用尺寸合适的碎石填满。

10.5.4护坡表面砌缝的宽度不应大于25mm,砌石边缘应顺直,整齐牢固。

10.5.5砌体外露面的坡顶和侧边,应选用较整齐的石块砌筑平整。

10.6 砌砖工程
10.6.1 施工要求
(1)砖应提前1—2天浇水湿润。

普遍砖、多孔的含水率为8%—15%;灰砂砖、粉煤灰砖含水率为8%—12%。

含水率以水重占干砖重的百分数计。

(2)砌体的灰缝横平竖直,厚薄均匀,并填满砂浆。

(3)埋入砌砖中的拉结筋,应安设正确、平直,其外露部分在施工过程中不得任意弯折。

砌砖体尺寸和位置的允许偏差,应不超过GB50203-98第4.1.8规定的限值。

(4)烧结普遍砌砖体应上下错缝、内外搭接。

实心砌砖体宜采用一顺一丁,梅花丁或三顺一丁的砌筑形式,砖柱不得采用包心砌法。

(5)砌砖体水平灰缝的砂浆应饱满,实心砌砖体水平灰缝的浆缝饱满度不得低于80%,竖向灰缝宜采用挤浆或加浆方法,使其砂浆饱满,严禁用水冲浆灌缝。

砌砖体的水平缝宽度一般为8mm,但不应小于8mm,也不应大于12mm。

(6)砌砖体的转角处和交接处应同时砌筑,对不能同时砌筑而又必须留置的临时间断处,应砌成斜槎。

烧结普通砖砌体的斜槎长度不应小于高度的2/3,多孔砖砌体的斜槎长高比应按砖的规格尺寸确定,外墙转角处严禁留用直槎。

(7)砖砌体接槎时,必须将接槎处的表面清洗干净,浇水湿润,填实砂浆,保持灰缝平直。

(8)框架结构房屋的填充墙,应与框架中预埋的拉结筋连接。

(9)每层承重墙的最上一皮砖,应为整砖丁砌层。

在梁或梁垫的下面,砌
体的阶台水平面上以及砌砖体的挑出层(挑檐、腰线等)中,也应采用整砖丁砌层砌筑。

(10)施工需要在砖墙中留置的临时洞口,其侧边离交接处墙面不应小于500mm,洞口顶部设置过梁。

10.7保证块石护砌表面美观的措施
10.7.1选择施工经验丰富、砌石手艺精良的施工队伍,是保证砌石表面美观的重要措施。

我们拟选择与我公司进行长期劳务合作、砌筑技术精良的队伍。

10.7.2块石选择方面必须基本方正,到现场后对表面进行凿修,保证每块外表面平整。

10.7.3砌筑必须带线,每层用相同宽度的块石砌筑,确保砌石成线。

10.7.4控制好灰缝宽度,为50mm~80mm,宽度均匀一致。

10.7.5每天砌筑后,必须将砌石表面清理干净。

10.7.6做好浆砌石勾缝,勾缝比砌石面凹3~5mm,勾缝必须达到宽度,深度一致,表面光滑。

勾缝用砂浆严格按配合比拌制,水泥、砂用同一品种,使缝的色泽一致。

10.8质量检查和验收
10.8.1质量检查
1、砌石所用毛石、料石、水泥、砂、水和外加剂等原材料按照监理工程师的指示和有关规定进行质量检查。

2、严格控制砂浆配合比,定期检查砂浆的均匀性;同一标号砂浆试件的数量,28天龄期的每100m3砌体取成型试件一组3个。

3、砌体外观质量检查:砌筑面的平整度和勾缝质量、石块嵌挤的紧密度、缝隙砂浆的饱满度、沉降缝贯通情况等。

10.8.2砌体验收
1、砌体工程砌筑前进行砌筑体测量放样成果的检查和基础建基面开挖清理质量的检查和验收。

2、各项原材料和砌筑质量检查与验收。

3、每次砌体工程完工后,向监理工程师提交完工申请及验收资料。

合集下载

浆砌石挡土墙施工方案

浆砌石挡土墙施工方案

浆砌石挡土墙施工方案一、前期准备工作1.确定挡土墙的位置和高度,并进行勘测。

根据勘测结果确定挡土墙的长宽比例。

2.根据设计要求,选择合适的石材。

一般选择耐候性好、坚硬的石材作为挡土墙的材料。

3.准备必要的施工工具和设备,包括挖掘机、轮式装载机、搅拌机、搅拌站等。

二、土方开挖1.根据设计要求,在挡土墙位置进行土方开挖。

开挖深度通常要求超过挡土墙的埋深,并预留一定的工作空间。

2.清理土方开挖面,并确保挡土墙底部平整、坚实。

三、基础处理1.打好挡土墙的基础,基础的宽度和深度根据挡土墙的高度和土质条件确定。

基础的深度至少达到地平面以下的0.8米。

2.在基础上铺设一层砂浆或混凝土,以求增加基础的稳定性。

四、挡土墙的石材选取和处理1.根据设计要求和石材的特性,选择合适的石材进行挡土墙的砌筑。

常见的石材有花岗岩、片麻岩等。

2.对选定的石材进行加工,如切割、打磨等,以使其形状符合设计要求。

五、挡土墙的砌筑1.在基础上铺设一层砂浆,然后按照设计要求将石材依次砌筑固定。

砌筑时应注意石材之间的间隙应均匀、直线垂直。

2.在石材之间填入砂浆,并用批刀将其压实。

保持砂浆水平、厚度均匀。

3.在砌筑每一层石材之后,用水平尺和垂直尺检测墙面的水平度和垂直度。

4.在墙体表面抹平一层薄砂浆或腻子,以增加其美观性。

六、挡土墙的排水和防渗1.在挡土墙背后设置排水系统,以排除墙体内的雨水和地下水。

可以使用排水管道和导水层等。

2.对挡土墙进行防渗处理,采用防渗材料涂覆或设置防渗隔离层,防止地下水渗入挡土墙。

七、挡土墙的加固和美化1.对挡土墙进行加固,可以采用预应力锚杆、钢筋混凝土墙柱等方式,以增强其抗侧压力能力。

2.在挡土墙表面可以进行美化处理,如涂刷防腐漆、铺设装饰石材等。

八、施工质量检查1.在挡土墙施工完成后,进行质量检查。

检查内容包括墙体的平直度、垂直度、水平度是否符合设计要求。

2.检查挡土墙的排水和防渗系统是否正常运行。

以上是浆砌石挡土墙施工方案的详细介绍。

浆砌石挡土墙施工方案

浆砌石挡土墙施工方案

挡土墙施工方案第一章工程概况湖北锂诺新能源项目以下简称项目位于湖北省十堰市张湾区工业新区,本项目沿阳光大道一侧的挡土墙已经具备施工条件;该段挡墙长约米,压顶采用浆砌片石砌筑;挡墙顶宽50CM,收顶用C20砼浇筑8CM厚,设计要求地基承载力≥100kpa,挡土墙外漏面用M10水泥砂浆勾凸缝;第一章施工准备1、劳动力准备:组织劳动力进场,选拔配备项目施工精干班子,优选各专业工程的施工力量,为本工程全面施工做施工力量的准备;2、劳动力计划:为加快施工进度,本工程计划投入大工10人,小工 8人,确保按预定工期完工;3、设施准备:为保证工程质量和工程进度,我公司将确立责、权、利,定编、定岗、定任务,加强安全教育;1、施工机具砂浆搅拌机、挖机、装载机、铁锨、手锤、钢凿、勾缝刀、灰板、筛子、手推车等;2、检测装置水准仪、钢卷尺、卷尺、水平尺、皮数杆、磅秤、砂浆试模;4、施工技术准备1组织施工管理和技术人员熟悉设计文件;2收集有关技术资料,施工规范和操作规程;3规划好交通运输路线,做好施工便道、用水、用电及临建布置,做好劳动力、机械、场地和调配计划;5做好详细的施工作业指导书施工组织现场布置、施工程序、施工方法、工程进度计划以及保证质量、安全、进度计划的实施措施;5、施工场地准备1施工现场布置见施工总平面图;2本工程用水、用电由施工方自行解决;第二章浆砌石挡墙施工技术方案第一节施工测量1、场地控制网的测设遵守先整体后局部、高精度控制低精度的工作程序,即先测设场地整体的平面控制网和标高控制网,再以控制网为依据进行建筑物的定位、放线和标高的测设;本工程测量设置场地控制网,各点的设置优先考虑设置在附近区域内的永久性建筑物墙面上;如没有永久性建筑,则在场外地面上设置控制桩,控制桩采用砼基座保护处理;2、测量定位放线本工程根据总平面图中的规划红线或甲方移交的测量控制点来进行挡土墙的定位和校核;为了确保工程质量,防止因测量放线的差错造成的损失,必须在整个施工的各个阶段和各主要部位做好验线工作包括挡土墙的坡比,并要在审查测量放线方案和指导测量放线工作方面下功夫,改变只是事后验收的被动工作方法;建立一切定位、放线工作要经自检、互检合格后,方可申请主管部门验收的工作制度;3、开始砌筑前,严格按照的砂浆配合比称重,量好体积比,并在推车或其它设备上做好相应的标记标识第二节材料要求1.挡土墙所有材料经常必须进过专人验收,所用的水泥必须有合格证及检测报告,严禁使用不合格水泥;片石、沙需提供检测资料;2.挡墙采用水泥砂浆砌片石,毛石强度不低于MU30,严禁使用风化岩石;2.砂浆严格按照试验室给定的配合比采用机械拌制,自投完料后开始算起,拌制时间不得小于2分钟;严禁采用人工拌合;砂浆运至工地临时存放时先在地面铺一干净的铁皮,然后将砂浆存放于铁皮上,严禁存放在地上;砂浆要随拌随用,如在运输过程中发生离析、泌水现象,要重新拌合;已凝结的砂浆严禁使用;在施工时,严格遵守质量比,不得使用体积比;砂子等材料的称量必须以试验室验收过的量测工具为准;3.每250m3砌体不足250m3按250m3计制作一组试件,一组试件由6块试块组成,试模尺寸为××;制作时将砂浆分两层每层约40mm分层放入涂了脱模剂的试模中,用捣棒对每层砂浆沿螺旋方向均匀插捣12次;第二次插捣完毕后,用抹刀沿模壁插数次,使砂浆高出模壁6~8mm;试件成型后~1小时,再用抹刀刮掉多余砂浆,并抹平表面覆盖养护,养护温度25℃左右;养护24小时后,进行脱模并送至试验室进行养护;第三节基础开挖1.土方开挖之前要用经纬仪、钢卷尺等工具复核基坑的定位桩、轴线、方位和几何尺寸,基坑位置尺寸偏差不得大于30mm;检查上述各项是否符合图纸设计及规划红线的要求;2. 挖土过程中要随时检查挖土标高,截面尺寸、排水结构的变形情况,在接近槽底标高或满足设计地基承载力要求土体时,要采用人工开挖和修整以保证槽底标高和坡比度符合设计要求;挖土过程中必须做好地表、坑内排水、地面截水;同时,在基础的上口设置排水沟、挡水墙,避免地表水过多流进基坑,有效防止基础边坡被冲刷、坑底被地表水侵扰、泡槽导致的基础边坡滑移;3. 基础土方开挖的顺序、方法必须与施工组织设计相一致;同时挖土自始至终要确保基础开挖的坡脚角度,定期对基础边坡上口的土体进行监测,如发现变形逐渐增加,且速度加剧;要立即停工,并采取支挡等加固措施处理,做到将安全隐患消灭在萌芽状态,防止大的安全事故发生;此外,挖土时严格遵循“分层开挖,禁止超挖”的挖土原则,禁止盲目开挖,一次挖至坑地;杜绝一切由于土方开挖方法不当等人为原因造成的工程安全、质量方面的事故;4. 整个挖土过程中,土方开挖的顺序、方法必须与施工组织设计相一致,并遵循“先撑后挖,分层开挖,严禁超挖”的原则;挖土过程中要认真贯彻执行国家、本市及公司的有关的安全操作规程,杜绝违章,杜绝野蛮操作;5.机械开挖施工时,要注意定期对基础的平面控制桩、水准点、槽底的平面位置线、水平标高进行复测检查;6.基础开挖到设计标高或满足地基承载力时,通知业主和监理检验基坑,做地基承载力检测时需由专业监理旁站并拍摄影像资料留底,合格后方可砌筑;7、砌筑时先清除槽底的浮土,并用砂浆打底,禁止毛石直接砌筑在土上;8、挖掘机和运土机械的清洁保养和运输道路的清理工作,提高挖土和运输效率;第四节施工程序本工程遵循先地下后地上,先整体后局部的建设基本程序安排施工;浆砌石挡土墙施工程序:放线→人工开挖沟槽→人工清理、修整→验槽→砌筑毛石基础→砌阶梯形浆砌石挡土墙→预埋Φ100PVC管泄水孔→挡土墙外侧勾缝→伸缩缝填塞沥青麻筋→检查、清理第五节工艺流程第六节挡墙砌筑要求及注意事项1、根据测量复核后的控制点用全站仪测设出挡土墙的边线,预留坡比的位置深挖时需预留平台并用钢尺丈量等方法进行复核,无误后挂线开挖基槽;2、砌体采用分层分段进行砌筑,分段位置设在沉降缝处,各砌块的砌缝应互相错开最少8㎝,不能产生通缝,砌缝应饱满,完全充满砂浆,不能有空洞存在;3、各砌层先砌外圈定位砌块,并与里层砌块交错连成一体;定位砌块用表面较平整尺寸较大的石料,定位砌缝满铺砂浆;4、定位砌块砌完后,先在圈内底部铺一层砂浆,其厚度应使石料在挤压安砌时能紧密连接,且砌缝砂浆密实饱满;砌筑腹石时,石料间的砌缝要互相交错、咬搭,砂浆密实;石料不得无砂浆直接接触,也不得干填石料后铺灌砂浆;石料要大小搭配,较大的石料以大面为底,较宽的砌缝可用小石块挤塞;挤浆时可用小锤敲打石料,将砌缝挤紧,不得留有孔隙;5、挡墙沿线路方向每隔20m--30m设伸缩缝一道,缝宽0.02m,缝内堵塞沥青砂板,深度不小于0.2m;6、挡墙墙身设置排水孔,排水孔孔,间距为2—3m,呈梅花状布置,最下一排排水管距墙趾台阶顶面;排水孔采用直径为100的PVC排水管,并伸入墙后200mm;墙后伸入端排水管管壁设进水孔,孔径5mm,孔距50mm,采用土工布包裹并绑扎牢靠;7、沉降缝和伸缩缝的砌法:为保证接缝的作用,两种接续缝必须垂直,并且缝两侧砌体表面需要平整,不能搭接;同时,接缝中尚需填塞防水材料,防止砌体漏水;砌筑有接缝砌体时,最好根据设计规定的接缝位置,采用跳段砌筑方法,使相邻两段砌石高度错开;并在接缝处作为一个外露面,挂线砌筑,达到又直又平;8、勾缝:挡墙外立面采用M10水泥砂浆勾凸缝俗称带子缝,墙面勾缝前,应清开凿瞎缝,对缺棱掉角的部位用与墙面同色的砂浆补齐,墙面勾缝要求自然平整,深浅一致,搭接整齐,并压实抹光,勾缝完毕应清扫墙面;10、养护砌体砌筑完成后应及时覆盖,并经常洒水保持湿润,常温下养护期不得小于7d;在养护期间应避免对砌体产生碰撞、振动,砌体的砂浆未达到设计强度前,不得承受全部设计荷载;11、对粘土地基和基底潮湿时,应夯填50厚砂石垫层;第七节浆砌石挡墙质量要求1、施工应按图施工,并满足相关规范要求;2、石料规格和质量应符合有关规定;3、地基与基础必须满足图纸要求;4、砂浆的配合比应符合试验规定;5、砌石分层错缝,浆砌时坐浆挤浆,嵌填饱满密实,不得有空洞;6、墙背填料符合图纸要求;7、沉降缝、泄水孔的位置和数量应符合图纸要求;8、砌体坚实牢固,勾缝平顺,无脱落现象;混凝土表面平整,无蜂窝麻面;9、泄水孔坡度向外,无堵塞现象;10、沉降缝整齐垂直,上下贯通;11、位于弯道处的挡土墙要平顺、圆滑、美观;第五章质量保证措施1、施工质量目标:合格以上工程标准;2、建立质量管理组织:成立以技术负责人为首的质量管理小组,设技术负责人一名,质检两名,各班组由班长负责技术质量;3、建立健全质量岗位责任制,实行技术质量层层负责,层层把关,严格执行操作规定,按图施工;采取挂牌制、责任制、样板制;将事故隐患消灭在施工过程中;4、建立质量保证体系;5、质量控制具体措施:工序交接有检查,施工项目有方案,技术措施要交底,图纸会审有记录,隐蔽工程有验收,设计变更有手续,含水量待试验有结果,质量处理有方案;6、严格按规范施工,规范是评价工程质量的尺度,工程质量是否符合质量标准,必须通过严格的检查试验,用数据说话;7、加强机械设备的保养维修,达不到施工技术要求的设备不得进入工地使用;8、测设要严格认真,各种工序要衔接有序;第六章安全施工保证措施1、建议安全施工保护体系和交底工作项目经理部应建立安全施工保护体系,设立安全管理小组和专职安全员,班组设兼职安全员搞好安全施工管理,坚持预防为主的原则,防患于未然,着眼于事先控制,“生产必须安全,安全为了生产”的原则落到实处,将施工安全管理贯穿于施工全过程,做好工程安全记录;2、设置安全标志和落实安全措施施工现场醒目张贴,悬挂安全施工标志,制定安全生产措施实施办法,设置灭火器等消防器材,并经常检查,消除不安全隐患;3、机械设备安全使用措施机械设备的安全使用是本工程的重要工作,所有的施工人员都必须严格按照安全操作规程施工,各种机械设备必须专人负责,责任落实到人,加强设备的保养维修,对于损坏的机械设备,要及时维修,不得“带病”工作;4、施工现场防火措施1项目建立防火责任制,职责明确;2按规定建立义务消防队,有专人负责,订出教育训练计划和管理办法;3重点防火部位必须建立有关规定,有专人管理落实责任,安设警告标志,配置相应的消防器材;4建立用火审批制度,按规定划分级别,明确审批手续,并有监护措施;5、安全检查1班组每天进行班前活动,由班长或安全员传达安全技术交底,并作好当天工作环境的检查,做到当时检查当时记录;2专职安全员带队每星期组织本项目安全生产的检查,记录问题,落实责任人,签发整改通知,落实整改时间,定期复查,对未及时完成整改的人和事,严格按本企业安全奖惩罚条例执行;3公司对项目进行半月一次的安全大检查,发现问题,提出整改意见,发出整改通知单,由项目经理签收,并布置落实整改人、措施、时间;如经复查未完成整改,将对项目经理及有关责任人进行处罚;4对公司有关部门到项目随机抽查发现的问题,由项目质安部监督落实整改;第七章文明施工措施1、建立文明施工岗位责任制,实行项目经理责任制,设立文明施工责任人,保证文明施工措施的贯彻落实;2、开工前由文明安保部组织对项目经理部、施工队和班组进行三级施工教育,树立文明施工意识;3、施工中的废水以及大临时点内的生活污水按规定排放至指定地点,不得随意排放;施工中的各类废弃物在规定地点集中堆置、集中弃运至指定堆场;4、施工现场内的各种施工材料按需要均衡进料,并有序地堆放整齐,保持施工现场和大临点的整洁;5、所有进入施工现场人员均着装整齐,不准打赤膊、打赤脚、穿拖鞋进入现场;6、定期进行文明施工检查活动,检查施工过程中的文明施工情况,发现问题及时整改,并作好记录;7、除设有符合规定的装置外,不得在施工现场熔融沥青或者焚烧油毡以及其它会生产有毒、有害烟尘和恶息气体的物质;8、施工废水,生活污水经沉淀净化后方可排除,未经净化的污水不得排入农田、耕地、饮用水源、灌溉渠道,防止污染河流、池塘;第八章工期保证措施1、合理进行施工组织和调度,搞好各施工段和各施工环节之间的衔接,减少不必要的延误;2、严格施工安排的计划性,根据工程规模和工程总的工期要求,科学合理地编制月度生产计划,作为施工组织和调度的依据;3、加强施工质量的管理,力争各工序一次报验一次各格通过,避免因质量问题返工造成工期延误;4、搞好施工用机械的保障工作;根据生产计划,做好机械的调配的计划,按计划及时组织进场,避免出现停工待料现象,保证工期目标的实现;5、施工队、班组以责任承包与效益挂钩,充分调动全体人员的积极性和创造性;6、加强质量管理,严格控制每一道工序的施工质量,避免返工;7、正确处理工程进度与经济性的关系,必要时加大人力、机械、资金、材料的投入,确保工期目标的实现;第九章雨季施工措施1、雨季施工的特点冬雨季施工由于施工条件及环境不利,是工程质量事故易出现的多发季节,而且质量事故出现的隐蔽性、滞后性,将给事故的处理带来很大的困难;2、雨季施工的准备工作针对现场的实际情况和工程需要,雨季施工所必须的材料、工具、设备应提前做好准备工作,有计划性地合理安排各作业工序,准确掌握天气预报情况,不盲目施工,经常检查机械、设备等器具,及时进行修、保养等工作,不用的要及时拆除,注意现场的道路疏通及排水工作;施工队应对全体职工进行一次技术交底,并建立必要的责任制度;随时注意天气、气温的变化情况,作好防雨措施;3、雨季施工组织管理措施凡在雨季内施工的分部、分项工程,施工队必须向作业班组进行书面的技术交底,质检部门必须加强对雨季措施落实情况和施工质量情况和跟踪检查;雨季施工措施不落实,不得盲目施工;试验室必须完善砂浆试块标准养护条件;第十章降低工程成本措施1、选用先进施工技术和机械设备,科学地确定施工方案,提高工程质量,确保安全施工,缩短施工工期,降低工程成本;2、鼓励广大工程技术人员和职工献计献策,推广应用“四新成果”降低原材料消耗,提高劳动生产率;3、合理划分施工区段,按流水法组织施工,避免人员窝工;4、坚持文明施工,周转材料,工具应堆放整齐,不得随意抛掷;5、加强计量管理工作,控制能源,材料消耗;6、采取切实可行的措施,搞好成品保护工作;7、加强对机械设备的保养工作,以提高其使用效率;锂诺新能源项目部2018年3月13日星期二。

浆砌石挡土墙工程施工组织设计方案

浆砌石挡土墙工程施工组织设计方案

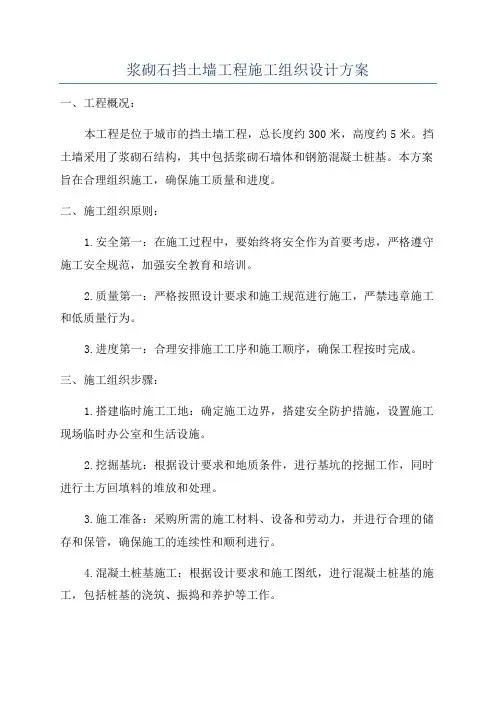

浆砌石挡土墙工程施工组织设计方案一、工程概况:本工程是位于城市的挡土墙工程,总长度约300米,高度约5米。

挡土墙采用了浆砌石结构,其中包括浆砌石墙体和钢筋混凝土桩基。

本方案旨在合理组织施工,确保施工质量和进度。

二、施工组织原则:1.安全第一:在施工过程中,要始终将安全作为首要考虑,严格遵守施工安全规范,加强安全教育和培训。

2.质量第一:严格按照设计要求和施工规范进行施工,严禁违章施工和低质量行为。

3.进度第一:合理安排施工工序和施工顺序,确保工程按时完成。

三、施工组织步骤:1.搭建临时施工工地:确定施工边界,搭建安全防护措施,设置施工现场临时办公室和生活设施。

2.挖掘基坑:根据设计要求和地质条件,进行基坑的挖掘工作,同时进行土方回填料的堆放和处理。

3.施工准备:采购所需的施工材料、设备和劳动力,并进行合理的储存和保管,确保施工的连续性和顺利进行。

4.混凝土桩基施工:根据设计要求和施工图纸,进行混凝土桩基的施工,包括桩基的浇筑、振捣和养护等工作。

5.浆砌石墙体施工:根据设计要求和施工图纸,进行浆砌石墙体的施工,包括石材的选用、切割、布置和砌筑等工作。

6.墙体防水、抗渗处理:对浆砌石墙体进行防水、抗渗处理,确保工程的持久性和稳定性。

7.绿化美化工程:在挡土墙工程完成后,进行绿化美化工程,包括植树、种花草等工作,提高环境质量。

8.清理整理工地:在整个工程完成后,进行工地的清理和整理,保持工地的整洁和安全。

四、施工组织措施:1.施工队伍:组建专业的砌筑队伍,具备丰富的施工经验和技术能力,保证施工质量。

2.施工设备:配备足够的挖掘机、起重机、混凝土搅拌站等大型施工设备,确保施工的连续性和高效性。

3.施工材料:选用符合设计要求和质量标准的石材、混凝土等施工材料,确保工程质量。

4.安全措施:设置施工现场安全警示牌、安全防护网等安全设施,严禁无证上岗和违章操作,定期进行安全检查和演练。

5.环保措施:严格按照环境保护法规的要求开展施工,合理处理施工废弃物和污水,保护环境。

浆砌石挡墙施工方案

浆砌石挡墙施工方案

浆砌石挡墙施工方案一、施工方法本段挡墙采用平行流水作业法施工。

基坑采用挖机配合人工开挖,基础埋置深度及分段长度应按图纸及规范规定进行。

浆砌片石挡墙,砌体应分层自下而上进行砌筑,砌筑上层时,不应振动下层。

另外严格按照图纸及规范进行反滤层,泄水孔的施工。

二、基础开挖1、基础开挖之前通知监理工程师,并对基础平面位置和现有的地面标高测量。

首先对挡土墙基础位置进行清表或清淤泥,并将表层土体清除运走;为便于开挖后的检查校核,基础的控制桩应延长至基坑外加以固定。

2、基础开挖采用机械开挖,人工配合清理,开挖过程中要认真对照设计提供地质资料,判别土体的地质情况,根据实际地质情况放好边坡度,并做好边坡可靠的支撑防护,基坑宽度每侧要较设计基底宽50cm 左右。

三、挡土墙砌筑1、挡土墙砌筑前先进行施工放样,砌筑时应先两面立杆挂线或样板挂线,外面线应顺直整齐,逐层收坡;砌筑过程中经常校正线杆,以保证砌体各部尺寸符合图纸要求。

2、片石一般采用爆破或楔劈法开采的石块,厚度不应小于150mm(卵形和薄片者不得采用)。

用做镶面的片石,应选择表面较平整、尺寸较大者,并应稍加修整。

石料在使用前要浇水润湿,表面有泥土、水锈等杂物时要清洗干净,风化片石严禁使用。

3、砌体应自下而上逐层砌筑,直至墙顶。

砌体应分层坐浆砌筑,砌筑上层时,不应振动下层,不在已砌好的砌体上抛掷滚动、翻转和敲击石块。

对于基础的第一层砌块时如基底为岩层或砼基础,应先将基底表面清洗、湿润,再坐浆砌筑;如基底为土质,可直接坐浆砌筑。

4、片石分层砌筑,一般2-3cm组成一个工作层,每一个工作层应大致找平。

应选用具有比较整齐的大尺寸石块作为角隅石或镶面石,长和短的石块应交错铺在同一层并和帮衬石、腹石交错锁结。

各工作层竖缝应相互错开,不得贯通。

平缝与竖缝宽度不大于40mm,可以用厚度不比缝宽大的石片填塞宽的竖缝,且石片应被砂浆包裹。

砌块要错缝、坐浆挤紧、嵌缝料和砂浆饱满,无空洞、宽逢、大堆砂浆填隙和假缝。

浆砌石挡土墙施工方案设计

浆砌石挡土墙施工方案设计

浆砌石挡土墙施工方案设计浆砌石挡土墙是一种常用的土木工程施工方案,主要用于土地整平、防止土壤侵蚀和固定边坡等作用。

在施工方案设计中,需要考虑土地的地质条件、挡土墙的高度和长度、是否需要加装护坡等因素。

以下是一种浆砌石挡土墙施工方案设计的示例。

施工方案设计:1.工程概述:挡土墙设计高度为3米,长度为20米。

挡土墙所在地方属于无风化岩石背景,地质条件较稳定。

施工团队包括工程经理、砌筑人员、设备操作员和监理人员。

2.施工准备:准备工作包括清理施工现场,测量定位,采购所需材料和工具,组织施工人员和设备等。

3.排水设计:考虑到挡土墙的长期稳定性,需要进行排水设计。

设计方案包括在挡土墙底部设置排水沟,并安装排水管将水流引走。

4.地基处理:在挡土墙的施工区域进行地基处理,清除松软土壤和不稳定物质,并挖掘地基坑。

采用钢筋混凝土浇筑地基底座,确保挡土墙的稳定性和承重能力。

5.石材选用:挡土墙采用天然石材进行砌筑。

石材需满足以下条件:坚固耐用、尺寸规整、表面平整、无裂纹和瑕疵。

石材尺寸约为20厘米×20厘米×40厘米。

6.石墙砌筑:根据挡土墙的高度和长度进行砌筑工作。

首先在地基上进行一层基坑保护石的铺垫,然后按照设计规格,一层一层地将石块进行砌筑,每层间需要加入水泥砂浆作为粘结剂。

砌墙过程中应注意墙体的垂直度、水平度和均匀度。

7.砂浆使用:选择适当的砂浆进行砌筑。

一般采用水泥、石膏和沙子的混合物,按照2:1:6的比例进行配制。

砂浆应具有良好的黏结性能和耐久性。

8.护坡设计:根据挡土墙的高度和倾斜角度,考虑是否需要进行护坡设计。

设计方案包括安装钢筋混凝土护坡板或植被护坡等措施,提高挡土墙的稳定性和美观性。

9.施工质量控制:在施工过程中,进行质量检查和控制。

包括检查石材的质量,砌筑工艺的合理性,砂浆的粘结效果等。

及时发现并解决问题,确保挡土墙的质量和稳定性。

10.安全措施:在施工过程中,要注意施工人员的安全。

浆砌石挡土墙施工方案

浆砌石挡土墙施工方案

浆砌石挡土墙施工方案一、前期准备工作1.1 材料准备•石材:选择质量坚实、表面平整的石料,尺寸以30cm×30cm为宜。

•水泥:选择适合砌筑石墙的水泥,确保质量可靠。

•沙子:选用细沙,以保证浆料的均匀性。

•混凝土:准备好混凝土作为基础。

•石墙基础:确保石墙基础牢固,符合设计要求。

1.2 工具准备•短尺、标尺:用于测量石材和墙体尺寸。

•锤子、凿子:用于打磨和修整石料。

•镘子、抹子:用于涂抹和压实浆料。

二、施工步骤2.1 基础处理1.在石墙基础上浇筑混凝土,待其基本凝固后,用水准仪进行水平检测。

2.等混凝土完全干燥后,用砂浆将石墙砖头粘贴在基础上,以确保石墙稳固。

2.2 石料砌筑1.涂抹一层薄薄的水泥砂浆在基础处,将第一块石头摆放好,然后水平压实。

2.依次摆放下一块石头,保持石头之间的缝隙均匀,使用凿子修整石料。

3.每砌一层石头后,用水泥砂浆填充缝隙,确保石头牢固粘合。

4.注意每层石头之间错缝砌筑,增强墙体稳定性,并在墙体两侧设置排水沟,以避免水土流失。

三、完工处理3.1 整体涂料完成挡土墙的石料砌筑后,可以根据需求选择进行整体喷涂或刷涂处理,增强耐久性。

3.2 检验验收施工完成后,应对挡土墙整体进行检查,确保石料密实、结实,无空鼓、开裂等现象。

3.3 后期养护新建的石挡土墙需要经过一定时间的养护,保持墙体干燥,防止渗水等问题,并及时修复损坏部分,以确保墙体稳固。

以上即为浆砌石挡土墙的施工方案,通过精心设计和施工,可以打造出美观、实用、耐久的石墙结构。

浆砌石挡土墙(开挖、砌筑、回填)施工方案

浆砌石挡土墙(开挖、砌筑、回填)施工方案一、工程概述浆砌石挡土墙是一种常见的土木工程结构,旨在防止土壤冲刷、土体侵蚀和坡面稳定。

本文将详细介绍浆砌石挡土墙的施工过程,包括开挖、砌筑和回填等关键步骤。

二、开挖工作2.1 挖土定位在进行开挖工作之前,首先需要根据设计图纸和要求对挡土墙的位置进行准确定位。

在定位完成后,按照指引进行挖土作业。

2.2 开挖深度根据设计要求确定浆砌石挡土墙的开挖深度,通常需要考虑土壤的稳定性和地基的条件,确保挖至合适的深度。

2.3 挖土方式挖土作业可以采用机械挖掘或人工挖掘的方式进行,根据实际情况选择合适的挖土方式,保证开挖效率和质量。

三、砌筑工作3.1 石材选择在进行砌筑工作之前,需要选择合适的石材,确保石材的质量和规格符合设计要求,使挡土墙具有良好的稳定性和美观性。

3.2 石头浆料配制在砌筑工作中,需要根据设计要求配制石头浆料,保证石材之间的粘接牢固,提高挡土墙的整体强度。

3.3 砌筑方法砌筑工作需根据设计要求和规范进行,石材的摆放应符合结构要求,石头浆料要均匀涂抹,确保挡土墙的稳定性和整体性。

四、回填工作4.1 回填材料选择在进行回填工作时,需要选择合适的回填材料,确保回填材料的质量和性能符合设计要求,保证挡土墙的整体稳定。

4.2 回填方法回填工作需分层进行,每层回填材料要均匀铺设,用专用工具进行压实,保证回填质量和均匀性,防止挡土墙出现变形或位移。

五、总结通过本文的介绍,我们了解了浆砌石挡土墙施工方案的关键步骤,包括开挖、砌筑和回填工作。

在实际施工过程中,需严格按照设计要求和规范操作,确保工程质量和安全。

希望本文能为相关施工人员提供参考,促进工程施工效率和质量的提升。

浆砌石挡墙施工技术方案精选全文

可编辑修改精选全文完整版浆砌石挡墙施工技术方案第一篇:浆砌石挡墙施工技术方案拦石墙施工(浆砌石)1.1.1.施工流程测量放线→基槽开挖→报检复核→砌筑基础→基槽回填→安设沥青麻絮沉降缝→选修面石拌砂浆→砌筑墙身→填筑反滤层回填土→清理勾缝→竣工交验1.1.2.测量定线根据施工设计图纸,准确计算挡(栏石)墙的轴线位置,然后上报测量监理工程师认可。

按测量监理工程师认可后的轴线资料进行轴线放样,并测定出边线,同时需引桩便于校核,并上报监理工程师。

根据已放出的挡(栏石)墙轴线,准确测定出挡(栏石)墙边线和原地面标高,经核查无误后上报监理工程师认可后方可开挖基坑(槽)。

1.1.3.基槽开挖根据现场施工设备和施工环境,基坑(槽)的开挖采用机械开挖,人工配合修整的方法。

对基槽深度超过2m地段,开挖时为确保开挖作业的安全,首先设置1:1的坑壁坡度,再在基槽四周打入木桩,设立挡土板,防止基槽四周坍塌。

另外,基槽开挖过程中,防止雨水流入或地下水渗出,必须在基础尺寸外侧开挖排水沟和积水坑,配一台潜水泵,以便把积水立即抽排出积水坑外,保证挖基槽工作在无水情况下安全进行。

挖出的土石不能任意堆放,以免妨碍开挖基坑(槽)及其他作业。

基坑(槽)开挖应避免超挖,底面应高于设计高程20cm左右,以保证夯实后满足设计要求。

挖成的基坑(槽),先进行地基承载力检测,当地基承载力达不到设计要求时,需及时上报监理、业主以及设计单位,经监理、业主以及设计单位允许后方可进行地基处理。

挖成的基坑(槽),凡有扰动和毁坏的地方追加开挖深度,并按工程师批准的材料回填到设计标高,分层夯实。

地基处理结束并经检测合格后再进行人工整平,然后夯实。

监理工程师认可后,才可进行下一道工序施工。

1.1.4.浆砌石材基础挡护工程的基础是施工的关键环节。

开挖后及时检查地基承载力、基坑(槽)断面尺寸,合格后及时进行基础施工。

砌筑前先将基底表面风化、松软土石清除。

雨季施工时,在基坑(槽)开挖完成并检查合格后,立即进行基础封闭。

浆砌石挡土墙施工方案

浆砌石挡土墙施工方案浆砌石挡土墙施工方案引言:浆砌石挡土墙是一种常见的防护结构,广泛应用于公路、铁路、河道等工程中。

本文将介绍一种浆砌石挡土墙的施工方案,包括施工前的准备工作、石材选择和处理、施工过程以及施工后的维护和检验。

一、施工前的准备工作1、制定施工方案,确定施工时间和地点,制定安全措施;2、清理施工场地,确保施工场地平整、干燥,并清除杂物和垃圾;3、评估施工条件,包括土壤条件、地质情况等,并制定相应的施工措施;4、确认施工所需的设备、材料和人力资源,并进行相应的调配。

二、石材选择和处理1、选择坚固耐用、质量合格的石材,能够满足工程要求;2、进行石材的初步加工,包括切割、修整等,确保石材表面平整、无裂缝;3、对石材进行防水处理,以提高其防水性能;4、检查石材质量,确保每块石材的质量符合要求,并做好记录。

三、施工过程1、设置控制线,确定挡土墙的线形和高度,并进行标记;2、利用挖掘机进行基底开挖,确保基底平整;3、铺设排水层,以排除可能的积水和渗漏;4、进行基础混凝土浇筑,确保基础牢固;5、开始浆砌石施工,采用密头结构,确保石材之间的连接紧密,浆料填充均匀;6、定期进行浆砌石的质量检验,包括石材的尺寸、平整度以及浆料的含水量等;7、施工过程中,注意及时清理施工场地,保持工地整洁。

四、施工后的维护和检验1、挡土墙施工完成后,对施工质量进行全面检查,包括挡土墙的平整度、强度等;2、及时修复挡土墙上的破损部分,以保持其完整性和稳定性;3、定期对挡土墙进行检测和维护,以确保其正常运行和使用;4、挡土墙发生变形或损坏时,应及时采取修复措施,避免进一步扩大损坏范围。

结论:通过上述施工方案的实施,可以保证浆砌石挡土墙的施工质量和使用性能,提高其抗倾倒和抗滑动的能力,达到预期的工程效果。

同时,在施工过程中要加强安全管理,确保施工人员的安全。

最后,为保持挡土墙的稳定性和寿命,定期检测和维护是十分必要的。

浆砌石挡土墙施工方案

目录第一章编制依据 (2)第二章工程概况 (2)第三章施工准备 (2)第四章浆砌石挡墙施工技术方案 (3)第一节施工测量 (3)第二节材料要求 (5)第三节基础开挖 (5)第四节施工程序 (6)第五节工艺流程 (6)第六节挡墙砌筑要求及注意事项 (8)第七节浆砌石挡墙质量要求 (9)第五章质量保证措施 (10)第六章安全施工保证措施 (10)第七章文明施工措施 (11)第八章工期保证措施 (12)第九章雨季施工措施 (13)第十章降低工程成本措施 (13)第一章编制依据1、本工程招标文件、招标答疑纪要及招标补充文件。

2、本工程相关施工合同。

3、商南县第二水厂供水工程的设计图纸及有关说明。

4、商南县第二水厂供水工程项目工程地质勘察报告。

5、其他现行有关规范与规定《工程测量规范》(GB/T50026--2007);《建筑地基基础工程施工质量验收规范》(GB50202-2013);《砌体结构设计规范》6、国家部分安全生产、文明施工的规定及规程《建设工程安全生产管理条例》(国务院令第393号);《建筑施工安全检查标准》(JGJ59-2011);《建筑机械使用安全技术规程》JGJ33-2012;7、《陕西省建设工程质量安全生产管理条例》第二章工程概况商南县第二水厂供水工程位于城关镇五里牌村棋子沟口,日处理能力18000m3/d,厂区占地44亩,厂区地平高程为537.000m。

本工程包括水处理厂、输配水管道、配水管道直接接入现状管网。

厂区挡土墙主要为浆砌石挡土墙,具体位置、尺寸及做法详见设计蓝图。

第三章施工准备1、劳动力准备:组织劳动力进场,选拔配备项目施工精干班子,优选各专业工程的施工力量,为本工程全面施工做施工力量的准备。

2、劳动力计划:为加快施工进度,本工程计划投入大工8人,小工10人,确保按预定工期完工。

3、设施准备:为保证工程质量和工程进度,我公司将配备先进的施工机械,在进场前对机械操作人员进行分组,确立责、权、利,定编、定岗、定任务,加强安全教育,组织维修人员进场。
