招标代理质量控制措施方案

招标代理质量控制措施方案
招标代理质量控制措施方案

招标代理质量控制措施

目的:为更好地贯彻执行国家有关招标投标的法律、法规和政策,完善招标业务的管理,规范招标代理业务行为,提高招标业务操作水平,编制本质量控制措施。

通过对招标代理过程中的每个环节做到全方位覆盖性的控制从而保证招标代理的质量。

招标代理各环节中措施导读

一、编制和发布招标公告(资格预审公告)与发出投标邀请过程中的

质量控制

二、编制和发售招标文件(含资审文件)过程中的质量控制

三、编制和发出招标文件(含资审文件)的修改和澄清过程中的质量控制措施

四、资格预审过程中的质量控制措施

五、接受投标、组织开标过程中的质量控制措施

六、针对开标现场不同情况的处理措施

七、组织评标及整理评标报告过程中的质量控制措施

八、发放中标通知书过程中的质量控制

九、项目归档及后期工作过程中的质量控制措施

十、其他完善措施

一、编制和发布招标公告(资格预审公告)与发出投标邀请过程中的质量控制

1.招标公告和资格预审公告(以下统称为招标公告)或投标邀请书

的内容应真实、准确和完整,不应出现明显的文字错误。国家和地方有关部门对招标公告、资格预审公告、投标邀请内容有明确要求的,项目负责人应按照有关要求编制,不得少于有关规定中列明的内容,没有规定的,按照规定的格式和要求进行编制

2.发布招标公告和资格预审公告的媒介,应符合国家和地方政府有

关部门的规定。

3.采用邀请招标方式的项目,应向3家(含3家)以上合格的潜在

投标人发出投标邀请书。为避免被邀请单位临时决定不参加投标,导致投标人不足3家,项目负责人应向委托人建议向多余3家的潜在投标人发出投标邀请书。

4.公告或邀请书应在完成内部审核程序后,方可正式对外发布。

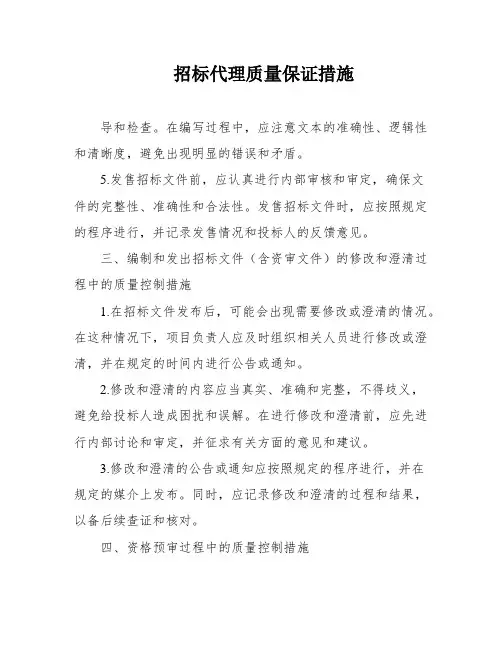

二、编制和发售招标文件(含资审文件)过程中的质量控制

1.编制招标文件(包括资格预审文件,以下同),是招标投标组织过

程中一项重要的关键程序。文件的质量对项目招标效果有直接影响,也是导致投诉质疑的主要因素之一。各业务单位应充分重视两个文件的编写工作,并严格按照国家、行业、地方以及公司有关规定和要求执行。

2.招标文件编制的基本流程:文件初步编写——与业主及有关方面

讨论定稿——内部核校定稿——业主书面确认——公司审批流程——管理部门备案(若有)——对外发出。

3.招标文件应采用国家、行业或地方规定的范本进行编制;如国家、

行业或地方无适用范本,应采用公司规定的范本;如公司无适用范本,可选用公司样本库中推荐的样本参照编写。

4.各业务单位的质量负责人应了解和掌握招标行业有关范本,尤其

是强制性使用的范本,同时对项目负责人使用范本进行方向性指导。信息统计部将提供招标文件范本并及时更新。招标文件中不得出现违反国家、行业及地方有关法律法规,以及公司相关规定的条款。

5.招标文件中所有涉及废标的条款应慎重设置,文字应简练

准确,并用醒目方式标明,尽量采用“*”号方式,不得出现违反国家、行业及地方有关规定,以及不切实际的废标条款。

6.招标文件中关于投标文件的密封条款应明确、简洁、方便可行,

并结合招标项目的实际需要做相应的封装和标识要求,避免密封条款规定得含糊不清、前后不一致而导致投标文件因密封问题废标或被拒绝。

7.招标文件的技术文件原则上应由委托人或其咨询单位提供,项目

负责人应对委托人提供的技术文件的内容进行审查,并就其中可能影响招标“三公”原则的条款提出修改意见。如委托人委托我公司编制技术文件,该技术文件应由项目负责人或聘请相关技术专家或专业人士编写,项目负责人编写的应请有关专家审核,以

确保文件质量。

8.项目有招标控制价或最高限价的,应在招标文件予以明确,或注

明公布时间。

9.按照公司关于招标业务质量管理的相关规定,招标文件执行多级

审核制度。

10.招标文件应经业主书面确认,并通过业务办公系统履行内部审批

手续后方可对外发出,业主确认函需在送审招标文件节点时提供给审核人员。且书面确认必须留存原件归档。本条中书面确认是指:业主出具确认函件或在印制好的招标文件上加盖公章或授权人签字或在招标文件相应备案表格等处加盖公章。

11.招标文件发售稿应加盖公司“招标业务专用章”后方可发售。如

招标文件还须委托人盖章或管理部门盖备案章的,应按有关要求加盖印章后出售。一般不向投标人提供招标文件电子版。招标文件须经国家、行业或地方管理部门审核备案的,还应按照相应的管理程序向上述管理部门报审后,方可对外发出。

12.招标文件应严格按照招标公告或投标邀请书中规定的时间、地点

及其它相关的要求出售。

13.若购买招标文件(含资审文件)不足3家需要重新招标(含资审)

或取消项目的,项目负责人应通过“招标变化情况”节点送审,同时,应对不足3家的原因做出分析,如需重新招标的,还应提出重新招标时拟采取的解决措施,并作为附件上传。

三、编制和发出招标文件(含资审文件)的修改和澄清过程中的质量控制措施

1.招标文件的澄清或者修改,为招标文件的组成部分,并以书面形

式通知所有招标文件收受人。

2.澄清或修改文件编制完成,经业主的书面确认后(确认形式同招

标文件),方可进行业务办公系统相应节点的送审,审核完毕后加盖招标业务专用章后,方可对外发出。

3.招标文件中实质性内容的澄清或修改文件,发出时间距离投标截

止时间不得少于15天。延迟开标时间和变更开标地点等内容的,应以通知的形式发出,时间可适当缩短。

4.虽然法律、法规和政策没有对资格预审文件的澄清和修改发出时

限做出明确规定,但必须给申请人留有合理的时间修改其文件。

5.澄清或修改文件中应附投标人回执函格式、且必须收回和保管好

所有投标人的回执。如确实无法联系上投标人或无法取得投标人书面回执的,项目负责人要向本部门质量负责人书面报告,部门负责人应提出处理意见后存查。

6.按照相关规定,澄清或修改须报行政监督部门审批或备案的,应

获得行政监督部门审批或备案后方可发出澄清或修改文件。

7.政府采购货物和服务项目,对招标文件做出澄清和修改的还应在

财政部门指定的政府采购信息发布媒体上发布更正公告。延长投标截止时间和开标时间应至少在投标截止时间三日前,在财政部门指定的政府采购信息发布媒体上发布更正公告。

四、资格预审过程中的质量控制措施

1.项目负责人应按资格预审文件规定的时间和地点接收资格预审申

请文件,拒收截止时间之后递交的任何资格预审申请文件。

2.项目负责人应安排专人对资格预审申请文件进行登记、接收,并

妥善保管。

3.项目负责人应协助委托人按国家或地方有关规定组建资格审查委

员会。

4.资格审查的前期准备和评审过程的要求,参照评标工作的要求。

5.资格审查结束后,项目负责人应协助资格审查委员会编制资格预

审报告。资格预审报告内容应符合公司有关格式和内容的要求,国家或委托人另有规定的,从其规定。

6.资格预审报告在业务办公系统完成送审后,方可盖章发送委托人。

委托人对资格预审报告进行书面确认后,项目负责人编制资格预审合格通知书,资审合格通知书应载明购买招标文件时间、地点、投标截止时间等内容。

7.资格预审合格通知书在业务办公系统完成送审后,方可盖章发出。

资格预审结果确定后应及时组织后续的招标工作。

五、接受投标、组织开标过程中的质量控制措施

1.投标截止时间3日前,项目负责人应主动提醒所有投标人按时参

加投标,如发现投标人有可能不足三家的,应及时向部门领导汇报,并采取相应的解决措施。

2.负责接收投标文件的人员必须事先熟悉招标文件中有关密封的要

求,在接收投标文件时,按照招标文件要求认真检查投标文件的密封情况。如发现投标文件密封不符合招标文件要求的,应善意提醒,并为投标人改正提供力所能及的帮助。

3.除政府采购货物和服务招标外,接收人员应拒收密封不符合招标文

件要求的投标文件。遇到特殊情况,负责接收投标文件的人员,应及时与项目负责人沟通,并向本部门质量负责人汇报。

4.项目负责人应安排专人对投标文件进行登记、接收,并妥善保管。

1)接收投标文件时,应检查投标保证金、投标文件密封、

投标人代表授权及身份证明文件(如招标文件有要求)

等情况,填写《投标文件接收登记表》和《投标保证金

登记表》;

2)2、由专人根据不同的标段(包)、按递交投标文件的先

后顺序编号、摆放;

3)3、招标文件要求投标人提供样机、样品时,项目负责人

应按招标文件中规定的方法,将样机、样品编号摆放或

保管;

4)4、投标截止时间前,投标人对投标文件进行补充、修改、

替代,或者撤回已提交的投标文件,项目负责人应认真

做好记录,并由该投标人代表签字确认;补充、修改的

内容为投标文件的组成部分;

5)5、项目负责人应安排专人看管已接收的投标文件,开标

项目工程质量控制的措施和方法

工程质量控制的措施和方法1工程质量控制目标 严格贯彻国家强制性质量标准规定的技术标准和质量要求。所有工程质量验收达到合格,争取达到优良标准。 2工程质量控制的原则 2.1以国家施工及验收规范、工程质量验评标准、设计图纸等为依据,督促承包单位全面实现工程项目合同约定的质量目标。 2.2对工程项目施工全过程实施质量控制,以质量预控为重点。 2.3对工程项目的人员、机械、材料、方法、环境等因素进行全面的质量控制,监督承包单位的质量保证体系落实到位。 2.4严格要求承包单位执行有关材料试验制度和设备检验制度。 2.5坚持不合格的建筑材料、构配件和设备不准在工程上使用。 2.6坚持本工序质量不合格或未进行验收不予签认,下一道工序不得施工。 3工程质量控制的方法 3.1质量控制应以事前控制(预防)为主。 3.2应按监理规划、监理实施细则的要求对施工过程进行检查,及时纠正违规操作,消除质量隐患,跟踪质量问题,验证纠正效果。

3.3应采用必要的检查、测量和试验手段,以验证施工质量。 3.4应对工程的关键工序和重点部位施工过程进行旁站监理。 3.5严格执行现场见证取样和送检制度。 3.6应建议撤换承包单位不称职的人员及不合格分包单位 4工程质量控制的措施 4.1事前控制 施工准备阶段是施工单位为正式施工进行各项准备、创造开工条件的阶段。施工阶段发生的质量问题、质量事故,往往是由于施工准备阶段工作的不充分而引起的。因此,项目监理部在进行质量控制时,将十分关注施工准备阶段各项准备工作的落实情况。项目监理部将通过抓住工程开工审查关,采集施工现场各种准备情况的信息,及时发现可能造成质量问题的隐患,以便及时采取措施,实施预防。 在施工准备阶段,项目监理部采取预控方法进行监理,具体控制要点及手段主要有: 1)检查和督促施工单位健全质量及安全保证措施 每个施工承包单位都应有项目经理全面负责,并设施工员、质检员和资料员、安全员,在施工现场进行全过程质量管理和质量控制。建立施工工序的自检验收制度。 2)对施工队伍及人员控制

招标代理质量控制措施要点

招标代理质量控制措施 要点 Company number:【WTUT-WT88Y-W8BBGB-BWYTT-19998】

招标阶段的质量控制措施 一)质量控制目标 工程质量控制目标是使最终完成招标并确定中标人和招标过程资料的质量,完全符合招标代理合同、《中华人民共和国招投标法》、工程所在地相关法律法规等的要求,确保为合格有效的招标代理项目。 二)质量控制措施 (1)组织措施 严格执行《中华人民共和国招投标法》、《广东省实施中华人民共和国招投标办法》等国家强制性技术标准,落实招标人、招标代理单位、招标管理部门、监督管理部门和投标人的责任。 贯彻执行《中华人民共和国招投标法》及建设工程当地相关法律法规的招投标程序,加强事前控制。具体措施如下: 1)首先要在公司内部建立健全招标代理机构,由有丰富的工程招标代理经验的招标代理工程师及相关专业造价工程师、招标代理人员等组建成项目工作组,完善职责分工及有关招标代理制度,建立分工明确的质量保证体系和质量责任制,责任到人。 2)严格按照公司制定的质量控制程序对招标代理质量进行控制,严格合同评审和招标公告、招标文件的审批制度。 3)审查报名单位的报名文件企业资质等级、营业范围、人员及业绩要求是否符合招标公告要求,按资格预审文件要求的合格标准

审核;评标时协助审查投标单位投标文件符合性审查,协助专家评审投标文件。 4)为招标人提出专业的招标建议,协助招标人选择高素质、有能力的承包商承接工程任务。 5)组织召开招标会、答疑会、现场踏勘、开标会、评标会等活动,严格按招标公告要求时间接受报名、发放招标文件、答疑文件、接受投标投标文件、开标、评标等工作。 6)按工程所在地招标主管部门要求完成招标基础资料备案、招标过程资料、招标结束后全过程情况资料备案。 7)整个招投标活动在质疑时间内接受有效投诉或质疑,并对投诉或质疑进行回复处理,避免违法违规行为的出现 8)整个招标过程由工程所在地工程建设主管部门对项目招标代理活动进行监督,使整个工程招标活动处于受控状态。 (2)经济措施 建设项目投资的有效控制是工程建设管理的重要组成部分,贯穿于工程建设的全过程。建设单位在控制工程造价过程中必须发挥主导作用,如何合理确定和控制工程造价、把建设项目投资控制在批准的限额内并随时纠正发生的偏差,以保证项目投资目标的实现,是建设单位的目的和任务。招标文件作为招投标过程乃至于工程项目实施全过程纲领性文件,是整个工程项目造价控制关键。一个不完善招标文件,会给日后施工管理与造价控制带来麻烦和纠纷,引起索赔。

工程质量保证措施方案(定)

新场镇污水处理工程 质量保证措施方案 工程质量保证措施 方案 1 质量 根据我公司的技术实力,结合新场镇污水处理工程具体情况,我公司对本工程确定的 质 量 目标 为:单位工程优良率达到80%以根 据各构筑物、建筑物、工艺管线及附属2 工程质量保证 我公司是ISO9001:2000标准的认证企业,新场镇污水处理工程施工过程严格执行我公司ISO9000标准的《质量手册》及《程序文件》的规定。实行项目经理为第一负责人的质量保证体 系,项目总工程师为 质 量工作 的3 质量保证管理 3.1 全面质量 ⑴以质量目标为核心,⑵推行目经理质量⑶强化执行“工法管理”:以“工法”、“规范”、“标准”为准则,加强质量意识教育,遵守各项质量管理制⑷实行“试验3.2 施工组 织设计、⑴在整个工程施工组织设计。该设计必须技术可行、经济合理、工艺先进,有利于施工操作、提高质量、加快进度、降低成本。该施工组织设计编制完成后,分别报我公司科技开发部及驻地监理公

⑵在每个单位工程施工开始前,由项目总工程师主持,项目部工程科负责编写单位工程施工方案。施工方案编写完成后,分别报项目经理和驻地监理3.3 优 选施工机械 施工机械设备是工程建设中必不可少的设备,对工程项目的施工进度和质量均有直接影 响,因此在工程实施前,从保证施工质量的角度出发,本着因地制宜、因工程制宜,技术上先进、 经济上合理、生产上适用、性能上可靠、操作维修方便等原则,在项目经理领导下,由项目供应科 和工程科负责选择施工机械设备,使其满足3.4 现 场设备材料质量 设备安装所需的原材料、构配件等是工程施工的组成部分,材料质量十工程质量的基础,加 强对现场的管理,从以下几个方⑴掌握材料信息,优选供货厂 ⑵ 合理组织材料供应,按质、按量⑶合理组织材料使用加强运输⑷严格控制外加工、采购材料的质量;加强材料检查、验收,严把材料质量关。各类建筑 材料到场后必须组织有关人⑸搞好材料复试取样、送⑹ 根据施工进度计划,⑺对进厂设备,根据设备装箱单逐箱及时进行数量清点,对设备外观逐一进行检查并作好 书面记录,办好交⑻加强设备运输、存放、保管工作,避免材料腐蚀,减少设备碰撞,防止设备损坏,确保 设备、材料质3.5 测量复 核 ⑴ 在 施工⑵加强对各施工工序的测量控制,达到有关规范的要求。构筑物、建筑物的位置线、管线的轴⑶

工程质量控制点及措施

工程质量控制点 A 结构工程质量控制点 A.1 土方开挖工程 1.【控制点】 (1)基底超挖。 (2)基底未保护。 (3)施工顺序不合理。 (4)开挖尺寸不足,边坡过陡。 2.【预防措施】 (1)根据结构基础图绘制基坑开挖基底标高图,经审核无误方可使用。土方开挖过程中,特别是临近基底时,派专业测量人员控制开挖标高。 (2)基坑开挖后尽量减少对基土的扰动,如基础不能及时施工时,应预留30cm 土层不挖,待基础施工时再开挖。 (3)开挖时应严格按施工方案规定的顺序进行,先从低处开挖,分层分段,依次进行,形成一定坡度,以利排水。 (4)基底的开挖宽度和坡度,除考虑结构尺寸外,应根据施工实际要求增加工作面宽度。 A.2 地下防水 1.【控制点】(1)材料选择。(2)空鼓。(3)渗漏。 2.【预防措施】(1)多方案、多材料的比较,选择一种价格合理,最适合现场实际情况使用的防水材料。(2)施工时要严格

控制基层含水率;卷材铺贴时,要将空气排除彻底,接缝处应认真操作,使其粘结牢固。对阴阳角、管根等特殊部位,在防水施工前,应做增强处理,可根据具体部位采取有效措施。(3)卷材末端的收头处理,必须用嵌缝膏或其他密封材料封闭;防水层施工完成后,要做好成品保护,并及时按设计要求做保护层。 A.3 回填土工程 1.【控制点】(1)未按要求测定土的干密度。(2)回填土下沉。 (3)回填土夯压不密实。(4)管道下部夯填不实。 2.【预防措施】(1)回填土每层都应测定夯实后的干土密度,检验其密实度,符合设计要求才能铺上层土;未达到设计要求的部位应有处理方法和复验结果。(2)因虚铺土超过规定厚度或冬期施工时有较大的冻土块,或压实遍数不够,甚至漏压,坑(槽)底有机物或落土等杂物清理不彻底等因素造成回填土下沉,施工中要认真执行规范规定,检查发现后及时纠正。(3)回填时,应在夯压前对于土适当洒水湿润,对土太湿造成的“橡皮土”要挖出换土重填。(4)回填管沟时,为防止管道中心线位移或损坏管道,应用人工先在管子周围填土夯实,并应从管道两边同时进行,直至管顶0.5m 以上,在不损坏管道的情况下,可采用机械回填和压实。 A.4 大体积混凝土施工 1.【控制点】控制裂缝的产生。

招标代理质量控制措施方案

招标代理质量控制措施 目的:为更好地贯彻执行国家有关招标投标的法律、法规和政策,完善招标业务的管理,规范招标代理业务行为,提高招标业务操作水平,编制本质量控制措施。 通过对招标代理过程中的每个环节做到全方位覆盖性的控制从而保证招标代理的质量。 招标代理各环节中措施导读 一、编制和发布招标公告(资格预审公告)与发出投标邀请过程中的 质量控制 二、编制和发售招标文件(含资审文件)过程中的质量控制 三、编制和发出招标文件(含资审文件)的修改和澄清过程中的质量控制措施 四、资格预审过程中的质量控制措施 五、接受投标、组织开标过程中的质量控制措施 六、针对开标现场不同情况的处理措施 七、组织评标及整理评标报告过程中的质量控制措施 八、发放中标通知书过程中的质量控制 九、项目归档及后期工作过程中的质量控制措施 十、其他完善措施

一、编制和发布招标公告(资格预审公告)与发出投标邀请过程中的质量控制 1.招标公告和资格预审公告(以下统称为招标公告)或投标邀请书 的内容应真实、准确和完整,不应出现明显的文字错误。国家和地方有关部门对招标公告、资格预审公告、投标邀请内容有明确要求的,项目负责人应按照有关要求编制,不得少于有关规定中列明的内容,没有规定的,按照规定的格式和要求进行编制 2.发布招标公告和资格预审公告的媒介,应符合国家和地方政府有 关部门的规定。 3.采用邀请招标方式的项目,应向3家(含3家)以上合格的潜在 投标人发出投标邀请书。为避免被邀请单位临时决定不参加投标,导致投标人不足3家,项目负责人应向委托人建议向多余3家的潜在投标人发出投标邀请书。 4.公告或邀请书应在完成内部审核程序后,方可正式对外发布。 二、编制和发售招标文件(含资审文件)过程中的质量控制 1.编制招标文件(包括资格预审文件,以下同),是招标投标组织过 程中一项重要的关键程序。文件的质量对项目招标效果有直接影响,也是导致投诉质疑的主要因素之一。各业务单位应充分重视两个文件的编写工作,并严格按照国家、行业、地方以及公司有关规定和要求执行。 2.招标文件编制的基本流程:文件初步编写——与业主及有关方面

质量管理方案及措施

枝江市玛瑙河出口段治理工程2010年度项目第一标段 质 量 管 理 方 案 湖北大禹水利水电建设有限责任公司 枝江市玛瑙河出口段治理工程2010年度项目第一标段项目部

1 质量目标 质量管理总目标:单元工程和分部工程验收合格率100%,优良率75%,工程外观质量评定优良,工程竣工验收质量合格。 2 质量保证体系 (1)我公司已通过了GB/T19001-2000质量管理体系的认证。按质量体系认证的要求,建立项目质量管理组织机构,明确各部门的职责,确保本工程在质量标准的控制下如期如质完工。 (2)建立健全质量保证体系,建立健全质量管理机构,以项目经理为工程质量第一责任人,对工程质量负终身责任。严格按照质量体系的要求规范施工环节,确保工程质量。详见“质量管理体系框图”、“质量保证体系框图”。 质量管理体系框图

质量保证体系框图

3 质量保证措施 管理措施 (1)制订该工程质保大纲,建立质量管理程序,搞好施工全过程的质量控制、检查和监督。 (2)实行全面质量管理,成立QC小组,运用PDCA循环,抓好关键部位、关键工序的质量管理。 技术措施 (1)配备高素的各工序质检人员、施工人员、测量人员。 (2)编制适用可行的施工组织设计方案,便于施工操作,指导施工。 (3)搞好新工艺、新技术、新材料、新设备的推广应用。 (4)组织专业化、机械化的施工班组进行施工。 制度措施 (1)按规范和规程要求,结合实际,制订各项质量管理制度和管理办法。 (2)制订图纸审核,方案审批,技术交底制度。没有审核的图不能交付施工,没有批准的方案不得实施。 (3)制订“三级质量检查”制度。 (4)制订质量评定考核制度。 设置质量控制点 为加强质量控制,对下列情形者,设置质量控制点,确保工程质量: (1)关键部位; (2)工艺有特殊要求或对工程质量有影响的过程; (3)易出现质量通病的单元工程; (4)施工中采用的新工艺、新技术、新材料的施工过程或部位。 过程控制措施 (1)在工地建立由项目专职质检员→施工队伍质检员→班组质检员的三级质量管理网络,自检合格后交监理验收。在施工的全过程中,将质量意识教育、

模板工程质量控制措施(完整版)

模板工程质量控制措施 一、模板施工程序:模板加工——验收——安装——自检——验收 二、模板加工: 1、木方必须用压刨压制成统一规格(两面刨光),方子的截面尺寸允许偏差不大于 1mm,平直度不大于2mm。大于允许偏差每根罚款5元。未经项目部工长验收合 格,不得使用,否则发现一次罚款200元。 2、未按施工方案及交底加工的发现一次罚款200元,若造成材料浪费,按材料3倍的 价钱处以罚款。 3、模板加工严禁“大料小用、长料短用”,发现此种现象,除赔偿材料损失外,还要 处以100元罚款。 4、柱、墙、梁模板的加工尺寸允许偏差不大于2mm,自检合格后,报项目部工长验收, 验收合格编号后,方准使用。否则发现一次罚款200元。 5、木塑板刨边后,必须及时刷好封口胶,否则,除了全部返工外,每发现一次罚款50 元。 6、模板顶模棍的加工尺寸比结构断面尺寸小2mm,下料时必须用无齿锯切割平直,并 及时刷好防锈漆,成捆存放并标识,报项目部工长验收合格后方准使用,不合格的 顶棍每根罚款5元,工作面上发现不合格的顶模棍每根罚款50元。 7、模板加工区及存放区内必须搭设材料码放架,木方子、钢管、碗扣架、“U”托等必 须码放整齐,并随时保持区域内卫生整洁。否则,发现一次罚款50元。 8、无法继续周转使用的模板,及时起钉子,木塑板、木方子等按规格分类码放整齐, 以备二次利用。否则,处以50元罚款。 9、加工区内的木屑等必须及时回收到指定的垃圾池。否则,发现一次罚款50元。 10、加工区内施工机具的防护措施必须齐全,并设专人负责,无人使用时必须拉闸断电, 否则,发现一次罚款50元。 三、柱模板施工: 1、支模前必须先将柱根部清理干净,并将柱边线及控制线重新补弹清楚。否则,除了 返工外还要处以50元罚款。 2、底板及顶板砼浇筑时必须在柱根部预埋400mm长不小于Ф20的钢筋,在柱内部每 边预埋2根钢筋,距柱边200mm每边预埋2根钢筋,在两柱中间部位预埋两根钢筋。 否则,发现一处罚款100元。 3、将柱根部顶模棍焊在柱内部的预埋钢筋上,顶模棍必须与柱模板平直,顶模棍按柱 边线收进2mm,允许偏差为1mm,不符合要求的顶模棍每根罚款5元。 4、柱根部下垫100X100MM方木框,与柱模形成子口的一面必须压刨平直,与楼地面接 触的一面也必须刨平直,并在木框下口钉好塑料管,否则,发现一处罚款50元。 5、按梁底标高调整柱模板的高度,允许偏差为0~-3mm,超过偏差要求除返工外,每 点罚款20元。 6、柱箍间距必须严格按施工方案及技术交底要求施工,柱箍必须与柱模板背楞背牢, 否则,除必须返工外,还要处以50元罚款。 7、柱模板每边上部、中部必须用双钢管配“U”托与柱模板顶牢,柱模板的垂直度允 许偏差为2mm,截面尺寸允许偏差为2mm,不符合要求的每项罚款20元。 8、柱模板的阳角处均做子口,并粘好3mm的自粘胶条。否则,发现一处罚款20元。 9、柱模板的拆模必须接到项目部工长下发的拆模通知后,方能拆模,否则,一次罚款 500元。 10、模板拆模后,模板必须按指定地点码放,并及时将现场清理干净,对破损模板及时

招标代理质量管理制度

招标代理质量控制制度 目录 第一章总则 (3) 第二章基本管理制度 (3) 第三章编制和发布招标公告(资格预审公告)与发出投标邀请 (4) 第四章编制和发售招标文件(含资审文件) ............... . (5) 第五章编制和发出招标文件(含资审文件)的修改和澄清 (8) 第六章资格预审 (9) 第七章接受投标、组织开标 (10) 第八章组织评标及整理评标报告 (14) 第九章发放中标通知书和服务费通知 (18) 第十章项目归档及后期工作 (19) 第十一章其他规定 (20)

第一章总则 第一条为更好地贯彻执行国家有关招标投标的法律、法规和政策,完善招标业务的管理,规范招标代理业务行为,提高招标业务操作水平,编制本质量控制制度。 第二条本规范所称招标业务包括:各类招标代理业务;竞争性谈判、单一来源、询价等其他采购方式。 第三条公司招标业务管理的原则是:统一管理、分级实施、各司其职,责任到人。 第四条本规范有关规定与国家法律法规和政策相抵触的,以国家法律、法规和政策为准。 第二章基本管理制度 第五条公司实行招标业务管理分管领导负责制。按照公司领导的职责分工,公司有关领导分别负责招标业务、市场开发、质量管理、机构和人员管理、信息化管理等工作。 第六条公司设臵管理部、财务部、信息统计部等综合部门。各综合部门负责职责范围内及本规范规定的相关工作。 第七条招标业务的操作管理实行项目经理负责制。 第八条招标业务质量管理实行质量负责人负责制质量负责人的职责:按照国家

有关招标投标的法律、法规和政策,组织制订和实施公司的质量管理规定,全面负责公司招标业务质量管理工作。质量负责人的主要职责:严格执行国家有关招标投标的法律、法规和政策,组织项目经理执行本规范的规定,以及公司各项相关规定,负责本业务单位招标项目全过程质量控制。各业务单位质量负责人拥有招标业务质量管理权,业务流程审批(或审核)权,负责处理本业务单位招标业务质疑或投诉,并负责起草各类质疑或投诉答复函。 第九条实行招标业务定期协调制度。由公司主管招标业务的领导每月定期召开招标业务例会,有关领导和各业务单位(不含分公司)的负责人参加。会议主要听取公司各业务单位汇报招标业务进展情况和遇到的问题、招标业务财务收支情况,协调解决招标业务中存在的问题。招标业务例会结束后,由综合部起草书面会议纪要,经主管招标业务的领导批准后,发送各业务单位(不含分公司)。 第十条公司招标业务的流程管理按集团《招标业务审批流程(2009版)》执行。项目经理应当掌握集团公司的招标业务审批流程,严格按照要求办理招标业务,在项目进展的各阶段,按《业务办公系统填写说明》具体操作。公司有关领导及各业务单位的质量负责人应认真履行各自的职责,严格把关。公司各综合部门应为各业务单位提供高效、优质的服务,认真做好本职工作。 第三章编制和发布招标公告(资格预审公告)与发出投标邀请 第十一条招标公告和资格预审公告(以下统称为招标公告)或投标邀请书的内容应真实、准确和完整,不应出现明显的文字错误。国家和地方有关部门对招标公告、资格预审公告、投标邀请内容有明确要求的,项目经理应按照有关要求编制,不得少于有关规定中列明的内容,没有规定的,按照集团规定的格式和要求进行编制 第十二条发布招标公告和资格预审公告的媒介,应符合国家和地方政府有关部门的规定。 第十三条采用邀请招标方式的项目,应向3家(含3家)以上合格的潜在投标人发出投标邀请书。为避免被邀请单位临时决定不参加投标,导致投标人不足3家,项目经理应向委托人建议向多余3家的潜在投标人发出投标邀请书。 第十四条公告或邀请书应在完成内部审核程序后,方可正式对外发布 第四章编制和发售招标文件(含资审文件) 第十五条编制招标文件(包括资格预审文件,以下同),是招标投标组织过程中一项重要的关键程序。文件的质量对项目招标效果有直接影响,也是导致投诉质疑的主要因素之一。各业务单位应充分重视两个文件的编写工作,并严格按照国家、行业、地方以及公司有关规定和要求执行。

施工质量保证措施及应急预案

施工质量保证措施 1 质量保证体系 我所将严格按照ISO9001的质量管理和质量保证标准,建立了一整套完善的设计、开发、生产、安装和服务的质量保证体系。根据有关规范并结合科研生产单位的实际,制定了一整套详尽实用的质量管理措施并使之规范化,包括《技术标准》、《质量手册》、《安装操作规程》、《管理制度》、《岗位职责》等并予以严格执行。 (1)质量目标 根据本工程特点及招标文件要求,本工程的质量目标为:确保达到优良等级,争创优质工程,为了实现质量总目标,通过对工程及质量管理体系的综合归纳形成一套完整的工程质量体系。 (2)质量管理体系 ①建立和健全项目质量管理体系(见质量保证体系过程控制框图),并使之保持有效运行。其目的在于使全员、全面、全过程地重视质量,提高质量意识,严把质量关。 ②根据标书规定的规程、规范,项目部质量安全负责人负责编制项目质量计划,制订质量管理监督实施办法,落实质量职能,明确质量岗位责任,并补充必要的作业指导书,质管人员根据项目质量总目标,负责质量计划执行情况的综合统计、考核,监督质量标准的贯彻执行。 ③建立以质检员、技术员、试验员、测量工为主体的质量信息反馈系统,做好质量记录,及时准确地向经理部、业主和监理工程师汇报状况,全面把握施工过程中的质量保证能力,使生产过程各工序始终处于稳定的受控状态。 ④做好技术准备工作:技术交底深入到具体操作手。严格按照设计要求、工程技术规范和业主、监理工程师的指令施工。如果发生质量事故,及时向有关部门迅速查明原因,制订对策,并及时处理以免造成更大的返工。 ⑤完善现场施工建设和管理,确保观测仪器设备埋设安装及自动控制系统的调试数据的准确,充分发挥其质量检验监督的功能。

招投标代理工作服务质量的总体保证措施

招标代理工作服务质量的总体保证措施 1、公司健全的科学质量管理控制体系和工作流程及服务质量保证措施 A.领导主抓、分工明确、责任到人 项目一旦确定由我公司代理,由公司领导负责组织招标工作。在具体操作人员上将安排熟悉业务、精干的人员投入此项目,合理安排经验丰富的招标人员编制文件(详见项目组成人员及事项表),工作中一定做到认真负责,确保每个环节不发生差错,建立完备的责任制度,明确代理工作每个环节每个具体操作人员的责任及差错惩罚措施,确保代理工作顺利圆满的完成。 B.层层把关、高质高效 任务接手后,争取时间,坚持按预定的计划和时间安排进行工作,做到事前、事中、事后都要严格的把好关,把问题消灭在萌芽状态,发现问题及时解决。 C.加强联系、紧密合作 在整个代理过程中,加强与业主的联系,凡重大事项,如投标单位的资格预审、招标文件、评标办法等均要与业主商量,并征得业主的同意。 D.重点突出、严抓资审、择优入围 具体操作中要重点突出招标文件中有关评标定标办法以及容易造成废标的 重点部位,以免造成不必要的废标;要紧紧抓住并正确处理好对投标单位资审入围这个重要环节,努力争取优秀施工单位中标,为确保工程质量创造条件。 E.合理合法、廉洁奉公 整个代理过程每一个程序都必须经过严格的自审、校核、审定、批准四级审查制,以确保招标代理的全过程符合业主和国家法律、法规的要求,参与人员不得和投标人发生任何利益关系,保证招标全过程的合法性、公正性,公开、公平、公正的完成招标人委托的招标代理工作,本标文后附我公司针对代理方与招标人、代理方与投标人制定的廉政协议书。 我公司的内部质量控制严格按《本企业的招标代理质量控制体系和相关制度》执行,具体附后。 2、招标文件编制质量控制措施 (一)在招标文件编制中考虑全面、充分,不留后遗症 政府投资项目属于政府工程、工期紧、任务重、标段多等特点,招标文件的编制作如下重点分析和考虑,不留后遗症。

工程质量控制措施

****小区工程施工总结 一、工程基本情况 建筑名称:****住宅小区5#楼 建设地点: 建设单位:****开发有限公司 勘察单位:****勘察有限责任公司 设计单位:****勘察设计有限公司 监理单位:****监理有限公司 施工单位:****有限公司 开竣工日期:20**.*.**~20**.**.** 二、设计基本情况 本小区总建筑面积:1132568.37㎡,其中地上建筑面积:790154.25㎡,地下建筑面积:342414.12㎡。5#楼地下2层,地上33层,建筑面积36788㎡。 结构类型:剪力墙结构。 设计标准:一类高层住宅(底层带有商业网点),按使用年限分为三类,结构的设计使用年限50年。 设备标准:本工程地下室设有消火栓灭火系统、火灾自动报警系统及自动喷淋系统。地上设有消火栓灭火系统。每单元均设有消防电梯和客梯,兼无障碍客梯。 三、施工主要依据 1、施工图纸与建设方有关指令。 2、现行国家有关法律法规以及建筑工程质量验收规范。 3、公司的质量管理体系与项目部的相关质量制度。

4、建筑工程资料管理规程等有关文件。 四、工程质量控制 项目部在工程质量控制中,坚持以公司质量保证体系为主线,以施工规范和国家质量标准为准绳,用实际数据来说话,遵循以下几点原则:坚持质量第一;坚持以人为控制核心;坚持以预防为主;坚持质量标准;贯彻科学、公正、守法的职业规范。 1、各分部工程质量等级 序号分部工程质量等级 1 基础分部合格 2 主体分部合格 3 装饰分部合格 4 屋面分部合格 5 给排水分部合格 6 电气分部合格 单位工程合格率100%。 2、事前、事中、事后的质量控制手段:由于工程质量本身具有以下几个特点:影响因素多,质量波动大,质量变异大,质量隐蔽性,终检局限大。所以,对工程质量应重视事前控制、事中严格监督,防范于未然,将质量事故消灭于萌芽之中。项目部以集团公司质量保证体系为依据,按施工过程、检验和试验、不合格品控制、纠正和预防措施程序的要求进行具体的质量控制。 A、施工前控制:项目部在前期工作中,注重抓好施工技术准备工作: a、抓好施工前技术交底工作。 b、开工前抓好对质量通病的预防措施:项目部在工程开工前,组织施工班

20XX施工质量保证措施方案

施工质量保证措施方案 工程概况 渝北区苟溪桥水库工程位于渝北区王家街道苟溪桥村,属于两江新区生态隔离带范围。坝址距渝北城区约l0km,距重庆主城约32km,是一座以城市供水为主,兼顾农村人畜饮水及改善城市环境的中型水利工程。现坝址枢纽工程已完工,并于____年5月下闸蓄水。 苟溪桥水库工程大坝右岸边坡位于右岸深田湾,已修建管理及办公用房,两座房屋为分别开挖边坡后在凹槽内建设,并将两座房屋的中间凸出边坡开挖成一平台,右岸边坡已完成支护措施。 主要施工内容为:边坡土石方开挖、M30砂浆φ25锚杆(L=4.5m)、C20喷护砼、沥青混凝土地面(0.1m厚)。 二、施工质量目标及管理方针 在本合同工程施工中,我项目经理部将认真研究设计图纸、设计文件、技术说明和招标文件的有关规范、标准,确定周密的施工方案,编制详细的保证质量的技术措施,对施工过程的各个环节实行严格的质量控制和监督,推行全面质量管理,高质量地完成所承担的全部工程项目。 质量目标:按惠州市水利水电工程质量安全监督站的要求进行质量评定工作,争创广东省优良样板工程;争取拿大禹奖;保证达到惠州市优良工程。 质量方针:质量创优,以人为本,顾客至上,精心施工严要求,过程

控制讲科学。 在施工中坚持“质量第一,预防为主”原则,通过对原材料、半成品、成品以及施工过程中各工序进行质量控制,确保工程质量达到优良。 三、工程质量管理组织机构及主要职责 建立质量手册、程序文件、作业指导书来实施、控制本工程,着重做好以下几个环节: 1 / 12 成立质量管理组织机构,其框图如下: (2)根据项目部组织机构确立项目经理部质量目标责任制;并将其质量职能分配如下表 (3)对进场人员按照施工组织设计要求,配备足够的技术人员、管理人员和技术工人,特殊工种都经过严格培训,持证上岗。 (4)材料进场制订材料标识、可追溯性和材料检验等制度,严格控制不合格品进入现场。 (5)由项目技术负责人对总体施工方案、单位工程施工技术措施进行技术交底,分部工程由技术负责人进行技术交底,单元工程由现场施工技术员向作业层进行交底。 (6)施工过程实行“三检”制度,并设置专职质检人员。每一工序完工要通过自检、复检、交接检及终检;隐蔽工程做好记录,未经监理工程师签认的隐蔽项目,决不做下一道工序。 (7)项目技术负责人、项目质检部门对不顾质量的施工行为发出停

采购招标流程及管理制度_-

采购招标流程及管理制度 (暂行) 第一章总则 第一条为规范采购管理工作,保证物资采购质量,降低采购成本和费用, 增加物资采购的透明度,依据《中华人民共和国招标投标法》、《中华人民共和国合同法》,结合公司实际情况制定本办法。 第二章适用范围 第二条本制度适用于具备招标条件的、公司实际需要的工程材料、机电设备、生产物资、办公用品等物资采购。 1、专项物资一次性订货超过50万元的,实行专项招标。 2、同类型或单品种物资半年用量采购值超过30万元的采取半年招标一次。 3、机械设备价值5万元以上、办公用品一次性采购2万元以上的实行招标。 4、其它需要实施招标采购的物资。 第三章招标采购原则 第三条遵循公开、公平、公正原则。 第四条竞争原则。参加投标供应商必须有三家及三家以上有实力、信誉和服务良好的供应商。 第五条遵循同质低价、同价质优的选择标准。 第六条遵循及时、适用、合理、节约原则。由各物资需求部门,提供物资 采购计划,提供拟采购物资的具体明细和质量技术要求、供货时间等。 第四章组织实施

第七条物资采购招标工作由采购部及集团招标委员会联合组织实施。 第八条在实施招标前,由招标组织部门根据各部门提供计划、要求,拟草有关招标文件,其计划、方案上报公司领导,经批准后组织实施。 第九条采购部门负责采集供应商信息资源,相关部门也可提供供应商信息资源,以形成竞价机制,确保招标工作的实施。 第十条供应商信息资源必须认真筛选,拟选参与竞标的供应商,必须具备一定生产规模,质保体系完善,招标人认同的厂家。对多次参加投标,报价持续 偏高的厂家,逐步由新的符合条件的供应商取代参与投标竞价。 第十一条组建物资采购评标小组,由公司相关领导、财务负责人及所需物资部门的负责人参与评标工作。 第五章招标采购形式 第十一条物资招标采购可根据所需物资的品种、数量、使用时间、资金保证等情况,采取公开招标,邀请招标等形式。 第十二条不具备前二种形式招标的,需报请公司董事会或相关使用部门的主管副总批准,可实施商务洽谈。 第十三条商务洽谈采购,必须实行多方询价,填写询价对比过程、结果及拟订供应商,以书面材料形式,报使用部门负责人审批后方可进行采购。 第六章招标采购的工作程序 第十四条招标准备工作 1、采购部门根据物资需求部门计划并依据本制度,确定是否需要招标采购,凡在招标采购范围的,由采购部向集团招标委员会提出招标采购申请。 2、采购部联合招标委员会制定招标实施计划,明确招标采购的具体形式。 3、招标委员会联合采购部编制招标文件(或招标说明)及拟定评标办法, 相关物资需求部门参与招标文件(或招标说明)的编制。 第十四条:招标实施工作 1、采用公开招标、邀请招标形式采购。 1)由采购部发布招标公告,对有意前来投标报名的供应商进行资格预审,

工程质量控制措施策划方案

质 量 控 制 方 案 编制人: 审批人: 2015年07月09日 目录

一、地面石材施工质量操纵措施措施及质量通病防治措施、质量操纵重点难点 二、地砖地面施工质量操纵措施及质量操纵重点难点、质量通病防治措施 三、干挂石材施工质量操纵措施 四、JS防水质量操纵 五、玻璃隔断质量操纵措施 六、轻钢龙骨吊顶施工质量操纵及质量通病防治措施 七、瓷砖饰面墙面施工质量操纵措施及质量操纵重点难点 八、墙面木饰面板工程施工质量操纵措施 九、木门安装施工质量操纵措施及质量通病防治措施 十、室内给、排水工程质量操纵措施 十一、强弱电质量操纵措施 十二、不锈钢工程施工质量操纵措施 十三、轻钢龙骨隔墙质量操纵措施 十四、乳胶漆质量操纵措施 十五、洁具安装工程容易出现的质量通病

一、地面石材施工质量操纵措施措施及质量通病防治措施、质 量操纵重点 1、材料质量操纵 1)、概述 ①、所有装饰面材均应有实物样板,以整体效果、协调为原则确定样板,石材采纳密缝拼接为主,施工时应严格按确定的样品订货。选料必须保证相同石材色泽、材质的统一,外形尺寸及拼接方式必须符合设计要求。 ②、地面石材的防滑性是从粗到细的质感考虑,深色从粗到细的有质感的材料,浅色从来光到不同抛光度的要求。 2)、技术要求 ①、引用标准 a.JC 205-92 石材的质量标准 b.GB 19 包装储运图示标志 c.GB 9966.1 天然饰面石材试验方法干燥、水饱和、冻融循环后压缩强度试验方法 d.GB 9966.2 天然饰面石材试验方法弯曲强度试验方法 e.GB 9966.3 天然饰面石材试验方法体积密度、真密度、 真气孔率、吸水率试验方法 f.GB 9966.5 天然饰面石材试验方法镜面光泽度试验方 法

工程质量保证措施方案

工程质量保证措施 (一) A 、 B 、 QC

(二)、工程质量保证措施: 1、所有操作人员必须听从技术人员、质量员的指导与督促、并做好技术交底与技术复核工作,在实施过程中加强跟踪检查。 2、尊重设计,自觉听从业主,监理工程师的监督对每一分项分部,均由业主及监理单位认可签证后方可进行下一道工序施工。 3、严格按图施工,施工中遇图纸修改或图纸疑问时及时与设计单位联系,征得同意后办妥修改手续,作为施工依据与工程验收原始作证。 4、严格按施工组织设计组织施工,执行各分项工程的施工

程序、操作方法与有关规范规程,加强“自检、互检、专职检”的制度。 5、严格执行市质监站“质监”制度,及时配合质监与评定。 6、测量定位所用的经纬仪、水准仪须就是经过鉴定合格在使用周期内的计量器具,按计量标准计量检测控制。 7、轴线定位、控制点要严格保护,避免毁坏。在施工期间,定期复核检查定位就是否位移。 8、总标高控制点的引测,必须采用闭合测量方法,确保引测结果精度。 9、轴线控制点、总标高控制点以及定放线必须经过书面认可。 10、基础工程结束后必须要组织甲方、监理、监督单位及时验收,办理好中间交接手续。 11、砼振捣应密实,应妥善控制好振捣棒布点插入深度以及振捣时间、次数。 12、浇筑砼时,脚手跑道应架空搭设避免造成钢筋位移、变形。 13、为保证砼表面质量及拆模方便,木模需刷脱模剂,拆模后,余留在模板面的砼必须铲清。

14、做好砼的养护工作,保证养护时间。 15、钢筋绑扎严格按设计图纸,翻样要求按国家规范认真验收。楼板上层钢筋按设计、施工经验设置,施工中钢筋不得随意代换,由技术部门征得设计单位同意,方可实施。 16、所有预留孔、预留洞须有现场技术人员与安装技术人员进行严格的复核验收,并填写复核验收卡。 17、搭设排架时,应拉通长麻线,使排架纵横成一线。排架间均需设水平拉杆与剪刀撑,以保证排架稳定。 18、梁柱节点与主次梁交接处,浇砼时困难较大,施工时要认真振捣这些部位,可配备不同直径的振动棒。 19、所有模板制作尺寸要准确、拼缝严密、刚度要好、支撑要牢靠。 20、在结构施工过程中,对所有钢筋连接接头(除搭接处),应在监理见证下现场取样,由专业测试单位进行复试,合格后方可进行下道工序施工。 21、每次柱梁封模隐蔽前必须将模板内的杂物清理干净,经质监人员与现场甲方、监理的认可。浇捣前必须用自来水冲洗干净。 22、所有材料进场要提供验收质保书并按规定进行试验,并

产品质量保障措施及承诺(投标用)

产品质量保障措施及承诺 一、产品质量保证措施: 、提供合格的产品? ?产品设计质量控制 保证所提供的电池系统产品符合设计要求,并达到国际、国内相关标准,负责产品资料和系统图纸的存档,供招标方检查;保证系统能达到预期的功能要求。 ?外购材料质量控制 负责对所有外购材料采购采取有效的质量计划、组织、协调和控制措施,建立采购管理质量保证体系,保证项目的物资供应活动,以确保满足合同的要求。并对外购材料的检验记录进行妥善保存并可供招标方检查。 ?过程质量保证控制 对直接影响产品质量的制造和装配,除进行对主要设备的检验、测试外,并负责产品的制造,负责原材料,生产流程,出厂检验等工序进行严格的监督,并记录生产过程及结果,进行确认和批准。按照设备的安装规定对设备进行装配,并进行反复测试,确认设备及系统质量达到合同的要求。 )明确制造过程质量控制是确保产品质量的基本途径。在制造过程中,影响产品质量的因素很多,主要有人、机、料、法、环、测,即构成工序能力的六大因素。其中,人是最主要的因素,起着决定全局的作用,所以要提高操作者的质量意识和操作技能,培养谨慎的工作作风。同时还要加强设备维护保养,定期检查设备的关键精度,严格检验制度,合理规定检验频次,严肃工艺纪律,检查和督促执行,操作规程,文明生产,从各方面保证过程质量控制的正常运行。 )为提高工序质量,要在发挥质量职能的有效性上做文章。针对生产的复

杂性,开展多样的工序控制,强化有效的控制手段,特别是对工序要进行严密控制,建立质量改进例会制度和制定质量改进措施计划。 )加强现场检验,坚持“三检”制度,编制和执行制造质量控制计划,健全检验机构,严格检验制度,合理确定自检、互检、专检的范围;明确检验内容,确定必要的检测条件和手段,及时发现和纠正不合格的产生原因,杜绝不合格品流入下道工序。通过检验数据加强工序过程控制,使工序保持在稳定状态。 )重视各项专业技术管理,完善基础工作。由设计部门制定产品质量特性分级,由工艺人员建立工序控制点,绘制全厂产品控制点分布系统图,编制“作业指导书”和“工序质量表”,选用有效的管理工具,分析控制工序质量,根据“工序控制表”的原因分析,由设计、计量、工艺等部门提供质量保证措施,如:工艺完备,设备完好,精度符合工艺要求,计量器具可靠,检验分析准确等。按产品主要件、关键件、关键工序建立质量控制管理点,由车间技术组、设备维修组、检验组提供质量保证措施,建立相应的控制图,及时监视工序的状态,使工序质量的波动处于允许的范围内。 )实行定置管理,优化生产环境,科学合理地设计现场,合理使用现场,使生产物流的存放和使用处于受控状态并发挥最大的功效。建立一个接受及时、反馈灵敏、分析准确的信息通道,进行质量状况分析,找出影响质量的因素,分清责任,提出改进措施,从而使质量体系形成一个闭环系统。 )完善健全质量体系,以工序质量控制为重点,并对与它有关的组织、机构、职责、资源及其它活动进行控制,通过体系的优化设计及体系审核,使生产过程控制加以强化,使它切实有效地发挥其控制作用,生产制造过程与质量环节的其它各项活动有密切的联系,它不仅依靠生产车间完成,而且需要设计、工艺、采购、检验等部门共同承担。不允许各个接口发生失误。使各项质量职能有效地落实,使其 有效地发挥作用。 )科学合理地制订产品工艺,提高工艺水平,加强原材料控制,搞好设备

工程质量控制技术措施)

工程质量控制技术措施)

工程质量控制技术组织措施 一、质量目标:河南市政工程省优良、“金杯奖”工程。 为了确保质量目标的实现,特制定以下技术组织措施 二、本合同项目的质量保证体系 1、建立健全项目的质量保证体系 (1)本工程实施项目法管理,组织一个懂技术,懂管理,团结协作的项目经理部,组建一只技术水平高,质量意识强,整体素质好,遵章守纪的施工队伍,项目经理部建立“横向到边,纵向到底,控制有效”的质量自检体系,实施全面质量管理。本项目我们将采用IS09001国际质量体系和全面质量管理,严格控制施工质量,百分之百满足业主的要求。 (2)设立质量管理机构及运转方式 a.成立以项目经理部总工程师为组长,项目副经理,各施工处负责人,项目经理部工程技术负责人和质检负责人为副组长的全面质量管理领导小组,形成行政上支持,技术上把关的良性循环,负责工程总体质量控制。 b.由施工队负责人、施工技术负责人并配备相应的技术人员及质检员,成立质量自检小组,形成第一级自检体系。

c.配备强有力的质检技术力量,以质控部为龙头,组织中心试验室、工程技术部、电算室、实施各工序的质量管理和数据检测,形成第二级自检体系。 d.质检人员在施工过程中,被授予事前介入权,事中检查权,事后验收权,质量否决权,项目部质控部直接对项目经理负责,不受任何人、任何事干扰。 e.专职质检人员必须是经过专门培训,具有一定资质和现场施工经验的专业技术人员,经项目经理部批准后方能担任。 第一节、质量管理制度及质量岗位责任制 (1)建立完善的质量管理制度 a.实行质量否决制。发现不符合施工技术要求,不能满足设计意图的施工方法和操作,质量检查员应令其停止作业,并要求其查找原因,提出改进措施后继续施工。 b.加强基层(施工作业队、班、组)施工质量控制,坚持实行“自检、互检和交接检”三级检查制度和隐蔽工程检查签证制度。 c.建立执行项目的技术管理制度,做好质量检测仪器使用前的鉴定工作,保证其精确性定期复测,并定期校核测量平面控制

招标代理的质量的控制规章制度

招标代理质量控制制 度

目录 第一章总则 (3) 第二章基本管理制度 (3) 第三章编制和发布招标公告(资格预审公告)与发出投标邀请 (5) 第四章编制和发售招标文件(含资审文件) (5) 第五章编制和发出招标文件(含资审文件)的修改和澄清 (8) 第六章资格预审 (9) 第七章接受投标、组织开标 (10) 第八章组织评标及整理评标报告 (15) 第九章发放中标通知书和服务费通知 (18) 第十章项目归档及后期工作 (19) 第十一章其他规定 (20)

第一章总则 第一条为更好地贯彻执行国家有关招标投标的法律、法规和政策,完善招标业务的管理,规范招标代理业务行为,提高招标业务操作水平,编制本质量控制制度。 第二条本规范所称招标业务包括:各类招标代理业务;竞争性谈判、单一来源、询价等其他采购方式。 第三条公司招标业务管理的原则是:统一管理、分级实施、各司其职,责任到人。 第四条本规范有关规定与国家法律法规和政策相抵触的,以国家法律、法规和政策为准。 第二章基本管理制度 第五条公司实行招标业务管理分管领导负责制。按照公司领导的职责分工,公司有关领导分别负责招标业务、市场开发、质量管理、机构和人员管理、信息化管理等工作。 第六条公司设置管理部、财务部、信息统计部等综合部门。各综合部门负责职责范围内及本规范规定的相关工作。 第七条招标业务的操作管理实行项目经理负责制。 第八条招标业务质量管理实行质量负责人负责制。

质量负责人的职责:按照国家有关招标投标的法律、法规和政策,组织制订和实施公司的质量管理规定,全面负责公司招标业务质量管理工作。 质量负责人的主要职责:严格执行国家有关招标投标的法律、法规和政策,组织项目经理执行本规范的规定,以及公司各项相关规定,负责本业务单位招标项目全过程质量控制。各业务单位质量负责人拥有招标业务质量管理权,业务流程审批(或审核)权,负责处理本业务单位招标业务质疑或投诉,并负责起草各类质疑或投诉答复函。 第九条实行招标业务定期协调制度。由公司主管招标业务的领导每月定期召开招标业务例会,有关领导和各业务单位(不含分公司)的负责人参加。会议主要听取公司各业务单位汇报招标业务进展情况和遇到的问题、招标业务财务收支情况,协调解决招标业务中存在的问题。招标业务例会结束后,由综合部起草书面会议纪要,经主管招标业务的领导批准后,发送各业务单位(不含分公司)。 第十条公司招标业务的流程管理按集团《招标业务审批流程(2009版)》执行。项目经理应当掌握集团公司的招标业务审批流程,严格按照要求办理招标业务,在项目进展的各阶段,按《业务办公系统填写说明》具体操作。
