(万科粉刷石膏)粉刷石膏技术交底

合集下载

粉刷石膏班组安全技术交底模板

粉刷石膏班组安全技术交底模板

一、交底人:___________二、交底时间:___________三、接受交底人:___________四、作业部位:___________五、作业班组:___________一、上班前的准备工作:1. 检查所使用的工具,如手柄、扳手等有无松动、断裂或不牢固现象,确保工具完好。

2. 检查粉刷石膏材料,确认其质量合格,无过期、变质等情况。

3. 检查施工现场的安全设施,如安全网、防护栏、脚手架等,确保其稳固可靠。

4. 了解施工现场的消防设施,如灭火器、消防栓等,确保其正常使用。

二、粉刷石膏作业安全技术交底:1. 使用吊篮进行外墙抹灰时,吊篮设备必须具备三证(检验报告、生产许可证、产品合格证),并对抹灰人员进行吊篮操作培训,专篮专人使用,更换人员必须经主管人员批准并重新登记。

2. 利用室外电梯运送水泥砂浆等抹灰材料时,严禁超载,并将遗洒的杂物及时清理干净。

3. 外装饰为多工种立体交叉作业,必须设置可靠的安全防护隔离层。

贴面便用的预制件、大理石、瓷砖等,应堆放整齐、平稳,边用边运。

安装时要稳拿稳放,待灌浆凝固稳定后,方可拆除临时支撑。

废料、边角料严禁随意抛掷。

4. 脚手板不得搭设在门窗、暖气片、洗脸池等非承重的物器上。

阳台通廊部位抹灰,外侧必须挂设安全网。

严禁踩踏脚手架的护身栏杆和阳台栏板进行操作。

5. 室内抹灰采用高凳上铺脚手板时,宽度不得少于两块脚手板(50cm),间距不得大于2m,移动高凳时上面不得站人,作业人员最多不得超过2人。

高度超过2m 时,应由架子工搭设脚手架。

6. 室内推小车要稳,拐弯时不得猛拐。

7. 在高大门、窗旁作业时,必须将门窗扇关好,并插上插销。

8. 夜间或阴暗处作业,应用36V以下安全电压照明。

9. 瓷砖墙面作业时,瓷砖碎片不得向窗外抛扔。

剔凿瓷砖应戴防护镜。

10. 使用电钻、砂轮等手持电动工具,必须装有漏电保护器。

11. 粉刷石膏作业过程中,注意保持施工现场的清洁,严禁将粉刷石膏材料洒落地面,以免滑倒。

粉刷石膏施工技术交底

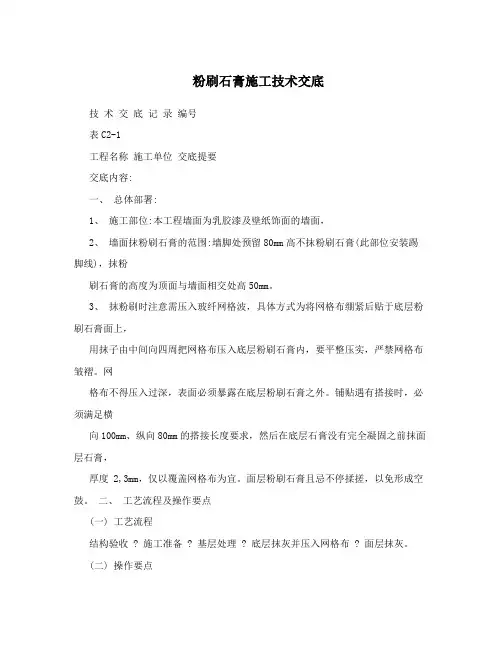

粉刷石膏施工技术交底

粉刷石膏施工技术交底技术交底记录编号表C2-1工程名称施工单位交底提要交底内容:一、总体部署:1、施工部位:本工程墙面为乳胶漆及壁纸饰面的墙面,2、墙面抹粉刷石膏的范围:墙脚处预留80mm高不抹粉刷石膏(此部位安装踢脚线),抹粉刷石膏的高度为顶面与墙面相交处高50mm。

3、抹粉刷时注意需压入玻纤网格波,具体方式为将网格布绷紧后贴于底层粉刷石膏面上,用抹子由中间向四周把网格布压入底层粉刷石膏内,要平整压实,严禁网格布皱褶。

网格布不得压入过深,表面必须暴露在底层粉刷石膏之外。

铺贴遇有搭接时,必须满足横向100mm、纵向80mm的搭接长度要求,然后在底层石膏没有完全凝固之前抹面层石膏,厚度 2,3mm,仅以覆盖网格布为宜。

面层粉刷石膏且忌不停揉搓,以免形成空鼓。

二、工艺流程及操作要点(一) 工艺流程结构验收 ? 施工准备 ? 基层处理 ? 底层抹灰并压入网格布 ? 面层抹灰。

(二) 操作要点1施工准备1.1基层处理:对抹灰基层应清除墙面浮尘、杂质及混凝土墙面的脱模剂等。

1.2基层不平整部位需填补平整,孔洞及板缝可采用1:1石膏砂浆或嵌缝石膏填补。

1.3不同墙体基材(如轻集料空心砌块、混凝土墙柱连接处 )先用粘接石膏粘贴玻纤网格波,搭接宽度从相接处起两边不小于80mm。

1.4对墙面垂直平整度用两米的靠尺拉线逐一检查,做好预控抹灰厚度。

2.拌制方法2.1先将计算用水量倒入搅拌器内,再将石膏徐徐倒入,边倒边拌,直到形成均匀的浆体,一次拌合的浆料要在一小时内用完。

(浆料在使用过程中如出现稠化现象,可用手工强行搅拌使之稀化后再使用,一般不必再另加水)3抹面操作3.1抹灰前:抹灰基层需满刷界面积一遍。

3.2粉刷石膏面层硬化前(5-7d)要防止风吹,水冲和撞击等危害,以防止在硬化前发生快干、撞击等危害3.3每次搅拌的料要一次用完,已凝固的粉刷石膏不能再加水搅拌使用。

三、机具设备1. 搅拌机、2.搅拌桶、3.找平工具、4.抹子、5.2-3m长靠尺和线锤、6铝合金刮尺四、质量要求1. 粉刷石膏材料、界面剂、108胶须有出场质量证明书,产品鉴定书,生产许可证及使用说明书等。

粉刷石膏安全技术交底模板

粉刷石膏安全技术交底模板

一、交底目的为确保粉刷石膏施工过程中的安全,预防安全事故发生,提高施工人员的安全意识和操作技能,特制定本安全技术交底。

二、交底对象所有参与粉刷石膏施工的施工人员、管理人员及现场监督人员。

三、交底时间施工前及施工过程中,根据实际情况适时进行。

四、交底内容1. 施工前的准备工作(1)施工人员需提前了解粉刷石膏的相关知识,熟悉施工工艺和操作规程。

(2)施工前,检查施工工具和设备,确保其安全可靠。

(3)施工现场应设置明显的安全警示标志,警示人员注意安全。

2. 施工过程中的安全措施(1)施工人员必须佩戴安全帽、安全带等个人防护用品。

(2)施工时,不得擅自更改施工工艺和操作规程。

(3)施工过程中,严禁酒后作业、疲劳作业。

(4)施工现场应保持整洁,不得堆放杂物,确保通道畅通。

(5)施工过程中,注意用电安全,严禁私拉乱接电线。

(6)施工过程中,注意高空作业安全,防止物体坠落。

(7)施工过程中,注意防火、防爆、防中毒。

3. 特殊情况下的安全措施(1)遇到恶劣天气(如雷雨、大风等),应暂停施工,确保人员安全。

(2)施工过程中,如发现异常情况,应立即停止施工,报告现场负责人。

(3)施工结束后,清理现场,确保无安全隐患。

4. 施工现场安全管理(1)施工现场应设立安全管理人员,负责现场安全监督和管理工作。

(2)施工现场应定期进行安全检查,发现问题及时整改。

(3)施工现场应做好应急准备,确保发生安全事故时能迅速应对。

五、交底要求1. 施工人员必须认真听取安全技术交底,并签字确认。

2. 施工人员应熟练掌握本安全技术交底内容,确保施工过程中的安全。

3. 施工单位应定期对施工人员进行安全技术培训,提高其安全意识和操作技能。

4. 施工单位应建立健全安全管理制度,确保施工过程中的安全。

六、附件1. 粉刷石膏施工操作规程2. 粉刷石膏施工安全注意事项3. 粉刷石膏施工安全事故案例分析4. 粉刷石膏施工安全检查表注:本安全技术交底模板仅供参考,具体内容可根据实际情况进行调整。

粉刷石膏安全技术交底

粉刷石膏安全技术交底
12、夜间施工应有足够的照明
13、所有电动工具应小心使用,注意伤人,电源应设专业人员操作
审核人
交底人
接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
粉刷石膏安全技术交底
工程名称
交底日期
施工单位
分项工程名称
交底提要
1、进入施工现场,应正确佩戴安全帽,遵守工地各项规章制度。
2、操作时要正确佩戴防护用品,要戴口罩、手套、穿工作服。
3、施工现场严禁吸烟。
4、施工所采用的马凳必须牢固,不得在马凳上垫物操作,作业前先进行检查。
5、在架体上作业必须佩戴安全带并合理使用。
6、作业期间不得打闹,不得酒后作业。
7、做到文明施工、活完场地清,各工种之间互相配合,注意交叉作业及污染。
8、认真执行样板引路制度,遵守安全操作规程及项目部一切规章制度,保证施工质量及安全生产。
9、施工人员进入施工现场前,必须进行现场安教育。
10、电源必须有专业人员操作,不允许擅自接断电源
11、施工完成后马凳应轻拿轻放,不能随意乱放,注意伤人。

粉刷石膏技术交底[1]

粉刷石膏技术交底[1]
二、施工流程:
清除污垢→湿润墙面→找方冲筋(或灰饼)→粘贴玻纤网格布→底层抹灰→刮板找平→取冲筋条→修补平整→阴阳角处理→面层涂刮→蘸水压光→清洗工具→成品保护
三、基层处理:
1、对基层墙体表面凹凸不平部位应认真刮平或用砂浆补平;对一些外露的钢筋头必
须打掉;并用水泥浆封闭抹平以免墙面出现锈斑。对墙体砂浆残渣,混凝土墙面的隔离剂污垢必须清除干净。
3、合理选择施工机械设备,杜绝使用不符合节能、环保要求的设备、机具和产品,选择的设备功率与负载相匹配。
4、散料运输:施工现场的垃圾严禁凌空抛洒并及时清运。运输车辆驶出现场前要将车轮和槽帮冲洗干净。
5、严禁室内住宿,随地大小便。
6、加强绿色管理注意节材、节能、节水、节电。
7、不要碰撞墙面、阳角、窗角、口角,搬运东西不要靠墙放置、不要踩踏窗台、防止破坏棱角。

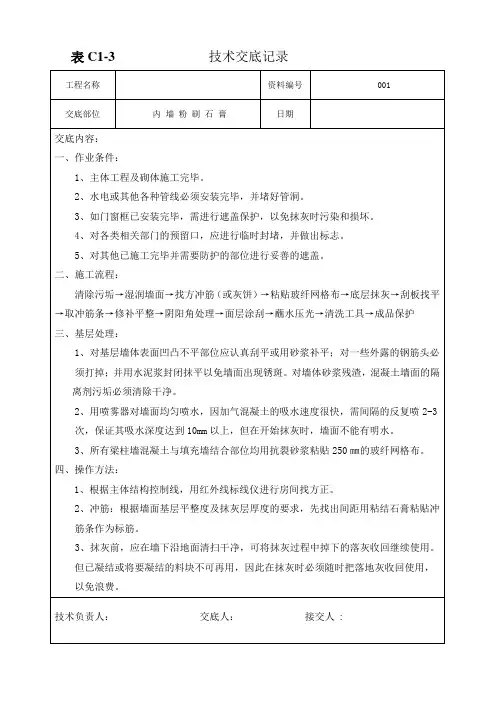

表C1-3技术交底记录
工程名称
资料编号
001
交底部位
内 墙 粉 刷 石 膏
日期
交底内容:
一、作业条件:
1、主体工程及砌体施工完毕。
2、水电或其他各种管线必须安装完毕,并堵好管洞。
3、如门窗框已安装完毕,需进行遮盖保护,以免抹灰时污染和损坏。
4、对各类相关部门的预留口,应进行临时封堵,并做出标志。
5、对其他已施工完毕并需要防护的部位进行妥善的遮盖。
5、粉刷石膏抹灰,底层厚度一般3-5㎜即可。如因墙面不平或其他原因,抹灰层超过6㎜的,应分层施工,下层应在上一层料浆终凝后方可进行。
6、底层石膏施工时,单面墙体必修一次性做到顶部,分次施工的时间差不得超过半日,以保证平整度和观感质量。
五、质量标准ຫໍສະໝຸດ 1、保证项目:所用材料的品种、质量必须符合设计要求,各抹灰层之

粉刷石膏技术交底讲课讲稿

粉刷石膏技术交底讲课讲稿

粉刷石膏技术交底
四、施工工艺-(三)厨房、卫生间墙面做法 4、大面积抹灰
粉刷石膏技术交底
四、施工工艺-(三)厨房、卫生间墙面做法 5、梁底、门窗洞口抹灰
粉刷石膏技术交底
四、施工工艺-(三)厨房、卫生间墙面做法 6、剪力墙拉毛均匀、顺直,在墙面抹灰、拉毛完毕后必须浇水养护。
粉刷石膏技术交底
四、施工工艺-(四)门窗洞口收口 1、钢附框安装完毕后对附框与洞口间的缝隙进行塞口。在缝隙≤2mm时,采用 干硬性水泥砂浆掺防水粉或防水砂浆塞口;如果缝隙≥2mm应浇筑细石混凝土
2020/7/2
二、施工前准备:
1、技术员结构控制线复测 及1m线上墙
粉刷石膏技术交底
质检员验线
监理验收合格 。
2、技术交底报技术负责人审核后,由专业主管组织技术员、质检员、安全员、班
组长及所有施工人员进行宣贯。
3、粉刷材料进场
资料验收
材料观感验收
收料
材料复试
4、样板引路,班组开始正式大面积施工前,先在现场进行样板粉刷,经甲方、监
粉刷石膏技术交底
粉刷石膏技术交底
一、工程做法:
3、厨房卫生间抹灰: 1)、封堵螺栓孔、烟道缝隙等 2)、基层清理:结构面清理,浇水湿润 3)、混凝土墙面用:(胶:水泥=1:1)水泥胶浆垂直墙面拉毛两遍成活,厚度 8mm。 4)、砌体墙面:抹1:2.5水泥砂浆麻面8mm厚。 5)、卫生间烟道:吊垂直打点;刷基层处理剂一道;满挂网格布延伸至每边 150MM ;1:2.5水泥砂浆抹面麻面交活。 6)、卫生间外窗框收口:用水:水泥:砂=1:2:2(内掺20%建筑胶)拉毛养护; 抹1:2.5水泥砂浆(内掺3%防水粉)麻面收口15厚(预留15mm用户粘砖)。 7)、卫生间地面上返30CM为JS防水位置,分两层成活,第一遍基层清理刷素水 泥浆一遍压光,做JS防水后抹1;2.5水泥砂浆麻面交活,与上部抹灰面平。 8)、门口按要求水泥砂浆抹灰到规定尺寸。 9)、加强养护工作。

粉刷石膏抹灰施工技术交底

粉刷石膏抹灰施工技术交底

粉刷石膏工程技术交底1、适用范围1.1 用于混凝土墙面、加气混凝土砌块墙面等各类基底的底层和面层抹灰。

1.2 石膏砂浆抹灰范围:卧室、客厅、起居室、书房、餐厅。

2、1.3水泥砂浆抹灰范围:楼梯、井道、厨房、卫生间、自行车坡道、汽车坡道、无障碍坡道、门厅、地下室、自行车库。

施工准备2.1.1粉刷石膏:采用粉刷石膏应有合格证和实验报告。

1、 2.1.2施工材料水灰比的控制材料名称工程部位面层粉刷石膏底层粉刷石膏水粉刷石膏水粉刷石膏墙体混凝土墙面0.42 1 0.64 1 加气砼墙面0.52 1 0.70 12.2机具设备搅拌器、刮板、大桶、灰槽、灰勺、2.5m大杠、1.5m中杠、2m靠尺板、线坠、钢卷尺、方尺、托灰板、铁抹子、木抹子、八字靠尺、5~7mm厚方口靠尺、阴阳角抹子、长舌铁抹子、铁水平、长毛刷、排笔、钢丝刷、笤帚、喷壶、胶皮水管、小水桶、粉线袋、小白线、钻子(尖、扁头)、锤子、钳子、钉子、托线板、工具袋等。

2.3作业条件2.3.1抹灰工程必须在混凝土结构工程、加气混凝土墙体工程全部完成,并经有关部门验收合格后施工。

2.3.2抹灰工程施工的环境温度不应低于5℃,当必须在低于5℃的气温下施工时,应有保证工程质量的有效措施。

2.3.3室内抹灰之前,宜先做好屋面防水及室内必要的封闭保温工作。

2.3.4抹灰前,应检查抹灰面上的门窗框安装的位置是否正确,与墙体联结是否牢固。

对连接处的缝隙应用1:3水泥砂浆或1:1:6水泥混合砂浆分层嵌塞密实。

若缝隙较大时,应在水泥砂浆中掺细石子;水泥混合砂浆种掺少量麻刀嵌塞,使其塞缝严实。

铝合金门窗及塑料门窗框与墙体之间的缝隙,应按设计要求嵌填。

2.3.5混凝土墙、加气混凝土墙体表面的灰尘、污垢和油渍等应清理干净,并洒水湿润。

2.3.6抹灰面上预埋预设铁件、管道等应提前安装好,结构施工时的预留孔洞等提前堵塞严实,将柱、梁等凸出墙面的混凝土剔平。

2.1.7粉刷石膏的应用范围及技术指标:分类项目单位 专用型粉刷石膏 可操作时间min ≥50 初凝时间min ≥60 终凝时间 min ≤2403、操作工艺3.1工艺流程:3.2加气块与混凝土墙面抹粉刷石膏:3.3.1. 基层处理:抹灰前检查加气混凝土墙体,对松动、灰浆不饱满的砌缝及梁、板下的顶头缝,用聚合物砂浆填塞密实。

粉刷石膏安全技术交底范本模板

粉刷石膏安全技术交底范本模板

一、交底对象接受交底人员:所有参与粉刷石膏作业的施工人员、管理人员交底时间:____年__月__日二、作业内容1. 工程名称:________________2. 作业部位:________________3. 作业班组:________________三、作业前的准备工作1. 工具检查:确保所有工具(如锤子、刷子、刮刀等)完好无损,无松动、断裂等情况。

2. 材料准备:检查粉刷石膏等材料的质量,确保符合国家相关标准和规范要求。

3. 人员培训:对施工人员进行粉刷石膏施工技术培训,使其掌握正确的施工方法。

四、安全技术交底内容1. 施工现场环境:(1)确保施工现场环境整洁,无障碍物,确保施工通道畅通。

(2)对施工现场进行定期检查,确保无安全隐患。

2. 人员安全:(1)施工人员必须佩戴安全帽、安全带等个人防护用品。

(2)高空作业时,必须使用安全绳,确保安全。

(3)严禁酒后作业,严禁在施工现场吸烟、使用明火。

3. 工具设备安全:(1)所有工具设备必须符合国家相关标准和规范要求。

(2)高空作业时,必须使用专用工具,严禁使用普通工具。

(3)机械设备运行时,严禁人员进入作业区域。

4. 粉刷石膏施工安全:(1)施工前,对墙面进行清理,确保无油污、锈蚀等。

(2)粉刷石膏时,注意控制施工厚度,避免出现裂缝、脱落等现象。

(3)施工过程中,注意保持通风,防止施工人员吸入有害气体。

(4)施工结束后,及时清理施工现场,确保无污染。

5. 应急措施:(1)发生意外事故时,立即停止作业,迅速撤离现场。

(2)采取有效措施,防止事故扩大。

(3)立即上报事故,配合相关部门进行调查处理。

五、交底要求1. 所有接受交底人员必须认真听取安全技术交底内容,并做好记录。

2. 施工过程中,严格执行安全技术交底要求,确保施工安全。

3. 班组长对施工人员进行安全技术交底,确保每位施工人员了解并掌握安全操作规程。

六、签字确认交底人:________________接受交底人:________________注:本模板仅供参考,具体交底内容可根据实际情况进行调整。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
抹灰厚度小于5mm的可以直接使用面层粉刷石膏砂浆一次成活。厚度大于5mm时,可以先用底层粉刷石膏砂浆打底找平,再用面层粉刷石膏砂浆罩面。当抹灰厚度超过8mm时,应分层施工,每层厚度控制在8mm以内,待上一层料浆终凝后再抹下一层。要求抹灰层与基层之间、各抹灰层之间粘接牢固,无空鼓、脱皮。抹灰时,用灰板和抹子浆料浆抹在墙上,用H形尺或刮板紧贴标筋挂平压实,做到墙面平直。
二次结构砌筑墙体在抹面层灰时均需满压一道耐碱玻纤网,玻纤网均需宽出砌筑墙体200mm。
墙面压光应在终凝期前进行,应以手指按压表面不出现明显压痕为宜,用铁抹子压光时,同时配合泡沫塑料抹子蘸水揉搓,以便减少钢抹子对表面的阻力;使表面平整光滑。
4、质量验收
1、抹灰质量应符合国家现行的《建筑装饰工程施工及验收规范》的相关要求。
10、厨房、卫生间内墙免抹灰,其他不需抹灰处详见营造做法表。
技术负责人:交底人:接交人:
(3)管道后抹灰不平、不光,管根空裂:应按规范安放过墙套管,管后抹灰应采用专用工具(长抹子或称大鸭嘴抹子、刮刀等)。
(4)接顶、接地阴角处不顺直:抹灰时没有横竖刮杠,为保证阴角的顺直,必须用横杠检查底灰,是否平整,修整后方可罩面。
4、粉刷石膏抹灰一般只适用于室内工程,不得使用于室外墙面;室内工程长期受潮的部位(如卫生间、厨房间、地下室受潮部位)等不宜使用;
检验方法
中级
高级
1
立面垂直
4
2
用2m托线板检查
2
表面平整
4
2
用2m靠尺及楔形塞尺检查
3
阴阳角垂直
4
2
用2m托线板检查
4
阴阳角方正
3
2
用20cm方尺和楔形塞尺检查
5
分格条(缝)平直
3

拉5m小线和尺量检查
5、季节性施工
5.1、冬季抹灰:
1)冬季室内粉刷石膏抹灰施工,环境温度应该在-5℃以上进行。
2)粉刷石膏浆料上墙温度应在0℃以上;受冻的浆料不得使用。如室内温度较低,可以使用15℃~25℃左右的温水搅拌浆料进行施工。
4、粉刷石膏料浆在拌制及使用过程中,严禁加入水泥、石灰膏、化学石膏或其它外加剂。
5、施工底层粉刷石膏时,刮尺要紧靠冲筋左右来回搓,不宜用木蟹打搓。
6、施工完毕,及时将抹灰工具及机械设备清洗干净,以利再用。拌和粉刷石膏的工具、容器,抹灰操作用的工具,用毕后必须清洗干净,否则回影响粉刷石膏的使用时间;
7、施工完毕的墙面饰面,应避免磕碰、水冲、浸泡,要保证室内通风良好。
2、面层起泡、抹纹、爆灰控制:
(1)抹完罩面灰后,压光跟得太紧,灰浆没有收水,故压光后多余的水气化后产生起泡现象。
(2)底灰过分干燥,因此要浇水湿润。否则刮罩面灰后,水分很快被底灰吸收,故压光时容易出现漏压或压光困难;若浇的浮水过多,抹罩面灰后,水浮在灰层表面,压光后易出现抹纹。
(3)应确保熟化时间,灰膏中若存有未熟化的颗粒,抹灰后遇水或潮湿空气就继续熟化、体积膨胀,会造成抹灰层的爆裂、出现开花。
抹灰压平收光工具:大小号抹子和灰板等一般抹灰工具。
辅助工具:面层抹灰时可采用泡沫海绵抹子或毛毡抹子等辅助施工,并做好高凳、脚手板等。
2、作业条件
2.1抹灰工程必须在混凝土结构工程、加气混凝土墙体工程全部完成,并经有关部门验收合格后方可施工。
2.2抹灰工程施工的环境温度不应低于5℃,当必须低于5℃的气温施工时,应有保证工程质量的有效措施;
3、抹灰细部观感质量控制:
(1)抹灰面不平,阴阳角不垂直、不方正:抹灰前应认真挂线,做灰饼和冲筋,阴阳角处亦要冲筋、顺杠、找规矩。
(2)踢脚板、窗台板等上口出墙厚度不一致,上口毛刺和口角不方正:操作时应认真,按规范要求吊垂直,拉线找直、找方,对上口的处理,应待大面抹完后,及时返尺把上口抹平、压光,取走靠尺后用阳角抿子,将角撂成小圆。
工程名称
海港城清水港湾
施工单位
湖北远大建设集团有限公司
交底部位
内墙粉刷石膏
日期
交底内容:
1、施工准备
1.1材料要求
a、粉刷石膏应有产品合格证、检验报告、出厂日期及使用说明;所用材料ቤተ መጻሕፍቲ ባይዱ须统一厂家;粉刷石膏必须采用成品料,严禁采用半成品料。
b、粉刷石膏砂浆应符合物理力学性能指标的要求。现场材料必须复验,符合要求才能使用。
3)严禁料浆二次加水搅拌后继续使用。
3.7抹底、面层粉刷石膏:
抹灰前应先将墙体根部清理干净并在墙体根部阴角铺上废旧编制袋,以便于在抹灰过程中搓、挂下的落地灰不受污染,搓、挂下的落地灰要及时清理回收在规定的时间内使用。
抹灰层的厚度应根据装饰层的功能、墙体基层质量及装饰层质量来确定,为了降低成本费用,抹灰层厚度应尽可能减少,由于粉刷石膏浆料粘度高、和易性好、抗流挂现象优良,因此抹灰可以一次完成。所有门及哑口抹灰成活一律交设计蓝图尺寸,外檐窗洞口尺寸各层必须一致。
2)由于夏季高温,墙体和浆料的水分挥发的特快,所以施工环境在33℃以上时,表面温度不得超过32℃,并要充分浇水湿润。浆料配制的用水量要比平常提高5%左右,以保证粉刷石膏浆料的正常水化,从而达到足够的强度。
6、成品保护
1、各抹灰层在凝结前应防止快干、爆晒、水冲、撞击和振动,以保证其灰层有足够的强度。
2、推小车或搬运东西时,要注意不要损坏口角和墙面。
8、粉刷石膏墙体根部在地面未施工前均预留高度不小于200mm,并甩出耐碱玻纤网,等地面施工完毕后再接茬抹至根部,以免地面施工时墙体根部粉刷石膏因受水份而损坏。楼地面施做完毕的则不需要预。
9、确保房间净空尺寸、方正度、垂直度、平整度等技术要求。
8、质量控制技术
1、空鼓、开裂:
由于抹灰前对基层清理不干净或不彻底造成的。抹灰前不浇水,每层灰抹得厚,跟得太紧;混凝土表面的酥皮不处理就抹灰。为解决好空鼓,开裂等质量问题,应从三方面解决:第一,施工前的浇水、清理;第二,施工操作分层分遍压实,需认真监控;第三,施工后注意成品保护;
3、保护好墙面的预埋件,管线槽、孔、盒等。墙上的电线槽、盒、水暖设备预留洞等不要随意抹死。拆除脚手架要轻拆轻放,拆除后材料码放整齐,不要撞坏门窗、墙角和口角。
4. 抹完的粉刷石膏灰层在凝结硬化前,应防止快干、水冲、撞击、振动和挤压,以保证灰层不受损害和有足够的强度。
5、要注意保护好楼地面面层,不得直接在楼地面上拌灰。
3.6配制浆料:
1)一次投料量应是为在规定的时间(30分钟)内用完的料量,每次搅拌浆料必须在浆料初凝前用完,初凝后的浆料不得再加水搅拌使用,否则会产生抹灰开裂、粉化、无强度等现象。
2)浆料配制时先将适量水放入搅拌桶中,再徐徐加入粉刷石膏,等灰料湿润后用手提或电动搅拌器搅拌均匀;搅拌时间为2分钟左右,使浆料达到施工所需要的稠度后静置3分钟左右,再进行第二次搅拌,待搅拌均匀后便可使用。
7、施工应注意事项
1、抹灰前对基层要清理及浇水,吸水率较强的砌体要隔夜进行浇水湿润。
2、粉刷石膏料浆要勤拌勤用,初凝前抹灰操作要完成,初凝达到时抹灰层要保持在静止状态。已初凝的料浆应作报废处理,严禁将此料加水搅拌后再使用或混拌入新拌制的料浆中使用。
3、粉刷石膏料浆拌制和存放的楼地面应有衬垫物隔离,严禁在水泥质地面上拌制和存放。
2.5大面积施工前应事先做好样板间,经有关质量部门检查鉴定合格后,方可组织班组进行大面积施工。
2.6施工环境应通风良好,基底湿作业已完成并具备一定的强度,环境比较干燥。
3、施工工艺
3.1操作工艺流程:
基层处理→弹线找规矩→墙面贴饼冲筋→墙面均匀适量喷水→配置料浆→抹底层粉刷石膏→抹面层粉刷石膏→检查验收
不同墙体材料的界面接缝和门窗过梁处,应铺钉不小于200mm宽经防锈处理的钢丝网片,或粘贴不小于200mm宽加强型玻璃纤维网格布。
对各类预留孔洞、预埋件、管道、防火消防箱、电器开关插座和已安装门窗框、其他已安装完的设备设施等,应进行临时遮盖和保护,防止污染。
3.3弹线找规矩:
根据房间轴线控制线,使用激光墨线仪,弹出房间墙边控制线以保证房间方正和尺寸;弹出墙体阴阳角控制线,将阴阳角找直,保证阴阳角横平竖直。
混凝土墙体:混凝土墙体特点是含水率大、吸水率低,表面光滑平整在环境潮湿的地方施工时,只要将墙面浮灰、油迹清洗干净即可抹灰;在干燥环境中施工时,还应将墙面浇湿,但浇水不能太多,否则粉刷石膏砂浆与墙体表面由于含水较多,没有足够的粘附力,给施工带来困难。
砂加气混凝土墙体:砂加气墙的内部孔率大,故吸水率大,加气混凝土的饱和吸水率在35~40%左右,由于加气混凝土体积内的孔只要是封闭及半封闭型,所以其吸水速度比砖墙慢得多(约慢3倍左右),将水浇在砂加气混凝土墙上,吸入的水量很少,大多都被流失,未经处理的砂加气混凝土墙面较干燥,且吸水性大,所以砂加气混凝土墙体均需在抹灰的前一天下午将墙体浇水湿透,水渗入砖墙里面达8~10mm即可达到要求;第二天粉刷石膏浆料配制好了时,先使用喷雾器或毛滚子蘸水将墙体再湿润一次方可抹灰,但是不得显明水。
2.3混凝土墙、砂加气墙体表面的灰尘、污垢和油渍等应清理干净,并在抹灰前满涂刷建筑胶一遍,涂刷建筑胶时必须随涂刷随抹灰,不可提前大面积涂刷建筑胶,滚胶的面积过大没及时抹灰,时间长了建筑胶风干形成隔离层导致抹灰层空鼓。
2.4抹灰面上预埋预设铁件、管道等应提前安装好,结构施工时的预留孔洞等提前堵塞严实,将柱、梁等凸出墙面的混凝土剔平。安装工作未完成的洞口,预先做好模型,矩形洞口预留方正。已安装完的设备设施等,应进行临时遮盖和保护,防止污染。
2、各层抹灰层之间应结合牢固,不得有空鼓、气泡、裂缝等质量缺陷。
3、抹灰棱角应整齐平直、预留孔口、线槽、线盒的尺寸和位置应正确,抹灰面边缘要整齐,管道后面的抹灰表面应平整。
4、抹灰面层的接茬应平整、光滑、洁净、颜色一致、阴阳角应方正光滑。
5、粉刷石膏抹灰质量允许偏差应符合下表的规定:
项次
相关文档
最新文档
