临时用水计算方法
一级建造师《建筑》临时用水计算

一级建造师《建筑》临时用水计算施工临时用水计算非重要考点,但是近年来考核频率较高。
这类型的考题难者不会,会者不难,所以我们在复习的时候也要覆盖到这部分知识点,做到熟练掌握。
本篇就施工临时用水计算的各类型计算考点的公式和解题步骤都进行了详解,只要学会了这篇文章的内容,解答此类型考题就不是问题了。
一、概念临时用水量包括:现场施工用水量(q1)、施工机械用水量(q2)、施工现场生活用水量(q3)、生活区生活用水量(q4)、消防用水量(q5,最小为 10 L/S)。
二、计算公式1、计算总用水量Q【考核年份:2016年、2018年】(1)当(q1+q2+q3+q4)≤q5时,则Q=q5+(q1+q2+q3+q4)/2(2)当(q1+q2+q3+q4)>q5时,则Q=q1+q2+q3+q4(3)当工地面积<5hm2(万平方米),而且(q1+q2+q3+q4)<q5 时,则 Q=q5。
最后计算出的总用水量,还应增加10% 的漏水损失。
即=Q x(1+10%)2、计算临时用水管径【考核年份:2016年、2018年、2019年】式中d——配水管直径,m;Q——耗水量,L/s;v——管网中水流速度(1.5~2m/s)。
三、解题方法1、计算临时用水管径【2019年单选题】某临时用水支管耗水量A=1.92L/s,管网水流速度V=2m/s,则计算水管直径d 为()。
A.25mmB.30mmC.35mmD.50mm【233网校答案】C【解题步骤】这个考题很简单,只要记住公式,把数据代入公式就可直接解答。
正确答案为C 选项。
2、计算施工总用水量【2016年案例节选】某住宅楼工程,场地占地面积约10000m2,建筑面积约14000m2。
地下两层,地上16层,层高2.8m,檐口高47m,结构设计为筏板基础,剪力墙结构。
施工用水计算中,现场施工用水量(q1+q2+q3+q4)为8.5L/S,管网水流速度1.6m/s,漏水损失10%,消防用水量按最小用水量计算。
临时用水计算方法

临时用水计算方法3. 施工临水总量计算1) 计算公式:q1=K1ΣQ1.N1/(T1 .t) ×K2/(8×3600)q1——施工用水量(L/S)K1——未预计的施工用水系数(1.05 —1.15)Q1——年(季)度工程量(以实物计量单位表示)N1——施工用水定额T1——年(季)度有效作业天数t——每天工作班数k2——用水不均衡系数2) 工程实物工程量及计算系数确定由于工程结构施工阶段相对于装修阶段施工用水量大,故Q1主要以混凝土工程量为计算依据,据统计混凝土实物工作量约为23000立方米,混凝土为(商混)不考虑现场搅拌,混凝土养护用水定额取700升/立方米;拟定结构及前期阶段施工工期为300天;每天按照1.5各工作班计算;因此:K1=1.1Q1=23000立方米N1=750 升/立方米T1=120天t =1.5班k2=1.53) 工程用水计算q1=K1Σ Q1.N1/(T1 .t) ×K2/(8×3600)=1.1×(23000×950)/(120×1.5)×1.5/(8×3600)=5.12L/S4. 工人生活区用水1) 计算公式q3=(ΣP2N3K4)/(24×3600)q3——生活区生活用水量(L/S)P2——生活区居住人数(拟定500人);N2——生活区生活用水定额(20升/人.班)t——每天工作班数(班)k3——用水步均衡系数(2.00—2.50)2) 工人生活用水系数确定生活区生活用水定额其中包括:卫生设施用水定额为25升/人;食堂用水定额为15升/人;洗浴用水定额为30升/人(人数按照出勤人数的30%计算);洗衣用水定额为30升/人;因此:3) 用水量计算q3 =(ΣP2N3)K/(24×3600)=(500×25+500×15+500×30%×30+500×30)×2.00/(24×3600)=0.91L/S5. 总用水量计算:因为该区域工地面积小于5公顷(约1公顷),如果假设该工地同时发生火灾的次数为一次,则消防用水的定额为10—15L/S,取 q4= 10L/S (q4——消防用水施工定额)∵ q1+ q2+q3=5.12+0.91=6.03L/S< q4= 10L/S∴计算公式:Q= q4Q= q4 =10L/S6. 给水主干管管径计算1) 计算公式D=√4Q/(πv.1000)其中:D——水管管径(m)Q——耗水量(m/s)V——管网中水流速度(m/s)2) 消防主干管管径计算D=√4Q/(πv.1000)=√4×10/(3.14×2.5×1000)=0.0714mm其中:根据消防用水定额:Q=10L/s消防水管中水的流速经过查表:V=2.5m/s根据北京市消防管理的有关规定,消防用管的主干管管径不得小于100mm,因此,消防供水主干管的管径确定为100mm。
工程临时用水及用电方案

工程临时用水及用电方案一、工程用水施工用水采用现场打井的方式,给水管道沿施工道路埋地铺设,引到各用水点。
施工及消防用水管道分开设置,消防及施工用水在现场设置水池储存。
1、施工用水量因使用商品混凝土和预拌砂浆,现场只考虑砼养护用水及石膏搅拌用水,其他用水量可忽略。
Q1=k1*(N1*100)/BK1修正系数取1.05Q1估计主体阶段1小时最大用水量N1主要项目的施工用水定额,混凝土养护用水定额取300升/立方米。
预计工程高峰时混凝土量为200m3。
B每天工作的班数8小时。
计划工作1.5个台班。
Q1=1.05*(300*200)/(8*1.5)Q1=5250L/h只要现场高峰时期供水能力满足5.25立方米/小时即可。
2、消防用水量消防用水量q2计算,q2取15L/s。
现场设置消防水池,水池大小满足一小时一个着火点灭火水量。
3、现场用水设置说明综上,计划主体施工阶段现场安放总计15立方的水池,可满足工程施工及消防用水需要。
再用钢板焊接多个小水箱移动使用,以方便施工需要。
每栋高层设置消防水箱及消防水泵,供高层施工期间的消防使用。
二、工程用电1、临时用电计算从现场设备配置及现场用电情况看,主体结构施工期间为现场用电高峰期。
现场线路设计及电箱配置即以主体结构施工期间的用电状况作为计算基准。
2、配电系统:现场设配电室,配电室的设置必须符合《施工现场临时用电安全技术规范》JGJ46-2005的要求。
施工现场所有配线均三相五线,专用电箱,每一个供电回路在现场内均按三级配电,二级漏电保护设置。
为防止意外停电对施工、安全造成重大影响,现场设立300KW发电机组一台,以备塔吊、施工升降机等重要负荷采取应急安全措施的需要。
现场供、配电,机械设备布置位置详见施工平面布置图。
现场配电室外线路采用电缆线,沿着围墙边或建筑物外周边埋地(电缆沟)敷设,电缆通过通道时穿钢管保护。
施工现场设分配电箱,作业面设开关箱,开关箱距设备不超过5米,主要施工机具和手持电动机具条符合“一机、一闸、一漏、一箱”。
临时用水计算方法

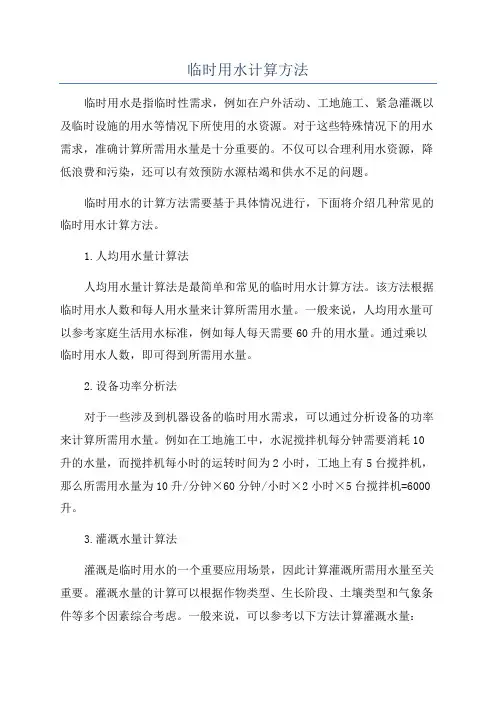

临时用水计算方法临时用水是指临时性需求,例如在户外活动、工地施工、紧急灌溉以及临时设施的用水等情况下所使用的水资源。
对于这些特殊情况下的用水需求,准确计算所需用水量是十分重要的。
不仅可以合理利用水资源,降低浪费和污染,还可以有效预防水源枯竭和供水不足的问题。
临时用水的计算方法需要基于具体情况进行,下面将介绍几种常见的临时用水计算方法。
1.人均用水量计算法人均用水量计算法是最简单和常见的临时用水计算方法。
该方法根据临时用水人数和每人用水量来计算所需用水量。
一般来说,人均用水量可以参考家庭生活用水标准,例如每人每天需要60升的用水量。
通过乘以临时用水人数,即可得到所需用水量。
2.设备功率分析法对于一些涉及到机器设备的临时用水需求,可以通过分析设备的功率来计算所需用水量。
例如在工地施工中,水泥搅拌机每分钟需要消耗10升的水量,而搅拌机每小时的运转时间为2小时,工地上有5台搅拌机,那么所需用水量为10升/分钟×60分钟/小时×2小时×5台搅拌机=6000升。
3.灌溉水量计算法灌溉是临时用水的一个重要应用场景,因此计算灌溉所需用水量至关重要。
灌溉水量的计算可以根据作物类型、生长阶段、土壤类型和气象条件等多个因素综合考虑。
一般来说,可以参考以下方法计算灌溉水量:a.利用蓄水量计算法根据作物的生长期和不同阶段的蓄水量需求来计算。
一般来说,种子发芽和幼苗期需要较少的水量,成长期需要较多的水量,而成熟期需要较少的水量。
根据不同阶段的蓄水量需求,结合实际作物种植面积,可以计算出所需用水量。
b.利用气象条件计算法根据气候条件,例如降雨量、蒸发量和植物蒸腾量等来计算。
通过测量和考虑这些因素,可以估计出植物实际需要的灌溉水量。
c.利用土壤含水量计算法根据土壤的含水量和作物的根系深度、生长速率等因素来计算。
通过测量和监测土壤含水量,可以确定作物所需的灌溉水量。
以上介绍了几种常见的临时用水计算方法,这些方法都是基于实际因素和需求的分析来计算所需用水量。
临时用水临时用电计算公式及计算实例

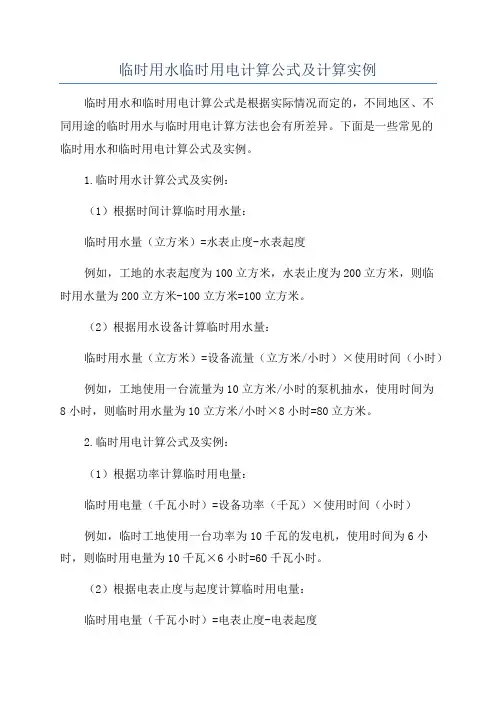

临时用水临时用电计算公式及计算实例临时用水和临时用电计算公式是根据实际情况而定的,不同地区、不
同用途的临时用水与临时用电计算方法也会有所差异。
下面是一些常见的
临时用水和临时用电计算公式及实例。
1.临时用水计算公式及实例:
(1)根据时间计算临时用水量:
临时用水量(立方米)=水表止度-水表起度
例如,工地的水表起度为100立方米,水表止度为200立方米,则临
时用水量为200立方米-100立方米=100立方米。
(2)根据用水设备计算临时用水量:
临时用水量(立方米)=设备流量(立方米/小时)×使用时间(小时)例如,工地使用一台流量为10立方米/小时的泵机抽水,使用时间为
8小时,则临时用水量为10立方米/小时×8小时=80立方米。
2.临时用电计算公式及实例:
(1)根据功率计算临时用电量:
临时用电量(千瓦小时)=设备功率(千瓦)×使用时间(小时)
例如,临时工地使用一台功率为10千瓦的发电机,使用时间为6小时,则临时用电量为10千瓦×6小时=60千瓦小时。
(2)根据电表止度与起度计算临时用电量:
临时用电量(千瓦小时)=电表止度-电表起度
例如,工地的电表起度为1000千瓦小时,电表止度为1200千瓦小时,则临时用电量为1200千瓦小时-1000千瓦小时=200千瓦小时。
工程施工临时用水量

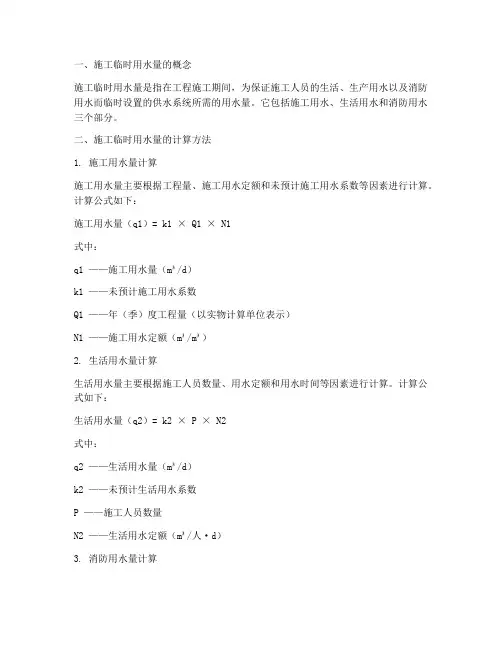

一、施工临时用水量的概念施工临时用水量是指在工程施工期间,为保证施工人员的生活、生产用水以及消防用水而临时设置的供水系统所需的用水量。
它包括施工用水、生活用水和消防用水三个部分。
二、施工临时用水量的计算方法1. 施工用水量计算施工用水量主要根据工程量、施工用水定额和未预计施工用水系数等因素进行计算。
计算公式如下:施工用水量(q1)= k1 × Q1 × N1式中:q1 ——施工用水量(m³/d)k1 ——未预计施工用水系数Q1 ——年(季)度工程量(以实物计算单位表示)N1 ——施工用水定额(m³/m³)2. 生活用水量计算生活用水量主要根据施工人员数量、用水定额和用水时间等因素进行计算。
计算公式如下:生活用水量(q2)= k2 × P × N2式中:q2 ——生活用水量(m³/d)k2 ——未预计生活用水系数P ——施工人员数量N2 ——生活用水定额(m³/人·d)3. 消防用水量计算消防用水量主要根据消防用水标准、消防用水时间和消防用水压力等因素进行计算。
计算公式如下:消防用水量(q3)= k3 × S × N3式中:q3 ——消防用水量(m³/d)k3 ——未预计消防用水系数S ——消防用水标准(m³/h)N3 ——消防用水时间(h)三、施工临时用水量的管理措施1. 合理规划:在工程前期,应根据施工进度、施工面积、施工人员数量等因素,合理规划临时用水系统,确保施工用水需求。
2. 选用合适设备:选用节能、环保、可靠的临时用水设备,降低用水成本。
3. 严格用水管理:建立健全用水管理制度,加强对施工用水、生活用水和消防用水的管理,杜绝浪费。
4. 定期检查:定期对临时用水系统进行检查、维护,确保供水系统正常运行。
5. 节约用水:提倡节约用水,提高施工人员的节水意识,降低施工临时用水量。
临时用水临时用电计算公式及计算实例精

临时用水临时用电计算公式及计算实例精1.临时用水计算公式:临时用水费用=单位水价×临时用水量单位水价可能会根据不同地区、不同时间段而有所不同。
临时用水量可以通过读取水表的初始数值和结束数值得到。
例如,假设单位水价为2元/立方米,初始水表读数为100立方米,结束水表读数为120立方米,则临时用水量为120-100=20立方米。
根据上述公式,临时用水费用为2×20=40元。
2.临时用电计算公式:临时用电费用=单位电价×临时用电量单位电价也会因地区和时间段的不同而有所差异。
临时用电量可以通过读取电表的初始数值和结束数值来计算。
例如,假设单位电价为0.5元/千瓦时,初始电表读数为1000千瓦时,结束电表读数为1200千瓦时,则临时用电量为1200-1000=200千瓦时。
根据上述公式,临时用电费用为0.5×200=100元。
需要注意的是,临时用水和临时用电的计算公式都是基于单位水价和单位电价的,而这些价格可能会随时间或地区的不同而变化。
因此,在实际操作中,应根据具体情况调整这些参数。
临时用水和临时用电的计算实例可能因具体情况而异,下面是一个可能的实例:假设公司在一个项目中租用了一栋临时建筑,该建筑需要临时用水和临时用电。
初始水表读数为100立方米,结束水表读数为120立方米;初始电表读数为1000千瓦时,结束电表读数为1200千瓦时。
单位水价为2元/立方米,单位电价为0.5元/千瓦时。
按照上述公式,临时用水费用为2×(120-100)=40元,临时用电费用为0.5×(1200-1000)=100元。
所以,该公司需要支付的临时用水和临时用电费用总计为40+100=140元。
施工现场临时用水计算

施工现场临时用水计算一、水源选择市政自来水:市政自来水是施工现场临时用水的常见选择,具有供应稳定、水质可靠等优势。
如果现场有市政自来水供应,可以优先选择。
临时水源:在没有市政自来水供应的情况下,可以考虑采用临时水源。
临时水源包括运输来的水、河水、湖水等。
需要注意的是,临时水源的水质和水量需进行评估,确保满足用水需求。
回收水:施工现场可以通过收集和处理建筑排水、降雨水等,将其作为临时用水。
回收水的利用可以节约用水,并减少环境污染。
井水:在一些偏远地区,可以考虑采用井水作为临时水源。
但需要进行水质检测,确保井水符合用水标准。
二、水需求评估基本生活用水:包括人员生活用水和办公用水。
人员生活用水根据施工人员的数量和用水习惯进行评估;办公用水包括饮水、洗手、洗涤等。
施工用水:包括混凝土搅拌、建筑材料清洗、设备冷却、道路洗刷等。
施工用水需根据具体施工工艺和工序进行评估。
三、用水设备选择根据施工现场的实际情况和用水需求,选择合适的用水设备。
饮用水设备:选择符合卫生标准的饮水设备,如饮水机、水冷却器等。
洗手设备:根据工地人员数量确定洗手池和洗手液的数量,在施工现场合适的位置设置洗手设备。
清洗设备:根据清洗需求选择清洗设备,如高压水枪、喷淋器等。
同时,还需要考虑合适的清洗用水管道和排水设施。
冷却设备:在施工过程中,一些设备和机械可能需要冷却水进行散热。
根据设备需求选择合适的冷却设备。
道路洗刷设备:根据道路清洁需求选择合适的洗路机或喷淋设备。
四、用水量计算根据水需求评估和用水设备选择,计算施工现场的用水量。
基本生活用水量计算:根据施工人员数量和用水习惯,估算人均用水量,并乘以施工人员数量,得到基本生活用水量。
施工用水量计算:根据不同施工工艺和工序,估算施工用水量,并进行累加得到施工用水量。
水源供应可靠性计算:根据选择的水源,计算水源供应的可靠性。
根据供水设备和用水设备的匹配情况,判断水源供应是否满足用水需求。
综上所述,施工现场临时用水计算需要综合考虑水源选择、水需求评估、用水设备选择和用水量计算等因素。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
临时用水计算方法3. 施工临水总量计算1) 计算公式:q1=K1ΣQ1.N1/(T1 .t) ×K2/(8×3600)q1——施工用水量(L/S)K1——未预计的施工用水系数(1.05 —1.15)Q1——年(季)度工程量(以实物计量单位表示)N1——施工用水定额T1——年(季)度有效作业天数t——每天工作班数k2——用水不均衡系数2) 工程实物工程量及计算系数确定由于工程结构施工阶段相对于装修阶段施工用水量大,故Q1主要以混凝土工程量为计算依据,据统计混凝土实物工作量约为23000立方米,混凝土为(商混)不考虑现场搅拌,混凝土养护用水定额取700升/立方米;拟定结构及前期阶段施工工期为300天;每天按照1.5各工作班计算;因此:K1=1.1Q1=23000立方米N1=750 升/立方米T1=120天t =1.5班k2=1.53) 工程用水计算q1=K1Σ Q1.N1/(T1 .t) ×K2/(8×3600)=1.1×(23000×950)/(120×1.5)×1.5/(8×3600)=5.12L/S4. 工人生活区用水1) 计算公式q3=(ΣP2N3K4)/(24×3600)q3——生活区生活用水量(L/S)P2——生活区居住人数(拟定500人);N2——生活区生活用水定额(20升/人.班)t——每天工作班数(班)k3——用水步均衡系数(2.00—2.50)2) 工人生活用水系数确定生活区生活用水定额其中包括:卫生设施用水定额为25升/人;食堂用水定额为15升/人;洗浴用水定额为30升/人(人数按照出勤人数的30%计算);洗衣用水定额为30升/人;因此:3) 用水量计算q3 =(ΣP2N3)K/(24×3600)=(500×25+500×15+500×30%×30+500×30)×2.00/(24×3600)=0.91L/S5. 总用水量计算:因为该区域工地面积小于5公顷(约1公顷),如果假设该工地同时发生火灾的次数为一次,则消防用水的定额为10—15L/S,取 q4= 10L/S (q4——消防用水施工定额)∵ q1+ q2+q3=5.12+0.91=6.03L/S< q4= 10L/S∴计算公式:Q= q4Q= q4 =10L/S6. 给水主干管管径计算1) 计算公式D=√4Q/(πv.1000)其中:D——水管管径(m)Q——耗水量(m/s)V——管网中水流速度(m/s)2) 消防主干管管径计算D=√4Q/(πv.1000)=√4×10/(3.14×2.5×1000)=0.0714mm其中:根据消防用水定额:Q=10L/s消防水管中水的流速经过查表:V=2.5m/s根据市消防管理的有关规定,消防用管的主干管管径不得小于100mm,因此,消防供水主干管的管径确定为100mm。
3) 施工用水主干管管径计算D=√4Q/(πv.1000)其中:D——水管管径(m)Q——耗水量(l/s)V——管网中水流速度(m/s)其中:耗水量Q经过前面计算:Q=5.08L/S管网中水流速V经过查表:V=1.5米/秒D=√4Q/(πv.1000)=√4×4.31/3.14×1.5×1000=0.061m4) 给水主干管确定:由于施工用水及消防用水采用同一管线供水,因此根据消防用水的有关管理规定,供水水管管径确定为100mm,以满足消防及施工用水使用。
临时用水计算建筑工地用水包括:1、施工生产用水q l;2、施工机械用水q2;3、施工现场生活用水q3;4、生活用水q45、消防用水q5;一、现场用水量q lq1=k l∑×Q l N l/T1t×K2/8×3600其中:q l——施工用水量(L/s);k l——未预计施工用水系数(1.05~1.15);Q l——最大年(季)工程量(以实物计量单位表示);N l——施工用水定额;T1——年(季)有效工作日;t——每日工作班数;K2——施工用水不均衡系数(取1.5);二、施工机械用水量q2q2=k l∑×Q2N2×K3/8×3600其中:q2——机械用水量(L/s);k l——未预计施工用水系数(1.05~1.15);Q2——同一种机械台数;N2——施工机械台班用水定额;K3——施工机械用水不均衡系数;(取2.0)三、施工现场生活用水量q3q3=P l×N3×K4/t×8×3600其中:q3——施工现场生活用水量(一般取30L/s);P l——施工现场高峰昼夜人数;N3——施工现场用水定额;K4——施工现场用水不均衡系数(取1.5);t——每日工作班数;四、生活用水量q4q4=P2×N4×K5/24×3600其中:q4——生活区生活用水量(一般取120L/s);P2——生活区居民人数;N4——生活区每人每日用水定额;K5——生活区用水不均衡系数(取1.5);五、消防用水量q5(一般取10L/s)q5根据建筑工地的大小及居住人数确定。
最小10L/s,施工现场在25ha以时,不大于15L/s。
六、总用水量(Q)的计算1、当(q1+q2+q3+q4)≤q5时,Q=q5+1/2(q1+q2+q3+q4);2、当(q1+q2+q3+q4)>q5时,Q=q1+q2+q3+q4;3、当工地面积小于5ha时,而且(q1+q2+q3+q4)<q5,Q= q5。
最后计算出总用水量(以上各项相加),还应增加10%的漏水损失。
七、供水管径的确定D=[4Q÷(3.14×V×1000)]1/2其中:D——管径(m);Q——用水量(L/s);V——管网中的水流速度(一般取2.0~2.5m/s);施工临时供电变压器容量计算方法一(估算)施工临时供电变压器容量计算方法一(估算)施工临时供电变压器容量计算方法一(估算)《袖珍建筑工程造价计算手册》变压器容量计算公式:P =K0(K1∑P1/ (cosø×η)+K2∑P2+K3∑P3+K4∑P4)P 施工用电变压器总容量(KVA)∑P1电动机额定功率(KW)∑P2电焊机(对焊机)额定容量(KV A)∑P3室照明(包括空调)(KW)∑P4 室外照明(KW)(K0取值围为1.05~1.1,取1.05)K1、K2、K3、K4为需要系数,其中:K1:电动机:3~10台取0.7,11~30台取0.6,30台以上取0.5。
K2:电焊机:3~10台取0.6,10台以上取0.5。
K3:室照明:0.8K4:室外照明:1.0。
cosø:电动机的平均功率因素,取0.75η:各台电动机平均效率,取0.86照明用电量可按动力用电总量的10%计算。
有效供电半径一般在500m以。
施工用电量及变压器容量计算书实例(估算之二,施工用电量及变压器容量计算书实例(估算之二,一.编制依据《施工现场临时用电安全技术规》JGJ46-2005《工程建设标准强制性条文》《建筑工程施工现场供电安全规》GB50194--93《建筑施工现场安全规检查标准》JGJ59-99《电力工程电缆设计规》GB50217《简明施工计算手册》第三版(二.施工现场用电初步统计1)计算公式工地临时供电包括施工及照明用电两个方面,参照《简明施工计算手册》第三版(计算公式(17-17)如下:P =η(K1∑P1/ cosø+K2∑P2+K3∑P3+K4∑P4)其中η─ 用电不均衡系数,取值1.1;P─ 计算用电量(kW),即供电设备总需要容量;ΣP1 ── 全部电动机额定用电量之和;ΣP2 ── 电焊机额定用电量之和;ΣP3 ──室照明设备额定用电量之和;ΣP4 ──室外照明设备额定用电量之和;K1 ── 全部动力用电设备同时使用系数,取0.6;K2 ── 电焊机同时使用系数,取0.6;K3 ── 室照明设备同时使用系数,取0.8;K4 ── 室外照明设备同时使用系数,取1.0;cosφ ── 用电设备功率因数,取0.75。
2)施工现场用电量统计表(略)经过计算得到ΣP1 = 208.5 KWΣP2 = 170.2 KWΣP3 = 10 KWΣP4 = 24 KW3)用电量计算P = 1.1×(0.6×208.5/0.75+0.6×170.2+0.8×10+1×24) = 331.012 KW三.变压器容量计算变压器容量参照《简明施工计算手册》第三版(江正荣、朱国梁编著)计算公式(17-19)如下:P变= 1.05×P=1.05×331.012 = 347.56 KW现场提供的变压器SL7-400/10满足要求建筑工地用电负荷计算及变压器容量计算与选择(之三教建筑工地用电负荷计算及变压器容量计算与选择(之三教材版) (2009-8-13 22:15:51)建筑工地用电负荷计算及变压器容量计算与选择)一、土建施工用电的需要系数和功率因数用电设备名称用电设备数量功率因数(cosφ)[tgφ]需用系数(Kη)混凝土搅拌机及砂浆搅拌机 10以下0.65 【1.17】0.710~30 0.65 0.630以上0.6 【1.33】0.5破碎机、筛洗石机10以下0.75 【0.88】0.7510~50 0.7 【1.02】0.7点焊机 0.6 0.43~1对焊机 0.7 0.43~1皮带运输机 0.75 0.7提升机、起重机、卷扬机10以下0.65 0.2振捣器0.7 0.7仓库照明 1.0【0.0】0.35户照明 0.8户外照明1【0】 0.35说明:需要系数是用电设备较多时的数据。
如果用电设备台数较少,则需要系数可以行当取大些。
当只有一台时,可取1。
二、实例:某建筑工地的用电设备如下,由10KV电源供电,试计算该工地的计算负荷并确定变压器容量及选择变压器。
用电设备名称用电设备数量(台数)功率(KW)备注混凝土搅拌机 4 10砂浆搅拌机 4 4.5皮带运输机 5 7 有机械联锁升降机 2 4.5塔式起重机 2 7.51 221 35JC=40%电焊机 5 25 JC=25%单相,360V照明 20分别计算各组用电设备的计算负荷:1、混凝土搅拌机:查表,需用系数Kη=0.7,cosφ=0.68,tgφ=1.08PC:有功计算负荷,QC:无功计算负荷,Pe:设备容量PC1= Kη×∑Pe1=0.7×(10×4)=28KWQC1= PC1×tgφ=28×1.08=30.20KV AR2、砂浆搅拌机组:查表,需用系数Kη=0.7,cosφ=0.68,tgφ=1.08PC2= Kη×∑Pe2=0.7×(4.5×4)=12.6KWQC2= PC2×tgφ=12.6×1.08=13.61KV AR3、皮带运输机组:查表,需用系数Kη=0.7,cosφ=0.75,tgφ=0.88PC3= Kη×∑Pe3=0.7×(7×5)=24.5KWQC3= PC3×tgφ=24.5×0.88=21.56KV AR4、升降机组:查表,需用系数Kη=0.2,cosφ=0.65,tgφ=1.17PC4= Kη×∑Pe4=0.2×(4.5×2)=1.8KWQC4= PC4×tgφ=1.8×1.17=2.11KV AR5、塔式起重机组:塔式起重机有4台电动机,往往要同时工作或满载工作,需要系数取大一些,Kη=0.7,cosφ=0.65,tgφ=1.17又:对反复短时工作制的电动机的设备容量,应统一换算到暂载率JC=25%时的额定功率:Pe’:换算前的电动机铭牌额定功率(KW)Pe:换算到JC=25%时电动机的设备容量(KW)Pe5=2∑Pe’ sqr(JC)=2(7.5×2+22×1+35×1)sqr(0.4)=2×40.5×0.632=51.19 KW其计算负荷为PC5= Kη×∑Pe5=0.7×51.19=35.83KWQC5= PC5×tgφ=35.83×1.17=41.92KV AR6、电焊机组成部分:查表,需用系数Kη=0.45,cosφ=0.6,tgφ=1.33因为电焊机是单相负载,它有5台则按6台计算设备容量。
