云南省大中型水利水电工程建设征地移民安置综合监理工作管理办法

云南省大中型水利水电工程建设征地移民安置综合监理工作管理办法文章属性•【制定机关】•【公布日期】2011.07.12•【字号】云南省移民开发局公告第2号•【施行日期】2011.08.25•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】优抚安置正文云南省移民开发局公告(第2号)《云南省大中型水利水电工程建设征地移民安置综合监理工作管理办法》已经2011年3月2日云南省移民开发局第3次局务会议通过,现予以公告,自2011年8月25日起施行。
二○一一年七月十二日云南省大中型水利水电工程建设征地移民安置综合监理工作管理办法第一章总则第一条为了加强我省大中型水利水电工程建设征地移民安置综合监理的管理工作,保障移民安置顺利实施,根据《大中型水利水电工程建设征地补偿和移民安置条例》(国务院令第471号)、《云南省人民政府关于贯彻落实国务院大中型水利水电工程建设征地补偿和移民安置条例的实施意见》(云政发〔2008〕24号)和《水电工程建设征地移民安置规划设计规范》(DL/T5064-2007)等有关法律、法规和政策及技术规范的规定,结合本省实际,制定本办法。
第二条本省大中型水利水电工程建设征地移民安置综合监理工作适用本办法。
第三条移民安置综合监理是指对移民安置实施工作进行全过程监督。
主要任务是对移民安置涉及的补偿补助资金兑付情况,移民搬迁安置、生产安置、城市集镇处理、专业项目处理等实施进度、质量、资金和安全进行监督和控制,使移民安置按照批准的移民安置规划实施。
第四条大中型水利水电工程有建设征地移民安置任务的,应当开展移民安置综合监理工作。
第五条综合监理应当遵循依法依规、公平公正、独立自主、综合协调、严格控制的原则。
第六条综合监理应当以国家及省有关大中型水利水电工程建设征地移民安置的法规政策、技术标准,以及经批准的移民安置规划、移民安置工作协议、移民安置年度计划,综合监理合同和相关技术文件(报告)等为工作依据。
工程移民监理概述

在安置实施阶段, 实施进度、 在安置实施阶段 , 实施进度 、 实施质 实施投资都需要进行合理控制。 量 、 实施投资都需要进行合理控制 。 实施 进度不能满足要求, 进度不能满足要求 , 则会影响主体工程的 蓄水运用,给国家、业主带来效益损失; 蓄水运用, 给国家、 业主带来效益损失 ; 实施质量不能达到要求, 实施质量不能达到要求 , 则移民群众的生 产生活水平将难以及时恢复和增长, 产生活水平将难以及时恢复和增长 , 使移 搬得出、安得住、逐步能致富” 民 “ 搬得出 、 安得住 、 逐步能致富 ” 的安 置目标难以落实;实施投资控制不力, 置目标难以落实 ; 实施投资控制不力 , 则 会给实施进度、实施质量带来隐患。 会给实施进度、实施质量带来隐患。
在后期扶持阶段, 在后期扶持阶段 , 扶持项目的进 质量、 投资同样需要合理控制, 度 、 质量 、 投资同样需要合理控制 , 使得后期扶持项目能够及时发挥效益, 使得后期扶持项目能够及时发挥效益 , 帮助移民尽早恢复生产生活水平。 帮助移民尽早恢复生产生活水平。
从移民实施机构来看, 从移民实施机构来看,目前甚至在今后相当 长的一段时间内, 长的一段时间内,地方政府部门是唯一的执行机 不可更换无需招标。对每一个地方来讲, 构,不可更换无需招标。对每一个地方来讲,移 民项目重复的机会也不是很多, 民项目重复的机会也不是很多,况且行政干部的 更替频繁,结果是地方政府的移民实施经验不足, 更替频繁,结果是地方政府的移民实施经验不足, 往往是行政手段的成分较大, 往往是行政手段的成分较大,技术手段没有真正 发挥应有的作用。从移民监理的实践经验来看, 发挥应有的作用。从移民监理的实践经验来看, 移民监理对地方政府的咨询和参谋作用, 移民监理对地方政府的咨询和参谋作用,效果显 尤其是在控制进度、质量监督方面, 著,尤其是在控制进度、质量监督方面,以及预 警作用等方面显得十分突出。 警作用等方面显得十分突出。

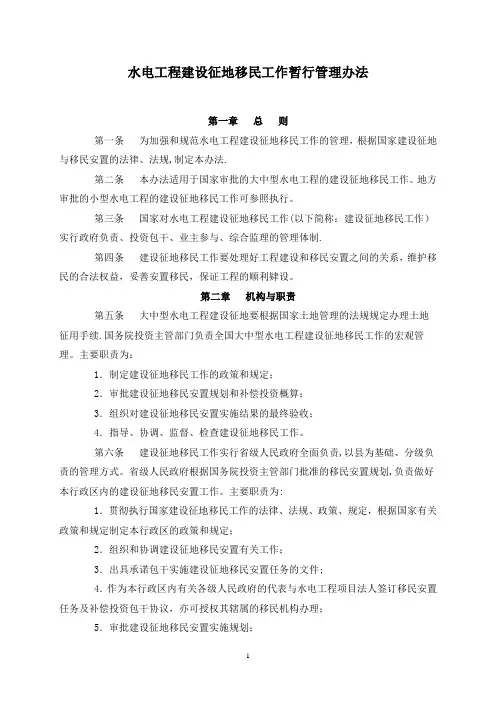

水电工程建设征地移民工作暂行管理办法

水电工程建设征地移民工作暂行管理办法第一章总则第一条为加强和规范水电工程建设征地移民工作的管理,根据国家建设征地与移民安置的法律、法规,制定本办法.第二条本办法适用于国家审批的大中型水电工程的建设征地移民工作。
地方审批的小型水电工程的建设征地移民工作可参照执行。
第三条国家对水电工程建设征地移民工作(以下简称:建设征地移民工作)实行政府负责、投资包干、业主参与、综合监理的管理体制.第四条建设征地移民工作要处理好工程建设和移民安置之间的关系,维护移民的合法权益,妥善安置移民,保证工程的顺利肄设。
第二章机构与职责第五条大中型水电工程建设征地要根据国家土地管理的法规规定办理土地征用手续.国务院投资主管部门负责全国大中型水电工程建设征地移民工作的宏观管理。
主要职责为:1.制定建设征地移民工作的政策和规定;2.审批建设征地移民安置规划和补偿投资概算;3.组织对建设征地移民安置实施结果的最终验收;4.指导、协调、监督、检查建设征地移民工作。
第六条建设征地移民工作实行省级人民政府全面负责,以县为基础、分级负责的管理方式。
省级人民政府根据国务院投资主管部门批准的移民安置规划,负责做好本行政区内的建设征地移民安置工作。
主要职责为:1.贯彻执行国家建设征地移民工作的法律、法规、政策、规定,根据国家有关政策和规定制定本行政区的政策和规定;2.组织和协调建设征地移民安置有关工作;3.出具承诺包干实施建设征地移民安置任务的文件;4.作为本行政区内有关各级人民政府的代表与水电工程项目法人签订移民安置任务及补偿投资包干协议,亦可授权其辖属的移民机构办理;5.审批建设征地移民安置实施规划;6.组织、协调、督促本行政区有关各级人民政府及部门履行建设征地移民安置任务及补偿投资包干协议;7.监督移民资金的使用,并组织对移民资金的使用进行审计;8.及时处理建设征地移民安置工作中出现的重大问题;9.按国家有关规定进行建设征地移民工作验收。
水利水电工程移民监理的实践与思考

位对 移 民搬 迁进度 、移 民安置 质量 、移 民资金 的拨
工程的复杂性 ,实际上不可能所有的工作都完善无 缺 ,不可能没有一点偏差 ,当出现问题或偏差时需 要实施被动控制。
2 1 年第 3期 01
水 电勘测设计 S UD A A C H J H II N K N ES EI
总第 7 9期
・
水库 与环境 ・
水利水 电工程移 民监理的实践与思考
陈建峰 ,倪 剑
贵阳 5 0 8 ) 5 0 1 ( 中国水 电顾 问集 团贵 阳勘测设计研究 院,贵州
力 的单位对移 民搬迁进度 、移民安置质量、移民资 金的拨付和使用情况以及移 民生活水平的恢复情况 进行监督评估 ” 。由此 ,国家从 法规 的高度 ,确立
了移 民监 理 的法律地 位 ,理 顺 了移 民监督 、管理体
系,为水库移 民项 目的实施提供了较为完备的制度
保障。
在 《 移民条例》 确定监督和监 督评估 的法律 地位之前 ,移民工作中独立的第三方一般是移民监 理( 或称移民综合监理 ) 和移 民监督评估。移 民监 理借鉴的是工程监理的模式和理论 ,而移 民监督评
取 得 了初 步 的试行效 果 。 自此 之后 ,随着 工程监 理理论 和实践 的逐 渐成
熟 ,水库移民监理在借鉴工程监理 的理论基础上 , 结合移民工作的特点 ,在实践过程 中对移 民监理的 理论进行逐步完善,并趋于成熟。 20 年 ,国家计划委员会印发的 《 02 水电工程建设
号令 ,以下 简称 《 民 条例》 ,进 一 步 明确 了 移 ) “ 国家对移民安置实行全过程监督评估。签订移民 安置协议 的地方人民政府和项 目法人应 当采取招标 的方式 ,共同委托有移民安置监督评估专业技术能

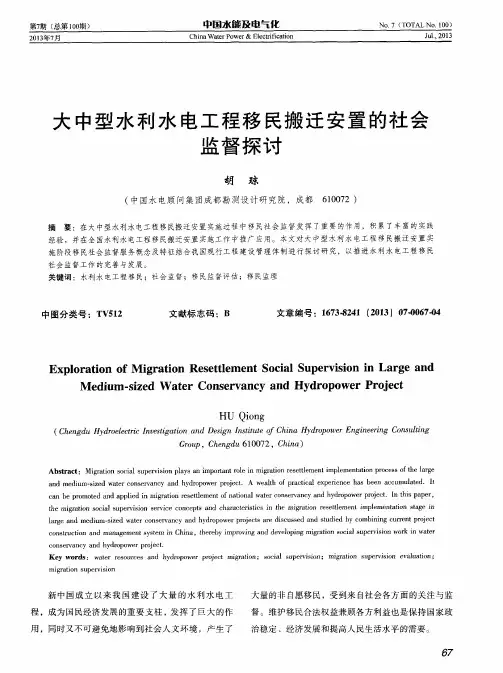

大中型水利水电工程移民搬迁安置的社会监督探讨

Me d i u m. s i z e d Wa t e r Co n s e r v a n c y a n d Hy d r o p o we r P r o j e c t
H U Q i o n g
( C h e n g d u H y d r o e l e c t r i c I n v e s t i g a t i o n a n d D e s i g n I n s t i t u t e o f C h i n a H y d r o p o w e r E n g i n e e r i n g C o n s u l t i n g
c a n b e p r o m o t e d a n d a p p l i e d i n m i g r a t i o n r e s e t t l e m e n t o f n a t i o n a l w a t e r c o n s e r v a n c y a n d h y d r o p o w e r p r o j e c t . I n t h i s p a p e r ,
第7 期 ( 总第1 0 0 期)
2 0 1 3 年7 月
中 国 水 龇 及 电 气 化
Ch i n a Wa t e r Po we r& El e c t r i ic f a t i o n
N o 7( T O T A L N o , 1 0 0 )
J u 1 . . 2 01 3
t h e mi g r a t i o n s o c i a l s u p e r v i s i o n s e r v i c e c o n c e p t s a n d c h a r a c t e r i s t i c s i n t h e mi g r a t i o n r e s e t t l e me n t i mp l e me n t a t i o n s t a g e i n
《水电工程移民综合监理规范》(征求意见稿).

ICS**.***P**备案号:***-2010DL 中华人民共和国电力行业标准P DL/T ****-20** 水电工程移民安置综合监理规范Specification of the comprehensive supervision forhydropower projects resettlement(征求意见稿)20**-*-*发布20**-*-*实施国家能源局发布目录前言 (4)1 适用范围 (5)2 规范性引用文件 (6)3 总则 (7)4 组织管理 (9)4.1 工作程序 (9)4.2 相关方主要职责 (10)5 主要工作内容和方法 (13)5.1 综合监理细则 (13)5.2 进度控制 (13)5.3 质量控制 (14)5.4 资金使用监督 (17)5.5 设计变更监督 (18)5.6 信息管理 (18)5.7 合同(协议)履行监督 (19)5.8 工作协调 (19)5.9 监理成果 (19)6 分项综合监理技术要求 (21)6.1实物指标的确认、兑现和统计 (21)6.2 农村移民安置 (23)6.3 城市、集镇迁建 (26)6.4 专业项目 (30)6.5库底清理 (34)附录A (规范性附录)综合监理细则编制要求及主要内容 (37)A.1 编制总体要求 (37)A.2 主要内容 (37)附录B (资料性附录)综合监理机构常用表格 (39)附录C (规范性附录)综合监理报告编制要求及主要内容 (57)C.1 综合监理报告的编写要求 (57)C.2 监理简报的主要内容 (57)C.3 监理月(季)报的主要内容 (58)C.4 监理专题报告的主要内容 (58)C.5 监理工作报告的主要内容 (59)C.6 监理年度工作总结报告的主要内容 (60)C.7 监理工作总结报告的主要内容 (61)条文说明 (58)前言本标准根据《国家能源局关于下达2009年第二批能源领域行业标准制(修)订计划的通知》(国能科技[2010]14号)的安排制定。
移民工程监理人员管理制度

一、总则为规范移民工程监理人员的职业行为,提高移民工程监理质量,确保移民工程顺利进行,根据国家相关法律法规和移民工程实际情况,特制定本制度。
二、监理人员基本条件1. 具有良好的职业道德,热爱移民事业,遵守国家法律法规,严守监理人员职业道德规范。
2. 具有移民工程相关专业的本科及以上学历,或具有相关工作经验。
3. 具备监理工程师资格证书,熟悉移民工程监理业务。
4. 具有较强的组织协调能力、沟通能力和团队合作精神。
三、监理人员职责1. 严格执行移民工程监理制度,对移民工程质量、进度、安全等方面进行全面监督。
2. 参与编制移民工程监理规划,制定监理方案,对监理工作进行合理安排。
3. 对移民工程的设计、施工、验收等环节进行全过程监理,确保工程符合设计要求和质量标准。
4. 监督施工单位按照设计图纸、施工方案和施工规范进行施工,发现质量问题及时提出整改意见。
5. 参与工程验收,对工程质量进行评定,提出验收意见。
6. 负责监理资料的收集、整理、归档工作。
7. 参与处理工程纠纷,维护各方合法权益。
8. 完成监理单位交办的其他工作任务。
四、监理人员行为规范1. 严格遵守国家法律法规,自觉接受监理单位的监督管理。
2. 保守国家秘密,维护移民工程安全和利益。
3. 严格执行监理制度,公正、公平、公开地履行监理职责。
4. 不得利用职务之便谋取私利,不得收受贿赂。
5. 不得泄露监理工作中获得的商业秘密。
6. 不得擅自变更监理方案,不得违反监理程序。
7. 不得擅自离职,影响监理工作。
五、奖惩措施1. 对表现优秀的监理人员,给予表彰、奖励。
2. 对违反本制度的行为,视情节轻重,给予警告、记过、降职、解聘等处分。
3. 对严重违反国家法律法规和监理制度,构成犯罪的,依法追究刑事责任。
六、附则本制度自发布之日起施行,由移民工程监理单位负责解释。
水利水电工程移民监理分析

水利水电工程移民监理分析1. 简介水利水电工程是指利用水资源进行一系列开发、利用和管理的工程项目,涵盖了水库、电站、输水管道等。
随着全球经济发展和资源开发的需要,水利水电工程在许多国家和地区得到了广泛的推广和建设。
然而,在这些项目的移民监理中,涉及到许多挑战和问题。
本文将对水利水电工程移民监理进行详细分析,探讨其中的关键问题和解决方案。
2. 水利水电工程移民监理的重要性水利水电工程项目通常需要大量土地和水资源,而这往往会导致当地居民的迁移或影响其生活。
因此,在水利水电工程建设过程中,移民监理至关重要。
移民监理可以确保移民群体的权益得到保障,避免产生社会冲突和不稳定因素。
同时,移民监理还有助于促进项目的顺利进行,减少因移民问题引起的工程延误和额外成本。
3. 水利水电工程移民监理中的挑战(1)尊重和保护当地居民权益:在进行水利水电工程移民之前,需要进行充分的风险评估和社会影响评价。
同时,要尊重当地居民的自愿原则,确保他们能够获得合理的补偿和安置方案。
(2)社会冲突:水利水电工程往往需要大规模的土地征用,这容易引起当地居民的不满和抵抗。
监理人员需要及时发现和解决潜在的社会冲突,确保项目可以按计划进行。
(3)风险管理:水利水电工程涉及到水资源利用,需要充分评估和管理风险。
移民监理人员需要确保移民群体不会面临严重的安全风险,同时妥善处理因自然灾害等因素带来的不可控风险。
4. 水利水电工程移民监理的解决方案(1)政策与法规:建立和完善相关的政策和法规,明确移民监理的责任和权利。
这可以为监理人员提供明确的指导,并确保监理工作的合法有效进行。
(2)社会参与和沟通:与当地居民建立良好的沟通和参与机制,包括听取他们的意见和需求,并及时向他们解释工程的必要性和影响。
这可以减少因沟通不畅引起的误解和抵触情绪。
(3)移民补偿和安置:为移民群体提供合理的补偿和安置方案,确保他们能够在工程施工过程中得到合理的利益保障。
此外,还应加强对移民群体的培训和就业指导,帮助他们实现可持续的发展。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
水电工程移民综合监理实践国家对水电工程建设征地移民工作实行“政府负责、投资包干、业主参与、综合监理”的管理体制,从1998年3月19日原电力工业部电综(1998)251号颁布《水电工程水库移民综合监理规定》并在新建大中型水电项目中试行移民综合监理以来,移民综合监理作为移民管理体制的组成部分在不断总结经验的基础上在全国范围内各新建大中型水电工程逐步推行。
国家发展计划委员会计基础[2002]2623号第二十四条规定“建设征地移民安置的实施必须实行监理制度,由有资质的监理单位对移民安置实施的全过程进行综合监理,对各类移民工程按国家有关规定实行建设监理”,规定了建大中型水电项目中强制推行移民综合监理。
近年来我院先后组织或参与了湖北清江水布垭水电站工程占地、浙江桐柏抽水蓄能电站、湖北小水电项目宣恩县洞坪水利水电枢纽工程、新疆恰甫其海水利枢纽工程、云南小湾水电站、江西廖坊水利枢纽工程、溪洛渡水电站等项目移民综合监理工作,在监理部的组建、管理制度的建立、监理工作的实施、组织协调等方面摸索和总结了一套移民综合监理的办法和经验,为规范和完善移民综合监理工作起到了应有的作用,这里对移民综合监理工作的基本认识作粗略介绍。
一、移民综合监理的组织(一)移民综合监理模式与实施程序在我国建设征地移民安置工作实行省级人民政府全面负责,以县为基础、分级负责的管理方式。
因此移民综合监理一般由有安置任务的省级移民机构与项目法人共同委托有资质的监理单位进行,如小湾水电站由澜沧江公司与云南省办共同委托;对于移民安置仅涉及一个地(市、州)或一个县的水电工程其移民综合监理则由地(市、州)或县级移民机构与项目法人共同委托,如宣恩县洞坪水利水电枢纽工程、江西廖坊水利枢纽工程、浙江桐柏抽水蓄能电站都属于这一类形式;对于水库淹没移民安置涉及两个以上省份的水电工程,一般由项目法人与各省分别委托不同或同一个监理单位进行,如溪洛渡工程则由云南省和四川省分别委托不同的监理单位进行。
移民综合监理的实施程序与建设工程监理相仿,一般包括:由监理单位确定项目总监理工程师,成立监理机构派驻现场;编制本项目移民综合监理规划及移民综合监理实施细则;按监理规划与细则规范化开展监理工作;参与验收签署监理意见;向委托方提交移民综合监理档案资料;移民综合监理总结。
(二)移民综合监理组织与管理移民综合监理部是监理单位依据移民综合监理合同规定,派驻移民安置实施现场承担移民综合监理业务的组织。
监理部由总监、监理工程师和监理员组成。
移民综合监理工作实行总监理工程师负责制。
总监和副总监由监理单位征求委托方意见后聘任,其变更应征得委托方的同意,并通知有关部门和被监理单位;其余监理人员由总监根据监理工作需要按组织机构设置的一般程序聘任。
(三)移民综合监理机构的组织形式我院参加的水利水电工程移民综合监理机构都为直线型组织形式,这种形式的特点是监理机构中任何一个下级只接受唯一上级的命令,监理机构中不另设职能部门。
对于大型工程因其移民安置范围广、移民安置任务重,我们采用按区域分解设立直线制监理组织形式,例如小湾水电站按临沧、大理、保山分解目标设立,而溪洛渡(云南部分)按涉淹安置区与区外安置区分解设立;对于一般中小型工程则采用按专业内容分解的直线制监理组织形式,如宣恩县洞坪、江西廖坊、浙江桐柏等项目则按三控制、合同信息管理的要求分工设立。
(四)移民综合监理机构的人员配备及职责分工1.监理机构的人员配备移民综合监理机构的人员结构应该有合理的技术、职称结构,这是由移民工作的复杂性与地方移民干部的专业知识缺乏性所决定,因此具有高级职称及中级职称的人员应占绝大多数。
移民综合监理机构人员数量的确定应该结合项目移民安置工作情况确定,主要考虑的因素包括移民安置任务多少与复杂程度、库区与安置区的范围广度与交通条件、地方实施单位的业务水平、组织机构和任务职能分工、分期移民的计划进度要求等。
2.移民综合监理机构各类人员的基本职责(1)总监的岗位职责总监是监理单位组织移民综合监理工作的总代表。
全面负责项目移民综合监理工作。
主持监理部的现场监理工作及其他与监理工作有关的事务。
其主要职责为:履行监理委托合同中所赋予的权力和责任,领导和指导监理部完成移民综合监理的任务;制定监理部的各项管理制度;确定监理部的人员分工和岗位职责;主持编写移民综合监理规划与实施细则;监督检查监理人员工作,进行人员安排;主持监理工作会议,签发监理部文件和监理意见;及时向委托方报告移民安置工作中出现的重大问题,主持或参与该问题的调查;组织协调监理相关事宜;组织编写并签发监理报告和监理工作总结;主持和参与监理部日常监理活动;主持整理监理资料等。
(2)副总监理工程师或总监代表岗位职责副总监或总监代表协助总监管理监理部的工作,其主要职责:负责总监理工程师指定或交办的监理工作;按总监的授权行使总监理工程师的部分职责和权力。
(3)监理工程师岗位职责监理工程师应在总监的领导下,按照监理部工作分工安排,进行监理工作。
监理工程师主要职责为:深入各移民安置实施现场,对移民安置实施的进度、质量、投资进行监理;根据移民安置实施情况做好,做好监理日志和监理工作小结;参与编写监理简报和有关监理文件;及时向现场总监报告有关监理情况;完成监理部交办的任务。
(4)其他工作人员职责其他工作人员职责应在总监的领导下,按照监理部工作分工安排,进行监理相关工作。
监理工作人员应遵守监理部各项规章制度,特别是保密和安全制度。
负责完成监理部交办的任务和配合监理工程师做好现场监理工作。
二、移民综合监理规划与建设工程监理相同,水电工程移民综合监理文件也包括监理大纲、监理规划和监理实施细则。
(一)移民综合监理大纲移民综合监理大纲是在监理投标阶段由投标项目负责人组织编写的监理方案,他是投标书的组成部分。
其目的是使委托方认可监理大纲中的监理方案,从而承揽到监理业务;同时它也为移民综合监理机构今后开展监理工作制定基本的方案。
监理大纲应包括如下主要内容:①工程与移民安置规划概况;②移民综合监理的指导思想与监理工作依据;③拟派驻监理机构的监理人员情况介绍;④移民综合监理工作内容及措施方案;⑤移民综合监理工作制度及拟提供委托方的阶段性文件等。
(二)移民综合监理规划1.移民综合监理规划的作用移民综合监理规划的作用主要有:指导监理机构全面开展移民综合监理工作;委托方确认监理单位履行合同的主要依据;监理单位重要的存档资料。
2.移民综合监理规划编写的依据与要求移民综合监理规划是在签订监理委托合同及收到设计文件后开始编制的,其编制应针对项目的实际情况,明确监理部的工作目标,确定具体的监理工作制度、程序、方法和措施。
移民综合监理规划编写的依据主要有:国家有关工程建设以及移民安置实施的法律、法规;地方人民政府有关建设征地移民安置工作的法规和政策规定以及本工程的移民安置实施管理办法;有关的设计标准、行业规程规范;政府批准的工程建设文件、建设征地移民安置设计文件以及技术资料;监理大纲、监理合同文件以及与本工程移民安置有关的合同包括移民安置承包合同(协议书)、规划设计合同;委托方的正当要求等。
移民综合监理规划编写的基本内容应当力求统一,但其具体内容应具有针对性,要针对本工程移民安置规划任务的情况制定相应的投资、进度、质量目标以及自己的控制措施、方法和手段;移民综合监理规划要随着移民安置实施的进展在不断收集资料信息的基础上修改、补充和完善;同时监理规划的表达方式应当格式化、标准化,力求明确、简洁、直观。
移民综合监理规划应当经过监理单位技术主管审核并经其负责人签认后报委托方,由委托方组织审查并监督实施。
3.移民综合监理规划的内容移民综合监理规划通常包括以下内容:①概况。
包括工程概况、水库淹没影响与移民安置规划概况、移民安置总进度要求等。
②监理工作范围。
包括移民安置实施的地域范围和移民安置实施的项目范围。
③监理工作内容。
根据国家有关移民综合监理规定、监理委托合同要求、本项目移民安置情况编写。
④监理工作目标。
通常包括移民安置总目标和投资、进度、质量分目标。
⑤监理工作依据。
包括建设征地与移民安置的法律、法规、政府批准的移民安置规划设计文件、移民综合监理委托合同、其他与移民安置有关的合同等。
⑥监理机构的组织形式与人员配备计划。
说明其所选择的组织结构形式并用结构图表示,根据移民安置实施计划合理安排人员。
⑦移民综合监理机构人员的岗位职责。
详见前述。
⑧监理工作程序。
根据投资、进度、质量以及合同信息管理工作内容制定相应的工作程序。
⑨移民综合监理工作方法及措施。
重点围绕投资控制、进度控制、质量控制这三大控制任务展开,包括风险分析、工程流程与措施、动态比较分析、控制表格等。
⑩监理工作制度。
包括对移民综合监理经常性工作制定相应的制度以及移民综合监理机构内部的工作制度等。
(三)移民综合监理实施细则在监理规划的基础上编制移民综合监理实施细则,监理实施细则要符合监理规划的要求,并应结合本项目移民安置规划特点,做到详细具体,具有可操作性。
三、移民综合监理的工作内容与方法移民综合监理的主要工作内容也是投资控制、进度控制、质量控制、合同信息管理和组织协调。
(一)投资控制1.投资控制的依据投资控制的依据为国家法律、地方有关法规、与移民安置有关的承包合同与协议、经主管部门审定的本工程建设征地移民安置补偿投资概算以及各有关分项费用指标、补偿标准等。
2.投资控制主要内容投资控制的主要内容包括:根据授权,审核地方移民机构提出的年度资金使用报表和使用计划;收集、了解有关地方人民政府和移民机构颁发、制定的有关移民安置的政策、办法、实施补偿标准、移民安置的具体措施等文件及实施中的执行情况;了解移民资金的拨付、分解、项目分配以及使用和实际到位情况;定期向委托方提供投资使用报表或报告和监理意见;参与补偿投资概算修编的审核工作,提出监理意见。
3.投资控制的方法移民综合监理的投资控制主要采用目标控制与对比分析的方法。
(二)进度控制1.进度控制的内容移民综合监理进度控制包括下列几方面的内容:根据委托方的要求与工程总进度计划编制监理总进度计划;审核移民安置实施工作年度计划(包括农村移民安置实施年度计划和专业项目复建年度计划);检查与监督年度计划的执行,并审核移民安置项目完成工作量的统计报表;参与调整进度计划的审核并监督其执行;定期向委托方提交进度情况统计表。
移民综合监理进度控制应遵循下列原则:移民安置实施进度,应满足枢纽工程施工进度的要求,不因移民安置的进度滞后而影响主体工程的正常施工和工程效益的及时发挥;移民安置实施进度计划应避免随意进行变更。
确需变更时须事先进行协商并经省级移民机构商业主同意。
2.进度控制的方法移民综合监理的进度控制主要是通过目标控制与定期现场巡回检查的方式进行。
