承台检表及记录表

合集下载

承台施工各工序安全验收检查表

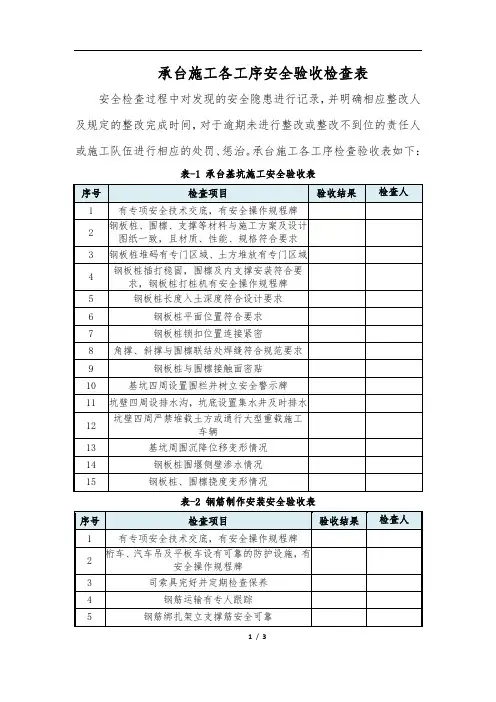

承台施工各工序安全验收检查表
0
基坑四周设置围栏并树立安全警示牌
11
坑壁四周设排水沟,坑底设置集水井及时排水
12
坑壁四周严禁堆载土方或通行大型重载施工车辆
13
基坑周围沉降位移变形情况
14
钢板桩围堰侧壁渗水情况
15
钢板桩、围檩挠度变形情况
表-2 钢筋制作安装安全验收表
序号
检查项目
验收结果
检查人
1
有专项安全技术交底,有安全操作规程牌
混凝土运输设备及吊车检查完好,有安全操作规程
4
混凝土泵车各支腿位置地基牢固
5
电气装置齐全可靠
6
电缆规格符合要求,有可靠的保护接零
7
有专用开关箱并符合要求,漏电保护器匹配合理、灵敏可靠
8
操作人员持证上岗
表-5 模板拆除及基坑回填施工安全验收表
序号
检查项目
验收结果
检查人
1
有专项安全技术交底,有安全操作规程牌
2
模板拆除设备及吊车检查完好,有安全操作规程
3
模板有堆放胎架及区域
4
吊车各支腿位置地基牢固
5
基坑回填有回填顺序及回填要求
6
钢板桩拔除有操作规程及拆除时间要求
7
钢板桩有堆放胎架及区域
承台施工各工序安全验收检查表
安全检查过程中对发现的安全隐患进行记录,并明确相应整改人及规定的整改完成时间,对于逾期未进行整改或整改不到位的责任人或施工队伍进行相应的处罚、惩治。承台施工各工序检查验收表如下:
表-1 承台基坑施工安全验收表
序号
检查项目
验收结果
检查人
1
有专项安全技术交底,有安全操作规程牌
检查人
1

混凝土承台检验批质量验收记录

混凝土承台检验批质量验收记录
市政基础设施工程
混凝土承台检验批质量验收记录
市政验·桥-21
第页共页
工程名称
单位工程名称
施工单位
分包单位
项目负责人
项目技术负责人
分部(子分部)
工程名称
分项工程名称
验收部位/区段
检验批容量
施工及验收依据
《城市桥梁工程施工与质量验收规范》(CJJ2)
验收项目
设计要求或
规范规定
最小/实际抽样数量
检查记录
检查结果
监理
单位
验收
结论
专业监理工程师:(签名)年月日




1
承台表面应无孔洞、露筋、缺棱掉角、窝蜂、麻面和宽度超过0.15㎜的收缩裂缝。
第10.7.7-2条
2
允许偏差
断面尺寸(mm)

±20

±203承台ຫໍສະໝຸດ 度(mm)0, +10
4
顶面高程(mm)
±10
5
轴线偏位(mm)
15
6
预埋件位置(mm)
10
施工
单位
检查
结果
专业工长:(签名)项目专业质量检查员:(签名)年月日

基础承台模板安装检验批质量验收记录

基础承台模板安装检验批质量验收记录

基础承台模板安装检验批质量验收记录
检验批名称:基础承台模板安装
检验日期:____________
检验单位:____________
检验项目:
1. 模板材料:检查模板材料是否符合设计要求,包括材料种类、规格、强度等。

2. 模板连接:检查模板连接是否牢固可靠,是否采用了相应的连接件。

3. 模板表面:检查模板表面是否光滑平整,表面不得有任何裂缝、毛刺等缺陷,以确保混凝土浇注时表面平整。

4. 尺寸检查:检查模板的尺寸是否符合设计要求,包括高度、宽度、长度等。

5. 端部密封:检查模板端部是否用密封材料填充,确保混凝土不会漏出。

6. 垂直度检查:检查模板安装是否垂直,确保混凝土浇注后基础层面垂直。

检验结果:
1. 模板材料符合设计要求,强度、规格符合标准。

2. 模板连接牢固可靠,连接件符合标准。

3. 模板表面光滑平整,没有任何裂缝、毛刺等缺陷。

4. 模板尺寸符合设计要求,高度、宽度、长度等尺寸准确。

5. 模板端部用密封材料填充,确保混凝土不会漏出。

6. 模板安装垂直度符合要求,确保混凝土浇注后基础层面垂直。

检验结论:基础承台模板安装合格。

检验人员:
签字:______________ 签字:______________
日期:______________ 日期:______________。

承台混凝土检验批报审及隐蔽记录表

承台混凝土检验批报审及隐蔽记录表
□水泥混凝土浇注记录
□混凝土抗压强度试验报告
□商砼出厂质量合格证明书
施工项目经理部(盖章)
项目经理或项目技术负责人(签字)
年 月 日
审查Байду номын сангаас验收意见:
项目监理机构(盖章)
专业监理工程师(签字)
年 月 日
承台混凝土报审/验表
工程名称:XXX道路工程编号:
致:XXX工程建设监理咨询有限公司
我方已完成XXX高速主线桥工程桥梁下部结构 #墩承台混凝土浇筑工作,经自检合格,现将有关资料报上,请予以审核和验收。
附件: □隐蔽工程检查验收记录
□现浇混凝土承台垫层检验批质量验收记录表
□水准测量记录表
□施工放样测量记录表

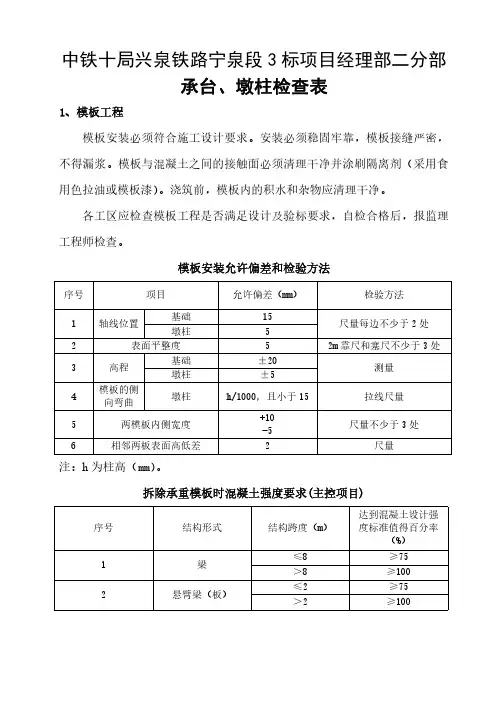

承台、墩柱检查表

承台、墩柱检查表

的 75%。凿毛时,混凝土应达到下列强度:
用人工凿毛时,不低于 2.5MPa。
用机械凿毛时,不低于 10MPa
⑥养护期间,混凝土芯部温度不宜超过 60℃,最高不得大于 65℃,混凝
土芯部温度与表面温度之差、表面温度与环境温度之差不宜大于 20℃(梁体
混凝土不宜大于 15℃),养护用水温度与混凝土表面温度之差不得大于 15℃。
②混凝土拆模后,在混凝土强度低于设计强度 75%或龄期不足 7d 时,新
浇混凝土不得与流动水接触。
③混凝土入模温度不宜高于 30℃。
④新浇筑混凝土入模温度与邻接的已硬化混凝土或岩石介质表面温度的
温差不得大于 15℃。
⑤在施工缝处新浇混凝土之前,应对已硬化混凝土的表面进行凿毛处理
并充分湿润,但不得有积水。凿毛后露出的新鲜混凝土面积不应低于总面积
10
尺量
+10 尺量不少于 2 处
0
3
+10
尺量
0Hale Waihona Puke ①从事钢筋加工和焊接的操作人员必须经考核合格,持证上岗;
②钢筋在运输和贮存过程中应上盖下垫,防止生锈、污染和变形;
③各工区自检应检查:钢筋的品种、规格、数量、位置和间距等;钢筋
的连接形式、接头位置、接头数量和接头面积百分率等;钢筋保护层厚度,
垫块品种、规格、数量;预埋件的品种、规格、位置和数量等。
①焊接接头在受弯构件的受拉区不得大于 50%,轴心受拉构件不得大于
25%。
②绑扎接头在构件的受拉区不得大于 25%,在受压区不得大于 50%。
③钢筋接头应避开钢筋弯曲处,距弯曲点的距离不得小于钢筋直径的 10
倍。
④“同一连接区段”长度:焊接接头或机械连接接头为 35d(d 为纵向受

承台检查记录表

承台检查记录表

监理工程师意见:
检测负责人:
检测:
记录:
复核:
年月日
项 次
检查项目
规定值或 允许偏差
检查方法和频率
1△ 混凝土强度(MPa) 在合格标准内

测 项2
尺 寸(mm)
±30

3 顶面高程(mm)
±20
按附录D检查 尺量:长、宽、高检查各2点
水准仪:检查5处
实测值或实测偏差值
检查结果
1
2
3
4
5
6789源自10合格率 (%)
4 轴线偏位(mm) 检查意见:
15
全站仪或经纬仪:纵、横各测量2 点
施工单位: 里程桩号:
工程部位:
公路
承台检查记录表
监理单位:
分项工程名称:
编 号: 所属分部工程名称:
基 本 1、所用的水泥、砂、石、水、外掺剂及混合材料的质量和规格必须符合有关规范的要求。按规定的配合比施工。 要 求 2、必须采取措施控制水化热引起的混凝土内最高温度及内外温差在允许范围内,防止出现温度裂缝。3、不得出现露筋和空洞现象。

承台检表及记录表

承台检表及记录表

四川省雅安至康定高速公路工程项目钢筋安装现场质量检验表承包单位:中铁二十局第二工程有限公司合同号: C14监理单位:北京交科工程咨询有限公司编号:检表8.3.1-1四川省雅安至康定高速公路工程项目钢筋安装分项工程关键工序交验单承包单位:中铁二十局第二工程有限公司合同号: C14监理单位:北京交科工程咨询有限公司编号:监表:46模板、支架及拱架安装检查记录表承包单位:中铁二十局第二工程有限公司合同号: C14监理单位:北京交科工程咨询有限公司编号:检查人: 质检负责人:四川省雅安至康定高速公路工程项目承台现场质量检验表承包单位: 中铁二十局第二工程有限公司合同号: C14监理单位: 北京交科工程咨询有限公司编 号:检表8.5.9-1四川省雅安至康定高速公路工程项目承台分项工程关键工序交验单承包单位:中铁二十局第二工程有限公司合同号: C14监理单位:北京交科工程咨询有限公司编号:监表:46四川省雅安至康定高速公路工程项目混凝土浇筑申请报告单承包单位:中铁二十局第二工程有限公司合同号: C14监理单位:北京交科工程咨询有限公司监表13四川省雅安至康定高速公路工程项目混凝土施工检查记录表承包单位:中铁二十局第二工程有限公司合同号: C14监理单位:北京交科工程咨询有限公司编号:记录表13检查人:质检负责人:四川省雅安至康定高速公路工程项目承台外观鉴定检查记录表承包单位:中铁二十局第二工程有限公司合同号: C14 监理单位:北京交科工程咨询有限公司编号:外观记录表8.5.9-1检查人:质检负责人:现场监理:专业监理:四川省雅安至康定高速公路工程项目水准测量记录表承包单位:中铁二十局第二工程有限公司合同号: C14监理单位:北京交科工程咨询有限公司编号:工程名称: 工程部位: 检测日期:测量:计算:复核:四川省雅安至康定高速公路工程项目全站仪平面位置检测表承包单位:中铁二十局第二工程有限公司合同号: C14监理单位:北京交科工程咨询有限公司编号:工程名称: 桩号及工程部位:日期:测表11测量:计算:复核:。

承台三级技术交底20200330

承台三级技术交底20200330

三级技术交底记录表(承台)
记录号:
使用编号:
注:“技术交底主要内容”栏见后“续表”。

钢筋在同一截面上钢筋接头截面面积不得大于钢筋总截面积的25%,最短钢筋接头应保证在承台面3米以上,相邻接头长度应保证1m以上(方便下料)。

墩身钢筋预埋时应制作钢筋卡具,卡具应加固稳定,间距应符合图纸要求。

钢筋制作卡具示意图
承台垫块应呈梅花型布置,垫块强度应不小于承台混凝土标号,垫块数量不得少于4个/m²,绑扎垫块和钢筋的扎丝头不得伸入保护层内。

(4)预埋及预留
施工工艺:
1)在每根桩中设有一根通长接地钢筋,桩中的接地钢筋在承台中应环接,每根桩基的接地钢筋采用一根通长主筋。

2)墩身钢筋中应有两根接地钢筋,一端与承台中的环接钢筋相连,深入承台1m,另一端与墩帽处接地端子相连。

墩帽上的接地端子采用桥隧型接地端子,设置在桥墩墩身终点侧立面。

3)接地钢筋均优先利用结构物中的非预应力结构钢筋,原则上不再增加专用的接地钢筋。

兼有接地功能(含连接)的结构钢筋和专用接地钢筋应满足接触网最大短路电流要求。

施工时应对接地钢筋作出标识,便于检查。

4)墩身预埋钢筋和综合接地钢筋,要按照设计要求进行与承台的
编制:复核:审核:。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

承台检表及记录表(总10页) -CAL-FENGHAI.-(YICAI)-Company One1
-CAL-本页仅作为文档封面,使用请直接删除
四川省雅安至康定高速公路工程项目
钢筋安装现场质量检验表
承包单位:中铁二十局第二工程有限公司合同号: C14 监理单位:北京交科工程咨询有限公司编号:
检表8.3.1-1
四川省雅安至康定高速公路工程项目
钢筋安装分项工程关键工序交验单
承包单位:中铁二十局第二工程有限公司合同号: C14
监理单位:北京交科工程咨询有限公司编号:
承包单位:中铁二十局第二工程有限公司合同号: C14
监理单位:北京交科工程咨询有限公司编号:
记录表11
检查人: 质检负责人: 四川省雅安至康定高速公路工程项目承台现场质量检验表
承包单位: 中铁二十局第二工程有限公司 合同号: C14 监理单位: 北京交科工程咨询有限公司 编 号:
检表8.5.9-1
四川省雅安至康定高速公路工程项目
承台分项工程关键工序交验单
承包单位:中铁二十局第二工程有限公司合同号: C14
监理单位:北京交科工程咨询有限公司编号:
监表:46
四川省雅安至康定高速公路工程项目
混凝土浇筑申请报告单
承包单位:中铁二十局第二工程有限公司合同号: C14
监理单位:北京交科工程咨询有限公司
监表13
四川省雅安至康定高速公路工程项目
混凝土施工检查记录表
承包单位:中铁二十局第二工程有限公司合同号: C14
监理单位:北京交科工程咨询有限公司编号:
记录表13
检查人:质检负责人:
四川省雅安至康定高速公路工程项目
承台外观鉴定检查记录表
承包单位:中铁二十局第二工程有限公司合同号: C14 监理单位:北京交科工程咨询有限公司编号:
检查人:质检负责人:现场监理:专业监理:
四川省雅安至康定高速公路工程项目
水准测量记录表
承包单位:中铁二十局第二工程有限公司合同号: C14 监理单位:北京交科工程咨询有限公司编号:
工程名称:工程部位: 检测日期:
测量:计算:复核:
四川省雅安至康定高速公路工程项目
全站仪平面位置检测表
承包单位:中铁二十局第二工程有限公司合同号:C14
监理单位:北京交科工程咨询有限公司编号:
工程名称: 桩号及工程部位:日期:
测表11。
