混凝土施工方案
混凝土工程施工专项方案

混凝土工程施工工艺(一)、施工准备1、商品混凝土供货商的选择进场后,根据业主提供的合格混凝土供货商名录,经实际调查后择优选用混凝土供货商。
2、机具及劳动力准备做到班前交底明确施工方案,落实浇筑方案,对浇筑的起点及浇筑的进展方向应做到心中有数。
为了确保浇筑连续进行,对每次浇灌混凝土的用量计算准确,对所有机具进行检查和试运转,对备品备件和现场发电机有专人管理和值班,保证人力、机械、材料均能满足浇筑速度的要求。
注意天气预报,不宜在雨天浇灌混凝土。
在天气多变季节施工,为防止不测,有足够的抽水设备和防雨物资。
对模板及其支架进行检查。
确保尺寸正确、强度、刚度、稳定性及严密性均满足要求。
对模板内杂物进行清除,在浇筑前同时对木模板浇水,以免木模板吸收混凝土中的水分。
模板工程经监理验收合格。
对钢筋及预埋件进行检验。
检查钢筋的级别、直径、位置、排列方式及保护层厚度是否符合设计要求,并认真作好隐蔽工程记录。
钢筋隐蔽工程及水电等专业隐蔽工程经监理验收合格。
浇灌混凝土实行混凝土浇灌许可令制度,由项目部和其它专业工程施工单位汇签,然后报监理公司土建、水、电工程师签字认可,签发浇灌许可证,组织混凝土浇灌施工。
(二)、混凝土运输混凝土采用搅拌输送车由搅拌站运至工地,在运送混凝土时转动速度为2~4r/min,整个输送过程中拌筒的总转数控制在300转以内。
混凝土搅拌输送车因途中失水,到工地需加减水剂调整混凝土的坍落度时,则拌筒以6~18/min搅拌速度搅拌,并另外再转动至少30转。
从搅拌输送车运的混凝土中,分别取1/4和3/4处试样进行坍落度试验,两个试样的坍落度值之差不得超过3cm。
混凝土运送至浇注地点,如混凝土拌合物出现离析或分层现象,对混凝土进行二次搅拌。
(三)、商品混凝土的验收到浇注地点的每辆混凝土运输车必须有配料单、混凝土使用部位及性能的相关资料。
商品混凝土到达施工现场后由监理工程师、试验工程师、质检工程师进行联合检查,确认合格后方能进入浇注工作面。
混凝土工程施工方案范本(3篇)

第1篇一、工程概况1. 工程名称:XX混凝土工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:占地面积XX平方米,建筑面积XX平方米4. 工程类型:住宅楼、商业楼、地下车库等5. 工程结构:钢筋混凝土结构6. 施工周期:XX个月二、施工组织设计1. 施工单位:XX建筑工程有限公司2. 施工项目经理:XX3. 施工团队:根据工程规模及施工要求,组建专业施工队伍,包括钢筋工、模板工、混凝土工、起重工、电气工、焊工等。
4. 施工设备:根据工程需要,配备各类施工机械设备,如混凝土搅拌车、泵车、钢筋加工设备、模板支撑体系、起重设备等。
三、施工准备1. 技术准备:组织施工技术人员学习施工图纸,熟悉工程特点,制定施工方案,明确施工工艺和质量要求。
2. 材料准备:采购符合国家标准的混凝土、钢筋、模板等原材料,确保材料质量。
3. 施工设备准备:检查施工设备性能,确保设备完好,符合施工要求。
4. 人员准备:对施工人员进行岗前培训,提高施工人员素质和技能。
四、施工工艺1. 施工流程:(1)基础施工:土方开挖、基础垫层、基础钢筋绑扎、基础模板支设、混凝土浇筑、养护。
(2)主体施工:主体钢筋绑扎、模板支设、混凝土浇筑、养护。
(3)装饰装修:内外墙抹灰、地面铺设、门窗安装、水电安装等。
2. 施工工艺:(1)混凝土施工:1)混凝土搅拌:采用搅拌车运输混凝土,确保混凝土质量。
2)混凝土浇筑:采用泵车浇筑混凝土,保证浇筑质量。
3)混凝土养护:采用洒水养护,确保混凝土强度。
(2)钢筋施工:1)钢筋加工:根据设计要求,加工钢筋,确保钢筋质量。
2)钢筋绑扎:按照设计要求,进行钢筋绑扎,确保钢筋位置准确。
(3)模板施工:1)模板制作:根据设计要求,制作模板,确保模板质量。
2)模板支设:按照设计要求,进行模板支设,确保模板牢固。
五、质量控制1. 材料质量控制:对原材料进行检验,确保材料符合国家质量标准。
2. 施工过程质量控制:严格按照施工工艺进行施工,确保施工质量。
混凝土施工方案

混凝土施工方案一、混凝土工程施工(一)本工程混凝土全部采用商品混凝土:为保证混凝土的泵送效果,拌合出和易性良好的混凝土,同时达到节约水泥的目的,在混凝土中掺入适量粉煤灰与高效减水剂;为使混凝土从搅拌站出机运至现场仍具备可泵送条件,在混凝土中掺入适量缓凝剂,根据现场需要确定混凝土的缓凝时间。
(二)混凝土的浇注1、混凝土浇筑与振捣的一般要求:(1)浇筑竖向结构混凝土前,柱底部填以50~100mm厚与混凝土成分相同的水泥砂浆,墙体底部填以30~50mm厚与混凝土成分相同的水泥砂浆。
浇筑混凝土时分段分层连续进行,浇筑厚度根据结构特点,钢筋疏密决定,一般为振捣器有效作用都分长度的1.25倍,最厚不超过50cm。
使用插入式振捣器要快插慢拔,插点要均匀排列,不得遗漏,做到均匀振实,移动间距为500mm左右。
振捣上一层混凝土时插入下层混凝土5cm,以消除层间接缝。
平板振动器的移动间距,要保证振动器的平板能覆盖到振实部分的边缘。
混凝土振捣时间为30s左右,以混凝土表面泛浆且不下沉为止。
浇筑混凝土连续进行,如必须间歇,在前层混凝土初凝之前,将次层混凝土浇筑完毕,间歇的最长时间不超过2小时,否则按施工缝处理。
浇筑混凝土时经常观察模板、钢筋、预留孔洞、预埋件和插铁等有无移动、变形或堵塞等情况,如果发现问题立即处理,并在已浇筑混凝土初凝结前处理完毕。
(2)柱混凝土浇筑:构造柱浇筑前底部先填5—10cm厚同混凝土成分相同的水泥砂浆,柱混凝土分层浇筑,分层振捣,使用插入式振捣器(φ50)时每层厚度不大于50cm,振捣时注意振捣棒不得触动钢筋和预埋件,在上面振捣的同时下面设人随时敲打模板。
本工程柱高全部超过3m,浇筑时不可在柱顶直接下灰,采用串桶分段浇筑,振捣柱的四角即可。
已浇筑的楼板混凝土强度未达到1.2mPa之前,严禁上人。
混凝土浇筑完后,随时将伸出的搭接钢筋整理到位。
(3)梁、板混凝土浇筑:梁、板混凝土同时浇筑,由一端开始用“赶浆法”,即先浇梁,根据梁高分层浇筑成阶梯形,当达到板底标高时再与板的混凝土一起浇筑。
混凝土施工方案

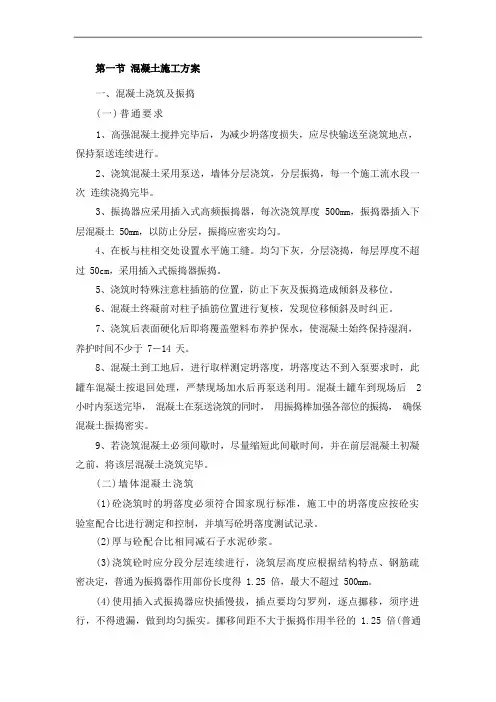

一、混凝土浇筑及振捣(一)普通要求1、高强混凝土搅拌完毕后,为减少坍落度损失,应尽快输送至浇筑地点,保持泵送连续进行。
2、浇筑混凝土采用泵送,墙体分层浇筑,分层振捣,每一个施工流水段一次连续浇捣完毕。
3、振捣器应采用插入式高频振捣器,每次浇筑厚度 500mm,振捣器插入下层混凝土 50mm,以防止分层,振捣应密实均匀。
4、在板与柱相交处设置水平施工缝。
均匀下灰,分层浇捣,每层厚度不超过 50cm,采用插入式振捣器振捣。
5、浇筑时特殊注意柱插筋的位置,防止下灰及振捣造成倾斜及移位。
6、混凝土终凝前对柱子插筋位置进行复核,发现位移倾斜及时纠正。
7、浇筑后表面硬化后即将覆盖塑料布养护保水,使混凝土始终保持湿润,养护时间不少于 7-14 天。
8、混凝土到工地后,进行取样测定坍落度,坍落度达不到入泵要求时,此罐车混凝土按退回处理,严禁现场加水后再泵送利用。
混凝土罐车到现场后 2 小时内泵送完毕,混凝土在泵送浇筑的同时,用振捣棒加强各部位的振捣,确保混凝土振捣密实。
9、若浇筑混凝土必须间歇时,尽量缩短此间歇时间,并在前层混凝土初凝之前,将该层混凝土浇筑完毕。
(二)墙体混凝土浇筑(1)砼浇筑时的坍落度必须符合国家现行标准,施工中的坍落度应按砼实验室配合比进行测定和控制,并填写砼坍落度测试记录。
(2)厚与砼配合比相同减石子水泥砂浆。
(3)浇筑砼时应分段分层连续进行,浇筑层高度应根据结构特点、钢筋疏密决定,普通为振捣器作用部份长度得 1.25 倍,最大不超过 500mm。
(4)使用插入式振捣器应快插慢拔,插点要均匀罗列,逐点挪移,须序进行,不得遗漏,做到均匀振实。
挪移间距不大于振捣作用半径的 1.25 倍(普通为 300—400mm)。
振捣上一层时应插入下层 50--100mm,以消除两层间的连接。
(5)浇筑混凝土应连续进行,如必须间歇,此间歇时间应尽量缩短,并应在前层混凝土凝结之前,将次层混凝土浇筑完毕。
间歇的最长期按所用水泥品种、(6)气温及混凝土凝结条件确定,普通超过 2h 应按施工缝处理。
混凝土施工方案完整版

混凝土施工方案完整版一、工程概况本工程为_____,位于_____,总建筑面积为_____平方米。
结构形式为_____,基础类型为_____。
混凝土强度等级涵盖C20 至C40 不等。
二、施工准备1、技术准备熟悉施工图纸,了解混凝土的强度等级、浇筑部位等要求。
编制混凝土施工方案,并向施工人员进行技术交底。
2、材料准备水泥:选用_____品牌的水泥,确保其质量符合国家标准。
砂:采用中砂,细度模数为_____,含泥量不超过_____%。
石子:选用粒径为_____mm 的碎石,含泥量不超过_____%。
水:使用清洁的自来水。
外加剂:根据混凝土性能要求,选用合适的外加剂。
3、机械设备准备混凝土搅拌机:_____台,型号为_____。
混凝土输送泵:_____台,型号为_____。
振捣器:插入式振捣器_____台,平板振捣器_____台。
4、劳动力准备混凝土工:_____人。
钢筋工:_____人,负责在混凝土浇筑过程中对钢筋进行维护。
木工:_____人,负责在混凝土浇筑过程中对模板进行维护。
5、现场准备清理模板内的杂物,浇水湿润模板。
检查钢筋的规格、数量、位置是否符合设计要求。
检查预留孔洞、预埋件的位置是否准确。
三、混凝土的搅拌1、搅拌要求严格按照配合比进行配料,计量准确。
搅拌时间应根据搅拌机的型号和混凝土的坍落度确定,一般不少于90 秒。
2、质量控制定期检查搅拌机的计量系统,确保配料准确。
对搅拌出的混凝土进行坍落度检测,不符合要求的混凝土不得使用。
四、混凝土的运输1、运输方式采用混凝土输送泵进行垂直和水平运输。
2、运输要求运输过程中应保持混凝土的均匀性,避免产生离析现象。
混凝土从搅拌机卸出到浇筑完毕的延续时间应符合规范要求。
五、混凝土的浇筑1、浇筑顺序按照先浇筑柱、墙,后浇筑梁、板的顺序进行。
2、浇筑方法柱、墙混凝土浇筑时,应分层浇筑,每层厚度不超过 500mm,振捣密实后再浇筑上一层。
梁、板混凝土浇筑时,应从一端开始,逐步推进,振捣密实。
混凝土专项施工方案(4)

混凝土专项施工方案(4)
一、施工准备
在进行混凝土专项施工之前,必须进行充分的施工准备工作。
首先,要进行现场勘测,确定工程的基本情况,包括地形地貌、土质情况等。
其次,要制定详细的施工方案,确定施工的流程和步骤。
最后,要准备好所需的施工材料和设备,确保施工顺利进行。
二、施工工艺
1. 模板安装
在进行混凝土浇筑之前,必须首先安装模板。
模板的安装应按照设计要求和图纸要求进行,确保模板的稳固和准确性。
2. 钢筋绑扎
在模板安装完成后,要进行钢筋绑扎工作。
绑扎钢筋时,要按照设计要求和要求进行,确保钢筋的正确位置和数量。
3. 混凝土搅拌
混凝土搅拌是混凝土专项施工中的关键步骤。
要选择质量可靠的搅拌设备,确保混凝土的质量和均匀性。
4. 浇筑与振实
当钢筋绑扎和混凝土搅拌完成后,即可进行混凝土的浇筑和振实工作。
在浇筑过程中,要注意控制浇筑速度和振实程度,确保混凝土的均匀性和密实度。
三、质量验收
在混凝土专项施工完成后,必须进行质量验收工作。
质量验收应按照相关标准和规范进行,确保工程质量符合设计要求。
四、安全措施
在混凝土专项施工过程中,必须严格遵守相关的安全规范和操作规程,确保施工人员和设备的安全。
同时,要做好现场安全管理工作,避免发生安全事故。
五、施工总结
混凝土专项施工是一项复杂的工程,需要施工人员具备丰富的经验和技术知识。
通过本文介绍的施工准备、施工工艺、质量验收、安全措施等内容,可以帮助施工人员更好地进行混凝土专项施工,保证工程质量和安全。
混凝土施工方案(完整版)精选全文

可编辑修改精选全文完整版混凝土施工方案目录1.编制依据-------------------------------------------------------- 22.工程概况-------------------------------------------------------- 22.1工程简介------------------------------------------------------ 2 2.2结构设计概况-------------------------------------------------- 3 2.3本工程混凝土工程量-------------------------------------------- 43.施工部署-------------------------------------------------------- 53.1主要机具设备-------------------------------------------------- 5 3.2劳动力准备---------------------------------------------------- 54.施工方法-------------------------------------------------------- 54.1准备工作------------------------------------------------------ 5 4.2施工技术措施-------------------------------------------------- 6 4.3施工顺序----------------------------------------------------- 125.混凝土泵送----------------------------------------------------- 165.1泵送机械及设备----------------------------------------------- 16 5.2地下室混凝土泵送--------------------------------------------- 16 5.3地上结构混凝土泵送------------------------------------------- 19 5.4混凝土泵管搭设方案------------------------------------------- 21 5.5泵送混凝土要求----------------------------------------------- 21 5.6混凝土输送泵选择依据----------------------------------------- 236.混凝土养护----------------------------------------------------- 247.质量要求------------------------------------------------------- 248.质量保证措施及质量通病及防治措施 ------------------------------- 289.成品保护------------------------------------------------------- 3310.检查验收流程-------------------------------------------------- 3411.夜间施工质量及安全保证措施 ------------------------------------ 3512.季节性施工---------------------------------------------------- 3713.安全、消防、环保文明管理措施 ---------------------------------- 381.编制依据1.1施工图纸1.2施工组织设计1.3《混凝土结构工程施工质量验收规范》(GB50204-2015)1.4《建筑工程冬期施工规程》(JGJ/T104-2011)1.5《回弹法检测混凝土抗压强度技术规程》(JGJ/T23-2011)1.6《混凝土强度检验评定标准》(GB/T50107-2010)1.7《混凝土泵送技术规程》(JGJ/T10-2011)1.8《工程建设标准强制性条文(房屋建筑部分)》2.工程概况2.1工程简介1、工程简况工程名称:建设单位:监理单位:设计单位:工程地点:2、建筑概况1#楼地上4层;2#楼地上2层;3#楼地上2层;4#楼地下1层,地上26层;5#楼地下1层,地上26层。
大面积砼施工方案

大面积砼施工方案大面积混凝土施工方案一、施工准备1、确认工程图纸,了解工程要求及施工技术规范。
2、确定现场施工条件,包括交通、供电、供水等配套设施。
3、组织施工人员,安排施工任务和工期计划。
4、购置、准备好施工所需的材料和设备。
二、材料准备1、购置混凝土原材料,包括水泥、砂子、石子等。
2、准备混凝土搅拌设备,包括混凝土搅拌车、搅拌站等。
3、准备模板材料,包括木板、脚手架等。
三、地基处理1、根据工程要求,对地基进行平整、夯实等处理。
2、按照设计要求设置地基基准线和标志线。
3、搭设好脚手架和模板,保证施工平整。
四、混凝土浇筑1、根据设计要求,计算混凝土用量,并准备好混凝土配比表。
2、搅拌混凝土,保证混凝土的均匀性和质量。
3、将混凝土倒入模板中,并使用振动器进行震实处理。
4、保持混凝土的湿润性,避免开裂和变形。
五、混凝土养护1、在混凝土浇筑完毕后,及时进行养护工作,防止混凝土过早干燥。
2、采取覆盖保湿、喷灌养护等措施,保持混凝土的湿度和强度。
3、根据设计要求,进行养护期间的定期检查和维护。
六、施工安全1、施工现场要树立安全第一的意识,加强施工人员的安全教育和培训。
2、提供必要的安全防护设施,如安全帽、安全绳等。
3、定期组织施工人员进行安全检查和维护。
以上是大面积混凝土施工方案的基本内容,根据具体工程的要求,还可能需要进行一些特殊措施和施工步骤。
在施工过程中,要密切关注施工质量和安全,确保工程能够按时完成并达到设计要求。
同时,要根据施工进展情况,及时调整施工计划和施工方案,以保证施工工作的顺利进行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第一章编制说明与依据第一节编制说明针对习水县寨坝镇友谊村椅子台安置房工程建设工作,根据该工程的特点,结合我公司的施工经验及技术设备情况,编制本施工方案设计,其内容主要从施工组织、施工进度、模板工程、钢筋工程、混凝土工程以及保证工期、质量、安全文明施工的具体措施等方面阐述。
第二节编制依据工程建设提供的施工图纸。
现行建设工程标准、规范、验评标准。
根据《中华人民共和国建筑法》。
根据国务院《建筑工程质量管理条例》。
有关国家现行设计、施工规范的标准:《工程测量规范》(GB50026---2007);《混凝土结构工程施工质量验收规范》(GB50204---2010修订版);《钢筋焊接及验收规程》(JGJ18---2012);《建筑工程施工质量验收统一标准》(GB50300---2011);根据建设部发布的《工程建设强制性条文》。
《施工现场临时用电安全技术规程》(JGJ46-2005)《钢筋焊接及验收规程》(JGJ18-2012)第二章工程概况本工程为贵州习水生态文化旅游投资有限责任公司发包的习水县寨坝镇友谊村椅子台安置房工程,建设地点位习水县寨坝镇友谊村。
习水县寨坝镇友谊村椅子台安置房工程由4#5#6#7#8#楼共计5幢单体建筑组成,本工程基础结构形式为人工挖孔桩,混凝土强度等级为C30,主体结构混凝土强度为C30,混凝土浇筑采用商品混凝土进行,采用一台天泵车配合本工程混凝土的浇筑。
第一节工期工期及计划开工日期:定额工期为240天,开工日期为2017年3月,竣工日期为2017年10月。
第二节进度计划施工进度计划按照发包公司的时间安排进行施工,确保在2017年10月30日前全部竣工。
第三节质量工程质量达到“合格”标准第四节施工资料准备(1)做好调查研究工作,收集需要的各种技术资料,包括现场地形、地质、水文以及现场周围房屋供水、供电、通讯情况,现场地上地下障碍物等资料,了解掌握建材资源,供应及市场行情为施工组织的制定提供可靠的资料和依据。
(2)熟悉和掌握施工图纸,审查施工图和资料是否齐全,图纸本身及相互之间有无矛盾和错误,掌握设计内容及技术条件,审查建筑物与地下是否有障碍物。
第五节施工现场准备根据图纸座标,及规划所给的红线做好放线工作,并设置永久性控制桩和标高控制点。
(1)临时设施搭设:根据施工现场平面布臵图以及临时设施计划搭设。
(2)组织设备及材料进场:按计划组织进场。
(3)施工用电。
现场供电状况,根据JGJ46-2005《施工现场临地用电安全技术规范》要示,为保障施工现场用电合理、安全,防止触电事故发生,特编制工程临时供电方案。
(4)施工用水本工程施工现场占地面积大,项目多,施工人员多,施工用水及生活用水、消防用水量大,因此,有必要对临时供水编制详细方案,以保证工程顺利进行,临时供水设施应满足施工用水,施工人员用水及现场消防用水的要求。
临时用水计划:临时用水计算应包涵二个方面,一是工程进度施工用水,二是施工消防用水。
第三章主要项目施工方案第一节测量放线(1)检查校核经纬仪和水准仪并检定钢尺。
(2)了解设计意图,学习与校核图纸。
(3)校核红线桩与水准点。
(4)根据国家GB50026-93工程测量规范、图纸和现场实际情况,制定切实可行的测量放线方案。
使测量工作处于自我校核条件,保证测量结果的正确性。
第二节模板工程梁模板采用组合模板支设,采用Φ48钢管加固。
梁、板支模安装梁的底板,侧板采用组合钢模板,Φ48×3.0钢管支撑。
现浇板采用塑胶合模板支模,接缝处采用胶带纸粘结。
梁、板模板要求浇筑后达到清水模板要求。
模板的拆除拆模实行申批制度,以同条件硅试块报告单为依据,有关人员应签字齐全。
不承重模板,混凝土强度应达到拆模时其表面或棱角不致损坏,一般混凝土强度为2.5Mpa。
承重模板、跨度≥2m梁板,混凝土达到75%设计强度,承重结构悬臂在到100%设计强度,跨度>8m 梁板混凝土应达到100%设计强度。
现浇板达到设计强度的100%后方可施加荷载。
模板拆除顺序:非承重先拆,承重后拆;先拆柱模板,再拆楼板模板,最后拆梁模板。
拆下模板首先进行挑选,对弯曲、形较大钢模板退回加工点。
挑选后的模板要清理干净,刷上脱模剂。
第三节钢筋工程1)钢筋进场准备所有进场钢材必须有出厂合格证及材质证明,并按要求作好钢筋标识和标志,对进场钢筋必须按规范抽样进行试验检验,进口钢材需按要求做好化学分析试验,抽样检验合格后方可使用,检验不合格的钢材一律退场,不得使用。
根据图纸会审纪要及图纸设计认真做好翻样,对节点复杂的钢筋要先放好大样,把问题提前解决。
钢筋品种较多时,要求技术人员根据图纸分段、分层翻样。
2)钢筋制作钢筋均在现场加工制作。
钢筋翻样应根据施工图纸及现行钢筋混凝土结构工程施工及验收规范中钢筋工程部分的要求,并结合该工程实际情况实施。
钢筋下料表中应注明每一组钢筋的所在部位,便于现场工作人员根据绑扎实际情况下料。
钢筋加工工序为:钢筋进场→取样、试验→切断配料→分组对焊→弯曲成型→挂牌堆放。
钢筋制作前应对运输过程中弯曲变形的钢筋进行调直处理。
钢筋制作过程中的连接采用对焊,需弯曲的钢筋均在制作时一次弯曲成型。
钢筋半成品应分组挂牌,堆放整齐,按预先确定的构件编号位臵分批运输和吊装。
3)钢筋的绑扎钢筋绑扎完毕后,应根据设计图纸检查钢筋的级别、直径、数量、位臵、间距等是否正确,特别应注意检查钢筋接头的位臵是否错开,保护层厚度及钢筋位臵等是否符合施工图纸和国家现行的施工及验收规范要求。
在浇筑混凝土前,必须对钢筋及预埋件进行检查验收,做好隐蔽工程验收记录。
第四节混凝土工程1)砼施工方法1、混凝土浇捣的过程中,要按操作规程进行混凝土平面间距和深度控制进行振捣,防止漏振,避免强振,并不得直接振动钢筋和预埋件及模板,同时防止钢筋密振捣时形成空洞。
2、在浇筑竖向结构混凝土前,应先在底部填以30~50MM厚与混凝土内砂浆成分相同的水泥砂浆。
浇筑中不得发生离析现象。
当浇筑高度超过3m时,应采用串筒、溜筒或溜管使砼下落,确保砼质量。
3、浇砼前应对模板、钢筋、预埋件、管线进行验收,同时对模板进行清理和浇水湿润;浇捣时派专人看模,浇捣完砼后,应立即进行养护工作,根据气候和气温条件,进行浇水和覆盖草包养护,养护时间视具体情况而定。
4、钢筋砼工程的施工还同时必须遵循冬雨季施工的有关技术措施。
2)砼施工技术措施1、混凝土的浇筑应保持连续性,尽量避免中断,若供应不及时,宁可放慢浇筑速度,也要保持砼连续性。
2、按照浇捣方案,组织全体施工人员进行大型技术交流会,使每个操作人员对技术要求、砼下料方法、振捣步骤等做到心中有数。
3、全体施工管理人员实行岗位责任制,做到职责分清,奖罚分明。
4、采用测温、保温(砼表面)、控温(砼内部)技术措施,确保砼内外温差不超过25摄氏度。
5、砼浇捣必须连续进行,操作者、管理人员轮流交替用餐。
6、砼表面处理做到“三压三平”a)、首先按面标高用铁锹拍板压实,长刮尺刮平。
b)、其次初凝前用铁滚筒碾压数遍。
c)、最后终凝前,用木蟹打磨压实、整平,防止砼出现收水裂缝。
3)质量要求1、商品砼要有出厂合格证,混凝土所用的水泥、骨料、外加剂等必须符合规范及有关规定,使用前检查出厂合格证及有关试验报告。
2、混凝土的养护和施工缝的处理必须符合施工质量验收规范规定及本方案的要求。
3、混凝土强度的试块取样、制作、养护和试验要符合规定。
4、混凝土振捣密实,不得有蜂窝、麻面、孔洞、露筋等缺陷。
5、钢筋、模板工长跟班作业,发现问题及时解决,同时设专人看钢筋、模板。
6、浇筑前经常注意天气变化。
若在施工中天气突然变化,原则是小雨不停,大雨采取防护措施。
7、浇筑时要有专门的铺灰人员指挥浇筑,分配好清理人员和抹面人员。
楼板必须用1.5-4m刮杆刮平。
8、做好混凝土浇筑记录9、现浇结构尺寸允许偏差见表3:注:检查轴线、中心线位置时,应沿纵、横两个方向量测,并取其中的较大值。
第四章季节性施工5.1、雨期施工1、下雨时不宜露天浇筑混凝土,开盘前要与天气部门联系,掌握天气变化情况,避免遇雨影响砼施工质量。
2、已入模振捣成型后的混凝土要及时覆盖,防止突然遇雨,受雨水冲淋。
3、合模后如不能及时浇筑混凝土,要在模板的适当位置预留排水孔,防止突然下雨模内积水。
4、采取表面覆盖彩布条,防止雨水直接冲刷买办导致脱模剂脱、流失、影响拆模及混凝土表面质量。
5、对终凝之前的砼,应及时覆盖,防止被雨水冲淋。
6、在浇筑砼中遇雨不能连续施工时,应按规范规定留置施工缝,并覆盖防雨材料。
雨后继续施工时,应先对接搓部位处理后再进行浇筑。
7、雨期施工期间应加强防风紧固措施,大模板等物品停放,应按有关规定进行防风固定。
第五章安全措施1、泵车后台及泵臂下严禁站人,按要求操作,泵管支撑牢固。
2、振捣和拉线人员必须穿胶鞋戴绝缘手套,以防触电。
3、在混凝土泵出口的水平管道上安装止逆阀,防止泵送突然中断而产生混凝土反向冲击。
4、作业后,必须将料斗内和管道内混凝土全部输出,然后对泵机、料斗、管道进行清洗。
5、严禁用压缩空气冲洗布料杆配管。
布料杆的折叠收缩按顺序进行。
6、作业后,各部门操纵开关、调整手柄、手轮、旋塞等复回零位。
液压系统卸荷。
7、混凝土振捣器使用安全要求①、作业前,检查电源线路无破损漏电,漏电保护装置灵活可靠,机具各部连接紧固,旋转方向正确。
②、插入式振捣器软轴的弯曲半径不得小于50cm,并不得多于两个弯;操作时振捣棒自然垂直地插入混凝土,不得用力硬插、斜堆或使钢筋夹住棒头,也不得全部插入混凝土中。
③、振捣器保持清洁,不得有混凝土黏结在电动机外壳上妨碍散热。
发现温度过高时,停歇降温后方可使用。
④、作业转移时,电动机的电源线保持有足够的长度和松度,严禁用电源线拉振捣器。
⑤、电源线路要悬空移动,注意避免电源线与地面和钢筋相摩擦及车辆辗压。
⑥、用绳拉平板振捣器时,拉绳干燥绝缘。
⑦、振捣器与平板保持紧固,电源线必须固定在平板上,电器开关装在手把上。
⑧、施工操作人员必须穿戴绝缘胶鞋和绝缘手套。
⑨、作业后,必须切断电源,做好清洗、保养工作。
振捣器要放在干燥处,并有防雨措施。
8、混凝土泵送设备使用安全要求①、泵送设备放置离基坑边缘保持一定的距离,在布料杆动作范围内无障碍物,无高压线,设置布料杆动作的地方必须具有足够的支撑力。
②、水平泵送的管道敷设线路接近直线,少弯曲,管道及管道支撑必须牢固可靠,且能承受输送过程所产生的水平推力;管道接头处密封可靠。
③、严禁将垂直管道直接装接在泵的输出口上,在垂直管架设的前端装接长度不小于10m的水平管,水平管近泵处装逆止阀。
④、天气炎热时使用湿麻袋、湿草包等遮盖管道。
⑤、泵送设备的各部螺栓固,管道接头紧固密封,防护装置齐全可靠。
⑥、作业前,必须先用同配合比的水泥砂浆润滑管道。
