施工组织设计及专项方案
工程施工组织设计方案方案与专项方案

工程施工组织设计方案方案与专项方案一、工程施工组织设计方案:(一)施工组织设计原则1.合理性原则:施工组织设计应合理,科学,注重经济效益和安全性,统筹考虑施工过程中的各种要素。
2.内外统筹原则:施工组织设计应将内部环节与外部环境相结合,保证施工过程的协调性和顺利进行。
3.防御性原则:施工组织设计应考虑工程施工过程中可能发生的意外情况,并做好相应的应对措施。
4.可行性原则:施工组织设计应考虑到实际的条件和限制,确保施工方案的可行性。
(二)工程施工组织设计的内容1.施工过程:包括施工时间计划、工序布置、材料配送等。
2.施工队伍:包括人员构成、职责分工、管理制度等。
3.施工方案:包括施工方法、技术要求、安全措施等。
4.施工设备:包括主要设备、辅助设备、租用设备等。
5.技术措施:包括施工技术要求、质量控制要点、工艺措施等。
(三)工程施工组织设计步骤1.项目背景分析:对项目的背景进行详细的分析,包括项目的性质、规模、工期等。
2.施工目标确定:根据项目要求和实际情况,确定施工目标,明确施工过程中的重点和难点。
3.施工过程规划:根据施工目标,制定详细的施工时间计划和工序布置方案,确保施工过程的顺利进行。
4.人力资源配置:根据施工过程的要求,确定所需的人员数量和技术要求,合理配置人力资源。
5.物资设备准备:根据施工过程的需要,准备所需的物资和设备,包括主要设备、辅助设备和租用设备。
6.安全措施制定:根据项目的特点和施工过程中可能存在的风险,制定相应的安全措施,确保施工过程的安全可靠。
7.施工方案确定:根据施工目标和施工过程规划,制定详细的施工方案,包括施工方法、技术要求和质量控制要点等。
二、专项方案专项方案是针对工程施工过程中的一些特定环节或问题而制定的详细解决方案,旨在提高工程施工过程的效率和安全性。
例如,如果工程施工中存在高处作业的环节,可以制定专项方案来规范高处作业人员的安全措施,如佩戴安全帽、安全带等,并制定相应的操作规范和培训计划。
施工组织设计与专项方案目录

施工组织设计与专项方案目录一、施工组织设计1. 项目概况项目名称:XX工程项目地点:XX市XX区建设单位:XX公司施工单位:XX施工公司设计单位:XX设计院监理单位:XX监理公司2. 目标与要求本施工组织设计旨在确保工程施工按照规范和设计要求进行,保证施工进度和质量的达标。
3. 施工组织设计内容3.1 施工组织机构根据项目规模和施工特点,制定施工组织机构,明确各部门职责和人员配备。
3.2 施工工期计划制定详细的施工工期计划,包括施工阶段划分、工期安排、关键节点和工序安排。
3.3 施工方法与工艺根据工程特点和设计要求,确定施工方法与工艺,包括土方开挖、混凝土浇筑、钢结构安装等。
3.4 施工设备与材料确定所需施工设备与材料清单,包括起重机械、混凝土搅拌站、钢筋等,保证施工过程中的供应和使用。
3.5 施工安全与环保制定施工安全与环保措施,包括安全教育培训、施工现场安全设施、环境保护措施等。
3.6 施工质量控制制定施工质量控制方案,包括施工工序检查、质量验收标准、质量问题处理等。
4. 施工组织设计审核与批准经过设计单位、建设单位和监理单位的审核,对施工组织设计进行修改和完善,最终由建设单位批准。
二、专项方案目录1. 土方工程专项方案1.1 土方开挖方案包括土方开挖的方法、工序、设备和材料的选择,以及土方开挖后的处理措施。
1.2 土方回填方案包括土方回填的方法、工序、设备和材料的选择,以及回填后的压实措施。
2. 混凝土工程专项方案2.1 混凝土配合比方案根据设计要求和材料性能,确定混凝土的配合比,包括水灰比、骨料比例等。
2.2 混凝土浇筑方案包括混凝土浇筑的方法、工序、设备和材料的选择,以及浇筑后的养护措施。
3. 钢结构工程专项方案3.1 钢结构安装方案包括钢结构安装的方法、工序、设备和材料的选择,以及安装后的检查和调整。
3.2 钢结构焊接方案包括钢结构焊接的方法、工序、设备和材料的选择,以及焊接后的检验和评定。
施工组织设计专项施工方案

施工组织设计专项施工方案施工组织设计专项施工方案一、工程概述本工程是一项重要的基础设施项目,包括建筑设计、结构设计、机电安装等多个专业领域。
为了确保项目顺利进行,并达到预期的施工目标,我们制定了专项施工方案。
二、施工目标本工程的施工目标是确保项目按照预定的质量和安全标准顺利进行,提高施工效率,降低成本,缩短工期。
三、施工方案1.施工组织设计我们将建立完善的施工组织体系,明确各部门的职责和分工,确保施工过程中的协调和沟通。
同时,我们将制定合理的施工流程和施工顺序,确保施工的顺利进行。
2.施工进度计划我们将根据工程的实际情况,制定详细的施工进度计划,确保工程能够在预定工期内完成。
我们将采取有效的进度控制措施,及时调整施工进度,避免出现延误或超预算的情况。
3.施工质量管理我们将建立完善的质量管理体系,对施工全过程进行质量控制,确保工程质量符合预定的质量标准。
我们将加强原材料的质量管理,规范施工操作流程,严格执行质量检验制度。
4.施工安全管理我们将制定完善的施工安全措施,加强施工现场的安全管理,确保施工过程中的安全。
我们将定期进行安全检查,及时发现和消除安全隐患,防止安全事故的发生。
四、施工保障为了确保施工的顺利进行,我们将采取以下保障措施:1.人力资源保障我们将选派技术过硬、经验丰富的施工队伍,并提供充足的劳动力资源,确保施工进度和质量。
2.物资保障我们将采购质量可靠的原材料和设备,确保施工质量。
同时,我们将合理安排物资采购和储存,确保施工顺利进行。
3.技术保障我们将采用先进的施工技术和管理方法,提高施工效率,降低成本。
同时,我们将加强技术培训和学习,提高技术水平和创新能力。
五、总结本工程的施工组织设计和专项施工方案是确保项目顺利进行的关键。
我们将按照预定的施工目标和施工方案,加强施工组织和管理,确保施工质量和平稳有序的施工进度。
我们将采取有效的保障措施,确保施工的顺利进行。
我们相信,在本工程的建设过程中,我们将能够发挥出自己的专业优势和技术实力,为项目的成功做出贡献。
如何编制施工组织设计和专项施工方案

二、 施工组织设计和施工方案的关系
2.1、 整体和局部的关系
施工方案和施工组织淡计是密不可分的。不管 是什么形式的施工方案,都是该工程项目施工组 织设计必不可少的一部分。缺少了施工方案的施 工组织设汁只剩下空洞的外壳,不具备项目管理 规划和实施的作用,也就没有存在的意义。而完 全脱离了施工组织设计的施工方案,也是不切实 际的技术文件,无法指导施工。
2.2、 指导与被指导的关系
施工组织设计确定了该工程项目的总体施 工思想和全局部署,施工方案只是针对局部工 程或分部分项工程而编制的。施工方案不管如 何编制,也不论何种形式,都必须在施工组织 设计的总体规划和全局部署下进行。如果说施 工方案是目的,则施工组织设计就是纲。施工 方案始终是在施工组织设计的指导下进行编制 和实施的。
第三节
我司施工组织设计的编制现状
一、未能按公司《程序文件》的要求编制,内容形式不统一, 编制水平参差不齐。
二、建筑公司→项目部→编制人员→管理人员→作业人员的认 识不够,认为施工组织设计只是“应付”监理、业主代表和 各种检查的文件,对具体施工无实际指导作用。
三、编制人员不能结合公司、项目部及工程的实际情况进行认 真策划,而是“闭门造车、胡剪乱贴” ,最后 “编”出的
三、施工组织设计和施工方案的区别
3.1、 编制目的不同
❖ 施工组织设计 它是一个工程的战略部署,是对工程全局全面的纲领
性文件。要求具有科学性和指导性,突出组二字,对施 工中的人力、物力的选用方法,时间与空间的布置等各 方面给予周密的安排。它是宏观的管理性的文件,它是 依据合同、设计图纸以及各类规范、标准、规定和文件 来编制的,它应该具有指导性。它是根据质量目标的要 求、业主的实际要求以及设计的要求来选择、明确施工 方法的。 ❖ 施工方案
施工组织设计及专项施工方案的编制

■单位工程施工组织设计-■以单位(子单位)工程为主要对象编制的施-工组织设计,对单位(子单位工程的施工-过 起指导和制约作用。
■施工方案-以分部(分项)工程或专项工程为-主要对象编制的施工技术与组织方-制方法-■单位工程施工组织设计的编制内容-1工程概况-2施工部署-3施工进度计 -4施工准备与资源配置计划-5主要施工方案-6施工现场平面布置-7主要施工管理计划-8主要技术经济指标
■专家库的专家应当具备以下基本条件:-■诚实守信、作风正派、-学术严谨-■从事专业工作15年以上或具有丰富 专业经验-■具备高级专业技术职称
■专家组成员应当由5名及以上符合-相关专业要求的专家组成,本项-目参建各方的人员不得以专家身-份参加专家论 会。
三施工技术交底与交底文件的编写方法-建筑工程施工技术交底文件包括以下基本内容:-施工准备工作情况-主要施工 法-劳动力安排及施工工期-施工质量要求及质量保证措施-■环境安全及文明施工等注意事项及安全保证措施
施工组织设计-及专项施工方案的编制-一施工组织设计的内容和编制方法-二施工方案的内容和编制方法-三施工技术 底与交底文件的编写方法-四建筑工程施工技术要求
一施工组织设计的内容和编制方法-1.施工组织设计的类型-施工组织设计按编制对象,可以分为施工-组织总设计、 位工程施工组织设计和施工方案。
施工组织总设计-施工组织总设计是以若干单位工-程组成群体工程或特大型项目为主要-对象编制的施工组织设计,对 个项-目的施工过程起统筹规划、重点控制-的作用。
■土方开挖-■土方开挖应遵循“开槽支撑,先撑-后挖,分层开挖,严禁超挖”的原-则。-■深基坑一般采用“分层 挖,先撑-后挖”的开挖原则。
■混凝土预制桩施工工艺和技术要求-■桩的强度达到设计强度标准值的70%后方可起吊-混凝土预制桩达到设计强度 100%方可运输。-桩堆放时,地面必须平整、坚实,垫木间距应-与吊点位置相同,各层垫木应位于同一垂直线-上 最下层垫木应适当加宽。堆放层数不宜超-过4层,不同规格的桩应分布堆放。
施工组织设计及专项方案

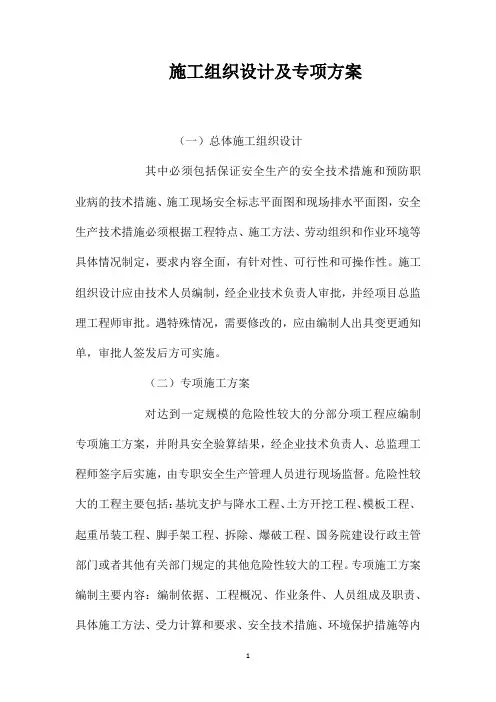

施工组织设计及专项方案
(一)总体施工组织设计
其中必须包括保证安全生产的安全技术措施和预防职业病的技术措施、施工现场安全标志平面图和现场排水平面图,安全生产技术措施必须根据工程特点、施工方法、劳动组织和作业环境等具体情况制定,要求内容全面,有针对性、可行性和可操作性。
施工组织设计应由技术人员编制,经企业技术负责人审批,并经项目总监理工程师审批。
遇特殊情况,需要修改的,应由编制人出具变更通知单,审批人签发后方可实施。
(二)专项施工方案
对达到一定规模的危险性较大的分部分项工程应编制专项施工方案,并附具安全验算结果,经企业技术负责人、总监理工程师签字后实施,由专职安全生产管理人员进行现场监督。
危险性较大的工程主要包括:基坑支护与降水工程、土方开挖工程、模板工程、起重吊装工程、脚手架工程、拆除、爆破工程、国务院建设行政主管部门或者其他有关部门规定的其他危险性较大的工程。
专项施工方案编制主要内容:编制依据、工程概况、作业条件、人员组成及职责、具体施工方法、受力计算和要求、安全技术措施、环境保护措施等内
容组成。
施工单位应当根据建设单位提供的施工现场及毗邻区域内的供水、排水、供电、供气、供热、通信、广播电视等地上、地下管线资料,气象和水文观测资料,毗邻建筑物和构筑物、地下工程的有关资料制定现场周边管线设施保护方案,并按方案组织施工。
(三)专家论证
对于涉及深基坑、地下暗挖工程、高大模板工程的专项施工方案,企业应按《危险性较大工程安全专项施工方案编制及专家论证审查办法》规定组织专家进行论证、审查后,才能组织施工。
施工组织设计与专项施工方案审批制度

施工组织设计与专项施工方案审批制度目录一、总则 (2)二、施工组织设计审批 (2)2.1 审批流程 (3)2.2 审批内容 (4)2.2.1 施工组织设计编制依据 (6)2.2.2 施工组织架构与资源配置 (7)2.2.3 施工方法与工艺流程 (8)2.2.4 施工进度计划与节点控制 (9)2.2.5 质量保证措施与安全防护方案 (10)2.3 审批责任 (11)2.3.1 项目总工程师职责 (12)2.3.2 项目经理职责 (14)2.3.3 施工单位技术负责人职责 (14)三、专项施工方案审批 (16)3.1 审批流程 (18)3.2 审批内容 (19)3.2.1 专项施工方案编制依据 (20)3.2.2 施工对象特点及难点分析 (21)3.2.3 施工步骤与方法 (22)3.2.4 劳动力安排与资源配置 (23)3.2.5 施工安全保障措施 (24)3.3 审批责任 (26)3.3.1 项目专业技术负责人职责 (27)3.3.2 项目安全负责人职责 (28)3.3.3 分包单位负责人职责 (29)3.4 审批时限 (30)四、审批结论与建议 (31)4.2 改进建议 (33)一、总则为了加强施工组织设计和专项施工方案的审批管理,确保工程施工的安全、质量、进度和效益,根据国家相关法律法规和行业标准,结合本公司实际,制定本审批制度。
本审批制度适用于公司承接的所有房屋建筑、市政基础设施、公路、铁路、水利等工程项目。
公司技术部门负责施工组织设计和专项施工方案的编制、审核和管理工作。
施工组织设计和专项施工方案必须遵循国家法律法规、行业标准和公司质量管理体系要求,确保工程安全和质量。
本审批制度自发布之日起执行,如有未尽事宜,由公司技术部门负责解释和修订。
二、施工组织设计审批施工单位应按照相关法律法规和工程设计要求,编制施工组织设计。
完成编制后,施工单位应按时提交给项目业主或项目管理单位审查。
项目业主或项目管理单位收到施工组织设计后,应进行初审。
施工组织设计与专项施工方案监理审查

施工组织设计与专项施工方案监理审查一、施工组织设计及方案所包括的内容住房和城乡建立部2023年5月13日以第305号公告批准、公布了《建筑施工组织设计标准》(GB/T50502-2023),该标准全面兼顾各地区、各企业不同的施工治理水平,突出重点,表达先进性、科学性和可操作性的原则,对施工组织设计的主要内容提出详细要求。
依据现行《建筑施工组织设计标准》,施工组织设计应包括编制依据、工程概况、施工部署、施工进度规划、施工预备及资源配置规划、主要施工方法、施工现场平面布置及主要施工治理规划等根本内容。
施工治理规划应包括进度治理规划、质量治理规划、安全治理规划、环境治理规划、本钱治理规划及其他治理规划等内容。
安全治理规划依据《建筑施工组织设计标准》应包括以下内容:确定工程重要危急源,制定工程职业安康安全治理目标;建立有治理层次的工程安全治理组织机构并明确职责;依据工程特点,进展职业安康方面的资源配置;建立具有针对性的安全生产治理制度和职工安全教育培训制度;针对工程重要危急源,制定相应的安全技术措施;对到达肯定规模的危急源较大的分部(分项)工程和特别工种的作业应制定专项安全技术措施的编制规划;依据季节、气候的变化,制定相应的季节性安全施工措施;建立现场安全检查制度,并对安全事故的处理做出相应规定。
编制安全治理规划可参照《职业安康安全治理体系标准》(GB/T28001),在施工单位安全治理体系的框架内编制。
二、专项施工方案1. 依据《危急性较大的分局部项工程安全治理方法》,以下分局部项工程施工前应编制专项方案:(一)基坑支护、降水工程开挖深度超过3m(含3m)或虽未超过3m但地质条件和周边环境简单的基坑(槽)支护、降水工程。
(二)土方开挖工程开挖深度超过3m(含3m)的基坑(槽)的土方开挖工程。
(三)模板工程及支撑体系(1)各类工具式模板工程:包括大模板、滑模、爬模、巨模等工程。
(2)混凝土模板支撑工程:搭设高度5m及以上;搭设跨度10m及以上;施工总荷载10KV/㎡及以上;集中线荷载15 KV/m及以上;高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
安全管理保证项目资料第二分册施工组织设计及专项施工方案贵州建工集团有限公司项目部安全管理资料目录第二分册审核:编制:年月日施工组织设计/方案编审及实施规定集团所属各单位:为了更好的贯彻执行《建设工程安全生产管理条例》、建设部[2009]87号文、国家标准《施工组织设计编制规范》GB/T 50320-2009等相关建设法律法规及规范,培养和造就一批专业性较强的技术干部,最大限度地减少和消灭质量、安全隐患,杜绝重大质量安全事故发生,降低轻伤频率,提升集团整体技术优势,特制定本规定,纳入年度工作考核中,自2012年1月1日起实施。
第一条,项目部报审施工组织设计时,应配合公司按施组/方案流程图办理,各单位技术部门必须对项目施工组织设计实行登记制度,建立台帐。
第二条,已登记备案的项目,由项目部提供相关信息资料交技术中心(总工办)建档,以展开施工组织设计的审核工作。
相关信息资料包括开工报告、现场项目组织机构人员任命文件、建筑结构设计图(主要为建筑设计说明、结构设计说明、一层建筑平面布置图、建筑剖面图、立面图、与危险性较大分部分项工程相关的建筑结构图)。
第三条,项目部向公司技术部门报审施工组织设计前,应根据设计施工图,初步填报危险性较大的分部分项工程自动识辨表(见表2),与施工组织设计一并报送技术中心审核,录入动态控制系统(见表3)。
第四条,以上程序完成,技术部门依据项目提供的信息进入施工组织设计审核程序,并形成审核意见发往项目部(见表4)。
第五条,项目部必须按照公司技术部门形成的审核意见修改完善施工组织设计,再反馈技术部门复查,并对审核意见作出书面回复。
第六条,施工组织设计经公司技术部门复查通过后,填写复查意见,并组织质量部门、安全部门会签。
第七条,施工组织设计批准前,项目部必须按第八条规定的格式装订成册(一式五份),再报企业技术负责人填写审批结论并签字,公司技术部门存档2份。
第八条,施工组织设计按以下顺序装订,硬壳封面→签字封面→审核审批记录→初审记录→修改回复→目录(二级)→正文内容→软封底→硬壳封底。
硬壳封面、封底必须为蓝色,其它为白色。
文本装订统一为A4规格,第九条,封面字体统一为黑体字并在施组/方案名称下设置集团标志,目录及正文内容为四号宋体字并设置“公司名称”水印暗记,页码设置在页脚居中,目录页码单独设置,正文内容首页另行设置起始页码“1”。
封面正文内容页边距上下右均为2.5cm,左为3cm。
图纸采用A3纸(根据实际情况调整)打印折叠成A4规格。
图纸可以晒蓝图装订成A4规格,图纸必须有图框、图名、图签、责任人签名;图中文字统一为长仿宋体,标识文字数据为四号字体,图下图名三号字体,备注说明五号字体;图签中固定栏设置四号字体,需要填写的内容按实际调整并不小于三号字体。
审核人、审批人必须为亲笔签名,单位名称处加盖技术专用章。
第十条,对以下较大规模项目施工组织总设计、单位工程施工组织设计除经企业技术负责人审批外,还必须在集团内组织专家论证。
1、建筑物层数超过40层(含40层),且檐高超过120m;2、高层房屋建筑工程项目,其共享地下空间上矗立两栋以上塔楼;3、构筑物高度超过100m;4、对低层、多层工业与民用建筑等规模经营项目,单体工程超过5个及以上。
第十一条,工程项目中危险性较大分部分项工程安全专项施工方案的管理严格执行建质【2009】87号文规定。
第十二条,施工组织设计在实施过程中发生重大变更,必须重新编制并按上述程序办理审批手续。
一般变更应进行修订,由项目部填写施工组织设计修改记录,原审核审批部门批准。
第十三条,集团技术部门每季度牵头组织各家单位对施工组织设计执行情况进行检查与指导(见表7),强化优质工程、安优工程、新技术示范工程等过程监控,确保各单位和集团公司各项指标的实现。
贵州建工集团有限公司二O一二年一月一日危险性较大工程安全专项施工方案编制及专家论证审查制度第一条为加强建设工程项目的安全技术管理,防止建筑施工安全事故,保障人身和财产安全,依据《建设工程安全生产管理条例》,制定本制度。
第二条本办法适用于土木工程、建筑工程、线路管道和设备安装工程及装修工程的新建、改建、扩建和拆除等活动。
第三条危险性较大工程是指依据《建设工程安全生产管理条例》第二十六条所指的七项分部分项工程,并应当在施工前单独编制安全专项施工方案。
(一)基坑支护与降水工程基坑支护工程是指开挖深度超过5m(含5m)的基坑(槽)并采用支护结构施工的工程;或基坑虽未超过5m,但地质条件和周围环境复杂、地下水位在坑底以上等工程。
(二)土方开挖工程土方开挖工程是指开挖深度超过5m(含5m)的基坑、槽的土方开挖。
(三)模板工程各类工具式模板工程,包括滑模、爬模、大模板等;水平混凝土构件模板支撑系统及特殊结构模板工程。
(四)起重吊装工程(五)脚手架工程1、高度超过24m的落地式钢管脚手架;2、附着式升降脚手架,包括整体提升与分片式提升;3、悬挑式脚手架;4、门型脚手架;5、挂脚手架;6、吊篮脚手架;7、卸料平台。
(六)拆除、爆破工程采用人工、机械拆除或爆破拆除的工程。
(七)其他危险性较大的工程1、建筑幕墙的安装施工;2、预应力结构张拉施工;3、隧道工程施工;4、桥梁工程施工(含架桥);5、特种设备施工;6、网架和索膜结构施工;7、6m以上的边坡施工;8、大江、大河的导流、截流施工;9、港口工程、航道工程;10、采用新技术、新工艺、新材料,可能影响建设工程质量安全,已经行政许可,尚无技术标准的施工。
第四条安全专项施工方案编制审核建筑施工企业专业工程技术人员编制的安全专项施工方案,由施工企业技术部门的专业技术人员及监理单位专业监理工程师进行审核,审核合格,由施工企业技术负责人、监理单位总监理工程师签字。
第五条建筑施工企业应当组织专家组进行论证审查的工程(一)深基坑工程开挖深度超过5m(含5m)或地下室三层以上(含三层),或深度虽未超过5m(含5m),但地质条件和周围环境及地下管线极其复杂的工程。
(二)地下暗挖工程地下暗挖及遇有溶洞、暗河、瓦斯、岩爆、涌泥、断层等地质复杂的隧道工程。
(三)高大模板工程水平混凝土构件模板支撑系统高度超过8m,或跨度超过18m,施工总荷载大于10kN/m2,或集中线荷载大于15kN/m的模板支撑系统。
(四)30m及以上高空作业的工程(五)大江、大河中深水作业的工程(六)城市房屋拆除爆破和其他土石大爆破工程第六条专家论证审查(一)建筑施工企业应当组织不少于5人的专家组,对已编制的安全专项施工方案进行论证审查。
(二)安全专项施工方案专家组必须提出书面论证审查报告,施工企业应根据论证审查报告进行完善,施工企业技术负责人、总监理工程师签字后,方可实施。
(三)专家组书面论证审查报告应作为安全专项施工方案的附件,在实施过程中,施工企业应严格按照安全专项方案组织施工。
项目部:日期:《危险性较大的分部分项工程安全管理办法》的通知建质[2009]87号危险性较大的分部分项工程安全管理办法第一条为加强对危险性较大的分部分项工程安全管理,明确安全专项施工方案编制内容,规范专家论证程序,确保安全专项施工方案实施,积极防范和遏制建筑施工生产安全事故的发生,依据《建设工程安全生产管理条例》及相关安全生产法律法规制定本办法。
第二条本办法适用于房屋建筑和市政基础设施工程(以下简称“建筑工程”)的新建、改建、扩建、装修和拆除等建筑安全生产活动及安全管理。
第三条本办法所称危险性较大的分部分项工程是指建筑工程在施工过程中存在的、可能导致作业人员群死群伤或造成重大不良社会影响的分部分项工程。
危险性较大的分部分项工程范围见附件一。
危险性较大的分部分项工程安全专项施工方案(以下简称“专项方案”),是指施工单位在编制施工组织(总)设计的基础上,针对危险性较大的分部分项工程单独编制的安全技术措施文件。
第四条建设单位在申请领取施工许可证或办理安全监督手续时,应当提供危险性较大的分部分项工程清单和安全管理措施。
施工单位、监理单位应当建立危险性较大的分部分项工程安全管理制度。
第五条施工单位应当在危险性较大的分部分项工程施工前编制专项方案;对于超过一定规模的危险性较大的分部分项工程,施工单位应当组织专家对专项方案进行论证。
超过一定规模的危险性较大的分部分项工程范围见附件二。
第六条建筑工程实行施工总承包的,专项方案应当由施工总承包单位组织编制。
其中,起重机械安装拆卸工程、深基坑工程、附着式升降脚手架等专业工程实行分包的,其专项方案可由专业承包单位组织编制。
第七条专项方案编制应当包括以下内容:(一)工程概况:危险性较大的分部分项工程概况、施工平面布置、施工要求和技术保证条件。
(二)编制依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。
(三)施工计划:包括施工进度计划、材料与设备计划。
(四)施工工艺技术:技术参数、工艺流程、施工方法、检查验收等。
(五)施工安全保证措施:组织保障、技术措施、应急预案、监测监控等。
(六)劳动力计划:专职安全生产管理人员、特种作业人员等。
(七)计算书及相关图纸。
第八条专项方案应当由施工单位技术部门组织本单位施工技术、安全、质量等部门的专业技术人员进行审核。
经审核合格的,由施工单位技术负责人签字。
实行施工总承包的,专项方案应当由总承包单位技术负责人及相关专业承包单位技术负责人签字。
不需专家论证的专项方案,经施工单位审核合格后报监理单位,由项目总监理工程师审核签字。
第九条超过一定规模的危险性较大的分部分项工程专项方案应当由施工单位组织召开专家论证会。
实行施工总承包的,由施工总承包单位组织召开专家论证会。
下列人员应当参加专家论证会:(一)专家组成员;(二)建设单位项目负责人或技术负责人;(三)监理单位项目总监理工程师及相关人员;(四)施工单位分管安全的负责人、技术负责人、项目负责人、项目技术负责人、专项方案编制人员、项目专职安全生产管理人员;(五)勘察、设计单位项目技术负责人及相关人员。
第十条专家组成员应当由5名及以上符合相关专业要求的专家组成。
本项目参建各方的人员不得以专家身份参加专家论证会。
第十一条专家论证的主要内容:(一)专项方案内容是否完整、可行;(二)专项方案计算书和验算依据是否符合有关标准规范;(三)安全施工的基本条件是否满足现场实际情况。
专项方案经论证后,专家组应当提交论证报告,对论证的内容提出明确的意见,并在论证报告上签字。
该报告作为专项方案修改完善的指导意见。
第十二条施工单位应当根据论证报告修改完善专项方案,并经施工单位技术负责人、项目总监理工程师、建设单位项目负责人签字后,方可组织实施。
实行施工总承包的,应当由施工总承包单位、相关专业承包单位技术负责人签字。
