机房施工及验收规范(精华版)

合集下载

机房施工及验收规范

机房施工及验收规范

机房施工及验收规范1. 概述机房作为承载和运行计算机设备的重要场所,其施工及验收规范对于保障设备安全运行、维护数据安全具有重要意义。

本文档旨在规范机房施工和验收过程,确保机房的建设和装修符合相关规范和要求。

2. 机房施工规范2.1 机房选址机房选址要满足以下要求:•离火灾隐患区域、周边工厂等危险区域一定距离,保证机房安全。

•避免在易受水浸、地震等自然灾害影响的地方选址。

•选择通风条件良好的位置,保证机房设备正常散热。

•考虑机房的扩张和日常管理的便利性。

2.2 机房布局机房布局应遵循以下原则:•确保机房内设备的合理布置和接地,减少设备故障和火灾的风险。

•合理规划机柜的位置和数量,留出足够的通道和维护空间。

•考虑机房内的降温系统和UPS备电系统的布置。

•划分清晰的区域,分隔机柜和配线区,便于维护管理。

2.3 机房温度和湿度控制•机房内应保持适宜的温度和湿度,避免设备过热或过湿,导致设备故障和数据丢失。

•安装空调和加湿设备,并定期检查和维护,确保其正常运行。

•安装温湿度监控设备,用于实时监控机房环境。

2.4 机房电源和接地•机房的电源系统应满足可靠供电的需求,包括备用电源系统(如UPS)的配置。

•电源线路和插座应合理布置,避免电线过长或扎堆,防止安全隐患。

•机房设备和机柜的接地要求符合标准,确保人身和设备安全。

2.5 机房消防设施•安装可靠的火灾报警系统和灭火设备。

•定期检查和维护灭火器和报警设备,确保其正常工作。

•确保机房内疏散通道的畅通,设立明确的疏散标志。

2.6 机房安全控制•安装可靠的门禁系统和监控设备,确保机房的安全。

•控制机房内人员的出入,避免非授权人员进入机房。

•对机房关键设备和敏感区域进行入侵检测和监控。

3. 机房验收规范3.1 施工验收•验收前要核对机房施工过程是否符合相关规范和要求。

•检查机房的电源和接地是否符合标准。

•检查机房的消防设施是否完备,火灾报警器和灭火器是否处于工作状态。

中国电子计算机机房施工及验收规范SJ-T

中国电子计算机机房施工及验收规范SJ-T

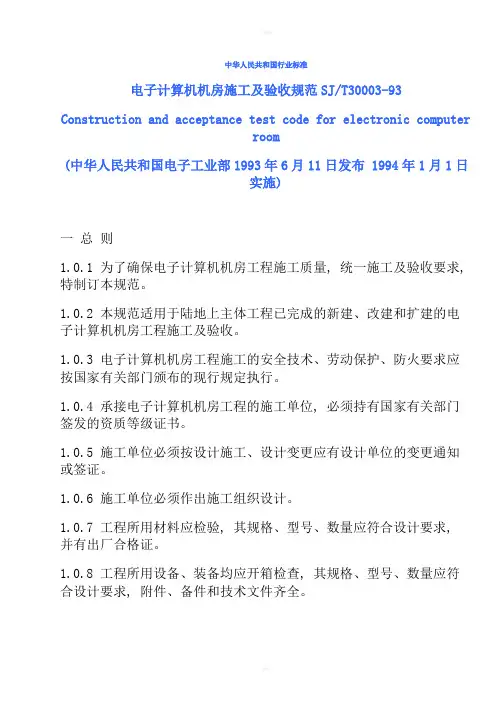

中华人民共和国行业标准电子计算机机房施工及验收规范SJ/T30003-93Construction and acceptance test code for electronic computerroom(中华人民共和国电子工业部1993年6月11日发布 1994年1月1日实施)一总则1.0.1 为了确保电子计算机机房工程施工质量, 统一施工及验收要求, 特制订本规范。

1.0.2 本规范适用于陆地上主体工程已完成的新建、改建和扩建的电子计算机机房工程施工及验收。

1.0.3 电子计算机机房工程施工的安全技术、劳动保护、防火要求应按国家有关部门颁布的现行规定执行。

1.0.4 承接电子计算机机房工程的施工单位, 必须持有国家有关部门签发的资质等级证书。

1.0.5 施工单位必须按设计施工、设计变更应有设计单位的变更通知或签证。

1.0.6 施工单位必须作出施工组织设计。

1.0.7 工程所用材料应检验, 其规格、型号、数量应符合设计要求,并有出厂合格证。

1.0.8 工程所用设备、装备均应开箱检查, 其规格、型号、数量应符合设计要求, 附件、备件和技术文件齐全。

1.0.9 工程所用材料、设备、装置的储存环境和方法及装卸搬运方式必须符合产品说明书的规定, 安装位置和安装方式必须符合设计规定或产品说明书的要求。

1.0.10 所有隐蔽工程必须有现场施工记录或相应资料, 并由建设单位代表签字。

1.0.11 电子计算机机房施工及验收除应执行本规范外, 尚应符合国家其它有关标准规范。

二室内装修2.1 一般规定2.1.1 电子计算机机房的室内装修工程施工验收主要包括吊顶、隔断墙、门、窗、壁纸、地面、活动地板的施工和验收入其它室内作业。

2.1.2 室内装修作业除应执行本规范外, 尚应符合《装饰工程施工及验收规范》、《地面与楼面工程施工及验收规范》、《木结构工程施工及验收规范》及《钢结构工程施工及验收规范》的有关规定。

2.1.3 对有空气含尘浓度要求的空间, 在施工时应保证现场、材料和设备的清洁。

电子信息系统机房施工及验收规范 GB 50462-2008

电子信息系统机房施工及验收规范 GB 50462-2008

隔断墙
1. 2.
包括金属饰面板隔断、骨架隔断和玻璃隔断。 有耐火极限的隔断墙板轻钢龙骨安装应符合下列规定:

竖龙骨的长度应小于隔断墙的高度 30 ㎜,上下应形成 15mm 的
膨胀缝;
② ③
隔断墙板应与竖龙骨平行铺设,不得沿地、沿顶龙骨固定; 隔断墙两面墙板接缝不得在同一根龙骨上,安装双层墙板时,
面层与基层的接缝亦不得在同一根龙骨上;
序号 电缆种类 最小允许弯曲半径
压等相关参数。
3.
1
2
无铅包刚铠护套的橡皮绝缘电力电缆
有刚铠护套的橡皮绝缘电力电缆
10D
20D
3
4 5
4.
聚氯乙烯绝缘电力电缆
交联聚氯乙烯绝缘电力电缆 多芯控制电缆
10D
15D 10D
安装柴油发电机时,应采取抗振、减噪和排烟措施。柴油发电机应运
行连续12h负荷试运行,无故障后可交付使用。
4. 5.
正常负载均衡情况下保护接地线与中性线之间的电压差?。 电缆桥架、线槽和保护管在活动地板下敷设时,不宜紧贴地面。
供配电系统

照明装置

施工验收
1.
检查内容

技术文件

③ ④ 2.
电气设备的型号、规格、安装方式
线缆的型号、规格、敷设方式、相序、导通性、标志、保护 照明装置 电气装置与其他系统的联锁动作、响应时间、顺序; 相序的正确性 柴油发电机的启动时间、输出电压、电流、频率 UPS的输出电压、电流、波形参数、切换时间
配电箱(柜)等场地设备的监视、控制与测量。
4.
安全防范系统包括视频监控系统、入侵报警系统、出入口控制系
统。
10

中国电子计算机机房施工及验收规范SJT3000393.doc

中国电子计算机机房施工及验收规范SJT3000393.doc

中华人民共和国行业标准电子计算机机房施工及验收规范SJ/T30003-93Construction and acceptance test code for electronic computerroom(中华人民共和国电子工业部1993年6月11日发布 1994年1月1日实施)一总则1.0.1 为了确保电子计算机机房工程施工质量, 统一施工及验收要求, 特制订本规范。

1.0.2 本规范适用于陆地上主体工程已完成的新建、改建和扩建的电子计算机机房工程施工及验收。

1.0.3 电子计算机机房工程施工的安全技术、劳动保护、防火要求应按国家有关部门颁布的现行规定执行。

1.0.4 承接电子计算机机房工程的施工单位, 必须持有国家有关部门签发的资质等级证书。

1.0.5 施工单位必须按设计施工、设计变更应有设计单位的变更通知或签证。

1.0.6 施工单位必须作出施工组织设计。

1.0.7 工程所用材料应检验, 其规格、型号、数量应符合设计要求,并有出厂合格证。

1.0.8 工程所用设备、装备均应开箱检查, 其规格、型号、数量应符合设计要求, 附件、备件和技术文件齐全。

1.0.9 工程所用材料、设备、装置的储存环境和方法及装卸搬运方式必须符合产品说明书的规定, 安装位置和安装方式必须符合设计规定或产品说明书的要求。

1.0.10 所有隐蔽工程必须有现场施工记录或相应资料, 并由建设单位代表签字。

1.0.11 电子计算机机房施工及验收除应执行本规范外, 尚应符合国家其它有关标准规范。

二室内装修2.1 一般规定2.1.1 电子计算机机房的室内装修工程施工验收主要包括吊顶、隔断墙、门、窗、壁纸、地面、活动地板的施工和验收入其它室内作业。

2.1.2 室内装修作业除应执行本规范外, 尚应符合《装饰工程施工及验收规范》、《地面与楼面工程施工及验收规范》、《木结构工程施工及验收规范》及《钢结构工程施工及验收规范》的有关规定。

2.1.3 对有空气含尘浓度要求的空间, 在施工时应保证现场、材料和设备的清洁。

机房施工及验收规范精华

机房施工及验收规范精华

机房施工及验收规范(精华版)一、总则1.0.1?? 为了确保电子计算机机房工程施工质量,统一施工及验收要求,特制订本规范。

1.0.2?? 本规范适用于陆地上主体工程已完成的新建、改建和扩建的电子计算机机房工程施工及验收。

1.0.3?? 电子计算机机房工程施工的安全技术、劳动保护、防火要求应按国家有关部门颁布的现行规定执行。

1.0.4?? 承接电子计算机机房工程的施工单位,必须持有国家有关部门签发的资质等级证书。

1.0.5?? 施工单位必须按设计施工,设计变更应有设计单位的变更通知或签证。

1.0.6?? 施工单位必须作出施工组织设计。

1.0.7?? 工程所用材料应检验,其规格、型号、数量应符合设计要求,并有出厂合格证。

1.0.8?? 工程所用设备、装备均应开箱检查,其规格、型号、数量应符合设计要求,附件、备件和技术文件齐全。

1.0.9?? 工程所用材料、设备、装置的储存环境和方法及装卸搬运方式必须符合产品说明书的规定,安装位置和安装方式必须符合设计规定或产品说明书的要求。

二、室内装修2.1?? 一般规定2.1.1?? 电子计算机机房的室内装修工程施工验收主要包括吊顶、隔断墙、门、窗、壁纸、地面、活动地板的施工和验收及其它室内作业。

2.1.2?? 室内装修作业除应执行本规范外,尚应符合《装饰工程施工及验收规范》、《地面与楼面工程施工及验收规范》、《木结构工程施工及验收规范》及《钢结构工程施工及验收规范》的有关规定。

2.1.3?? 对有空气含尘浓度要求的房间,在施工时应保证现场、材料和设备的清洁。

2.1.4?? 机房所有管线穿墙处的缝隙必须用密封材料填堵。

2.1.5?? 在裱糊壁纸、粘接贴面及进行其它涂复施工时,其环境条件应符合材料说明书的规定。

2.2?? 吊顶2.2.1?? 电子计算机机房吊顶板表面应平整,不得起尘、变色和腐蚀;其边缘应整齐,无翘曲;封边处理后不得脱胶;填充顶棚的保温、隔音材料应平整,干燥,并作包封处理。

机房工程验收大纲

机房工程验收大纲

XXX机房工程验收大纲(试行)云南典雅阁科技有限公司2017年05月一、验收依据及标准《电子计算机场地通用规范》(GB/T-2887-2000)《电子信息系统机房设计规范》(GB 50174-2008)《防静电活动地板通用规范》(SJ/T10796-2001)《建筑设计防火规范》(GB50016-2006)《电子信息系统施工及验收规范》(GB50462-2008)《建筑物电子信息系统防雷设计规范》(GB50343—2004)《民用建筑电气设计规范》(JGJ 16-2008)《建筑照明设计标准》(GB50034-2004)《综合布线系统工程验收规范》(GB 50312-2007)《安全防范工程技术规范》(GB50348-2004)《智能建筑设计标准》(GB/T 50314-2006)《采暖通风与空气调节设计规范》(GB 50019-2003)《通风与空调工程施工及验收规范》(GB50243-2002)二、验收内容机房装修综合布线供配电系统防雷接地空调新风消防系统环境监控安防系统三、建设单位可选检测项目(另收费项目)室内甲醛含量检测花岗岩放射性检测室内风量、温湿度检测机房照度检测机房噪声检测四、验收参加单位建设单位、监理单位、施工单位五、项目培训内容配电系统的操作和维护、网络系统的操作和维护、电话系统的操作和维护等,有施工单位专业技术人员对建设单位使用人员进行直接现场培训,并提供使用手册。

培训结束后填写《培训记录单》。

六、机房验收步骤1、验收准备:施工单位在施工结束后,整理资料、合同,检查施工项目且已经完成,打扫现场等,一切完成后通知监理单位、项目管理公司、建设单位施工已经结束,验收准备工作已经完成,并向监理单位提出进行初步验收申请。

2、初步验收:在监理单位主持下,建设单位、项目管理公司、监理单位、施工单位参与,对机房进行全面验收。

(包括工程资料、合同执行、增减项目、整体效果、设备电器、配电等)施工单位把初步验收中的问题一一记录,并落实整改到位,并填写初步验收单,各方代表签字确认。

机房规范(施工、验收、代维)

机房规范(施工、验收、代维)
垂直度和设备正面基线均小于3mm49机架固定牢固同等高度的机架顶端有可靠架间连接50设备前面板对齐偏差不超过3mm51因重量较轻而地面固定后摇晃的设备需上端固定到走线架52所有设备接地关注odf接地53设备机柜各类配件齐全含安装件54尾纤下走线架处和入柜体处有缠绕管等保护55数据柜网线等信号线尾纤电源其他线缆各占机柜的一角的进线口56数据机柜内不出线交流线idc或用户端机柜除外57新设机柜为双路供电电源分配板58不得以综合数据柜添加成端框作为odf使用基本前提线缆引入机房安全环境交流直流电源机架和布线59接地线完好符合规范60尾纤走线符合规范绑扎安全可靠美观61架体内尾纤长度合理盘留不超过2米盘留区无尾纤多圈缠绕现象62架内机框内清洁卫生无杂物无累尘63成分利用机架内机框资源
86
设计
汇聚机房走线架根据设备数量和线缆多少等情况使用多层的错层走线架(二 横一纵)
87
尾纤走线区需加走纤槽。
88
避免使用防静电地板的下走线方式。
89
机房室外防雷地和室内保护地需独立分开,禁止混用乱用和直接连接。室内 走线架不得接室外防雷地;
90
保护地牌应设置在在进线口附近。
91
IDC机房尽量设计为带防静电地板的下通风方式。
72 走线架和 非主设备上方的主走线架不安装汇流条
73 布线
汇流条不得与走线架等部分接触,有牢靠固定的橡胶垫绝缘措施
Байду номын сангаас74
走线架安装整齐、美观
75
吊挂下端突出不超过30mm
76
水平走线架水平度每米不超过2mm
77
垂直走线架垂直度不超过3mm
78
吊挂安装整齐牢固,无歪斜现象
79
走线架、槽道良好接地

机房施工及验收规范

机房施工及验收规范

机房施工及验收规范(精华版)一、总则为了确保电子计算机机房工程施工质量,统一施工及验收要求,特制订本规范。

本规范适用于陆地上主体工程已完成的新建、改建和扩建的电子计算机机房工程施工及验收。

电子计算机机房工程施工的安全技术、劳动保护、防火要求应按国家有关部门颁布的现行规定执行。

承接电子计算机机房工程的施工单位,必须持有国家有关部门签发的资质等级证书。

施工单位必须按设计施工,设计变更应有设计单位的变更通知或签证。

施工单位必须作出施工组织设计。

工程所用材料应检验,其规格、型号、数量应符合设计要求,并有出厂合格证。

工程所用设备、装备均应开箱检查,其规格、型号、数量应符合设计要求,附件、备件和技术文件齐全。

工程所用材料、设备、装置的储存环境和方法及装卸搬运方式必须符合产品说明书的规定,安装位置和安装方式必须符合设计规定或产品说明书的要求。

所有隐蔽工程必须有现场施工记录或相应资料,并由建设单位代表签字。

电子计算机机房施工及验收除应执行本规范外,尚应符合国家其它有关标准规范。

二、室内装修一般规定电子计算机机房的室内装修工程施工验收主要包括吊顶、隔断墙、门、窗、壁纸、地面、活动地板的施工和验收及其它室内作业。

室内装修作业除应执行本规范外,尚应符合《装饰工程施工及验收规范》、《地面与楼面工程施工及验收规范》、《木结构工程施工及验收规范》及《钢结构工程施工及验收规范》的有关规定。

对有空气含尘浓度要求的房间,在施工时应保证现场、材料和设备的清洁。

机房所有管线穿墙处的缝隙必须用密封材料填堵。

在裱糊壁纸、粘接贴面及进行其它涂复施工时,其环境条件应符合材料说明书的规定。

吊顶电子计算机机房吊顶板表面应平整,不得起尘、变色和腐蚀;其边缘应整齐,无翘曲;封边处理后不得脱胶;填充顶棚的保温、隔音材料应平整,干燥,并作包封处理。

按设计标高及安装位置严格放线。

吊顶及马道应坚固、平直,并有可靠的防锈涂复。

金属连接件、锚固件除锈后应涂两遍防锈漆。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

机房施工及验收规范(精华版)一、总则1.0.1 为了确保电子计算机机房工程施工质量,统一施工及验收要求,特制订本规范。

1.0.2 本规范适用于陆地上主体工程已完成的新建、改建和扩建的电子计算机机房工程施工及验收。

1.0.3 电子计算机机房工程施工的安全技术、劳动保护、防火要求应按国家有关部门颁布的现行规定执行。

1.0.4 承接电子计算机机房工程的施工单位,必须持有国家有关部门签发的资质等级证书。

1.0.5 施工单位必须按设计施工,设计变更应有设计单位的变更通知或签证。

1.0.6 施工单位必须作出施工组织设计。

1.0.7 工程所用材料应检验,其规格、型号、数量应符合设计要求,并有出厂合格证。

1.0.8 工程所用设备、装备均应开箱检查,其规格、型号、数量应符合设计要求,附件、备件和技术文件齐全。

1.0.9 工程所用材料、设备、装置的储存环境和方法及装卸搬运方式必须符合产品说明书的规定,安装位置和安装方式必须符合设计规定或产品说明书的要求。

所有隐蔽工程必须有现场施工记录或相应资料,并由建设单位代表签字。

电子计算机机房施工及验收除应执行本规范外,尚应符合国家其它有关标准规范。

二、室内装修2.1 一般规定2.1.1 电子计算机机房的室内装修工程施工验收主要包括吊顶、隔断墙、门、窗、壁纸、地面、活动地板的施工和验收及其它室内作业。

2.1.2 室内装修作业除应执行本规范外,尚应符合《装饰工程施工及验收规范》、《地面与楼面工程施工及验收规范》、《木结构工程施工及验收规范》及《钢结构工程施工及验收规范》的有关规定。

2.1.3 对有空气含尘浓度要求的房间,在施工时应保证现场、材料和设备的清洁。

2.1.4 机房所有管线穿墙处的缝隙必须用密封材料填堵。

2.1.5 在裱糊壁纸、粘接贴面及进行其它涂复施工时,其环境条件应符合材料说明书的规定。

2.2 吊顶2.2.1 电子计算机机房吊顶板表面应平整,不得起尘、变色和腐蚀;其边缘应整齐,无翘曲;封边处理后不得脱胶;填充顶棚的保温、隔音材料应平整,干燥,并作包封处理。

2.2.2 按设计标高及安装位置严格放线。

吊顶及马道应坚固、平直,并有可靠的防锈涂复。

金属连接件、锚固件除锈后应涂两遍防锈漆。

2.2.3 吊顶上的灯具、各种风口、火灾探测器底座及灭火喷嘴等应与龙骨和吊顶板紧密配合安装。

2.2.4 吊顶内空间作为静压箱时,其内表面应按设计要求做防尘处理,不得起皮和龟裂。

2.2.5 固定式吊顶的顶板应与龙骨垂直安装。

双层顶板的接缝不得落在同一根龙骨上。

2.2.6 用自攻螺钉固定吊顶板,不得损坏板面。

当设计未作明确规定时宜符合下列要求:螺钉帽拧入板内0.5mm;螺钉间距:沿板周边间距为150~200mm,中部间距为200~300mm,均匀布置;螺钉距板边10~15mm. 2.2.7 钉眼、接缝和阴阳角处必须根据顶板材质用相应的材料嵌平,磨光。

2.2.8 保温吊顶的检修盖板应用与保温吊顶相同的材料制作。

2.2.9 活动式顶板的安装必须牢固,下表面平整,接缝紧密平直,靠墙、柱处按实际尺寸裁板镶补,根据顶板材质作相应的封边处理。

安装过程中应随时擦拭顶板材料表面,并及时清除顶板内的余料和杂物。

2.3 隔断墙2.3.1 电子计算机机房隔断墙的沿地、沿顶及沿墙龙骨与建筑围护结构内表面之间应衬垫弹性密封材料后固定,当设计无明确规定时固定点间距不宜大于800mm. 2.3.2 竖龙骨准确定位并校正垂直后与沿地、沿顶龙骨可靠固定。

2.3.3 有耐火极限要求的隔断墙竖龙骨的长度应比隔断墙的实际高度短30mm,使上、下分别形成15mm膨胀缝,其间用难燃弹性材料填实。

2.3.4 安装隔断墙板时,板边与建筑墙面间间隙应用嵌缝材料可靠密封。

2.3.5 当设计无明确规定时,用自攻螺钉固定墙板宜符合下列要求:螺钉间距:沿板周边间距不大于200mm,板中部间距不大于300mm,均匀布置;其它要求同本规范2.3.6 有耐火极限要求的隔断墙板应与竖龙骨平行铺设,不得与沿地、沿顶龙骨固定。

2.3.7 隔断墙两面墙板接缝不得在同一根龙骨上,每面的双层墙板接缝亦不得在同一根龙骨上。

2.3.8 轻钢龙骨石膏板隔断墙内的管、线安装应与墙板保留间隙。

2.3.9 安装在隔断墙上的设备和电气装置应固定在龙骨上,墙板不得受力。

隔断墙上需安装门窗时,门框、窗框应固定在龙骨上,按设计要求对其缝隙进行密封。

2.4 铝合金门、窗和隔断2.4.1 铝合金门框、窗框及隔断的规格型号应符合设计要求,安装应牢固平整,其间隙用非腐蚀性材料密封。

当设计无明确规定时,隔断的沿墙立柱固定点间距不宜大于800mm. 2.4.2 门扇、窗扇应平整,接缝严密,安装牢固,开闭自如,推拉灵活。

2.4.3 施工过程中对铝合金门窗及隔断的装饰面应采取保护措施。

2.4.4 安装玻璃的槽口应清洁,下槽口应衬垫软性材料。

玻璃与扣条间按设计要求填塞弹性密封材料,应牢固严密。

2.5 活动地板2.5.1 活动地板的铺设应在机房内各类装修施工及固定设施安装完成并对地面清洁处理后进行。

2.5.2 建筑地面应符合设计要求,并应清洁、干燥。

活动地板下空间作为静压箱时,四壁及地面均应作防尘处理,不得起皮或龟裂。

2.5.3 现场切割的地板,周边应光滑、无毛刺,并按原产品的技术要求作相应处理。

2.5.4 活动地板铺设前应按设计标高及地板布置严格放线,将支撑部件调整至设计高度。

2.5.5 活动地板铺设过程中应随时调整水平,遇到障碍物或不规则墙面,应按实际尺寸镶补并附加支撑部件。

2.5.6 在活动地板上搬运、安装设备时,应对地板表面采取防护措施。

2.6 施工验收2.6.1 施工交接验收时,施工单位应提供:竣工图;主要材料的出厂合格证、说明书;隐蔽工程记录。

2.6.2 吊顶龙骨与建筑顶板或桁梁相接必须牢固。

2.6.3 吊顶安装质量应符合下列规定:吊顶板的品种、规格、花饰、图案应符合设计要求;吊顶下表面应平整,不平度不大于3mm.板面不得有污染、裂纹、受潮变形、锤伤等缺陷,饰面、吊顶板面不得脱层和起鼓。

铝合金或其它金属明龙骨安装应牢固、平直,不得有污染变形现象。

2.6.4 隔断墙与建筑结构表面必须相接牢固;隔断墙与建筑结构表面必须相接牢固;材料的品种、规格、颜色和隔断墙安装等符合设计要求;铝合金隔断表面应光洁、无腐蚀、色泽一致,配件及连接件安装应牢固;隔断墙垂直偏差不大于2mm/2m. 2.6.5 铝合金隔断安装允许偏差应符合眄列规定:立柱正、侧面垂直度偏差不大于2mm/2m;横撑水平度偏差不大于1.5mm/2m. 2.6.6 铝合金门窗的安装质量应符合《建筑工程质量检验评定标准》中第十章第十节的优良标准。

2.6.7 活动地板铺设接缝应横平竖直,铺设偏差应符合表;2.6.8 检验及抽样方法应符合下列规定:不平度用2m直尺的楔形塞尺沿纵、横、斜三方向测量。

抽样比例为15%,但不少于10平方米,抽样点应包括门口处;垂直度用2m托线板逐墙检查,每面墙不少于三处;接缝宽度用塞尺检查,抽样比例为15%,但不少于十处;水平度采用水平尺与塞尺配合检查,抽样比例为15%,但不少于五处。

2.6.9 填写验收记录。

三、空气调节3.1 一般规定3.1.1 电子计算机机房的空气调节系统施工验收主要包括风管及其部件制作,空调器、管道和其他设备的安装及验收。

3.1.2 电子计算机机房空气调节系统的管道、部件、设备安装及验收除应执行本规范外,尚应符合《采暖与卫生工程施工及验收规范》及《通风与空调工程施工及验收规范》的要求。

3.2 风管、部件制作及安装3.2.1 电子计算机机房的风管材料应按设计要求选用,设计无规定时采用镀锌钢板。

3.2.2 镀锌钢板表面应平整,无氧化、腐蚀等现象;风管加工时应避免损坏镀锌层,损坏处应涂二遍保护漆。

3.2.3 普通钢板的刷漆应符合设计要求,设计无规定时可按表3.2.4 风管接缝宜采用咬口方式,接缝处应严密。

3.2.5 风管内表面应平整光滑,安装前必须除去内表面的油污和灰尘。

3.2.6 风管与法兰连接处的翻边尺寸为6~9mm;翻边处应平整,不得翘起,如有裂缝应涂密封胶。

3.2.7 风管与法兰间的连接应严密。

法兰密封垫应选用不透气、不产尘、具有一定弹性的材料(如橡胶板、闭孔海棉橡胶、压敏密封胶条等)制作。

3.3 空气调节系统3.3.1 电子计算机机房吊顶内及活动地板下空间作为静压箱时,管道安装应符合下列要求:静压箱内各种管道应严格按设计施工。

设计无规定时,各种管道应安装在同一水平高度上,不得叠放。

在静压箱与各种管道接缝处应采取密封措施,做到清洁、严密。

3.3.2 在气体灭火防护区内设置的消防排风系统,其排风管的制作与安装应严密,风阀应安装在靠近电子计算机机房、易于操作和维修的地方,阀门应启闭灵活。

3.3.3 电子计算机机房专用空调器安装应竖向垂直、横向水平、牢固稳定。

空调器的基础台座应与建筑楼地面牢靠固定,空调器与金属台座间应垫隔震材料。

3.3.4 空调器与风冷冷凝器之间的气体和液体管道在安装后应用氮气或干燥的压缩空气进行吹洗,管道内不得存有异物。

3.3.5 温度、相对湿度传感器的安装应符合下列要求:安装在室内时,应设置在空气流通的回风气流中;安装在活动地板下时,应设置在离空调器出风口顺气流方向3m远处气流均匀的地方。

3.3.6 室外风冷冷凝器的安装应符合下列要求:风冷冷凝器的四周应留有足够的通风及维修空间。

设计无规定时,设备与围档物之间及二台设备之间的距离应不小于1m;连接空调器与风冷冷凝器之间的管道保温材料,设计无规定时可采用耐热聚乙烯管、保温泡沫橡胶管、玻璃纤维管等保温材料。

当风冷冷凝器位置高于空调器时,连接风冷冷凝器和空调器的气体竖管上应设存油弯,液体竖管上应设反向存油弯。

设置的存油弯数量应符合设计及产品说明书要求;若无规定时,在冷凝器出口处的液体管道上设一个反向存油弯,在气体管道上每隔8m设一个存油弯。

3.3.7 在安装初、中效过滤器时,应符合下列条件:过滤器外框的箭头应与气流方向一致;防止损坏过滤材料,并保持清洁。

3.4 给排水3.4.1 电子计算机机房内的给排水管道安装必须不渗、不漏。

暗敷的给排水管道宜用焊接连接。

3.4.2 穿过电子计算机机房内的给排水管道在穿越处应设套管,套管内的管道不得有接头。

管子和套管间应采用非燃、不起尘的材料密封。

3.4.3 电子计算机机房内的冷热管道的保温应采用难燃材料。

保温层应平整、密实,不得有裂缝、空隙。

防潮层应紧贴在保温层上,密闭良好。

保护层表面应光滑平整,不起尘。

3.4.4 安装排水地漏处的楼地面应低于机房内的其它楼地面,其蓖子顶面应低于设置处楼地面5mm. 3.4.5 安装在电子计算机机房内的空调器,其冷凝水排水管应设有存水弯,其高度应符合设计或设备技术要求,排水管应有足够坡度。
