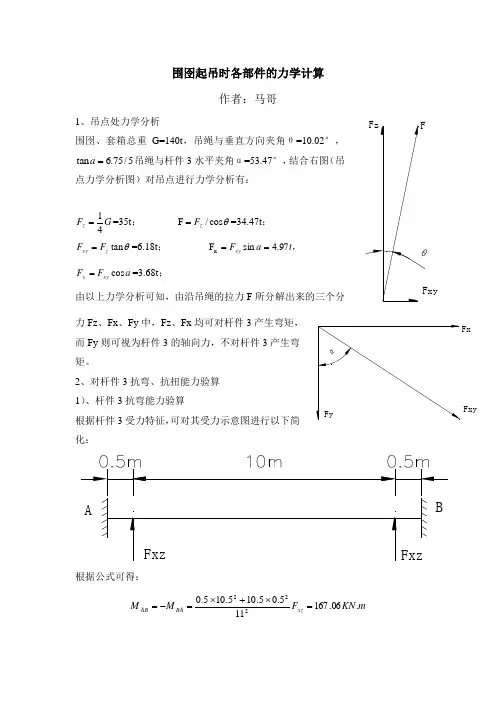

围囹起吊时各部件的力学计算作者:马哥1、吊点处力学分析围囹、套箱总重G=140t ,吊绳与垂直方向夹角θ=10.02°,5/75.6tan =a 吊绳与杆件3水平夹角α=53.47°,结合右图(吊点力学分析图)对吊点进行力学分析有:GF z 41==35t ; θc o s /F z F ==34.47t ;θtan z xy F F ==6.18t ; ,t a F xy 97.4sin F x == aF F xy y cos ==3.68t ;由以上力学分析可知,由沿吊绳的拉力F 所分解出来的三个分力Fz 、Fx 、Fy 中,Fz 、Fx 均可对杆件3产生弯矩,而Fy 则可视为杆件3的轴向力,不对杆件3产生弯矩。

2、对杆件3抗弯、抗扭能力验算 1)、杆件3抗弯能力验算根据杆件3受力特征,可对其受力示意图进行以下简化:根据公式可得:m KN F MMxz BAAB .06.167115.05.105.105.0222=⨯+⨯=-=FxyFxKNF F F XZ SBA sAB 03.350===则作用力处弯矩为:mKN F MMM SAB AB.955.75.021-=-==杆件3弯矩图为:Ma MbM2M1AB杆件3选用的材料为2个36c 工字钢槽钢中间加缀板连接,抗弯截面系数W=964.0cm 3*2,截面面积A=90.84cm 2*2,则MPa MPa cm m KN cm KN WM A F y 145][7.902*0.964.06.1672*84.908.36321=≤=+=+=δδ符合钢材抗弯设计要求。

2)、杆件3抗扭能力验算选用2工 36c ,A=90.84cm 2*2,4614cmI y =; 417351cmI x = cmi y 6.2=; cm i x 82.13=32203.2555)(*2cm i i I I W yx y x xy =++=mKN m KN m KN l F h F Mp zx .39.25214.0350236.097.422=⨯+⨯=+=MPa MPa cmm KN W Mp xy85][94.903.2555.39.253max =≤===ττ符合抗扭设计要求。

30米箱梁吊装计算书

30米箱梁吊装计算书

30米箱梁安装计算书1、作业吊车30m箱梁吊装选用汽车吊吊装施工,桥梁横跨高速公路,地质条件较好,经处理后能满足汽车吊施工要求.以30m箱梁为验算对象,边梁吊装重量为35。

4m3×2.6t/m3=92。

04吨(1)本工程30m箱梁采用双机抬吊机作业。

(Q主+Q副)K≥Q1+Q2根据设计图纸计算中梁最重按92.04吨,即Q1=92.04吨,考虑索具重量Q2=2。

0吨,K为起重机降低系数,取0。

75.即:Q主+Q副≥125。

39吨。

(2)起重高度计算H≥H1+H2+H3+H4式中 H——起重机的起重高度(m),停机面至吊钩的距离;H1-—安装支座表面高度(m),停机面至安装支座表面的距离;H2—-安装间隙,视具体情况而定,一般取0.2~0.3m;H3—-绑扎点至构件起吊后底面的距离(m);H4-—索具高度(m),绑扎点至吊钩的距离,视具体情况而定。

取H1=7米,H2=0.2米,H3=0。

95米,H4取3米。

选用起重机的起重高度H≥11.15米,起重高度取11。

5m。

(3)起重臂长度计算:l≥(H+h0-h)/sinα式中 l-—起重臂长度(m);H-—起重高度(m);h0——起重臂顶至吊钩底面的距离(m);h—-起重臂底铰至停机面距离(m),本工程取1m;α——起重臂仰角,一般取70°~77°,本工程取70°.l≥(11。

5—1)/sin(70°)=11。

17。

(4)吊车工作半径取6m,参考150吨汽车起重机起重性能表,可得(Q主+Q副)K≥Q1+Q2,即(80。

3+80。

3)×0。

75=120.45>94.04,所有综合考虑1)、2)、3)及起重机的工作幅度,选用两台150吨汽车吊满足施工要求。

12.0 29.829.829.227。

7 24.6 23。

3 21。

8 21.3 17.6 14.0 21.6 21.6 21。

6 21.621.4 20.4 19.5 17.4 16。

吊装方案工程计算书

吊装方案工程计算书

吊装方案工程计算书一、项目概况项目名称:某某工程吊装方案工程计算书项目地点:某某地区项目委托单位:某某公司项目负责人:某某工程师项目性质:吊装工程设计计算二、设计要求1.吊装工程设计要求严格按照国家相关规定执行;2.吊装方案必须满足安全、稳定、高效的要求;3.吊装工程计算书必须结合实际情况进行详细计算,保证可行性;4.整个吊装计划要考虑当地环境、气候等因素;5.吊装工程计算书必须包含工程实施所需的材料、设备、人力等资源的计算和需求;6.吊装计划必须经过审核批准后才能实施。

三、吊装工程计算书1.设计依据本吊装方案工程计算书参照国家相关规范标准进行计算,包含但不限于《建筑起重机械安全规程》、《建筑起重机械安全检验及使用管理规程》,并结合实际情况进行详细计算。

2.工程背景该项目是一项大型设备的吊装工程,涉及到设备的起重、搬运工作。

吊装工程计算书需要对吊装方案进行详细计算和规划。

3.工程技术要求(1)整体吊装工程要求安全、稳定、高效;(2)吊装方案必须考虑当地实际情况进行计算规划;(3)吊装方案要求明确的施工方案和施工步骤。

4.工程计算(1)吊装方案起吊高度为XX米,吊装重量为XX吨,需要考虑风荷载、地基承载力等因素;(2)吊装工程计算书需要根据实际情况确定所需的吊装设备、材料、人力等资源,并进行详细的计算;(3)吊装工程计算书需要涵盖整个吊装流程的计算,包括吊装安全系数、起吊机构的选型、吊装点的设置等。

5.工程实施方案基于上述工程计算,制定具体的工程实施方案,包括工程施工计划、作业流程、安全防护措施、应急预案等。

6.工程预算根据吊装工程计算的结果,编制吊装工程预算,包括材料、设备、人力、施工费用等方面的细致计算。

7.工程审核和批准吊装工程计算书需要进行专业审核,确保吊装方案的合理性和可行性。

经审核通过后,方可提交审批。

四、工程计算书编制人员本吊装方案工程计算书由某某工程师负责编制,经过某某工程师、某某工程师等专业人员的审核和审批。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

中交第一航务工程局有限公司
沉箱吊装受力计算书
工程名称:中委合资广东石化2000吨/年重油加工工程产品码头项目部
计算内容:沉箱吊装
审核:校核:计算:
1、沉箱重心计算
图1-1沉箱断面图
图1-2沉箱平面图
表1-2沉箱材料和体积矩计算表
编号构件
名称
体积计算式
体积
V i(M3)
形心位置体积矩
X i Y i V i X i
V i Y
i
1 前趾1.5×0.4×0.5×6.3 1.8910.733 1.89 1.38 0.6×1.5×6.3 5.670.750.3 4.25
2 1.701
2 后址0.15×0.4×0.5×6.
3 1.89 12.45 0.733 23.53 1.38
0.6×1.5×6.3 5.67 12.6 0.3 71.44 1.701
2 底板9.9×0.6×6.
3 37.42 6.45 0.3 241.3611.23
沉箱重量:M=ρV=2.5×198.3=495.75t 沉箱重心:Xc= 1258.95/198.3=6.35m Yc =1110.09/198.3=5.60m 2、沉箱吊装计算 1)主钢丝绳受力计算
沉箱受力简化入图:
2250
2450
F1
F2
G
图1-3隔墙受力简化图
起吊后方块处于平衡状态,
根据受力平衡可得出:F 1+F 2=1.3G ,1.3为动力荷载系数,G=4850KN.............① 根据力矩平衡可得出:
设前沿每根钢丝绳拉力为F 前,后沿每根拉力为F 后,根据力矩平衡得 2.25F 1=2.45F 2...............................................② 解由①、②式得 F 1=3290KN ;F 2=3015KN
根据吊装采用4点吊按3点吊计算可以得出单根销子单侧受力: F 前=F 1/3=1097KN ;F 后=F 2/3=1005KN
因前侧吊孔受力较大,且前后墙所用钢丝绳用同一行型号,故只对前墙钢丝绳进行验算。

钢丝绳安全系数取5,采用公称抗拉强度为1770MPa 的6×37钢丝绳。

五金手册得公称抗拉强度为1770MPa 的6×37纤维芯钢丝绳直径100mm 的在5倍安全系数下容许拉力为5840KN ,满足要求。

2)销子受力计算
销子采用Q345直径210mm 的圆钢。

因前侧销子受力大,所以只计算前侧销子是否满足受力即可。

抗剪能力计算
销子满足抗剪能力条件为:τma x≤ [τ]......................①式中:τmax为外力产生的最大剪切应力,[τ]为许用切应力。

圆形截面τ
max =F

/2A=1097×1000/(3.14×1052)=31.7MPa≤[τ]=145 MPa
因此τ
max
≤[τ]成立。

②抗弯能力计算
按销子可能出现最大弯矩进行计算,最大利臂为175mm。

产生的最大弯矩M=F
前缆
×L=1097×175×103=1.92×108N·mm
满足弯矩的条件为:δ
max =M/W
z
≤[δ]
式中:W
z 为弯曲截面系数W
z
=πd3/32=908735mm3,[δ]=250MPa为许用抗弯应力。

δ=M/W
z
=211.3Pa≤[δ]=250MPa
3)副钢丝绳受力计算
垂直于吊架平面对吊架进行受力分析,因吊架远小于沉箱重量,所以忽略吊架产生的重心偏移量,受力如图:
拉拉
压压2
图1-3吊装架受力分析图
由受力平衡可得:F
拉1+F
拉2
=F
压1
+F
压2
+1.3G.........................①
由力矩平衡可得:1.65F
拉1-1.65F
拉2
=-3.5F
压1
+3.5F
压2
.............②
F
压1=2(F

-F

*9.4/10)=131.64KN
F
压2=2(F

-F

*9.4/10.4)= 192.96KN
解①、②式可得:F
拉1=241.86KN,F
拉2
=111.86KN
因吊架每侧为两根钢丝绳,且吊装4点按3点计算,所以可求前侧每根副钢丝绳拉力F
前“和后侧每根副钢丝绳拉力F


F

“=F
拉1
/2*
3
4
*
4.9
54
.9
=163.6KN;F

“=F
拉2
/2*
3
4
*
4.9
54
.9
=75.7KN
钢丝绳安全系数取5,五金手册选用公称抗拉强度为1770MPa 的6×37纤维芯钢丝绳直径为38mm 的允许抗拉强度为843KN ,满足要求。

4)吊装架受压稳定计算
①吊架长5.15m ,宽4.7m ,因主钢丝绳直接作用在吊架的长边及短边上,所以在吊装过程中计算长边和短边是否满足压杆稳定,因长边受力大所以只需计算长边是否满足。

长边受力分析如图15
图1-4吊装架长边受力分析图
其轴向压力为F=2(F 前*10575.2+F 前’’*54
.924
.1)=607.5KN 根据压杆稳定条件:
][δϕ≤A
F
式中F 为杆件轴向受压力,A 为截面积,ϕ 为受压稳定系数,][δ为许用抗压应力值 吊架采用采用双槽32a 槽钢组成 F=607.5KN ,A=97.4cm 2,][δ=215MPa 杆件的ϕ值与压杆柔度λ有关,i
l
μλ=
式中,μ为压杆长度因数,按最不利杆端约束2=μ;l 为压杆长度,15.5=l ;i 为截面惯性半径
对截面计算惯性矩如图
图1-5吊架截面图
根据公式12/)bh (33-=BH Ix ,所以求得444571y c 14863cm I m Ix ==, 因y x I I >,说明压杆弱轴为y 轴,故应以y i 计算柔度值:cm A
I i y 85.6y ==
得出3.1502y ==
y
i l
λ,此截面为b 类截面,查b 类截面构件轴心受压稳定系数表得出 307.0=ϕ
综上可解得23
/3.62100
4.9710
5.607mm N A F =⨯⨯=;MPa 66215307.0][=⨯=δϕ
因此][δϕ≤A
F
成立,满足受压杆件稳定。
