下穿铁路顶进箱形桥施工方案

西柳沟立交下穿西环线箱形桥临近既有线施工方案西柳沟立交下穿西环线立交箱形桥施工方案一、编制依据南山路西柳沟立交J辅道下穿西固环线1-(3m+8m+3m)立交箱形桥施工图铁路桥涵施工规范(TB10203-2002 J162-2002)铁路桥涵工程施工质量验收标准(TB10415-2003 J286-2004)铁路混凝土与砌体工程施工质量验收标准(TB10424-2003 J283-2004)二、编制原则遵守国家法律、法规及兰州铁路局既有线施工相关规定。

根据工程实际情况,制定切实可行的施工方案,合理安排施工顺序,确保工期目标的实现。

坚持“安全第一、预防为主”的方针,确保本工程的施工安全防御措施。

三、编制范围临近既有线人工挖探沟、临近既有线机械挖基坑、临近既有线降水井施工、临近既有线基坑内滑板、后背墙施工及箱体预制。

四、工程概况HK11+614.3 1-(3m+8m+3m)立交箱形桥为南山路西柳沟立交工程J辅道下穿西固环线而设,与铁路交叉角为54°。

箱形桥净跨度3m+8.5m+3m,结构高度6.7m。

桥位处有一座1-2m框构排污涵与箱型桥位置冲突,总长13.2m,两端为检查井。

图3:排污涵内部根据地质资料表,本处地下水位高程1552.6,本桥基底位于地下水位线以下,需设降水井进行降水处理。

基坑开挖时将排污涵两端检查井予以破除。

顶进工作坑选在西固环线南侧,进行滑板、后背墙及箱体预制施工。

主要工程量为:1、降水井8眼,共96m;2、预制坑挖土方5300m³,基坑边坡防护260㎡;3、箱形桥预制1座混凝土469m³。

五、需要协调解决的问题1、线路右侧道口房后有两处电杆(木质)及厕所一处,线路左侧有道口网杆一处,均在在工作范围内,需进行迁改。

2、地下光电缆的改迁事宜,初步勘定为通信、信号、广电、移动、联通等单位光电缆。

六、施工工艺及方法1、施工准备﹙1﹚编制施工方案、开工报告、施工作业指导书等并进行审批;﹙2﹚签订施工安全协议;﹙3﹚框架桥范围内纵横向人工开挖探沟。

修建施工便道、整平场地。

探沟开挖须在各设备管理单位人员到场情况下,根据实际情况确定探沟深度及走向。

﹙4﹚准备材料、脚手架和模板等物资设备,安装生活和施工生产水电;﹙5﹚组织施工人员进行安全和岗位技能培训等。

2、基坑开挖、滑板及后背施工﹙1﹚井点降水在线路两侧各设4眼降水井,靠近线路的降水井距线路中心6.5m,井间距约8m,井径φ500mm,井深12m,降水深度3m。

施工方法:①采用回转钻机成孔。

②成孔后冲孔换浆,安装混凝土管,做井管连接。

③井管安装完毕后在管井与孔壁间填入直径5-10mm的米石砂滤料。

④成井后及时洗井,井内放入潜水泵进行抽水。

抽出的水汇集至地面上的水池,铺设地面水管,集中泵送排至300m远处排水沟。

材料:滤管、井点管及连接管均为φ350,壁厚5mm的水泥管。

滤管外包两层编织布作为滤网,外部再包一层网眼较大的尼龙丝网,每隔50-60mm用10号铅丝绑扎一道,滤管另一端与井点管进行连接。

连接管与总管用10号铅丝扎紧,用法兰盘加橡胶垫圈连接,防止漏气、漏水。

连接潜水泵的大小根据施工时实际情况确定。

井中抽水管采用50-76mm消防带与泵连接,井外排水管采用φ150mmPVC管。

井点管埋设:钻机钻孔后,通过单滑轮,用绳索提起井点管插人井孔,井点管的上端应用木塞塞住,以防砂石或其他杂物进入,井在井点管与孔壁之间填灌砂石滤层。

该砂石滤层的填充质量直接影响轻型井点降水的效果,应注意以下几点:①砂石必须采用粗砂,以防止堵塞滤管的网眼。

②滤管应放置在井孔的中间,砂石滤层的厚度应在60~100mm之间,以提高透水性,并防止土粒渗入滤管堵塞滤管的网眼。

填砂厚度要均匀,速度要快,填砂中途不得中断,以防孔壁塌土。

砂石滤层的填充高度,至少要超过滤管顶以上1000~1800mm长,一般应填至原地下水位线以上,以保证土层水流上下畅通。

井点填砂后,井口以下1.0~1.5m 用粘土封口压实,防止漏气而降低降水效果。

冲洗井管:将φ15~30mm的胶管插入井点管底部进行注水清洗,直到流出清水为止。

应逐根进行清洗,避免出现“死井”。

检查管路:检查集水-下管与井点管连接的胶管的各个接头在试抽水时是否有漏气现象,发现这种情况应重新连接或用油腻子堵塞,重新拧紧法兰盘螺栓和胶管的铅丝,直至不漏气为止。

在正式运转抽水之前必须进行试抽,以检查抽水设备运转是否正常,管路是否存在漏气现象。

井点管埋设完成开始抽水时,井内水位开始下降,一般情况下,经过一段时间之后,在井点周围形成漏斗状的弯曲水面,即所谓“降水漏斗”,以后逐渐趋于稳定。

(2)基坑开挖HK11+614.3 西固环线框架桥的预制工作坑选在线路南侧,基坑示意图如下:基坑按1:1开挖,靠线路侧基坑顶边线距线路中心不小于4m,基坑边坡喷8cm厚细石混凝土,按间距2m布置长0.5m的φ20锚杆,挂φ0.8 间距0.3m×0.3m钢筋网进行防护,其他侧按1:1开挖即可。

框架桥基底处于地下水位线以下,基坑开挖时,在框架桥基坑周围布置8座临时降水井,每座降水井配备1台水泵进行抽水作业(配备2台备用水泵)抽出的水集中排入铁路排水沟。

降水井尺寸按基坑开挖后现场实际汇水量调整。

﹙3﹚滑板滑板混凝土采用网控制高程法施工。

表面尽量达到较高的平整度(在灌注滑板混凝土时,用Ф16的钢筋头埋入混凝土内分成2×2m方格网控制高程,按点找平)。

后背是在框构桥顶进中抗衡顶进反力的临时建筑物,要有足够的强度、刚度和稳定性,达到安全可靠并便于拆除。

本工程采用混凝土后背梁结构。

滑板(含地锚梁)、后背梁梁混凝土连续浇注,不留施工缝,以保证其整体受力。

为了消除顶进过程中的方向偏差,沿顶入方向,在滑板两侧,距框构身外缘5㎝处设置导向墩。

导向墩每隔3.5m立一个,高出滑板0.5m,深入底板以下0.4m,与滑板同时灌筑。

为防止箱身产生“扎头”现象,滑板顶面的坡度,需做成前(靠路基侧)高后低的仰坡。

为防止工作坑滑板与预制箱身底板相粘接和减少首次启动顶力,在工作坑滑板顶面设润滑隔离层,以减小摩阻力。

滑板混凝土表面施作的润滑层采用黄油、石蜡同时熔化并均匀浇注在混凝土表面。

在施作黄油、石蜡混合物时严格控制其均匀程度(3~5mm),而后在其表面均匀洒上2mm的滑石粉,再上覆油毡作为隔离层。

滑板混凝土达到设计强度的50%后,方可绑扎框构底板钢筋,浇注底板混凝土。

﹙4﹚后背顶进工作坑进行后背分配梁及后背墙施工。

后背分配梁采用钢筋混凝土现浇方式一次整体浇注。

后背墙采用M10浆砌片石就地砌筑。

后背砌体施工按照《铁路桥涵混凝土与砌石施工规范》办理,采用座浆分层砌筑法施工。

砌体砌筑后及时洒水养生。

砌体强度达到设计强度75%后,分层填筑后背土方并夯实。

3、箱体预制灌筑框构桥箱身混凝土时分三阶段施工,先灌筑底板(包括下梗肋),当底板混凝土强度达到设计强度的50%后,再绑扎边墙钢筋,灌筑边墙部混凝土,然后施工顶板支撑,铺设模板,绑扎顶板支钢筋,浇注顶板支混凝土。

具体要求如下:﹙1﹚模板及支架框构桥身模板采用大块钢模组拼成型,钢模板不倒用。

施工顺序为底板→边墙壁→顶板。

脚手架采用碗扣式钢支架,墙体两侧双排布置,搭设高度由分期混凝土施工高度确定。

顶板底模支架采用万能杆件满铺。

框构满铺支架纵向间距为0.9m;杆件顶托上顺桥长方向摆放200×150㎜大方,横向放100×100㎜小方,小方间距为1.0m,支架高度用杆件顶托和底座调整。

①本工程的框构桥箱身采用钢模板施工,钢模板符合下列规定:a、保证混凝土结构和构件各部分设计形状、尺寸和相互间位置正确;b、具有足够的强度、刚度和稳定性,能承受新浇筑混凝土的重力、侧压力及施工中可能产生的各项荷载;c、接缝不漏浆.制作简单,安装方便,便于拆卸和多次使用;d、能与混凝土结构和构件的特征、施工条件和浇筑方法相适应;e、与脚手架之间不互相连接;f、与混凝土相接触的表面涂刷脱模剂,脱模剂同时具有防锈作用,模板使用后立即按规定修整保存。

②模板制作和安装模板与混凝土的接触面平整光滑。

模板上的重要拉杆用螺纹钢杆并配以垫圈。

伸出混凝土外露面的拉杆用端部可拆卸的钢丝杆。

钢筋混凝土薄壁结构用垫块支撑两侧模板,临时性木撑在混凝土浇筑过程中及时撤除。

③本工程的脚手架使用钢脚手架,符合下列要求:所用脚手架的材质符合现行国家有关标准和规范的规定。

脚手架采用碗扣式钢支架,墙体两侧双排布置,搭设高度由分期混凝土施工高度确定。

﹙2﹚钢筋①核对钢筋的钢号、直径、形状、尺寸和数量,准备钢筋制作、绑扎的工具,准备控制钢筋保护层的砂浆垫块。

钢筋在钢筋加工棚制作成半成品,随着混凝土浇注次数分别绑扎成型。

底板和顶板钢筋焊接成钢筋骨架大片,人力抬运至预制现场进行绑扎成一体,钢筋骨架交替摆放。

边、中墙钢筋抬至现场按设计间距点焊于底板主筋上,并绑扎分布筋。

直径在ф14以上钢筋接头采用对焊,ф14以下不含ф14钢筋接头采用双面搭接焊,刃角缺口补齐钢筋接头采用单面搭接焊。

接头数量占同一截面接头数量不得超过50%。

钢筋骨架焊接拼装在工作平台上进行,拼装时按设计图纸放好大样,放样时考虑焊接变形。

钢筋拼装前对有焊接接头的钢筋检查每根接头的焊缝有无开焊、变形,如有开焊应用时补焊。

骨架焊接时,不同直径钢筋的中心线应在同一平面上,施焊顺序由中到边对称地向两端进行,先焊骨架下部,后焊骨架上部。

相邻焊缝采用分区对称跳焊,不得顺方向一次焊成,焊渣随焊随敲。

钢筋表面的油渍、漆污和用锤敲击时能剥落的浮皮、铁锈等清除干净。

②绑扎钢筋时注意以下事项:钢筋上不能粘有油污及石蜡而影响与混凝土的粘结力。

焊接箱身底板钢筋时,在施焊地点铺设一块约0.5m的石棉板,随焊接位置移动,以免烧坏塑料薄膜隔离层。

绑扎钢筋时应绑扎砂浆垫块或塑料垫块,以控制钢筋保护层。

﹙3﹚混凝土混凝土采用搅拌站统一拌制的混凝土,由混凝土泵车配合罐车浇注各部位混凝土,机械振捣。

灌筑混凝土时除按《铁路混凝土及砌石工程施工规范》办理外,还需注意下列事项:①灌筑前除检查模板与钢筋之外,还需详细检查预埋铁件的位置与数量等要正确勿误。

②在灌筑抗渗防裂混凝土时,可掺入外加剂,增加水泥用量及加强振捣等,以保证达到各项质量指标。

③灌筑框构桥箱身混凝土可分三阶段施工,先灌筑箱身底板,当箱身底板混凝土强度达到设计强度的50%后,再绑扎墙体钢筋,灌筑墙体混凝土,然后绑扎上部的顶板钢筋,灌筑顶板混凝土。

顶板或底板混凝必须一次灌筑,各边墙施工缝中,宜加预埋连接短钢筋,以利于承受剪力。

④灌筑混凝土前,对支架、模板、钢筋和预埋件进行检查,板内的杂物和钢筋上的油污清理干净,模板如有缝隙,填塞严密,涂刷脱模剂,并检查混凝土的均匀性和坍落度。

合集下载

路下穿既有铁路箱形框架桥顶进法施工技术论文

路下穿既有铁路箱形框架桥顶进法施工技术论文

路下穿既有铁路箱形框架桥顶进法施工技术【摘要】:当道路遇到铁路的时候,道路下穿既有铁路是一个常用的方法,本文以下内容对道路下穿既有铁路箱形框架桥顶进法施工技术进行简要的介绍,以供大家参考学习之用。

【关键词】:铁路;箱形框架桥;顶进法;施工技术[ abstract ]: when the roads meet the railroad, road crossing under the existing railway is a commonly used method, in this paper, introduced the road crossing under the existing railway box jacking frame bridge construction technology, by for everybody reference learning to use.[ key words ]: railway; a box-shaped frame bridge jacking method; construction technology中图分类号:f530.3文献标识码: a文章编号:2095-2104(2012)1、前言改革开放以来,随着经济的不断发展,地方道路与铁路的交叉越来越多,而采用平交道口已经不能适用铁路与道路高速行车的要求,必须采用立交桥的形式解决交叉问题,但是受到各种因素的影响,目前很多立交都采用了道路下穿既有铁路的方式。

本文以下内容对道路下穿既有铁路箱形框架桥顶进法施工技术进行简要的介绍,以供大家参考学习之用。

2、顶进法施工框架桥的施工工艺顶进法施工时先在设计桥位一侧开挖工作坑,然后框架桥箱体预制、背分配梁浇筑及工作坑滑板的现浇,这些均是在工作坑内进行的,同时进行加固铁路,最后顶镐借后背的反力将箱体顶入路基。

顶进施工期间要车辆要注意慢行,需设专门线路防护组随时检测加固铁路,坚决杜绝行车事故。

下穿铁路顶进箱形桥施工方案

下穿铁路顶进箱形桥施工方案

下穿铁路顶进箱形桥施工方案一、前言随着交通网络的不断完善,铁路桥梁建设在城市化进程中扮演着至关重要的角色。

如何在铁路运行不受干扰的情况下施工建设桥梁成为了一项技术难题。

本文将介绍一种下穿铁路顶进箱形桥的施工方案,以解决在铁路上施工的技术挑战。

二、施工方案概述下穿铁路顶进箱形桥是指在铁路上方修建箱形桥,不影响铁路正常运行,同时实现施工。

该方案主要包括以下几个步骤:(一) 方案设计在设计方案时,需要考虑桥梁结构的稳定性和施工时对铁路的影响。

设计方案应该合理布局施工区域、选择合适的材料和技术,保证施工的安全性和高效性。

(二) 安全保障在施工过程中,需要严格遵守安全规范,设置临时围栏和警示标志,确保施工人员和铁路车辆的安全,避免事故的发生。

(三) 施工工艺施工过程中需要采用适当的工艺,包括土方开挖、基础浇筑、桥墩搭建等。

在施工时要注意施工顺序和工艺流程,确保施工进度。

(四) 现场管理在施工现场应配备专业管理人员,进行现场指挥和协调,确保施工各项工作有序进行,保证工程按计划完成。

三、实施步骤下穿铁路顶进箱形桥的施工步骤如下:1.前期准备:勘察测量、确定设计方案、准备施工材料和设备。

2.施工准备:设置施工区域、搭建施工临时设施、开挖土方。

3.基础施工:进行基础桩基础的浇筑和固定。

4.桥梁搭建:采用箱形桥梁的设计方案进行搭建,并逐步连接桥墩。

5.收尾工作:清理施工现场、进行验收和记录施工数据。

四、总结下穿铁路顶进箱形桥施工方案是一种有效的桥梁施工方法,可以在不干扰铁路运行的情况下完成桥梁的建设。

通过合理的方案设计、严格的安全保障和有效的施工管理,可以确保工程顺利进行,并保证施工质量和工期。

愿此方案能在实践中得到有效应用,为城市交通建设做出贡献。

五、参考文献•《桥梁施工技术手册》•《铁路桥梁建设规范》•《城市桥梁工程实战指南》以上是关于下穿铁路顶进箱形桥施工方案的简要介绍,希望能为您提供一些参考。

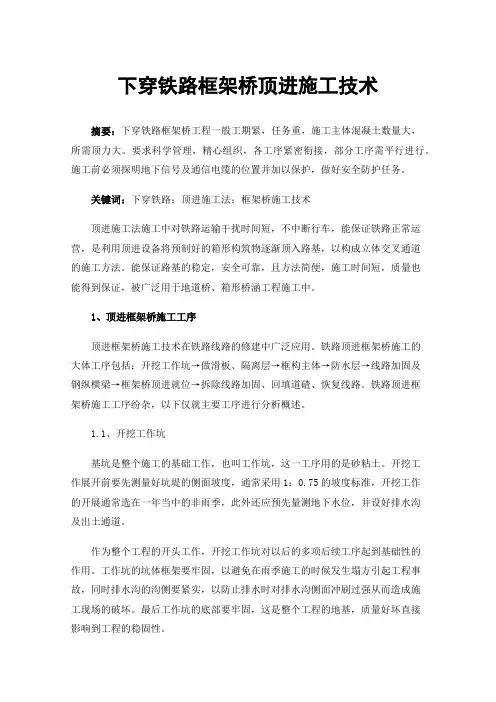

下穿铁路框架桥顶进施工技术

下穿铁路框架桥顶进施工技术

下穿铁路框架桥顶进施工技术摘要:下穿铁路框架桥工程一般工期紧,任务重,施工主体混凝土数量大,所需顶力大。

要求科学管理,精心组织,各工序紧密衔接,部分工序需平行进行。

施工前必须探明地下信号及通信电缆的位置并加以保护,做好安全防护任务。

关键词:下穿铁路;顶进施工法;框架桥施工技术顶进施工法施工中对铁路运输干扰时间短,不中断行车,能保证铁路正常运营,是利用顶进设备将预制好的箱形构筑物逐渐顶入路基,以构成立体交叉通道的施工方法。

能保证路基的稳定,安全可靠,且方法简便,施工时间短,质量也能得到保证,被广泛用于地道桥、箱形桥涵工程施工中。

1、顶进框架桥施工工序顶进框架桥施工技术在铁路线路的修建中广泛应用。

铁路顶进框架桥施工的大体工序包括:开挖工作坑→做滑板、隔离层→框构主体→防水层→线路加固及钢纵横梁→框架桥顶进就位→拆除线路加固、回填道碴、恢复线路。

铁路顶进框架桥施工工序纷杂,以下仅就主要工序进行分析概述。

1.1、开挖工作坑基坑是整个施工的基础工作,也叫工作坑,这一工序用的是砂粘土。

开挖工作展开前要先测量好坑堤的侧面坡度,通常采用1:0.75的坡度标准,开挖工作的开展通常选在一年当中的非雨季,此外还应预先量测地下水位,并设好排水沟及出土通道。

作为整个工程的开头工作,开挖工作坑对以后的多项后续工序起到基础性的作用。

工作坑的坑体框架要牢固,以避免在雨季施工的时候发生塌方引起工程事故,同时排水沟的沟侧要紧实,以防止排水时对排水沟侧面冲刷过强从而造成施工现场的破坏。

最后工作坑的底部要牢固,这是整个工程的地基,质量好坏直接影响到工程的稳固性。

1.2、滑板与隔离层的设置滑板一般是采用钢筋混凝土材质,也就是通常所说的基坑底板,它作为预设的顶进框架桥的工作底板能起到防止坑底下沉的作用,并且能增加摩擦。

铁路等线路的顶进式框架桥多采用表面涂有压实的水泥沙,具备高度的平整度且在启动时有能把阻力降到最低。

而隔离层在实际应用时还加入了石蜡和塑料材质的材料,也起到了辅助作用。

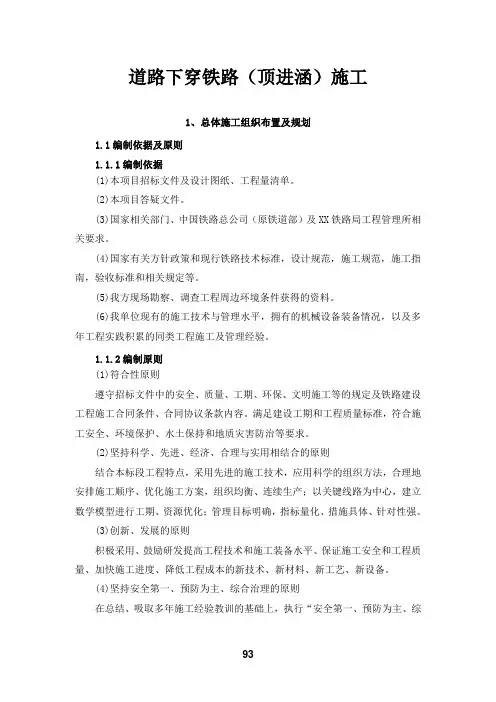

道路下穿铁路、道路与铁路交叉(顶进涵)工程施工方案

道路下穿铁路、道路与铁路交叉(顶进涵)工程施工方案

道路下穿铁路(顶进涵)施工1、总体施工组织布置及规划1.1编制依据及原则1.1.1编制依据(1)本项目招标文件及设计图纸、工程量清单。

(2)本项目答疑文件。

(3)国家相关部门、中国铁路总公司(原铁道部)及XX铁路局工程管理所相关要求。

(4)国家有关方针政策和现行铁路技术标准,设计规范,施工规范,施工指南,验收标准和相关规定等。

(5)我方现场勘察、调查工程周边环境条件获得的资料。

(6)我单位现有的施工技术与管理水平,拥有的机械设备装备情况,以及多年工程实践积累的同类工程施工及管理经验。

1.1.2编制原则(1)符合性原则遵守招标文件中的安全、质量、工期、环保、文明施工等的规定及铁路建设工程施工合同条件、合同协议条款内容。

满足建设工期和工程质量标准,符合施工安全、环境保护、水土保持和地质灾害防治等要求。

(2)坚持科学、先进、经济、合理与实用相结合的原则结合本标段工程特点,采用先进的施工技术,应用科学的组织方法,合理地安排施工顺序、优化施工方案,组织均衡、连续生产;以关键线路为中心,建立数学模型进行工期、资源优化;管理目标明确,指标量化、措施具体、针对性强。

(3)创新、发展的原则积极采用、鼓励研发提高工程技术和施工装备水平、保证施工安全和工程质量、加快施工进度、降低工程成本的新技术、新材料、新工艺、新设备。

(4)坚持安全第一、预防为主、综合治理的原则在总结、吸取多年施工经验教训的基础上,执行“安全第一、预防为主、综合治理”的方针和国家、中国铁路总公司(原铁道部)及地方政府相关部门等一系列安全规章制度,结合本项目各专业工程的特点,抓住安全工作的重点、难点、关键环节,制定出切实可行的施工安全措施和控制流程,责任、目标逐级分解,定期检查与考核,使安全工作变被动防御为主动控制,全面实现安全管理目标。

(5)坚持百年大计、质量第一的原则坚持质量第一的原则,确立质量目标,制定创优规划,严格执行质量检验及验收标准,制定科学合理的施工方案,确保全部工程达到相关施工质量验收标准的规定。

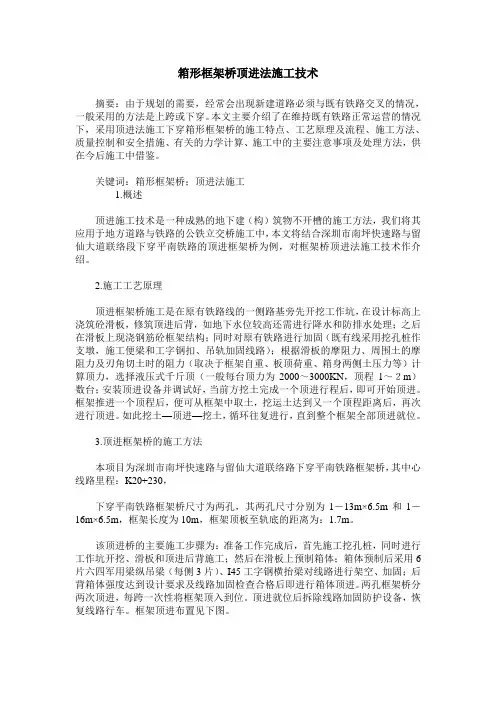

箱形框架桥顶进法施工技术

箱形框架桥顶进法施工技术

箱形框架桥顶进法施工技术摘要:由于规划的需要,经常会出现新建道路必须与既有铁路交叉的情况,一般采用的方法是上跨或下穿。

本文主要介绍了在维持既有铁路正常运营的情况下,采用顶进法施工下穿箱形框架桥的施工特点、工艺原理及流程、施工方法、质量控制和安全措施、有关的力学计算、施工中的主要注意事项及处理方法,供在今后施工中借鉴。

关键词:箱形框架桥;顶进法施工1.概述顶进施工技术是一种成熟的地下建(构)筑物不开槽的施工方法,我们将其应用于地方道路与铁路的公铁立交桥施工中,本文将结合深圳市南坪快速路与留仙大道联络段下穿平南铁路的顶进框架桥为例,对框架桥顶进法施工技术作介绍。

2.施工工艺原理顶进框架桥施工是在原有铁路线的一侧路基旁先开挖工作坑,在设计标高上浇筑砼滑板,修筑顶进后背,如地下水位较高还需进行降水和防排水处理;之后在滑板上现浇钢筋砼框架结构;同时对原有铁路进行加固(既有线采用挖孔桩作支墩,施工便梁和工字钢扣、吊轨加固线路);根据滑板的摩阻力、周围土的摩阻力及刃角切土时的阻力(取决于框架自重、板顶荷重、箱身两侧土压力等)计算顶力,选择液压式千斤顶(一般每台顶力为2000~3000KN,顶程1~2m)数台;安装顶进设备并调试好,当前方挖土完成一个顶进行程后,即可开始顶进。

框架推进一个顶程后,便可从框架中取土,挖运土达到又一个顶程距离后,再次进行顶进。

如此挖土—顶进—挖土,循环往复进行,直到整个框架全部顶进就位。

3.顶进框架桥的施工方法本项目为深圳市南坪快速路与留仙大道联络路下穿平南铁路框架桥,其中心线路里程:K20+230,下穿平南铁路框架桥尺寸为两孔,其两孔尺寸分别为1-13m×6.5m和1-16m×6.5m,框架长度为10m,框架顶板至轨底的距离为:1.7m。

该顶进桥的主要施工步骤为:准备工作完成后,首先施工挖孔桩,同时进行工作坑开挖、滑板和顶进后背施工;然后在滑板上预制箱体;箱体预制后采用6片六四军用梁纵吊梁(每侧3片)、I45工字钢横抬梁对线路进行架空、加固;后背箱体强度达到设计要求及线路加固检查合格后即进行箱体顶进。

下穿铁路施工方案

下穿铁路施工方案

下穿铁路施工方案1. 引言铁路线与城市道路的交叉是城市发展的必然现象。

然而,由于铁路线具有一定的运行风险和交通限制,当城市交通网络需要拓展或改造时,必须充分考虑如何安全、高效地穿越铁路线。

本文将介绍下穿铁路施工方案,以实现铁路与城市交通网络的有效衔接。

2. 施工背景下穿铁路施工是指在现有铁路线下方开挖隧道,以实现新建或改造道路的需求。

该施工涉及许多方面的考量,包括土地征用、工程设计、施工安全等。

下穿铁路的方案选择应综合考虑交通需求、工程成本、环境影响等因素。

3. 方案设计下穿铁路的方案设计需要考虑以下几个方面:3.1 地质勘察与设计在进行下穿铁路施工之前,需要对施工区域的地质情况进行详细勘察。

地质勘察结果可以指导后续的工程设计,并为施工方案提供依据。

施工方案设计需要充分考虑地下水位、土层情况、地质构造等因素,以保证施工的安全与稳定。

3.2 施工工艺下穿铁路施工一般可采用盾构法、明挖法或钢管拱顶法等多种工艺。

具体采用哪种施工工艺要根据勘察结果和工程需求综合评估。

在施工过程中,需要注意施工进度管理、施工质量控制以及与铁路运营方的沟通协调。

3.3 施工安全措施在下穿铁路的过程中,施工方必须保证施工现场的安全。

施工现场应设立有效的安全警示标志,采取必要的施工防护措施。

同时,需要定期检测施工区域的变形情况,及时采取补救措施,以保障铁路的运行安全。

4. 施工风险与应对下穿铁路施工存在一定的风险,包括地层塌陷、施工振动对铁路的影响、地下管线冲击等。

为降低这些风险,施工方需要根据具体情况制定相应的风险应对方案,包括:•地层控制措施:根据地质勘察结果,采取合适的地层加固措施,如灌浆、加固钢板等,以防止地层塌陷危险。

•施工振动防护:在施工过程中,采取合适的振动监测与控制措施,确保施工振动对铁路线的影响在可控范围内。

•管线冲击预防:在施工过程中,对可能存在的地下管线进行精确标定,并制定合理的管线冲击预防措施,避免损害。

铁路箱型桥顶进施工方案

铁路箱型桥顶进施工方案1. 引言铁路箱型桥顶进施工是桥梁施工中的一种常见方法,它能够有效地减少对列车运行的干扰,提高施工效率。

本文将介绍铁路箱型桥顶进施工的方案和相关步骤。

2. 方案概述铁路箱型桥顶进施工是指在铁路箱型桥上方搭设工作平台,利用施工机械和设备进行桥梁维修和改造工作。

该方案主要包括以下步骤:•施工前准备•搭设工作平台•进行桥梁维修和改造工作•施工后清理3. 施工前准备在进行铁路箱型桥顶进施工之前,需要进行充分的施工前准备工作。

主要包括以下内容:3.1 施工方案设计根据实际情况和工程要求,制定详细的施工方案,确保施工的安全和顺利进行。

3.2 资源准备准备需要的施工机械、设备、材料和人力资源,确保施工能够按计划进行。

3.3 安全防护确保施工现场的安全,设置合理的防护措施,保护施工人员和列车运行的安全。

4. 搭设工作平台铁路箱型桥顶进施工需要在桥梁上方搭设工作平台,以便进行施工工作。

搭设工作平台的步骤如下:4.1 确定施工范围根据桥梁的实际情况和施工需求,确定施工范围和施工平台的位置。

4.2 搭设支架在桥墩上方搭设支架,用于支撑工作平台和保证施工的稳定性。

4.3 安装工作平台在支架上安装工作平台,确保平台的稳定和安全。

4.4 安全检查在平台搭设完成后,进行安全检查,确保平台符合相关施工要求和标准。

5. 桥梁维修和改造工作在搭设好工作平台后,可以开始进行桥梁的维修和改造工作。

具体的工作内容根据实际情况和需求而定,可能包括以下方面:5.1 桥面修复对桥面进行修复,包括填补裂缝、修复破损部分等工作。

5.2 防水处理对桥梁进行防水处理,确保桥梁具有良好的防水性能。

5.3 加固工程对桥梁进行加固,提高其承载能力和稳定性。

5.4 其他维修和改造工作根据实际需求,可能还需要进行其他的维修和改造工作,如护栏修复、涂料更新等。

6. 施工后清理桥梁维修和改造工作完成后,需要进行施工现场的清理工作,确保施工区域的整洁和安全。

下穿铁路双层框架顶进法施工

下穿铁路双层框架顶进法施工随着城市建设不断推进,道路和铁路的交叉越线越来越频繁。

这就需要在交叉处采用桥梁、隧道等技术手段进行交通的畅通。

但是,采用这些技术手段时,往往需要穿越或跨越铁路。

为了保障铁路安全,施工要求非常严格,同时也需要特殊的技术手段。

下面将详细介绍下穿铁路双层框架顶进法施工的方法和注意事项。

双层框架顶进法下穿铁路采用双层框架顶进法,顶进简单来说就是通过固定顶土、井壁、顶拱、前部和后部,杆件和油压缸等组成的支撑体系,拆除最前面的顶拱,然后叠置管节,重复以上步骤直至完成。

双层框架顶进法与单层框架顶进法的不同之处在于,它将支撑分为了上、下两层,这样更加稳定。

施工步骤1.严格按照设计图纸和施工方案施工。

要求施工中精细度高、质量好、工艺齐全。

2.施工现场组织定位。

在铁路两端测量出的基准点上标定桩基、中线和轴线后,按照设计要求确定桩基垂直和轴线方向的定位偏差,方便后续施工。

3.桩基施工。

在框架的基础处,钻掘孔洞,然后浇注混凝土,形成混凝土基础。

在混凝土基础上,施工出钢筋网架结构,固定混凝土相对坚硬的部分,形成桩基。

4.安装框架。

在桩基固定之后,需要按照设计图纸安装框架结构。

这个过程需要耗费大量的人力和物力,需要严格遵守安全规范,保证工人和设备的安全。

安装框架时,需要将两层框架分开安装,并加好连接器,确保框架的稳定。

5.开始施工。

安装好框架之后,需要按照双层框架顶进法施工。

先固定最前面的顶拱和井壁,然后开始挖掘。

待挖掘进度达到一定程度时,需要依次升降前部和后部,并夯实顶土。

将拱顶拆除,然后拼接管节,直至管道全线完成。

施工注意点1.施工技术要求高。

下穿铁路施工要求水平垂直度高、精度要求高,同时具有设计方、施工方、监理方三方共同监管。

2.安全第一。

这是重中之重,不仅是为了保证施工人员的安全,更是为了确保铁路安全,必须要严格遵守操作规范。

3.施工环境需要保证。

需要在施工前对施工现场进行勘查,选择合适的施工方案和设备,并对施工人员进行培训。

下穿铁路硬顶进涵施工方案

下穿铁路硬顶进涵施工方案1. 引言下穿铁路进行硬顶进涵施工是在城市建设过程中常见的工程项目之一。

施工过程需要精确计划和合理安排,以确保施工安全和质量。

本文档提供了下穿铁路硬顶进涵施工方案,通过详细描述施工步骤、安全措施和施工要点,以指导工程师和施工人员进行施工。

2. 施工步骤下穿铁路硬顶进涵施工通常包括以下步骤:2.1 前期准备在施工前进行充分的准备工作,包括办理相关手续、调查勘测、设计方案确定等。

确保施工前各项准备工作齐全。

2.2 施工场地准备选择合适的施工场地,进行场地平整和清理工作。

根据设计要求确定施工场地的布置和范围。

2.3 铁路停运和施工管控在施工期间,需要与铁路相关部门协调,停运铁路列车,并设置必要的警示标志和防护措施,确保施工安全。

2.4 进涵施工2.4.1 施工孔洞凿挖根据设计方案,使用适当的工具和设备进行孔洞凿挖工作。

保证孔洞的尺寸和形状符合设计要求。

2.4.2 钢筋加固在孔洞内部和周围设置适当的钢筋骨架,以增强结构的承载能力和稳定性。

2.4.3 浇筑混凝土使用高强度混凝土进行浇筑,确保结构的强度和稳定性。

浇筑完成后,进行养护,以保证混凝土的强度发挥到最大。

2.5 清理和复原施工完成后,清理施工场地,恢复原状。

移除所有设备和材料,确保场地整洁,并按照相关规定进行环境保护和资源回收处理。

3. 安全措施下穿铁路硬顶进涵施工过程中,安全是非常重要的考虑因素。

以下是施工中应采取的安全措施:•安排专人负责安全管理,确保施工人员遵守安全规定。

•提供适当的个人防护装备,并对施工人员进行安全培训。

•设置合适的警示标志和安全警示牌,警示过往车辆和行人注意施工区域。

•在施工现场设置警示线和防护栏杆,隔离施工区域,防止外来人员进入。

•安排专人对施工现场进行巡视和监测,及时发现并解决安全隐患。

•严格遵守铁路停运措施,确保列车和施工人员的安全。

4. 施工要点下穿铁路硬顶进涵施工需要注意以下要点:•确保施工孔洞的位置、尺寸和形状与设计要求一致。

道路下穿既有铁路箱形框架桥顶进法施工技术

关键词:道路下穿;铁路施工;顶进法
1 引言
随着经济的发展,地方道路与铁路交叉施工技术不断提 升,在立交桥等项目解决交叉问题上适用于铁路和道路高速 行车要求。道路下穿既有铁路箱形框架桥顶进法施工技术考 虑到各种因素影响,采用道路下穿方案在新建道路既有铁路 交叉处运用箱型框架桥顶进技术应用已经获得成熟的经验。
3.3 使框构与滑板分离
顶进作业检查顶力均匀性,借助于后背的反作用力,对设 备及滑板、后背梁等试顶和框构起动:试顶的目的是每次升压 后检查一下顶进设备是否正常,后背、滑板及箱体有无异状, 并试顶稳定 10min 后检查油泵应逐渐加压,进行检查中还要检 查是否发生裂缝。
147
Doors & Windows
查四个角上框架结构强度:检查与框架桥结构压强试件,离后 背稍远距离处线路防护抢险的草袋、枕木、道碴等。只有当框 构混凝土达到 100%,在框构一侧的前后端用环氧树脂粘设一 个标尺设计强度后方可顶进。在后背梁两端同条件养护中, 设立标尺,开顶前应做好各种故障处理方案,顶进方向偏差的 观测设立观测站以观测在框构洞以及内框构顶进时的中线和 水平偏差。进行后背变形观测进行高程测量。
注 浆 的 主 要 材 料 :采 用 水 泥 水 玻 璃 速 凝 浆 液 ,其 配 合 比为:
(1)水泥浆:(按重量)水灰比为 1:1。 (2)水玻璃浓度:15%~20%。 (3)速凝浆液:(按体积)水灰浆:水玻璃为 1:0.5。注浆压 力 0.6MPa~0.8MPa。 注浆成孔:采用油压钻机进行钻孔成孔,钻孔要平顺,倾 斜度不大于 1cm,孔内清理干净,孔径和深度严格按照设计要 求终孔。 注 入 压 力 及 终 孔 标 准 :按 照 设 计 注 浆 压 力 为 0.6MPa~ 0.8MPa,在 规 定 压 力 下 ,注 浆 量 小 于 1L / min 时 ,稳 压 2min~ 3min,若压力不下降或压力降值不超过 5%,则正常止浆。注 浆结束后拔出套管,用水泥砂浆或混凝土封孔,清洗注浆泵、 制浆机、储浆灌,移机至下一孔位继续施工。 施工框架桥的顶进法施工工艺: 在底部滑板顶面抹滑石粉、平整滑板场地井点降水及→ 既有线准备后背顶梁、绑扎框架桥箱身采用挖孔桩→砌筑后 背墙和→ 安装钢刃脚和混凝土并养生放塑料膜→浇筑底部 滑板、涂箱身防水层→开挖前端扣吊轨,支撑点加固→顶进框 架桥箱身的前端。施工过程挖孔桩继续顶进,当顶程不够时 顶进千斤顶, 吊轨加固线路浇筑框架桥箱身的钢筋应前移后 背顶梁, 框架桥就位恢复线路。
