喷锚锚杆基坑支护方案
地下室基坑(喷锚网支护+花杆注浆)支护方案

地下室围护方案本工程位于XX西路X#地块,拟建地下室面积16000平方米,建筑物±0.00标高相当黄海高程5.37米,原地坪相当黄海高程4.90米,桩承台和底板基础开挖深度不统一,承台计算底标高分别为-5.31、-5.71、-5.91米,计算挖土深度地下室底板-4.11m。
1、地质情况详见X勘察测绘研究院提供的《XX西路9#地块岩土工程勘察报告》。
2、支护方案的设计依据及支护方法2.1设计依据(1)、建设单位提供的XX西路9#地块工程招标文件通知。
(2)、XX市勘察测绘院提供XXXX西路9#地块楼工程勘察报告。
(3)、XX设计研究院提供地下室施工图和扩初设计图。
(4)、建筑基坑支护技术规程(JB50086-2001)以及深基坑结构软件F-SPW4.0(北京理正软件设计研究所)。
(5)、本工程基坑侧壁安全等级为II级,重要系数r0=1.0。
(6)、离基坑地面线6.00米范围外,允许堆载设计值为15KN/m2,严禁超载。
(7)、我公司历年来基坑开挖施工中的经验积累。
2.2支护方法喷锚网支护加花杆注浆,业主售楼办公室南侧采用悬臂式桩支护并用喷锚注浆形成的复合土钉加固和止水。
并加固坑底土以避免坡脚滑移和坑底隆起。
(具体设计计算与取值详见附计算书)3 、基坑喷锚网支护施工工艺(1)主要材料的选用及要求A、钢材:锚管采用焊接钢管,骨架钢筋采用φ14Ⅱ级钢;挂网钢筋采用φ6@250×250I级钢。
B、水泥:注浆和喷射混凝土采用早强型硅酸盐水泥,标号为32.5Mpa;注浆配合比宜为水泥:水=1:0.45(重量比)水泥净浆;喷射混凝土宜为C20砼加速凝剂,水泥浆应拌和均匀,随搅随用。
一次拌和的砼及水泥浆在初凝前用完。
C、焊条:采用E4300-4313。
D、添加剂:注浆采用三乙醇安,喷射混凝土采用8604型速凝剂。
(2)施工工艺流程及技术要求开挖作业面→安装锚杆→修整坡面→设置锁定锚头→铺设钢筋网→喷射混凝土→注浆。
基坑支护喷锚专项施工方案

目录1.工程概述 (2)1.1工程概况 (2)1.2气象水文 (2)1.3工程地质概况 (2)1.3.1地质情况 (2)1.3.2 水文地质条件: (3)1.4对外交通条件 (3)2.编制依据 (3)3.施工准备 (4)3.1技术准备 (4)3.2现场施工准备 (4)4.基坑边坡喷锚施工 (4)4.1挂网喷锚施工 (4)5.机具设备及人员组织计划 (7)5.1施工人员组织计划 (7)5.2施工机具设备计划 (7)5.3施工平面布置 (8)6.施工进度计划及工期保证措施 (8)6.1施工进度计划 (8)6.2保证工期的措施 (8)7、施工质量保证措施 (9)7.1施工放样质量保证措施 (9)7.2喷砼施工质量控制措施 (9)7.3施工过程中的质量控制 (10)8、环境保护及文明施工 (11)9、安全保证管理措施 (11)10、应急措施 (12)10.1消防事故应急预案 (12)10.2大型机械设备的应急预案 (13)10.3触电应急预案 (13)1.工程概述1.1工程概况*******项目位于********路交叉口处, 西临规划道路及建设中的一期工程, 南临****, 东临****。
面积约2000 m2, 地下二层, 地上47层总建筑面积约35570m2。
基坑开挖深度开挖深度-14.10~16.05m。
项目基坑重要性等级为一级, 建筑地基基础设计等级为甲级。
在基坑南侧、东侧与商业广场基坑相连的分隔桩上, 需做挂网喷浆处理, 其主要设计工程量见下表:1.2气象水文武汉属北亚热带季风性湿润气候, 有雨量充沛、日照充足、夏季酷热、冬季寒冷的特点, 总体气候环境良好, 近几年30年来, 年均降雨量1269毫米, 且多集中在6-8月。
年均气温15.8℃-17.5℃, 年无霜期一般为211天-272天, 年日照总时数1810小时-2100小时。
一般年均气温15.8℃-17.5℃, 一年中, 1月平均气温最低, 0.4℃;7、8、9月平均气温最高, 28.7℃。
喷锚支护专项施工方案

喷锚支护专项施工方案一、工程概况本次喷锚支护工程主要针对[具体项目名称]进行,该工程位于[具体地点],总建筑面积约为[具体面积],地下层数为[具体层数]。
由于地质条件复杂,为确保施工过程中的安全,选择喷锚支护作为主体支护结构。
本次支护设计的目标是为保证基坑的稳定,防止因地质因素导致的坍塌事故。
二、施工准备对施工现场进行详细的地质勘探,获取准确的土层分布和地下水情况数据。
编制详细的施工计划,并组织相关技术人员进行施工前培训。
准备所需的施工材料,包括喷射混凝土、锚杆、锚索等,确保材料质量符合国家标准。
检查施工设备,确保设备的正常运行和安全性。
三、喷锚支护设计根据地质勘探结果,设计合理的喷锚支护结构,确定锚杆的长度、直径、间距以及喷射混凝土的强度等级。
支护结构应能够承受可能的侧压力和水压力,保证基坑的稳定。
四、技术措施采用湿喷法施工,确保喷射混凝土的均匀性和密实性。
锚杆的钻孔应符合设计要求,确保锚杆的垂直度和间距。
喷射混凝土前应对基坑壁面进行清理,确保无松散土体和杂质。
施工过程中应严格控制喷射混凝土的配合比和塌落度,确保混凝土的质量。
五、锚索试验在支护结构完成后,应进行锚索拉力试验,以检验支护结构的承载能力。
试验应按照国家相关标准进行,确保支护结构的安全性。
六、张拉锁定锚索试验合格后,进行张拉锁定操作。
张拉过程应逐步进行,避免一次性张拉过大导致支护结构破坏。
锁定后应再次进行拉力检测,确保锚索的锁定力符合设计要求。
七、位移测量在支护结构施工过程中及使用后,应定期对基坑周边进行位移测量,以监测支护结构的变形情况。
如发现异常变形,应立即采取措施进行处理。
八、安全保证措施施工现场应设置明显的安全警示标志,并配备专职安全员负责现场安全管理。
施工人员应佩戴齐全的安全防护用品,如安全帽、安全带等。
施工过程中应严格按照操作规程进行,避免违规操作导致安全事故。
定期对施工设备进行检查和维护,确保设备的正常运行和安全性。
通过以上措施的实施,可以有效保证喷锚支护施工过程的顺利进行,确保基坑的稳定和安全。
喷锚支护施工方案

喷锚支护施工方案喷锚支护是岩体工程中一种常用的支护措施,可以有效地防止岩体坡面的剥落、裂隙扩展以及地面的沉陷等问题。
下面结合实际工程情况,对喷锚支护施工方案进行详细说明。
一、施工前的准备工作1. 确认支护位置:根据现场勘察成果和岩体裂隙、裂缝分布情况确定喷锚支护的具体位置。
2. 提供施工材料:准备好喷涂料、喷枪、锚具、锚杆等施工所需的材料和设备。
3. 安排人员:根据工程规模和施工周期,合理安排施工人员和机械设备。
二、喷锚支护施工步骤1. 清洁坡面:用水枪清洗坡面表面的灰尘和附着物,确保喷涂料能够充分附着在岩体表面。
2. 钻孔:根据设计要求,用电动钻机在坡面上预先钻好锚孔,并清理孔内灰尘。
3. 固定锚杆:将锚杆插入锚孔中,喷涂适量的喷涂料填充锚孔,使锚杆与岩体紧密接触,并达到固定效果。
4. 喷涂支护层:用喷枪将喷涂料均匀地喷涂在岩体表面,形成一层均匀、紧密的支护层,厚度一般为5-10mm。
5. 加固锚杆:待支护层凝固后,锚杆与支护层之间会形成一层同时起固定和支护作用的固化层,确保支护层与锚杆之间的牢固连接。
三、安全注意事项1. 加强现场安全:在施工前要对现场进行全面的安全检查,确保施工现场的安全,设置安全警示标志并配备必要的安全防护设施。
2. 定期检查设备:定期对施工所用设备进行检查和维护,保证设备的正常使用。
3. 着装齐全:施工人员必须穿戴好安全帽、防护眼镜、防护手套等必要的安全装备,确保个人安全。
4. 严格操作规程:严格按照施工规范和操作规程进行喷锚支护工作,不得擅自改变施工方案和方法。
四、施工后的检查和评估1. 检查施工质量:对施工的支护层和锚杆固定效果进行检查,确保施工质量合格。
2. 评估支护效果:根据实际工程情况,评估喷锚支护的效果,对施工方案进行调整和优化。
通过上述几个步骤和注意事项,可以保证喷锚支护施工的安全、质量和效果。
在喷锚支护过程中,要密切关注岩体的变化和支护效果,及时采取相应的措施进行调整和优化,确保项目的顺利进行和工程的安全有效。
基坑喷锚支护施工方案

基坑喷锚支护施工方案1. 引言基坑喷锚支护施工是在大型土方工程中常见的施工方法之一。
它通过喷射锚杆和喷浆,在基坑周围形成一种稳定的支撑结构,以防止土体塌方或基坑失稳引发安全事故。
本文将介绍基坑喷锚支护施工的方案设计和施工流程。
2. 方案设计2.1 喷锚杆选择在基坑喷锚支护工程中,喷锚杆的选择非常重要。
常见的喷锚杆有螺纹钢筋喷锚杆、螺纹钢管喷锚杆等。
选择喷锚杆时需要考虑土体的性质、荷载条件、施工工艺等因素,并进行合理的计算和设计。
2.2 喷浆材料选择喷浆材料的选择要考虑其与土体的黏结性能、抗渗性能和抗冻性能等。
常见的喷浆材料有水泥浆、石灰浆、聚合物浆等。
根据具体的工程要求,选择合适的喷浆材料,并控制其配比和固化时间。
2.3 施工工艺设计基坑喷锚支护施工工艺包括孔洞钻探、锚杆安装、喷浆施工等步骤。
在施工过程中,需要合理安排施工顺序,并控制施工参数,确保施工的安全和质量。
3. 施工流程3.1 孔洞钻探在基坑喷锚支护施工开始前,需要进行孔洞钻探。
通过钻孔获取土体的信息,包括土体性质、层位、水平和垂直的变化等。
根据钻孔数据,确定喷锚杆的位置和长度。
3.2 锚杆安装锚杆安装是基坑喷锚支护的核心步骤。
首先,按照设计要求进行锚杆的定位和布置。
然后,通过钻孔机或其他设备将喷锚杆安装到土体中。
安装过程需注意杆身的垂直度和粘结性能。
3.3 喷浆施工喷浆施工是最后一个环节。
根据设计要求和施工方案,选择合适的喷浆材料和设备进行施工。
喷浆时,需注意施工速度和压力的控制,确保喷浆的均匀性和黏结性。
4. 施工安全措施基坑喷锚支护施工过程中需要严格遵守施工安全规范,采取必要的施工安全措施。
包括但不限于:•工地标识和警示标志的设置;•施工人员的安全培训和防护工具的使用;•施工现场的围栏和警戒线的设置;•施工设备的维护和检修。
5. 施工质量控制基坑喷锚支护施工质量的控制是确保施工效果的关键。
在施工过程中,需要进行质量验收和检测,包括锚杆的握力测试、喷浆的均匀性检验等。
深基坑喷锚支护施工技术

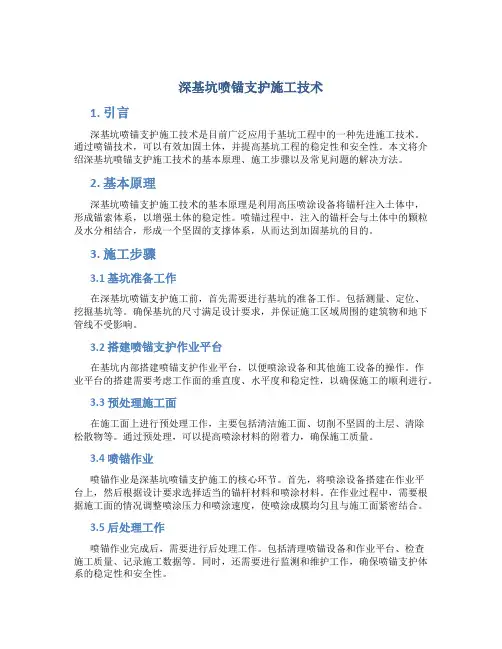

深基坑喷锚支护施工技术1. 引言深基坑喷锚支护施工技术是目前广泛应用于基坑工程中的一种先进施工技术。
通过喷锚技术,可以有效加固土体,并提高基坑工程的稳定性和安全性。
本文将介绍深基坑喷锚支护施工技术的基本原理、施工步骤以及常见问题的解决方法。
2. 基本原理深基坑喷锚支护施工技术的基本原理是利用高压喷涂设备将锚杆注入土体中,形成锚索体系,以增强土体的稳定性。
喷锚过程中,注入的锚杆会与土体中的颗粒及水分相结合,形成一个坚固的支撑体系,从而达到加固基坑的目的。
3. 施工步骤3.1 基坑准备工作在深基坑喷锚支护施工前,首先需要进行基坑的准备工作。
包括测量、定位、挖掘基坑等。
确保基坑的尺寸满足设计要求,并保证施工区域周围的建筑物和地下管线不受影响。
3.2 搭建喷锚支护作业平台在基坑内部搭建喷锚支护作业平台,以便喷涂设备和其他施工设备的操作。
作业平台的搭建需要考虑工作面的垂直度、水平度和稳定性,以确保施工的顺利进行。
3.3 预处理施工面在施工面上进行预处理工作,主要包括清洁施工面、切削不坚固的土层、清除松散物等。
通过预处理,可以提高喷涂材料的附着力,确保施工质量。
3.4 喷锚作业喷锚作业是深基坑喷锚支护施工的核心环节。
首先,将喷涂设备搭建在作业平台上,然后根据设计要求选择适当的锚杆材料和喷涂材料。
在作业过程中,需要根据施工面的情况调整喷涂压力和喷涂速度,使喷涂成膜均匀且与施工面紧密结合。
3.5 后处理工作喷锚作业完成后,需要进行后处理工作。
包括清理喷锚设备和作业平台、检查施工质量、记录施工数据等。
同时,还需要进行监测和维护工作,确保喷锚支护体系的稳定性和安全性。
4. 常见问题与解决方法4.1 施工面不均匀如果施工面不均匀,会导致喷涂材料的附着力不够,影响施工质量。
解决方法是在喷涂前对施工面进行修整,确保施工面的平整度和表面粗糙度满足要求。
4.2 喷涂压力过大喷涂压力过大会导致喷涂材料在施工面上形成的膜过厚,降低了喷涂材料的附着力。
深基坑喷锚施工方案

深基坑喷锚施工方案一、前言深基坑喷锚施工是在地下挖掘工程中常见的一种支护方式,其施工方案的设计和实施对于工程质量和安全至关重要。
二、施工准备2.1 勘察与设计在进行深基坑喷锚施工前,需进行地质勘察和结构设计,充分了解地下情况和挖掘工程需求,为施工方案的制定提供基础数据。
2.2 材料准备准备喷锚材料,包括固化剂、锚杆、注浆管等材料,确保材料的质量和数量符合工程要求。
三、施工步骤3.1 喷锚孔的布置根据设计要求,在挖掘基坑前确定喷锚孔的位置和布置方式,保证支护效果。
3.2 钻孔使用钻机对基坑周边进行钻孔,确保孔的深度和直径符合技术要求。
3.3 锚杆的安装将锚杆插入钻孔中,保证其长度和角度符合设计要求,确保支护效果。
3.4 注浆通过注浆管向孔内注浆,填充固化剂,保证锚杆与岩土之间的良好粘结,提高基坑的稳定性。
四、施工注意事项4.1 安全施工在进行深基坑喷锚施工时,施工人员需佩戴好安全防护装备,严格遵守施工规范,确保施工安全。
4.2 质量控制在施工过程中,要加强对材料和施工质量的检查,及时发现并纠正问题,保证工程质量符合标准要求。
五、施工结束与验收5.1 结束施工在喷锚施工完成后,需对施工区域进行清理,保持工程现场整洁。
5.2 验收进行喷锚支护工程的验收,检查工程质量和施工效果,确保工程符合设计要求和相关标准。
结语深基坑喷锚施工方案的制定和实施是保障工程质量和安全的重要环节,只有严谨的设计和施工流程,才能确保基坑的稳定性和可靠性。
希望通过本文的简单介绍,对相关工程施工有所了解。
完整基坑喷锚支护方案

基坑支护专项方案编制人 : _________________________________审核人: ________________________________审批人: _________________________________施工单位: _______________________________编制日期: ________________________________目录一、编制说明 (1)1、编制目的 (1)2、编制依据 (1)3、编制原则 (1)4、编制内容 (1)二、工程概况及特点 (2)1、工程概况 (2)2、设计概况 (2)3、场地工程地质条件 (3)4、位置、地形及地貌及周边环境 (3)5、场区地层基土工程性能 (3)6、地下水 (3)7、场地水、土对建材腐蚀性 (3)8、工程特点与施工条件 (3)三、施工部署 (4)1、项目组织机构及项目管理模式 (4)2、施工总体目标 (6)四、施工现场平面布置及管理 (7)1、总则 (7)2、垂直运输设备的布置 (7)3、现场施工道路布置 (8)4、现场办公室布置 (8)5、临水、临电及场区排水平面布置 (9)五、主要施工方案 (9)2、施工作业要求 (9)3、基坑防、排水要求 (10)4、施工技术准备 (10)5、施工技术要求 (10)6、设计说明 (10)7、喷锚支护方案 (11)8、施工工艺流程 (11)9、支护设计参数 (11)10、施工方法 (12)六、质量保证措施 (16)七、安全保证措施 (17)1、总体安全措施 (17)2、施工安全技术组织措施 (17)3、施工现场临时用电安全措施 (18)4、施工防火安全措施 (19)5、吊装安全措施 (19)6、基坑施工安全措施 (20)八、现场文明施工 (20)2、实施责任 (21)3、文明施工管理要点 (21)4、场区环境保护措施 (21)5、场区宣传板、标识板 (22)九、基坑施工应急预案 (22)1、方针和指导原则 (22)2、工作流程 (23)3、突发事件风险分析及预防 (24)4、应急资源分析 (24)5、法律法规要求 (24)6、应急准备 (25)7、教育、训练 (28)8、相互协议 (28)9、应急响应 (28)10、突发事件应急预案 (30)十、工期保证措施 (32)一、编制说明1、编制目的为保证本工程的基坑围护工程能顺利进行,保证基坑的安全,并且指导围护工程施工,特编制此方案。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
山西星睿岩土科技有限公司太原保利西江月项目一标段基坑支护工程施工方案审批 人: 审 核 人: 编 制 人:山西星睿岩土科技有限公司二〇一七年十二月目录第一章编制依据................................................................................................................ - 1 -第二章工程概况................................................................................................................ - 2 -一、工程概况............................................................................................................ - 2 -二、工程地质条件及水文地质条件........................................................................ - 3 -第三章设计方案................................................................................................................ - 3 -第四章施工计划................................................................................................................ - 4 -一、施工进度计划.................................................................................................... - 4 -二、设备投入计划.................................................................................................... - 4 -三、材料准备与供应计划........................................................................................ - 4 -第五章施工工艺技术........................................................................................................ - 5 -一、施工顺序............................................................................................................ - 5 -二、土钉施工方案.................................................................................................... - 6 -1、概述.............................................................................................................. - 6 -2、工艺流程...................................................................................................... - 6 -3、土钉施工...................................................................................................... - 6 -三、喷射混凝土施工方案........................................................................................ - 7 -1、工艺流程...................................................................................................... - 7 -2、施工工艺技术.............................................................................................. - 7 -3、施工质量要求及验收标准.......................................................................... - 8 -四、锚索施工方案.................................................................................................... - 9 -1、概述.............................................................................................................. - 9 -2、工艺流程...................................................................................................... - 9 -3、锚索施工...................................................................................................... - 9 -4、质量控制.................................................................................................... - 11 -五、降水井施工方案.............................................................................................. - 12 -1、概述............................................................................................................ - 12 -2、工艺流程.................................................................................................... - 12 -3、降水井施工................................................................................................ - 12 -4、管网排水布置与降排水施工.................................................................... - 12 -六、土方开挖与支护配合施工工艺技术.............................................................. - 13 -1、施工准备.................................................................................................... - 13 -2、施工要求.................................................................................................... - 13 -3、施工要点.................................................................................................... - 14 -第六章施工安全保障措施.............................................................................................. - 14 -一、危险因素、重要环境因素识别...................................................................... - 14 -二、安全专项施工措施.......................................................................................... - 15 -1、组织保障.................................................................................................... - 15 -2、技术措施.................................................................................................... - 15 -3、施工安全措施............................................................................................ - 16 -4、消防安全措施............................................................................................ - 16 -5、车辆和设备的安全管理措施.................................................................... - 16 -三、应急预案.......................................................................................................... - 16 -1、组织措施.................................................................................................... - 17 -2、应急措施:................................................................................................ - 17 -四、基坑监测监控.................................................................................................. - 18 -1、实行第三方监测与施工方监测同时进行,并对成果共享。
