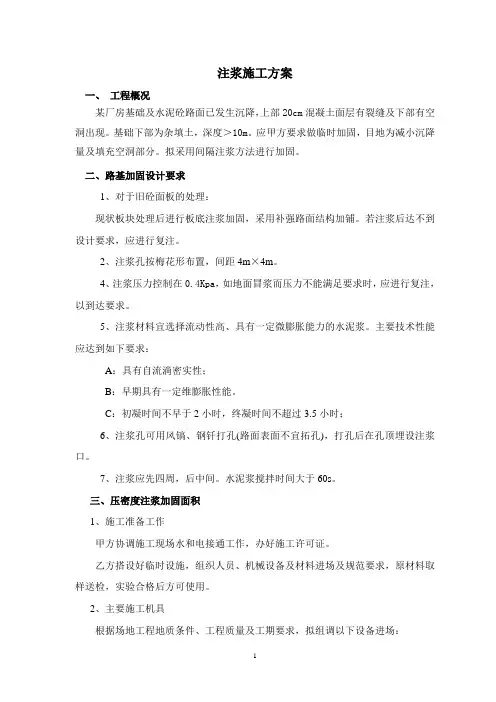

注浆施工方案一、工程概况某厂房基础及水泥砼路面已发生沉降,上部20cm混凝土面层有裂缝及下部有空洞出现。

基础下部为杂填土,深度>10m。

应甲方要求做临时加固,目地为减小沉降量及填充空洞部分。

拟采用间隔注浆方法进行加固。

二、路基加固设计要求1、对于旧砼面板的处理:现状板块处理后进行板底注浆加固,采用补强路面结构加铺。

若注浆后达不到设计要求,应进行复注。

2、注浆孔按梅花形布置,间距4m×4m。

4、注浆压力控制在0.4Kpa,如地面冒浆而压力不能满足要求时,应进行复注,以到达要求。

5、注浆材料宜选择流动性高、具有一定微膨胀能力的水泥浆。

主要技术性能应达到如下要求:A:具有自流淌密实性;B:早期具有一定维膨胀性能。

C:初凝时间不早于2小时,终凝时间不超过3.5小时;6、注浆孔可用风镐、钢钎打孔(路面表面不宜拓孔),打孔后在孔顶埋设注浆口。

7、注浆应先四周,后中间。

水泥浆搅拌时间大于60s。

三、压密度注浆加固面积1、施工准备工作甲方协调施工现场水和电接通工作,办好施工许可证。

乙方搭设好临时设施,组织人员、机械设备及材料进场及规范要求,原材料取样送检,实验合格后方可使用。

2、主要施工机具根据场地工程地质条件、工程质量及工期要求,拟组调以下设备进场:现场主要施工机械设备一览表根据业主及工期要求,可调整设备数量。

若利用河水作为注浆用水,需提前取样分析,并取得设计单位认可。

3、施工组织本工程实行项目责任制,项目经理负责人、财、物的调配,协调与业主、监理等有关部门关系,全面保证工程合同的实施。

为保证工程的顺利实施,公司将组建项目经理部。

施工现场岗位责任制及项目机构如下:四、施工技术质量管理1、工艺流程见(图一)2、材料管理根据工程及计划工期的要求,制定用料计划,施工中合理组织,确保材料正常供应。

做好原材料的保管工作,杜绝材料受损浪费的发生,做好防潮、防淋等工作。

3、质量保证措施1)、按《注浆技术规程》(YSJ211-92、YBJ44-92)施工。

地面加固注浆操作施工方案

地面加固注浆操作施工方案

地面加固注浆操作施工方案1. 引言地面加固注浆是一种常见的地基处理方法,通过在地面混凝土表面进行注入浆液的方式,提高地面的强度和稳定性。

本文将介绍地面加固注浆的操作施工方案,包括准备工作、材料和设备准备、施工流程以及安全注意事项等。

2. 准备工作在进行地面加固注浆操作前,需要进行以下准备工作: - 检查施工区域的地面情况,确保无大面积坑洞、松软区域等缺陷; - 清扫施工区域,确保地面干净无杂物; - 制定详细施工计划,包括注浆位置、注浆厚度等。

3. 材料和设备准备在进行地面加固注浆操作时,需要准备以下材料和设备: - 水泥:选择质量稳定、符合国家标准的水泥材料; - 混凝土注浆浆液:根据具体地面情况选择合适的注浆浆液,可以是水泥浆液、聚氨酯浆液等; - 注浆泵:用于将注浆浆液送至地面;- 注浆管道:将注浆浆液从泵输送到地面的管道; - 注浆针头:用于将注浆浆液注入地面。

4. 施工流程地面加固注浆的施工流程一般包括以下步骤:4.1 准备工作•将注浆泵放置在适当的位置,连接好注浆管道;•根据施工计划确定注浆位置,并进行标记;•准备好注浆材料并按照规定比例将混凝土和水进行混合。

4.2 注浆操作•将注浆针头插入地面,并根据注浆位置和厚度的要求进行注浆;•控制注浆压力,保证注浆浆液顺利进入地面;•根据注浆位置的要求,进行适当的注浆间距和注浆层数。

4.3 加固时间•注浆完成后,等待一定时间,让注浆浆液充分固化;•根据注浆材料的要求,确定固化时间。

5. 安全注意事项在进行地面加固注浆操作时,需要注意以下安全事项: - 操作人员必须佩戴好安全帽、手套、防护眼镜等个人防护装备; - 注浆时要注意工具和设备的稳定,防止意外事故发生; - 注浆过程中要注意控制注浆压力,避免因过高压力导致地面开裂或其他不良情况发生; - 在施工区域周围设置安全警示标志,防止他人进入施工区域。

6. 结论地面加固注浆是一种有效的地基处理方法,可以提高地面的强度和稳定性。

注浆施工方案范文

注浆施工方案范文

注浆施工方案范文一、背景介绍:注浆施工是指将固化剂注入土壤或混凝土结构中,以提高其强度和稳定性的一种施工方式。

注浆施工适用于各种工程中的土壤处理、地基加固、地下水控制等工程。

本文将针对注浆施工进行详细的方案介绍。

二、施工目标:1.提高土壤或混凝土结构的强度和稳定性;2.加固地基,提升地基承载能力;3.控制地下水位,防止水淹入工程。

三、施工步骤:1.前期准备:(1)确定施工范围和施工地点;(2)编制施工方案,并进行设计校核;(3)准备所需的材料和设备。

2.土壤处理:(1)清理施工区域的垃圾和杂物;(2)对施工区域进行除草和整平;(3)清理施工区域内的积水。

3.注浆施工:(1)洞口准备:在合适的位置打开洞口,洞口的尺寸和深度根据实际情况确定;(2)注浆设备设置:根据施工需求,设置注浆设备,包括注浆泵和注浆管路等;(3)注浆剂配置:根据土壤或混凝土的性质和工程需求,配置合适的注浆剂;(4)注浆施工:将注浆剂通过注浆泵注入到土壤或混凝土结构中,注浆的速度、压力和时间等参数需要根据实际情况进行调整;(5)监测:在施工过程中,对注浆过程进行监测,记录注浆剂的用量、注浆压力、注浆速度等参数。

4.施工结束:(1)清理施工现场,清除残留的注浆剂和设备;(2)对施工过程进行总结和评估,记录施工过程中遇到的问题和解决方案。

四、施工注意事项:1.注浆施工需要根据具体情况选择合适的注浆剂,注浆剂的选择应根据土壤或混凝土的性质、施工深度和施工目标等进行综合考虑;2.注浆施工过程中需要进行监测,记录注浆剂的用量、注浆压力、注浆速度等参数,以便后期的验收和评估;3.注浆施工过程中需要严格控制注浆压力和注浆速度,避免造成结构破坏或不均匀沉降等问题;4.施工结束后需要对施工过程进行总结和评估,记录施工过程中遇到的问题和解决方案,以便下次施工时进行参考。

五、施工时间和费用:1.注浆施工时间根据具体工程的大小和复杂度而定,一般情况下,较简单的工程需要几天到几个星期的时间,较复杂的工程可能需要几个月甚至更长的时间;2.注浆施工费用根据具体工程的规模和材料费用而定,一般情况下,较小的工程费用在几万元到几十万元之间,较大的工程费用可能超过百万元。

地表压力注浆施工方案

地表压力注浆施工方案

地表压力注浆施工方案一、工程背景与目标本工程位于[具体地点],面临着地表不稳定、土壤疏松等问题。

为确保建筑物的稳定与安全,减少地基沉降的风险,本方案提出了采用压力注浆技术进行地基加固。

主要目标在于通过注浆提升地基的承载能力与变形模量,确保建筑物的长期使用安全。

二、注浆材料与设备注浆材料:选用优质水泥、砂、添加剂等,按照设计要求的配比进行混合制备。

注浆设备:包括注浆泵、注浆管、搅拌机等,设备需定期检查与维护,确保注浆过程中的稳定性与连续性。

三、注浆工艺流程钻孔:根据设计要求,在指定位置进行钻孔作业。

制备注浆液:按照设计配比制备注浆液,确保混合均匀。

注浆:将注浆液通过注浆泵注入钻孔中,确保注浆液能够充分渗透并填充土壤孔隙。

封堵:注浆完成后,对注浆孔进行封堵,防止注浆液外溢。

四、压力注浆技术参数注浆压力:根据地质条件与注浆要求,设定合理的注浆压力,确保注浆效果。

注浆量:根据土壤疏松程度与建筑物荷载情况,确定注浆量,确保地基加固效果。

注浆速度:注浆速度需控制在合理范围内,避免过快导致注浆液流失,过慢影响注浆效果。

五、安全施工措施施工人员需佩戴安全防护用品,如安全帽、防护眼镜、手套等。

施工现场需设置警示标志,确保非施工人员不得进入施工区域。

定期对注浆设备进行检查与维护,确保设备运行安全。

六、质量监控与验收对注浆材料进行质量检查,确保符合设计要求。

对注浆过程进行实时监控,记录注浆压力、注浆量等关键参数。

注浆完成后进行验收,检查注浆效果是否达到设计要求。

七、环境影响评估评估注浆过程对周边环境的影响,如噪声、振动、地下水位变化等。

制定相应的环境保护措施,减少对周边环境的影响。

八、应急预案与处理针对可能出现的注浆液泄漏、注浆设备故障等突发情况,制定应急预案。

定期组织应急演练,提高应对突发情况的能力。

对突发情况进行及时处理,防止事态扩大,确保施工安全。

本施工方案仅供参考,具体施工时需根据现场实际情况进行调整。

施工过程中需严格遵守相关规范与标准,确保施工质量与安全。

注浆施工方案

注浆施工方案

注浆施工方案清晨的阳光透过窗帘的缝隙,洒在我的书桌上,一摞摞施工图纸在阳光下显得格外清晰。

我拿起笔,开始构思这份注浆施工方案。

一、工程概况本次注浆施工工程位于某城市核心区域,涉及地下管线、地铁隧道等多个重要设施。

为确保施工顺利进行,我们需针对不同区域、不同条件制定详细的施工方案。

1.工程地点:某城市核心区域2.工程规模:总面积约10000平方米3.工程内容:注浆加固、防渗漏处理二、施工目标1.确保施工过程中不影响周边环境和设施的正常运行。

2.提高地基承载力和稳定性,确保工程安全。

3.防止地下水和渗漏,提高工程防水性能。

三、施工工艺及方法1.注浆施工工艺(1)钻孔:根据设计图纸,采用钻机进行钻孔,孔径、孔深、孔距等参数应符合设计要求。

(2)清孔:钻孔完成后,采用高压水枪进行清孔,确保孔内无杂质、浮土。

(3)注浆:将注浆管插入孔内,启动注浆泵,按照设计压力进行注浆。

注浆过程中,应密切观察注浆压力、流量等参数,确保注浆效果。

(4)封孔:注浆完成后,采用水泥砂浆等材料进行封孔,防止浆液流失。

2.注浆材料(1)水泥浆:用于地基加固和防渗漏处理。

(2)化学浆:用于特殊部位,如地铁隧道等。

(3)混合浆:水泥浆与化学浆的混合体,用于提高注浆效果。

四、施工安排1.施工队伍:组建一支经验丰富的施工队伍,包括项目经理、技术负责人、施工人员等。

2.施工时间:根据工程进度,合理安排施工时间,确保工程按时完成。

3.施工设备:配备齐全的施工设备,包括钻机、注浆泵、搅拌机等。

五、施工质量控制1.严格遵循施工方案和设计要求,确保施工质量。

2.对施工人员进行技术培训,提高施工水平。

3.加强现场管理,确保施工安全。

4.对施工过程进行实时监控,发现问题及时处理。

六、施工安全措施1.制定详细的施工安全方案,明确安全责任。

2.对施工人员进行安全培训,提高安全意识。

3.设置安全警示标志,提醒施工人员注意安全。

4.配备齐全的安全防护设施,如安全帽、防尘口罩等。

喷砂车间地面注浆施工方案

喷砂车间地面注浆施工方案

马尾船政(连江)船舶及海洋工程装备园区特种船舶项目涂装车间注浆施工方案编制:审核:审批:福建六建集团有限公司马尾船政涂装车间项经部2015年10月施工组织设计(施工方案)报审表喷砂车间注浆施工方案一、注浆目的由于喷砂车间地面设计为在已施工好的砼地板上铺设一层12mm厚钢板,部分钢板与混凝土地面预埋件焊接后与混凝土地面存在间隙,两者之间的缝隙需灌注水泥浆,充填缝隙,使两者成为整体。

二、施工质量、安全及技术措施1、钢板之间的焊接:钢板与钢板之间应进行焊接,形成平面整体。

其他剩余的钢板焊接时预留10%-20%的缝不焊,等注浆结束后再焊接上。

钢板钻孔:在每块钢板中心部位,钻两个Φ20mm注浆孔,间距为两米左右,并在钢板一端钻透气孔。

3、注浆孔与注浆接头的焊接:为便于注浆管与注浆孔的对接,需焊接接头。

接头与钢板之间应焊接牢固,避免有的水泥浆在灌注时发生跑浆。

注浆接头焊接为角焊缝围焊。

4、注浆设备及设备安装注浆设备主要有高压或者中压注浆泵(天津聚能泵XPB-90D),立式搅拌机2台,其中一台搅拌水泥浆,另外一台主要起继续搅拌和储存作用,以及相应的配电箱、水箱和水泵等组成水泥浆搅拌站。

本次搅拌站应设在两个车间之间,浆液输送距离基本均等,可无须移动搅拌站。

5、浆液制作及灌注:(1)浆液制作及浓度:注浆压力呈现一定的变化规律,因此注浆浓度也可适时调节,以适应这种变化。

浆液浓度的调节还应根据板底吃浆的状况使其在特定的范围内起加固作用,浆液浓度的配制原则为采用32.5硅酸盐水泥,水灰比为(0.8~1):1,浆液比重约为1.55~1.5。

搅拌要均匀,并通过过滤后储存于立式搅拌机内,立式搅拌机保持常开状态,保证水泥浆不沉淀。

(2)注浆压力:正常情况下,注浆压力在0.5-1MPa。

(3)注浆管与注浆孔接头的连接:注浆管输送高压泵的压力水泥浆,2个注浆孔可分别单独灌浆,也可两孔同时灌浆。

为避免单独逐一灌浆时,有可能将另一注浆孔堵塞,建议采用三通接头,两孔同时灌注。

注浆施工工艺

注浆施工工艺

注浆施工工艺一、前言根据本公司技术人员的现场踏勘,针对朝阳区豆各庄现多处卫生间顶部出现漏水现象。

墙面出现断裂缝,卫生间渗漏严重,致使原防水层破坏,丧失防水功能,急需进行防水维修。

目前国内注浆堵漏材料大部分以遇水膨胀为主。

注浆液技术成熟,不需现场调配,质量稳定,开桶即可使用。

浆液耐化学腐蚀,固化后无毒、环保。

施工速度快,止水效果立竿见影,一劳永逸。

施工效率是传统施工方法的5~10倍,传统作法无法比拟。

施工不受季节、天气限制。

施工综合费用低,经济效益显著。

根据以上分析及现有技术情况,本公司建议根据现场实际情况按以下方案实施,达到预期理想效果。

二、设计依据1、采用主要设计规范:《注浆工程防水技术规范》(GB50108-2001)《土建注浆施工与效果检测》2、甲方提供的工程设计图纸及要求。

3、我单位多年的施工经验和优良的施工技术创新方法,结合有经验的施工和管理人员。

二、施工方案设计:1、高压灌浆堵漏作用机理:对裂缝形成化学粘结;对表面的孔隙形成高强度锚栓;高压力的推挤下填充所有裂缝。

2、高压灌浆堵漏就是利用高压灌浆机,将水溶性聚氨酯化学灌浆材料注入混凝土裂缝中,当浆液遇到混凝土裂缝中的水分会迅速分散、乳化、膨胀、固结,这样固结的弹性体填充混凝土所有裂缝,将水流完全地堵塞在混凝土结构体之外,以达到止水堵漏的目的。

高压灌浆堵漏技术是具有国际先进水平的高压无气灌注防水新技术,是发达国家水溶性灌浆材料使用的新型工艺。

3、水溶性聚氨酯化学灌浆材料是由过量的多元异氰酸酯和多羟基化合物预先制成含有游离异氰酸基团的低聚的氨基甲酸预聚体。

常用的多异氰酸酯有TDI、MDI、PAPI等3种。

多羟基化合物采用聚醚,它的官能团和分子量可以有好几种。

浆液灌入混凝土裂缝后,与渗漏水相遇发生化学反应,放出二氧化碳,并形成脲的衍生物。

从而达到防渗堵漏。

4、墙面注浆堵漏设计4.1墙面裂缝渗水:在墙上钻孔深度不超过板厚的1/2厚度,埋设止水针头并加以旋紧固定后注入专用药剂;注浆布孔分布间距为20~30㎝。

地面注浆站施工工艺流程

地面注浆站施工工艺流程

地面注浆站施工工艺流程一、前期准备工作1. 组织施工人员:在进行地面注浆站施工前,需要组织一支经验丰富的施工团队,包括项目经理、工程师、技术人员和施工人员等。

2. 选择注浆设备:根据工程要求选择合适的注浆设备,包括搅拌桩、泵车、搅拌车等设备,并进行设备的调试和检查。

3. 准备材料:准备好注浆所需的材料,包括水泥、砂浆、高强度膨胀剂、添加剂等,在施工前进行材料的检测和质量验收。

4. 安全措施:做好施工现场的安全防护措施,包括设置警示标识、配备安全用具、进行安全培训等,确保施工过程中安全可靠。

二、施工准备阶段1. 现场勘测:在施工前对施工现场进行勘测,了解地质情况、地基承载能力、地下设施等情况,为施工工艺的制定提供基础数据。

2. 划定施工范围:根据勘测结果确定注浆施工的范围和深度,制定施工方案和工艺流程。

3. 确定注浆孔位:根据设计要求确定注浆孔位和孔径,根据浆液的特性和地层情况确定孔位的布置和间距。

4. 设计混凝土浆配比:根据地层的情况和注浆的要求,确定混凝土浆的配比和施工参数,包括水灰比、浆液流动性和早期强度要求等。

三、施工操作流程1. 孔洞开挖:根据设计要求使用钻机对注浆孔位进行开挖,孔径和深度需符合设计规范要求,保持孔壁的垂直度和清洁度。

2. 清理孔道:用空气或水冲洗孔道,清除孔内的杂物和松动土层,保证浆液注入孔道的畅通。

3. 浆液搅拌:将水泥、砂浆、膨胀剂等材料按一定的配比放入搅拌车或搅拌桩中,进行充分搅拌,确保浆液的均匀和饱满。

4. 注浆操作:通过泵车将浆液注入到预先开挖好的孔道中,根据设计要求控制注浆的速度和压力,确保浆液充填到孔道底部。

5. 监测与调试:在注浆过程中要不断监测孔道内的压力和浆液的流动情况,及时调整注浆参数,确保注浆的效果和质量。

6. 养护与检查:注浆完成后,对充填的地层进行养护和固化,一般需要进行几天到几周的养护时间,待浆液达到强度要求后进行检查。

7. 现场清理:施工结束后对现场进行清理,清除杂物和废料,保持施工现场的整洁和安全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

马尾船政(连江)船舶及海洋工程装备园区特种船舶项目涂装车间
注浆施工方案
编制:
审核:
审批:
福建六建集团有限公司
马尾船政涂装车间项经部
2015年10月
施工组织设计(施工方案)报审表
喷砂车间注浆施工方案
一、注浆目的
由于喷砂车间地面设计为在已施工好的砼地板上铺设一层12mm厚钢板,部分钢板与混凝土地面预埋件焊接后与混凝土地面存在间隙,两者之间的缝隙需灌注水泥浆,充填缝隙,使两者成为整体。

二、施工质量、安全及技术措施
1、钢板之间的焊接:
钢板与钢板之间应进行焊接,形成平面整体。

其他剩余的钢板焊接时预留10%-20%的缝不焊,等注浆结束后再焊接上。

2、钢板钻孔:
在每块钢板中心部位,钻两个Φ20mm注浆孔,间距为两米左右,并在钢板一端钻透气孔。

3、注浆孔与注浆接头的焊接:
为便于注浆管与注浆孔的对接,需焊接接头。

接头与钢板之间应焊接牢固,避免有的水泥浆在灌注时发生跑浆。

注浆接头焊接为角焊缝围焊。

4、注浆设备及设备安装
注浆设备主要有高压或者中压注浆泵(天津聚能泵XPB-90D),立式搅拌机2台,其中一台搅拌水泥浆,另外一台主要起继续搅拌和储存作用,以及相应的配电箱、水箱和水泵等组成水泥浆搅拌站。

本次搅拌站应设在两个车间之间,浆液输送距离基本均等,可无须移动搅拌站。

5、浆液制作及灌注:
(1)浆液制作及浓度:
注浆压力呈现一定的变化规律,因此注浆浓度也可适时调节,以适应这种变化。

浆液浓度的调节还应根据板底吃浆的状况使其在特定的范围内起加固作用,浆液浓度的配制原则为采用32.5硅酸盐水泥,水灰比为(0.8~1):1,浆液比重约为1.55~1.5。

搅拌要均匀,并通过过滤后储存于立式搅拌机内,立式搅拌机保持常开状态,保证水泥浆不沉淀。

(2)注浆压力:
正常情况下,注浆压力在0.5-1MPa。

(3)注浆管与注浆孔接头的连接:
注浆管输送高压泵的压力水泥浆,2个注浆孔可分别单独灌浆,也可两孔同时灌浆。

为避免单独逐一灌浆时,有可能将另一注浆孔堵塞,建议采用三通接头,两孔同时灌注。

(4)注浆量:
以透气孔冒浆,或相邻钢板注浆孔冒浆时,停止注浆。

三、注意事项
确保水泥质量符合要求,每道工序应确保无质量问题后方能进入下一道工序。

喷砂车间12mm地面钢板与混凝土地面间隙符合相关规范要求的,则无需注浆处理。

施工流水线作业示意图
劳动力计划表
主要材料用量表
机械设备一览表。
