一、前言
生态混凝土作为新型建筑材料,具有轻质、环保、保温隔热等特点,受到了广
泛关注。

在施工过程中,采用科学合理的施工方案能够确保生态混凝土的性能发挥,提高施工效率。

本文将介绍生态混凝土的施工方案。

二、材料准备
1.生态混凝土:按照工程需要提前预定,注意保持包装完整,避免受潮。

2.搅拌设备:选择适合规模的搅拌机,保证混凝土拌合均匀。

3.施工工具:如铲子、平整工具等,保持清洁,以免影响生态混凝土表
面质量。

三、施工步骤
1.地基处理:根据设计要求进行地基处理,确保地基平整、稳固。

2.混凝土铺设:将生态混凝土均匀铺设在地基上,注意控制厚度和平整
度。

3.整体浇筑:待生态混凝土铺设完成后,通过搅拌设备将混凝土进行整
体浇筑,确保混凝土充实、密实。

4.表面处理:在混凝土初凝后,使用施工工具对表面进行整理,保证表
面平整无裂缝。

5.养护保养:在生态混凝土浇筑完成后,根据施工条件进行养护保养,
保证混凝土强度发挥。

四、注意事项
1.施工人员应具备相关证书和经验,确保施工质量。

2.严格按照设计要求进行施工,防止出现质量问题。

3.施工过程中注意安全,佩戴相关防护用品,避免发生意外事故。

4.施工结束后,对施工现场进行清理,保持整洁。

五、总结
生态混凝土施工方案的科学合理性对于保证工程质量至关重要。

通过材料准备、施工步骤、注意事项等方面的正确操作,可以有效提高生态混凝土施工效率,确保工程质量。

希望以上内容对生态混凝土施工方案的理解有所帮助。

生态混凝土护坡施工方案

生态混凝土护坡施工方案

生态混凝土护坡施工方案一、施工方案概述护坡工程是为了保护土地、防止土壤侵蚀、促进植被生长等目的而进行的一项重要工程。

生态混凝土护坡是一种新型的护坡方式,结合了绿化和混凝土工程的优势,能够实现环境友好、生态保护的效果。

本文将详细介绍生态混凝土护坡施工方案,包括基础处理、混凝土浇筑、植物覆盖等内容。

二、施工前准备工作1.现场勘测:对护坡需要施工的区域进行勘测,确定护坡的坡度、长度和宽度等参数,为后续的施工提供依据。

2.环境保护措施:在施工现场周围设立围挡,进行垃圾分类收集和处理,保护环境。

3.材料准备:根据设计要求,准备好所需的生态混凝土、水泥、石子等材料,并进行质量检验。

三、基础处理1.基础清理:清除基础上的杂物、石块等,保持基础表面的平整。

2.基础处理:对基础进行加固处理,采用钢筋网铺设或注入加固剂等方式,提高基础的稳定性和承载能力。

四、混凝土浇筑1.混凝土配比:根据设计要求,合理确定混凝土配比,确保混凝土的强度和稳定性。

2.模板安装:根据护坡的形状和尺寸,安装模板,确保混凝土能够顺利浇筑并保持理想的形状。

3.混凝土浇筑:采用机械浇筑方式,确保混凝土的均匀性和密实性。

4.养护:在混凝土浇筑后,及时进行养护,保持适宜的湿度和温度,提高混凝土的强度和耐久性。

五、植物覆盖1.土壤调整:根据植物的需求,在混凝土表面铺设适宜的土壤,进行土壤的调整和改良,提供良好的生长环境。

2.植物选用:选择适应当地气候和土壤条件的植物,如防护性良好、较为耐旱的草坪、灌木等植物。

3.植物种植:在调整好的土壤上进行植物的种植,保证植物的根系与土壤充分接触,提高植物的生长率和存活率。

4.养护管理:对种植的植物进行适时的浇水、修剪等养护管理,保证植物的正常生长和健康状态。

六、工程验收在护坡施工完成后,进行工程验收,对护坡的施工质量和效果进行检查,确保护坡工程的合格性。

对于存在问题的地方,及时进行修复和整改。

七、安全措施在整个施工过程中,要严格遵守相关的安全规范和操作规程,保证工作人员的人身安全。

14生态混凝土挡墙工程施工方案

14生态混凝土挡墙工程施工方案

生态混凝土挡墙工程施工方案1 概述本工程的生态护岸工程主要类型有:生态砼护坡式护岸、叠石挡墙式护岸、植生型自嵌式景观挡墙护岸、卵石坡式护岸、钢筋砼护岸、生态砼挡墙式护岸、仿木桩护岸等。

上述护岸类型较多,但主要施工内容为:生态砼护坡、格宾石笼基础、土工布土工格栅铺设、砼垫层、砼底板、砼挡墙、砼压顶等。

生态护岸工程宽约200m长度约3.77km的岷江川主寺河段左右两段进行生态改造。

施工中将根据生态护岸的类型及长度,按左右岸将全线分成三个施工工区,各施工区独立平行施工。

各施工区施工先后顺序为:基槽开挖、格宾石笼基础施工、回填、护坡或挡墙施工、再回填等。

其中生态混凝土砌块挡墙分布在右岸桩号2+950~3+770,委托拥有多种生态混凝土专利权企业—上海嘉洁生态型混凝土草坪有限公司进行生态混凝土挡墙构件生产及绿化等项目。

(附上海嘉洁生态型混凝土草坪有限公司的营业执照、专利等)2 施工程序施工准备f C20混凝土框构件制作f现浇后部绿化砼浇注f中部营养材料配制及安装f 现浇前部绿化混凝土f填充脱碱剂即盐碱改良材料f客土及草籽回填或直接铺种草坪。

3 施工前的准备工作在进行全面施工前,需要做好各项技术准备、材料及设备准备、植物种植准备、植物养护等准备工作。

3.1 技术准备:做好施工方案的审查工作,施工任务确定后,提前与建设单位、监理单位联系,掌握施工方案、编制情况、做好图纸会审工作,使每个现场管理人员能及时领会到设计方案的意图,以便贯彻落实,组织好施工管理。

3.2材料及设备准备:认真做好材料采购的准备工作,根据绿化型混凝土材料规格及技术含量要求,落实材料的供应。

做好材料送检、复测工作。

保养好计划进场的机械设备,工具等。

随时以良好的性能进场。

机械准备如下表:(机械设备配备包括生态混凝土护坡生产所需设备)为了确保绿化混凝土护坡工程保质保量的完成,考虑到松潘地区地理位置和气候条件的特殊性,项目部要求上海嘉洁生态型混凝土草坪有限公司选派管理经验丰富的项目经理担任主管,并借鉴以前成功的管理经验成立专家组指导施工。

生态挡墙施工方案

生态挡墙施工方案

生态挡墙施工方案清晨的阳光透过窗帘,洒在满是图纸的办公桌上,我泡了杯热茶,打开电脑,开始构思这个“生态挡墙施工方案”。

施工方案,对我来说,早已不是陌生的事物,10年的经验让我对每一个细节都了如指掌。

一、工程概述这个生态挡墙位于我国某城市河流治理工程的关键位置,起着防止河岸侵蚀、保护生态环境的作用。

挡墙设计新颖,采用了生态混凝土和绿色植被相结合的方式,旨在打造一个既能稳固河岸,又能与周围环境和谐共生的生态景观。

二、施工准备工作1.技术准备:收集相关图纸、技术规范和施工标准,对施工人员进行技术培训,确保每个人都能熟练掌握施工工艺。

2.物资准备:提前采购生态混凝土、钢筋、模板等施工材料,并确保材料质量符合国家标准。

3.施工现场准备:清理施工现场,搭建临时设施,布置施工用水、电等基础设施。

三、施工方法及工艺流程1.挡墙基础施工:采用挖掘机进行土方开挖,达到设计标高后,进行基础垫层施工,然后进行钢筋绑扎和模板安装。

2.生态混凝土浇筑:采用泵送混凝土工艺,将生态混凝土浇筑到挡墙模板内,确保混凝土密实、平整。

3.绿色植被施工:在挡墙表面预留的植生孔内,植入绿色植被,如爬山虎、常春藤等,以增加挡墙的生态效益。

4.模板拆除及养护:待混凝土达到一定强度后,拆除模板,进行养护,确保混凝土质量。

5.质量验收:对施工过程进行全面检查,确保每个环节都符合设计要求。

四、施工难点及解决方案1.难点:生态混凝土的配比和浇筑工艺要求较高,容易出现质量问题。

解决方案:与专业混凝土公司合作,确保生态混凝土的质量;对施工人员进行技术培训,提高浇筑工艺水平。

2.难点:绿色植被的种植和养护需要精心操作,以确保植被生长良好。

解决方案:选择适应性强的绿色植被,制定科学的养护方案,确保植被生长。

五、施工安全及环保措施1.安全措施:施工现场设置安全警示标志,配备安全防护用品,对施工人员进行安全培训,确保施工过程安全。

2.环保措施:合理利用施工材料,减少废弃物产生;施工现场设置围挡,防止扬尘污染;合理安排施工时间,减少噪音污染。

现浇植生型生态混凝土护坡施工方法

现浇植生型生态混凝土护坡施工方法

现浇植生型生态混凝土护坡施工方法发表时间:2020-12-17T02:13:49.286Z 来源:《建筑学研究前沿》2020年20期作者:曹宇黄斌冯明[导读] 种子散播法及草皮铺设法,通常存在着覆土层抗侵蚀(降雨、水位变动、水流冲刷)能力弱、营养基层保肥及保水性差、植物抗旱及抗冻能力低、后期养护成本高、植生效果受气候因素影响大等不足。

江阴市周庄水利农机管理服务站江苏江阴 214400一、背景技术河航道护岸工程是保护江河堤岸免受水流、风浪侵袭和冲刷所采取的的工程措施。

通常河道的护岸结构主要有加筋土护岸结构、浆砌或干砌块石护岸结构、现浇混凝土重力挡土墙护岸结构及预制混凝土块体护岸结构等,这些护岸结构在满足护坡功能性要求的同时,隔绝了土壤与水体之间的物质交换,破坏了河湖岸区原有的生态系统,造成生物多样性下降,陆岸及水生动植物丧失了栖息空间,水体自净功能下降甚至完全丧失,留下的是一条条灰色的长廊。

有鉴于此,具备多孔性的植生型生态混凝土越来越多地应用于河湖护坡结构中。

植生型生态混凝土护坡具有高强度、大孔隙率、结构稳定、抗冻融型好、有效的抑制堆土流失的性能特点,又能适应多种植生方式,绿化覆盖率达到95%以上,改善生态环境和景观,可实现长期持续性生态护坡,然而,与植生型生态混凝土护坡配套的常规绿化工法如:种子散播法及草皮铺设法,通常存在着覆土层抗侵蚀(降雨、水位变动、水流冲刷)能力弱、营养基层保肥及保水性差、植物抗旱及抗冻能力低、后期养护成本高、植生效果受气候因素影响大等不足。

因此,目前亟需发明一种施工效率高,同时护坡面自上而下全面生态化,且经济技术效益突出的现浇植生型生态混凝土护坡结构。

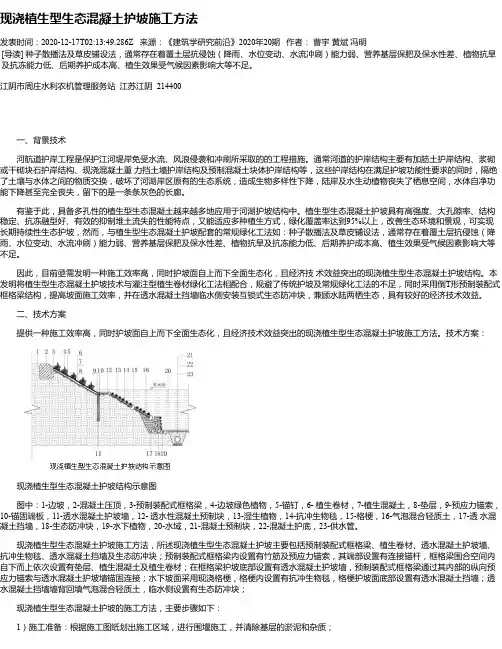

本发明将植生型生态混凝土护坡技术与灌注型植生卷材绿化工法相配合,规避了传统护坡及常规绿化工法的不足,同时采用倒T形预制装配式框格梁结构,提高坡面施工效率,并在透水混凝土挡墙临水侧安装互锁式生态防冲块,兼顾水陆两栖生态,具有较好的经济技术效益。

拦河混凝土施工方案

拦河混凝土施工方案

拦河混凝土施工方案一、工程概况与目标本工程旨在通过实施拦河混凝土施工,达到有效调控河流流量、保障河道安全、改善生态环境等多重目标。

在施工过程中,需确保工程质量可靠,满足设计要求,并充分考虑环保和安全因素。

二、施工前准备工作现场勘察:详细了解施工现场的地形、地貌、河流流向、流速等基本情况,为后续施工方案的制定提供依据。

施工设计:根据勘察结果,结合工程要求,编制详细的施工图纸和施工方案。

材料采购:按照设计要求,提前采购符合标准的混凝土原材料,确保施工过程中的材料供应。

设备准备:购置和调试必要的施工设备,如混凝土搅拌站、运输车辆、泵车等。

人员培训:对施工人员进行必要的技术和安全培训,确保他们熟悉施工流程和操作规程。

三、材料选择与质量控制混凝土原材料:选用符合国家标准的水泥、骨料、掺合料等,确保混凝土质量。

混凝土配合比:根据工程要求和材料性能,进行配合比设计,并在施工过程中严格控制配合比。

混凝土质量控制:在施工过程中,对混凝土的质量进行实时监控,确保混凝土强度、和易性等指标满足要求。

四、施工方法与工艺流程施工方法:采用干硬性混凝土施工方法,确保混凝土在浇筑过程中不发生离析现象。

工艺流程:包括模板制作与安装、钢筋加工与绑扎、混凝土搅拌与运输、混凝土浇筑与振捣等步骤。

五、施工设备与人员配置设备配置:根据施工进度和工程量,合理配置混凝土搅拌站、运输车辆、泵车等设备。

人员配置:根据施工需要和工种要求,合理安排施工人员,确保施工过程的顺利进行。

六、安全与环保措施安全措施:制定严格的安全管理制度,加强施工现场的安全管理,确保施工人员的人身安全。

环保措施:采取有效的环保措施,如控制噪音、减少扬尘等,减少对周边环境的影响。

七、进度与质量控制进度控制:根据工程要求和实际情况,制定合理的施工进度计划,确保工程按时完成。

质量控制:建立完善的质量管理体系,对施工过程进行全面监控,确保工程质量符合要求。

八、工程验收与维护工程验收:在工程竣工后,按照相关标准和规范进行验收,确保工程质量和安全。

拆除素混凝土地坪施工方案

拆除素混凝土地坪施工方案

拆除素混凝土地坪施工方案一、前期准备1、实地勘察和数据收集在正式开始拆除工程前,进行详细的实地勘察和数据收集是确保施工顺利进行的关键步骤:土地勘察:对拟拆除区域进行全面勘察,包括地质、地形、水文等方面,了解可能的地质风险和环境特征。

结构检查:对待拆除建筑或结构进行结构评估,检查建筑物的强度、材料状况、裂缝、损伤等情况,并记录详细数据。

环境调查:调查拆除区域周边环境,包括邻近建筑、水体、植被等,以预测拆除过程中可能的影响。

法规了解:详细了解当地和国家的相关法规和环保标准,确保拆除过程符合法规要求。

现场标记:标记关键地点,如地下管线、电缆等,避免在拆除过程中对重要设施造成损害。

2、制定施工计划基于实地勘察和数据收集的结果,制定详细的施工计划,确保拆除工程的有序进行:拆除顺序:根据结构分析确定拆除顺序,从非承重结构到主要承重结构的逐步拆除。

施工时间表:制定详细的施工时间表,包括每个拆除阶段的开始和结束时间,以及可能的关键节点。

人力和设备调配:确定所需的人力和设备资源,包括拆除设备、工人、工程师等,并进行合理的调配。

安全计划:制定详细的安全计划,包括应急预案、安全培训、个人防护装备的使用等。

环保计划:制定环保计划,包括废弃物的分类、处理和回收方案,以确保拆除过程对环境的影响最小化。

3、获取相关许可证和批准在拆除工程开始之前,确保获得所有必要的许可证和批准,以避免不必要的法律问题:建筑许可:根据当地建筑法规,获得相关的建筑许可证。

环保批准:向环保部门申请并获得拆除工程的环保批准,确保拆除过程符合环保法规。

交通管制:如有需要,与交通管理部门协商,确保拆除工程对交通的影响得到合理控制。

邻里沟通:与周边居民和企业进行沟通,解释拆除工程的计划和可能的影响,争取他们的理解和支持。

其他许可:根据实际情况,可能还需要其他相关许可证,如水土保持许可、噪音许可等。

二、安全措施1、制定安全计划在拆除工程开始之前,制定详细的安全计划是确保施工安全的基础。

生态混凝土护坡施工方案

生态混凝土护坡施工方案

生态混凝土护坡施工方案生态混凝土护坡施工方案一、背景和目的随着城市化的不断推进和土地资源的日益紧张,山坡地和河岸等地区的生态环境面临越来越大的威胁。

为了保护生态环境、防止土壤侵蚀、避免山体滑坡等灾害,采用生态混凝土护坡技术成为了一种重要的手段。

本方案旨在探讨生态混凝土护坡施工的具体方案。

二、施工步骤1.确定施工范围和要求:根据实际情况,确定护坡的起止点和高度的要求。

定位并标明施工线和基准点。

2.现场准备:清理施工区域,清除施工范围内的杂草和垃圾等。

确保施工区域干燥整洁。

3.准备材料和设备:准备生态混凝土和相应的建筑材料,确保各项材料的质量和数量满足施工需求。

准备混凝土搅拌机、运输车等设备。

4.基础处理:根据护坡要求,对施工区域进行基础处理。

可以采用挖掘、填筑、夯实等方法,确保基础平整牢固。

5.地网回埋:将地网按照设计要求进行铺设,采用预埋或直接回埋的方式。

确保地网与基础之间的紧密结合。

6.混凝土施工:按照设计要求,将混凝土搅拌均匀,再进行浇筑。

可以采用模板、或者人工技术进行施工,确保混凝土的质量和稳定性。

7.养护处理:生态混凝土护坡施工完成后,进行养护处理。

根据实际情况,可以选择喷洒或覆盖保护层,以充分利用环境温度和湿度,加速混凝土的硬化和强度提高。

三、质量控制1.材料质量:采用优质的生态混凝土和其他辅助材料,确保护坡工程的质量。

2.施工质量:按照设计要求和工艺流程进行施工,严格控制施工过程中的每一个环节,确保施工质量。

3.监理检查:由专业的监理单位进行监理检查,定期检查施工质量,并提出改进意见。

四、安全保障措施1.施工现场设立安全警示标志,明确施工区域,确保工人和过往车辆的安全。

2.施工人员必须按照规定穿戴安全帽、安全鞋等个人防护装备。

3.施工过程中注意协调和配合,避免发生交通事故和其他安全事故。

五、环保措施1.在施工现场严格控制噪音、扬尘等污染物的排放,防止对周围环境造成污染。

2.施工过程中合理利用水资源,节约用水,避免水资源的浪费。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

生态砼施工方案目录工程概况工程目标编制依据安全生产、文明施工保证措施质量保证措施机具计划施工办法本工程绿化种植施工施工方案服务目标工程概况工程目标本工程作为2013年青岛市重点工程之一,我公司将它作为形象工程对待。

经领导班子讨论研究决定,在本工程中一定要充分发挥本公司技术优势和施工经验,科学组织施工作业程序,精心施工,坚持“科学管理、注重质量、信守合约、真诚服务”、不断的把最优秀的建筑安装工程贡献给社会的质量方针,严格履行合同。

以一流的工程质量,一流的安全生产与文明施工,一流的效率,一流的服务圆满完成工程任务依据:1、工程招标文件;2、青岛市水利勘察设计研究院提供的施工图纸;3、国家现行的施工规范有关标准、法律、法规、规范等文件;4、现场及周围环境实地踏勘;5、现行劳动定额;6、我公司颁发的有关建筑施工规程、安全、质量等文件7、我公司程序文件和施工作业指导书,及有关施工质量、安全生产、技术管理、文明施工等文件。

安全生产、文明施工目标建筑工地的文明施工,安全生产同样是企业在社会上立足的一个极其重要的窗口,针对施工现场的特点,从抓现场管理入手,创出自己的品牌工程,严格执行国家及山东省关于安全生产、文明施工、标化样板工地的各项标准。

对现场办公室、职工生活区、材料堆放、机具设备布置、临时用电、用水、施工场地的规划布置着眼于高标准、严要求。

进一步提高企业特色及创新意识,同时为职工的工作、生活提供较良好的环境。

将“安全生产,文明施工”作为施工期间一项十分重要的工作,并由专人来抓,把工作落到实处,现场管理确保达到文明标化工地水平。

施工流程:1、坡面平整、压实2、开槽、制模、浇筑框格砼3、在浇筑好的框格内铺设粗砂垫层4、砂垫层喷洒营养基材5、生态砼制备、浇筑6、人工养护7、生态砼内灌注营养基材8、铺设表层土壤并混入多品种植物种子与营养剂9、覆盖养生设施育苗催生进入后期管理、施工流程施工步骤1、清扫框格待框格拆模后,清理框格内的树根、浮石、杂草等,便于浇筑生态混凝土。

2、添加剂现场投入、搅拌按施工配合比,现场搅拌机(滚筒搅拌机)搅拌生态混凝土。

先投入砂、石、水泥搅拌一分钟,然后加入适量的水(约60%)搅拌一分钟,再加入定量的添加剂和剩余部分的水,最后通过观察混凝土状态是否达到要求而视情况加水,搅拌时间控制在3分钟以内。

为保证添加剂与水泥、骨料混合均匀并搅拌,添加剂加入前,须用水稀释,按添加剂:水为1:6的体积比进行稀释。

搅拌好的生态混凝土应表面发亮、浆体均匀,不可出现流态浆体。

完成上述过程即可开始浇筑。

3、生态混凝土现场浇筑(1)将生态混凝土注入0.3~0.5m3的装料斗中,通过汽车起重机慢慢移动到柜架内进行浇筑(根据汽车起重机设置位置到施工部分的距离,选择汽车起重机的机种)。

(2)通常情况下,必需在添加剂投入后1小时以内完成浇筑,如果温度在25℃以上时,需30~40分钟完成。

(3)如果运输条件受到限制,则采用现场搅拌机搅拌、人工运输进行浇筑。

将生态混凝土注入手推工程车内中,通过人工运输到框架内进行浇筑。

若现场温度在25℃以上时,需25~30分钟内完成。

(4)浇筑的生态混凝土厚度应满足设计要求。

(5)施工完毕后,搅拌机和运输工具需及时清理,铲除粘在机内余物。

(6)浇筑生态混凝土无需振捣,但需分两层浇筑,并拍实。

4、灌注营养基材为了保证生态混凝土绿化效果,根据植物根系趋肥趋水性,可向生态混凝土内的连通孔隙中灌注营养基材。

本工序可与生态混凝土浇筑进行交叉作业。

生态混凝土浇筑7天后,将种植土、营养材料、微量元素肥料等材料混合,加水搅拌成稀泥浆状,采用专用注浆设备,通过高压蠕动管将泥浆压入生态混凝土内的连通孔隙,直到稀泥浆从框格下部渗出时,这说明灌注的泥浆已经到达生态混凝土底部,然后进行下一个框格的灌注。

种植土宜采用当地的表土,营养材料及微量元素肥料等需根据现场情况、绿化草种等进行调整。

5、表面精加工将框格内的生态混凝土表面平整,并用铁锹拍打整平,使表面颗粒呈均匀状态,然后用金属抹子压实、抹平即可。

最后,用布、海绵等进行框格的清洗、清扫,除去附着在框格上的生态混凝土。

6、植草绿化灌注营养基材与土搅拌混合草种施工完成后,须及时进行植草绿化后期管理。

(1)草及灌溉用水种植草应具有耐旱、耐涝、容易生长、蔓面大、根部发达、茎低矮强壮和多年生长的特性,应选择适合工程所在地区当地气候的品种的优质草块,并符合现行关于植物病害及昆虫传染检疫的法规。

铺土拌合草种的草源应生长良好,密度高,而且有足够面积的草。

种植或养护植物用水应无油、酸、碱、盐或其他对植物生长有害的物质。

(2)浇水成活铺完后浇透水一遍。

以后一周内早晚各一次,浇透。

一周后,可依据天气情况决定是否改为每天一次。

直到草种成活、完全扎根为止。

7、植草养护常见的草种养护工作包括:、施肥、梳理、补播、浇灌、病虫害控制、翻耕和重新建植。

(1)施肥施肥是植草养护中又一重要环节。

因此,必须补充足够的营养,以快速生长。

植草施肥一般以施氮肥为主,兼施复合肥。

施肥量每667m2 8-12kg为宜,即15-18g/m2,施肥次数根据草坪种类不同要求有差别。

一般草每年施肥次数达7-8次。

施肥集中时间在4-10月间,特别是10月份的秋肥尤其为重要。

植草施肥要均匀。

为此可将肥料分半从两个方向施入。

施肥后要及时浇水,使肥料充分溶解,促进根系对养分的吸收。

(2)浇水植草由于品种不同,其抗旱性有些差别,其旺盛生长阶段,均需要足够的水分。

因此,适时浇水是养护好草坪的又一项措施。

一般在高温干旱季节每5-7天早晚各浇1次透水,湿润根部达10-15cm。

其他季节浇水以保护土壤根部有一定的湿度为宜,但浇水时应保持灌溉均匀,节约用水,同时又清除了草面灰尘。

(3)病虫防治植草病害大多属真菌类,如锈病、白粉病、菌核病、炭疽病等。

它们常存在于土壤枯死的植物根茎叶上,遇到适宜的气候条件便侵染危害草,使草生长受阻,成片、成块枯黄或死亡。

防治方法通常是根据病害发生侵染规律采用杀菌剂预防或治疗。

预防常用的杀菌剂有甲基托布津、多菌灵、百菌清等。

危害草的害虫有夜蛾类幼虫、粘虫、蜗虫、蛴螬、蝼蛄、蚂蚁等食叶和食根害虫,常用的杀虫剂有杀虫双、杀灭菊脂。

防治时对草进行喷雾。

(5)更新复播和加土复播植草若出现斑秃或局部枯死,需及时更新复播,即早春或晚秋施肥时,将经过催芽的草籽和肥料混在一起均匀洒在草上。

对经常浇水、清理枯草层造成的缺土、根系外漏现象,要在草萌芽期或修剪后进行加土补土复播,一般每年1次,多在早春土壤解冻后进行。

生态混凝土的标准配比方案生态混凝土护坡施工比较简单,可使用商品混凝土,用混凝土运输车将商品混凝土运输到现场加入添加剂,也可在现场进行配置、搅拌,然后进行浇筑。

但需注意以下问题:(1)由于添加剂的用量直接影响生态混凝土的空隙率及其它特性,如随意改变添加剂的用量,会造成混凝土强度、孔隙率及植生达不到设计要求。

因此在施工过程中,应严格按添加剂标准用量进行生态混凝土配置,并按规范规定制作砼试块报验。

(2)应严格按照现场技术指导人员的要求进行添加程序及对水灰比的控制。

(3)生态混凝土配合比方案建议使用下表中的生态混凝土配合比,若当地材料难以满足,可适当调整。

C15植生生态混凝土设计配方水泥规格:P.042.5;碎石规格:GB/T14685-2001中10-25mm的连续粒级骨料;4-6cm砂:中砂,参照GB/T14684-2001。

注:此配合比需根据现场砂、石含水率等情况作相应的调整,确定现场生产配合比。

生态混凝土质量管理在生态混凝土的施工过程中,每浇筑50m3,便进行一次质量管理抽样试验(或每日一次)。

试样的制作及养护方法:(1)试模:抗压强度及孔隙率试验15cm×15cm×15cm;透水试验ф10㎝×20㎝。

(2)夯实方法:分2层夯实,每层用Φ16㎝的捣棒振捣11次。

(3)试样数量:抗压强度试验两组(7d强度和28d强度各一组)(端面处理),透水试验一组(端面不需处理)。

(4)抗压强度试件底面及表面需做水泥浆抹平处理,使其表面平整。

(5)养护方法:自然养护。

注意事项1、提供的配合比为理论配合比,拌制生态混凝土时,需根据粗、细集料的含水量调整加水量。

2、严格控制水灰比,即控制水的加入量,不允许一次性加入。

3、施工现场须有专人负责物料的配比。

4、为保证生态混凝土品质,应选用清洁、坚硬、耐久、针片状及有害杂质含量符合规范要求的粗骨料和清洁、坚硬、耐久、粒度适当、有害杂质含量满足规范要求的细骨料。

5、在浇筑生态混凝土后的一定时间内,应保持其固化所必要的温度及湿度,应进行充分养护。

6、生态混凝土在搅拌、运输过程中会有混凝土粘结现象发生,应及时清理。

7、运输车完成搅拌出料后,应及时清洗运输车。

服务目标本公司的质量方针是“科学管理、注重质量、信守合约、真诚服务”。

以质量方针为指导,周到服务,创优质工程,让顾客满意是我们的服务目标我公司将按照有关规定,坚持质量保修回访制,实行产后报务。

在保修期内对使用单位提出的问题做到件件有答复,事事有落实,以此维护企业信誉,提高企业竞争能力。

相关文档
最新文档
