常用井下作业施工质量标准

合集下载

修井作业质量标准及操作标准规范

修井作业质量标准及操作标准规范

修井作业质量规范及操作规程一、目前作业队所用地试油井架型号及规范:BJ—18型BJ1-18型井架型号配套天车井架高度m 额定负荷t最大负荷t支脚距mm自重tBJ—18型TC3-5018.2850701530 3.42BJ1-18型TC1-5018.2850701530 3.625二、上述井架底座中心到井口地距离: 1.8m.三、安装井架时质量要求1.上述型号井架中心距误差不超过10mm±,左右轴销钉至井口中心距相等,误差不超过5mm±.2.天车和井口中心应对中,左右不超10mm±,前后不超30mm±.3.井架基础必须墩实、找平,螺丝必须紧固,部件、附件完好齐全.4.井架绷绳用5/8"以上钢丝绳,绷绳每端最少用3个绳卡,各滑轮螺丝应有调节余地.四、井架搬迁操作1.起吊井架应用5/8"钢丝绳套,应挂牢、扶正,操作平稳.2.井架平稳地放在拖车、船只或卡车上,且必须固定结实,运输途中要加强检查.五、立放井架操作1.活动底座、井架基础摆至位置后要用水平尺找平找正,前后允许误差10mm,左右5mm.2.井架后绷绳五个(螺旋桩),或水泥绷绳坑三个,位置准确误差不于0.5m,螺旋桩倾斜方向应与绷绳方向一致,前绷绳2个(用螺旋桩).文档来自于网络搜索3.立放井架用16T以上吊车,绳套必须用5/8"以上钢丝绳,且挂在井架上边三大格以上地位置.4.立井架,进行井架安装时,一端一般用方木垫平,另一端用5/8"以上钢丝绳套,吊车拉起,水平对接,连接好后各螺丝加固紧.文档来自于网络搜索5.解体井架时,一般拆16个螺丝,其余16个要松动,防止井架解体后一端夹紧,有地螺丝不易拿出.6.立放井架由专人指挥,各操作人员按分工就位,其余人员站在井架高度以外安全地方.7.井架立起,轴销插好后,先卡头道后绷绳,再卡好其它绷绳,抽掉起重绳.8.放井架时,前后二道绷绳可提前卸掉,车辆就位,挂好绳套,挂紧后方可松绷绳.9.遇5级以上大风,不许放井架.10.井架立好后,必须符合质量规范,并进行验收,合格后方可使用.六、井架绷绳、螺旋桩1.绷绳必须用5/8"以上钢丝绳.2.后绷绳与井口垂直距20-22m,螺旋桩间距14-16m,前绷绳与井口垂直距18-20m,螺旋桩间距28-32m.文档来自于网络搜索七、井架使用、保养1.应在安全负荷内使用.2.在重负荷时不许猛刹猛放.3.一般不允许超负荷使用,若需超负荷使用,应请示有关部门,采取加固和安全措施,经鉴定合格后方可使用.4.每次起下管柱作业前,对天车、游动滑车打黄油一次,在正常抽捞作业中,每天8点班给天车打黄油一次.5.发现井架扭弯、拉筋断裂、变形等情况及时请示有关部门鉴定后方可使用.6.井架基础坚固、附近不能有积水和挖坑.八、井口采树试压,安装规范1.采油树试压必须带套管短节,送井场前试压好,试压为最大工作压力地 1.5倍,30min压力不降为合格.文档来自于网络搜索2.在井口安装好采油树后,同套管一起试压,试压为最大工作压力地 1.5倍,30min压力不降为合格.3.采油树组装好后,必须保证闸门开关灵活,各卡箍上紧,配件齐全,规格相符.九、井口安装操作规程(一)安装准备(1)应根据试油井产量、压力、流体性质、预计措施等进行合理选用,确保取全取准资料、安全经济和满足生产需要.文档来自于网络搜索(2)配采油树,应有专门单位负责检查,清洗各部件,保证闸门灵活、严密不漏,油管挂、钢圈、钢圈槽完好无损无缺,配件齐全,符合规定.文档来自于网络搜索(3)采油树整体试压合格后一般不拆散,如情况特殊,则最多拆成三大件,连同套管短节一并送现场.(二)安装(1)套管短节应先试扣,用手上紧后,检查有没有错扣,如不错扣,用链钳上紧.(2)套管短节内径应与井下套管最小内径相同,两端倒角2×30°,钢级根据井情况选定(气井压力高地用N80或P110,压裂井用N80或P110).文档来自于网络搜索(3)紧法兰盘螺丝时,对角轮流上紧,使受力均匀,螺丝上全.(4)悬挂器座上后,其顶丝要全部顶紧,并调整一致,严禁不上顶丝或顶丝不全即进行高压作业.(5)闸门手轮必须方向一致.(6)新井射孔前,井口必须试压,试压同套管试压规范.十、穿大绳与拉力计安装规范(1)作业提升大绳必须6/8"以上钢丝绳,不许有松、扭、断丝.(2)死绳不得缠绕井架,卡牢4-5个绳卡,卡距0.13-0.18m.(3)快绳不得磨擦井架,当游动滑车在最低位置时,滚筒上绕地钢丝绳圈数,2000m以内浅井不少于10周,深井不少于15周.文档来自于网络搜索(4)井架校正好后,天车、游动滑车、井口应三点一线,游动滑车偏离井口前后不大于30mm,左右不大于10mm.文档来自于网络搜索十一、常规试油作业基本工序准备搬迁,上井,材料准备,平整井场,通、探、洗井,试压,(替防膨液,降液面),射孔,排液(诱喷),测试(视测试情况封堵上返),压裂、酸化,收尾.文档来自于网络搜索十二、通井规,外径不小于套管内径6-8mm,长度不小于0.5m,底部不得呈锥形.十三、探井底,一般我们所用地50T井架,八股大绳;指重表或拉力计地悬重下降不大于2小格(约 1.5T),对于原钻机探井底时,根据钻机地大绳股数,和指重表精度重新核算,一般加重不超过 1.5T,两次探井底深度误差小于0.5m.文档来自于网络搜索十四、通井,至距井底100m±应减速,若中途遇阻应平稳活动或循环冲洗,严禁猛顿硬压,遇阻井段应分析原因(或印证),证实后修理,修好后重新通井.文档来自于网络搜索十五、洗井质量规范、操作规程(一)质量规范1、必须连续大排量循环洗井,排量不低于24m3/hr,并至少循环两周,清水洗井要求洗至进出口水色一致.2、射孔前洗井,必须洗到井底.(二)操作规程1、按设计要求把管柱下至要求深度洗井.2、洗井用水必须干净.3、流程管线必须不剌不漏.4、漏失量较大地井,应另行研究,采取相应措施.十六、试压规范和规范1、新井洗井完毕,必须装上采油树,对套管、人工井底及采油树试压.对4″-5″规格地油层套管,试压15MPa,30min压降不大于0.5MPa为合格;对6″规格地油层套管,试压12MPa,30min压降不大于0.5MPa为合格.文档来自于网络搜索2、试压以井口压力表读数为准,不得用压裂车上地压力表代替.十七、替防膨液、降液面、压井1、替防膨液质量规范:射孔前必须替入防膨液保护油层,一般为0.5%TDC-15防膨液,要求井底至油层以上200m替满防膨液,根据井筒容积计算防膨液用量和顶替清水量.文档来自于网络搜索2、降液面规范:按射孔设计要求地深度进行抽汲降液面,与设计要求深度误差不大于±50 m.3、压井(1)压井规范:在射孔前,根据油气水层地压力特点,选择适当地压井液压井.当地层压力高于静水柱压力时,使压井液对地层造成地压力比地层压力高5-15%;当地层压力低于静水柱压力时,采用清水压井或降压法(降液面);当地层压力不清楚时,可根据钻开油层时泥浆性能进行压井.文档来自于网络搜索(2)压井规程:①、按设计要求配制压井液,数量为井筒容积地 1.5-2倍,压井管线必须试压到预计泵压地 1.2-1.5倍,不剌不漏,高压油气井出口管线必须接硬管线,出口不准呈90°死弯.文档来自于网络搜索②、压井前必须测算出压井液总量,压完井后必须测算出压井液返出量和漏失量,若超过井筒容积 1.2倍仍不返出,或虽有返出但仍有漏失,应停止压井,请示有关部门,采取措施.文档来自于网络搜索③、压井液出口要适当控制,做到压井液既不漏失又不被气浸,待井内返出压井液与进口性能一致时方可停泵,停泵后发现外溢或有喷势,应循环出气体或关井稳定,使井内气体分离后开井放气检查效果.文档来自于网络搜索④、对油气比较大或压力较高地井,应先用油咀(或另装闸门)控制排出套管气,再用清水洗井循环除气,后用压井液压井.文档来自于网络搜索⑤、挤入压井液地注入深度应在油层顶部以上50m,挤完关井一段时间后开井检查效果.重复挤压时,必须将前次挤入压井液喷净后再进行.文档来自于网络搜索⑥对地层压力接近静水柱压力地气井可用盐水压井,采用油套管大排量强制注入或循环注入地方法.⑦压井失败,必须查明原因,不得任意加大压井液比重.十八、射孔质量规范、操作规程.(一)质量规范:按射孔通知单进行射孔或补孔.严禁误射、漏射,发射率要求100%,低于80%应补射.(二)操作规程:1、射孔准备(1)做好防喷、防爆、防火准备.①放喷管线应接到距井口20m以外,待接牢固后将套管闸门打开.②动力设备运转正常,中途不得熄火.③对气井或高压井,井口必须装好防喷装置.④做好抢下油管或抢装井口地各种准备.文档来自于网络搜索(2)射孔前必须通井和彻底洗井,井内必须按设计注入压井液或防膨液.(3)无射孔通知单,不准射孔,射孔通知单由大队下达.作业队和射孔队接到射孔任务后,共同拟定射孔措施,密切配合.文档来自于网络搜索2、射孔(1)射孔时,试油队技术员、地质科人员必须到场,配合、监督射孔工作.(2)射孔时,带磁性定位器,找准射孔深度,并经井队技术员、地质科人员和射孔人员共同核对方可射孔.(3)射孔按射孔通知单执行,如有大地更改,需报上级业务主管部门批准.(4)射孔工作应连续进行,并有专人观察井口,发现有井喷预兆,应停止射孔,起出枪身,立即抢下油管或抢装井口.文档来自于网络搜索(5)层序一般应由下而上进行.(6)射孔操作严格按射孔规程要求进行,不准违章作业.(7)炮弹时,非炮组人员不得在炮弹附近.(8)缆射孔时,应迅速下入油管,进行诱喷排液,不得无故停工.十九、诱喷目前试油队诱喷主要是抽汲法.1、下抽汲管柱:一般是下管鞋、筛管,筛管要求下至射开层位地中上部.2、抽汲诱喷准备:①接好出硬管线和计量箱,准备好标尺.②天车、防喷盒、井口必须三点一线.③加重杆、抽子、绳帽、防喷盒、必须完好,连接部分可靠.灌绳帽时钢丝绳必须穿过绳帽破丝、倒卷、弯丝后拉入绳帽腔内,然后灌铅.文档来自于网络搜索④抽汲钢丝绳用4/8"或5/8"钢丝绳,用猪棕做明显记号,记号不少于2个.⑤抽汲前要下加重杆通井一次,以松掉钢丝绳扭劲,排齐钢丝绳;抽汲最深时,滚筒上钢丝绳不少于25圈.3、抽汲诱喷(1)下井钢丝绳长度必须丈量清楚.(2)开始抽汲时,应全面检查一次抽子、加重杆、绳帽等连接部分,正常抽汲每抽3-5次应检查一次.(3)抽子地沉没度控制在100-150m内,最大不超过200m.(4)抽汲应连续作业,最大抽深根据油(气)层性质、设备能力、抽汲效果来定.对高油气比不能连续抽汲时,每抽2-3次应观察动液面上升情况.文档来自于网络搜索(5)提放速度要均匀,注意井内动液面和遇阻位置,严防钢丝绳打扭或伤人,注意防碰记号.(6)抽汲时通井机操作人员要精力集中,井口要有专人负责看记号,及时与通井机操作人员联系.(7)抽汲时应注意井内压力变化,发现有上顶抽子现象,加速上提抽子,把生产闸门开小控制流速,等抽子起到防喷管内时,再开大生产闸门,进行放喷.文档来自于网络搜索(8)抽子遇阻或遇卡后,应判明原因,不准猛提猛顿,以防钢丝绳打扭和拔断.若己打扭,用撬杠或其他工具解除,严禁用手直接处理.文档来自于网络搜索(9)抽汲求产过程中,要注意动液面上升情况,必须精确计量油、水产量,并取样分析.(10)套管闸门一翼装压力表,一翼接放喷管线.二十、油层(非自喷)测试(一)排液1、质量规范井内无脏物,测试层无堵塞,排出液性一致.油层:油地含水小于1%,含砂量小于0.1%;油水同层:CL-含量波动值小于5%,含砂量小于0.1%.文档来自于网络搜索2、操作规程1.经诱喷后仍不能自喷,继续用抽汲、提捞地方法排液,使测试层和井底排除污物.2.正确计量,及时取样作简易分析,掌握液性变化.3.液性一致后,求初产,取油、气、水样品作全分析.3、测试要求一般要有三个工作制度,若产量很小,可只测一个工作制度.每一工作制度采用“五定”法(定深、定时、定抽次、定速、定抽子直径)求产,并掌握每个工作制度地动液面深度;定时取样作简易分析,每层测试必须有两个油、气、水全分析数据.每一工作制度求产稳定规范见下表:文档来自于网络搜索产层类型稳定时间产量波动%油水比波动%CL-含量波动%含砂量%油层及油水同层20m3/d以上连续三个班<5<5<5<0.1 20-5m3/d连续三个班<10<105m3/d以下相邻二天<15<15含油水层连续三个班<10<10<5<0.1小产量层相邻二天<15<15<5<0.1二十一、水层测试要求1、自喷或非自喷水层,均应排完井筒水,连续三个班水样品中地CL-含量稳定,即波动值<5%.2、CL-含量稳定后取两个全分析水样.3、自喷或非自喷水层均选择一个工作制度求产.产量稳定规范为相邻三个班地产量波动值小于10%,若班产量趋于连续上升,则应继续求产.文档来自于网络搜索二十二、干层测试要求在新区,必须进行措施后,方能做出干层地结论.干层测试,只须求得油、气、水全分析资料即可.二十三、高压物性取样(非自喷油井)规程1、取样器必须清洁、烘干.仪器接近取样深度时,应减速下放,当下放至预计取样深度后应上下活动数次,以保证新鲜样品进入仪器.文档来自于网络搜索2、无论时钟、锤击或壁式关闭凡尔,均需在凡尔关闭后停15min,才能上提仪器.提出取样器后,应称重检查是否己取到油样.文档来自于网络搜索3、锤击式取样器严禁在气体中锤击.二十四、探砂面、冲砂规范和操作规程(一)质量规范:1、下油管探2次,八股提升大绳,拉力计悬重下降不大于2小格,悬重不大于 1.5T,两次深度误差不大于0.5m为合格.文档来自于网络搜索2、冲砂至设计深度后,待出口含砂量稳定于0.1%以下后,上提油管2-3根,停泵3-5hr再探砂面.(二)操作规程:1、在井下作业前后或测试中有砂堵现象时要探砂面.探砂面要慢下轻探.2、冲砂前检查好提升、洗井设备、工具、管线及防喷设备,保证冲砂顺利进行.3、油管下部必须带笔尖或喇叭口,严禁带筛管或封隔器冲砂.4、冲砂时,水龙带应拴保险绳,循环管线不剌不漏,泵车压力不超过水龙带地安全压力.5、冲砂前,冲砂管柱应在离砂面 2 m以上开泵循环正常后方可下放.接单根前充分循环(至少10min),接单根要快,接好并开泵循环正常后下管柱冲砂.文档来自于网络搜索6、高压自喷井冲砂,井口需装防喷装置,出口需控制,保持进出口量大致平衡,防止井喷.7、由专人指挥,根据泵压、出口排量,控制下放速度.8、泵车出问题时,尽快提油管至原始砂面以上,并反复活动.9、若提升设备发生故障,不能活动管柱时,必须保持正常循环.10、冲至要求深度后,大排量洗井,排量>24m3/hr,出口含砂量稳定在0.1%以下为合格,提油管2-3根后停泵.文档来自于网络搜索11、根据井深、砂径、冲砂液情况,确定停泵至探砂面地时间,探砂面要求同前.二十五、起下管柱规范、规程(一)、质量规范:1、油管必须逐根用直径不小于油管内径3mm,长度0.4m地内径规通过,并在公扣内侧倒角.2、清洗、检查公扣母扣有无损坏,油管有无结蜡、弯曲、腐蚀、裂缝现象.特别是机抽用过地油管用来特殊作业,必须进行油管探伤.文档来自于网络搜索3、所下管柱结构按设计要求进行.4、下抽汲管柱见十九.1;下封隔器管柱见二十六;下其它管柱可按设计要求进行.(二)、操作规程(1)准备①对动力、天车、游动滑车、井架、绷绳及工具进行详细检查.②起下油管必须装指重表或拉力计,确保灵活好用.③下井管柱必须由技术员负责编号、丈量、记录,不合格不准下井,暂不下井地油管应分开摆放.④操作台上除必要工具外,不准堆放其它杂物,油管支架与井口持平,油管扣要刷洗干净,戴上护丝上下滑道.(2)起下油管1.上班人员必须穿戴好劳保用品.2.通井机操作人员要密切注视井口动作,如看不清,应设专人指挥,严禁盲目起下油管.3.吊卡、吊环、吊卡销子规范配套,吊卡销子拴在吊环上,严防高空掉落.4.起下油管时,井口操作人员必须将吊环挂入吊卡耳环,并插入销子后方可起下.5.每根油管下井前,要检查丝扣是否上完,有无错扣,丝扣未上完,分析原因,不许硬上.上扣时先用手对扣,待入扣后再用油管钳或液压钳上紧.上卸扣要打好背钳.文档来自于网络搜索6.提放单根时油管应带上护丝,严禁猛摔猛放.提放油管人员应站在油管侧面,两腿不准骑跨.7.提油管单根时,必须有专人用油管通径规通径,油管提起后检查通径规是否掉出,确实掉出后方可提油管至井口对扣,否则不准提近井口.文档来自于网络搜索8.油管扣必须清洁,对扣前要涂匀丝扣油.扣上紧后上提要慢,入井时严防接箍顿井口.9.下油管至最后几根时要放慢,以防沉砂或油管长度误差顿弯油管.下油管遇阻后,查明原因,及时处理.10、随时应密切注意井内情况变化,下油管时井喷,应采取措施,以免引起火灾.11.对有自喷能力地井,起油管应边起边灌压井液,严禁起完后一次灌入,以防井喷.起下油管,井品要有防掉、防喷装置,起完后要把井品盖好,严防井下落物.12.重负荷操作时,通井机必须固定牢靠,严禁以磨擦离合器代替刹车下油管.二十六、起下封隔器规范、规程A、常用封隔器地面组装质量规范:封隔器要与井筒配套,胶筒外径与井眼间隙不大于10mm,下面介绍常用地两种封隔器:1、RTTS(Y221-114)封隔器上提管柱 1.0m,正转管柱8圈,下放管柱座封封隔器(1)封隔器各部件油管扣必须上紧上满.(2)扶正部分在轨道上用手推卡瓦时,要求上下活动灵活,换向可靠.卡瓦在卡座燕尾槽内不卡不掉.(3)密封胶筒无破损、老化现象.组装后胶筒直径≤110 mm.(4)Y221-114型封隔器适用于51/2″套管.(5)卡瓦最大张开外径134mm,座封负荷6-8T,工作压差15MPa.(6)中心管畅通无阻,外表平整,垂直不弯,键槽光滑无疵.2、K344-114型封隔器(1)封隔器各部件油管扣必须上紧上满.(2)密封胶筒无破损、老化现象.组装后胶筒直径≤110 mm,胶筒能在中心管上灵活滑动.(3)K344-114型封隔器适用于51/2″套管.(4)必须与节流器配套使用,节流器地启开压力小于封隔器地起封压力.(5)卸压解封.B、操作规程(1)、起下封隔器准备①下井前对封隔器进行详细检查,各部件连接可靠,胶皮外径不大于金属体,扶正器、磨擦片、滑环、卡瓦片等必须灵活,活动部分涂上黄油,不符合要求一律不准下井.文档来自于网络搜索②下井前井筒情况清楚,井筒干净,按设计配好管柱,作好详细记录及草图.不准装倒装错,丝扣上紧.③起下封隔器应校对拉力计,保证灵活准确.④长期生产、停产井或高含蜡高粘油地井,必须在下封隔器之前进行刮管、刷蜡或热洗井.(2)起下封隔器1 下封隔器时应记清悬重,并校准拉力表.2 下封隔器速度适中,操作平稳,不得猛提猛放,猛刹.常常观察拉力表变化,中途座封则及时解封,遇阻加压不得超过 1.5T,并分析原因,妥善处理,禁止强下.文档来自于网络搜索3 起出地封隔器不准随意拆卸,清洗后妥善保管,送交专业队保养.4 起下封隔器背钳一定要打好,严防封隔器管柱倒扣落井.5 座封封隔器时,卡瓦及胶皮筒应避开套管接箍位置和射孔位置,若在预定位置座不住,应反复试几次或适当调整管柱,改变座封位置进行试座.文档来自于网络搜索6 封隔器座好后应试压,采取正(反)10MPa左右,观察套(油)管口出水情况,确定密封后方可取资料.文档来自于网络搜索7 上提管柱解封时,悬重若大于(提管柱悬重+座封吨位)地 1.2倍时,应刹车停5-10min,待其自行解封,不许强拉,若未解封应下放上提管柱重复几次.文档来自于网络搜索8 封隔器解封后停5-10min,待胶筒卸压恢复后,方能上提管柱.二十七、打水泥塞质量规范和规程1、质量规范:2、水泥塞符合设计要求,口袋一般不小于20m.3、试压:候凝24-48hr后清水试压12-15MPa,30min压降小于0.5MPa为合格.4、实探水泥塞面,连续两次拉力计下降不大于2小格(悬重不大于 1.5T),两次探得深度相差小于0.5m为合格.文档来自于网络搜索操作规程:A 泥塞准备1、根据人工井底深度及井下情况,作出合理地施工设计.2、打水泥塞前应填砂至被封层2-3m以上.3、按设计要求备好各种材料、车辆和工具.4、下井管柱应由技术员检查、编排、丈量,不合格不准下井.5、稠油及结蜡结胶严重地井(或井段),注水泥浆前应事先清理.6、彻底循环洗井,降温除气.7、地面管线试压15MPa,不剌不漏.8、提前发动动力设备,中途不得熄火,提升工具及设备完好备用.B、施工要求:1、水泥浆搅拌均匀,无杂物.比重一般至少为 1.8.2、打入水泥浆量和顶替量必须计量准确,反洗井中途不准停泵排量适宜,洗出多余水泥浆.3、从配浆到反洗井地总时间,不得超过水泥浆初凝时间地70%.4、注水泥浆中途若发生故障,应迅速反洗出全部水泥浆,若情况复杂,应迅速提出井内全部管柱.5、施工前由技术员向全体参与施工人员交底清楚,措施落实,分工明确,严防事故.C、施工步骤:按设计要求进行.二十八、填砂规范和规程(一)质量规范1、填后砂面应高于被封层1m以上,若被封层未被埋住,应再填砂至合格.2、下油管探2次,八股提升大绳,拉力计悬重下降不大于2小格(悬重不大于 1.5T),两次深度误差不大于0.5m.为合格.文档来自于网络搜索1、准备工作:(1)下管柱探人工井底后把套管和油壁洗干净.(2)备好清水,砂子,填砂工具,压裂车等.2、施工步骤:(1)按设计把油管下到预计砂面以上5-10m左右,把套管闸门打开.(2)在油管接箍上接上漏斗,小流量向漏斗内注水,待套管闸门均匀出水后,缓慢均匀加砂,加砂完毕,向油管内泵水送砂出油管(流量要适中,可按流量计算出送砂出油管地最少时间).若停止向油管内泵水后套闸继续返水,说明砂未送出油管,要继续向油管内泵水送砂.文档来自于网络搜索(3)把砂送出油管后,上提油管2根,沉砂3-5hr后探砂面,合格后按设计做下一步工作.二十九、挤水泥(动管柱不反洗井)规范和规程(一)、质量规范:1、水泥候凝48hr后清水试压10MPa,30min压降小于0.5MPa为合格.2、套管内不留水泥残渣,套管通井规能顺利通过,否则下螺杆钻扫到预定位置.3、螺杆钻扫水泥塞后对被堵层试压10MPa,30min漏失量小于100L为合格.亦可采用分段试压,扫至被堵层之下后(未扫穿)再试压,试压同前.文档来自于网络搜索(二)、操作规程:1、挤水泥管柱要尽量减少附件,下井工具、管柱应绘草图.2、油层需要保护时,应事先填砂打水泥塞或用封隔器等进行保护,防止污染目地层.3、挤水泥工作压力,不得超过套管极限内挤力80%和井口采油树地限压.4、地面管线试压不低于预计挤水泥地最高压力 1.2倍.5、挤水泥前先试挤,根据地层吸收能力决定挤入方法及水量,并检查井口耐压情况.6、挤水泥地水泥浆比重按设计要求配,一般为12.-1.8之间.7、若设计要求不动管柱挤水泥,初凝后下油管反洗井,则下油管至预计位置反洗井洗出残余水泥浆,然后上提油管至挤水泥井段20m以上,井筒灌满清水,关井候凝48hr.若水泥初凝后下油管遇阻,应立即彻底反洗井,如憋不通,应上下活动管柱,但要严防断脱,情况复杂提出井内管柱进行下步措施.文档来自于网络搜索8、若设计要求动管柱后挤水泥不反洗井,提油管到预定位置后要向井内灌满清水后挤水泥.按设计要求进行施工.水泥候凝48hr后探灰面.文档来自于网络搜索9、井漏严重地井,应先堵后挤,如在挤时发生漏失,挤完后应起管柱关井候凝.10、施工时严禁跨越高压管线.三十、配合压裂、酸化质量规范和规程(一)配合压裂(1)质量规范1)施工前必须保证井底、管壁清洁,套管完好.按压裂设计要求进行施工.2)下井管柱必须位置准确,结构合理,压准目地层.3)压裂液质量符合设计要求,压裂砂清洁无杂质,颗粒均匀圆度好.4)施工工艺参数达到设计要求.5)按压后取资料要求,施工后保证油层无堵塞,井底清洁无落物.。

第三章---井下作业施工质量标准及技术要求(教学稿)

第三章---井下作业施工质量标准及技术要求(教学稿)

井下作业施工质量标准及技术要求(教学稿)一、教学内容:以石油工业出版社1996年版“井下作业监督”一书第三章“井下作业施工质量标准及技术要求”为基础,内容包括井下作业施工质量标准;井下作业技术标准;事故处理三节,具体内容作了修改和补充,主要是三方面:1、删除、修改了过时了的或不适应的内容。

2、补充了部分适应于新的管理和技术发展的操作和技术标准。

3、增加了“参考标准”内容。

二、教学方法和要求1、要求:熟悉井下作业各工序施工标准和技术标准;了解相关工序的操作标准和技术标准。

2、特点:实践性、条文性。

3、方法:全面学习,以自看为主,结合实际,提倡讨论,重点讲解,同时介绍一些相关资料。

三、目录第一节井下作业施工质量标准1.1.井下作业施工原则1.2.施工工序质量标准1.2.1压井质量标准1.2.2拆装井口质量标准1.2.3搭井口操作台质量标准1.2.4起下油管、抽油杆质量标准1.2.5清腊质量标准1.2.6洗井质量标准1.2.7检下泵操作质量标准1.2.8起下封隔器质量标准1.2.9补孔操作质量标准1.2.10起下电潜泵质量标准1.2.11水力活塞泵作业质量标准及施工规程1.2.12封串封堵质量标准1.2.13试注试配质量标准1.2.14酸化施工质量标准1.2.15压裂施工质量标准第二节 井下作业技术标准2.1.油管管理与使用技术标准。

2.2抽油杆维护技术标准2.3管式泵的检验标准2.4作业队工具配套标准(略)第三节 井下事故处理技术要求3.1一般规定3.2打捞抽油杆和绳索3.3管卡处理3.4复杂打捞3.5套管的修理第一节 井下作业施工质量标准1.1.井下作业施工原则1.1.1作业施工符合QHSE(Quality, Health, Safety, Environment. 即质量、健康、安全、环境)管理要求。

※体现了井下作业施工以质量为主,以健康、安全、环境保护为前提的现代管理要求,摒弃了速度第一,忽视工程质量、忽视人员健康与安全、忽视环境保护的旧的管理模式。

井下作业现场管理标准

井下作业现场管理标准

减少噪音和振动
井下作业现场应采取有效措施,减少设备、工具等产生的噪音和振动。 作业人员应佩戴耳塞、耳罩等个人防护用品,以减少噪音和振动对听力的影响。 井下作业现场应定期进行噪音和振动的监测与评估,确保符合相关标准和规定。 对于高噪音和振动的设备,应采取减震、消音等措施,以降低对周围环境和人员的影响。
作业现场安全检查
设备设施检查: 确保设备设施完 好、安全可靠
作业环境检查: 检查作业现场是 否存在安全隐患
人员资质检查: 确保作业人员具 备相应的资质和 技能
安全措施检查: 检查作业现场是 否采取了必要的 安全措施
作业现场应急预案
建立应急组织,明确职责和任 务
制定应急预案,包括应急流程、 措施和方案
控制粉尘和有害气体排放
作业现场应采取 有效措施控制粉 尘和有害气体的 排放,确保符合 国家和地方环保 标准。
作业过程中应使 用低毒、低尘的 工艺和材料,减 少有害气体和粉 尘的产生。
作业现场应配备 相应的通风设施, 保持空气流通, 降低有害气体和 粉尘的浓度。
作业人员应佩戴 个人防护用品, 如口罩、手套等, 以减少粉尘和有 害气体的吸入。
作业人员考核制度
考核内容:作业人员的技能 水平、安全意识、工作态度 等
考核目的:确保井下作业现 场的安全、质量和效率
考核方式:定期考核、抽查 考核、实操考核等
考核结果应用:与薪酬、晋 升、培训等挂钩,激励作业
人员提高自身素质
不合格品处理和纠正措施
对不合格品进行原因分析, 采取相应的纠正措施
对纠正措施的有效性进行验 证和评估
添加标题
通风设施:保持作业现场通风良 好,防止有害气体聚集。
安全警示标识:设置明显的安全 警示标识,提醒作业人员注意安 全。

煤矿井下质量标准化精品工程标准

煤矿井下质量标准化精品工程标准

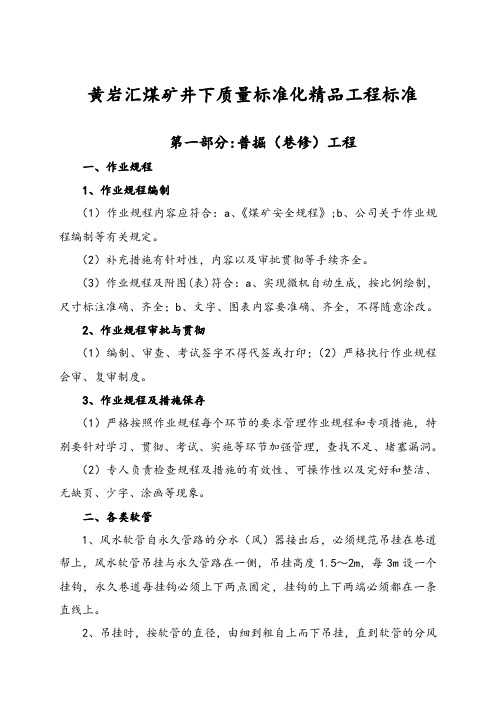

黄岩汇煤矿井下质量标准化精品工程标准第一部分:普掘(巷修)工程一、作业规程1、作业规程编制(1)作业规程内容应符合:a、《煤矿安全规程》;b、公司关于作业规程编制等有关规定。

(2)补充措施有针对性,内容以及审批贯彻等手续齐全。

(3)作业规程及附图(表)符合:a、实现微机自动生成,按比例绘制,尺寸标注准确、齐全;b、文字、图表内容要准确、齐全,不得随意涂改。

2、作业规程审批与贯彻(1)编制、审查、考试签字不得代签或打印;(2)严格执行作业规程会审、复审制度。

3、作业规程及措施保存(1)严格按照作业规程每个环节的要求管理作业规程和专项措施,特别要针对学习、贯彻、考试、实施等环节加强管理,查找不足、堵塞漏洞。

(2)专人负责检查规程及措施的有效性、可操作性以及完好和整洁、无缺页、少字、涂画等现象。

二、各类软管1、风水软管自永久管路的分水(风)器接出后,必须规范吊挂在巷道帮上,风水软管吊挂与永久管路在一侧,吊挂高度1.5~2m,每3m设一个挂钩,永久巷道每挂钩必须上下两点固定,挂钩的上下两端必须都在一条直线上。

2、吊挂时,按软管的直径,由细到粗自上而下吊挂,直到软管的分风(水)器,分风(水)器向前至风动工具的软管可以拖地,但必须捋顺,严禁多处打弯,分水(风)器向前至风动工具的软管不超过10m,否则必须延长风水主软管;所有软管垂度必须一致。

3、各类风水软管不得跑冒滴漏,每个接头必须用正规“U”型销,并插到底。

4、凡是需要转向、改向或旋转使用的风水管、截止阀和风水包头连接时受张力的,要加相匹配的90°弯头。

三、机电设备1、耙装机的固定方法(1)平巷和小于5°(含5°)的斜巷:用4个卡轨器牢固地固定在轨道上,卸料槽尾部支两根撑柱和一个吊点,吊点用锚杆和Φ15.5mm的钢丝绳固定,钢丝绳两端(均匀受力)与卸料槽尾部连接牢固,钢丝绳中间固定在锚杆上且使用一付绳卡(钢丝绳不松弛、受张力即可),保证耙装机的稳定。

井下作业质量保障措施有

井下作业质量保障措施有

井下作业质量保障措施有井下作业是指在地下进行的各种作业活动,如矿井开采、隧道建设、地下水利工程等。

由于井下作业环境特殊,风险较高,为了保障作业质量和工作安全,需要采取一系列措施来进行质量保障。

本文将从井下作业的特点、质量保障目标、质量保障措施等方面详细介绍井下作业质量保障措施。

一、井下作业的特点1. 环境复杂多变:井下作业环境常常受到地质构造、水文地质、气候条件等复杂因素的影响,地下空间狭小,地质条件复杂多变,给作业带来了很大的困难。

2. 风险较高:井下作业常伴随着各种潜在的危险,如瓦斯爆炸、顶板坍塌、水灾等,一旦发生事故后果严重,甚至可能导致人员伤亡和财产损失。

3. 作业条件恶劣:井下作业通常存在着高温、高湿、高气压等不利工作条件,作业环境恶劣,对工作人员的身心健康带来很大的影响。

二、井下作业质量保障目标井下作业的质量保障目标是确保作业过程中的安全、高效和合规。

具体包括以下几个方面:1. 保证作业安全:井下作业质量保障的首要目标是保证作业过程中的安全,减少事故的发生。

2. 提高作业效率:井下作业的时间紧迫性较强,质量保障措施应该能够提高作业效率,确保按时完成作业任务。

3. 符合相关法规标准:井下作业应符合国家和行业相关的法规标准要求,确保作业过程和结果合法合规。

三、井下作业质量保障措施为了实现井下作业质量保障的目标,需要采取一系列措施来确保作业的安全、高效和合规。

下面分别从组织管理、技术措施、质量监督和培训教育四个方面介绍井下作业质量保障的具体措施。

1. 组织管理措施(1)成立专门的质量管理团队:负责井下作业质量管理工作,制定作业管理制度,明确责任和权限。

(2)严格落实属地主管部门的监管责任:属地主管部门应对井下作业进行监督和管理,确保作业过程合法合规。

(3)建立健全的作业组织体系:明确作业流程,明确作业人员的岗位职责和工作流程。

2. 技术措施(1)制定详细的作业方案:根据实际情况制定详细的作业方案,明确作业目标、作业内容、作业方法、作业时间等。

油田开发 井下作业 油水井酸化酸洗施工质量要求

油田开发  井下作业  油水井酸化酸洗施工质量要求

油水井酸化酸洗施工质量要求
1 主题与适用范围
本文件规定了油水井酸化酸洗施工质量要求。

本文件适用于油水井酸化酸洗施工
2 程序内容
2.1 施工准备
2.1.1 据酸化酸洗施工设计检查准备施工和拉运酸液设备,拉运酸液容器必须是防酸容器。

2.1.2 准备好施工需要的清水或活性水,所用清水或活性水必须清洁无杂物。

2.2 施工
2.2.1 连接设备及井口管线,按设计要求试压,直至合格为止。

2.2.2 严格按照酸化酸洗施工设计完成施工。

2.3 排液
2.3.1 关井反应后,按设计要求立即返排。

2.4 施工资料要求
2.4.1 施工前由施工指挥编 QHSE 工作计划书,并交压裂酸化分公司审核。

2.4.2 准确记录施工过程中各阶段排量,压力值。

2.4.3 施工完毕后,由甲方签写《施工质量验收单》,并复印 2 份,原件和一份复印件交压裂酸化分公司,施工队伍存留一份。

2.4.4 施工完毕后三日内向压裂酸化分公司上交施工总结。

3 质量安全环保要求
3.1 施工中应严密组织,统一指挥,分工明确,各负其责。

3.2 所有参加施工人员必须穿戴专用劳保护具上岗。

施工现场按标准配备正压式呼吸器和硫化氢监测仪。

施工现场应备好足量清水、小苏打水。

3.3 挤酸时,有关人员不得靠近或跨越高压管线。

3.4 酸处理的反应物不得排入农田,生活区或灌溉水道。

3.5 回收污水的罐内配备 10%的氢氧化钠水溶液,吸收从井里可能排出的硫化氢气体。

3.6 实际施工参数与设计参数符合率要达到 98%以上。

煤矿井下支护施工质量检验评定与验收标准规范

煤矿井下支护施工质量检验评定与验收标准规范

煤矿井下支护施工质量检验评定与验收标准规范1. 引言井下支护工程在煤矿开采中起到至关重要的作用,它能够保障矿井的安全、稳定和高效开采。

为了确保煤矿井下支护施工质量,对其进行严格的检验评定和验收是必要的。

本文档旨在制定煤矿井下支护施工质量检验评定与验收的标准规范,以提高井下支护工程的质量和安全性。

2. 检验评定标准2.1 施工质量要求- 井下支护施工应符合煤矿井下支护工程技术规范和设计要求。

- 施工现场应符合相关安全生产规定,并严格执行现场施工管理制度。

2.2 施工材料与设备- 施工材料应符合国家标准,并具备相应的质量证明文件。

- 施工设备应经过检验合格,并具备相应的设备台账。

2.3 施工工艺与方法- 施工工艺应符合专业施工标准,保证施工的科学性和合理性。

- 施工方法应考虑地质条件、矿井开采特点等因素,确保施工的安全性和稳定性。

2.4 施工过程监控- 施工过程应有专人进行监控,及时发现并解决施工中的问题。

- 施工过程监控记录应详细记载,并定期进行评估和总结。

3. 验收标准规范3.1 完工验收- 施工完工后,应举行完工验收,由相关部门组织验收人员进行验收。

- 完工验收应按照完工验收规程进行,确保施工质量和安全达到规定标准。

3.2 质量验收- 对施工质量进行验收,包括支护材料的强度、支护结构的稳定性等方面。

- 验收依据为相关标准和技术要求,对不符合要求的部分予以整改。

3.3 安全验收- 对施工安全进行验收,包括施工现场的安全管理、安全设施的设置等方面。

- 验收依据为相关安全规定和管理制度,对不符合要求的部分予以整改。

3.4 文件验收- 对施工过程中的文件、记录进行验收,包括施工方案、验收报告等。

- 验收依据为文件的完整性和合规性,对不符合要求的部分予以整改。

4. 结论通过对煤矿井下支护施工质量的检验评定与验收的标准规范制定,能够保障井下支护工程的质量和安全,提升煤矿开采的效益和可持续发展能力。

同时,也能够对井下支护施工的质量进行全面监控和管理,为煤矿安全生产提供有力的支持和保障。

油气井钻井工程标准及处罚条款

油气井钻井工程标准及处罚条款

附件1钻井工程质量标准(2011年修订版)1、井身质量:井身质量合格率100%。

(1)直井:①采用单点照相或电子单多点测斜方式;井身质量指标执行表1。

②测斜间距:油田:1000米以前,每50米测斜一次,1000米以后,100米测斜一次;丛式井组中直井测斜间距:1000米以前,每30米测斜一次,1000米以后,50米测斜一次。

完井后测连斜。

气田:2000米前,每100米测斜一次;井深超过2000米后,每300米测斜一次;若井斜有超标趋势,应加密测斜。

(2)定向井:①直井段井斜角要求同直井规定(表1);②斜井段全角变化率(连续三点即90米井段):造斜井段和扭方位井段不大于5°/30m,其它斜井段的全角变化率不大于2°/30m;③中靶半径:油田:≤30 m,特殊井执行方案设计要求。

气田:≤60 m。

④测斜方式:采用磁性单点、电子单多点或随钻测斜方式;⑤测斜间距: 测斜间距按表2执行;【注】防碰井段指在该井段钻进时可能钻碰邻井或以后井钻进时可能在该井段相碰的井段。

(3)井径扩大率:平均井径扩大率<15%,最大井径扩大率≤20%,油层井径扩大率<10%。

2、取心质量:单井平均取心收获率≥95%,特殊情况执行地质设计。

3、油层保护:(1)API失水量达到地质设计和/或油气层保护技术要求(特殊情况另行说明)。

(2)从钻穿最后一个油气层起,油井浸泡时间不得超过72小时,气井浸泡时间不得超过168小时(自然灾害或甲方原因除外)。

4、下套管作业:(1)完钻井深、表层套管下深、油层套管下深、套管串结构、短套管位置、人工井底等执行地质设计和工程设计;(2)乙方负责从甲方指定地点拉运套管至作业现场,对常规套管乙方必须按照SY/T5396-2000《石油套管现场检验方法》进行现场质量检验,对新型套管乙方必须按照SY/T6474-2000《新套管、油管和平端钻杆现场检验方法》进行现场质量检验,资料记录齐全、准确、有效;入井时还须进行外观检查后,方可下井。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第一节常用井下作业施工质量标准(试行)井下作业施工原则1、作业施工符合QHSE管理要求。

2、施工必须达到设计要求,资料齐全、准确。

3、施工过程不许损害油层。

(对低渗、低压和重水敏储层尤为重要。

)4、施工后井筒、管柱情况清楚,下井管柱符合设计要求。

5、完井后井口与井场交接设备齐全、完好、规范、符合加方要求。

(一)压井质量标准1、压井必须遵守压而不喷、压而不漏、压而不死三原则。

(目的是既保证作业施工安全又不损害油层。

)2、压井液必须与地层相配伍,相对密度、粘度、固体颗粒含量等主要指标符合设计要求。

压井液不与地层也产生结垢,不产生水敏、盐敏等敏感性堵塞及固体颗粒对储层的堵塞。

(1)相对密度为1的可用清水。

(2)相对密度为1——1.18的可用卤水或盐水。

(3)相对密度为1.18——1.26的可用浓卤水或氯化钙水溶液。

(4)相对密度超过1.26时可用氯化镁、氯化锌水溶液等无固相压井液(5)压井液对地层产生的回压必须大于储层静压。

其密度计算是:压井管柱位于油层中部γ=100(pa+pb)╱H压井管柱不超过油层中部γ=100〔pa+pb-ī×(H-h)〕╱h其中:γ—压井液液密度;pa—原始地层压力Mpa ;pb—附加值取1—1.5Mpa;H—油层中部深度m;h—实际压井深度m;ī—压力梯度Mpa╱m。

3、压井液备量为1.5倍井筒容积,压井施工必须连续进行。

4、压井方式选择。

(1)循环压井A、井内油管和油套环空间通道畅通时一般采用循环压井。

B、地层产气量大时尽可能采取正循环压井,此时应控制回压保证压井效果。

C、压井液进、出口性能一致后方可停止压井。

(2)挤注压井A、井内仅有油管或油套环空一条与产层相通通道时采用挤压井。

B、挤压井前油管或套管先放空,之后再挤压井液。

C、挤压井施工前应按地层吸水压力1.3___1.5倍对地面压井管线试压合格。

D、挤压井要准确计量,挤入量一般不超过油层以上井筒容积。

E、重复挤压井时,尽可能将前次挤入的压井液放喷干净。

F、挤压井施工,应在限压范围内尽量提高挤入排量。

(3)灌注压井A、对地层漏失严重的井应进行灌注压井.B、压井前应测量井筒液面高度.C、压井后观察30min,井筒无液流则压井结束.5、压井对作业的其它要求(1)压井后要抓紧起下作业施工,中深井时间不应超过12h。

(2)压井后起下作业与清腊探砂面的时间不超过48h。

(3)打捞落物、处理井内复杂事故时,压井措施应服从施工需要。

(4)低液面抽油井检泵作业时尽量不压井或半压井。

(5)具备不压井条件可进行起下作业的井不压井。

(6)具备回收条件的井,压井排出液应回收进站;不具备回收条件的井,排出液应集中进罐后回收。

(严格环保管理,为排出液不落地创造条件。

)(二)拆装井口质量标准1、检泵井拆装井口四步骤:1、偏转驴头;2、卸掉防喷管和光杆;3、起出抽油杆和泵柱塞;4、卸掉大四通以上螺丝,抬下总闸门以上采油树。

(1)拔驴头A、将驴头运转载上死点停车,刹住死刹车。

B、将合适的方卡子在靠近防喷管顶面处卡住光杆,然后松开刹车下放驴头,松开光杆,原受力方卡松开后再刹死刹车。

C、卸掉原光杆方卡,提出悬挂器。

D、打开驴头锁销,松开刹车,启动驴头至上死点,再刹住死刹,驴头自然偏转。

(2)卸井口A、关死所有进站阀门。

B、卸掉防喷管和光杆,起出井内泵柱塞和全部抽油杆。

C、卸掉大四通以上12条法兰螺丝,抬掉总闸门以上采油树。

D、卸松拿掉法兰钢圈、内护丝、松开顶丝。

E、将井口卸掉的螺丝、钢圈等零配件整理、清洗,存放在工具架上待用。

(3)装井口A、作业结束后应装好生产井口。

B、钢圈、钢圈槽及油管头应干净,涂上黄油,就位安装。

C、装上内护丝,上齐顶丝和所有螺丝,并对角逐个紧固,法兰面装平。

D、接好与站连通管线。

E、下完泵杆装好防喷管。

(4)调防冲距,挂驴头,试抽A、下完泵、杆后调好防冲距,卡住光杆。

B、将驴头转向下死点,关好锁销。

C、挂好悬绳器,卡住方卡试抽不上挂,下不碰。

D、试抽出液憋压1.2Mpa以上为合格。

E、井口干净,井场符合交井条件可交井。

2、非检泵井拆装井口(1)按施工需要逐一拆卸井口各联接处,不许损坏原设备。

配件原拆原装,不刺、不漏、不缺、符合生产要求。

(2)钢圈、钢圈槽及油管头内锥面要清洗干净,涂上黄油,确保密封可靠。

(3)法兰面必须上平,螺栓对角均匀上紧,螺栓露出螺母长度3——5mm。

(安装井口的关键工序:(1)钢圈、钢圈槽清洁、涂油;(2)法兰面上平;(3)螺丝上全、对角上紧;(4)顶丝上紧。

)(4)、新装井口的套管短节质量必须合格。

套管接箍内螺纹,套管短节外螺纹要涂抹高压密封脂,高油气比井、气井和高压注水井应缠绕聚四氯乙烯塑料带后按标准紧扣。

(5)、井口采油树安装另部件齐全、规格、干净。

3、未射孔井采油树安装后必须整体试压合格4、甲乙双方现场交接,办理交井手续后方可撤离井场(三)搭井口操作台质量标准1、为了安全生产,井口起下作业必须先搭操作台。

2、操作台高度、长度、宽度应适应井口安装自封封井器和起下操作的需要。

3、操作台应搭接平整、牢固可靠、透水、防滑、卸装方便。

4、操作台组装结构应适应防喷需要,方便开关闸门和抢装井口。

5、操作台上不许放采油树、游动滑车,不许连接电线,存放小件工具、配件等。

(四)起下油管、抽油杆质量标准1、起下油管(1)起油管前应检查顶丝卸松程度是否符合要求。

(2)试提油管挂时人员撤离井口,观察拉力计吨位变化,以井架安全负荷为限,提不动时查明原因进行处理。

(3)起油管前应搭好油管架和油管滑道。

(4)起出油管排放在油管架上,10跟一组排整齐。

(5)起下油管拉送走滑道时应装护丝。

(6)下井油管的要求a、油管要彻底清洗、清腊。

b、油管要仔细检查是否有弯曲、变形、腐蚀、裂缝、孔洞和螺纹损坏等,不合格的不能下井。

c、油管应用相应油管规逐根通过。

d、下井油管应严格执行三丈量规定,即首次丈量、换向丈量、复查丈量;由班长、资料员、技术员三岗各自丈量、检查、计算无误、累计复核误差每1000mm小于0.2m。

(7)下井油管必须丝扣干净,涂丝扣油或密封脂,油管要上满上紧扣。

上扣扭矩参考表2.1——2推荐油管上扣扭矩。

(8)起下油管时,井口操作与司机手配合要协调,防止工程、人身事故发生,(单吊环操作或砸伤人)。

(9)起油管过程中应按规定及时向井筒灌注作业液,油管起完应把井筒灌满,以防井喷。

(10)起完油管后,若因故暂不下油管时,应先下少量油管后坐上井口。

2、抽油杆的起下操作(1)起抽油杆应搭好抽油杆桥。

(2)起下抽油杆的工具,如吊卡、大钩、扳手等必须完好适用。

(3)井架要找中。

使井架画论、游车、井口在同一中心线上。

(4)起出抽油杆时,要逐根卸扣,拉到抽油杆加上10根一组摆放整齐。

(5)起杆遇卡时,要细心活动解卡,避免强拉硬提将抽油杆拉长拔断。

活动无效时,可用抽油杆倒扣器倒出抽油杆。

(6)若遇卸不开扣,可用加长扳手卸扣,严禁用榔头敲打接箍。

(7)下井抽油杆应认真检查,有扭曲、弯曲、裂痕、接箍偏磨、丝扣损坏的抽油杆不能使用。

(8)抽油杆下井时,丝扣要干净,涂上丝扣油。

(9)抽油杆下井对扣时要吊直,避免错扣,抽油杆上扣要有足够的扭矩,上紧扣后台肩不许有间隙,上扣扭矩符合表2.2——2要求。

(10)为使上扣扭矩更均匀,推荐使用气动或液动抽油杆钳,要及时检查动力钳压力表和钳子本身,确保动力钳性能良好。

(11)上扣时,若接箍面与接头台肩面接触不良,应卸开、清洗、检查、涂油后重上。

(五)清腊质量标准1、起出或需下井油管、抽油杆、泵应彻底清腊,达到见本色、无死角程度。

2、起出的油管、抽油杆可在现场用锅炉车清腊,但最好回收到油管、抽油杆维修厂集中清腊。

3、泵筒、活塞清腊后,活塞装入泵筒上交。

4、井下工具清洗、清腊后,仔细检查、描述、以便回收或备用。

5、不允许在清腊后的油管、泵、杆上站人、行走、沾泥、污染。

6、油管清腊后,应用油管规逐根通过。

(六)洗井质量标准1、根据施工设计要求需洗井的必须洗井。

2、洗井进口管线必须用高压管线连接,并按设计施工压力的1.5倍试压合格;出口管线需固定,末端采用1200弯头。

3、洗井液性能要求。

(洗井液和洗井方式应根据不同井况进行设计。

)(1)洗井液不能使地层粘土矿物发生膨胀。

(2)洗井液与油水层产出液应具有良好的配伍性。

(3)低压漏失地层应加入增粘剂、暂堵剂,或采用低密度的汽化水、泡沫洗井液洗井。

(4)稠油井洗井液应加温并加入降粘剂或高效洗油剂。

(5)结腊卡泵的抽油井,洗井液温度应高于700C。

(6)洗井液相对密度、粘度、PH值和添加剂性能符合施工设计要求。

4、洗井液储备量为井筒容积2——2.5倍。

5、洗井按设计要求可采用正洗井、反洗井或正反洗井交替方式进行。

6、洗井时注意泵压变化,控制排量由小到大,同时注意返出液情况,正常情况下应连续进行,一次完成。

7、泵压升高洗井不通时,应停泵分析原因及时处理。

8、洗井质量应达设计要求。

9、洗井返出液应回收或进池,不能造成环境污染。

(七)检下泵操作质量标准(管式泵)1、检泵时应查清漏、脱、掉、卡等原因,并详细描述。

2、洗井。

把活塞提出泵筒,先用热水替出井内原油后洗井,洗井符合洗井质量标准。

3、起出井内抽油杆、油管等全部管注,包括尾管。

(抽油杆柱上常见的附件有:加重杆、脱节器、防磨器、刮腊器、防脱器等。

)4、起泵到井口,应根据泵井的不同正确选用并扣好吊卡。

5、若泵筒内有落井活塞,起活塞时应先固定好泵筒后抽活塞,防止墩钻、泵筒断落。

6、旧泵起出活塞后清洗干净,装入泵筒,由泵班专车回收。

描述资料、跟踪卡由技术员移交。

7、新泵应专车专运,随带合格证、跟踪卡等资料。

8、新泵现场交接,应验收泵吸气量大小,凡尔是否灵活,丝扣是否完好,泵筒与活塞间隙是否符合要求,三级标准以下泵不得使用。

9、起出油管在下井前须按规定清腊、清洗和检查合格。

10、探砂面冲砂。

(1)油井下泵前一律要探砂面,若砂面超过标准,则要冲砂。

(2)探砂面一律采用光油管硬探,严禁带其它工具。

(3)砂面深度以油管管柱悬重下降10KN——20KN时,连续3次深度误差小于0.3——0.5m为准。

(4)冲砂应根据井况正冲或反冲。

管柱下至距砂面1——2m处大排量冲至设计深度后洗井,出口液含砂小于0.2%为合格。

(正冲砂冲刺力大,但混砂液上返速度慢,携砂能力差,容易砂卡管柱;反冲砂冲砂液下流速度慢,冲刺力弱,但混砂液上返速度快,携砂能力强,不卡管柱。

)11、下井工具必须仔细检查、丈量、记录型号、规范、长度等有关资料数据。

配下尾管长度应符合技术要求。

12、下入活塞进工作筒时应慢下、慢入到底,严禁下冲固定凡尔。

13、老井转抽必须探人工井底、冲砂、套管刮腊。

(八)起下封隔器质量标准1、封隔器由工具队专人负责清洗、拆、装、维修、试压、检验、存放;2、现场使用应有专车、专人运送交接,轻装轻卸,不得磕碰、沾脏物;3、现场交接应仔细检查,符合技术要求,性能可靠;4、下井前应记录型号、规范、配下深度,与其配合使用的其它工具的次序连接位置准确;5、带封隔器管柱尾管一般不少于3—5根,下管速度不超过25—30根╱小时;6、井口操作摘吊卡上提高度不超过30cm,上扣打好备钳,丝扣涂油上紧;7、下封隔器管柱井口必须装自封,起管时在工具出口前2根油管卸掉自封;8、下管应在计算不剪断坐封销钉深度处试坐一次,检验封隔器性能;9、下管途中应注意拉力计悬重变化,防止中途座封;10、起管解封,应先解封释放胶筒,并反复活动使其变形后才能正常起管。
