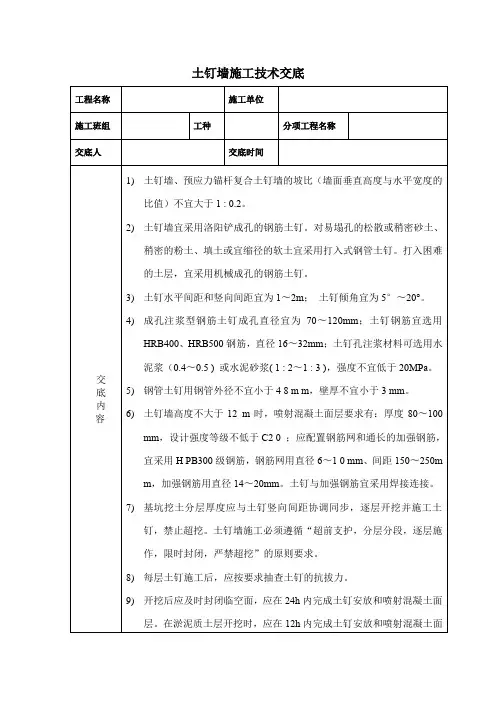

基坑支护土钉墙技术交底
土钉墙施工技术交底

一、施工情况本工程为顺义区农村污水治理工程(西部片区)高丽营镇二三四五村2000吨/日污水处理站,包含生化综合池,预处理池,仪表间,污泥脱水间。
均为埋地矩形池体结构。
高程36.134m,以现状地标高为0.00,拟建构筑物基底标高-7.Om(局部加深坑-7.8m),垫层厚度IOomn1;加权基坑深度3.4-7.6m。
二、施工工艺流程土钉墙施工工艺流程见下图。
开挖工作面--修整坡面一一喷射第一层混凝土一--土钉定位一一打入锚杆----浆液制备、注浆一-加工钢筋、绑扎钢筋网一一安装泄水管----喷射第二层混凝土一一养护一--开挖下一层工作面,重复以上工作直到完成当地质条件较好时可省去“喷射底层混凝土”工序,坡面泄水孔的设置也根据现场实际情况而定。
三、施工顺序土钉墙施工根据土钉墙部分由现有坡面条件依次进行;后续根据开挖顺序依次完成。
四、主要施工工艺1、修坡:利用挖掘机进行基坑开挖作业后,边坡利用人工进行修整,以确保其立面角和壁面的平整度。
当遇有上层滞水影响时或土层分界处,便在坡面上每隔一定距离插放一个泄水孔,疏导滞水以免其影响坡面的稳定。
2、钻孔:钻孔选用螺旋式锚杆钻机成孔。
钻孔前应根据施工设计图确定孔位,对局部孔中出现的渗水塌孔或掉落松土、泥浆等杂质应立即清除。
钻孔过程有施工记录,随时掌握土层情况。
3、土钉制作与安装1)土钉制作:①按有关标准和设计要求检查制作土钉的钢筋有无缺陷。
②调直钢筋,按设计要求截取长度。
③将钢筋除锈、除油。
④土钉每隔2m设置一个对中支架。
⑤将注浆管捆扎在土钉上,注浆管端头距土钉头约500mm。
在距孔口20~30cm处,设置止浆袋(可采用水泥袋)。
土方开挖土钉墙施工工艺流程图⑥土钉制作完成后,应编号、登记并在土钉做好标记,以备安装。
2)土钉安装:①安装土钉前,应对钻孔进行检查,若发现有碎土、石、杂物及泥浆应立即清除。
②沿钻孔轴线,将土钉推送入孔内至设计位置;推送过程中,切勿转动土钉,以防止破坏孔壁,并防止土钉插入孔壁土体中。
土钉墙喷锚安全技术交底模板

一、交底对象本次安全技术交底对象为参与土钉墙喷锚施工的所有人员,包括施工管理人员、技术人员、操作人员及现场监理人员。
二、交底时间[填写具体日期]三、交底地点[填写具体地点]四、交底内容1. 工程概况- 工程名称:[填写工程名称]- 施工单位:[填写施工单位名称]- 施工地点:[填写施工地点]- 施工内容:土钉墙喷锚支护2. 安全技术措施1. 施工准备- 施工前应对施工人员进行安全技术培训,确保人员掌握相关操作规程。
- 检查施工设备、材料是否符合要求,确保施工质量。
2. 施工工艺- 土钉墙施工应严格按照设计要求进行,确保墙体的稳定性。
- 锚杆应采用高强度钢筋或钢绞线,长度、间距、倾角应符合设计规范。
- 喷射混凝土应选用符合要求的材料,确保强度和耐久性。
3. 安全操作规程- 施工人员应佩戴安全帽、安全带等防护用品。
- 施工现场应设置安全警示标志,明确危险区域。
- 高处作业时应系好安全带,不得在同一垂直面上下操作。
- 施工机械操作人员应持证上岗,严格遵守操作规程。
4. 应急处置- 发生安全事故时,应立即停止施工,并采取有效措施进行处置。
- 及时上报事故情况,配合相关部门进行调查和处理。
3. 注意事项1. 施工过程中应密切关注土钉墙的变形情况,发现异常及时采取措施。
2. 施工过程中应避免对周围环境造成污染,确保施工文明。
3. 施工结束后,应对土钉墙进行验收,确保工程质量。
五、交底要求1. 施工单位应组织施工人员进行安全技术交底,确保人员了解掌握施工安全知识。
2. 施工人员应认真听取安全技术交底,严格遵守操作规程。
3. 施工现场应设立专职安全员,负责监督施工安全。
六、附则本安全技术交底自[填写具体日期]起生效,如遇特殊情况,应及时修订。
七、签字确认施工单位代表:____________________监理单位代表:____________________施工人员代表:____________________[注:以上模板仅供参考,具体内容应根据实际工程情况进行调整。
土钉墙施工技术交底

9)开挖后应及时封闭临空面,应在24h内完成土钉安放和喷射混凝土面层。在淤泥质土层开挖时,应在12h内完成土钉安放和喷射混凝土面层。
10)上一层土钉完成注浆48h后,才可开挖下层土方。
11)成孔注浆型钢筋土钉应采用两次注浆工艺施工。第一次注浆宜为水泥砂浆,注浆量不应小于钻孔体积的1.2倍,第一次注浆初凝后,方可进行二次注浆;第二次压注纯水泥浆,注浆量为第一次注浆量的30%〜4 0 %。注浆压力宜为0.4〜0.6MPa。
12)击入式钢管土钉从钢管空腔内向土层压注水泥浆(水灰比0.4〜0.5),注浆压力不应小于0.6MPa;注浆顺序宜从管底向外分段进行,最后封孔。
13)钢筋网宜在喷射一层混凝土后铺设,采用双层钢筋网时,第二层钢筋网应在第一层钢筋网被混凝土覆盖后铺设。
14)喷射混凝土的骨料最大粒径不应大于1 5mm。作业应分段分片依次进行,同一分段内应自下而上,一次喷射厚度不宜大于120mm。
土钉墙施工技术交底
工程名称
施工单位
施工班组
工种
分项工程名称
交底人
交底时间
交
底
内
容
1)土钉墙、预应力锚杆复合土钉墙的坡比(墙面垂2)土钉墙宜采用洛阳铲成孔的钢筋土钉。对易塌孔的松散或稍密砂土、稍密的粉土、填土或宜缩径的软土宜采用打入式钢管土钉。打入困难的土层,宜采用机械成孔的钢筋土钉。
3)土钉水平间距和竖向间距宜为1〜2m;土钉倾角宜为5°〜20°。
4)成孔注浆型钢筋土钉成孔直径宜为70〜120mm;土钉钢筋宜选用HRB400、HRB500钢筋,直径16〜32mm;土钉孔注浆材料可选用水泥浆(0.4〜0.5 )或水泥砂浆( 1 : 2〜1 : 3 ),强度不宜低于20MPa。
土钉墙技术经验交底

1)高水位地区深基坑内必须设置有效的降水措施;
2)深基坑边界周围地面必须设置排水沟;
3)基坑施工必须设置有效的排水措施;
4)深基坑降水施工必须有防止临近建筑及管线沉降的措施。
5、坑边荷载
1)基坑边缘堆置建筑材料等,距槽边最小距离必须满足设计规定,禁止基坑边堆置弃土,施工机械施工行走路线必须按方案执行。
8、土钉支护质量控制应遵守下列规定:
(1)注浆材料宜用水泥净浆或水泥砂浆,水泥净浆的水灰比宜为?1:1~1:0.5;水泥砂浆的水灰比宜为?0.4~0.?5,灰砂比宜为?1:1~1:2。
(2)钻孔的误差应符合下表?6.8.8?的要求:
(3)土钉筋体保护层厚度不应小于?25mm。
(4)当成孔过程中遇到障碍需调整孔位时,不得降低原有支护设计的安全度。

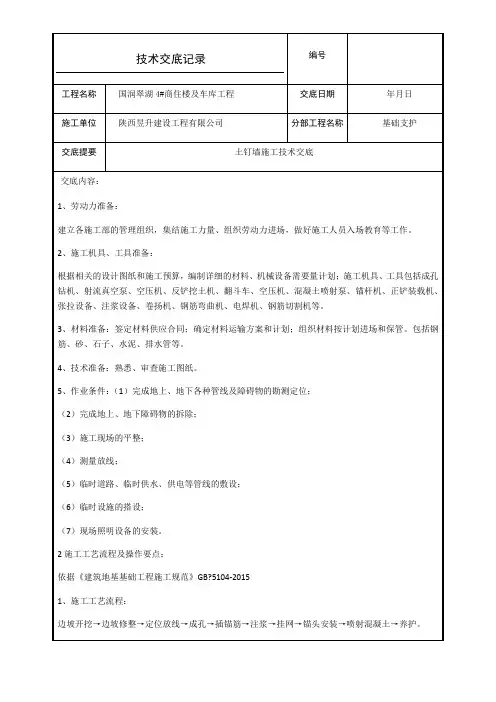

技术交底记录
编号
工程名称
国润翠湖4#商住楼及车库工程
交底日期
年月日
施工单位
陕西昱升建设工程有限公司
分部工程名称
基础支护
交底提要
土钉墙施工技术交底
交底内容:
1、劳动力准备:
建立各施工部的管理组织,集结施工力量、组织劳动力进场,做好施工人员入场教育等工作。
2、施工机具、工具准备:
根据相关的设计图纸和施工预算,编制详细的材料、机械设备需要量计划;施工机具、工具包括成孔钻机、射流真空泵、空压机、反铲挖土机、翻斗车、空压机、混凝土喷射泵、锚杆机、正铲装载机、张拉设备、注浆设备、卷扬机、钢筋弯曲机、电焊机、钢筋切割机等。
(6)临时设施的搭设;
(7)现场照明设备的安装。
2施工工艺流程及操作要点:
依据《建筑地基基础工程施工规范》GB?5104-2015
土钉支护技术交底

(1)、注浆前应将孔内残留或松动的杂土清除干净;注浆开始或中途停止超过30min时,应用水或稀水泥浆润滑注浆泵及其管路
(2)、注浆时,注浆管应插至据孔底250~500mm处,孔口部位宜设置止浆塞及排气管
(3)、土钉钢筋应设定位支架
补充:施工监测
1监测内容和方法
鉴于岩土工程的复杂性及本基坑工程的重要性,本工程采用信息化施工方法,边施工边监测,及时反馈监测结果,掌握基坑边坡及周边建筑物的情况,做到心中有数,确保基坑及周边环境的安全.基坑工程施工及地下结构施工期间,应对基坑支护结构受力和变形、周边建筑物、重要道路及地下管线等保护对象进行系统的监测,通过监测,及时掌握基坑开挖及施工过程中支护结构的实际状况及周边环境的变化情况,做到及时预报,为基坑边坡和周边环境的安全与稳定提供监控数据,防患于未然,通过监测资料与设计参数的对比,可以分析设计的正确性与合理性,科学合理的安排下一步工序,必要时及时修改设计,使设计更加合理,施工更加安全。
(1)、孔深允许偏差±50mm
(2)、孔径允许偏差±5mm
(3)、孔径允许偏差±100mm
(4)、成孔倾角偏差±1%
5、喷射混凝土作业应分段进行,同一分段内喷射顺序应自上而下,一次喷射厚度不宜小于40mm。喷射混凝土时,喷头与受喷面应保持垂直,距离为0.6~1.0m。喷射混凝土终凝2h后,应喷水养护,养护时间根据气温确定,宜为3~7h。
⑷、测放土钉位置
根据建设单位提供测量控制点,测量放线确定土钉位置,并在第一层混凝土上做出明显标识。
⑸、安装土钉
用空压机将土钉打入指定位置,方向斜向下15°。成孔倾角允许偏差±1°。土钉上下侧焊接2φ14加强筋和L=70mm的2φ20锁定筋,锁定筋在加强筋的外侧。详见下图
土钉墙支护施工安全技术交底(标准版)

土钉墙支护施工安全技术交底(标准版)Business leaders cannot lack safety awareness. Only when the company strengthens its safety management and construction can the personal safety of workers be guaranteed.( 安全管理)单位:_______________________部门:_______________________日期:_______________________本文档文字可以自由修改土钉墙支护施工安全技术交底(标准版)1.土钉钢筋宜采Ⅱ、Ⅲ级钢筋,钢筋直径宜为16~32mm,钻孔直径宜为70~120mm。
2.土钉墙的墙面坡度不宜大于l:01。
3.坡面上下段钢筋网搭接长度应大于30cm。
4.土钉墙支护适用于无地下水的沟槽。
当沟槽范围内有地下水时,应在施工前采取排降措施降低地下水。
在砂土、虚填土、房碴土等松散土质中,严禁使用土钉墙支护。
5.土钉的长度宜为开挖深度的0.5~1.2倍,间距宜为1~2m,与水平面夹角宜为5。
~20。
6.喷射混凝土和注浆作业人员应按规定佩戴防护用品,禁止裸露身体作业。
7.土钉墙施工设计中,应确认土钉抗拉承载力、土钉墙整体稳定性满足施工各个阶段施工全的要求。
8.注浆材料宜采用水泥浆或水泥砂浆,其强度等级不宜低于MIO。
9.喷射混凝土面层宜配置钢筋网,钢筋直径宜为6~lOmm.网间距宜为15~30mm;喷混凝土强度等级不宣低于C20,面层厚度不宜小于8cm。
10.土钉墙支护,应先喷射混凝土面层后施工土钉。
11.进入沟槽和支护前,应认真检查和处理作业区的危石、不稳定土层,确认淘槽土壁稳定。
12.喷射管道安装应正确,连接处应紧固密封。
管道通过道路时,应设置在地槽内井加盖护。
13.土钉必须和面层有效连接,应设置承压板或加强钢筋等构造措施,承压板、加强锕筋应分别与土钉螺栓、钢筋焊接连接。
(建筑工程管理]土钉墙施工技术交底
![(建筑工程管理]土钉墙施工技术交底](https://img.taocdn.com/s3/m/d7224f8176a20029bd642df3.png)
(建筑工程管理)土钉墙施工技术交底按照施工设计图纸,放设土钉定位点,且用长150mm端部涂刷红油漆的短木桩标定;(五)打入钢花杆锚杆按照测量标定的土钉定位点,采用气动潜孔锤将加工好的倒刺式钢花杆打入土体中,打入深度应符合设计要求,外漏尺寸为100—120mm,钢花杆和水平面的夹角为15°,允许偏差为1°;钢花杆大样图(六)浆液制备、注浆浆液采用机械搅拌,水灰比宜为0.5-0.6,拌制用砂应采用细砂,粒径不大于2.0mm,灰砂重量比为1:1-1:0.5,搅拌时间不小于2min且应随拌随用,搅拌均匀。
开始注浆前或中途停止时间超过30min 时,应用水或稀水泥浆润滑注浆泵及其管路,注浆采用二次灌浆法,将金属管插入孔内,管口离孔底200-500mm,用密封袋将空口封严,启动注浆泵开始送浆,调整注浆压力到0.6Mp,边注浆边边向空口方向拔管,直至注满,于拔管过程中应注意注浆管应始终埋入水泥浆中,水泥浆凝结硬化后产生干缩,然后于孔口要进行二次注浆;(七)加工钢筋、绑扎钢筋网片按照开挖截面尺寸对钢筋进行加工下料、,钢筋网片采用8钢筋间距200mm铺设,采用六号火烧丝绑扎,钢筋网片的搭接面积不大于50%,水平方向搭接长度宜为150-300mm,上下层搭接长度不小于钢筋直径的35倍且不小于300mm,钢筋网片的固定采用长度20014@2000的短钢筋固定,钢筋网片的保护层采用边长50X50X30mm和喷面混凝土等强度的减石子立方体块制作,中间预埋6号火烧丝,绑扎于钢筋网片的底部,间距1米,绑扎完成钢筋网片后,沿钉头上口绑扎加强筋,加强筋采用14@2000,加强筋应压紧钢筋网片且和钉头焊接,钉头筋以井字式压紧加强筋后和顶头焊接牢固,钉头筋采用12长度300mm的短钢筋制作而成。
如图所示土钉大样图、井字衬垫图及(八)安装泄水孔泄水管采用PVC管,直径50mm,长度300-600mm,间距2.5米,采用梅花形布置,埋至于土中的1、本表由施工单位填写,交底单位和接受交底单位各存壹份。
土钉墙-技术交底记录

山东省建设工程质量监督总站监制山东省建设工程质量监督总站监制005工程名称施工单位交底部位基坑支护工序名称土钉墙支护交底提要:为保证土钉墙施工质量、工程进度和施工安全,在土钉墙施工过程中要严格按照国家有关规范、规程及本交底要求进行施工。
交底内容:5 主要施工机械设备序号名称单位数量备注1 空气压缩机台 12 混凝土喷射机台 13 砂浆搅拌机台 14 注浆机台 15 锚杆钻孔机台 16 切割机台 17 电焊机台 18 输料管米309 风管米3010 洛阳铲把若干11 铁锹把若干二、施工工艺1. 施工工艺流程根据不同的土性特点和支护构造方法,上述顺序可以变化。
支护的内排水以及坡顶和基底的排水系统应按整个支护从上到下的施工过程穿插设置。
2. 基坑开挖(1)土钉墙支护应按设计规定的分层开挖深度按作业顺序施工,在完成上层作业面的土钉与喷混凝土以前,不得进行下一层深度的开挖。
当基坑面积较大时,允许在距离四周边坡8~10m的基坑中部自由开挖,但应注意与分层作业区的开挖相协调。
项目(专业)技术负责人交底人接受交底人山东省建设工程质量监督总站监制山东省建设工程质量监督总站监制山东省建设工程质量监督总站监制山东省建设工程质量监督总站监制005工程名称施工单位交底部位基坑支护工序名称土钉墙支护交底提要:为保证土钉墙施工质量、工程进度和施工安全,在土钉墙施工过程中要严格按照国家有关规范、规程及本交底要求进行施工。
交底内容:(3)在支护面层背部应插入长度为400~600mm、直径不小于40mm的水平排水管,其外端伸出支护面层,间距可为1.5~2m,以便将喷混凝土面层后的积水排出,如图所示。
排水系统(4)为了排除积聚在基坑内的渗水和雨水,应在坑底设置排水沟及集水坑。
排水沟应离开边壁0.5~1m,排水沟及集水坑宜用砖砌并用砂浆抹面以防止渗漏,坑中积水应及时抽出。
三、质量标准1. 锚杆及土钉墙支护工程施工前应熟悉地质资料、设计图纸及周围环境,降水系统应确保正常工作,必须的施工设备如挖掘机、钻机、压浆泵、搅拌机等应能正常运转。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
修坡面→压送花管(A48钢管)土钉→注浆→编网→喷砼
三、施工作业
本次施工时,按支护设计要求布设土钉。当土方开挖施工到达土钉位置时,开始施工土钉。
1. 压送土钉:本次施工使用人工辅助勾机压送,人工根据压送触感感来探测到基坑周围地下埋藏物的存在,从而对其实施保护。土钉倾斜角度为15°。钻孔深度超过土钉设计长度不小于0.2m。
2、基坑四周严禁堆放土方等重物。
3、挖掘机司机必须经过专门培训,持证上岗。
4、参加机械挖土的人员要遵守所使用机械的安全操作规程。机械的各种安全装置齐全。
5、土方开挖时应从上而下分层分段依次进行,禁止采用挖空脚的操作方法,并且应做好排水措施。
6、使用机械挖土前,要先发出信号,挖掘机作业时,在挺杆运动范围内,不允许做其他任何工作。
5、钢筋、水泥进场要有材质单、出厂合格证,并做复验,如果锚筋采取搭接焊,每批应按规范要求,做焊头抗拉强度试验。
6、水泥浆体的强度应大于20MPa,水灰比0.4~0.5,并宜加入适量的速凝剂以促进早凝和控制泌水。注浆时要严格按配比搅浆,并随成孔随注浆,注浆渗漏较多时,要进行二次、三次补浆直到注满。
8、锚杆制作长度误差不得大于20mm。
3、成孔前,应根据设计要求定出孔位并作出标记和编号。孔距的允许偏差为±100mm,成孔的倾角偏差为±5%,孔径允许偏差为±5mm,孔深允许偏差为±50mm。当成孔过程中遇有障碍物需调整孔位时,不得损害支护原定的安全程度,由现场技术负责人决定。
4、成孔过程中取出的土体特征应按土钉编号逐一加以记录并及时与初步设计时所认定的加以对比,发现有较大偏差时应及时修改土钉的设计参数。
9、喷射混凝土粗骨料最大粒径不应大于12mm,并应通过外加剂来调节所需早强时间。
10、钢筋网片可用插入土中的钢筋固定,在混凝土喷射下应不出现振动。
11、当继续进行下部喷射混凝土作业时,应仔细清除施工缝结合面上的浮浆层。
12、钢筋网在横向的搭接长度不应少于一个网格边长。如为搭接焊则焊长不小于网筋直径的10倍。
5. 喷射混凝土:网筋设置好以后就可以喷射混凝土,这是该层作业的最后一道工序。喷射混凝土要根据强度设计要求,根据配比来进行。钢筋混凝土墙面施工方法:先进行第一次的砼喷射,喷射厚度为40mm,待面层网筋设置完成后。然后利用风压采用干喷法喷射第二次混凝土,厚度为40mm。土钉支护详见下图。
喷射混凝土施工配合比水泥:砂:石子:水为1:1.96:1.96:0.4(质量比):
7、在挖土过程中,若遇有地下管道、电缆或其他不能辨认的异物和液体、气体时,应立即停止工作,并报告工程负责人员及向上级有关部门报告,查明土方开挖技术交底处理后方可继续开挖。
8、土方开挖至较深的坑槽时,上部边缘应经常清理,并及时加设挡板,防止土块等落物伤人。
9、施工作业人员必须戴好安全帽。
10、人员上下坑沟时应走专用马道,不得从上跳下或踩踏土壁及其支撑上下。
13、不得碰撞土钉头外露部分,坡面3.0m以内不得任意堆放材料。
14、为了方便施工及边坡的稳定,如果在施工过程中出现阳角现象,则将阳角部位做成圆弧或“八”字形。
15、坡面设置泄水口,泄水口为De50PVC管,长度不小于250mm,接触迎水面作纱网包裹。
五、环保安全措施:
1、严禁在挖掘机作业半径范围内随意走动,不得在汽车运行路线上逗留或停放车辆及其它障碍物品。
当施工过程中遇到地下管线等,钻孔角度可以微调。
2. 灌浆:灌浆时最好保持有一定的压力,而且要把孔中的水、气、泥浆等物排除干净。土钉灌浆材料采用纯水泥浆,水灰比0.5,灌浆为压力注浆,注浆压力不小于0.3MPa。
3. 修整坡面:根据设计方案,修整坡面,达到坡度要求。
4. 面层网筋设置:进行绑扎Φ8@200×200双向钢筋网,当土钉(锚杆)施工好后,在土钉(锚杆)的横向烧焊Φ14主筋,将各个土钉(锚杆)连在一个支护网面上,再点焊井字衬垫钢筋。面层网筋第一次的砼喷射设置时,必须离开坡面不少于5cm,网筋连接可用点焊和绑扎形式。网筋与土钉相连,必须置于土钉压板与坡面相靠近的一面。
技术交底
编号
工程名称
宽城金鼎广场
交底日期
2018年6月21日
施工单位
承德汇远建筑安装工程有限公司
分项工程名称
基坑支护土钉墙
交底单位
项目部
交底人
交底提要
土钉墙技术交底及注意事项
交底内容:
一ቤተ መጻሕፍቲ ባይዱ施工准备
施工机具准备:
土钉采用勾机顶压方式,钢花管施工机械主要包括有:勾机、空气压缩机、水泥浆拌制机、集料斗、送浆泵、风钻、风镐、风管等。
11、施工作业人员严禁酒后作业或带病上岗。
接底人
每立方C20喷射料需要如下:
(1)水泥:普通水泥R42.5为450kg;
(2)中砂:河砂为880kg;
(3)石子:级配5—10mm为880kg;
(4)水为180kg。
注浆浆液,水灰比采用1:0.5。
四、土钉墙施工注意事项及质量要求:
1、土钉成孔采用的机具应适合土层的特点,满足成孔要求。
2、修坡时测量技术员进行现场跟踪,确保不吃槽。喷射混凝土时,检查钢筋网长及标志杆的安装。
