预制混凝土方桩施工工艺

预制混凝土方桩施工工艺

预制混凝土方桩施工工艺
预制混凝土方桩是一种常见的桩基形式,适用于各种土质条件。

下面是预制混凝土方桩的施工工艺:
一、施工前准备
1. 确定桩基轴线和高程,并做好标记。

2. 清理施工现场,确保无障碍物和杂物。

3. 检查预制混凝土方桩的质量和数量是否符合设计要求。

4. 准备好施工设备和材料,如打桩机、桩帽、钢丝绳、滑轮等。

二、桩基就位
1. 将打桩机就位,调整好桩基轴线和垂直度。

2. 将预制混凝土方桩吊起,缓慢放到桩基上。

3. 调整方桩位置,确保与桩基轴线一致。

三、打桩
1. 启动打桩机,开始打桩。

2. 打桩过程中要密切关注桩基的垂直度和贯入度,发现问题及时调整。

3. 记录施工过程和数据,包括每根桩的贯入度、锤击数、深度等。

四、静载试验
1. 在完成所有方桩施工后,进行静载试验。

2. 试验前要对方桩进行加固处理,确保试验结果的准确性。

3. 根据设计要求进行加载和观测,记录试验数据。

五、质量检测与验收
1. 根据试验数据进行质量检测,如有问题进行补救或加固。

2. 验收时要检查方桩的外观质量、位置偏差、垂直度等指标是否符合设计要求。

3. 提交完整的施工记录和检测报告,完成验收程序。

六、后续处理
1. 对施工现场进行清理和恢复。

2. 对损坏的方桩进行修复或替换。

3. 对施工过程进行总结和评估,为后续施工提供经验。

以上是预制混凝土方桩的施工工艺,具体实施过程中要根据实际情况进行调整和完善。

预制砼方桩施工工艺(20201008215607)

预制砼方桩施工工艺(20201008215607)

预制砼方桩施工工艺1.1 基本情况:本工程选用04G361 《预制钢筋砼方桩》图集中JAZHB-2 50-77C 桩,桩顶入承台50mm ,预制桩长14 米。

边长500mm 500mm ,共分2 段每段7 米进行施工。

压桩时采用静压法施工。

根据本工程的特点,压桩机拟选用型号为“ 800 —900 ”,单桩极限承载力为4000KN —6000KN ,最大压桩力在7500 —8000KN 的压桩机。

1.2 混凝土预制砼方桩的制作及施工1.2.1 制作工艺⑴底模制作,将场地平整压实、牢靠,构造必须有足够的强度、刚度及稳定性,宜用水泥地坪,模板的拼接缝处应严密不漏浆。

⑵钢筋下料,切割,焊接制作,桩帽,焊接。

⑶模板制作拼装,立模,模板刷油,在地模上放好立模格子线。

⑷砼搅拌、浇捣、养护、取样做试块。

⑸拆模、粉刷石灰浆隔离层。

⑹下一批预制桩制作(采用重叠法施工,不超过四层)。

1.2.2 制作技术措施⑴钢筋加工制作①钢筋做好原材料化验工作,材料质保书,抽样检验抗拉,焊接抗拉,焊接坑弯,强度试验,并作化学成份分析,验收合格后方可使用。

②钢筋堆放必须平整,按各种规格,品种,等级分批堆放,制作标牌进行标识③钢筋使用前必须除锈,调直。

④主筋距桩顶的距离。

应按设计要求严格控制,桩的主筋不得与钢帽顶面钢板焊接。

⑤桩顶钢板套的焊接应平直、方正,不允许倾斜、串角或翘曲,焊缝必须饱满。

⑥制作配料单,各种弯曲弧度调整值计算清楚。

⑦焊接主筋采用闪光对焊,每200只接头取一组抽样检验,箍筋采用绑扎,桩帽、预埋中采用点焊和电弧焊。

⑥焊工必须持证上岗,焊接牢固,同截面接头不超过50%。

⑵立模①制桩场地平整,排水通畅。

②隔离层用纸筋灰加10% 的水泥混合,以防洒水冲洗掉。

③模板必须密缝、垂直,桩头用角尺兜方,桩尖用专用钢帽套上。

④模板上刷隔离剂油,场地上用水湿润。

⑶钢筋笼安放①钢筋笼堆放平整,不能弯曲和扭曲。

②放入模板时,安放好保护层垫块,两边留足保护层。

砼方桩施工工艺

砼方桩施工工艺

砼方桩施工工艺————————————————————————————————作者:————————————————————————————————日期:砼方桩施工工艺1.1基本情况:本工程选用04G361《预制钢筋砼方桩》图集中JAZHB-2 50-77C桩,桩顶入承台50mm,预制桩长14米。

边长500mm 500mm,共分2段每段7米进行施工。

压桩时采用静压法施工。

根据本工程的特点,压桩机拟选用型号为“800—900”,单桩极限承载力为4000KN —6000KN,最大压桩力在7500—8000KN的压桩机。

1.2混凝土预制砼方桩的制作及施工1.2.1制作工艺⑴底模制作,将场地平整压实、牢靠,构造必须有足够的强度、刚度及稳定性,宜用水泥地坪,模板的拼接缝处应严密不漏浆。

⑵钢筋下料,切割,焊接制作,桩帽,焊接。

⑶模板制作拼装,立模,模板刷油,在地模上放好立模格子线。

⑷砼搅拌、浇捣、养护、取样做试块。

⑸拆模、粉刷石灰浆隔离层。

⑹下一批预制桩制作(采用重叠法施工,不超过四层)。

1.2.2制作技术措施⑴钢筋加工制作①钢筋做好原材料化验工作,材料质保书,抽样检验抗拉,焊接抗拉,焊接坑弯,强度试验,并作化学成份分析,验收合格后方可使用。

②钢筋堆放必须平整,按各种规格,品种,等级分批堆放,制作标牌进行标识。

③钢筋使用前必须除锈,调直。

④主筋距桩顶的距离。

应按设计要求严格控制,桩的主筋不得与钢帽顶面钢板焊接。

⑤桩顶钢板套的焊接应平直、方正,不允许倾斜、串角或翘曲,焊缝必须饱满。

⑥制作配料单,各种弯曲弧度调整值计算清楚。

⑦焊接主筋采用闪光对焊,每200只接头取一组抽样检验,箍筋采用绑扎,桩帽、预埋中采用点焊和电弧焊。

⑥焊工必须持证上岗,焊接牢固,同截面接头不超过50%。

⑵立模①制桩场地平整,排水通畅。

②隔离层用纸筋灰加10%的水泥混合,以防洒水冲洗掉。

③模板必须密缝、垂直,桩头用角尺兜方,桩尖用专用钢帽套上。

预制钢筋混凝土方桩施工方案

预制钢筋混凝土方桩施工方案

预制钢筋混凝土方桩施工方案一、施工前准备工作预制钢筋混凝土方桩的施工需要进行充分的前期准备,确保工程的顺利进行。

以下是施工前的准备工作:1. 桩基勘察:通过现场勘察和土壤测试,确定桩基的设计和施工参数,以及选择适当的预制方桩型号和长度。

2. 材料准备:购买符合国家标准和设计要求的预制混凝土方桩、钢筋和其他相关配件。

3. 设备准备:准备施工所需的机械设备,如起重机、挖掘机、打桩机等,并确保其良好的工作状态。

4. 施工人员:配备具备相关经验和资格的施工人员,确保他们熟悉施工工艺和安全操作规程。

二、施工工艺及步骤预制钢筋混凝土方桩的施工包括以下几个步骤:1. 桩基标志和布点:根据设计要求,在地面上进行桩基的标志和布点,以确定桩的位置和间距。

2. 地面准备:清理施工区域,确保地面平坦、无障碍物,并进行必要的地面处理,如排水、压实等。

3. 钢筋制作和预埋:根据设计要求,制作预制混凝土方桩所需的钢筋配筋,并按照设计要求将钢筋预埋在预制方桩的模具中。

4. 预制方桩的浇筑:先在模具中倒入预制混凝土,确保混凝土充分振实和密实,然后利用振动器等设备去除空气泡,最后保持桩体表面平整。

5. 方桩的加固与养护:在桩的两侧安装加固材料,如钢筋网或钢板,以增强桩的整体强度。

随后对预制方桩进行养护,保持适宜的温度和湿度,以确保混凝土的充分固化和强度发展。

6. 桩身安装:根据设计要求,使用起重机等设备将预制方桩陆续吊装到桩位上,确保桩的垂直度和位置精准。

7. 桩顶修整:根据需要,使用切割机、打磨机等工具对桩顶进行修整,以达到设计要求的标高和水平度。

8. 桩顶加固:安装桩顶加固件,如钢筋和混凝土梁,以确保桩顶的稳固和承载能力。

三、质量控制和安全措施在预制钢筋混凝土方桩的施工过程中,必须严格遵守相关质量控制和安全措施,确保工程的质量和施工人员的安全。

以下是一些建议的措施:1. 施工前检查:在施工前,对材料、设备和施工部位进行检查,确认其符合设计要求和安全规定。

打入桩(预制方桩、预应力管桩)工艺标准

打入桩(预制方桩、预应力管桩)工艺标准

打入桩(预制方桩、预应力管桩)(一)施工准备1.材料(1)钢筋砼预制方桩、预应力管桩的规格、质量必须符合设计和施工规范的规定,并有出厂合格证明。

(2)接桩用的焊条的牌号、性能必须符合设计要求和有关标准的规定,并应有出厂合格证明。

一般宜用结422焊条。

(3)钢板或角钢的材质、规格因符合设计要求,且应有质保书或检验报告,宜采用低炭钢。

2.作业条件(1)应有工程地质资料、桩基施工平面图、桩基施工组织设计或方案。

(2)桩基的轴线和标高均应测定完毕,并经过检查,办理了复核签证手续。

(3)已排除架空障碍物,在建筑物旧址或杂填土区施工时,应预先进行钎探,在桩位置将探明的旧基础、石块、废铁等障碍物清除和采取其它处理措施。

(4)打桩场地附近的建筑物或构物,如有震动要求和影响使用安全时,打桩前应会同有关单位采取措施予以有效的处理。

(5)场地已碾压平整,其表土承载力满足要求,保证桩基在移动时稳定垂直。

雨季施工,必须采取有效的防水措施。

(6)根据轴线放出桩位线,用短木桩或短钢筋打好定位桩,并用摆灰作出标志,便于施打。

(7)正式施工前必须先打试验桩,其数量不少于2根,以确定桩长和贯入度,并校验打桩设备、施工工艺及技术措施是否符合要求。

(二)操作工艺1.桩夹应平稳地夹设在打桩部位,用钢缆拉牢,打桩机的安装,必须按照有关程序或说明书进行。

3.桩机就位。

打桩机就位时,应对准桩位,垂直稳定,确保在施工中不倾斜、移动。

4.起吊预制桩。

先拴好吊桩的钢丝绳及索具,然后应用索具捆绑住桩上端约50cm处,起动机器起吊预制桩,使桩尖对准桩位中心,缓缓放下插入土中。

插桩必须正直,其垂直度偏差不得超过0.5%,再在桩顶扣好桩帽,即可斜去索具。

桩帽与桩周边应留5-10cm的间隙,锤与桩帽、桩帽与桩顶之间应有相应的弹性衬垫,一般采用麻袋、纸皮或木砧等衬垫材料,锤击压缩后的厚度以120-150mm为宜,在锤击过程中,应经常检查,及时更换。

4.稳桩。

桩尖插入桩位后,先用低锤击一二下,桩入土一定深度后,再使桩垂直稳定。

桩基工程(预制方桩)施工方案

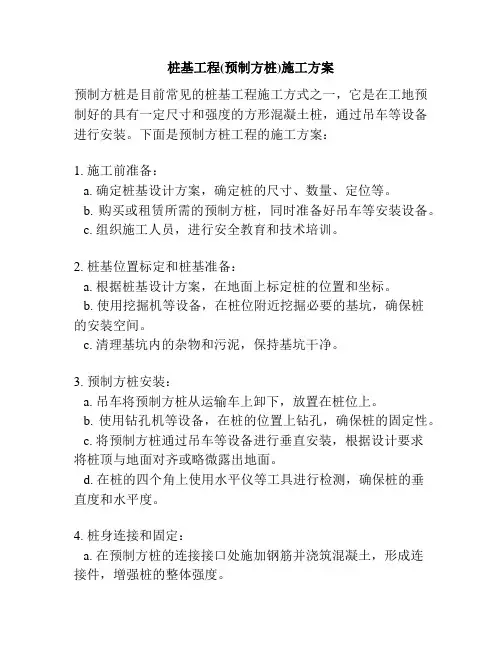

桩基工程(预制方桩)施工方案

桩基工程(预制方桩)施工方案
预制方桩是目前常见的桩基工程施工方式之一,它是在工地预制好的具有一定尺寸和强度的方形混凝土桩,通过吊车等设备进行安装。

下面是预制方桩工程的施工方案:
1. 施工前准备:
a. 确定桩基设计方案,确定桩的尺寸、数量、定位等。

b. 购买或租赁所需的预制方桩,同时准备好吊车等安装设备。

c. 组织施工人员,进行安全教育和技术培训。

2. 桩基位置标定和桩基准备:
a. 根据桩基设计方案,在地面上标定桩的位置和坐标。

b. 使用挖掘机等设备,在桩位附近挖掘必要的基坑,确保桩
的安装空间。

c. 清理基坑内的杂物和污泥,保持基坑干净。

3. 预制方桩安装:
a. 吊车将预制方桩从运输车上卸下,放置在桩位上。

b. 使用钻孔机等设备,在桩的位置上钻孔,确保桩的固定性。

c. 将预制方桩通过吊车等设备进行垂直安装,根据设计要求
将桩顶与地面对齐或略微露出地面。

d. 在桩的四个角上使用水平仪等工具进行检测,确保桩的垂
直度和水平度。

4. 桩身连接和固定:
a. 在预制方桩的连接接口处施加钢筋并浇筑混凝土,形成连
接件,增强桩的整体强度。

b. 在桩的顶部和连接处施加钢筋网或钢板,形成桩帽或桩梁,增强桩的承载能力。

c. 根据设计要求,使用混凝土进行桩身的灌注,将桩与地基
牢固连接。

5. 完工验收:
a. 检查桩的数量、尺寸和位置是否符合设计要求。

b. 检查桩的垂直度、水平度和连接处的强度是否符合要求。

c. 清理施工现场,清除多余的材料和设备,确保施工环境整洁。

桩基工程 混凝土预制桩施工

桩基工程 混凝土预制桩施工

桩基工程混凝土预制桩施工一、混凝土预制桩的制作:1预制桩的制作流程现场布置T场地整平与处理T场地地坪作三七灰土或浇筑混凝土一支模一绑扎钢筋骨架、安设吊环T浇筑混凝土T养护至30%强度拆模,再支上层模,涂刷隔离层T重叠生产浇筑第二层桩混凝土T养护至70%强度起吊T达100%强度后运输、堆放T沉桩。

2.预制桩的制作(1)混凝土预制桩可在工厂或施工现场预制,预制场地必须平整、坚实。

工厂预制利用成组拉模生产、且不小于桩截面高度的槽钢安装在一起组成。

现场预制宜采用钢模板,模板应具有足够刚度,并应平整,尺寸应准确。

(2)混凝土预制桩的截面边长不应小于20Omm;预应力混凝土预制实心桩的截面边长不宜小于350mmβ(3)预制桩的混凝土强度等级不宜低于C30;预应力混凝土实心桩的混凝土强度等级不应彳氐于C40;预制桩纵向钢筋的混凝土保护层厚度不宜小于30mm o(4)预制桩的桩身配筋应按吊运、打桩及桩在使用中的受力等条件计算确定。

采用锤击法沉桩时,预制桩的最小配筋率不宜小于0.8%。

静压法沉桩时,最小配筋率不宜小于0.6%,主筋直径不宜小于仞4,打入桩桩顶以下4〜5倍桩身直径长度范围内箍筋应加密,并设置钢筋网片。

(5)长桩可分节制作,预制桩的分节长度应根据施工条件及运输条件确定;每根桩的接头数量不宜超过3个。

(6)预制桩的桩尖可将主筋合拢焊在桩尖辅助钢筋上,对于持力层为密实砂和碎石类土时,宜在桩尖处包以钢桩桩靴,加强桩尖。

(7)钢筋骨架的主筋连接宜采用对焊和电弧焊,当钢筋直径不小于20mm时,宜采用机械接头连接。

主筋接头配置在同一截面内的数量,应符合下列规定:1)当采用对焊或电弧焊时,对于受拉钢筋,不得超过50%;2)相邻两根主筋接头截面的距离应大于35d(主筋直径),并不应小于500mm;3)必须符合现行行业标准《钢筋焊接及验收规程》JGJ18和《钢筋机械连接通用技术规程》JGJ1o7的规定。

(8)预制桩钢筋骨架的允许偏差应符合表1的规定。

预制桩施工工艺流程

预制桩施工工艺流程

预制桩施工工艺流程
《预制桩施工工艺流程》
预制桩是一种常用于建筑工程中的基础材料,其施工工艺流程包括桩基布置、预制桩的生产制作、桩基施工、桩基检测和验收等环节。

第一步是桩基布置。

在进行预制桩施工前,首先需要进行桩基布置,包括确定桩基的位置、深度和数量等参数,以及进行地质勘察和设计计算。

桩基的布置需要根据工程的实际情况和要求进行合理规划,确保桩基的布置符合设计要求。

第二步是预制桩的生产制作。

预制桩一般是在预制场或者工厂进行生产制作的,生产制作的过程包括搅拌混凝土、浇筑成型、钢筋加工等环节。

生产过程需要严格按照设计要求和施工规范进行,确保预制桩的质量和性能符合要求。

第三步是桩基施工。

桩基的施工包括桩基的安装和打入等工序。

在进行桩基施工时,需要注意施工设备和工艺的选择,确保桩基的安装和打入质量可控,同时要根据实际情况进行施工现场管理和施工监测,确保施工质量和安全。

第四步是桩基检测和验收。

在桩基施工完成后,需要进行桩基的检测和验收工作,包括对桩基的质量、尺寸、位置等进行检测和验收,确保桩基符合设计要求和标准要求,保证桩基的使用安全和可靠性。

预制桩施工工艺流程需要各个环节的紧密配合和严格控制,只有确保每个环节都符合设计要求和标准要求,才能保证预制桩的施工质量和安全性。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

预制砼方桩施工工艺 The pony was revised in January 2021预制砼方桩施工工艺基本情况:本工程选用04G361《预制钢筋砼方桩》图集中JAZHB-2 50-77C桩,桩顶入承台50mm,预制桩长14米。

边长500mm 500mm,共分2段每段7米进行施工。

压桩时采用静压法施工。

根据本工程的特点,压桩机拟选用型号为“800—900”,单桩极限承载力为4000KN—6000KN,最大压桩力在7500—8000KN的压桩机。

混凝土预制砼方桩的制作及施工1.2.1制作工艺⑴底模制作,将场地平整压实、牢靠,构造必须有足够的强度、刚度及稳定性,宜用水泥地坪,模板的拼接缝处应严密不漏浆。

⑵钢筋下料,切割,焊接制作,桩帽,焊接。

⑶模板制作拼装,立模,模板刷油,在地模上放好立模格子线。

⑷砼搅拌、浇捣、养护、取样做试块。

⑸拆模、粉刷石灰浆隔离层。

⑹下一批预制桩制作(采用重叠法施工,不超过四层)。

1.2.2制作技术措施⑴钢筋加工制作①钢筋做好原材料化验工作,材料质保书,抽样检验抗拉,焊接抗拉,焊接坑弯,强度试验,并作化学成份分析,验收合格后方可使用。

②钢筋堆放必须平整,按各种规格,品种,等级分批堆放,制作标牌进行标识。

③钢筋使用前必须除锈,调直。

④主筋距桩顶的距离。

应按设计要求严格控制,桩的主筋不得与钢帽顶面钢板焊接。

⑤桩顶钢板套的焊接应平直、方正,不允许倾斜、串角或翘曲,焊缝必须饱满。

⑥制作配料单,各种弯曲弧度调整值计算清楚。

⑦焊接主筋采用闪光对焊,每200只接头取一组抽样检验,箍筋采用绑扎,桩帽、预埋中采用点焊和电弧焊。

⑥焊工必须持证上岗,焊接牢固,同截面接头不超过50%。

⑵立模①制桩场地平整,排水通畅。

②隔离层用纸筋灰加10%的水泥混合,以防洒水冲洗掉。

③模板必须密缝、垂直,桩头用角尺兜方,桩尖用专用钢帽套上。

④模板上刷隔离剂油,场地上用水湿润。

⑶钢筋笼安放①钢筋笼堆放平整,不能弯曲和扭曲。

②放入模板时,安放好保护层垫块,两边留足保护层。

③钢筋制作尺寸标准,不抵触模板,防止露筋。

⑷砼搅拌①原材料清洁,质地坚硬,砂适宜用中粗砂。

、②把水泥、砂石送实验室复试合格后方可使用。

③根据设计砼标号和砼坍落度由试验室作出设计配合比。

⑸砼浇筑①桩顶钢帽和桩主筋不能连接在一起,预留10cm,防止打桩时冲击直接传到主筋上,造成断桩。

②每节桩必须从桩头到桩尖一次浇筑完,不准中断而留有施工缝。

③插入式振捣机必须斜插入桩身,不能碰撞钢筋,快插慢拨。

④防蜂窝现象:有良好和易性、流动性、保水性,振捣密实,不能漏振。

⑤防止桩身变形:模板形状尺寸规格,支撑牢固、支垫平实。

⑥防砼裂缝:严格控制水灰比和水泥用量,选择级配良好的石子,减小孔隙率,振捣必须密实以减少砼收缩,浇筑前,底面及侧面用水湿润,砼收水前用铁板压实,浇捣后及时养护。

预制钢筋砼方桩的外观质量验收标准表面平整、密实、掉角深度不应超过10mm,局部蜂窝和掉角的缺损面积不超过全部桩表面积的%,并不的过分集中。

1.2.3桩的吊运⑴当预制钢筋砼方桩的砼强度达到设计强度的70%方可起吊,达到100%是才能运输。

⑵在方桩吊运过程中,横向裂缝长度不得超过侧面边长的1/21.2.4预制钢筋砼方桩的外观质量要求⑴表面平整、密实、掉角深度不应超过10mm,局部蜂窝和掉角的缺损面积不超过全部桩表面积的%,并不得过分集中。

⑵砼土的收缩裂缝,深度不得大于20mm,宽度不得大于0.15mm,横向裂缝长度不得超过边长的1/2。

⑶桩顶与桩尖处不得有蜂窝、麻面、裂缝或掉角。

1.2.5沉桩前准备及周围环境保护措施⑴根据设计图纸、工程地质、水文地质条件、地形地貌,确定施工方法,需用机具,沉桩顺序、进度,施工平面布置,预制桩的运输和堆放。

⑵清除现场妨碍施工的高空和地下障碍物,如地下管线、旧有基础、地上电杆、电线、树木等。

⑶了解周围道路、地下管线的位置和埋深,邻近建筑物的距离,基础形式,基础深度,结构形式。

⑷每天由专业测量单位对测量点测量其水平位移和隆起,发现数值超标及时报警,停止施工,做到信息化施工。

⑸对砼体积较大,桩位密集,采取植桩法施工,即预先对桩位钻孔取土一定深度,减少土的挤压。

1.2.6静压沉桩⑴静压沉桩时,压桩力应根据工程现场地质条件,分析静力触探比贯入阻力平均值和标准贯入实验N值评估沉桩的可能性。

⑵根据地质条件,单桩竖向极限承载力以及布桩密集程度等因素,压桩机应安规定总重配制压重。

压桩机的重量(不含静压桩机大履和小履的重量)不宜小于单桩极限承载力的倍。

应避免配重不足而产生桩架被抬起的现象。

⑶应选择夹持摩擦力大而夹持力小的静压桩夹具,油压表必须经过法定检测单位标定,机械性能应保证正常的运转。

⑷施工场地地基承载力应满足不同静压桩设备正常运转的需要。

⑸静压桩沉桩控制应按标高、压桩力和稳压下沉量相结合的原则,并根据地质条件和设计要求综合确定。

⑹静压桩桩端进入持力层,达到综合确定的压桩力要求但未至设计标高时,宜保持稳压1—2分钟,稳压下沉量可根据地区经验确定。

⑺静压沉桩施工过程中不得任意调整和校正桩的垂直度,避免对桩身产生较大的次生弯矩,桩穿越硬土层或进入持力层时的过程中除机械故障外,不是停止沉桩施工。

1.2.7为减少沉桩挤土效应和对邻近建筑物、地下管线等的影响可综合考虑采取下列措施:⑴合理安排沉桩流水顺序,一般宜先中央后四周,由里及外,如有保护对象,宜背离保护对象由近向远沉桩。

⑵设置地面防振(挤)沟,沟宽0.5m—0.8m,深度按土质情况以边坡能自立为准。

⑶设置的遮断减振壁。

⑷沉桩过程应加强对保护对象的检测,根据检测资料与保护对象的实际状态减缓沉桩速率。

1.2.7.1沉桩后桩位置的允许偏差应符合下表的规定1.2.7.2打桩工艺⑴定位放线①根据建设单位提供的控制总平面图,测放拟建房屋控制轴线,复核验收后设立控制点,并在施工区域外设立保护控制点。

②将建设单位提供的水准标高引测到施工现场在固定建筑场上设立水准控制点。

③将桩位图逐根编号,测放桩位,经建筑、监理单位复核后验收。

⑵桩的起吊与就位①桩吊装用预埋吊孔,预制砼达到设计强度70%后方可起吊,堆放起吊要求平稳,当桩身砼达到100%设计强度后方可吊运到桩机边打桩,采用两点吊。

⑶竖桩与插桩①竖桩由吊车配合桩机进行抬吊,待桩身离地面作空中转体达到垂直,并由桩机将桩移到位,桩身竖直后即可插桩,精度要求水平偏差小于2cm。

⑷垂直度控制①桩身的垂直度由两台在场地上互成90度角的经纬仪交会控制,并指挥桩架处于垂直位置,精度值小于桩长约%,再启动柴油锤开始打桩,并在沉桩过程中随时观察,指挥桩机保持精度。

⑸打桩①打桩在砼龄期达到28天,桩身砼强度达到100%设计值后实施。

打桩应重轻击,锤击行程控制在2m左右,以保护桩头。

⑹接桩接桩应在穿过硬土层后进行,接桩时上下桩的中心偏差不得大于5mm,节点弯曲矢高不得大于桩长的1‰,且不大于20mm。

焊接法①焊接接桩时,上下节桩桩顶平整度必须小于2mm,纵轴线必须重合一致,连接件应满足04G361《预制钢筋砼方桩》图集要求。

②上下两节桩之间的间隙应采用厚薄适当、加工成契型的铁片填实焊牢。

③焊接时,应将四角点焊牢固,然后对称同时焊接以减少焊接变形,第一层焊应采用细焊条(3.2mm)打底,确保根部焊透;第二层焊方可用粗焊条,焊缝必须每层检查,不应有夹渣、气孔等缺陷,焊缝要求连续饱满,焊缝厚度必须满足设计要求。

④桩接头焊接完毕后,焊缝应在自然条件下冷确5分钟以上方可继续沉桩。

⑤接桩焊接质量符合GB50205—2001中对三级焊缝的要求,并按隐蔽工程验收方可进入下一道工序施工。

⑥接桩拼缝允许偏差应符合下表规定:接桩拼缝允许偏差表⑺送桩①当上节桩离地表~0.6m时,加接桩器根据设计要求进行双控,即控制最后10击贯入度和标高控制。

⑻打桩记录①自打桩起,专人记录每米击数、锤落距、最后贯入度、桩顶标高等,每根桩打桩前在桩身上用粉笔每米划分清楚⑼打桩施工质量措施①防止桩身断裂:施工前清除地下障碍物;在沉桩初期,发现桩不垂直时应拨起,不能用桩机校正,拨起后用粗砂填满后重新施工;桩的堆放、起吊、动力过程按操作规程进行;桩身砼强度达到10%设计强度方可打桩;选择适合的桩帽。

②防止桩顶碎裂:桩制作时,振捣密实,主筋不能超过第一层网片;检查桩帽与桩锤接触面的垫木平整;沉桩时桩要垂直,桩顶另加草帘等缓冲垫;打桩时桩中心线与锤中心应在同一轴线上,防止偏心。

③施工中送桩打不到设计标高应请示设计单位用最后贯入度控制。

④合理安排打桩顺序以防止桩身位移。

⑤桩连接部位的杂质、油污必须清理干净,两节桩在同一轴线上焊接牢固。

⑥插桩时,尽量避免桩身旋转使桩与轴线成菱形状。

1.2.7.3安全技术⑴强化安全教育培训、安全交底、安全检查和持证上岗。

⑵按三相五线制架设电线,做到二级配电、三级保护、一机一闸一保险,配电箱有接地装置。

⑶严格执行施工现场十大安全纪律。

⑷建立安全生产管理网络。

⑸订立各级安全岗位责任制,层层落实,责任到人,项目经理为安全第一责任人。

⑹针对本工艺,提出针对性安全措施。

①重点抓好地下管线的安全防护工作。

②施工场地平整,铺设20cm厚道碴垫平且压实。

③吊车桅杆下严禁站人。

④桩的起吊、就位、插桩有专人指挥,统一信号,哨音清脆有力。

⑤雪雨大风停止施工。

⑥桩架临近高压线,需根据其电压高低及距离远近采取相应措施。
