帷幕灌浆技术交底
帷幕注浆止浆墙技术交底

施工技术交底记录编号:轨道交通通用表-052工程名称轨道交通一号线中梁山隧道工程施工合同编号朝沙2-工程-土-2008-124-004单位(子单位)工程名称中梁山隧道工程施工单位中国建筑第五工程局有限公司分部工程名称帷幕注浆分项工程名称帷幕注浆止浆墙交底部位K26+522 交底时间2011.1.4交底内容:一、施工准备材料:1.8m×0.9m胶合板,木板,φ12、φ10铁丝,φ28钢筋,D50焊管,十字扣件,旋转扣件,机具:YT-28风动凿岩机,柴油混凝土泵机,混凝土罐车,振动棒,挖掘机,风镐。
二、止浆墙厚度选择止浆墙浇筑混凝土标号为C30, 配合比(重量比) 为水泥∶砂∶石子∶水= 310∶660∶1173∶173 其厚度由下式得出:B= K0 (w•b/2hσ ) 1/2 ,式中, K0为安全系数, 一般取1.4~ 1.5; w 为作用在墙上的全荷载,w = PF; P 为注浆终压,一般为本矿井最大静水压力的2.5~ 5 倍; F 为混凝土止浆墙的面积; b 为隧道宽度; h 为隧道高度; σ为混凝土的允许抗压强度, 一般取7d龄期的强度, 为设计标号的2/3。
据以上公式, 中梁山隧道K26+522处止浆墙最小厚度为1m。
为了后期注浆施工安全、方便, 止浆墙设计为上中下三层、平面型, 下层为3米厚灰岩岩层(围岩情况较好时)作为止浆墙,中层止浆墙3.6米高,2米厚C30混凝土,上层为1米厚C30混凝土。
三、施工前的准备由于目前掌子面出水点较多,在关模前应将所有集中出水点接软管引流,设置集水坑,加强排水能力,保证混凝土浇注过程在无水或少量渗水的环境下完成。
已施作注浆孔且有尚有涌水的部位,应加长孔口管将其引出模板以外,并安装阀门。
对拱顶位置大量涌水的注浆孔,待下层、中层止浆墙完工后,采用三根D50焊管交叉加固,方可进行开关阀门、浇注混凝土工作。
泄水管安装工作完成后,在止浆墙模板底部开挖一道5cm×5cm的浅槽,以保证混凝土浇注后的稳定性。
帷幕灌浆安全技术交底-图文

帷幕灌浆安全技术交底-图文以下是为大家整理的帷幕灌浆安全技术交底-图文的相关范文,本文关键词为帷幕,灌浆,安全,技术,交底,图文,帷幕,灌浆,安全,技术,,您可以从右上方搜索框检索更多相关文章,如果您觉得有用,请继续关注我们并推荐给您的好友,您可以在综合文库中查看更多范文。
帷幕灌浆安全技术交底施工单位四川金河建设工程有限公司工程名称永川区南瓜山水库工程分部分项工程主体工程工种桩机手交底内容:一、一般要求;1、现场人员必须佩戴安全帽,穿胶水鞋,电焊工工作时必须佩戴防护罩。
施工过程中严禁人员进入孔内作业。
钻具悬空时,严禁下方有人。
2、泥浆池周围必须设有防护设施。
成孔后,暂时不进行下道工序的孔必须设有安全防护设施,夜间设警示灯。
3、导管安装及砼浇筑前,井口必须设有导管卡,搭设工作平台(留出导管位置),并且要求能保证人员的安全。
4、施工现场的临时用电应符合《施工现场临时用电安全技术规范》的相关规定。
电源线路、电箱接线正确,绝缘可靠,接地牢固,漏电保护器灵敏有效,电源容量和导线截面符合钻机说明书和安全用电规范的要求。
使用的电箱要求箱内无杂物,有锁,有防雨设施,做到“一机一闸一漏”。
电缆通过行走通道时要穿管。
值班电工应做好日常的巡查工作,防止出现电线破皮现象。
水上钻孔作业时要避免出现电缆过水现象。
配电箱以及其它供电设备不得置于水中或者泥浆中,电线接头要牢固,并且要绝缘,输电线路必须设有漏电保护器。
5、挖掘机及吊车工作时,必须有专人指挥,并且在其工作范围内不得站人。
6、矿料运输车进出场必须打开转向灯,入场后倒车必须设专人指挥。
7、吊车及钻机工作之前必须进行机械安全检查。
8、施工作业平台必须规整平顺,杂物必须清除干净,防止拆除导管时将工作人员绊倒造成事故。
9、现场卸料(主要指钢筋和钢板、钢管)前,必须检查卸料方向是否有人,以避免将人员砸伤。
二、施工过程要求;1、遵守各机械的安全操作规程。
钻孔过程中,非相关人员距离钻机不得太近,防止机械伤人。
帷幕灌浆技术交底

3灌浆段注入量大,灌浆难于对束时,可选用下列措施处理:
低压、浓浆、限流、限量、间歇灌浆;
浆液中掺加速凝剂;
五资料整理及竣工报告编写
1基础灌浆工程原始资料收集、汇总
4灌浆
纯水泥浆液搅拌时间应不少于3 min,浆液使用前应过筛,自制备至用完的时间宜为4h。
根据公式P=P0+MD,计算各灌段灌浆压力,浆液浓度由稀到浓,逐级试验,不得越级,在规定的压力下,当注入率不大于0.4 L/ min,继续灌注60 min,或不大于1 L/ min时,继续灌注90 min,灌浆可结束。
最终灌浆配比、压力由灌浆试验完成后确定并进行。
说明:先导孔是说明与图纸所提供土层是否相符,如果相符按图纸提供土层分段,如果不符,生产孔按先导孔提供土层分段。
灌浆方法采用自上而下分段灌浆,是以试验孔为前提,如果试验孔按以上配比压力能达到要求,则按图纸和先导孔提供的土层自上而下钻一段灌一段;如果按以上配比压力达不到要求,最终配比和灌浆压力将作以调整。

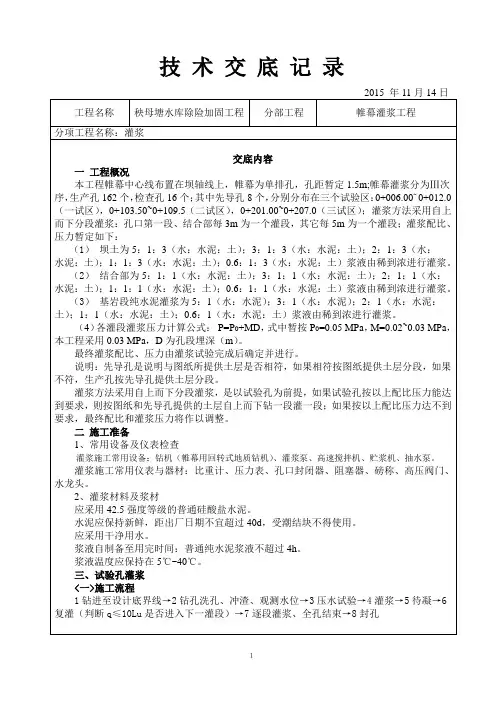

技术交底记录
2015年11月14日
工程名称
秧母塘水库除险加固工程
分部工程
帷幕灌浆工程
分项工程名称:灌浆
交底内容
一工程概况
本工程帷幕中心线布置在坝轴线上,帷幕为单排孔,孔距暂定1.5m;帷幕灌浆分为Ⅲ次序,生产孔162个,检查孔16个;其中先导孔8个,分别分布在三个试验区:0+006.00˜0+012.0(一试区),0+103.50~0+109.5(二试区),0+201.00~0+207.0(三试区);灌浆方法采用自上而下分段灌浆:孔口第一段、结合部每3m为一个灌段,其它每5m为一个灌段;灌浆配比、压力暂定如下:
帷幕灌浆技术交底

帷幕灌浆技术交底帷幕灌浆技术是土木工程中的一种重要施工方法。
它主要应用于桥梁、隧道、地铁、大型建筑物等工程的基础处理,以保证工程的稳定和安全。
下面我将详细介绍帷幕灌浆技术交底的步骤和注意事项。
一、帷幕灌浆技术的基本原理帷幕灌浆技术是在地层中钻孔后,向孔洞中注入混凝土浆液,形成圆柱形或帷幕状的钢筋混凝土体,它的作用是增强地基、防渗、加固或切断地下水流动。
在施工过程中,我们需要根据具体的工程情况来选择不同的灌浆材料和注浆方法,并严格按照灌浆方案进行操作,以确保施工质量和工期进度。
二、帷幕灌浆技术的施工步骤1. 准备工作在施工前,必须认真检查施工场地是否符合施工要求,确认设备和材料是否齐备,同时进行地质勘探、地下水勘测等工作。
这是保证施工顺利进行的基础。
2. 钻孔钻孔是帷幕灌浆技术的关键步骤,必须精确控制孔径和孔深。
在此过程中,我们需要使用专业钻机,保证孔洞的钻进深度和均匀度,并及时清理钻孔产生的岩屑和泥浆,以确保灌浆效果。
3. 安装钢筋在钻孔后,我们需要根据设计要求将钢筋添加至孔洞中,并拼接好不同段的钢筋。
钢筋的布置方式要严格按照设计的要求进行,以确保后续注浆顺利进行并形成坚固的混凝土体。
4. 注浆注浆也是帷幕灌浆技术的重要环节。
在注浆之前,我们需要配置好浆料,按照规定的浆料比例进行配制。
注浆过程中应控制好流量和压力等参数,并对孔洞进行充分浆液填充,避免出现缺浆或夹渣等情况。
在注浆完成后,应停留一定时间,以待浆液充分凝固变硬。
5. 拆模处理在拆模时,我们需要注意不要造成钢筋脱离混凝土体,以及避免损坏灌浆体的情况产生。
当混凝土充分凝固变硬后,可以对模板进行拆卸。
三、技术交底环节在帷幕灌浆技术施工过程中,技术交底也是一个重要的环节。
技术交底要充分做好资料准备,包括施工方案、质量标准、施工过程图纸等。
技术交底时,我们需要组织现场人员认真听取技术交底人员的讲解,加强现场人员之间的沟通和联系,提高施工效率和质量。
隧洞帷幕灌浆安全技术交底模板

一、交底目的为确保隧道帷幕灌浆施工过程中的安全,提高施工人员的安全意识和自我保护能力,预防安全事故的发生,特进行本次安全技术交底。
二、工程概况1. 工程名称:[工程名称]2. 施工单位:[施工单位名称]3. 施工部位:[施工部位]4. 施工内容:隧道帷幕灌浆5. 施工时间:[施工时间]三、安全注意事项1. 施工人员要求- 所有施工人员必须经过专业培训,取得相关操作资格。
- 施工人员必须穿戴好个人防护用品,如安全帽、防尘口罩、工作服、防护手套等。
- 严禁酒后、疲劳、精神状态不佳者上岗作业。
2. 施工现场安全措施- 施工现场应设置明显的安全警示标志,并保持通道畅通。
- 钻孔作业时,钻机架应稳固,防止钻具突然下落。
- 夜间施工应确保照明充足,保持施工现场明亮。
3. 用电安全- 严格执行电工安全操作规程,定期检查电气设备。
- 电气设备必须接地接零,临时施工用电安装三相五线制统一工作接地。
- 施工机械做到一机一闸一保护,确保用电安全。
4. 化学物质安全- 操作有机化工材料时,必须穿戴规定的防护用品,如防护眼镜、口罩、手套等。
- 严格检查工具、管路及接头处的牢靠程度,防止压力爆破伤人。
- 在通风不良的地方进行灌浆施工时,应有通风和排气设备。
5. 火灾预防- 施工现场严禁火种、严禁吸烟,并设置消防器材。
- 氰凝浆液具有可燃性,施工现场应远离火源。
四、应急措施1. 人员伤亡- 发现人员伤亡,立即停止作业,拨打急救电话,并迅速组织人员救治。
- 同时,立即上报相关部门,并做好事故现场的保护工作。
2. 火灾事故- 发现火灾,立即启动应急预案,组织人员疏散,并拨打火警电话。
- 使用灭火器材进行初期灭火,同时等待消防部门救援。
五、交底人及接受人1. 交底人:[姓名]2. 接受人:[姓名]3. 交底日期:[日期]六、注意事项1. 本交底内容为模板,具体施工过程中应根据实际情况进行调整。
2. 施工人员应认真学习并严格遵守安全技术交底内容,确保施工安全。
帷幕灌浆技术交底(2017303)

技术交底书施工单位:宁夏回族自治区水利水电工程局在设计灌浆压力下,注入率不大于1L/min时,延续灌注时间不少于60min即可结束本段次灌浆。
②、封孔灌浆结束后采用全孔灌浆法封孔。
具体施工方法:全孔灌浆结束后,用水灰比为0.5:1的水泥浆置换孔内浆液并取出所有灌浆管,再用水灰比为0.5:1的纯水泥浆液压不小于30min,压力为最大灌浆压力。
待水泥浆液凝固后,及时采用人工砂浆封堵灌浆孔上部少许空余部分。
7、特殊情况处理按照设计技术指标及《水工建筑物水泥灌浆施工技术规范》sl62 -2014要求执行,并作好现场签证资料。
8、灌浆工程质量检查帷幕灌浆工程的质量检查以检查孔压水试验成果为主,结合对施工记录、成果资料和检验测试资料的分析,进行综合评定。
(1)、检查孔应在下述部位布置:按照监理、设计单位要求布置。
(2)、检查孔的数量检查孔的数量为灌浆孔总数的10%。
一个单元工程内,至少应布置一个检查孔。
(3)、帷幕灌浆检查孔应采取岩心,绘制钻孔柱状图。
(4)、检查时间检查孔压水试验应在该部位灌浆结束14d后进行。
帷幕灌浆检查孔压水试验采用单点法,按《水工建筑物水泥灌浆施工技术规范》sl62 -2014附录B执行。
检查孔压水试验压力与灌浆前压水试验压力相同。
灌后压水试验透水率不大于5Lu为合格。
(5)、检查孔灌浆采用自下而上进行分段灌浆。
(6)、检查孔封孔灌浆检查孔压水试验结束后,按灌浆孔施工技术要求进行灌浆和封孔。
9、灌浆施工质量保证措施(1)建立健全质量管理机构,严格把好质量关,严格实行准灌制度。
(2)在灌浆前,对参加灌浆的人员进行技术培训。
要求主要技术人员能全面了解灌浆设计要求和掌握施工技术规范,能发现和处理问题。
技术工人应熟练掌握操作规程,能及时排除机械故障。
(3)严格执行“三检制”,配置专职质检人员,严格执行“班组自检、现场技术员复检及项目部专职人员终检”的“三检制”,及时进行工序质量评定,对不合格的工序坚决予以返工。
帷幕灌浆技术交底

帷幕灌浆施工方案一、钻孔:1.钻孔采用回转式钻机和金刚石或硬质合金钻头钻进。
2.钻孔开孔孔位应与设计的孔位偏差不得大于10cm。
实际每个孔位应有实测高程、坐标等记录,孔深应符合设计规定。
3.钻孔钻进时要进行孔斜测量,垂直偏差不应大于1.5%,且应符合下表规定:4.为保证灌浆质量,宜优先考虑小口径,但不得小于46mm。
钻孔孔壁应平直完整。
5.钻孔在坝体内及基岩表层0.5m深度必须采用干钻法施工,套管要深入基岩0.5m,以防坝体遭受钻孔冲洗和灌浆所引起的破坏。
6.钻孔中应保留岩心,并对基岩进行岩性描叙。
7.钻孔时对孔内各种情况进行详细记录(如:回填料厚度、基岩面高程、强风化层厚度、涌水、漏水、掉块等),作为分析钻孔情况的依据。
8.钻孔遇到溶洞时则应穿过溶洞0.5m后停钻做单独处理,然后继续钻进;如遇塌孔、掉块时亦应先进行灌浆处理后,再进行钻进;如发现集中漏水,应立即停止,查明漏水部位和原因,处理后再进行钻进。
9.灌浆孔(段)在钻进结束后应进行钻孔冲洗,孔底沉积厚度不得超过20cm。
10.当钻孔施工作业暂时终止时,孔口应妥加保护,防止流进污水和落入异物。
二、裂隙冲洗和压水试验本工程采用自上而下分段循环式灌浆法。
在灌浆前进行裂隙冲洗,直至回水清净终止。
冲洗压力为灌浆压力的80%且不大于1MPa。
灌浆孔作简易压水,检查孔压水试验采用三级压力五个阶段的五点法压水试验。
压入流量的稳定标准:将压力调到规定数值稳定后,压水20min,每5min 测读一次压入流量,连续四次读数中最大值与最小值之差小于最终值的10%或最大值与最小值之差小于1L/miin 时,本阶段试验即可结束,取最终值作为计算值。
计算成果如下:○1单点法 =L p Q q式中q ——试段透水率(Lu );Q ——压入流量(L/min )P ——作用于试段内的全压力(MPa )L ——试段长度(m )计算结果保留两位有效数字。
○2五点法压水试验 以压水试验中三级压力中最大值(p )及相应的压入流量(Q )代入上面式中求算透水率q 。
帷幕注浆工程安全技术交底模板

一、工程名称:__________二、分部分项工程:帷幕注浆三、工种:施工人员四、交底内容:一、工程概况1. 介绍帷幕注浆工程的目的、作用及施工区域。
2. 说明工程地质、水文地质条件,以及周边环境对施工的影响。
二、安全技术要求1. 施工人员必须具备相关资质,熟悉帷幕注浆工艺和安全操作规程。
2. 严格遵守国家及行业相关安全法律法规,确保施工安全。
三、安全措施1. 施工现场安全管理(1)设立安全警示标志,明确施工区域、危险区域和警示信息。
(2)设置安全通道,确保人员通行安全。
(3)加强施工现场巡查,及时消除安全隐患。
2. 施工人员安全防护(1)施工人员必须佩戴安全帽、防尘口罩、防护手套等防护用品。
(2)作业人员必须穿戴符合要求的劳保鞋,防止滑倒。
(3)高空作业人员必须系好安全带,防止坠落。
3. 施工设备安全操作(1)设备操作人员必须持证上岗,熟悉设备性能和操作规程。
(2)设备操作前应进行试运行,确保设备正常工作。
(3)设备运行过程中,注意观察设备运行状态,发现异常立即停机检查。
4. 施工材料安全管理(1)施工材料应按照规定储存,防止受潮、变质。
(2)易燃、易爆、有毒等危险品应妥善保管,远离火源。
(3)施工现场不得堆放杂物,确保通道畅通。
5. 施工作业安全(1)钻孔作业:严格控制钻孔速度,防止孔壁坍塌。
钻杆、钻头等工具必须定期检查,确保完好。
(2)注浆作业:严格控制注浆压力,防止浆液喷溅。
注浆管路应连接牢固,防止泄漏。
(3)焊接作业:焊接作业应遵守相关安全操作规程,防止火灾、爆炸事故发生。
四、应急预案1. 制定应急预案,明确事故报告、应急处置、救援疏散等内容。
2. 定期组织应急演练,提高施工人员应对突发事件的能力。
五、交底人(签名):__________六、旁站监理(签名):__________七、日期:__________八、接受人(签名):__________九、备注:1. 施工单位应严格按照安全技术交底内容执行,确保施工安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
山西铁龙水利水电基础工程有限公司
技术交底SDSY19-J01
在设计压力下,注入率小于0.4L/min,延续灌注60min即可结束;或不大于1L/min 时,继续灌注90min,灌浆即可结束。
孔径为© 75mm灌浆检查孔的钻孔与取芯,压水试验一律按地质勘探标准进行,对采取的岩芯进行编号、装箱和岩性地质描述,并按监理工程师的要求存放到指定位置妥加保护。
帷幕灌浆质量检查采取压水试验的方法,压水试验单点压水。
帷幕压水检查各孔段透水率值小于5lu,合格率应在90%以上,不合格段的透水率值不应超过设计规定值的50%,且不集中,认为合格。
交底人签字: 接受人签字:。
