阿不都拉水库导流引水隧洞砼衬砌施工方案

合集下载

引水隧洞衬砌施工安全专项方案

引水隧洞衬砌施工安全专项方案

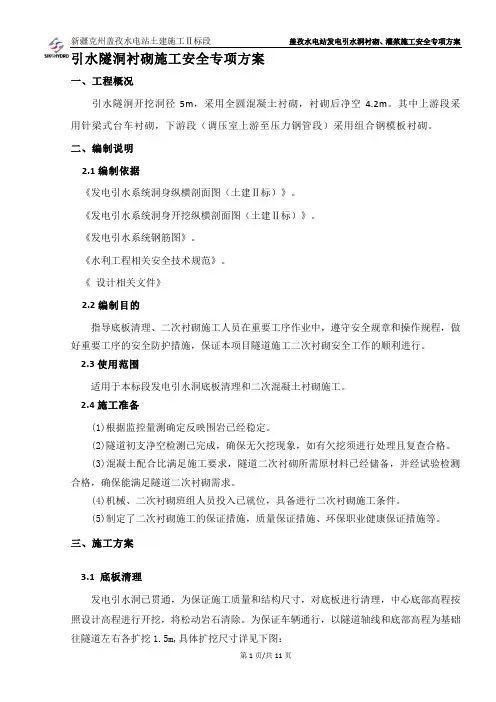

引水隧洞衬砌施工安全专项方案一、工程概况引水隧洞开挖洞径5m,采用全圆混凝土衬砌,衬砌后净空4.2m。

其中上游段采用针梁式台车衬砌,下游段(调压室上游至压力钢管段)采用组合钢模板衬砌。

二、编制说明2.1编制依据《发电引水系统洞身纵横剖面图(土建Ⅱ标)》。

《发电引水系统洞身开挖纵横剖面图(土建Ⅱ标)》。

《发电引水系统钢筋图》。

《水利工程相关安全技术规范》。

《设计相关文件》2.2编制目的指导底板清理、二次衬砌施工人员在重要工序作业中,遵守安全规章和操作规程,做好重要工序的安全防护措施,保证本项目隧道施工二次衬砌安全工作的顺利进行。

2.3使用范围适用于本标段发电引水洞底板清理和二次混凝土衬砌施工。

2.4施工准备(1)根据监控量测确定反映围岩已经稳定。

(2)隧道初支净空检测已完成,确保无欠挖现象,如有欠挖须进行处理且复查合格。

(3)混凝土配合比满足施工要求,隧道二次衬砌所需原材料已经储备,并经试验检测合格,确保能满足隧道二次衬砌需求。

(4)机械、二次衬砌班组人员投入已就位,具备进行二次衬砌施工条件。

(5)制定了二次衬砌施工的保证措施,质量保证措施、环保职业健康保证措施等。

三、施工方案3.1 底板清理发电引水洞已贯通,为保证施工质量和结构尺寸,对底板进行清理,中心底部高程按照设计高程进行开挖,将松动岩石清除。

为保证车辆通行,以隧道轴线和底部高程为基础往隧道左右各扩挖1.5m,具体扩挖尺寸详见下图:扩挖完成后清理松动岩块,岩面清理干净后坑洼部分采用C25W10混凝土填平,不得侵占设计结构线。

清理底板的同时在围岩较差部位,即工字钢支护部位必须及时跟进支护,一边清理完成不得超过6榀工字钢,待一边接退完成后在进行另一边施工。

3.2二次衬砌二次衬砌施工工艺:底板清理→垫层浇筑→钢筋制安→台车行走定位→止水安装(堵头封堵)→砼浇筑→养护。

施工工序:3.2.1 钢筋的制作⑴、钢筋的切断:同规格的钢筋应根据不同长度长短搭接配置,统筹排料,先长后短,减少短头、断料。

导流泄洪洞衬砌施工方案

导流泄洪洞衬砌施工方案

广东省 XX抽水蓄能电站上水库大坝工程号:PGC09G013)导流泄洪洞混凝土衬砌施工方案编制:审核:审定:批准:中国XX集团股份有限公司XX抽水蓄能电站工程施工项目部二O一O年五月二十日导流泄洪洞混凝土衬砌施工方案一、工程概况导流(泄洪)洞工程由进口明渠(0-055~导0+007.5)、导流(泄洪)隧洞(导0+0075~导0+184.0)、隧洞出口明渠(导0+184.0~导0+193.96):台阶式跌水(导0+193.96~导0+274.32)、消力池(导0+274.32~导0+291.10),以及位于导0+071.99的泄洪竖井等构造物组成。

目前,导流(泄洪)洞已全面贯通,出口台阶式跌水和消力池开挖已具雏形,泄洪竖井已开挖支护了9.0m,尚有22m有待开挖, 泄洪洞和导流建筑物混凝土总方量为1908m3,钢筋制安为225t。

二、施工场地布置1.导流(泄洪)隧洞进、出口已有道路和外界相通,进口和出口分布有已平整好的场地作为材料堆放场和转运场。

2.在隧洞进口右侧设立砼搅拌站,担负隧洞衬砌砼的拌制工作。

拌制好的砼熟料,直接卸落于拌和机出料口下方的砼泵机,再由泵机将砼熟料直接向洞内衬砌工作面供料。

出口的台阶式跌水和消力池也由泵管继续延伸供料。

3.泄洪竖井在井口已安装了0.5t的卷扬机,作为井内施工材料、机具以及爆破出渣的起吊转运手段。

目前已有道路直通井口。

4.隧洞衬砌施工的钢筋加工、堆放;模板修整、堆放;止水片加工等作业场地在洞口左侧已有加工棚和场地可运用。

5.施工所需的风、水、电,隧洞和竖井都已到位。

隧洞进口一侧设置了集水井,担负洞内渗水和作业用水外排的工作。

三、单项排序和目标1.泄洪竖井已掘进了9.0m,尚有22m有待开挖爆破,竖井开挖和隧洞衬砌平行作业,势在难免。

拟采取以下两方面的限震防震措施。

① 竖井开挖增加¢100mm~150mm的中导孔、孔深23m,一次贯通到井底;井周采用孔距0.3m,隔孔装药的预裂爆破;在中导孔四周布置4个呈螺旋线布置的掏槽机,微差爆破,在主爆孔与预裂孔间布置一排拉裂孔;微差爆破,控制单孔装药量。

引水隧洞洞身混凝土衬砌施工方案

引水隧洞洞身混凝土衬砌施工方案

1 概述 (2)1.1 概况 (2)1.2 衬砌混凝土主要工程量 (2)1.3 衬砌混凝土结构特性及主要浇筑方式 (2)1.4 施工依据 (3)2 施工布置 (4)2.1 综合加工厂布置 (4)2.2 施工道路 (5)2.3 风、水、电系统及施工排水 (5)3 混凝土施工程序 (6)4 引水洞砼施工主要方法及工艺流程 (7)4.1主要施工方法 (7)4.1.1引水洞进口渐变段施工方法 (7)4.1.2引水洞0+020m至下游分界线常规段洞身砼施工方法 (8)4.2 引水洞砼浇筑工艺流程 (10)4.2.1基岩面处理 (11)4.2.2垫层砼施工 (12)4.2.3钢筋施工 (12)4.2.4模板施工 (14)4.2.5止水及预埋件施工 (15)5 施工进度 (15)5.1 单台钢模台车浇筑进度分析 (15)5.2 主要控制工期 (16)5.2.1 2#引水洞控制性工期 (16)5.2.2 1#引水洞控制性工期 (16)6 资源配置 (17)6.1 混凝土浇筑单仓资源配置分析 (17)6.2 施工机械、资源配置 (17)7 混凝土浇筑应急预案 (18)7.1 台车系统故障 (18)7.2 泵机故障和混凝土堵管 (19)8 衬砌砼施工技术要求 (19)8.1 混凝土浇筑 (19)8.2 施工缝面处理 (20)8.3 混凝土养护 (20)8.4 混凝土温控措施 (20)8.5 混凝土缺陷处理 (21)9 质量、安全保证措施 (21)9.1质量保证措施 (21)9.2安全保证措施 (22)10 环境保护措施 (23)10.1水质保护 (23)10.2施工期噪声、粉尘、废气等污染控制措施 (23)10.3组织保证措施 (23)1#、2#引水洞进口标段洞身混凝土衬砌施工方案1 概述1.1 概况xx水电站位于四川省xx藏族自治州xx县境内,为大渡河干流水电梯级开发的第12级电站,上距xx县城约44km,下距xx县城约2.5km。

引水隧洞衬砌施工方案

引水隧洞衬砌施工方案

木瓜墩水电站引水隧洞衬砌工程施工方案重庆力通建筑工程有限公司木瓜墩电站项目部2010年9月12日引水隧洞衬砌施工方案一、工程概况:1、木瓜墩电站引水隧洞位于四川省阿坝州松潘县小河乡丰岩堡至小河乡木瓜墩村涪江与虎牙河汇合处涪江右岸建厂发电。

引水隧洞工程包括引水隧洞、调压井、压力管道。

2、木瓜墩电站引水隧洞全长3552.738m.要根据施工要求其中:全部为衬砌30cm混凝土,钢筋制作约400吨。

其中分为四个工作面。

3、木瓜墩电站调压井与压力管道工程。

调压井衬砌工程,高度为41.363m。

所需钢筋68.86T。

压力管道工程全长128.9m.其中斜井段72m.二、施工路线安排:1、根据合同工期2011年3月30日整个引水隧洞衬砌施工全面工的要求,及现场实际情况,把现场划分为5个施工区域。

其中第三工作面距离最长,难度最大,我部对第三工作面会加大管理力度,尽力完成任务。

根据现场3个支洞施工平面简易布置如图所示:三、引水隧洞管理组织机构图四、各施工队人人员,具体的工作路线,设备配置,所完成的工作内容:1、1#施工队伍从1#施工支洞进入主洞,往上游K0+170—K0+000用小钢模进行浇筑,现已基本完成。

往下游K1+ 000开始施工至K0+208。

共计完成792m,用圆型针梁台车进行浇筑,计划从2010年9月20日开始组装台车,台车主装好开始正式浇筑,计划从10月5日开始每月完成200m,其中弯道及支洞部份用小钢模衬砌,其中钢筋制安、回填灌浆、错车道封赌、浇筑穿插作业。

计划在2月15日完成1#所有衬砌,3月15日完成洞内清理工作及回填灌浆。

3月30日完成1#支洞支洞封赌。

工期安排:2010年10月5日—2011年3月30日,共计145天。

主要工作:钢筋制作安装、砼浇筑,台车移动,关挡头模,安装止水带等砌筑超挖部份、回填灌浆、错车道及支洞封堵等工作。

所需投入的设备和人员:投入的主要施工设备计划投入人员2、2#上游施工队伍从2#施工支洞进入主洞,往上游K1+000往下游开始浇筑施工至K1+828。

引水隧洞混凝土衬砌施工设计实施方案

引水隧洞混凝土衬砌施工设计实施方案

.专业资料分享.木里河立洲水电站引水隧洞1#、2#施工支洞及其控制主洞段工程混凝土衬砌施工方案.WORD完美格式.木里河立洲电站引水隧洞1#、2#施工支洞控制主洞段混凝土衬砌施工方案概述工程概况立洲水电站引水隧洞工程C4-1标引水隧洞引0+100~引5+500,全长,目前已完成上半洞一期开挖支护,正在进行衬砌混凝土筹备工作。

衬砌采用C25 钢筋混凝土,衬砌后直径为,洞身纵坡为%。

衬砌型式根据围岩类别分为A、B、B1、C四种,其中A型衬砌断面761m;B型衬砌断面;B1型衬砌断面;C型衬砌断面。

主要工程量引水隧洞〔0+100~5+500〕混凝土衬砌施工主要工程量:工程单位工程量备注C25衬砌混凝土m382840二级配钢筋t HRB335级钢筋止水铜片m3737350×止水橡胶带m8769651型〔350×10mm〕L-600低发泡聚乙烯m2398σ=2cm闭孔泡沫板交通洞、支洞封堵项以设计图为准施工布置施工道路1#施工支洞控制主洞段1#施工支洞控制主洞段衬砌混凝土为商品混凝土,由坝区混凝土系统提供,距1#施工支洞洞口约150m。

路面为泥结碎石,宽,施工支洞内道路为碾压混凝土路面,满足混凝土运输要求。

2#施工支洞控制主洞段2#施工支洞控制主洞段衬砌混凝土为自制混凝土,由我部自行建设拌和站拌制。

拌和站布置于###施工支洞洞口约350m。

8公路K0+260处2临时渣场内,距2路面为泥结碎石,宽,施工支洞内道路为碾压混凝土路面,满足混凝土运输要求。

风、水、电的布置混凝土衬砌风、水、电系统拟在原一期开挖支护风、水、电布置的线路根底上进行加大、延伸布置,满足施工要求。

混凝土的拌制、运输2 #施工支洞控制主洞段衬砌混凝土由位于2#渣场的拌和站供给,1#施工支洞3控制主洞段衬砌混凝土由坝区混凝土系统供给〔初步确认由我部自制〕,采用6m3混凝土搅拌运输车运输,60m/h混凝土输送泵入仓。

3施工进度安排和强度分析施工进度安排1#施工支洞控制主洞段上游面〔引0+100~引〕:1#施工支洞控制主洞段上游面台车已安装并行走到位,完成钢筋制安,具备混凝土浇筑条件。

引水隧洞开挖衬砌施工专项方案

引水隧洞开挖衬砌施工专项方案

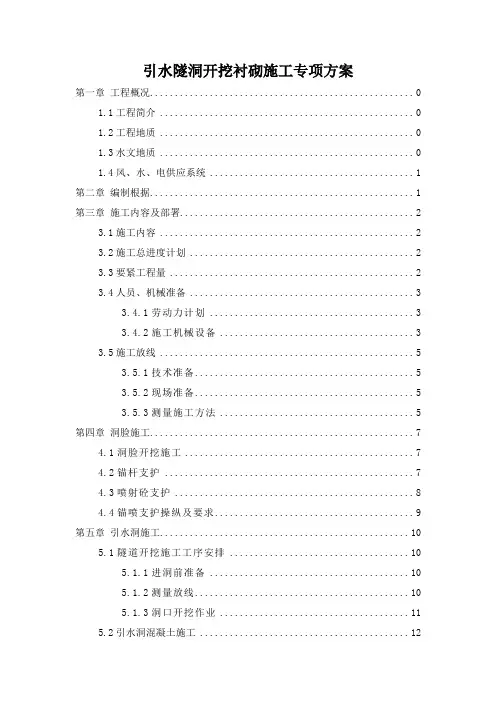

引水隧洞开挖衬砌施工专项方案第一章工程概况 01.1工程简介 01.2工程地质 01.3水文地质 01.4风、水、电供应系统 (1)第二章编制根据 (1)第三章施工内容及部署 (2)3.1施工内容 (2)3.2施工总进度计划 (2)3.3要紧工程量 (2)3.4人员、机械准备 (3)3.4.1劳动力计划 (3)3.4.2施工机械设备 (3)3.5施工放线 (5)3.5.1技术准备 (5)3.5.2现场准备 (5)3.5.3测量施工方法 (5)第四章洞脸施工 (7)4.1洞脸开挖施工 (7)4.2锚杆支护 (7)4.3喷射砼支护 (8)4.4锚喷支护操纵及要求 (9)第五章引水洞施工 (10)5.1隧道开挖施工工序安排 (10)5.1.1进洞前准备 (10)5.1.2测量放线 (10)5.1.3洞口开挖作业 (11)5.2引水洞混凝土施工 (12)5.2.1引水洞砼施工工序: (12)5.2.2钢筋施工 (12)5.2.3模板、埋件施工 (14)5.2.4混凝土施工 (17)5.2.5混凝土脱模、养护 (19)5.3衬砌砼施工注意事项 (20)5.4混凝土成品保护措施 (21)第六章引水隧洞灌浆 (21)6.1回填灌浆 (21)6.2固结灌浆 (23)6.3接触灌浆 (25)6.4质量检查标准 (26)第七章压力钢管施工 (26)7.1钢管吊装施工 (26)7.2安装检查 (26)7.3钢管焊接技术要求 (27)7.3.1焊条、焊剂及焊丝要求 (27)7.3.2钢管的焊接(环缝) (27)7.3.3焊缝检验 (29)第八章施工组织与管理 (29)8.1组建项目经理部 (29)8.2专业班组设置 (30)8.3劳动力组织计划 (31)第九章质量保证体系与措施 (32)9.1工程质保目标 (32)9.2质量组织管理保证 (32)9.3工程质量保证措施 (32)9.3.l管理措施 (32)9.3.2施工中严格落实“三检制”。

水电站引水隧洞工程混凝土工程施工方案

水电站引水隧洞工程混凝土工程施工方案

水电站引水隧洞工程混凝土工程施工方案1I概述1.1.1工程特性本标段主要工作内容为引7+200〜引12+100段引水隧洞施工,洞长4900m o共设有两条施工支洞。

在引9+109.628处为前坪施工支洞,长356m。

在引11+718.519处为下洋施工支洞,长360m。

两条施工支洞将本标段引水隧洞划分为两个施工区段,段长分别为313OnI及1860m。

引水隧洞开挖断面为城门洞型,竣工断面分为支护段及衬砌段,长度分别为3715In及1185m。

支护段底板为干硬性碎铺底,C15碎抹面;衬砌段衬砌后断面为圆型。

根据不同的地质条件,衬砌后断面尺寸分别为E'型断面R=3m,F,型断面R=2.9∏bG,型断面为R=2∙8m.各种断面形式见示意图(附图4—1)。

引水隧洞分段情况见表4-1o引水隧洞分情况表表4-1下洋施工支洞桩号引10+330〜12+100本标段碎施工部位包括,隧洞衬砌段碎、隧洞支护段底板碎、施工支洞封堵碎、施工支洞底板碎及其它临时碎。

碎施工工程量见下表:碎工程主要工程量表施工布置给合本工程特点及施工进度计划要求及施工特点,碎工程以两条施工支洞为施工通道分两个施工区分别组织施工,每条施工支洞施工区均分为上游段及下游段。

在各施工支洞洞口均设置拌和站,拌和站为电子称量,自动上料,小时生产能力为25m3∕h.料场及水泥库布置在拌和站附近,骨料及水泥按7天存储量考虑,进行场地规划。

拌和系统布置详见第四章《施工平面布置》。

1.3校浇筑顺序碎浇筑以两条施工支洞为施工通道组织碎浇筑施工,根据开挖进度情况,分期组织碎浇筑施工。

1.3.1支护段干硬性碎及底板抹面干硬性碎与开挖施工穿插施工,分段顺序浇筑,底板抹面碎在隧洞开挖及衬砌段碎施工完成后施工。

1.3.2隧洞衬砌碎隧洞开挖施工完成后,组织隧洞衬砌施工,碎浇筑的方向为:从每段的分界处向施工支洞方向进行,分段(分段长度初定为IOm)全断面顺序浇筑。

1.3.3施工支洞封堵碎1.4施工程序1.1.1施工工艺程序1111底板干硬性碎施工程序1.1.1.2衬砌碎施工1.1.1.3碎施工施工组织程序碎施工组织程序框图1.5校施工工艺措施1.5.1浇筑面准备测量检查碎浇筑段,如有欠挖及松动岩体,人工用风镐凿除并运走。

引水隧洞衬砌施工方案

引水隧洞衬砌施工方案

木瓜墩水电站引水隧洞衬砌工程施工方案重庆力通建筑工程有限公司木瓜墩电站项目部2010年9月12日引水隧洞衬砌施工方案一、工程概况:1、木瓜墩电站引水隧洞位于四川省阿坝州松潘县小河乡丰岩堡至小河乡木瓜墩村涪江与虎牙河汇合处涪江右岸建厂发电。

引水隧洞工程包括引水隧洞、调压井、压力管道。

2、木瓜墩电站引水隧洞全长3552.738m.要根据施工要求其中:全部为衬砌30cm混凝土,钢筋制作约400吨。

其中分为四个工作面。

3、木瓜墩电站调压井与压力管道工程。

调压井衬砌工程,高度为41.363m。

所需钢筋68.86T。

压力管道工程全长128.9m.其中斜井段72m.二、施工路线安排:1、根据合同工期2011年3月30日整个引水隧洞衬砌施工全面工的要求,及现场实际情况,把现场划分为5个施工区域。

其中第三工作面距离最长,难度最大,我部对第三工作面会加大管理力度,尽力完成任务。

根据现场3个支洞施工平面简易布置如图所示:三、引水隧洞管理组织机构图四、各施工队人人员,具体的工作路线,设备配置,所完成的工作内容:1、1#施工队伍从1#施工支洞进入主洞,往上游K0+170—K0+000用小钢模进行浇筑,现已基本完成。

往下游K1+ 000开始施工至K0+208。

共计完成792m,用圆型针梁台车进行浇筑,计划从2010年9月20日开始组装台车,台车主装好开始正式浇筑,计划从10月5日开始每月完成200m,其中弯道及支洞部份用小钢模衬砌,其中钢筋制安、回填灌浆、错车道封赌、浇筑穿插作业。

计划在2月15日完成1#所有衬砌,3月15日完成洞内清理工作及回填灌浆。

3月30日完成1#支洞支洞封赌。

工期安排:2010年10月5日—2011年3月30日,共计145天。

主要工作:钢筋制作安装、砼浇筑,台车移动,关挡头模,安装止水带等砌筑超挖部份、回填灌浆、错车道及支洞封堵等工作。

所需投入的设备和人员:投入的主要施工设备计划投入人员2、2#上游施工队伍从2#施工支洞进入主洞,往上游K1+000往下游开始浇筑施工至K1+828。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

放水隧洞及导流隧洞砼衬砌施工技术方案一、工程概况放水隧洞位于大坝左岸山体中,洞轴线与大坝轴线的夹角为88°42′29″,交点位于洞桩号0+246.74m处,全长539.17m(洞身段长479.01m)。

放水隧洞由进口段、上游洞身段、检修闸井段、发电支洞段,下游洞身段、出口闸室段、出口明渠段及挑流消能段组成。

其中进口段长12.95 m,纵坡i=0,进口高程968.50m,上游洞身段长60m,纵坡i=0.01,进口高程968.50m,横断面为3 m×4m 城门洞型,净宽3m,直墙高2.5 m,顶拱为半径为1.5m的半圆,衬砌厚0.40m的C25F200W8钢筋混凝土。

检修闸井段长14m,闸底板高程967.65m,闸井内设一套事故检修平板闸门。

发电支洞轴线与放水隧洞相交于洞桩号0+387.41m处,全长97m,横断面为圆型,直径为2.0m,衬砌厚度为40cm。

下游洞身段长404.88m,纵坡i=0.02,横断面为圆形,内径为2.5m,采用有压洞设计,衬砌厚度0.4m。

出口闸室段长12m,闸底板高程937.80m,闸室内设弧形工作闸门一套。

出口明渠段长20m,纵坡i=0.02,底宽2.5m,边墙高3.0m,底板和边墙材料采用C40F200砼。

挑流段全长3m,挑坎高3.5m,挑角30°。

导流隧洞长350m,于导流隧洞桩号0+350处与放水隧洞相交。

导流隧洞由进口段和洞身段组成,进口段长10m,纵坡i=0.,进口高程959.00m,洞身段长350m,纵坡i=0.02,横断面为圆型,直径为2.5m,衬砌厚度为50cm。

大坝填筑完成后对导流隧洞永久性封堵。

导流隧洞具备两种功能,一是施工期导流,二是水库建成后具备放空功能。

导流放空隧洞由进口八字墙段、上游隧洞洞身段、闸井段、下游隧洞洞身段、出口闸室段和挑流鼻坎段组成,隧洞全长772.34m。

(1)进口八字墙段(桩号0+000~0+015)进口八字墙段全长12m,纵坡i=0,进口底高程959.00m,底宽由7.16m收缩为2.5 m,收缩角为11°,底板为0.5 m厚的C25F200W6混凝土衬砌,边墙为C25F200W6混凝土重力式挡土墙。

砂砾石开挖边坡1:1.5,基岩开挖1:0.75。

低水位检修闸3m,宽5.5m底,板厚1.2m,边墙高3m,采用C25F200W6钢筋混凝土现浇。

(2)隧洞段(桩号0+015~0+350)隧洞段全长335m,纵坡i=0.02,桩号0+015~0+023段为8m 的渐变段,由2.5 m×2.5m的矩形断面渐变为内径为2.5m圆形断面,衬砌厚0.40m的C40F200W8钢筋混凝土,桩号0+023~0+350段的横断面圆形,内径2.5m,衬砌厚0.40m的C40F200W8钢筋混凝土。

洞身段每8m为一个结构段,设一道横缝,缝内设651橡胶止水带,并在迎水面设2cm厚的聚氨酯,且用平板橡胶填缝。

隧洞洞身全断面进行固结灌浆,灌浆孔梅花型布置,隧洞洞身顶拱120°范围进行回填灌浆,排距3m,灌浆孔采用梅花型布置。

进口洞脸砂砾石开挖边坡1:1.5,基岩开挖1:0.75。

出口闸室段、挑流鼻坎段与放水隧洞公用。

二、主要编制依据1、《水利水电工程施工组织设计规范》 SL303-20042、《锚杆喷射混凝土支护技术规范》 GBJ86-853、《土石方开挖施工规范》 GBJ201-834、《水工建筑物岩石基础开挖工程施工技术规范》 SL47-19945、《水工建筑物水泥灌浆施工技术规范》 SL62—94;6、《水利水电工程锚喷支护施工规范》 SDJ57-857、《喷射混凝土施工技术规程》 YBJ226-918、《脚手架搭设施工规范》 JGJ130-2001适用范围本施工方案仅用于阿不都拉水库工程导流洞开挖支护及衬砌施工工程。

三、技术方案导流引水洞洞身段、发电岔洞、和放水隧洞的混凝土衬砌施工均采用定型组合钢模板衬砌。

混凝土的水平运输均采用混凝土罐车从拌合站运送至作业洞内;混凝土入仓采用HB60砼泵机泵送入仓。

砼入仓后由组合钢模板上的附着式振捣器和混凝土工手持软轴式振捣器将砼振捣密实。

待混凝土终凝后,安排施工人员进行洒水养护。

浇筑分仓按施工设计图纸划分的结构段进行分仓浇筑。

其施工作业流程如图3-1所示:图3-1 洞衬混凝土作业流程图3.1钢筋施工钢筋工程的施工是钢筋混凝土结构施工中极为重要的一环,钢筋的加工、制作和安装质量的好坏将直接影响结构的承载能力和耐久性,也直接关系到建筑物的安全。

因此,在进行钢筋施工的全过程必须严格遵守设计和《水工混凝土结构设计规范》的相关要求,确保施工质量。

1、钢筋的加工、制作在加工厂内完成,钢筋加工的工艺流程如下图:图3.2-1 钢筋加工制作流程图加工前,认真阅读施工详图和设计说明,以仓位为单元,编制钢筋配料单,经复核后转入制作工序;以配料单的规格、型号选取原材料。

根据相关规范的规定进行钢筋的加工制作;成品、半成品经质检员及时检查验收;合格品转入成品区,分类存放并进行标识。

2、钢筋出厂前,应根据钢筋配料单,逐项清点,确认无误后,用自卸汽车运送至作业面,由施工人员现场绑扎。

3、钢筋的绑扎安装应遵照施工设计图纸和《水工混凝土结构设计规范》SL 191-2008的相关要求执行。

4、钢筋的绑扎要有足够的稳定性。

在砼浇筑过程中,安排值班人员盯仓检查,发现问题及时处理,确保钢筋施工的质量。

3.2组合钢模板施工模板施工应按照设计结构、规范要求人工组立钢模板和木模板,模板使用前应先清除掉附着性杂物早涂刷脱模剂,安装严密到位避免出现漏浆。

钢管脚手架结合拉模钢筋支撑牢固,避免浇筑过程中出现模板变形移位或爆模。

设计伸缩缝内按要求添加高压闭孔板和止水。

3.2.1组合钢模板设计加工根据本工程的实际情况,为保证隧洞衬砌施工质量,模板采用定制的组合钢模板,组合钢模板为P6015的圆弧钢模板,模板尺寸为:长1.5m,宽60cm,厚5.0mm。

同时,对于组合钢模板的内支撑采用钢管脚手架加工成型的圆弧钢管进行支撑。

组合钢模板和脚手架圆弧钢管的设计示意图如下图所示:脚手架圆弧钢管示意图弧长60cm,厚5.5mm,设计组合钢模板断面示意图由上述设计、加工、定制的P6015圆弧钢模板进行隧洞砼的衬砌,安装模板前,需将模板面清理干净,并涂刷好脱模剂。

在安装模板时,先安装底部模板,注意模板定位,以隧洞中心底板架立筋为分界点,中心位置为一块P6015圆弧钢模板,然后在安装其两侧模板,每侧安装6块P6015圆弧模板,然后将整个仓号的底模安装好后,再安装脚手架圆弧钢管。

在安装脚手架圆弧钢管时,要使脚手架圆弧钢管与模板紧贴,然后,用铅丝将拱架和模板连为整体。

仓号内模板安装完毕后,要使用脚手架钢管将每榀圆弧钢管拱架连为整体。

3.2.2组合钢模板支撑内支撑钢拱架由钢管脚手架加工成圆弧型,间距为60cm,每榀内支撑钢拱架分两段,半圆钢管脚手架弯曲成型后用ø8钢筋连接固定,防止变形。

组合模板拼装结束后,用加工成型的脚手架圆弧钢管进行支撑,每榀脚手架圆弧钢管的纵向间距为60cm,每榀脚手架圆弧钢管的横向、纵向均采用脚手架钢管连接加固。

在每仓浇筑段的两侧横断面上用脚手架钢管做十字支撑,十字支撑脚手架钢管的两端顶撑到岩石上,这样有利于提高在砼浇筑过程中的抗浮、抗偏能力。

同时,用于支撑的十字脚手架钢管还可用作固结灌浆的灌浆孔,多余孔洞可用注浆塞封闭。

模板内支撑加固见如下图:加强支撑脚手脚手架圆弧钢管、脚手架钢管内支撑示意图3.2.3进料口设置和堵头模板安装进料口设置,在模板上预留进料口,供混凝土泵管进入以便输送混凝土,其布置首先要满足浇筑混凝土自由跌落高度不超过1.5m,满足振捣要求,保证振捣密实;其次可为振捣人员提供便于平仓振捣的作业空间,可采用间隔预留一块P3015模板为后装模板。

同时,在其顶拱部分的预留进料孔可同时兼做回填灌浆孔用,达到一孔多用的效果。

进料口设置见下图中的预留进料口示意图。

堵头模板安装,由于开挖轮廓不规则,因此堵头采用木模安装,现场量取距开挖边线的距离,然后截取相应尺寸的木模板安装,加固采用脚手架圆弧钢管和脚手架钢管,在洞壁上打插筋固定的施工工艺。

预留进料口示意图顶拱进料口3.3施工用风、用水、用电布置施工用风:供风管路由原隧洞开挖时提供手风钻的风管系统引入,采用ø80供风管供风,布置在隧洞右侧腰线上,随隧洞混凝土衬砌完成,慢慢拆除。

施工用水:导流引水隧洞混凝土衬砌供水由原隧洞开挖时提供的抽水泵接入,采用ø30供水管供水,布置于隧洞右侧腰线上,延伸至衬砌断面。

施工用电:在导流洞检修闸井及导流洞出口处均布置有一台变压器,供电线路可由检修闸井和导流洞出洞口引入。

洞内施工供电线路布设高度距地2.5~3.0m,严禁使用裸导线,供电线路随开挖延伸跟进。

在浇筑面安装配电板以满足其它用电器的使用,掌子面采用3盏1000w防爆灯照明。

3.4通讯系统在工作面和隧洞进洞口处各配置一部对讲机,便于洞内外的联线和后后勤补给。

3.5拌和系统采用项目部自建混凝土施工拌和系统:采用一套HZS70型拌合楼。

普通混凝土高峰浇筑强度为:320m3/d;最大浇筑强度:16m3/h。

保证系数2.1,完全满足混凝土施工。

3.6施工道路及运输施工道路通过现有的隧洞开挖时修筑的施工道路。

混凝土运输采用6m³砼运输车从砼拌合站接料运送至洞口。

再由小型混泥土运输车辆倒运至工作面。

3.7底板及基础面清理、形体测量、基础验收隧洞开挖在实现贯通后立即组织人员进行底板清理作业,清理至岩面且基础面无松动块石,之后用高压水枪清理至无积渣杂物。

废渣由人工配合挖掘机和装载机进行清除。

底板清理完成后组织进行形体测量及基础面验收工作。

3.8衬砌混凝土施工洞衬砌砼施工的具体步骤详见如下施工流程图:止水的施工隧洞分段衬砌之间的施工缝严格按照设计要求布设止水,止水带为橡胶止水带,结构面内部填塞物为闭孔泡沫板。

止水带采用人工安装,接头采用胶接法,搭接长度不小于30mm。

在安装时止水带夹在模板间,其位置要与设计位置相同。

为了保证止水带在浇注过程中不至于被流动的混凝土压裹,须用长短与止水带相同的余了小钢筋与止水带同时架立并夹住止水带。

止水带在洞顶圆弧段搭接,采用胶粘法,搭接长度30cm。

剖口面可以平接,也可以斜接。

搭接面要削平、挫成毛面,然后敷上胶水;等待15分钟以后,再将两个搭接面平整地搭上,并用小锤打压搭接部位,之后再用自制木夹板夹住搭接带即可。

泡沫板在后浇块浇筑前,严格按要求安装填塞,并严格按技术要求进行固定,并严防在浇筑中脱落失效。

混凝土施工要求:(1)本工程设3个施工工作面输送砼。

分别设在放水洞进口、放水洞出口及发电洞出口。
