铁路建设标准化管理实施方案
铁路标准化工地实施方案

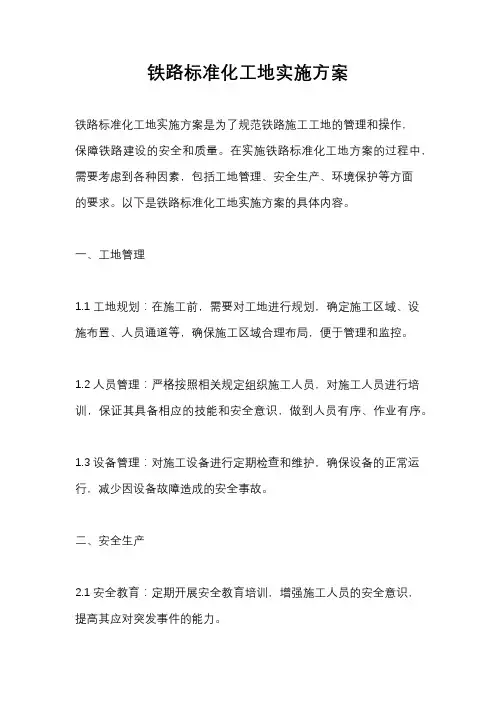

铁路标准化工地实施方案铁路标准化工地实施方案是为了规范铁路施工工地的管理和操作,保障铁路建设的安全和质量。
在实施铁路标准化工地方案的过程中,需要考虑到各种因素,包括工地管理、安全生产、环境保护等方面的要求。
以下是铁路标准化工地实施方案的具体内容。
一、工地管理1.1 工地规划:在施工前,需要对工地进行规划,确定施工区域、设施布置、人员通道等,确保施工区域合理布局,便于管理和监控。
1.2 人员管理:严格按照相关规定组织施工人员,对施工人员进行培训,保证其具备相应的技能和安全意识,做到人员有序、作业有序。
1.3 设备管理:对施工设备进行定期检查和维护,确保设备的正常运行,减少因设备故障造成的安全事故。
二、安全生产2.1 安全教育:定期开展安全教育培训,增强施工人员的安全意识,提高其应对突发事件的能力。
2.2 安全防护:严格执行安全防护措施,包括佩戴安全帽、安全绳、使用防护装备等,确保施工人员的人身安全。
2.3 风险评估:对施工过程中可能存在的安全风险进行评估,采取相应的措施进行防范,确保施工过程安全可控。
三、环境保护3.1 环境监测:对施工区域的环境进行监测,确保施工过程不对周边环境造成污染,保护生态环境。
3.2 废弃物处理:对施工过程中产生的废弃物进行分类处理,符合环保要求,减少对环境的影响。
3.3 节能减排:采取节能措施,减少能源消耗,降低施工对环境的影响,推动绿色施工。
四、质量管理4.1 施工质量:严格按照施工标准和要求进行施工,确保施工质量符合相关标准。
4.2 质量检验:对施工过程中的关键节点和关键工序进行质量检验,及时发现并处理质量问题,确保施工质量。
4.3 整改措施:对施工过程中出现的质量问题,及时采取整改措施,保证施工质量达到要求。
五、总结以上是铁路标准化工地实施方案的主要内容,通过严格执行该方案,可以有效规范铁路工地的管理和操作,保障铁路建设的安全和质量,推动铁路建设向着高标准、高质量、可持续发展的方向前进。
铁路建设标准化管理

标准化管理中的关键数字一、铁道部要求:●3句话总体要求:高标准、讲科学、不懈怠。
高标准,主要是对工作目标的要求。
只有确立高目标,才能适应新形势要求,在思想上高定位,达到工作上高境界。
讲科学,主要是对工作方法的要求。
只有坚持科学态度,把握工作规律,运用科学方法,才能提高工作水平,达到事半功倍的效果。
不懈怠,主要是对工作作风的要求。
只有坚持不懈,持之以恒抓落实,才能不断巩固和发展工作成果。
●“6位1体”建设管理要求:质量、安全、工期、投资、环保和技术创新。
●“4个标准化”项目管理:管理制度标准化、人员配备标准化、现场管理标准化、过程控制标准化。
●“2不1建”质量理念:不留遗憾,不当罪人,建不朽工程。
●“3标准”建设文化:标准成为习惯、习惯符合标准、结果达到标准。
二、集团公司实施性项目标准化管理要求:。
● “4 层次”文件体系:1、《项目管理手册》和《实施性施工组织设计》。
《管理手册》应包括项目方针目标和指标、项目管理机构设置和人员配备、项目部部门职责、项目部部门工作流程、项目部各管理岗位和各管理人员岗位职责。
2、《管理制度》。
制定技术、质量、安全、计财、技术创新和综合管理等六大类制度。
3、《作业指导书》 应分专业并结合分部分项或单位工程以及不同的工法编制。
4、《作业卡片》。
应分工序和工种编制质量、工艺和安全等作业要点。
● 5 部 1 室项目机构设置:●“9521”架子队管理模式:9大员基本配置:每个架子队配置一名专职队长和一名技术负责人,设置技术、质量、安全、试验、材料五大关键人员,根据施工需要配备若干领工员、工班长。
5项基本管理制度:培训管理制度、岗位管理制度、安全管理制度、质量管理制度和分配考核制度。
2项纪律:正式职工跟班作业纪律、工资直接发放到劳务人员的纪律。
1张架子队管理展开表。
●“1152”架子队人员配备:1名队长;1名技术负责人;5名要员即技术员、安全员、质量员、材料员、试验员;1名领工员和1名工班长。
高铁建设标准化管理考核实施细则(5篇)

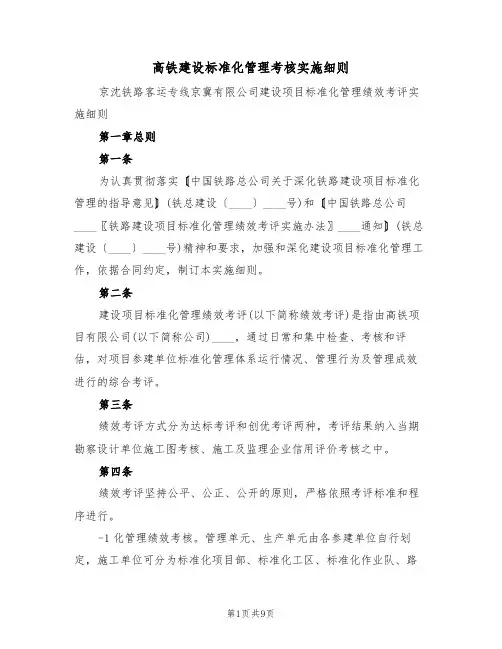

高铁建设标准化管理考核实施细则京沈铁路客运专线京冀有限公司建设项目标准化管理绩效考评实施细则第一章总则第一条为认真贯彻落实〘中国铁路总公司关于深化铁路建设项目标准化管理的指导意见〙(铁总建设〔____〕____号)和〘中国铁路总公司____〖铁路建设项目标准化管理绩效考评实施办法〗____通知〙(铁总建设〔____〕____号)精神和要求,加强和深化建设项目标准化管理工作,依据合同约定,制订本实施细则。
第二条建设项目标准化管理绩效考评(以下简称绩效考评)是指由高铁项目有限公司(以下简称公司)____,通过日常和集中检查、考核和评估,对项目参建单位标准化管理体系运行情况、管理行为及管理成效进行的综合考评。
第三条绩效考评方式分为达标考评和创优考评两种,考评结果纳入当期勘察设计单位施工图考核、施工及监理企业信用评价考核之中。
第四条绩效考评坚持公平、公正、公开的原则,严格依照考评标准和程序进行。
-1化管理绩效考核。
管理单元、生产单元由各参建单位自行划定,施工单位可分为标准化项目部、标准化工区、标准化作业队、路基工程标准化工地、桥梁工程标准化工地、隧道工程标准化工地、站房工程标准化工地、接触网工程标准化工地、标准化拌和站、标准化梁场、标准化加工厂、标准化轨枕厂、标准化试验室等;设计单位可分为标准化设计配合指挥部、标准化设计配合队(组);监理单位可分为标准化项目部、标准化监理组。
在公司开展创优考评前,各参建单位向公司申报本标段的标准化管理单元、生产单元,由公司审核评定标准化项目部、标准化工区、标准化工地、标准化拌和站、标准化梁场、标准化试验室、标准化架子队等,并____观摩学习、经验交流、命名表彰。
参建单位的标准化管理绩效考评工作,是公司实施达标考评和创优考评的重要内容。
各参建单位应根据铁路总公司及公司相关规定并结合实际,制定标准化管理达标、创优考评办法、考评标准、奖惩规定等,并报公司(综合部)核备。
第三章考评内容第十条达标考评内容:勘察设计单位现场配合机构包括体系建设、资源配置、施工图提供、现场设计管理四个方面,重点是现场配合管理,促进优质设计资料的及时提供;施工单位项目部包括体系建设、资源配置、设施保障、过程管理等方面,重点是强化管理保障、规范过程控制、严格合同履约,确保工程质量合格;监理单位项目部包括体系建设、资源配置、设施保障、过-3创优考评优秀的设计、施工单位分别在当期施工图考核和信用评价考核中加____分;分别授予创优考评优秀的参建单位为标准化设计配合指挥部、标准化施工项目部、标准化监理项目部。
铁路工程施工标准化管理

铁路工程施工标准化管理1 标准化管理体系为全面实施质量、安全、工期、投资效益、环境保护、技术创新标准化管理,以机械化、工厂化、专业化、信息化为支撑,抓源头、抓过程、抓细节,项目部全面推行标准化管理。
项目部成立标准化工地验收小组,标准化管理体系见图1.1,职责分工见表1.1。
图1.1 标准化管理体系图表1.1 标准化工地管理职责及分工表1.1 标准化工地管理职责及分工2 标准化管理要求按铁道部《关于推进建设单位标准化管理工作的指导意见》(铁建设[2008]45号)文要求,在项目建设期间全面推行标准化管理。
开工之前,编制适合本标段的标准化管理文件。
标准化管理体系主要由管理制度标准化、人员配备标准化、现场管理标准化、过程控制标准化等组成。
在项目建设期间逐步完善管理制度标准化,建立结构清晰的管理制度体系,使项目管理有章可循。
3 管理制度标准化我项目部认真贯彻“六位一体”管理要求,以管理标准和工作标准作为实施管理工作的准则,以铁道部建设主管部门下发的《铁路建设项目管理工作程序(试行)》为基础,结合项目特点,制定相关制度并进行细化、补充,建立起规范有序的项目管理制度体系,结合工程项目实际,制定实施有规范,操作有程序,过程有控制,结果有考核的项目管理制度.主要包括施工技术、安全质量、工程试验、验工计价、变更设计、物资机械、责任成本、架子队、环保水保、文明施工等管理制度,并切实抓好落实。
项目管理制度具体、量化、细化,具有针对性和可操作性。
使工作人员熟悉掌握工作标准、工作程序,执行工作标准和程序,按照目标管理、分级管理、持续改进和闭环管理的方式,依据工作标准和程序实施管理,在施工过程实现有效控制,以实现本铁路管理制度的标准化。
4 人员配备标准化根据有关要求,组建"项目班子—项目部五部两室(施工技术部,安全文明部、安全质量环保部、物资设备部,计划财务部,综合办公室,中心试验室)—架子队(“1152”配置:1名队长;1名技术负责人;5名要员即技术员,安全员,质量员,材料员,试验员;1名领工员和1名工班长)",并按规定的学历,职称和资历配齐配强相应人员,明确岗位职责,工作内容,工作程序,工作要点和应掌握的专业,管理知识,使项目管理机构成为实现建设目标的工作团队。
推进铁路建设标准化管理的实施意见

推进铁路建设标准化管理的实施意见为全面贯彻落实“质量、安全、工期、投资效益、环境保护和技术创新”六位一体和“高标准、讲科学、不懈怠”的要求,加快推进铁路建设标准化管理工作,努力建设精品工程和安全工程,高标准、高质量、高效率地完成大规模铁路建设任务,根据“镜头不换、纵深发展”的工作思路,现就推进铁路建设标准化管理,提出以下意见,请结合实际,贯彻落实。
一、进一步明确推进铁路建设标准化管理的意义、目标和要求1.重要意义大力推行铁路建设标准化管理,有效提高铁路建设管理水平,高标准、高质量、高效率地完成大规模铁路建设任务,是铁路建设落实科学发展观的重要内容,是贯彻“高标准、讲科学、不懈怠”要求的重要途径,是落实“六位一体”管理要求的重要抓手,是建设精品工程和安全工程的客观要求,是提高企业管理水平和发展实力的迫切需要。
各单位要深刻理解推行铁路建设标准化管理的重要意义,提高思想认识,强化推进措施,进一步夯实各项基础工作,加快推行铁路建设标准化管理,全面提升铁路建设管理水平。
2.总体目标落实“高标准、讲科学、不懈怠”要求,推行统一的建设技术标准、管理标准、作业标准,建立铁道部指导、建设单位为龙头、参建各方各负其责、协同推进,体现先进性、系统性、统一性、文化性的铁路建设标准化管理体系,形成建设项目各项工作闭环管理、有序可控,使建设项目“六位一体”控制水平明显提高,把铁路工程建成精品工程、安全工程。
3.总体要求推行铁路建设标准化管理,必须以工程质量安全为核心。
建设单位和参建单位必须牢固树立“安全第一、质量至上”的理念,切实增强工程质量和安全的责任意识、忧患意识,树立对国家、对人民、对历史高度负责的使命感和责任感,精心组织、精心设计、精心施工、精心管理,确保工程质量万无一失,使建设的每一项工程都能经得起运营的检验、社会的检验和历史的检验。
必须坚持高标准、讲科学、不懈怠。
高标准,就是要以建设世界一流客运专线为目标,一丝不苟地落实客运专线及其他重大项目建设的技术标准,达到最佳的工程质量,实现最优的运营品质;讲科学,就是要坚持尊重科学、尊重客观、尊重实践,充分借鉴国内外铁路建设的成功经验,不断研究铁路建设新情况,探索高速铁路建设规律,以科学的态度、科学的方法提高我国铁路建设管理水平;不懈怠,就是要发扬永不自满、永攀高峰的精神和作风,坚持不懈、持之以恒,圆满完成每一个重点建设任务,实现铁路又好又快发展。
铁路工程项目标准化管理制度

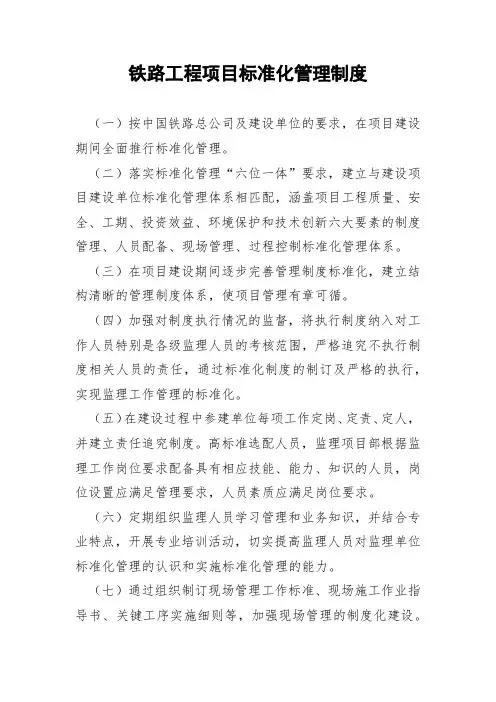

铁路工程项目标准化管理制度
(一)按中国铁路总公司及建设单位的要求,在项目建设期间全面推行标准化管理。
(二)落实标准化管理“六位一体”要求,建立与建设项目建设单位标准化管理体系相匹配,涵盖项目工程质量、安全、工期、投资效益、环境保护和技术创新六大要素的制度管理、人员配备、现场管理、过程控制标准化管理体系。
(三)在项目建设期间逐步完善管理制度标准化,建立结构清晰的管理制度体系,使项目管理有章可循。
(四)加强对制度执行情况的监督,将执行制度纳入对工作人员特别是各级监理人员的考核范围,严格追究不执行制度相关人员的责任,通过标准化制度的制订及严格的执行,实现监理工作管理的标准化。
(五)在建设过程中参建单位每项工作定岗、定责、定人,并建立责任追究制度。
高标准选配人员,监理项目部根据监理工作岗位要求配备具有相应技能、能力、知识的人员,岗位设置应满足管理要求,人员素质应满足岗位要求。
(六)定期组织监理人员学习管理和业务知识,并结合专业特点,开展专业培训活动,切实提高监理人员对监理单位标准化管理的认识和实施标准化管理的能力。
(七)通过组织制订现场管理工作标准、现场施工作业指导书、关键工序实施细则等,加强现场管理的制度化建设。
(八)监理项目部要建立定人、定岗、定责、定点的检查制度,细化监理规划和监理细则,督促施工单位按照现场施工标准和施工作业指导书组织施工。
(九)通过制订实施全过程管理的有关工作控制标准,加强过程控制动态机制的执行与检查监督,确保过程控制的实施效果,实现过程控制标准化管理。
铁路建设标准化管理制度

铁路建设标准化管理制度铁路建设是社会经济发展的重要领域,标准化管理制度能够有效提高铁路建设的质量和效益。
下面就铁路建设标准化管理制度作一番阐述。
一、概述标准化管理制度是为实现规范化、标准化、科学化和可管理化的铁路建设而制定的一系列管理规定和操作规程。
它主要包括以下内容:1.标准化工作的机构设置及职责分工;2.标准化工作的规范制度,包括规章制度、文件制度、会议制度、工作计划制度等;3.标准化工作的监督机制,包括督导检查、年度考核、责任追究等;4.标准化工作的评估制度,包括重要工程项目评估、技术标准评估、质量控制评估等。
二、主要内容1.铁路建设标准化工作的机构设置及职责分工铁路建设标准化工作的机构设置应符合国家和行业标准要求,并根据工作实际情况进行细化和优化。
各级机构的职责分工要明确,由责任人带领工作团队全面负责标准化工作的开展。
机构设置和职责分工主要包括以下内容:(1) 总工程师:负责全局标准化工作的领导、指导和监督;(2) 标准化办公室:负责标准化工作的具体实施及沟通协调,起草标准化规划和实施方案;(3) 标准化工作推进小组:由有关部门和技术专家组成,负责主要标准化工作的研究和推进;(4) 标准化监管机构:主要负责对各级单位和标准委员会的标准化工作进行监测、协调和督办。
2.标准化工作的规章制度(1) 标准化规划:按照各级铁路建设标准化管理的要求,每年拟定一份标准化规划,明确标准化工作的总体目标、重点领域和具体工作任务。
各级单位应按照规划的要求制定年度标准化工作计划。
(2) 文件制度:建立健全标准化制度文化,传承和发挥规章制度的作用,建立和完善各类标准化文件。
标准化文件的制定应按照标准化工作流程,经过充分讨论和审批,符合国家和行业标准的要求。
(3) 会议制度:加强标准化学习和交流,规范标准化会议程序和内容,建立并完善标准化会议记录和资料库。
会议的召开应当有主题、有议程、有纪要。
(4) 工作计划制度:合理安排标准化工作内容,明确工作责任和工作时间,保证工作计划落实到位。
标准化管理实施方案

目录一、编制依据 (1)二、总体目标及要求 (1)1.总体目标 (1)2.总体要求 (3)三、成立组织机构 (4)四、项目部职责 (4)五、抓好推进实施 (8)1.管理制度标准化 (8)2.人员配备标准化 (9)3.现场管理标准化 (9)4.过程控制标准化 (10)五、强化“四化”支撑 (11)1.机械化 (12)2.专业化 (12)3.工厂化 (13)4.信息化 (13)六、组织推进 (13)标准化管理实施方案一、编制依据为科学有序地推进项目建设,提升公司建设标准化管理水平,确保铁路建设工程质量和施工安全,全面落实质量、安全、工期、投资、环保、稳定管理要求。
根据中国铁路总公司铁建设〔2013〕193号《关于深化铁路建设项目标准化管理的指导意见》(以下简称“193号文”),结合公司实际情况,制定实施方案。
二、总体目标及要求1.总体目标中兰客专7标2分部各部门要注重抓源头、抓过程、抓细节,以确保工程质量安全为核心,以管理制度标准化、人员配备标准化、过程控制标准化、现场管理标准化为基本内涵,以先进性、科学性、统一性、文化性为主要特点,以技术标准、管理标准、作业标准和工作流程为主要依据,以“机械化、专业化、工厂化、信息化”为支撑手段,全面形成建设单位管理标准化、设计单位勘察设计及现场配合标准化、施工单位现场施工管理标准化、监理单位监理工作标准化的建设管理运行机制,全面落实“质量、安全、工期、投资、环保、稳定”管理要求。
⑴基本内涵中兰客专7标2分部标准化管理应体现管理制度标准化、人员配备标准化、现场管理标准化、过程控制标准化的基本内涵。
管理制度标准化就是要在严格执行国家法律法规和强制性标准的基础上,建立完善一套目标明确、结构清晰、职责分明的项目管理制度,做到实施有标准,操作有程序,过程有控制,结果有考核;人员配备标准化就是参建各方均要明确岗位职责分工,按照具体的岗位任职标准,选配素质和能力达标的人员,确保岗位设置满足管理需求,人员素质满足岗位需求;现场管理标准化就是要将现场布局和临时设施建设、施工组织安排和资源配置、现场检查、技术管理、内外协调等现场管理工作的内容和方法具体化、定量化,制定统一标准,实现规范管理、文明施工;过程控制标准化就是要细化分解项目建设目标,建立健全管理流程、作业流程及相应的制度、标准,落实到具体部门和岗位,实现管理和作业过程的闭环有效控制,保证每一个环节工作质量和成果达到规定标准要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
**铁路****至****段扩能改造及相关工程标准化管理实施方案编制人:审核人:编制日期:中铁局集团有限公司铁路段扩能改造工程项目经理部目录1、编制依据及原则 (3)1.1、编制依据: (3)1.2、编制原则: (3)2、标准化方案: (3)2.1、标准化管理制度 (3)2.2、标准化人员配备 (66)2.3、标准化现场管理 (87)2.4 标准化过程控制 (90)1、编制依据及原则1.1、编制依据至段扩能改造及相关工程准化管理系列资料。
公司相关招标文件。
1.2、编制原则大力推行铁路建设标准化管理,有效提高铁路建设管理水平,高标准、高质量、高效率地完成大规模铁路建设任务。
落实“六位一体”与管理制度标准化、人员配备标准化、现场管理标准化、过程控制标准化管理要求,建设精品工程和安全工程,提高企业管理水平和发展实力。
2、标准化方案2.1、标准化管理制度2.1.1技术管理制度技术管理制度主要是指在基础技术管理工作中必须建立的一些制度,包括工程测量、施工图现场核对、施工技术交底、开工报告申请、编制作业指导书、专项施工方案及专家论证审查、变更设计管理、基础技术资料管理这八项制度。
技术管理制度的编制由总工程师负责,工程部为主责部门,工程部部长具体组织相关工程技术人员,根据项目管理机构相关要求、工程实际情况以及集团公司要求进行编制,并在正式开工前完成,由项目部各部门会签、领导审核后,以文件形式签发,并报送项目管理机构、监理单位备案。
2.1.1.1工程测量制度1.测量组织及人员1)项目经理根据施工需要配齐经培训、懂专业的专职测量人员,作业队中明确指定负责的专职干部。
2)项目部制定测量责任制,并按要求考核。
2.施工桩橛交接和施工复测1)施工桩橛交接和施工复测由项目部总工牵头组织测量人员进行。
2)交桩和复测手续完善,各种数据按要求核对。
3.控制测量及施工放样1)控制测量及施工放样,采用两种不同的方法或两人换手复测进行,其测量误差符合测规要求。
2)所有记录、计算资料不得涂改,复核签字手续必须完善,未经复测和复核的桩橛不得交付施工。
3)重要桩橛按规定设置护桩,并定期进行复测。
4.测量仪器1)测量仪器严格按有效期进行使用,按规定进行校正和周检。
2)各种仪器资料均应分项保存建档,目录清晰,内容齐全,妥善保管。
2.1.1.2施工图现场核对制度1.接到施工图后,监理单位、施工单位进行施工图现场核对。
2.施工图现场核对,监理单位由监理分站的负责人组织,专业监理工程师参加;施工单位由技术负责人带队,相关技术人员参加。
3.监理、施工单位明确施工图现场核对的重点内容、核明问题处理方式。
4.各单位按合同约定承担相应责任。
2.1.1.3施工技术交底制度1.工程开工前组织图纸会审,由技术负责人组织施工技术人员对施工图进行全面学习、熟悉、审核并做好图纸会审记录。
2.技术交底应包括设计交底、施工技术交底和关键工序(部位)交底等内容,各种交底内容应有书面记录,参加交底的技术人员及被交底人应有签认手续。
3.技术交底工作坚持施工组织设计总体交底和分项工程阶段性技术交底相结合的原则。
4.设计交底应在各分部工程实施前由建设单位或监理单位代建设单位组织召开,由设计单位对施工单位及监理单位进行交底。
5.施工技术交底应在工程实施前一周内对施工队进行交底,并应该展开层层交底至作业班组及各作业人员,并有书面记录及签认手续。
6.关键(工序)部位交底应针对该(工序)部位作业内容进行认真细致的交底,明确工序纪律和工艺要求,以确保达到质量要求。
各单位工程开工前,均向各相关的分包管理人员(如果有)及现场施工人员进行交底,交底要求同上,并形成交底的记录。
7.单位工程竣工后应将各级技术交底卡汇集整理装订成册。
2.1.1.4开工报告申请制度1.工程开工前,项目部必须按照规定要求,办理完善各项准备工作,并经项目管理机构批复同意或备案后方开工。
2.合同标段及重点工程开工报审表必须于开工前10天报监理单位,由项目管理机构工程管理部核实开工条件。
3.合同标段和重点工程开工条件:1)承发包合同已经签订;2)施工单位现场管理机构已设立,主要管理人员按投标承诺或合同规定已到位;3)标段施工组织设计已经完成,并按规定的程序完成审批;4)主要施工图纸已经完成复核工作;5)主要施工便道已经贯通,工地布置、施工用水、用电、临时房屋和便道能满足开工要求;6)施工复测已完成;7)征地、拆迁工作能满足施工进度要求;8)工地实验室已经建立,并能满足施工要求;9)主要物资(材料)订货能满足连续施工要求;10)施工用主要的机具、设备已进场。
4.单位工程开工申请报告于开工前4天报监理单位;监理单位完成审查、审批工作后并报项目管理机构工程管理部工程部备案。
5.重要的临时工程开工申请由监理单位审批后方可开工。
其开工报告手续按单位工程开工报告程序办理。
6.凡新建、停建后复工的施工标段工程及单位工程,均在正式开(复)工之前,办理开(复)工报告审批手续。
2.1.1.5编制作业指导书制度1.项目部编制作业指导书必须针对施工特殊过程、关键工序向施工人员交待作业程序及方法,以及注意事项。
2.项目部对钻孔桩、扩大基础、墩台模板与混凝土、悬灌梁、现浇连续梁等施工过程或施工工序,必须结合现场施工实际和特点,逐项编制作业指导书,达到作业程序简明易懂,操作方法具体可行,施工过程有序可控,质量标准满足要求。
3.编制作业指导书的专业技术人员,掌握设计文件、施工图纸、技术规范、质量标准、安全规定、环保水保政策,依据本单位施工装备,环境作业条件,各项专业技术,习惯施工方法进行编制。
4.作业指导书的执行。
作业指导书经过总工程师审批后下发执行。
必要时,报上级技术部门审批实施。
5.指导书发放和接收统一编号和登记。
2.1.1.6专项施工方案及专家论证、审查制度1.对于达到一定规模的危险性较大的分部分项工程(如地下暗挖工程、高大模板、大跨度桥梁等),项目部应编制专项施工方案。
2.专项施工方案编制后,项目部应组织专家进行论证,并经企业局级(集团公司)技术负责人、监理单位总监理工程师审查后,才能实施;必要时由项目管理机构再组织专家进行论证、审查后实施。
2.1.1.7变更设计管理制度1.项目部的更设计管理按招标文件和合同条款执行。
2.Ⅰ类变更设计由主体单位提出变更理由和技术经济比较资料,经建设单位审查同意后提交原设计单位研究。
原设计单位在征求建设、施工、监理单位及有关方面意见后,负责变更设计。
变更设计文件经院总工程师审查后报原批准单位审定(如有不同意见应一并附送)。
以正式文件批复。
变更设计文件由建设单位分发有关单位。
3.Ⅱ类变更设计由主体施工单位提出变更理由和技术经济比较资料,经其建设单位审查同意后提交原设计单位研究。
原设计单位在征求建设、施工、监理单位及有关方面意见后,负责变更设计。
变更设计文件经处一级的总工程师或总体设计负责人(项目负责人)审查后报建设单位审定(如有不同意见应一并附送)。
建设单位以变更设计通知单(附必要的图表,格式见附件)通知有关单位。
4.变更设计应充分考虑对后序专业的影响、凡影响后序专业者,应及时向后序专业提供变更设计资料,后序专业应将变更的有关内容纳入施工图5.变更设计必须按规定的程序和分工进行,严格遵守“先批准,后变更;先变更,后施工”的纪律,未经批准自行变更和施工的要承担技术责任。
2.1.1.8基础技术资料管理1.技术资料由各级技术部门具体负责,定人定岗、实行分级管理。
2.技术资料管理的范围:主要包括在建项目各级设计文件、施工图纸、标准设计图纸、有关协议纪要、施工组织设计/管理计划、作业指导书、变更设计、技术交底、试验和检验资料。
各种技术资料、记录、施工技术总结,以及设计施工规范、规则、标准手册、科技情报资料、技术活动资料(含文字、图片、图纸)等。
3.项目部主管部门要指定一名技术人员负责资料管理工作,并督促和指导各队的专职资料员对技术资料进行管理。
4.各工点主管技术负责人均应建立单位工程技术资料档案袋,以便于系统汇集施工原始资料,处理有关施工技术问题,编制施工小结和编制竣工文件。
各种技术资料做到内容填写正确,字迹工整,目录清晰,存档规范。
2.1.2质量管理制度质量管理制度主要是为确保工程的质量得到有效控制而制定的一系列制度,主要包括材料、设备、构配件进场检验及存储管理、工程质量试验、样板引路、质量检查申报与签认、隐蔽工程检查、成品保护、质量事故报告和调查处理、质量回访保修这八项制度。
质量管理制度的编制由主管安全质量的项目副经理负责,安质环保部为主责部门,工程部为配合部门,安质环保部部长具体组织相关质量工程师、专业工程技术人员等,根据项目管理机构相关要求、工程实际情况以及集团公司要求进行编制,并在正式开工前完成,由项目部各部门会签、领导审核后,以文件形式明确,并报送项目管理机构、监理单位备案。
2.1.2.1材料、设备、构配件进场检验及存储管理制度1.凡进入工地的原材料,必须经过质量员的检查,凡质量员认为不合格的原材料,一律拒收,不准用于工程。
2.对进入现场的材料、设备、构配件,项目部必须进行验证:1)书面验证:材料质保书、合格证等。
2)外观验证:钢筋外表锈蚀程度,水泥的生产日期,水泥是否有结块现象等,一旦发现上述情况应立即退货。
3)数量规格验收:4)材料复试:材料经复试合格后方可使用。
3.对已验收的材料进行合理的堆放,并做好标识。
4.一旦发现复试不合格的材料、设备、构配件必须分开堆放,并做好标识。
5.项目部应有专人做好每批材料、设备、构配件的收料记录。
6.材料进场必须与现场监理取得联系并告之情况,并配合监理平行抽检。
7.材料员必须持证上岗。
2.1.2.2工程质量试验制度1.施工单位、监理单位、咨询单位按合同约定设立现场试验室,并经国家技术监督部门认可,按有关规定开展试验检测工作。
2.凡发往施工现场的工程材料必须有出厂合格证,并按规定在开工前根据设计文件和现行验准进行检验鉴定,不合格又不能降级使用的原材料,严禁用于工程。
3.如使用经检验不合格的产品,试验人员有权决定停止使用,并责令清除出场。
4.对粗、细骨料料场选择,应遵循先试验,后进场的原则,不得边购、边进、边试、边用,不合格的地材,禁止进场。
5.工程实体、构件、原材料、配合比等试验,检验指标与频率必须严格按新《验标》执行。
2.1.2.3样板引路制度1.项目部对每道工序的第一板块,要在设计规范要求下,严格控制施工过程,使之符合设计规范要求。
2.对该板块进行项目管理机构、监理、设计和施工的四方验收,验收合格的板块作为整道工序的样板工程。
3.该工序的各板块需以该样板施工为指导,各施工方法均需按样板为要求,以确保该工序的各板块均达到样板的要求。
