砖砌挡土墙施工方案

合集下载

新建砖砌挡土墙施工方案

新建砖砌挡土墙施工方案

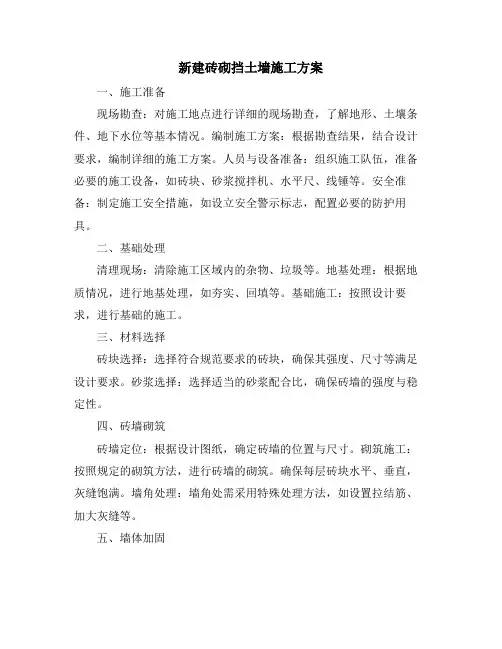

新建砖砌挡土墙施工方案一、施工准备现场勘查:对施工地点进行详细的现场勘查,了解地形、土壤条件、地下水位等基本情况。

编制施工方案:根据勘查结果,结合设计要求,编制详细的施工方案。

人员与设备准备:组织施工队伍,准备必要的施工设备,如砖块、砂浆搅拌机、水平尺、线锤等。

安全准备:制定施工安全措施,如设立安全警示标志,配置必要的防护用具。

二、基础处理清理现场:清除施工区域内的杂物、垃圾等。

地基处理:根据地质情况,进行地基处理,如夯实、回填等。

基础施工:按照设计要求,进行基础的施工。

三、材料选择砖块选择:选择符合规范要求的砖块,确保其强度、尺寸等满足设计要求。

砂浆选择:选择适当的砂浆配合比,确保砖墙的强度与稳定性。

四、砖墙砌筑砖墙定位:根据设计图纸,确定砖墙的位置与尺寸。

砌筑施工:按照规定的砌筑方法,进行砖墙的砌筑。

确保每层砖块水平、垂直,灰缝饱满。

墙角处理:墙角处需采用特殊处理方法,如设置拉结筋、加大灰缝等。

五、墙体加固拉结筋设置:在墙体内部按照设计要求设置拉结筋,增强墙体的整体稳定性。

砂浆抹面:在墙体表面进行砂浆抹面,提高墙体的耐久性。

六、防水处理防水材料选择:选择符合要求的防水材料。

防水层施工:在墙体背面进行防水层施工,确保墙体不渗水。

七、质量检查施工过程检查:在施工过程中,定期进行质量检查,确保各项施工步骤符合规范要求。

质量验收:施工完成后,进行质量验收,确保挡土墙的整体质量符合要求。

八、工程验收外观检查:检查挡土墙的外观是否平整、美观,无明显的质量缺陷。

功能测试:测试挡土墙的功能,如挡土、防水等,确保其满足设计要求。

验收合格:经过检查与测试,确认挡土墙质量合格,可交付使用。

本施工方案仅供参考,具体施工过程中需根据实际情况进行调整与优化。

同时,施工过程中应严格遵守安全规范,确保施工人员的安全与健康。

砖砌挡土墙施工技术方案

砖砌挡土墙施工技术方案

挡土墙施工技术方案一、基础测量放线根据设计图纸,按围墙中线、高程点测放挡土墙的平面位置和纵断高程。

精确测定出挡土墙基座主轴线和起讫点,伸缩缝位置,每端的衔接是否顺直,并按施工放样的实际需要增补挡土墙各点的地面高程,并设置施工水准点,在基础表面上弹出轴线及墙身线。

二、基坑开挖1、挡土墙基坑采用挖掘机开挖,人工配合挖掘机刷底。

基础的部位尺寸、形状埋置深度均按设计要求进行施工。

当基础开挖后若发现与设计情况有出入时,应按实际情况调整设计。

并向有关部门汇报。

2、基础开挖为明挖基坑,在松软地层或陡坡基层地段开挖时,基坑不宜全段贯通,而应采用跳槽办法开挖,以防止上部失稳。

当基底土质为碎石土、砂砾土、砂性土、黏性土等时,将其整平夯实。

3、基坑用挖掘机开挖时,应有专人指挥,在开挖过程中不得超挖,避免扰动基底原状土。

4、基坑刷底时要预留10%勺反坡(即内低外高)预留坡底的作用是防止墙内土的挤压力引起挡土墙向外滑动。

5、开挖基坑的土方,在场地有条件堆放时,一定要留足回填需用的好土;多余的土方应一次运走,避免二次倒运。

6、在基槽边弃土时,应保证边坡稳定。

当土质好时,槽边的堆土应距基槽上口边缘1.2米以外,高度不得超过1.5m。

7、任何土质基坑挖至标高后不得长时间暴露,扰动或浸泡,而削弱基底承载能力。

基底尽量避免超挖,如有超挖或松动应将其夯实,基坑开挖完成后,应放线复验,确认位置无误并经监理工程师签认后,方可进行基础施工。

三、砂浆拌制1、砂浆采用机械搅拌,投料顺序应先倒砂、水泥,最后加水。

搅拌时间宜为3~5min,不得少于90s。

砂浆稠度应控制在50mm~70mm2、砂浆配制应采用质量比,砂浆应随拌随用,保持适宜的稠度,一般宜在3~4h 内使用完毕,气温超过30E时,宜在2~3h内使用完毕。

发生离析、泌水的砂浆,砌筑前应重新拌和,已凝结的砂浆不得使用。

3、为改善水泥砂将的和易性,可掺入无机塑化剂或以皂化松香为主要成份的微沫剂等有机塑化剂,其掺量可通过试验确定。

砖砌挡土墙施工方案

砖砌挡土墙施工方案

砖砌挡土墙施工方案挡土墙是一种用来支撑土方或者土坡的墙体结构,其施工方案需要根据具体情况进行设计。

下面是一个砖砌挡土墙的施工方案,具体如下:1. 确定挡土墙的位置和高度。

根据土方或者土坡的情况,确定挡土墙所需的位置和高度。

2. 进行场地清理。

清理挡土墙施工位置的场地,确保场地平整,没有杂物和障碍物。

3. 进行基础处理。

挡土墙需要有一个稳固的基础来支撑墙体,首先在挡土墙的位置挖坑,坑的深度根据挡土墙的高度确定,一般来说,要挖到地下30厘米到50厘米的深度。

然后,在坑中铺设一层厚度为10厘米到15厘米的细石子或碎石作为基础,再用水泥砂浆混合物将其压实。

4. 砌筑挡土墙基础。

根据挡土墙的设计图纸,使用砖块和水泥砂浆进行基础的砌筑,首先在基础上铺设一层砖块,并用水平仪进行调平。

然后,在砖块上涂抹一层水泥砂浆,再叠加一层砖块,依此类推,直到达到设计要求的高度。

5. 加固挡土墙。

为了增加挡土墙的稳定性,可以在墙体中加入钢筋。

根据设计要求,将钢筋嵌入到墙体中,并用钢丝绑扎牢固。

6. 进行墙体砌筑。

使用砖块和水泥砂浆进行墙体的砌筑,按照设计要求进行排列。

在砌墙过程中,要不断使用水平仪进行调整,保证墙体垂直和水平。

7. 进行缝隙处理。

砌筑完毕后,使用水泥砂浆填充墙体的缝隙。

8. 进行表面处理。

使用石膏或者外墙涂料对挡土墙进行表面处理,增强挡土墙的美观性和耐久性。

9. 进行养护。

挡土墙完成后,要进行一段时间的养护。

养护期间,要避免对挡土墙施加较大的压力,保持墙体干燥,并定期对墙体进行检查,发现问题,及时修复。

以上是一个砖砌挡土墙的施工方案,通过合理的设计和施工,可以保证挡土墙的稳定性和耐久性。

但值得注意的是,挡土墙的施工需要根据具体情况进行调整和改变,确保施工质量和安全性。

砌体挡土墙施工方案

砌体挡土墙施工方案

砌体挡土墙施工方案一、方案概述该砌体挡土墙的设计高度为10米,墙体材料为混凝土砌体,采用后仰式,采取水平切坡面方式,墙体整体呈梯形,分为五个相同高度的分段。

二、施工准备1.根据设计图纸,确定挡土墙的位置和尺寸,在施工区域进行地面清理和平整工作。

2.按照施工图纸的要求,购买所需材料,包括混凝土砖、沙子、水泥、钢筋等。

3.准备好所需工具和机械设备,包括挖掘机、起重机、搅拌机、测量仪器等。

三、基坑开挖与基础施工1.根据设计要求,利用挖掘机开挖挡土墙的基坑,保证基坑的平整和垂直度。

2.在基坑底部铺设一层砂石垫层,以提高基础的承载力和稳定性。

3.进一步加固基坑的边坡,采取喷射混凝土的方式进行边坡加固。

4.浇筑挡土墙的基础,使用C25混凝土,根据设计要求铺设钢筋网,并进行混凝土浇筑、振捣和养护。

四、墙体砌筑1.挡土墙的砌筑分为五个相同高度的分段,每段高度为2米。

2.根据设计要求,在基础上进行钢筋骨架的搭建,采用搭接和绑扎的方式固定钢筋。

3.准备好砌体和砂浆,按照设计要求进行砌体的堆放和排列。

4.在砌体上涂抹适量的砂浆,并按照预定位置精确放置砌体。

5.每一层砌完后,使用水平仪对墙体进行检测,保证墙体的水平度和垂直度。

五、墙体加固1.在挡土墙的每个分段的加强带部位,根据设计要求进行加固。

加固一般采用不锈钢锚杆和混凝土浇筑的方式。

2.根据设计要求设置挡墙后方的加固层和排水层,以增强整个挡土墙的稳定性和抗渗性。

六、施工验收和养护1.在挡土墙全部砌筑完成后,进行全面的施工验收。

检验挡土墙的尺寸、形状和水平度等。

2.完成施工验收后,进行挡土墙的养护工作,包括浇水养护、墙体保温、防止外力损害等。

3.在挡土墙前方设置护坡和绿化带,以增加整体的美观性和生态效益。

综上所述,砌体挡土墙施工方案包括施工准备、基坑开挖与基础施工、墙体砌筑、墙体加固以及施工验收和养护等步骤。

在施工过程中,要根据设计要求进行操作,并保证墙体的稳定性和安全性。

砖砌挡土墙专项方案

砖砌挡土墙专项方案

砖砌挡土墙专项方案一、工程概述本工程为砖砌挡土墙施工,工程地点位于xxx,该工程挡土墙位于场地平整区域,主要用于防止土方坍塌及承受上部荷载的作用。

根据场地条件及设计要求,本次施工包括基础施工、墙体施工及表面处理等三个部分。

二、施工流程1、准备工作:进行现场勘查,确定施工方案,准备施工材料及机械。

2、基础施工:根据设计要求,进行基础开挖,清理基础底部,并做好地基处理,然后进行垫层铺设和钢筋绑扎。

3、墙体施工:将砖块按照设计要求进行排列,并使用专门的砂浆进行砌筑,确保墙体平整、垂直、牢固。

4、表面处理:待墙体干燥后,进行表面处理,包括抹灰、勾缝等,以使墙体表面光滑、美观。

三、施工方法1、基础施工:采用挖掘机进行基础开挖,人工清理底部,地基承载力应满足设计要求。

垫层铺设前应先夯实基础底部,然后铺设混凝土垫层。

钢筋绑扎应按照设计要求进行,确保钢筋间距、数量及保护层厚度符合规范要求。

2、墙体施工:砖块应按照设计要求进行选择和加工,保证墙体强度和稳定性。

砌筑时应使用专门的砂浆,确保砖块之间粘结牢固,表面平整。

同时应按照设计要求设置沉降缝和排水孔。

3、表面处理:待墙体干燥后,进行表面处理。

抹灰时应使用专门的砂浆,确保表面光滑、平整;勾缝时应按照设计要求选择材料,确保缝宽、缝深符合要求。

四、质量保证措施1、施工前应对所有施工人员进行技术交底,确保操作规范、质量意识强化。

2、严格控制原材料质量,进场前应进行验收和试验,确保材料质量合格。

3、施工过程中应实行三检制度,即自检、互检和专检相结合,确保施工质量符合要求。

4、对关键工序和易出现质量问题的部位应加强监督和检查力度。

砖砌挡土墙做法一、材料1、砖墙:应使用符合设计要求的粘土砖或混凝土砖。

2、砂浆:应使用不低于M10的砌筑砂浆。

3、钢材:应使用符合设计要求的钢材,如角钢、槽钢等。

二、施工准备1、测量放线:按照设计要求,对挡土墙的位置进行测量放线。

2、场地清理:清理施工场地,确保施工安全。

砖砌挡土墙施工技术方案(完整版)

砖砌挡土墙施工技术方案(完整版)

引言概述:砖砌挡土墙作为一种广泛应用于土方工程中的常见挡土结构,具有施工简单、成本较低、施工效率高等优势。

本文旨在对砖砌挡土墙的施工技术方案进行全面分析和介绍,以帮助读者更好地理解并应用该施工技术。

正文内容:一、材料准备1.选材原则:根据挡土墙的设计要求,在选择砖块时,应考虑砖块的力学性能、耐久性以及施工方便性等因素。

常见的砖块有实心砖、多孔砖和空心砖,根据实际需要进行选用。

2.材料准备:在施工前,应确保所需材料充足。

除了砖块外,还应准备好水泥、沙子、石子等施工所需材料,以及施工工具如铁锹、搅拌机等。

二、基础处理1.地基准备:在进行砖砌挡土墙的施工前,必须对基础进行处理。

清除基础上的杂物和杂草,并保证基础表面平整。

然后,根据设计要求进行基础的打压和夯实,确保基础的稳定性和承载能力。

2.基底垫层:在基础处理完毕后,在基础表面铺设垫层材料,如沙子或砾石,以提高基础的承载能力和稳定性。

三、砖墙施工技术1.墙体砌筑:根据设计要求,在基础上进行砖墙的砌筑。

在进行砌筑前,应先将砖块进行浸湿处理,以提高砌筑的粘结强度。

然后,根据设计要求和施工规范进行墙体砌筑,采用黄金分割法进行墙体分块、墙缝工艺等步骤。

2.墙体加固:为了提高砖砌挡土墙的稳定性和抗倾覆能力,需要采取一定的加固措施。

常见的加固措施包括设置墙体钢筋加筋、夯实墙体、设置排水管道等,以提高墙体的整体稳定性。

四、防水处理1.基础防水:在砖砌挡土墙的施工中,为了防止基础与土壤发生渗漏现象,需要进行基础防水处理。

常用的基础防水材料有沥青、聚氨酯防水涂料等,根据实际需要进行选择和施工。

2.墙体防水:为了防止土壤的水分渗透到墙体内部,导致墙体发生渗漏或破坏,需要对砖砌挡土墙进行墙体防水处理。

常见的墙体防水材料有防水涂料、防水卷材等,根据实际需要进行选择和施工。

五、总结通过本文对砖砌挡土墙的施工技术方案进行介绍和分析,可以看出,砖砌挡土墙的施工过程需要充分考虑材料选用、基础处理、砖墙施工技术、防水处理等方面的要求。

砖砌挡土墙施工方案(1)

砖砌挡土墙施工方案(1)

砖砌挡土墙施工方案(1)一、前期准备工作在进行砖砌挡土墙的施工之前,首先需要进行一系列的前期准备工作,确保施工顺利进行。

具体步骤如下:1.设计方案确定:根据挡土墙的具体要求和设计方案,确定挡土墙的高度、长度、倾斜度等重要参数,制定具体的施工方案。

2.材料准备:准备好所需的建筑材料,包括砖块、水泥、沙子、砼等,确保施工时不会因为材料不足而中断工作。

3.施工图纸准备:准备好挡土墙的详细施工图纸,包括结构图、尺寸图等,以便在施工过程中参考和遵循。

4.施工人员组织:组织好施工人员,分工明确,确保每个人都清楚自己的任务和责任,以提高施工效率。

二、施工步骤1. 地基准备在进行挡土墙的砌筑之前,首先需要对地基进行准备。

具体步骤如下:•清理地面:清理地面上的杂物和泥土,确保地基平整干净。

•压实地基:利用压路机等设备对地基进行压实,确保地基承受能力符合要求。

2. 砖砌挡土墙施工挡土墙的砌筑是整个施工过程中的关键步骤,需要按照设计方案和要求进行施工。

具体步骤如下:•砂浆配制:按照一定的比例将水泥、沙子等原材料进行混合,制作成砂浆,以便砖块之间的粘接。

•砖砌:按照设计图纸的要求,将预先做好的砂浆涂抹在砖块上,逐层砌筑挡土墙的墙体,注意砖块的平整和墙体的垂直度。

•防渗处理:在砌筑挡土墙的过程中,需要加入一定的防水材料,以保证挡土墙的防渗性能。

3. 支护和勾缝在挡土墙的砌筑完成后,需要进行支护和勾缝工作,以提高挡土墙的稳定性和美观性。

具体步骤如下:•支护处理:在挡土墙的两侧加设支撑结构,确保挡土墙在使用过程中不会发生倾斜或坍塌。

•勾缝:对砌筑完成的挡土墙进行勾缝处理,填充勾缝胶水,增强墙体的结实程度。

三、验收和收尾工作在挡土墙的施工全部完成后,需要进行最后的验收工作,确保工程质量符合设计要求。

具体步骤如下:1.外观检查:对挡土墙的外观进行检查,确保墙面平整、色泽一致。

2.结构稳定性检查:进行挡土墙的结构稳定性检查,确保挡土墙的承重能力符合要求。

砖砌挡土墙施工方案1

砖砌挡土墙施工方案1

砖砌挡土墙施工方案1
一、工程概述
砖砌挡土墙是一种常见的围墙结构,既具有美观性,又具有较好的抗水、抗冻
性能。

本文将介绍砖砌挡土墙的施工方案,包括材料准备、施工步骤等内容。

二、材料准备
1.硬质砖:用于砌筑挡土墙的主体部分,需选用质量好、规格统一的硬
质砖。

2.水泥:用于做砌筑砖墙的黏结材料,保证墙体的牢固性。

3.沙子:用于拌制砂浆,与水泥按照一定比例混合使用。

4.水:用于拌制砂浆,保证砂浆的粘结性。

5.砂浆搅拌机:用于将水泥、沙子、水充分混合成砂浆。

三、施工步骤
1. 基础处理
选择施工地点,清理地面杂物,做好基础处理工作。

用梁砖建立基准线,确定
挡土墙的高度。

### 2. 砌筑在基础上铺设一层碎石及沙土,然后开始砌筑砖墙。

采用砖块、水泥和沙子按比例混合,并使用砂浆搅拌机拌制成砂浆,逐层砌筑砖墙。

### 3. 压实每砌一层砖墙后,用压实器进行压实,确保砖与砖之间的间隙被填满,提高挡土墙的稳定性。

### 4. 处理接缝砌完一定高度后,对砖缝进行垂直、水平
校正,使挡土墙的表面平整、美观。

### 5. 完工挡土墙砌筑完成后,需对挡土墙
进行养护,保持砂浆的强度,同时进行外墙抹灰和防水处理,提升挡土墙的耐久性。

四、总结
砖砌挡土墙施工是一项细致复杂的工程,施工过程中需注意选用合适的材料,
严格按照施工步骤操作,确保施工质量。

合理施工不仅能提高挡土墙的美观性和耐久性,还能保障工程的安全性和稳定性。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录
1、工程概况 (1)
2、编制依据 (1)
3、施工现场准备 (1)
3.1施工技术准备 (1)
3.2施工条件准备 (1)
3.3施工队伍准备 (1)
3.4作业条件准备 (2)
4、施工流程 (2)
5、施工工序 (2)
6、进度计划保证措施 (4)
6.1组织保证措施 (4)
6.2技术保证措施 (4)
6.3资源保证措施 (4)
7、安全文明施工措施 (4)
8、附件 (5)
8.1施工平面布置图
8.2挡土墙墙垛坡面图
1、工程概况
天长经济开发区公共租赁住房三、四期工程高层公寓位于天长经济开发区,由天长市重点工程建设管理局建设开发建设,扬州大学工程设计研究院设计,安徽远信项目工程管理有限公司监理,安徽建工第四工程有限公司承建,基础下有地下车库:-3.6m,为做好基础护坡工作,现在基础四周砌筑挡土墙。

2、编制依据
《地基与基础工程施工及验收规范》
中国建筑工业出版社出版的《建筑施工手册》
国家建筑标准设计图集04J088(挡土墙)
《砌体工程施工及验收规范》GB50203-2002
《施工现场临时用电安全技术规程》JGJ46-2005
3、施工现场准备
3.1施工技术准备
(1)做好地形、地质与施工场所地下管线的调查。

(2)根据施工现场情况,合理的确定挡土墙砌筑高度。

(3)做好各工种的管理人员对施工工序的审查,了解施工意图和质量标准,商定配合事宜。

3.2物质条件准备
(1)根据施工进度及工料需用情况,确定仓库及材料存放位置,做好备料及供应工作。

(2)进行场地原始地貌高程的测量,控制基础挡土墙砌筑基础深度及高度。

3.3施工队伍准备
(1)建立项目管理层,选用高素质的施工队伍进行施工。

(2)根据工程特点和进度情况,确定各施工阶段的机械设备和劳动力需用数量。

(3)对作业人员进行必要的安全技术教育,让工人树立“安全第一,质量第一,预防为主,综合治理”的思想。

(4)做好作业工人的衣、食、住、行、医等后勤保障工作
3.4作业条件准备
(1)向各工班分别进行回填、砌筑、喷锚及边坡泄水管的进度计划、安全、技术、质量交底。

使各班主明确任务、进度、安全、质量要求。

(2)现场道路畅通,材料已订购,有部分运至现场。

(3)机械设备就位并试运行良好。

4、施工流程
5、施工工序
5.1挡土墙施工
1,挡土墙结构形式:施工道路侧挡土墙砌筑方式分为上下两部分,下部分为0.5m 厚砖砌墙,高2m,上部分为0.37m厚砖砌墙,高1.5m;其余三面挡土墙砌筑方式为0.5m厚,高2m。

2、挡土墙墙垛设置:挡土墙外侧顺坡砌筑墙垛,墙垛高度为2m,0.5m厚,长度根据现场土方与挡土墙距离确认。

5.2泄水孔设置
挡土墙在砌筑过程中,必须随时掌握,砌筑到1.0m高度位置设置泄水孔,并在进水孔墙背做好反滤防渗工作。

5.3土方回填及砼面层浇捣
挡土墙在砌筑完成后待强度达到80%方可回填,挡土墙之上高度与原土之间1:1放坡,并在面层浇筑C20混凝土护坡。

5.4工程材料的质量
1,砖砌体用的水泥,砂结砖,砂,及水等要求质地均匀,水泥不失效,采用河砂,水中不先得含有对水泥有害的物质.
2,砖块强度MU15,无裂缝。

3,砂浆强度不低于M7.5,拌和均匀,色泽一致,稠度适当,和易性适中.
5.5砌砖要求
1,砌筑前,检查砌筑部位是否清理干净浇水湿润,提前1~2天对砖进行浇水湿润。

2,砌筑操作采用铺浆法,铺浆长度不得超过75公分,气温超过30℃时,铺浆长度不得超过50公分。

3,小于1/4砖体积的碎砖不能使用。

4,墙体每天砌筑高度不宜超过1.8米。

备好防雨冲刷砂浆材料,如收工时采用防雨材料覆盖新砌墙体表面。

5,质量控制。

砖砌体总的质量要求是:横平竖直,砂浆饱满,错缝搭接,接槎可靠。

1)横平竖直。

砌体灰缝应保证横平竖直,竖向灰缝必须垂直对齐,严禁对不齐而错位,影响墙体外观质量。

2)砂浆饱满。

为保证砖块均匀受力和使砌块紧密结合,要求水平灰缝砂浆饱满,厚薄均匀。

水平灰缝的砂浆饱满度不得小于80%;竖向灰缝不得出现透明缝、瞎缝、和假缝。

3)上下错缝。

错缝搭接的长度一般不应小于60mm。

4)接槎可靠。

砖墙转角处和交接处应同时砌筑,严禁无可靠措施的内外墙分砌施工。

对不能同时砌筑而又必须留置的临时间断处,应砌成斜槎,斜槎水平投影长度不应小于高度的2/3。

6、进度计划保证措施
6.1组织保证
(1)完善管理体制,实行项目法施工,配备高素质的领导班子和专业化施工队伍.
(2) 强化现场指挥,建立精干有力的现场指挥调度系统,配备精干,有能力的现场调度人员,做好各工序的衔接和配合,做到调度有力,灵活,及时.
6.2技术保证措施
(1)建立健全的技术管理体系,配备专业齐全,高素质的技术人员.
(2)做好技术超前服务工作。

(3)积极采用新工艺,新材料,新设备,新技术,减轻工人劳动强度,提高劳动生产率.
(4)加强技术交底工作.
(5)编制施工周计划,层层落实.
(6)做好安全,质量保证措施,保质量,保安全,促进度.
6.3资源保证
(1)根据施工进度计划,超前编制并落实各类材料,设备,资金,劳动力供应计划.
(2)对主要的机械设备零件,材料物资做好适当的备用,设备损坏时及时维修或更换,确保人,财,物及时到位.
7、安全文明施工措施
1建立健全安全文明生产保证体系
为保证工程施工顺利进行,创造一个安全,文明的工作环境,确保施工任务胜利完成,成立以项目经理为组长的安全,文明生产领导小组,全面负责并领导本项目的安全,文明生产工作,其职能归口安全质检办.
2安全保证措施
(1)所有施工人员配戴安全帽,统一着装进入施工现场.各类施工设备统一编号.
(2)所有的通道,主要交通口,都有立牌告示:"前方施工,注意安全",行车路线变更时,设立指路标志.
(3)对施工主干道:在护坡防护未到位前禁止车辆运行。

(4)确保必须的安全投入.购买必备的劳动保护用品,安全设备,满足安全生产的需要.
(5)在施工现场,设置必要的安全管理机构和配备专职的安全人员,负责工程及施工物资,机械装备和施工人员的安全保卫工作,并配备足够数量的夜间照明和围挡设施.保卫工作在夜间及节假日也不间断.
3文明施工保证措施
(1)场内施工道路保持路面平整,排水畅通,做到无污水,无积水,晴天洒水除尘,并经常检查,维护及保养.出入口畅通无阻,施工污水经沉淀后再外排.所有工作安排专人负责,落实到人.
(2)教育施工人员自觉遵纪守法,维护施工现场的治安,协助现场治安管理机构,搞好工地的治安保卫工作.
(3)确保施工安全的安全设施应按安全规程要求设置,并保持整齐,规范.
(4)施工部位的材料,必须按材料性质分类堆放,不得乱扔,乱丢,对于暂不使用的材料,必须及时收检入库,做到工完料清.
(5)混凝土拌和站生产过程中,场地及场地周围要及时冲洗,清除废物,保持场地干净,整洁.
(6)工程施工完工后,按业主要求及时拆除所有临时设施,对施工现场进行清理,做到工完,料清,场地清.
8、附件
8.1施工平面布置图
8.2挡土墙墙垛坡面图。

相关文档
最新文档
