一、工程概况该工程位于憨班乡汗拜啦啊村,由于连日下雨村委会院子挡墙进水出现垮塌,需重新砌筑。
该村由于交通限制大型机械设备无法到达施工现场作业,地基开挖需人工施工,连日降雨给施工带来了困难,原本需要3~4就可以开挖的,现在需要6~8人开挖。
二、施工准备技术准备绘制砌体平面及立面构造图,设置泄水孔位置。
根据砌石高度及石料规格、灰缝厚度计数皮数和排数,制作皮数杆。
确定砂浆配合比,准备好砂浆拭模。
1.材料要求石料:石料应符合设计规定的类别和强度,石质应均匀,不易风化,无裂纹。
石料强度、试件规格及换算应符合实际要求,石料强度的测定应按现行《公路工程石料试验规程》(JTJ054)执行。
石料种类、规格要求应符合规范规定.2.水泥应根据结构物所处环境选用水泥品种。
宜采用硅酸盐水泥或普通水泥;水泥进场应有产品合格证和出厂检验报告,进场后应对强度、安定性及其他必要的性能指标进行取样复试。
其质量必须符合国家现行标准《硅酸盐水泥、普通硅酸盐水泥》(GB175)等的规定。
不同品种的水泥不得混合使用。
3。
砂砂宜采用中砂或粗砂并应过筛,当缺少中粗砂时,也可用细砂。
砂的质量标准应符合混凝土工程相应材料的质量标准.砂的最大粒径:用于砌筑片石时不宜超过5㎜;用于砌筑片石、粗料石时,不宜超过2.5㎜。
砂的含泥量:当沙浆强度小于M5时,含泥量应不大于7%;当沙浆强度大于等于M5时,含泥量应不大于5%.4。
水水:宜采用饮用水,当采用其他水源时,应按有关标准对其进行化验,确认合格使用。
5。
砂浆砂浆的类别和强度等级应符合设计规定.砂浆的配合比应通过实验确定,可采用质量比或体积比,并应满足国家现行标准中砂浆技术要求。
砂浆应有良好的和易性,圆锥体沉入度50mm~70mm,气温较高时可适当增大。
6.机体设备机具:砂浆搅拌机、小推车、筛子、铁锹、洒水喷壶、磅秤;托灰板、半载大桶、橡皮锤、大铲、小手锤、抹子、皮数杆等.安全防护设施:脚手架(适用于高档墙)、安全帽、安全带、防护手套。
浆砌片石挡土墙施工工艺(完整常用版)

浆砌片石挡土墙施工工艺(完整常用版)(可以直接使用,可编辑优秀版资料,欢迎下载)浆砌片石挡土墙施工方案一、挡土墙断面设计顶宽0.4m,内坡1:0.4, 外坡1:0.75,底部设置1:5反坡.每10m 设一道沉降缝,泄水孔采用φ10cmPVC管,距离地面0。
5m高,设2%坡度,泄水孔后设50cm*50cm的碎石反滤层。
二、浆砌片石挡土墙施工顺序准备工作→基坑开挖→基础砌筑→墙身砌筑→收顶→勾缝→回填三、施工准备1、材料要求石料:石料应符合设计规定的类型和强度,石质应均匀,不易风化,列裂纹。
片石一般是用爆破法或楔劈法开采的石块,卵形和薄片者不得采用,用做镶面的片石,应选择表面平整,尺寸较大者,并应稍加修整。
水泥:水泥进场应有产品合格证和出厂检验报告,进场后对强度、安定性及其他必要的性能指标进行取样复试,其质量必须符合国家现行标准。
当对水泥质量有怀疑或水泥出厂超过3个月时,在使用前必须进行复试,并按复试结果使用。
不同种水泥不得混合使用.砂:砂采用忻州豆罗砂.砂的质量应符合混凝土土工程相应的质量标准.砂的最大粒径不宜超过5mm;砂的含泥量不大于3%.水:砌筑砂浆所用的水宜采用饮用水,当采用其他水源时,应按有关标准确认合格后使用。
砂浆按设计规定,片石挡土墙采用强度等级为M7。
5的水泥砂浆砌筑,M10砂浆勾缝抺面。
砂浆的配合比通过试验确定的,砂浆应有良好的和易性,圆锥体沉入度50mm—70mm,气温较高时可适当增大。
2、施工设备准备配置一台搅拌机、水泵、钢板、秤等小型工具。
施工机械:装载机、挖机、自卸车等3、场地准备施工现场要求三通一平,水泥、砂、石料应分类堆放,水泥应下垫上盖防雨防潮。
4、人员准备选择有实力的作业队伍,配备强有力的管理人员。
四、施工方案(一)测量放线依据设计图纸,用全站仪准确放出基础四个角点坐标点位,精确测定出挡土墙基座主(横)轴线和起讫点及沉降缝位置。
按施工放样的实际需要,用水准仪测量挡土墙各点的原地面高程,用以确定基坑开挖深度。
(完整word版)砖砌挡土墙施工工艺

(完整word版)砖砌挡土墙施工工艺砖砌挡土墙施工工艺1. 概述本文档旨在介绍砖砌挡土墙施工的工艺流程和注意事项。
砖砌挡土墙是一种常用的护坡结构,具有稳定性好、美观大方的特点,广泛应用于各种土方工程。
2. 施工准备2.1 材料准备:- 砖头:选择符合标准要求的砖头,确保质量可靠。
- 水泥:使用优质水泥,保证砖砌挡土墙的强度和稳定性。
- 石子和沙子:用于砌筑砖头的背填料和砂浆的配制。
- 钢筋:按设计要求准备好需要使用的钢筋。
2.2 设备准备:- 砖砌施工所需的常规工具:刷子、斧头、批刀、水平仪等。
- 打地钉机:用于固定砖头和支撑模板。
2.3 施工人员准备:- 施工人员应具备一定的工程技术知识和经验,了解砖砌挡土墙施工的要求和技巧。
3. 工艺流程3.1 清理施工区域:在施工前,清理施工区域内的杂物和垃圾,确保施工环境整洁。
3.2 固定模板:根据设计要求和挡土墙的尺寸确定模板的位置和高度,使用打地钉机将模板牢固固定。
3.3 砌砖:按照设计图纸要求和砖砌挡土墙的结构要求,将砖头一层一层地砌筑起来。
注意砖与砖之间的接缝要匀整、牢固,确保挡土墙的整体稳定性。
3.4 砂浆配制:按照标准要求,将水泥、石子和沙子按一定比例混合制成砂浆,用于填补砖与砖之间的空隙。
3.5 砂浆填缝:将事先配制好的砂浆填充到砖头的缝隙中,用批刀刮平,使砂浆充分填实,增强挡土墙的稳定性。
3.6 钢筋预埋:按照设计要求,在挡土墙的适当位置预埋钢筋,以增加墙体的强度和稳定性。
3.7 后期养护:完成施工后,对挡土墙进行适当的后期养护,保持墙体的稳固和美观。
4. 安全注意事项- 施工人员应正确佩戴安全帽、手套等防护用具,确保施工安全。
- 在施工过程中,严禁随意堆放材料,确保施工现场整洁有序。
- 操作时注意力集中,防止工具和材料掉落伤人。
- 遇到恶劣天气或不安全因素,暂停施工并采取必要的安全防护措施。
以上为砖砌挡土墙施工的工艺流程和注意事项,希望能对施工人员提供一定的参考和帮助。
(完整word版)挡土墙勾缝施工方案

(完整word版)挡土墙勾缝施工方案模板一:挡土墙勾缝施工方案一:施工准备1. 安全措施准备a. 确定工地安全区域,设置明显的警示标志。
b. 分配专人负责施工安全监督,保证施工过程中的安全。
c. 工人需穿戴防护装备,如安全帽、防滑鞋等。
2. 材料准备a. 购置挡土墙勾缝所需的材料,包括胶水、勾缝剂、密封胶等。
b. 对材料进行验收,确保质量合格。
3. 设备准备a. 准备所需的施工工具,如勾缝刀、抹灰刀等。
b. 检查设备状态,确保正常运行。
二:施工流程1. 清理表面a. 清理挡土墙表面的杂物和灰尘。
b. 修复墙体上的裂缝和损坏部分。
2. 打底处理a. 使用胶水将挡土墙表面涂布均匀。
b. 平整表面,确保底层牢固。
3. 勾缝施工a. 将勾缝剂均匀涂布在挡土墙表面的缝隙处。
b. 使用勾缝刀将勾缝剂填充至缝隙中,确保填充均匀。
c. 按照设计要求进行勾缝,保持勾缝的一致性。
4. 密封处理a. 使用密封胶对勾缝处进行密封处理,增加挡土墙的密封性。
b. 确保密封胶均匀涂布,确保没有漏缝部分。
5. 清理整理a. 清理施工过程中的杂物和余料。
b. 整理施工现场,确保整洁。
三:施工注意事项1. 在施工过程中,严禁乱堆放材料和工具,以免造成安全隐患。
2. 在施工现场周围设置围挡,杜绝行人靠近施工区域。
3. 施工人员应注意个人安全防护,严禁在施工过程中穿拖鞋、赤脚等不安全行为。
附件:挡土墙勾缝施工方案附件一:施工现场布置图法律名词及注释:1. 安全帽:根据相关法规,建筑工地上必须佩戴的保护头部安全的帽子。
2. 防滑鞋:具有防滑功能的鞋子,可提高工人在施工过程中的安全性。
3. 胶水:一种粘合剂,常用于挡土墙勾缝施工中,可以增加勾缝的牢固度。
4. 勾缝剂:一种用于填充挡土墙缝隙的材料,常用于勾缝施工中。
5. 密封胶:用于对勾缝处进行密封处理的胶水,可以提高挡土墙的密封性。
模板二:挡土墙勾缝施工方案一:施工准备1. 安全措施准备a. 确定施工区域,设置警示标志,确保施工安全。
砖砌挡土墙施工技术方案(完整版)

引言概述:砖砌挡土墙作为一种广泛应用于土方工程中的常见挡土结构,具有施工简单、成本较低、施工效率高等优势。
本文旨在对砖砌挡土墙的施工技术方案进行全面分析和介绍,以帮助读者更好地理解并应用该施工技术。
正文内容:一、材料准备1.选材原则:根据挡土墙的设计要求,在选择砖块时,应考虑砖块的力学性能、耐久性以及施工方便性等因素。
常见的砖块有实心砖、多孔砖和空心砖,根据实际需要进行选用。
2.材料准备:在施工前,应确保所需材料充足。
除了砖块外,还应准备好水泥、沙子、石子等施工所需材料,以及施工工具如铁锹、搅拌机等。
二、基础处理1.地基准备:在进行砖砌挡土墙的施工前,必须对基础进行处理。
清除基础上的杂物和杂草,并保证基础表面平整。
然后,根据设计要求进行基础的打压和夯实,确保基础的稳定性和承载能力。
2.基底垫层:在基础处理完毕后,在基础表面铺设垫层材料,如沙子或砾石,以提高基础的承载能力和稳定性。
三、砖墙施工技术1.墙体砌筑:根据设计要求,在基础上进行砖墙的砌筑。
在进行砌筑前,应先将砖块进行浸湿处理,以提高砌筑的粘结强度。
然后,根据设计要求和施工规范进行墙体砌筑,采用黄金分割法进行墙体分块、墙缝工艺等步骤。
2.墙体加固:为了提高砖砌挡土墙的稳定性和抗倾覆能力,需要采取一定的加固措施。
常见的加固措施包括设置墙体钢筋加筋、夯实墙体、设置排水管道等,以提高墙体的整体稳定性。
四、防水处理1.基础防水:在砖砌挡土墙的施工中,为了防止基础与土壤发生渗漏现象,需要进行基础防水处理。
常用的基础防水材料有沥青、聚氨酯防水涂料等,根据实际需要进行选择和施工。
2.墙体防水:为了防止土壤的水分渗透到墙体内部,导致墙体发生渗漏或破坏,需要对砖砌挡土墙进行墙体防水处理。
常见的墙体防水材料有防水涂料、防水卷材等,根据实际需要进行选择和施工。
五、总结通过本文对砖砌挡土墙的施工技术方案进行介绍和分析,可以看出,砖砌挡土墙的施工过程需要充分考虑材料选用、基础处理、砖墙施工技术、防水处理等方面的要求。
(word完整版)浆砌毛石挡土墙施工方案1

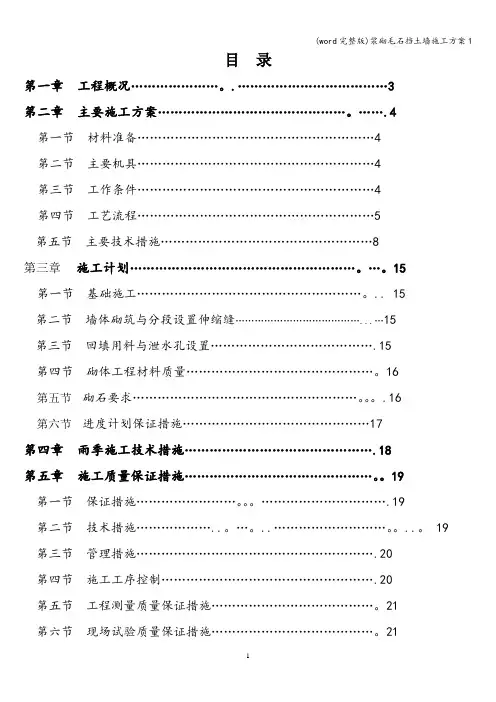

目录第一章工程概况.....................。
. (3)第二章主要施工方案.............................................。
. (4)第一节材料准备 (4)第二节主要机具 (4)第三节工作条件 (4)第四节工艺流程 (5)第五节主要技术措施 (8)第三章施工计划………………………………………………。
…。
15 第一节基础施工………………………………………………。
.. 15第二节墙体砌筑与分段设置伸缩缝 (15)第三节回填用料与泄水孔设置 (15)第四节砌体工程材料质量………………………………………。
16第五节砌石要求………………………………………………。
.16第六节进度计划保证措施 (17)第四章雨季施工技术措施 (18)第五章施工质量保证措施.............................................。
19第一节保证措施........................。
. (19)第二节技术措施....................。
...。
.............................。
..。
19第三节管理措施. (20)第四节施工工序控制 (20)第五节工程测量质量保证措施…………………………………。
21第六节现场试验质量保证措施…………………………………。
21第六章安全保障措施 (22)第七章文明施工................................................。
....。
24第一节组织管理措施 (24)第二节施工现场环境保护..........................................。
..25第三节绿化工作措施..........................................。
(26)第一章工程概况某人民医院住院综合大楼附属浆砌毛石重力式挡土墙工程,是住院综合大楼工程非常重要的一项分项工程。
挡土墙工程施工工艺

挡土墙工程施工工艺一、前期准备工作1. 项目立项和设计阶段挡土墙工程施工工艺的前期准备工作首先是项目立项和设计阶段。
在项目立项阶段,需要对挡土墙工程的用途、规模、施工时间、预算等进行充分的调研和论证,确定项目的可行性。
在设计阶段,需要根据工程需求和地理环境等因素,进行挡土墙的设计,确定挡土墙的高度、坡度、材料和施工工艺等。
2. 地质勘察和设计审核在确定挡土墙的设计方案后,需要进行地质勘察,为后续施工工程提供地质数据支持。
同时,还需要对设计方案进行审核,确保挡土墙的设计方案符合国家规范和工程要求。
3. 土地平整和材料筹备在施工前,需要进行土地平整工作,确保施工场地平整,为挡土墙的施工创造良好的条件。
同时,还需要进行挡土墙所需材料的筹备工作,如水泥、砖石、钢筋等。
4. 设备购买和人员招募为保障挡土墙工程的施工质量和进度,需要购买相应的施工设备,如挖掘机、混凝土搅拌机等。
同时,还需要招募相应的施工人员,包括工程师、技术工人、监理人员等。
5. 安全防护和环保措施在施工前,需要对施工现场进行安全防护和环保措施的布置,包括搭建安全围栏、设置警示标识、配置消防器材等。
同时,还需要对施工现场进行环境保护措施,防止对周边环境造成污染。
二、施工工艺流程1. 土地开挖和挡土墙基础施工(1)挡土墙基础的施工挡土墙的基础施工是挡土墙工程的重要环节,决定了挡土墙的稳定性和承载能力。
在进行挡土墙基础的施工前,需要对挡土墙基础进行开挖,清理基础底部的杂物和松土,使其达到设计要求的坚实土层。
然后,在基础底部进行垫层处理,铺设碎石、碎砖等材料,以增加基础的稳定性。
接下来,需要进行基础混凝土的浇筑,采用标准的混凝土浇筑工艺,确保基础的牢固和平整。
(2)挡土墙基础的防水处理为了防止基础受到地下水的侵蚀,需要对挡土墙基础进行防水处理。
可以采用沥青防水卷材、水泥防水材料等进行基础防水处理,确保挡土墙基础的防水性能。
2. 挡土墙墙体的施工(1)挡土墙墙体的砌筑挡土墙墙体的砌筑是整个工程的关键环节,需要严格按照设计要求进行,确保墙体的稳定性和承载能力。
砌石挡土墙施工工艺

砌石挡土墙施工工艺在各类建筑和土木工程中,砌石挡土墙是一种常见且重要的结构,它能够有效地防止土体坍塌、保持边坡稳定,并起到分隔和保护的作用。
下面,我们就来详细了解一下砌石挡土墙的施工工艺。
一、施工准备1、材料准备(1)石料:应质地坚硬、无风化剥落和裂纹,表面干净,大致方正,尺寸符合设计要求。
常见的石料有片石、块石等。
(2)砂:宜采用中砂或粗砂,其含泥量不应超过 5%。
(3)水泥:根据工程要求选择合适标号的水泥,且应有出厂合格证和试验报告。
(4)水:应使用清洁、无污染的水。
2、工具准备(1)砌筑工具:如铁铲、瓦刀、手锤等。
(2)运输工具:如手推车、装载机等。
(3)测量工具:如水准仪、全站仪、钢尺等。
3、场地准备(1)清理施工现场的杂物和障碍物,确保施工场地平整。
(2)根据设计要求,进行测量放线,确定挡土墙的位置和尺寸。
二、基础施工1、基槽开挖(1)按照设计要求和测量放线的位置,采用机械或人工开挖基槽。
(2)基槽的深度和宽度应符合设计要求,且底部应平整。
(3)在开挖过程中,如遇到不良地质情况,应及时采取处理措施,如换填、加固等。
2、基础处理(1)基槽开挖完成后,对基底进行夯实处理,确保基底的承载力符合设计要求。
(2)如基底为软弱土层,应进行换填处理,换填材料可选用碎石、砂等。
3、基础砌筑(1)在基底上铺设一层砂浆,然后砌筑第一层石料。
(2)石料应大面朝下,相互错缝,坐浆饱满。
(3)砌筑时应注意控制基础的平整度和垂直度。
三、墙体砌筑1、分层砌筑(1)砌石挡土墙应分层砌筑,每层高度一般为 300 500mm。
(2)相邻两层石料的砌缝应错开,避免形成通缝。
2、砌筑方法(1)先砌角石,再砌面石,最后砌腹石。
(2)角石应选择比较方正、大小适宜的石料,且应与面石相垂直。
(3)面石应表面平整,砌缝宽度均匀,美观大方。
(4)腹石可采用较大的石料,但应填实,不得有空洞。
3、砌缝处理(1)砌缝宽度一般为20 30mm,砂浆应饱满,不得有干缝、瞎缝。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
砌筑挡墙工程施工
1、基坑开挖
根据基坑深度,现场施工条件及土质,本工程基坑采用放坡形式开挖、深度较深处若有地下水,则采用单排井点降水或基坑明沟排水。
挡土墙施工前做好排水工作,防止地表水流入基坑。
沟槽采用机械挖方,人工整修边坡和基底处理。
基坑逐层开挖,逐层整修边坡,当开挖至基底以上20cm 时采用人工清理基底,并检测基底承载力。
2、浆砌块石挡墙施工
(1)基坑开挖及基底处理:施工方法参照上述。
(2)毛石挡墙基础施工:采用首先在基坑内定出基础轴线及标高,然后进行毛石垫层施工,注意毛石垫层应选用干净的毛石,毛石排列应交叉错位,尽量凸于垫层表面,使其与浆砌片石基础联成整体。
(3)座浆挤浆法砌筑施工方法:砌筑前按设计图纸精确放出实样,四方挂线砌筑。
砌筑第一层砌块时,,应将其表面清洗、润湿后,先出座浆再砌石。
砌筑斜面时,斜面应逐层放坡,以保证规定的坡度。
砌块间用砂浆粘结并保持一定的厚度,所有砌缝要求砂浆饱满。
同一层石料及水平灰缝的厚度要均匀一致,每层按水平砌筑,丁顺相间,砌石灰缝互相垂直,缝宽和错缝按有关规定处理。
砌是顺序为先角石,再镶面,后填腹。
填腹石的分层高度与镶面相同;圆端、尖端及转角形砌体的砌石顺序,自顶点开始,按丁顺排列接镶面石。
3、挡墙施工技术措施
(1)根据工地特点、工期要求及施工条件,结合自己的设备能力,做出施工组织设计,在挡墙施工前3天报监理工程师,经监理工程师批准后,方可开始施工。
(2)砌筑时必须两面立杆挂线或样板挂线,外面线应顺直整齐,逐层收坡,内面线可大致适顺。
在砌筑过程中应经常校正线杆,以保证砌体各部尺寸符合图纸要求。
(3)沿墙长度方向地面有纵坡时,应沿纵向按图纸要求做成台阶。
砌筑基础的第一层时,如基底为基岩时,应先将其表面清洗湿润,坐浆砌筑。
砌筑工作中断后再进行砌筑时,应将砌层表面加以清扫和湿润。
(4)砌体应分层座浆砌筑,砌筑上层时,不应振动下层,不得在已砌好的砌体上抛掷、滚动、翻转和敲击石块。
砌体砌筑完成后,应进行勾缝。
(5)工作段的分段位置宜在伸缩缝和沉降缝之处,各段水平缝应一致,分段砌筑时,相邻段的高差不得超过l.2m。
(6)墙基槽的开挖和回填应符合设计和规范要求。
(7)墙体的沉降缝、伸缩缝、防水压、泄水孔,应符合图纸规定或按监理工程师的指示位置。
(8)块石挡土墙的底部、顶部和墙面外层,宜选用较整齐的大块石砌筑。
墙体背面应设置反滤层,并保证泄水孔畅通。
(9)墙趾处的基坑在墙身砌筑一定高度后应及时回填夯实,并做成外倾斜坡,以免积水下渗,影响墙身的稳定。
(10)墙背回填需待砂浆强度或混凝土达70%以上方可进行,墙背填料应符合设计要求,回填应逐层填筑,逐层夯实。
夯实时应注意勿使墙身受较大冲击影响。
当墙后地面横坡陡于1∶5 时,应先挖台阶,然后再回填。
(11)石料、水泥混凝土或水泥砂浆标号应符合设计要求。
(12)沉降缝沥青麻筋或沥青木板及塑料排水管严格按设计要求进行施工。
4、挡墙的养护和成品防护
(1)挡土墙是稳定和保护路基和河床的构筑物,应定期检查,发现异常现象,应及时采取措施。
(2)挡土墙应达到坚固、耐用、整齐和美观的要求。
(3)应及时清除挡土墙上滋生的杂草和树丛以防止损毁构筑物。
(4)挡土墙出现严重渗水,应及时疏通堵塞的泄水孔,并可增设泄水孔或加做墙后排水设施。
(5)挡土墙出现倾斜、鼓肚、滑动及下沉,应先消除侧压因素,然后进行整修加固。
