清表清淤回填施工方案
地面清表排水清淤方案

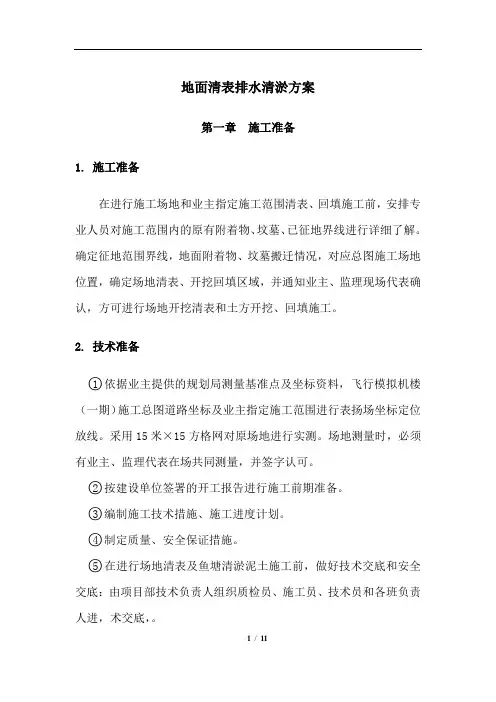

地面清表排水清淤方案第一章施工准备1.施工准备在进行施工场地和业主指定施工范围清表、回填施工前,安排专业人员对施工范围内的原有附着物、坟墓、已征地界线进行详细了解。
确定征地范围界线,地面附着物、坟墓搬迁情况,对应总图施工场地位置,确定场地清表、开挖回填区域,并通知业主、监理现场代表确认,方可进行场地开挖清表和土方开挖、回填施工。
2.技术准备○1依据业主提供的规划局测量基准点及坐标资料,飞行模拟机楼(一期)施工总图道路坐标及业主指定施工范围进行表扬场坐标定位放线。
采用15米×15方格网对原场地进行实测。
场地测量时,必须有业主、监理代表在场共同测量,并签字认可。
○2按建设单位签署的开工报告进行施工前期准备。
○3编制施工技术措施、施工进度计划。
○4制定质量、安全保证措施。
○5在进行场地清表及鱼塘清淤泥土施工前,做好技术交底和安全交底:由项目部技术负责人组织质检员、施工员、技术员和各班负责人进,术交底,。
3.施工机械准备根据工期要求以及施工现场的施工环境条件、现场实际情况。
以及施工场地清表、鱼塘排水、鱼塘淤泥液化土挖运及回填压实需用,现场拟配备的设备及机具见下表:主要设备器具配套一览表4.施工人员准备1、根据该工程的特点和施工进度计划的要求,确定各施工阶段的劳动力需用量计划。
2、对现场人员进行必要的技术、安全、思想和法制教育,教育工人树立“质量第一,安全第一”的正确思想;遵守有关施工和安全的技术法规;遵守地方治安法规。
3、由于本工程场地清表面积、地面高差较大,鱼塘排水完成后,挖运清理淤泥液化土量大,运距较远,施工工期紧。
因此在施工时间段内,项目部配备3名专职测量员,2名施工员配合施工。
注:本工程项目管理组织机构,详见《施工组织设计》4、基坑土方施工阶段计划投入劳动力一览表:5.施工难点分析;难点一:依据施工总图坐标,业主现场确定施工范围,现施工现场内西、北面、东面鱼塘、南面飞行模拟机楼至空乘模拟机楼南面,业主征地未完成,地表树木、坟墓未迁完,不能同时进行施工。
路基清表、清淤施工

(二)路基清表、清淤施工本合同段路基清表及填前碾压路床工程量为12000m2,(清表深度为15~30cm不等,具体由监理工程师根据实际情况现场确定清表深度及清表工程数量);砍挖树根3014棵;清挖淤泥总数量为8324m3。
1.施工方案路基清表施工主要采用推土机作业,推土层的厚度由现场监理工程师根据各路段的具体情况确定;推掘后的表层耕植土(或腐植土)将集堆,并用装载机装车运走;在清表后的路床上用光轮压路机或重型振动压路机进行碾压,使其基底密实度达到设计要求。
路基清淤施工由人工配合挖掘机、推土机、自卸汽车等联合作业,在清淤路段上,用人工完成草土(袋)围堰,并抽排掉围堰范围内积水,再用挖掘机挖装淤泥,用自卸车将其运走,然后用推土机整理清挖后的路床,在适当的晾晒后进行碾压,以确保基底密实度符合设计要求。
清表与清淤所清除的腐植土及淤泥,将采用远运集中堆放,堆放具体位置待定,远运距拟在1~2Km 范围内。
挖除旧碎石路面主要采用推土机推掘、装载机装车、自卸汽车运出的作业形式。
清表、清淤及挖除旧路面施工总体安排由Ⅰ工区的所在的各路基土方作业段负责完成。
清表及挖除旧碎石路面在路基填筑前施工,各路段清表及挖除旧路的先后顺序可根据路基填筑总体进度计划进行安排。
路基清淤清表后,对路床进行碾压,碾压后使路床满足设计要求。
然后才可进行其上的软基处理施工和路基填筑施工。
2.施工方法(1)测量放样根据设计图纸文件,测量人员用全站仪、经纬仪进行现场放样,将清表及清淤范围用白灰界定标示出来,并以10~20米为测设断面,将路床原地在高程测出,对比原设计文件,发现与设计资料不符时,请监理工程师现场核实校正。
(2)清表与挖除旧碎石路面在测量标示的清表和挖除旧路的范围内,用T120推土机进行推掘作业,推掘作业可划段进行,一般30~50米长的路段为一轮次,由一侧路边缘开始往前推掘,依次在路幅全宽内作业,对于旧路,推土机用推铲难于推动时,可用其上的松土器先进行松动后再行推铲,推土(碎石)的深度根据现场监理工程师指示办理,推弃物是否进行弃运,同样按现场监理工程师的指示办理。
清表清淤回填施工方案

清表清淤回填施工方案
一、引言
本文旨在探讨清表清淤回填施工方案的具体实施方法和注意事项,以保障施工效率和工程质量。
二、施工前准备
1.明确施工范围和工程要求。
2.确定施工人员和设备。
3.制定详细的施工计划。
三、清表施工
1.清理表层杂物和污染物。
2.检查表层土壤的质量和均匀性。
3.根据实际情况选择适当的清理工具和方法。
四、清淤施工
1.确定清淤深度和范围。
2.使用专业清淤设备进行作业。
3.注意保护环境,避免二次污染。
五、回填施工
1.选择质量符合标准的回填材料。
2.根据工程要求和设计方案进行回填作业。
3.完成回填后进行压实处理,确保均匀和稳固。
六、施工注意事项
1.严格按照设计要求和施工方案操作,避免变通和随意。
2.定期检查施工质量,及时纠正错误。
3.保障施工人员的安全,依法使用相关设备和工具。
七、施工验收
1.结束施工后进行全面的验收和检测。
2.验收合格后方可移交使用和维护部门。
八、结语
清表清淤回填施工方案的实施对于保障工程质量和环境安全至关重要,只有严格按照要求进行操作,才能取得良好的施工效果。
以上为清表清淤回填施工方案的详细介绍,希望对相关施工工作有所帮助。
清淤回填施工方案

清淤回填方案一、概述及说明依据《JTJ33----95公路路基施工技术规范》、《JTJ071----98公路工程质量检验评定标准》等规范进行清淤及回填施工。
本段清淤工程起始点桩号为K45+418~K45+625。
正好位于水田位置,水系较发育,地下水丰富,多处泉外露,对工程施工有一定影响。
土质大部分为软塑状高液限粘土,强度低,压缩性大,施工中均需进行处理。
二、施工方案及施工要求1、机械组合方案采用推土机或挖机清淤,自卸汽车废弃淤泥。
用自卸汽车装倒回填材料,推土机推铺,压路机压实方案。
(施工工艺见图)2、施工工期安排本段清淤及回填工程计划从xx年9月5日至xx年9月22日完成。
3、各项工程安排及施工顺序总体施工顺序:为缩短工期,本段路基清表和清淤工作一并进行,清淤完成后,立即请监理工程师检验,合格后,马上回填(回填料从K45+100~K45+200挖方段调配),挖除的淤泥、废土全部运往K45+550左侧红线附近。
施工准备工作(1)开工前测量、试验工作包括导线点、水准点复测与加密,横断面复测,路基红线、坡(口)脚桩放样、用触探试验确定路基清淤的范围和深度等测量试验工作。
(2)开挖排水沟。
在红线内侧沿路线走向开挖一条60cm* 60cm的排水沟,将清淤地段的积水排出,为清淤及回填施工创造条件,同时可作为区分公路用地界限的标志。
4、软土地基处理方法1)、软基处理方案采用挖除换填发,即全部挖除软土或泥炭类土,换填符合要求的碎石土。
此方法施工方法较简单,施工速度较快,页从根本上改善了地基强度,是软基处理效果最佳、最为彻底的方法。
其施工工序为:挖掘机清淤→监理工程师验收→自卸车运输碎石土→人工配合推土机摊铺→监理工程师验收→压路机碾压→监理工程师验收→土石方施工。
施工中控制要点及注意事项:a、清淤及回填工作尽量安排在晴好天气时进行,在清淤完成后立即选择符合要求的土石类回填,避免下雨时,雨水影响清淤的效果;b、换填时,应分层铺筑,逐层压实。
清淤回填施工方案

清淤回填施工方案目录1. 方案概述 (3)1.1 项目背景 (3)1.2 施工范围 (4)1.3 出水口位置及其周边情况 (5)2. 技术方案 (6)2.1 清淤方法 (7)2.1.1 机械清淤 (8)2.1.2 人工清淤 (9)2.2 回填材料 (9)2.2.1 材料来源 (10)2.2.2 材料技术指标 (11)2.2.3 材料运送及储存 (13)2.3 回填工艺 (13)2.3.1 回填方式 (14)2.3.2 tamp 设备及操作方法 (15)2.3.3 回填层厚度及密实度控制 (16)2.4 安全防护措施 (17)2.5 环境保护措施 (18)3. 施工准备 (19)3.1 人员配置 (20)3.2 机械设备 (21)3.3 材料准备 (22)3.4 施工场地安全设施 (23)4. 施工组织 (25)4.1 施工进度计划 (27)4.2 施工组织管理 (28)4.3 安全管理 (28)4.4 环境管理 (30)5. 质量控制 (31)5.1 清淤质量验收 (32)5.2 回填质量验收 (33)6. 环保措施及保护方案 (35)6.1 施工过程中的废弃物处理 (35)6.2 水体污染控制 (36)6.3 施工噪声及扬尘控制 (38)7. 成本预算 (39)7.1 人员费用 (40)7.2 机械设备费用 (42)7.3 材料费用 (44)7.4 其他费用 (44)8. 风险评估及应急预案 (45)1. 方案概述本次“XX地区清淤回填工程”是针对XX河道淤积现状而制定的详细施工方案。
该工程旨在通过清除河道内的杂质和沉积物,恢复河道的正常通流断面,将清淤后的淤泥物料经优化处理后回填于河岸两侧,有效改善河道生态环境,提升防洪能力,打造更加安全可靠的河道运行条件。
该方案涵盖了工程概况、技术方案、施工组织、质量安全、环保措施等方面的内容。
根据工程实际情况,方案采用先进的清淤回填技术和设备,严格执行各项施工标准和规范,最大限度地保障工程质量和安全,同时充分考虑环境保护,全面推进工程可持续发展。
道路清表工程施工方案

道路清表工程施工方案一、工程概况道路清表工程是指对道路路面进行清理、整平和维护的工程,旨在确保道路的平整、干净,保障车辆和行人的安全。
本工程施工地点位于某市区内主干道,全长5000米,宽度为12米,道路存在破损、松动、积水等问题,需要进行全面清表维护。
二、工程内容1. 环境准备确定施工范围、施工期限,临时交通安全措施,交通管制措施,安排施工用地和办公场地,确定施工排水方案。
2. 清表工程施工清表工程施工内容包括:a. 清理:清理道路表面的杂物、浮土、石子,并清除沉积的泥土和淤泥。
b. 补弹:对道路表面的裂缝、坑洞、松动石子等进行补弹修补,保证道路平整。
c. 刷涂:在清理完表面之后,对道路进行刷涂处理,增加道路表面的光滑度和耐久性。
d. 清洗:完成上述工作后,对整个道路进行清洗,清除施工过程中产生的杂物和尘土。
3. 安全措施摆设警示标志、设置施工围挡、指挥交通、维护施工现场秩序等。
确保施工过程中安全无事故。
三、施工方法及工艺流程1. 施工方法a. 机械作业:采用挖掘机、装载机、压路机等机械设备进行道路清理、整平和维护。
b. 人工作业:根据具体施工需要,适时进行人工清理、打磨、修补等。
2. 工艺流程a. 施工前准备:确定施工范围、施工机械设备及人员,做好临时交通安全措施,安排好施工用地和办公场地。
b. 清理作业:首先对道路表面的杂物、浮土、石子进行清理,清除沉积的泥土和淤泥。
c. 补弹工艺:对道路表面的裂缝、坑洞、松动石子等进行补弹修补,保证道路平整。
d. 刷涂工艺:在清理完表面之后,对道路进行刷涂处理,增加道路表面的光滑度和耐久性。
e. 清洗工艺:完成上述工作后,对整个道路进行清洗,清除施工过程中产生的杂物和尘土。
四、施工机械设备及工具1. 机械设备a. 挖掘机:用于清理道路表面的杂物、浮土、石子。
b. 装载机:用于对道路表面的裂缝、坑洞、松动石子进行补弹修补。
c. 压路机:用于对道路进行刷涂处理,并增加道路表面的光滑度和耐久性。
清表清淤回填施工方案

施工组织设计文件清表、清淤、填筑专项施工方案编制单位:编制人:审核人:批准人:编制日期:2018年2月23日目录一、编制范围 (1)二、编制依据 (1)三、编制要点 (1)1、清表质量保证措施; (1)2、清淤质量保证措施; (1)3、填筑质量保证措施; (1)4、施工进度保证措施; (1)5、施工安全保证措施。
(1)四、工程概况 (2)1、项目简介: (2)2、地质概况: (2)3、清淤、回填压实设计要求 (3)五、施工组织和施工安排 (4)1、资源配置计划 (4)2、工期及施工进度计划 (5)3、施工组织体系 (6)六、主要施工方法和质量保证措施 (9)6.1清表主要施工方法和质量保证措施 (9)6.2清淤主要施工方法和质量保证措施 (11)6.3土方填筑主要施工方法和质量保证措施 (14)七、清淤、开挖及回填施工常见质量通病防治 (16)八、施工进度保证措施 (17)1、组织措施 (17)2、技术措施 (17)九、施工安全、文明保证措施 (18)1、机械设备安全措施 (18)2、管线保护措施 (19)3、架空线路安全防护措施 (19)4、文明施工措施 (19)5、应急预案 (20)清表、清淤、填筑施工方案一、编制范围本工程施工设计范围内的1#、2#、3#、4#、5#地块的清表;农田、沟塘部分的清淤及填筑。
二、编制依据1、2、软土区处理设计施工图及地勘报告。
3、银翔车业对厂房建筑结构荷载的相关要求4、《建筑地基处理技术规范》(JGJ79-2012);《建筑地基基础工程施工质量验收规范》(GB50202-2002)。
5、施工现场实际踏勘情况。
6、本公司拟采用的机械设备、现有施工技术力量以及以往类似工程的施工经验;三、编制要点1、清表质量保证措施;2、清淤质量保证措施;3、填筑质量保证措施;4、施工进度保证措施;5、施工安全保证措施。
四、工程概况1、项目简介:1工程名2工程地建设单3监理单4施工单56设计单7勘察单8监督单承包范围建筑规910安全文明市级文明工理目11质量目合格工12杜绝重大人身伤亡事故和机械事故,一般工伤事故频率控制1.‰以安全目13总工24日历工期目本工程为工程,场平面积约2651.10亩,土石方开挖约2107万立方米,填方约209万立方米,清表约1500000㎡,农田、沟塘面积约180000㎡,淤泥平均深度0.9m-16.2m不等,清淤约1530000 m3。
清表清淤回填施工方案

施工组织设计文件清表、清淤、填筑专项施工方案编制单位:编制人:审核人:批准人:编制日期:2018年2月23日目录清表、清淤、填筑施工方案一、编制范围本工程施工设计范围内的1#、2#、3#、4#、5#地块的清表;农田、沟塘部分的清淤及填筑。
二、编制依据1、2、软土区处理设计施工图及地勘报告。
3、银翔车业对厂房建筑结构荷载的相关要求4、《建筑地基处理技术规范》(JGJ79-2012);《建筑地基基础工程施工质量验收规范》(GB50202-2002)。
5、施工现场实际踏勘情况。
6、本公司拟采用的机械设备、现有施工技术力量以及以往类似工程的施工经验;三、编制要点1、清表质量保证措施;2、清淤质量保证措施;3、填筑质量保证措施;4、施工进度保证措施;5、施工安全保证措施。
四、工程概况1、项目简介:123本工程为工程,场平面积约亩,土石方开挖约2107万立方米,填方约209万立方米,清表约1500000㎡,农田、沟塘面积约180000㎡,淤泥平均深度不等,清淤约1530000 m3。
2、地质概况:根据区域地质资料,南充地区位于四川盆地内川中浅丘区,属新华夏构造体系的四川沉降带川中褶皱带,在南充及邻近地区为呈东西向的一系列短轴背、向斜构造,褶曲宽缓,轴部舒展,两翼岩层平缓,倾角1~3o,局部为5~10°,区域内挽近期构造活动微弱,无断裂构造。
清表:根据现场查看,场地地形起伏较大,高差最大约100m,主要面积为丘林,由于长年荒芜大面积覆盖着乔木、灌木、竹林和荆棘茅草等植被,场地内有大量无经济价值的树木、菜园以及村民的房屋和坟墓等,清淤:根据现场查看及地勘资料显示,场内有大面积的沟塘和农田用地内含有大量淤水泥。
素填土①:棕褐色,松散,稍湿。
由泥岩碎、块石组成,风化严重,呈散体状,回填时间小于1年(其下为耕土、粉质粘土、淤水泥质粉质粘土,未进行清表、清淤,此区域回填已由建设单位委派其他施工单位施工完成)。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
清表清淤回填施工方案施工组织设计文件清表、清淤、填筑专项施工方案编制单位:编制人:审核人:批准人:编制日期:2018年2月23日目录一、编制范围 (1)二、编制依据 (1)三、编制要点 (1)1、清表质量保证措施; (1)2、清淤质量保证措施; (1)3、填筑质量保证措施; (1)4、施工进度保证措施; (1)5、施工安全保证措施。
(1)四、工程概况 (2)1、项目简介: (2)2、地质概况: (2)3、清淤、回填压实设计要求 (3)五、施工组织和施工安排 (4)1、资源配置计划 (4)2、工期及施工进度计划 (5)3、施工组织体系 (6)六、主要施工方法和质量保证措施 (9)6.1清表主要施工方法和质量保证措施 (9)6.2清淤主要施工方法和质量保证措施 (11)6.3土方填筑主要施工方法和质量保证措施 (14)七、清淤、开挖及回填施工常见质量通病防治 (16)八、施工进度保证措施 (17)1、组织措施 (17)2、技术措施 (17)九、施工安全、文明保证措施 (18)1、机械设备安全措施 (18)2、管线保护措施 (19)3、架空线路安全防护措施 (19)4、文明施工措施 (19)5、应急预案 (20)清表、清淤、填筑施工方案一、编制范围本工程施工设计范围内的1#、2#、3#、4#、5#地块的清表;农田、沟塘部分的清淤及填筑。
二、编制依据1、2、软土区处理设计施工图及地勘报告。
3、银翔车业对厂房建筑结构荷载的相关要求4、《建筑地基处理技术规范》(JGJ79-2012);《建筑地基基础工程施工质量验收规范》(GB50202-2002)。
5、施工现场实际踏勘情况。
6、本公司拟采用的机械设备、现有施工技术力量以及以往类似工程的施工经验;三、编制要点1、清表质量保证措施;2、清淤质量保证措施;3、填筑质量保证措施;4、施工进度保证措施;5、施工安全保证措施。
四、工程概况1、项目简介:本工程为工程,场平面积约2651.10亩,土石方开挖约2107万立方米,填方约209万立方米,清表约1500000㎡,农田、沟塘面积约180000㎡,淤泥平均深度0.9m-16.2m不等,清淤约1530000 m³。
2、地质概况:根据区域地质资料,南充地区位于四川盆地内川中浅丘区,属新华夏构造体系的四川沉降带川中褶皱带,在南充及邻近地区为呈东西向的一系列短轴背、向斜构造,褶曲宽缓,轴部舒展,两翼岩层平缓,倾角1~3º,局部为5~10°,区域内挽近期构造活动微弱,无断裂构造。
2.1清表:根据现场查看,场地地形起伏较大,高差最大约100m,主要面积为丘林,由于长年荒芜大面积覆盖着乔木、灌木、竹林和荆棘茅草等植被,场地内有大量无经济价值的树木、菜园以及村民的房屋和坟墓等,2.2清淤:根据现场查看及地勘资料显示,场内有大面积的沟塘和农田用地内含有大量淤水泥。
素填土①:棕褐色,松散,稍湿。
由泥岩碎、块石组成,风化严重,呈散体状,回填时间小于1年(其下为耕土、粉质粘土、淤水泥质粉质粘土,未进行清表、清淤,此区域回填已由建设单位委派其他施工单位施工完成)。
耕土②:杂色,松散或软塑状,稍湿~饱和。
人工耕作或植物生长作用形成,主要由黏性土组成,含大量植物根系,分布于场地表层,钻探揭露厚度0.90~1.10m。
粉质粘土③:灰褐~黄褐色,稍湿~饱和,可塑,主要由黏粒组成含少量粉粒,含铁质氧化物及灰绿色黏质物斑团或条带,遇水易软化,干后易开裂,该层切面稍光滑,无摇振反应,干强度中等,韧性中等。
钻探揭露厚度约0.80~16.20m。
淤泥质粉质粘土④:灰褐~黑褐色,软塑,饱和,主要由黏粒组成,含少量粉粒和腐殖质等有机物,含铁质氧化物及灰绿色黏质物斑团或条带,干后易开裂,该层切面光滑,摇振反应缓慢,干强度中等,韧性中等,稍有腥臭味。
钻探揭露厚度2.60~16.10m。
3、清淤、回填压实设计要求a软土区:①地表往下即为软塑状耕土及软塑状淤泥质粉质粘土,需全部清除。
②地表往下分别为软塑状耕土、可塑状粉质粘土,软塑状淤泥质粉质粘土,应全部清除。
b在回填前应将软塑状耕土、软塑状淤泥质粉质粘土清除。
清淤过程中临时边坡采用1:1.75-1:2分段放坡,单坡高度不超过4m,平台宽度不小于2m。
c施工前对填方区基底进行清理,拔除树墩及主根,坑穴应清除积水、淤泥和杂物,当填方基底为耕植土或松土时,应将基底碾压密实,在水田、沟塘上方填土前,应根据实际情况采用排水疏干,挖除淤泥抛填块石、砂砾、矿渣等方法处理后再行填土。
d填方料应符合规范要求,耕植土,淤泥或淤泥质土,盐渍土不能作为填料,回填料中的石块直径不宜大于10cm。
e填方区采用分层回填碾压方式处理,采用25T及以上压路机平碾压实,每层铺填厚度约0.6~1.0m,压实遍数不少于6遍,速度不超过2km/h,第一遍由监理和施工方随压路机检查,是否存在局部软弱下卧层,若有则进行标记,挖除软弱下卧层并以良好素土回填。
f分层回填碾压填方密实度要求达94%.经处理后的土基顶面回弹模量不小于20Mpa,承载力不小于130KPa,压缩模量不小于6MPa。
g其它施工要求均严格按照《建筑地基基础工程施工质量验收规范》、《土方爆破工程施工及验收规范》(GBJ201-2012)及相关施工规范执行。
五、施工组织和施工安排1、资源配置计划a主要施工人员配置为保证清表、清淤、开挖及回填施工的顺利进行,随着工程的进展变化情况,各标段将根据工程需要增减作业人员,人员进行弹性编制,动态管理。
主要人员计划详见下表:b主要施工机械设备配置根据清表、清淤、开挖及回填施工的特点和工程周期,合理配置施工机械设备,统筹安排,以满足工程需要,确保工程如期完成。
机械配置计划表:2、工期及施工进度计划按照施工合同要求的工期,依据总进度计划,根据清表、清淤、开挖及回填的具体工作量及施工现场实际状况,综合以往的施工经验,施工顺序本着先具备条件先施工、立体交叉流水作业的原则。
清表、清淤、回填施工工期初步拟定为120天.由于在施工过程中有可能受到现场施工条件等一系列因素的影响,部分施工进度可能在具体实施阶段作适当调整,但我们将全力以赴地克服各种不利因素的影响,确保本工程总进度计划不变。
施工进度计划表:3、施工组织体系清表、清淤、开挖及回填施工组织机构及质保体系、安保体系详见附图。
TQC教育质量第一为用户服务下道工序是用户制定教育计划检查落实质量工作检查现场QC小组活动作业队质量管理小组质量自检小组检查创优效果制定创优措施明确创优项目接受业监定期不检进行自接加强现充分利检测经济责任制优质优价完善计量支付手续制定奖罚措施签定包保责任状奖优罚劣思想保证组织保证施工保证制度保证技术保证提高质量意识项目部质量领导小组创优规划经济法规贯彻ISO9001系列质量标准,推行全面质量管理各项工作制度和标准岗前技术培训熟悉图纸掌握规范技术交底质量计划测量复核应用新技术新工艺技术岗位责任制质量责任制质量保证体系图安全保证体系思想保证 提高全员施工技术安 全培训教育安 全 第 一 预 防 为主强有力的组织、组织措施成立安全领导小组建立各级安全组织 建立劳动保护机构有力的后勤保障措施制度保各项安全完善的安全技术措施完备的劳动保护措施 通畅灵敏的通信措施各工种安全生产制度 定期年安全检查制度安全总结评比制度经济包保责监督奖罚经济生产必须安全安全为了生产六、主要施工方法和质量保证措施6.1清表主要施工方法和质量保证措施1、测量放样:依照设计图纸放出开挖边界线后,报监理工程师现场检验合格后进行施工。
2、清表顺序利用挖掘机或推土机自上而下进行清表,并从施工主干道修筑临时施工便道至挖填区进行,采用推土机(挖掘机)往复清理,将清理出的草皮、树木、灌木丛以及腐质土等堆积由推土机配合,自卸车停留在坡脚临时施工便道附件集中,直接由挖掘机装至自卸车。
3、清表施工:在获得监理工程师许可的情况下,利用推土机、挖掘机及运输辆配合,进行场地清理。
本工程的地面清表采用挖掘机、推土机作业及人工配合,自卸车运输的施工方法,将施工范围内的乔木、灌木、竹林和荆棘茅草等植被进行全面的清理。
根据业主和监理的要求做到,具备边坡土方开挖和回填碾压条件,现场的清表深度30cm。
清表前需修筑临时排水沟,遇有水部位必须首先疏通排干积水及做好雨季排水工作。
清理完毕后,对挖除树根、坟茔、石头造成的坑穴填平压实,对于机械不能清理的部位进行人工清除。
当在斜坡上清理时,其原坡陡于1:2时,用挖掘机在原地面清理成台阶,台阶应有不小于1m的宽度,并且应与所用的挖土和压实设备相适用,所挖台阶向内侧倾斜2%。
为挖填后续工作做好准备。
4、运料:自卸车利用坡脚临时施工便道将废料运至弃土场,集中处理。
5、人工配合及压实:清理完毕后,对挖除树根及大石块造成的坑穴填平压实;对腐质土开挖的区域处理后进行全面碾压,至达到规定压实度为止。
6、检查验收清理及拆除工作完成后,报请由监理工程师进行现场检查验收,在验收合格后才能进行下一工序的施工。
清表图片7、清表施工质量注意事项a在潮湿或水田地段清表时,应在清表外侧开挖纵向排水沟,排除积水。
b对挖除树根及大石块造成的坑穴填平压实,至达到规定压实度为止c临时施工便道选择在靠近坡脚处自坡脚往里开挖3米进行扩宽,平整压实后达到使用条件。
e清表过程中的杂木、杂草严禁就地焚烧,必须采用自卸车运至弃土场堆放,集中处理。
8、清表质量保证措施a建立完善的质量检查机构成立以项目经理为组长的全面质量领导小组,下设专项质检工程师,质检体系,控制工程总体质量。
b成立质量自检小组配备专职自检员,把好质量自检关,形成质检体系。
c清表前做好技术交底,使所有参加人员对施工要求和步骤都心中有数。
d遇到乔木时必须深挖,将树根全部挖起,接近基底层,严禁浅挖,保证清表质量。
e控制好每一次清表的新旧界线和对接,保证清表的整体质量,并做好树根、草根的集中和销毁工作。
6.2清淤主要施工方法和质量保证措施清淤的质量和进度直接关系到土方填筑的质量、进度及基础的强度和稳定性。
清淤、开挖及回填为隐蔽工程,为保证施工质量,清除质量隐患,采用以下施工工艺流程进行施工:1、清淤的顺序测量放样→围堰抽水→联测淤泥顶面高程及清淤范围→组织清淤并运到指定位置→检测淤泥清除程度→联测清淤后底面高程和其他各断面的平面尺寸及高程→土方开挖→采用设计分层填筑→整平→回填→机械碾压→检测报验。
2、测量放样事先调查现场并绘制平面图,平面图应能反映沟塘及农耕地和建筑物的位置关系,并足以反映周围地貌及确定施工范围。
平面图中应标明建筑物中心线、边线、断面桩号等内容。
测量内容应包括清淤范围长宽(必要时可采用坐标法精确定出清淤范围)、淤泥顶高程及清淤到位后的淤底高程、施工范围内农耕土的各断面起终点原地面高程。
