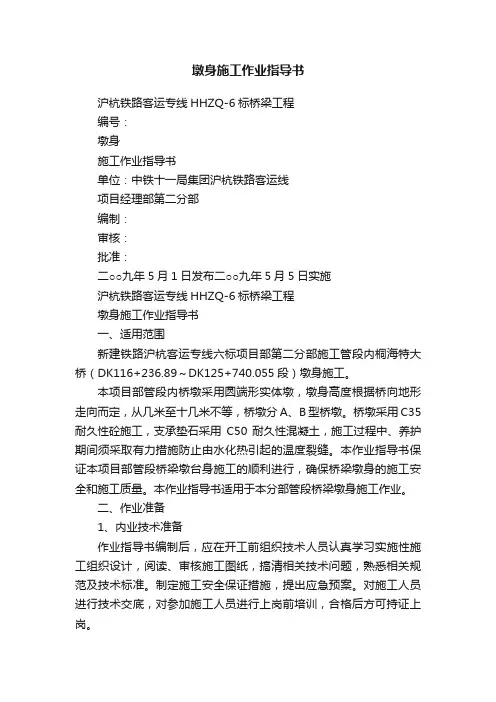

墩身施工作业指导书沪杭铁路客运专线HHZQ-6标桥梁工程编号:墩身施工作业指导书单位:中铁十一局集团沪杭铁路客运线项目经理部第二分部编制:审核:批准:二○○九年5月1日发布二○○九年5月5日实施沪杭铁路客运专线HHZQ-6标桥梁工程墩身施工作业指导书一、适用范围新建铁路沪杭客运专线六标项目部第二分部施工管段内桐海特大桥(DK116+236.89~DK125+740.055段)墩身施工。

本项目部管段内桥墩采用圆端形实体墩,墩身高度根据桥向地形走向而定,从几米至十几米不等,桥墩分A、B型桥墩。

桥墩采用C35耐久性砼施工,支承垫石采用C50耐久性混凝土,施工过程中、养护期间须采取有力措施防止由水化热引起的温度裂缝。

本作业指导书保证本项目部管段桥梁墩台身施工的顺利进行,确保桥梁墩身的施工安全和施工质量。

本作业指导书适用于本分部管段桥梁墩身施工作业。

二、作业准备1、内业技术准备作业指导书编制后,应在开工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,搞清相关技术问题,熟悉相关规范及技术标准。

制定施工安全保证措施,提出应急预案。

对施工人员进行技术交底,对参加施工人员进行上岗前培训,合格后方可持证上岗。

2、外业技术准备完成各种技术数据收集,修建生活房屋、办公场所,满足管理及技术人员的正常生活及办公需要。

三、编制依据1、沪杭铁路客运专线Ⅵ标施工图纸及设计文件2、《客运专线铁路桥涵工程施工质量验收暂行标准》3、《客运专线铁路桥涵工程施工技术指南》4、《铁路混凝土工程施工技术指南》5、《铁路混凝土工程施工质量验收补充标准》6、《铁集成(2006)220号文》7、《铁路综合接地系统通号(2009)9301》四、施工程序及工艺流程4.1、施工方法为便于后续工序施工方便,根据墩身高度,在墩身位臵外50cm 搭设碗扣式或钢管脚手架(竖向断面上必须设斜向抗剪钢管),脚手架下部落在承台上。

模板采用大块定型整体桁架钢模板,对于有顶帽的墩身,顶帽处钢模应独立定制,并且顶帽处钢模下端超出瓶颈以下至少50cm。

墩身(实心、空心)作业指导书

墩身(实心、空心)作业指导书

墩身施工作业指导书l.适用范围适用于xxxxx墩身施工作业。

2.作业准备2.1 内业技术准备作业指导书编制后,在开工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。

制定施工安全保证措施,提出应急预案。

队施工人员进行技术交底。

对参加施工人员进行上岗前技术培训,考核合格后持证上岗。

2.2 外业技术准备承台混凝土达到一定强度后,进行墩身位置的第二次测量放样,并检修预埋的墩身钢筋,对墩身所在位置下的承台混凝土进行凿毛处理。

汽车吊、混凝土运输汽车、汽车泵、地泵、塔吊等施工机械满足现场施工要求。

高处作业防护围栏,安全网、施工平台等防护用品已到位。

施工所用钢筋、混凝土原材料、模板已到,满足施工所需。

施工作业层中所涉及的各种外部技术数据收集。

修建生活房屋,配齐生活、办公设施,满足主要管理、技术人员进场生活、办公需要。

分析仪器;泥浆比重仪,泥浆稠度测试仪,混凝土含气量测试1仪、测绳、混凝土塌落度筒等仪器,配套齐全以便提供准确数据。

3.技术要求3.1混凝土配合比通过实验选定,满足设计强度和工艺要求。

3.2工程测量、放线工作已经完成,且经复核符合要求。

3.3墩台身模板及支架应有足够的强度、刚度与稳定性。

模板采用大块钢模板。

模板接缝应严密,不得漏浆。

3.4墩台身模板采用分节整体吊装,一次安装模板成型,低于10米墩身一次浇筑成型,高于10米墩身分节段进行浇筑。

3.5墩台身钢筋的加工安装、混凝土的施工、养护和拆模等应符合相关施工技术标准和铁道部颁布的有关客运专线铁路高性能混凝土技术条件的相关规定。

接地钢筋的安装应符合设计要求。

3.6浇筑混凝土时,应经常检查模板、钢筋、沉降观测点及预埋部件的位置和保护层的尺寸,确保其位置正确不发生变形。

3.7墩台身混凝土宜一次连续浇筑。

当分段浇筑时,施工接缝应符合相关施工技术标准的相关规定。

3.8墩台顶帽施工前后均应复测其跨度及支承垫石高程。

墩身施工作业指导书

 墩身施工作业指导书

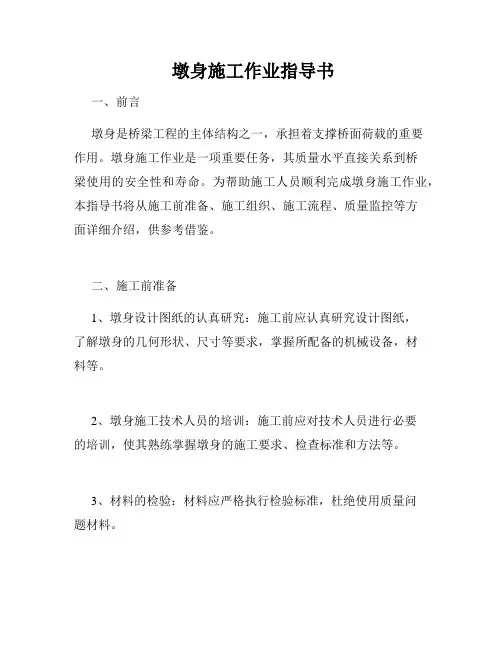

墩身施工作业指导书一、前言墩身是桥梁工程的主体结构之一,承担着支撑桥面荷载的重要作用。

墩身施工作业是一项重要任务,其质量水平直接关系到桥梁使用的安全性和寿命。

为帮助施工人员顺利完成墩身施工作业,本指导书将从施工前准备、施工组织、施工流程、质量监控等方面详细介绍,供参考借鉴。

二、施工前准备1、墩身设计图纸的认真研究:施工前应认真研究设计图纸,了解墩身的几何形状、尺寸等要求,掌握所配备的机械设备,材料等。

2、墩身施工技术人员的培训:施工前应对技术人员进行必要的培训,使其熟练掌握墩身的施工要求、检查标准和方法等。

3、材料的检验:材料应严格执行检验标准,杜绝使用质量问题材料。

4、机械设备的调试: 施工前应进行机械设备的检查和调试,保持其工作的正常状态。

5、材料及设备的储备:灰土、配筋、模板、机械设备、防护用品等需要充足储备,以便在施工过程中随时使用。

三、施工组织1、组建施工队伍:根据墩身的要求和实际施工需要,组建经验丰富的施工队伍,确保施工顺利进行,质量可控。

2、分析施工环境:根据实际情况,对施工的环境进行调查分析,正确把握施工的难点和重点,制定施工方案。

3、施工安全措施:墩身施工是一个高危作业,应加强安全防护,严格管理施工场所,确保施工人员的身体安全。

4、施工质量监督:施工中应坚持施工质量与安全两不误,加强质量监督,定期进行自我检验,确保施工质量合格。

四、施工流程1、基础施工:应先进行墩身基础的施工。

基础应满足设计要求,且要有良好的承载能力,才能保证墩身的稳定性和安全性。

2、墩身的防护:墩身施工要求设置围栏、安装安全网、安装警示标志等防护措施,保障施工人员的安全。

3、灰土施工:灰土施工时应注意施工层数、密实程度等,保证灰土的均匀性和稳固性。

施工时应注意及时为承插筋、表面筋留置孔。

4、模板施工:模板应牢固、紧密,确保施工的尺寸符合要求,可不漏灰土。

墩身模板施工时注意模板的垂直度、平整度及模板间的配合度。

空心墩作业指导书

空心墩作业指导书

空心墩墩身施工作业指导书1 合用范围合用于改建铁路阳安线增建第二线大岭铺至安康东直通线 YAZTS-2标神滩河大桥 T 构连续梁空心墩施工。

2 作业条件及施工准备2.1 内业准备组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。

制定施工安全保证措施,提出应急预案。

对施工人员进行技术交底,对参加施工人员进行岗前技术培训,使其真正体味到交底的内涵、清晰工艺流程、掌握作业要领和相关施工要点,考核合格后持证上岗。

2.2 外业准备施工过程中所涉及的各种外部技术数据采集。

各项材料检验,如石子、砂子、水泥、添加剂、钢筋等施工前按设计提供的配比进行室内试验,确定施工配合比。

大面积施工前,工艺试验,确定工艺参数,并报监理单位确认。

3 引用施工技术标准( 1 ) 神滩河大桥设计图第一册;(2)客货共线铁路桥涵工程施工技术指南》 ( TZ203-2022 );( 3 )《铁路桥涵工程施工质量验收标准》 ( TB10415-2003 J286-2004 );( 4 )《铁路混凝土工程施工质量验收标准》( TB10424-2022 J1155-2022 );4 施工顺序与工艺流程4.1 施工顺序( 1 )空心墩爬模施工作业的主要流程:施工准备→爬模拼装、调试→校正模板→钢筋焊接绑扎→浇筑砼→拆除底层模板并爬模→混凝土养生→重复爬模浇筑砼施工直至设计标高。

( 2 )翻模由模板、工作平台、吊架、提升设备组成。

翻升模板采用 3 层布置,每层高 2.25m,以墩身作为支承主体。

上层模板支承在下层模板上,循环交替上升。

工作平台采用 5cm 厚模板搭设作业平台,护栏采用小型槽钢作为护栏,每根护栏立柱采用 8#槽钢与墩柱模板连接,四周悬挂安全网,四周做不小于 30cm 的模板挡护,为墩身施工人员提供作业平台,稳定性能良好。

( 3)墩柱模板及钢筋采用塔吊吊装,作业人员及检查人员通过“之字形”通道上下班。

墩身施工作业指导书

墩身施工作业指导书

承秦高速公路承德段第二十三合同段【K89+000~K93+398】墩身施工作业指导书编制:审核:中铁五局(集团)机械化工程有限责任公司二0一0年三月河北·承德一、概述承秦高速承德段第23合同段有鹦鹉沟二号大桥、鹦鹉沟三号大桥、长河大桥、篆字台大桥、车道子大桥、庙岭沟大桥共六座桥。

墩身主要有φ140cm、φ160cm、φ180cm圆柱形墩身及尺寸650cm×220cm,倒角R=30cm方形墩身。

本作业指导书适用于承秦高速承德段第23合同段墩身施工。

二、施工工艺流程桥梁墩台施工流程框图1、施工准备由于墩身最高的达42m,因而在施工时大多数的墩身均是多次翻模施工,每次浇筑高度控制在13m以下,实心墩每次最大浇筑高度8m,在施工前应对混凝土接茬面的杂物进行清理,将面凿毛,施工前应将墩身中心放出,放样应采用全站仪多方法进行复核,确保正确无误。

2、作业平台搭设由于墩身属高空作业,在施工时应搭设脚手架作业平台,脚手架钢管采用Φ48mm无缝钢管或碗扣式脚手架,脚手架应搭设双排,脚手架钢管立柱水平间距为120cm,环向连接间距为120cm,两排排距为90cm。

为了方便施工人员及检查人员上下方便,在两排脚手架之间应搭设检查梯。

在检查梯侧边应增加钢管作为扶手。

钢管脚手架外侧应设置安全防护网,墩身顶设置操作平台,操作平台可用竹跳板搭设。

3、模板工程墩身模板均采用组合钢模板,外模模板高度统一2m,圆柱墩弧板根据墩身尺寸有直径为1.8m,1.6m,1.4m三种等规格,实心墩模板有2.95m、1.6m 等规格。

施工时可以根据墩身尺寸的需要进行组合:⑴、圆柱墩圆柱模主要有直径1.8米、1.6米、1.4米三种尺寸,组合型式如下图:模板组合图弧板加工图其中面板均采用5mm厚的钢板,法兰盘采用16mm钢板,模板竖肋采用[10号的槽钢,竖肋间距为0.4m,横肋采用四根[10的槽钢,横肋间距为0.4m,模板连接螺栓孔竖向孔距为0.20m,横向孔距也为0.20m。

墩身施工作业指导书

墩身施工作业指导书

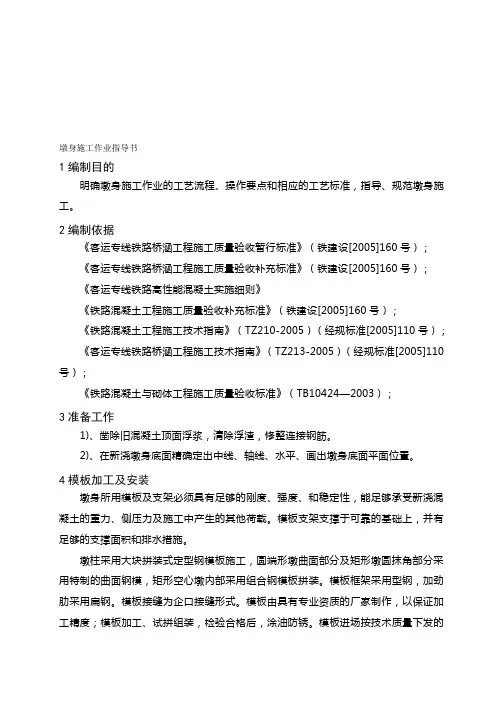

墩身施工作业指导书1编制目的明确墩身施工作业的工艺流程、操作要点和相应的工艺标准,指导、规范墩身施工。

2编制依据《客运专线铁路桥涵工程施工质量验收暂行标准》(铁建设[2005]160号);《客运专线铁路桥涵工程施工质量验收补充标准》(铁建设[2005]160号);《客运专线铁路高性能混凝土实施细则》《铁路混凝土工程施工质量验收补充标准》(铁建设[2005]160号);《铁路混凝土工程施工技术指南》(TZ210-2005)(经规标准[2005]110号);《客运专线铁路桥涵工程施工技术指南》(TZ213-2005)(经规标准[2005]110号);《铁路混凝土与砌体工程施工质量验收标准》(TB10424—2003);3准备工作1)、凿除旧混凝土顶面浮浆,清除浮渣,修整连接钢筋。

2)、在新浇墩身底面精确定出中线、轴线、水平、画出墩身底面平面位置。

4模板加工及安装墩身所用模板及支架必须具有足够的刚度、强度、和稳定性,能足够承受新浇混凝土的重力、侧压力及施工中产生的其他荷载。

模板支架支撑于可靠的基础上,并有足够的支撑面积和排水措施。

墩柱采用大块拼装式定型钢模板施工,圆端形墩曲面部分及矩形墩圆抹角部分采用特制的曲面钢模,矩形空心墩内部采用组合钢模板拼装。

模板框架采用型钢,加劲肋采用扁钢。

模板接缝为企口接缝形式。

模板由具有专业资质的厂家制作,以保证加工精度;模板加工、试拼组装,检验合格后,涂油防锈。

模板进场按技术质量下发的模板验收程序进行验收。

墩身模板试拼完成在正式安装前,对模板进行除锈打磨,并均匀涂刷脱模剂。

模板安装连接要牢固,保证其整体性;模板接缝严密,不漏浆;脚手架、工作平台等不得与模板、支架连接。

空心墩模板分下部实心、中部空心、上部实心三次立设,实心墩、双柱墩模板一次立设完成。

拼装模板应在平整的场地进行,挤紧板缝,控制肋间距。

拼钉木模的钉头,应钉平板面。

凹入板面内的钉坑用油灰摸平。

拉杆采用Ф25的可拆式拉筋螺栓并配以垫圈。

墩、台身施工作业指导书

墩、台身施工作业指导书

墩、台身施工作业指导书一、墩基础施工作业指导书1、基础开挖:依据施工图和设计参数,标定洞口位置和洞口范围。

在钻机操作下按设计要求开挖深度为2m ~ 2.5m 的基础坑,基础坑中平整洞口;2、拓备基础:在挖好的基础坑中还原挖方坡度,清理基础坑内落石、杂物等,裁切洞口四周边石及外残泥土,整理治平,基础坑弯道收边松土抛至坑位外侧,边沟排坑排至设定的基础外水沟内;3、体积测算:按坑底洞口范围测算基础体积,计算工程消耗的混凝土和钢筋转移运输车数量;4、基础浇筑:在拓备好的基础坑中按照设计要求和施工技术要求执行基础防水工程,确定逐层浇筑,不得多次浇筑。

浇筑时应注意在振捣的同时钢筋进筑、混凝土均匀铺设、密实,不得破坏设计要求的防水机构;5、基础验收:在基础浇筑后2 ~ 3天进行验收,检查基础是否达到设计要求及规范要求;6、基础除模、洞口修补:在混凝土坚实成固后进行除模及洞口修补,必要时进行加固补救。

二、台身施工作业指导书1、制作模板:按设计要求制作混凝土模板,要求模板平整、尺寸规范、易于拆卸和操作;2、放线及定位:在基础上放线,精确的计算测量量,标定施工位置和施工要点,并进行严格的质量检查;3、钢筋切割和加工:对各级钢筋进行切割加工,检查钢筋材质、加工精度、要求的弯折弧度和间距等参数;4、吊装和布置:在成型钢筋台身体系内,进行吊装、放置和布置各层钢筋,注意钢筋定位的准确性和安全性不可忽略;5、混凝土搅拌:制备配方混凝土,按要求测量原材料分批倒入搅拌机中。

搅拌时间要足够长,以保证混合均匀;6、浇筑和振捣:二次运输原满足施工要求的混凝土通过皮带运输机直接输送至成型模板内,实行等厚度层次浇筑。

对于每层夯实前,其上一层混凝土应达到充分新拌状态,夯实应充分细密密实,突出处理台身内曲面处。

采取高频、低振幅振动,防止钢筋排列、内部锚筋及防水层破坏等问题。

7、定制压实:混凝土振捣完毕后,采用50kg小型四轮振动圆板或电池式大型定制井盖器等工具,从多个角度,定制压实混凝土,充分将外侧影响抵抗力加于内侧混凝土中,提高台身顶部的荷载承受能力。

墩身施工作业指导书(改)

墩身施工作业指导书(改)

目录1.适用范围 (2)2.作业准备 (2)3.技术要求 (2)4.施工程序及工艺流程 (2)5.施工要求 (3)5.1墩身预埋筋施工 (3)5.2墩身与承台接触面凿毛 (3)5.3脚手架及工作平台 (3)5.4钢筋施工 (4)5.4.1钢筋加工 (4)5.4.2钢筋安装 (5)5.5模板施工 (6)5.6预埋件及接地 (6)5.7混凝土浇筑 (6)5.8混凝土养护 (8)5.9支承垫石和锚栓孔 (8)6.劳动组织 (8)7.材料要求 (9)8.设备机具配置 (9)9.质量控制及检验 (9)9.1质量控制 (9)9.2质量检验 (10)10、安全及环保要求 (10)10.1安全要求 (10)10.2环保要求 (11)墩身施工作业指导书1.适用范围适用于郑万铁路河南段桥梁下部结构墩身施工。

2.作业准备1.施工前,全线已完成导线点、水准点测量数据的复测,并在线路附近增设导线点与水准基点。

2.汽车吊等施工机械已进场,技术状况良好。

3.施工所需用水泥、碎石、砂等材料均已由监理抽样试验合格;施工用混凝土配合比已报批,可按配比施工。

钢筋原材进场取样报验合格,满足施工要求。

4.完成对施工人员的交底和培训并形成技术资料。

5.墩台施工前,应将基础顶面凿毛,清洗干净,整修连接钢筋,并在基础顶面测定墩台中线、高程,标出墩台立模位置。

3.技术要求1.墩台应该在承台施工完工后尽快施工,缩短墩台与承台混凝土浇筑的时间间隔。

2.墩身模板及支架应有足够的强度、刚度与稳定性。

模板采用大块定型钢模板。

模板接缝应严密,不漏浆、无错台。

3.墩台身钢筋的加工安装、混凝土的施工、养护和拆模等应符合相关施工技术标准和铁路总公司颁布的有关客运专线铁路高性能混凝土技术条件的相关规定。

接地钢筋的安装应符合设计要求。

4.浇筑混凝土时,应经常检查模板、钢筋及预埋部件的位置和保护层的尺寸,确保其位置正确不发生变形。

5.墩顶帽施工前后均应复测其跨度及支承垫石高程。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

墩身作业指导书
1目的
明确墩身施工作业的工艺流程、操作要点和相应的工艺标准,指导、规范墩身施工。

2 主要编制依据
、国家和铁道部颁布的规范、验收标准和施工指南;
、经审核合格的施工图设计文件;
、合同及相关协议;
、国家级工法和成熟的施工工艺;
、《关于积极倡导架子队管理模式的指导意见》。

3 适用范围
适用于本管段内的桥梁墩身施工作业。

4 作业准备
施工准备
修建生活房屋,配齐生活、办公设施,满足管理、技术人员进场生活、办公需要。

技术准备
复核承台中心线、高程,测量放出墩身的中心位置,并将墩身纵、横轴线用墨线在承台上标识清楚。

施工中还要密切注意气象的变化,加强对气象信息的收集,及时调整施工顺序,合理安排后续工序。

人员配备
每个作业工地在进场前先根据实际情况合理安排人员(详见人
员配备表),在人员进场后,应在开工前组织技术人员认真学习实施
性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规
范和技术标准。

制定施工安全保证措施,提出应急预案。

对施工人员
进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗。

人员配备表
机械、工器具配备
开工前,车辆、工器具配备到位。

材料、实验准备
根据施工所需材料进行现场调查,确定各种材料的数量、来源。

实验人员认真进行材料选配及各种材料的实验。

5技术要求
墩身施工允许偏差,除设计有特殊规定外,符合下表的规定。

6 施工程序与工艺流程
施工程序
施工程序为:承台面立模处砂浆找平→测量放线→承台面墩身处砼凿毛→绑扎墩身钢筋→立墩身模板→灌注墩身砼→拆模
工艺流程
见施工工艺流程图
实体桥墩施工工艺流程图
7 施工要求
施工准备
在承台顶面定出墩身的边线和中线,依此线定模板位置线;并测量出墩身底面高程,用来确立墩身模板高度。

砂浆找平
设置砂浆找平层,依墩身边线,在其外侧(即模板位置处)用M10号砂浆找平,使墩身模板的底层在同一水平面上。

承台面凿毛
用小钢钻子凿毛属于墩身部位的承台,以便承台与墩身的结合,
凿毛标准为承台上露出小石子混凝土,严防多凿及漏凿现象的出现。

绑扎墩身钢筋
沿钢筋内侧(离墩身钢筋30—50cm左右)处用Φ50mm的钢管支立脚手架。

脚手架的横向间距为米,高度为米。

脚手架外侧用绳拉紧,确保其整体稳定性。

在脚手架上搭设工作平台。

钢筋规格、型号、接头焊接等均符合设计图纸和验标的要求,并严格做好原材料抽检和焊接试验。

绑扎墩身钢筋时,其间距、位置及混凝土保护层厚度等的设置必须符合设计和规范要求。

模板制作、安装、拆除作业
模板制作
模板采用定型钢模。

模板安装
模板准备
首先按照设计图纸进行模板配置,然后对模板进行组合、整理后进行认真抛光,清理干净后(用手摸完后无黑迹)后刷脱模剂,涂刷时保证油层均匀(不要过厚)、不流淌、不漏涂。

抛光要做到抛出钢模板的本色,表面光洁、平整,且模板边角必须顺直、平整、洁净。

挑选模板时要检查模板肋是否齐全、板眼是否一致,分堆码放,便于控制并用于同一部位,有利于控制模板拼缝的严密度和平整度。

模板安装
根据每墩台身实际高度事先考虑模板的组合。

在支立模板之前,对每块模板进行检查,相邻两模板接缝粘贴海棉密封条,密封条宽度为20~50 mm,厚度为5~10 mm,粘贴密封条时防止其外露出模板内侧,对于接头处要双层叠加防止露贴。

模板采用吊车进行吊装组拼,施工人员在脚手架上的平台上施工,最后用人工进行精平和微调。

保证模板的竖直度、设计坡度、标高。

模板安装完毕后,检查一遍拉杆、螺栓是否紧固,模板拼缝及下口是否严密,自检合格后报检。

加固模板时,两相邻模板和桁架是受力的最大点和最薄弱环节,要用钢筋或钢管将一下两相邻的模板和桁架焊固,保证其竖向整体受力均匀,不得出现鼓模或折模现象。

混凝土灌注
桥墩混凝土采用泵送施工,在灌注过程中应严格按泵送工艺进行。

下料时采用滑槽和串筒,避免混凝土出现离析。

混凝土拌合严格按施工配合比配料,砂、石、水泥、水及外加剂等原材料必须经过质量检验并符合要求,计量要准确,保证混凝土拌合时间。

混凝土分层连续灌注,一次成型,分层厚度宜为30cm左右,分层间隔灌注时间不得超过试验所确定的混凝土初凝时间。

混凝土灌注过程中,为降低混凝土内部温度,控制混凝土的入模温度在30℃以内,可采取以下措施:
高温季节用凉棚或盖草袋遮盖,尽量避开阳光直射;用水冲洗石料,降低石料温度;泵送管用湿草袋包裹防晒。

当在低温季节施工时,混凝土的入模温度不宜低于10℃,当工地昼夜平均气温低于+5℃、最低气温-3℃时,混凝土施工应按冬季施工办理。

混凝土振捣采用插入式振捣器,振捣深度超过每层的接触面一定深度,保证下层在初凝前再进行一次振捣,使混凝土具有良好的密实度,防止漏振,也不能过振,确保质量良好。

振捣时,振动棒垂直插入,快入慢出,其移动间距不大于振动棒作用半径的倍,即45~60cm。

振捣时插点均匀,成行或交错式前进,以免过振或漏振,振棒振动时间约20~30s,每一次振动完毕后,边振动边徐徐拔出振动棒。

混凝土以不再下沉、无气泡冒出、表面泛浆为度,振捣时注意不碰松模板或使钢筋移位。

在承台混凝土灌注完毕后,需及时抹面收浆、养护。

每次灌注混凝土必须按规范留足强度及弹性模量试件,进行强度检查。

指定专人填写混凝土施工记录,详细记录原材料质量、混凝土
的配合比、坍落度、拌合质量、混凝土的浇筑和振捣方法、浇筑进度和浇筑过程出现的问题等,以备检查。

养护
墩顶混凝土接近初凝时(即根据混凝土表面不粘手、不粘土工布时为宜)采用土工布覆盖,注意不得污染墩顶砼;土工布块与块之间的搭接宽度不少于10cm,并用角铁或其他物体压住,防止刮风裹起。

为保证混凝土充分湿润,设专人洒水养护,洒水次数以保持混凝土表面湿润为度。

侧面夏季施工时采用在侧面向模板浇水降温,以模板湿润为度;冬季则采用土工布覆盖外模保温。

外模拆除后,在墩身混凝土表面覆盖薄膜保湿。

8 劳动组织
劳动组织模式:采用架子队组建模式
作业工地配备专职队长、技术负责人,技术、质量、安全、实验、材料、工班长。

见下图
9 材料要求
施工前应做好所需钢筋、水泥、碎石、砂的备料工作,所有材料各性能指标均符合设计要求。

各种不同的碎石、砂等集料应分别堆放。

10设备机具配置
机械配置详见下表
11 质量控制及检验
质量控制
墩身施工工程质量控制要点主要为四个方面:
原材料(钢筋、各种集料)
钢筋制安(型号、规格、间距)
模板(位置、尺寸、平整度)
混凝土(配合比、灌注施工)
质量检验
钢筋、集料各性能指标按《客运专线铁路桥涵工程施工质量验收暂行标准(铁建设[2005]160号)》、《铁路混凝土工程施工质量验收
补充标准(铁建设[2005]160号)》规定的方法检验。

模板安装位置、模板尺寸以及模板强度应符合设计要求。

检验方法:按《客运专线铁路桥涵工程施工技术指南(TZ213—2005)》、《客运专线铁路桥涵工程施工质量验收暂行标准(铁建设[2005]160号)》规定的方法检验。

钢筋笼的位置,钢筋型号、规格、数量、间距均应符合设计要求。

检验方法:按《铁路混凝土工程施工技术指南(TZ210-2005铁建设[2005]160)》、《钢筋焊接及验收规程(JGJ 18—2003)》规定的方法检验。

严格按照选定配合比生产混凝土,混凝土灌注过程中注意入模温度,并将砼振捣密实。

检验方法:按《铁路混凝土工程施工技术指南(TZ210-2005铁建设[2005]160)》、《铁路混凝土工程施工质量验收补充标准(铁建设[2005]160号)》规定的方法施工、检验。

12安全及环保要求
安全要求
安全注意事项
安全注意事项主要有以下几个方面:
(1)车辆行驶、构件吊装。

(2)高空安全。

(3)安全用电。

(4)防洪防汛。

卡控措施
(1)车辆在使用过程中要勤保养检查,并经常对驾驶人员进行安全培训,吊装过程中现场必须有专人指挥。

(2)高空作业时,临边防护一定要严格按照要求搭设,安全帽、绳使用。

(3)用电线路应严格按照要求进行架设。

并安排专业的电工时常
进行检查。

(4)时刻关注天气情况,尤其是在水中施工时,要做好防洪防汛措施。

环境要求
在施工过程中应注意混凝土的生产、水泥运输等产生的粉尘对环境的影响,对施工道路经常洒水湿润。
