抗滑桩专项施工方案
抗滑桩施工方案完整版

抗滑桩施工方案完整版一、前言抗滑桩作为一种新型的地基加固技术,其应用范围广泛,特别是在基础建设领域得到了广泛的应用。
其本质是利用深层钻孔和注浆技术将钢筋混凝土桩引入地下的地层层中,起到了固结和增加地基承载力的作用。
本文以某抗滑桩工程实例为例,介绍一下抗滑桩的施工方案。
二、工程概况本项目位于某县城,建设单位为某市市政建设局。
该项目主要包括市政道路和公共设施建设,涉及的建筑面积约为30万平方米。
由于地质条件较为复杂,地基承载力较低,因此需要加固地基。
三、设计要求1. 承载力要求:某项临时荷载下的承载能力不得小于100 kN。
2. 滑移控制要求:抗滑距离不小于10 mm。
3. 桩身直径:1000 mm。
4. 桩深:20 m。
5. 难点:机械设备在硬土地层中施工难度大。
四、施工方案1. 前期准备(1)检查施工场地,确保场地符合施工要求。
(2)清理场地,清除多余杂物。
(3)制定明确的施工计划,按照计划组织施工。
2. 打钢管(1)选用大型锤式钻孔机对地面进行钻孔。
(2)确定钢管的长度和数量,将各个钢管加以编号以便后续的安装。
(3)采用起重机将钢管安装到地下,确保其完全嵌入地中,并且垂直于地面。
3. 冲孔(1)冲孔需要将钢管进一步加固,以防止出现溢浆现象。
(2)采用超高压水喷射冲洗的方式,确保孔洞尽可能的平直、光滑。
4. 锚固(1)在注浆期间,需要加固钢管的固定性能,确保在地下不会发生位移。
(2)选用高强度耐震锚杆进行加固,将其牢牢地固定在地中。
5. 浆液制备(1)浆液中应包含硅溶胶、水泥和混凝土增强剂等材料,以确保其高强度及耐用性。
(2)根据具体的生产状况和环境变化,需要不断地对浆液进行调整和优化。
6. 注浆施工(1)注浆施工应按照各个环节的施工程序严格执行。
(2)在注浆的过程中,需要不断地调整浆液的流量和压力,以确保浆液能够充分渗透到地中。
7. 现场检测(1)在注浆施工过程中,需要对现场进行不断的检测。
(2)检测的内容包括地基的承载力是否符合要求、抗滑桩的抗滑性是否达标等。
抗滑桩专项施工方案

抗滑桩专项施工方案抗滑桩专项施工方案Ⅰ、现场准备工作1.确认施工现场的地质条件,包括土层类型、土质含水量、地下水位等,并进行相应的勘测。
2.组织专业人员对施工现场进行安全评估和风险预警,并确定相应的防护措施。
3.准备所需的施工材料和设备,包括抗滑桩、钢筋、混凝土搅拌设备、挖掘机械等。
Ⅱ、抗滑桩的施工工艺1.确定施工的桩位,并标注在施工现场上。
2.使用挖掘机械对桩位进行挖掘,挖掘的深度和直径均需满足设计要求,且底部应平整。
3.根据设计要求,在桩底部铺设一层砂浆,以提高桩的抗滑能力。
4.将抗滑桩安装到桩基中,保持垂直,并在桩的两侧进行支撑,以确保桩的稳定。
5.将钢筋根据设计要求捆绑在抗滑桩上,并用绳索等固定牢固。
6.施工现场现对混凝土进行现场搅拌,保持混凝土的均匀性和流动性。
7.将搅拌好的混凝土倒入桩孔中,保证桩孔内混凝土的浇筑充实度。
8.进行桩孔注浆,以提高桩的强度和稳定性。
Ⅲ、施工安全工作1.施工现场应设立警示标志和防护栏杆,保证施工人员的安全。
2.施工人员应穿戴符合安全要求的防护装备,特别是头盔、安全鞋、手套等。
3.施工现场应设有专门的作业区域,并严格控制施工人员和设备的进出。
4.施工人员应进行必要的安全培训和演练,提高其应急处置能力。
5.施工现场应配备消防器材,并定期进行消防设施检查和维护。
Ⅳ、施工质量控制1.施工过程中应进行施工质量的监控和检查,包括桩的垂直度、混凝土的充实度等。
2.严格按照设计要求进行施工,确保抗滑桩的强度和稳定性。
3.检测桩的抗滑能力,可以通过钢丝绳比力实验等方式进行。
4.施工结束后,进行抗滑桩的竣工验收,同时编写相应的竣工报告。
综上所述,抗滑桩专项施工方案需要充分考虑施工环境的地质条件、施工工艺的合理性和施工安全的可行性,以及施工质量的控制。
只有这样,才能保证抗滑桩的施工质量和工程的安全性。
抗滑桩专项施工方案

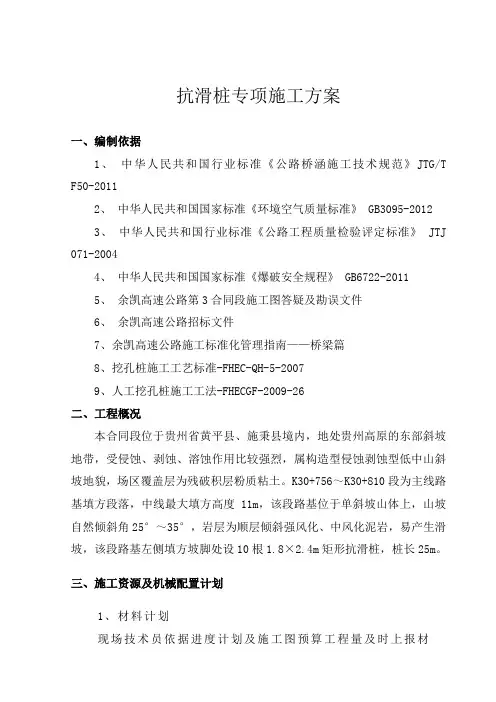

抗滑桩专项施工方案一、编制依据1、中华人民共和国行业标准《公路桥涵施工技术规范》JTG/T F50-20112、中华人民共和国国家标准《环境空气质量标准》 GB3095-20123、中华人民共和国行业标准《公路工程质量检验评定标准》 JTJ 071-20044、中华人民共和国国家标准《爆破安全规程》 GB6722-20115、余凯高速公路第3合同段施工图答疑及勘误文件6、余凯高速公路招标文件7、余凯高速公路施工标准化管理指南——桥梁篇8、挖孔桩施工工艺标准-FHEC-QH-5-20079、人工挖孔桩施工工法-FHECGF-2009-26二、工程概况本合同段位于贵州省黄平县、施秉县境内,地处贵州高原的东部斜坡地带,受侵蚀、剥蚀、溶蚀作用比较强烈,属构造型侵蚀剥蚀型低中山斜坡地貌,场区覆盖层为残破积层粉质粘土。
K30+756~K30+810段为主线路基填方段落,中线最大填方高度11m,该段路基位于单斜坡山体上,山坡自然倾斜角25°~35°,岩层为顺层倾斜强风化、中风化泥岩,易产生滑坡,该段路基左侧填方坡脚处设10根1.8×2.4m矩形抗滑桩,桩长25m。
三、施工资源及机械配置计划1、材料计划现场技术员依据进度计划及施工图预算工程量及时上报材料计划。
钢筋原材必须配有质量保证书,试验员对每批次钢筋进行原材料试验;混凝土采用搅拌站集中拌合,并由混凝土罐车运至施工现场。
2、施工机械计划施工机械在开工前一周组织进场,主要机械设备计划具体如下:四、施工方案4.1施工技术要求1、开挖后的桩体断面尺寸不得小于桩身设计断面尺寸加护壁厚度,且桩体孔型符合设计要求。
2、桩体须分三序开挖,及时做好护壁和锁口,本段内锁口为C25钢筋混凝土,锁口高出地面0.2m。
桩体护壁必须严格按照设计图纸要求进行施工,护壁厚度及护壁钢筋数量、布置必须符合设计要求,护壁钢筋搭接必须符合规范要求;桩身混凝土必须连续浇筑,不得形成水平施工缝;3、水泥、钢筋等主要原材料的各项指标必须满足设计规范要求,进场复试合格后才可用于本工程;严禁使用不合格材料;4、桩身混凝土浇注、钢筋连接必须满足设计规范要求,钢筋混凝±强度必须达到设计强度;4.2抗滑桩施工工艺流程4.3.施工方案1、施工准备项目部技术人员对现场情况进行实地踏勘,认真研究施工图设计的各项技术指标与设计意图,并结合挖孔桩施工工艺,对设计疑问进行了详细的整理。
抗滑桩施工专项方案

抗滑桩施工专项方案概述本文档旨在提供一个详细的抗滑桩施工专项方案,以确保在工程施工中能够有效地预防和解决滑坡和山体滑动等问题。
该方案将详细介绍抗滑桩的工作原理、施工步骤、材料选择、验收标准等内容,以指导工程人员顺利进行抗滑桩施工。
1. 抗滑桩的工作原理抗滑桩是一种常见的地基处理方法,通过提高地基的抗滑性能,减小土壤的变形和位移,从而增强地基的稳定性。
主要工作原理如下: - 增强地基的承载能力:抗滑桩的安装可以改善土壤的力学性质,增大地基的承载力,提高地基的稳定性。
- 降低地表的位移量:抗滑桩的设置能够减小地表的位移量,防止地质灾害的发生。
- 减小地基的变形:抗滑桩的施工可以有效地减小地基的变形,保持地基的稳定状态。
2. 施工步骤在进行抗滑桩施工时,需要经过以下步骤:步骤一:勘察与设计在进行抗滑桩施工前,需要对工程现场进行勘察和设计。
勘察人员应根据地质条件和工程要求,确定抗滑桩的类型、数量、深度和间距等参数,并制定相应的施工方案。
步骤二:材料选择根据设计要求和工程实际情况,选择适当的材料用于抗滑桩的施工。
常用的抗滑桩材料包括钢筋、混凝土、钢板桩等。
步骤三:基坑开挖根据设计要求,对基坑进行开挖。
注意进行防渗和加固处理,防止基坑变形和坍塌。
步骤四:抗滑桩安装在完成基坑开挖后,开始进行抗滑桩的安装。
按照设计要求和实际情况,选择适当的方式进行安装,如钻孔灌注桩、钢板桩等。
步骤五:灌浆加固完成抗滑桩的安装后,进行灌浆加固。
在抗滑桩的空心部分注入灌浆材料,以提高抗滑桩的整体强度和稳定性。
步骤六:验收与监测在抗滑桩施工完成后,进行验收和监测工作。
验收时需检查抗滑桩的安装质量是否符合设计要求,监测则需要定期测量抗滑桩的变形和位移情况,以保证施工的可靠性和安全性。
3. 材料选择抗滑桩的材料选择是确保施工质量的重要因素之一。
在选择材料时,需要考虑以下几个方面:•抗滑桩类型:根据设计要求和实际情况,选择适合的抗滑桩类型,如钢筋混凝土桩、钢板桩等。
抗滑桩专项施工方案

抗滑桩专项施工方案一、工程概况与要求本工程涉及山体边坡治理,旨在通过抗滑桩的施工,提高边坡稳定性,防止山体滑坡、泥石流等自然灾害的发生。
工程要求抗滑桩设计合理、施工规范,确保桩身质量,满足山体加固的需求。
二、地质条件分析经过地质勘察,施工区域地质条件较为复杂,存在多层次的岩石和土壤结构。
边坡岩性主要为砂岩、泥岩及风化土层,局部存在软弱夹层。
在施工过程中,需充分考虑地质条件对桩身稳定性和承载力的影响,采取相应的技术措施。
三、施工准备与部署施工前需完成现场测量与放样,确定抗滑桩的准确位置及高程。
准备施工所需的机械设备、钢筋、模板、混凝土等材料,并确保其质量符合设计要求。
组建专业的施工队伍,进行技术交底和安全培训,确保施工人员了解施工方案和安全操作规程。
四、桩身制作与安装根据设计要求,制作抗滑桩的钢筋笼,确保钢筋规格、数量及焊接质量符合设计要求。
钢筋笼安装前,需对孔壁进行清理,确保孔内无杂物、积水。
使用吊装设备将钢筋笼缓缓放入孔内,避免钢筋笼变形或损坏。
五、钢筋与模板施工钢筋绑扎应牢固、准确,满足设计要求。
模板安装应平整、严密,确保浇筑过程中混凝土不泄漏。
在浇筑前,应对钢筋和模板进行检查,确保无缺陷和错误。
六、混凝土浇筑与养护混凝土浇筑前,应检查混凝土的塌落度、和易性等性能指标,确保其符合设计要求。
浇筑过程中,应控制浇筑速度和高度,避免产生混凝土离析和泌水现象。
浇筑完成后,应及时进行养护,保持混凝土表面湿润,防止干裂和收缩。
七、质量与安全控制措施施工过程中,应建立质量管理体系,对施工质量进行全过程控制。
严格遵守安全操作规程,加强现场安全管理,确保施工人员和设备的安全。
对关键工序和部位进行重点监控,如钢筋笼制作、混凝土浇筑等,确保施工质量符合要求。
八、施工进度与验收标准制定合理的施工进度计划,明确各阶段的目标和任务,确保工程按期完成。
严格按照验收标准进行工程验收,确保抗滑桩的施工质量符合设计要求。
对验收不合格的部位,应及时进行整改,直至达到验收标准为止。
抗滑桩专项施工方案

抗滑桩专项施工方案抗滑桩专项施工方案1. 引言抗滑桩是一种常用的基坑支护工程方法,用于增加地基的抗滑稳定性,防止土壤滑动和坍塌。
本文档旨在提供一个详细的抗滑桩专项施工方案,以确保施工过程的安全和有效性。
2. 施工目标抗滑桩专项施工的主要目标是确保基坑工程的稳定性和安全性,具体目标包括:- 防止地基滑动和坍塌;- 提高土壤的承载能力;- 保护周围环境的安全。
3. 施工准备在开始抗滑桩专项施工之前,需要进行充分的准备工作。
准备工作主要包括:3.1 参考资料和技术文件的收集和整理,包括设计图纸、技术规范等;3.2 确定施工团队和责任人员,分配工作任务和职责;3.3 准备所需的施工设备和材料,包括钢筋、钢板、混凝土、打桩机等;3.4 进行现场勘察和土壤测试,了解地质状况和土壤承载能力。
4. 施工步骤4.1 施工桩基准线的确定在施工前,需要根据设计要求确定施工桩基准线的位置和高度,以确保施工的准确度和一致性。
4.2 打桩机的安装和调试安装打桩机,并进行必要的调试和测试,确保打桩机的正常运行和稳定性。
同时,对打桩机进行安全检查,确保操作人员的人身安全。
4.3 桩基坑的挖掘和清理按照设计要求,对桩基坑进行挖掘,清理土壤和杂物,并确保基坑内表面光滑。
挖掘期间应注意安全,避免坍塌和伤害发生。
4.4 锚杆的安装根据设计要求,安装锚杆以增加桩基的稳定性。
锚杆应正确安装并固定,以确保其有效地抵抗土体的滑动力。
4.5 桩的灌注和浇筑在基坑中安装钢筋,然后进行桩的灌注和浇筑。
灌注过程中应注意控制浇筑速度和浇筑压力,以确保混凝土的质量和均匀性。
4.6 桩顶部的修整和处理桩顶部应进行修整和处理,以确保其与地面的连接和平整度。
同时,应进行必要的防水和防腐处理,确保桩基的耐久性和稳定性。
5. 安全措施在抗滑桩专项施工过程中,应采取以下安全措施:- 施工现场应划定安全警戒区,禁止无关人员进入;- 施工人员应穿戴符合要求的安全装备,如安全帽、安全鞋等;- 打桩机操作人员应经过专门培训,并遵守相关操作规范;- 施工现场应配备灭火器等应急设备,并进行定期检查和维护。
抗滑桩施工方案

抗滑桩施工方案1. 引言抗滑桩,是一种常用的地基处理工程技术,旨在增加土体与桩体的摩擦阻力,从而增强地基的抗滑性能。
本文将介绍抗滑桩施工方案的主要内容,包括施工前准备、施工工艺、施工注意事项等。
2. 施工前准备2.1 桩基勘察在施工前,需要进行桩基勘察工作,了解地下水位、土体的力学性质、土体的抗滑计算等信息。
根据勘察结果,确定桩体的类型、数量和布置方案。
2.2 施工材料准备•抗滑桩:根据设计要求选择适当型号和长度的抗滑桩。
•钢筋:根据设计要求准备所需的钢筋材料。
2.3 设备准备•桩机:根据现场情况选择合适的桩机设备。
•钻机:用于钻孔的设备,根据设计要求选择合适的类型。
2.4 动力供应确认有足够的电力供应,以满足施工所需的动力。
3. 施工工艺3.1 桩基施工根据设计要求,在预先钻好的孔洞中安装抗滑桩。
具体步骤如下:1.桩基定位:根据设计要求,确定桩基的位置和布置。
2.钻孔:使用钻机在预定位置钻孔,钻孔直径和深度要根据设计要求进行控制。
3.清洁孔底:使用吹风机或水冲洗设备将孔底清洁干净。
4.安装抗滑桩:将抗滑桩通过桩机或吊装设备安装到孔洞中,保证桩体的垂直度和稳定性。
5.填充灌浆:对桩体进行灌浆填充,填满孔洞。
6.确认桩头:根据设计要求,确认桩头的高程位置。
3.2 钢筋加固根据设计要求,在桩基上加固钢筋。
具体步骤如下:1.清洁桩顶:清除桩顶的杂物和污垢。
2.安装立杆:立杆上设置合适长度的立柱,固定立柱。
3.布置钢筋:根据设计要求,在立杆上水平布置钢筋。
4.固定钢筋:使用钢丝或钢筋焊接将钢筋固定在立杆上。
3.3 混凝土灌注根据设计要求,将混凝土灌注至桩体内。
具体步骤如下:1.配制混凝土:根据设计要求,合理配制混凝土。
2.灌注混凝土:使用混凝土泵将混凝土从桩顶灌注至桩体内。
3.振捣混凝土:使用振动棒进行振捣,确保混凝土的均匀密实。
4.平整桩顶:利用平整板将混凝土平整到预定高程。
4. 施工注意事项•施工过程中,保持现场的整洁,及时清理施工废料和泥浆。
抗滑桩专项施工方案

抗滑桩专项施工方案1. 引言抗滑桩是一种常见的地基处理方法,适用于软弱土地或者需要承受较大水平力的工程场地。
本文档将对抗滑桩的专项施工方案进行详细说明,包括施工前的准备工作、施工过程中的注意事项以及施工后的质量控制。
2. 施工前准备在开始施工之前,需要做一些准备工作,以确保施工顺利进行。
2.1. 地质勘探在选择抗滑桩方案之前,需要进行地质勘探,了解工程场地的地质条件。
通过地质勘探可以确定地层的稳定性和承载能力,为后续的桩基设计提供依据。
2.2. 设计方案根据地质勘探的结果,结合工程要求,制定抗滑桩的设计方案。
设计方案应包括桩的类型、桩的直径和长度、桩体材料以及桩的布置方式等。
2.3. 材料准备根据设计方案,准备好所需的施工材料,包括钢筋、混凝土、桩身保护材料等。
确保材料的质量满足规定标准,并按照工程要求进行储存和保管。
2.4. 施工设备准备根据设计方案和工程要求,准备好所需的施工设备,包括桩机、振动锤、钢筋切割机等。
确保设备的功能齐全,操作人员熟悉操作流程,并进行必要的维护和保养。
3. 施工过程抗滑桩的施工过程分为以下几个步骤:桩基定位、孔洞开挖、承载层处理、桩身灌注和桩身保护。
3.1. 桩基定位根据设计方案,确定桩基的位置,并利用测量仪器进行准确定位。
在确定位置后,进行桩基标志的设置,以便后续的施工操作。
3.2. 孔洞开挖根据设计要求,使用挖掘机或者人工方式进行孔洞的开挖。
在开挖过程中,要注意防止土体坍塌,并对土体进行合理的处理和堆放。
3.3. 承载层处理在孔洞开挖完成后,如果承载层出现松软或者易滑动的地层,需要进行承载层处理。
常用的承载层处理方法包括灌注砂浆、置换法和注浆法等。
3.4. 桩身灌注桩身灌注是抗滑桩的核心工序,需要掌握好灌注过程中的各项参数。
首先,根据设计要求,安装桩机和振动锤,对桩身进行嵌入和振动固结。
然后,在振动过程中,逐步灌注混凝土,确保混凝土充实且不发生分层。
3.5. 桩身保护完成桩身灌注后,需要对桩身进行保护,以提高桩的耐久性和承载能力。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
表施工组织设计(方案)报审表工程名称:筠连县塘坝乡柑子村崩塌地质灾害应急治理工程编号:02筠连县塘坝乡柑子村崩塌地质灾害应急治理工程抗滑桩专项施工方案施工单位:四川省一三五岩土工程有限公司编制:审批:编制日期:2015年11月28日目录一、编制依据.………………………………..…………………………...1二、工程情况简介 (1)三、抗滑桩施工方案 (4)(一)、抗滑桩主要工程数量 (4)(二)、使用材料及主要机具 (4)(三)、施工作业条件 (6)(四)、抗滑桩施工工艺流程 (6)(五)、桩孔开挖施工 (10)(六)、钢筋工程施工 (13)(七)、桩芯砼浇注 (17)(八)、成品保护 (19)(九)、施工应注意的质量问题 (20)(十)、施工过程质量记录要求 (20)一、编制依据1、四川省一四一建设投资有限公司设计的筠连县塘坝乡柑子村崩程塌地质灾害应急治理工施工图及相关图集;2、详细勘察报告;3、工程地点周边环境情况及与本工程施工相关的现场自然条件、施工用水、用电条件等;4、国家、地区、上级主管部门颁发的有关法规和规定;5、现行的标准及规范:(1)《工程测量规范》(GB50026~93)(2)《建筑地基与基础工程施工质量验收规范》(GB50202~2002)(3)《混凝土结构工程施工质量验收规范》(GB50204~2002)(4)《钢筋焊接及验收规范》(JGJ18~2003)(5)《混凝土泵送施工技术规程》(JGJ/T10~95)(6)《钢筋机械连接通用技术规程》(JGJ107~2003)(7)《建筑桩基技术规范》(JGJ94~94)(8)《建筑工程施工质量验收统一标准》(GB50300~2001)(9)《施工现场临时用电安全技术规范》(JGJ46~2005)(10)《硅酸盐水泥、普通硅酸盐水泥标准》(GB175~99)(11)《滑坡防治工程设计与施工技术规范》(12)《四川省地质灾害治理工程质量检验评定标准》(13)《四川省地质灾害治理工程竣工验收办法》二、工程概况(一)、工程行政、地理位置及交通条件1、筠连县位于四川盆地南缘、云贵高原北麓川滇两省结合部,隶属宜宾市,处于市西南部。
东邻珙县,西、南接云南省,北连高县。
地理坐标为东经104°17′45″—104°47′20″,北纬27°50′37″—28°14′08″。
幅员面积1251.10km²,全县设9个建制镇,11个乡,255个行政村。
总人口万,密度为每平方公里人,其中北部区489人/km²、中部区289人/km²、南部189人/km²。
有汉、苗、彝、藏、回、壮、白、满、土家、纳西共10个民族,其中汉族人口占总人口的%。
2、交通状况:塘坝乡柑子村崩塌位于筠连县塘坝镇后山,斜坡前有场镇街道,连接着筠连县城到塘坝镇的主干道,总长约56公里,工作区位于宜宾市筠连县塘坝乡柑子村1、2社,距筠连县15km,距离宜宾市110km,距成都市430km,有高速公路及水泥村道相连,交通便利。
(二)、现场水文气象、地下水及滑坡情况1、水文气象:区内气候属于亚热带湿润季风气候,温和潮湿。
夏季多暴雨,偶有冰雹、大风,冬季多雨雾,时有小雪,无霜期长。
多年日平均气温17.5℃,极端高温为40℃,极端低温为-2.3℃。
多年平均降雨量为1113.6mm,最多降雨量为1534.5mm,最少降雨量为695.9mm。
年降雨量在地域上分布不均,县域南部和东部降雨量较大,中部较小。
全年降雨量多集中于5—9月,达826mm,占全年降雨量的74%,尤其6—8月降雨突出,达603mm,占全年降雨量的54%(月均降雨量分布见图3-1)。
最大日降雨量为171.6mm。
地质灾害受降雨控制明显,全年以6—8月地质灾害发生频率最高。
(三)、滑坡防治工程主要技术处理方案根据批复后所确定的治理方案及工作量,对治理工程作了进一步细化设计,工程设计施工图中,对W1~W3危岩体采用主动防护网的治理方案;W4、W7危岩体采用危岩清方的治理方案;W5、W6、W8、W10、W11、W16~W19危岩体采用挂网喷砼的治理方案;W9、W12~W15危岩体采用挂网喷砼+加固锚杆的治理方案;W20~W22危岩体采用主动防护网+加固锚杆的治理方案;X1不稳定斜坡采用在公路前侧修建桩板墙的治理方案。
三、抗滑桩施工方案(一)、抗滑桩主要工程数量1、抗滑桩工程量施工图设计设置抗滑桩11根。
其中A型桩11根,抗滑桩截面为×1.2m;桩中心距均为5.0m。
嵌入滑面下稳定基岩4~5m。
(二)、使用材料及主要机具1、混凝土材料护壁混凝土采用自拌混凝土浇筑;桩身全部采用自拌混凝土浇筑。
自拌混凝土均按规范要求留置混凝土试件,每拌制100盘且不超过100 m3的同配合比的混凝土,取样不应少于1次;每工作班拌制的同一配合比的混凝土不足100盘时,取样不应少于1次;每次取样应至少留置一组标准养护试件。
抗滑桩身混凝土取样规定见下表的规定。
抗滑桩身混凝土取样组数自拌混凝土水泥采用普通硅酸盐水泥,水泥质量必须符合现行国家标准《硅酸盐水泥、普通硅酸盐水泥》,进场时应提供产品合格证、出厂检验报告,应补充提供28天补强报告;水泥进场复检按照同一生产厂家、同一等级、同一品种、同一批号且连续进场的水泥袋装不超过200t一批,散装不超过500t 一批,每批检验不少于一次。
砂采用本地沙,含泥量不大于5%;石子采用粒径为~3.2cm的卵石或碎石。
粗细骨料的质量应符合国家现行标准《普通混凝土用碎石或卵石质量标准及检验方法》JGJ53、《普通混凝土用砂质量标准及检验方法》JGJ52的规定;粗细骨料进场复检按照同产地同规格分批,以200m3或300t为一验收批。
不足上述数量者以一验收批论。
水采取自抽洁净井水解决,其水质应符合国家现行标准《混凝土拌和用水标准》JGJ63的规定。
2、钢筋钢筋的级别、直径必须符合设计要求,有出厂证明书及复试报告,复检检验批每批重量不大于60t,并报经监理工程师同意。
3、模板组合式钢模,卡具、挂钩和零配件,木板、木方,8号或12号槽钢等。
4、使用机具设备一般应备有三木搭、卷扬机组或电动葫芦、手推车或翻斗车、镐、锹、手铲、钎、线坠、定滑轮组、导向滑轮组、混凝土搅拌机、吊桶、溜槽、导管、振捣棒、插钎、粗麻绳、钢丝绳、安全活动盖板、防水照明灯(低压36V、100W),电焊机、通风及供氧设备、高扬程污水泵、木辘轳、活动爬梯、安全帽、安全带等。
(三)、施工作业条件1、人工开挖桩孔,井壁支护应根据设计要求及该地区的土质特点、地下水分布情况,进行井壁支护的施工。
2、开挖前场地应完成三通一平。
地上、地下的电缆、管线、旧建筑物、设备基础等障碍物均已排除处理完毕。
各项临时设施,如照明、动力、通风、安全设施准备就绪。
3、熟悉施工图纸及水文地质资料,做到心中有数。
4、按抗滑桩平面图,设置桩位轴线、定位点;桩孔四周撒灰线。
测定高程水准点。
放线工序完成后,办理预检手续。
5、按设计要求分段制作好护壁钢筋。
6、人工挖孔操作的安全至关重要,开挖前应对施工人员进行全面的安全技术交底;操作前对吊具进行安全可靠的检查和试验,确保施工安全。
(四)、抗滑桩施工工艺流程1、工艺流程:2、施工技术及安全要点(1)、抗滑桩开挖桩施工时安全尤为重要,首先是派专人进行安全架的搭设,具体作法如下:挖孔桩开挖示意图AA扩孔桩脚手架操作平台平面图A-A挖孔桩开挖示意图(2)、放线定桩位及高程:在场地三通一平的基础上,依据建筑物测量控制网的资料和基础平面布置图,测定桩位轴线方格控制网和高程基准许点。
确定好桩位中心,以桩身边长加护壁厚度画出上部(即第一步)的周边。
撒石灰线作为桩孔开挖尺寸线。
孔位线定好之后,必须经监理进行复查后开挖。
(3)、开挖第一节桩孔土方:开挖桩孔应从上到下逐层进行,先挖中间部分的土方,然后扩及周边,有效地控制开挖孔的截面尺寸。
每节的高度应根据土质好坏、操作条件而定,一般以1.1m为准。
(4)、支护壁模板:护壁模板采用拆上节、支下节重复周转使用。
模板之间用卡具、扣件连接固定。
(5)、浇筑第一节护壁混凝土:桩孔护壁混凝土每挖完一节以后应立即浇筑混凝土。
(6)、检查桩位(中心)轴线及标高:每节桩孔护壁做好以后,必须将桩位十字轴线和标高测设在护壁的上口,然后用十字线对中,吊线坠向井底投设,以尺杆检查孔壁的垂直平整度。
随之进行修整,井深必须以基准点为依据,逐根进行引测。
保证桩孔轴线位置、标高、截面尺寸满足设计要求。
(7)、架设垂直运输架:第一节桩孔成孔以后,即着手在桩孔上口架设垂直运输支架。
支架采用钢管吊架,要求搭设稳定、牢固。
(8)、安装木辘轳或卷扬机作提升工具。
(9)、安装吊桶、照明、水泵和通风机。
①、在安装滑轮组及吊桶时,注意使吊桶与桩孔中心位置重合,作为挖土时直观上控制桩位中心和护壁支模的中心线。
②、井底照明必须用低压电源(36V、100W)、防水带罩的安全灯具。
③、当桩孔深大于10m时,应向井下通风,加强空气对流。
必要时输送氧气,防止有毒气体的危害。
操作时上下人员轮换作业,桩孔上人员密切注视观察桩孔下人员的情况,互相响应,切实预防安全事故的发生。
④、当地下水量不大时,随挖随将泥水用吊桶运出。
地下渗水量较大时,吊桶已满足不了排水,先在桩孔底挖集水坑,用高程水泵沉入抽水,边降水边挖土,水泵的规格按抽水量确定。
应日夜三班抽水,使水位保持稳定。
地下水位较高时,应先采用统一降水的措施,再进行开挖。
(10)、开挖吊运第二节桩孔土方(修边),从第二节开始,利用提升设备运土,桩孔内人员应戴好安全帽,地面人员应拴好安全带。
桩孔挖至规定的深度后,用支杆检查桩孔的尺度,上下应垂直平顺,修整孔壁。
(11)、先拆除第一节支第二节护壁模板,放附加钢筋,护壁模板采用拆上节支下节依次周转使用。
(12)、浇筑第二节护壁混凝土:混凝土用串桶送料,人工浇筑。
(13)、检查桩位中心轴线及标高:以桩孔口的定位线为依据,逐节校测。
(14)、逐层往下循环作业,将桩孔挖至设计深度,清除虚土,检查土质情况,桩底应支承在设计所规定的持力层上。
(15)、检查验收:成孔以后必须对桩身尺寸、孔底标高、桩位中线、井壁垂直。
做好施工记录,办理隐蔽验收手续。
(16)、钢筋制安:将预先制作好的钢筋半成品运输到井口,进行钢筋安装。
主筋采用锥螺纹连接,连接断面需有50%的接头进行错位,错位长度50-100mm,箍筋采用单面焊接并点焊在主筋上。
在钢筋安装的同时应在靠护壁一侧绑好砂浆垫块确保保护层厚度。
(17)、浇筑桩身混凝土:本工程桩身采用自拌混凝土,搅拌好的混凝土通过运输工具送至井口,采用混凝土导管浇筑,浇筑混凝土时应连续进行,分层振捣密实。
