二期一标风电场道路及平台施工方案
风电场道路工程施工方案

风电场道路工程施工方案1道路概况进场道路长:14.180km,场内道路包括支线总长 4.380km,自然级配碎石路面,路基宽度5.5m,路面宽度4.5m。
本工程路线参照四级大路技术标准,同时参照其它风电场施工道路修建阅历,在满足风机塔筒、叶片运输要求,尽量降低道路挖、填土石方量前提下,确定平面及纵断面技术指标和路面宽度,主线最大纵坡不超过13%〔支线最大纵坡不超过14%〕;最小坡长不低于60m;最大坡长不大于500m。
平曲线半径230m;平面穿插路口,道路中心线转角半径均不小于30m。
依据有关标准及风电场施工期大件运输的使用要求,确定场内施工道路路基宽度为5.5m,其中碎石路面宽度4.5m,两侧路肩各0.50m,承受培土路肩,道路横坡为3%,坡向为从路中坡向两边。
土路肩横坡为3 机道路超高2 队绕路中心旋转,路肩不超高。
依据设计标准及标准要求,结合高山风电场道路的建设阅历,其路面构造及材料组成为:12cm 泥结碎石面层+10cm 级配碎石基层+25cm 石渣垫层。
2施工布置场内施工道路工程施工用风主要为路基开挖设备用风,本标工程承受移动式柴油空压机供风。
施工用水主要为路基路面施工用水,挡土墙施工时砂浆拌和用水,养护用水。
拟承受移动式2m3 水箱〔自制〕放置于施工点四周,由水车向各水箱供水。
施工用电较少,只考虑夜间施工时照明用电和个别机械设备用电,施工用电自备小功率发电机,或就近农电。
3路基工程施工程序及原则:a.正式施工前由测量人员放出路基工程边界限和中线,进展地形复测,计算挖填量。
据此调整土石方调配关系。
b.按施工先后次序及施工布置要求,准时清理出施工场地,修建进入施工区的便道。
c.优先安排深填筑区、软土地段的开挖和回填,挖填结合。
d.选取长度不小于100m 的试验路段,进展填筑试验。
e.依据实施中的土石方调配状况进展分段调整。
各工区开挖和填筑施工承受流水作业,交错进展。
4土石方调配土石方调配原则为:就近调配,削减运距;弃〔表土〕借平衡,削减取土、借土及摊放表土还地时的其次次运输。
风电场道路施工技术方案

风电场道路施工技术方案XXX项目介绍XXX项目位于山西省阳曲县,总装机容量为50MW,由XXX承建。
该项目主要包括风电机组、变电站、道路及平台等工程。
道路及平台工程概述道路及平台工程是风电场的基础工程之一,它的质量直接影响着风电机组的安装和运行。
该工程主要包括道路建设、平台建设、配套设施建设等内容。
道路建设道路建设是风电场建设的重要组成部分。
在道路建设过程中,我们需要考虑道路的线路布置、道路宽度、道路材料等因素,并确保道路的质量和安全性。
平台建设平台建设是风电机组的重要基础设施之一,它的质量直接关系到风电机组的安装和运行。
在平台建设过程中,我们需要考虑平台的高度、平台的承重能力、平台的防滑性等因素,并确保平台的质量和稳定性。
配套设施建设配套设施建设是道路及平台工程的重要组成部分,它包括路灯、防护栏、标志牌等设施的建设。
在配套设施建设过程中,我们需要考虑设施的功能和安全性,并确保设施的质量和可靠性。
总结道路及平台工程是风电场建设的重要组成部分,它的质量直接关系到风电机组的安装和运行。
在施工过程中,我们需要注重细节,确保工程的质量和安全性。
一、工程概况及工程量1.1 工程概况本工程是一项XX工程,位于XX地区,总建筑面积为XXX平方米,包括XX个建筑单元。
1.2 工程量本工程的主要工程量包括XX、XX、XX等,总工程量为XXX。
二、编制依据本工程的编制依据包括国家有关法律法规、行业标准、技术规范、设计文件等。
三、作业前的条件和准备3.1 作业前必须具备的条件在进行本工程施工前,必须满足以下条件:XX、XX、XX等。
3.2 作业前应作的准备工作在进行本工程施工前,应进行以下准备工作:XX、XX、XX等。
3.3 作业人员(配置、资格)本工程施工所需的人员包括XX、XX、XX等,他们必须具备相关的资格和证书。
3.4 作业机具(包括配置、等级、精度等)本工程施工所需的机具包括XX、XX、XX等,它们必须具备相应的配置、等级和精度。
风电场场内道路、平台工程施工工程施工设计方案

风电场场道路、平台工程施工工程施工组织设计-----------------------作者:-----------------------日期:华能云龙白龙庙风电场场道路、平台工程施工工程施工组织设计中国二冶集团二0一三年二月目录1、前言部分2、工程概况及特点3、施工部署4、施工总平面布置及管理措施5、主要施工方案及措施6、工程进度计划及管理7、工程技术管理8、职业安全健康、环境保护管理9、施工弃渣的利用和堆放管理10、边坡保护和水土流失防治措施11、防止饮用水污染措施12、噪声、粉尘、废水等的治理措施13、施工区和生活区的卫生设施以及粪便、垃圾的治理措施14、完工后的场地清理措施15、质量管理16、物资设备管理17、特殊条件下的施工措施18、信息化管理19、工程交验后服务措施附图施工进度计划网络图第一章前言部分1、编制说明:本施工组织设计纲要遵循建设单位及设计单位的要求,本着优质、经济的原则,针对工程的结构特点及现场施工条件,材料来源及地质气候等编制最佳施工方案。
在确保工程质量的前提下,缩短工期,节约成本,加强安全生产,文明施工。
施工现场平面布置要在规定的施工用地围,材料设备及机具堆放整齐,保持场地卫生。
加强现场消防保卫工作,做好现场物质保管,严防发生火灾及被盗事件。
做好现场环境保护工作,防止水污染、大气污染、噪声污染。
为保证工程进度和质量,我公司专门组织人员对招标文件和有关资料进行了认真的学习和研究,并到现场实地了解该工程的有关情况,仔细分析了工程特点和影响施工的各种因素,并结合质量管理体系标准(GB/T 19001-2000)、环境管理体系标准(GB/T24001- 2004)、职业健康安全管理体系标准(GB/T28001-2001)和我公司《质量手册》、《管理程序》的要求,对项目部机构、施工人员、施工设备进行了精心的组织和安排,制定了行之有效的施工和技术措施。
2、编制依据:2.1《华能云龙白龙庙风电场场道路、平台工程施工工程》确定的招标围及主要工程量。
风电场建设专项施工方案

风电场建设专项施工方案【正文】风电场建设专项施工方案一、项目概述风电场建设专项施工方案是为了满足可再生能源需求,推动可持续发展,提供清洁能源而制定的。
本方案将详细介绍风电场建设的施工流程、安全管理措施以及环境保护策略,确保项目的顺利进行以及降低对环境的影响。
二、施工流程1. 前期准备在风电场选址确定后,施工队需对选址进行详细调查和勘测,了解当地的地质、气候等基本情况,以便进行合理的施工安排及风机塔基的设计。
2. 地基与道路建设地基工程是风电场施工的基础,施工队需合理布置施工场地、平整土地,进行切土、填筑等工作。
同时,为了保证施工车辆的进出顺利,必须进行道路建设,确保供应链的畅通。
3. 风机塔基施工风机塔基的施工是整个项目的重中之重,施工队需遵循工程图纸和设计要求进行施工,确保基础的稳固性。
同时,施工队应加强安全管理,确保塔基建设过程中的施工人员的安全。
4. 风机组件安装在风机塔基完成后,需要进行风机组件的安装。
施工队需要准确安装风机叶片、发电机等部件,并进行功能测试,确保风机组件的正常运行。
5. 电网接入风电场建设完成后,需要接入当地电网以实现电力的输送。
施工队需要依据相关标准与电力公司合作,确保电网接入的安全与稳定。
三、安全管理措施1. 培训与教育施工队需要组织员工进行安全教育培训,加强安全意识和技能培训,确保每位员工具备必要的安全知识。
2. 安全设备与防护施工现场必须配备符合国家标准的安全设备,并对施工人员进行防护教育,确保施工人员的人身安全。
3. 施工现场监控施工队应设置监控设备,对风电场建设现场进行全天候监控,及时发现并解决施工安全隐患。
四、环境保护策略1. 废弃物处理施工队应采取合适的废弃物处理措施,对施工过程中产生的废弃物进行分类、回收或合理处置,以减少对环境的影响。
2. 水土保持施工队应采取有效措施进行水土保持,避免因施工而引发的土壤侵蚀、水资源污染等问题。
3. 植被保护施工队需尽量保护现有植被资源,避免破坏或过度采伐植被,同时合理规划园区内的绿化带,以提升美观度。
风电场建设工程施工方案

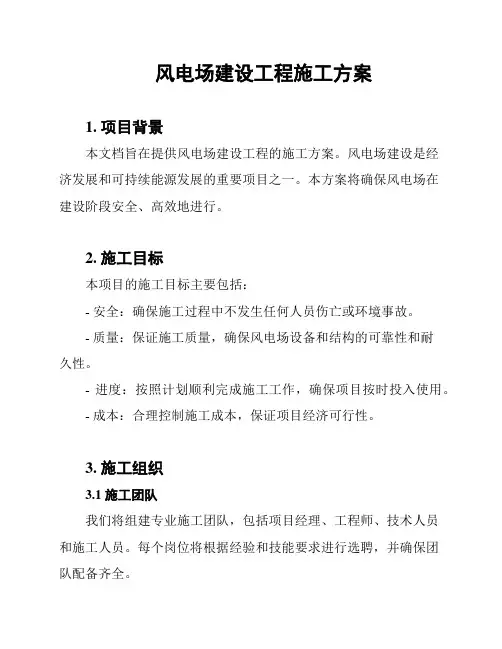

风电场建设工程施工方案1. 项目背景本文档旨在提供风电场建设工程的施工方案。
风电场建设是经济发展和可持续能源发展的重要项目之一。
本方案将确保风电场在建设阶段安全、高效地进行。
2. 施工目标本项目的施工目标主要包括:- 安全:确保施工过程中不发生任何人员伤亡或环境事故。
- 质量:保证施工质量,确保风电场设备和结构的可靠性和耐久性。
- 进度:按照计划顺利完成施工工作,确保项目按时投入使用。
- 成本:合理控制施工成本,保证项目经济可行性。
3. 施工组织3.1 施工团队我们将组建专业施工团队,包括项目经理、工程师、技术人员和施工人员。
每个岗位将根据经验和技能要求进行选聘,并确保团队配备齐全。
3.2 施工管理施工过程中我们将采用科学、严格的管理方式,确保施工进度和质量的控制。
我们将设立施工现场办公室,由施工经理负责全面协调和指导施工工作。
4. 施工流程施工流程将按照以下步骤进行:1. 现场准备:清理施工现场,确保施工场地安全和整洁。
2. 基础施工:进行风电场基础的土建施工,包括地基处理、基础浇筑等。
3. 风电机组安装:按照设计要求,进行风电机组的安装和调试。
4. 输电线路建设:完成风电场与输电系统的连接,确保电力传输正常。
5. 环境保护和安全措施:采取必要的环境保护和安全措施,确保施工过程中对环境的影响最小。
5. 施工安全施工过程中,我们将优先考虑安全。
我们将:- 严格遵守相关安全规定和操作规程;- 提供必要的安全防护装备和培训;- 定期检查施工现场的安全状况,及时发现并解决安全问题。
6. 质量控制为确保施工质量,我们将:- 严格按照设计要求进行施工,确保设备和结构的质量标准;- 定期进行施工质量检查,及时发现并纠正质量问题;- 配备专业质量检测人员,确保施工过程中的各项指标符合标准要求。
7. 环境保护我们将采取一系列环境保护措施,包括但不限于:- 控制噪音和灰尘的排放;- 做好施工现场的垃圾分类和处理工作;- 合理利用资源,降低能源消耗。
风电场道路施工方案

1 .综合说明编制依据风电场工程施工招标文件和设计图纸。
我单位技术人员对施工现场踏勘和调查的情况。
本工程执行的施工技术要求及验收标准和国家相关部门的有关法规等。
我单位人员、设备等综合实力情况。
编制原则本着“百年大计,质量第一”的原则。
严格按照ISO9002质量体系标准对本工程进行质量管理,科学组织施工,把好各施工工序的施工质量,以高标准的工序质量来保证全部工程的施工质量,确保质量目标的实现,树立良好的企业形象。
-坚持以设备保工艺,以工艺保质量的原则。
以先进的施工设备保证先进的施工工艺,以先进的施工工艺保证施工质量,从根本上确保质量目标的实现。
确保施工按期完成的原则。
优化资源配置,满足施工工期的要求,科学组织施工,合理安排施工进度,应用网络计划技术合理安排各项工程的施工,搞好工序衔接,实行平行作业、流水作业xx,交叉组织施工,突出重点,兼顾一般,确保工期,均衡生产。
搞好环境保护,实行安全生产、xx施工。
优化施工方案,采取网络技术组织措施和管理措施降低工程造价。
工程概况国电xx海丰xx风电场工程道路及平台工程,招标文件A标段风场道路长;B标段风场道路长;平台尺寸×。
路线所布设地形起伏较大,全线施工道路为土夹石路面,进场道路路面宽度为,两侧各留路肩;场内道路为设计,两侧各留路肩。
全线按四级公路标准设计,最大纵坡为12%,最小转弯半径为。
路线布置以结合当地的农田规划和交通现状情况,在满足风场设备运输及检修需要的同时,参照图纸及技术文件,尽量不影响原有农业格局,将原有乡间道路取直xx进行布设。
本道路工程的纵断面设计是在满足道路xx的前提下,降低道路填筑高度,以减少土石方数量、道路占地,达到运输通畅。
;风机平台的标高与连接道路的路面标高一致。
路线所布设地形起伏较大,全线施工道路为土夹石路面。
主要工程数量吊装平台挖方量,吊装平台填方量,道路工程填方量,道路工程挖方量,施工道路填料。
2.施工组织机构、人员、设备配置和材料供应安排施工组织机构配置(1)为保证本工程的顺利实施,根据本工程的特点,我单位将按照职能明确、精干实效、运转灵活、指挥有力的原则组建项目管理组织机构,成立“xx天源科创xx风场道路施工队”。
风电场工程施工方案

编 辑:__________________
时 间:__________________
一、工程概况与目标
风电场工程施工方案涉及一项可再生能源领域的重点工程,旨在充分利用我国丰富的风能资源,推动绿色能源发展,降低对化石能源的依赖,减少环境污染。本工程位于风能资源丰富的地区,主要包括风电机组安装、升压站建设、输电线路架设及辅助配套设施建设等。
(4)应急救援:设立应急救援队伍,配备必要的应急救援设备、物资,确保事故发生时迅速展开救援。
(5)事故报告与调查:对事故进行报告、调查和处理,总结事故原因,制定改进措施,防止同类事故再次发生。
(6)监测预警:建立监测预警机制,对施工现场进行实时监控,发现异常情况及时处理。
(7)保险保障:为施工人员办理意外伤害保险,提高施工人员的安全保障。
本工程施工方案在文明环保施工与风险应急管理方面,充分考虑施工实际,确保施工过程绿色、安全。通过以上措施,为风电场工程的顺利实施有力保障,降低施工过程中的安全、环保风险。
(5)设立安全环保部,负责现场安全、环保措施落实及监督。
2. 人员安排
(1)项目经理:1名,具备丰富的项目管理经验,负责项目全面工作。
(2)工程技术部:部长1名,工程师若干,具备相关专业资质,负责工程技术工作。
(3)施工现场管理部:部长1名,现场管理员若干,负责施工现场管理。
(4)物资采购部:部长1名,采购员若干,负责工程物资采购。
(3)优化施工工艺,提高施工效率,缩短工期。
(4)加强施工材料供应管理,确保材料质量合格、供应及时。
(5)加强与政府部门、电力公司等单位的沟通协调,确保并网发电工作顺利进行。
本工程施工材料与进度安排紧密围绕工程目标,充分考虑施工实际,确保工程高效、有序推进。通过以上措施,为风电场工程的顺利实施有力保障。
风电平台、风电道路工程施工设计方案

目录表1 编制依据本施工组织设计是我们详细阅读业主招标文件的基础上,通过施工现场实地踏勘,结合我公司近几年公路施工经验及人员、技术、装备、管理等综合水平编制而成的。
如能中标,我们将按施工图设计资料和技术规要求,进一步细化、优化施工方案,提供一套更详细、更科学、更有效的实施性施工组织设计,以指导工程的顺利实施。
一、工程技术规1、依据设计施工图纸和技术文件要求,本工程项目的材料、设备、施工必须达到以下现行中华人民国及省、市、行业的一切有关法规、规的要求,如下述标准及规要求有出入则以较严格者为准。
2、执行国家、省市现行的建设工程施工及验收规、施工技术标准、程序,建设工程施工操作规程、“建设工程质量管理条例”、“工程建设强制性标准”、“工程建设标准强制性条文”、“建筑施工安全检查标准”以及有关建筑质量、安全施工等有关文件、规定、施工图纸、技术交底、地质勘察等有关技术说明和“建筑工程质量检验评定标准”,“建筑安装工程质量检验评定统一标准”等。
1.《建筑结构可靠度设计统一标准》2.《建筑结构制图标准》3.《中国地震动参数区划图》4.《建筑抗震设防分类标准》5.《混凝土结构设计规》(GB50010-2002)6.《建筑抗震设计规》7.《建筑结构荷载规》8.《建筑地基基础设计规》(GB50007-2002)9.《钢筋焊接及验收规程》11.《钢筋机械连接通用技术规程》12.《地下工程防水技术规》13.《混凝土外加剂应用技术规》14. 其他见图纸要求。
表2 工程概况一、项目情况:康保二期300MW风电项目位于省康保县境,地处高原南缘,东、西、北紧靠蒙,南与市北、尚义、沽源三县毗邻,距市135km,市315km。
康保二期规划容量300MW,安装120台远景能源2500kW风电机组,轮毂高度80米,叶轮直径110米。
二、招标围:本项目吊装道路(检修道路)全长约为150公里,拟修路宽6米(含路肩),施工结构为:清表、道路压实、泥结碎石300mm、磨耗层40mm,道路转弯半径按35m进行控制。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1.综合说明
1.1编制依据
1.1.1石堂山风电厂49.5MW工程二期一标施工招标文件和设计图纸。
1.1.2我单位技术人员对施工现场踏勘和调查的情况。
1.1.3本工程执行的施工技术要求及验收标准和国家相关部门的有关法规等。
1.1.4我单位人员、设备等综合实力情况。
1.2编制原则
1.2.1本着“百年大计,质量第一”的原则。
严格按照IS09002质量体系标准对本工程进行质量管理,科学组织施工,把好各施工工序的施工质量,以高标准的工序质量来保证全部工程的施工质量,确保质量目标的实现,树立良好的企业形象。
1.2.2坚持以设备保工艺,以工艺保质量的原则。
以先进的施工设备保证先进的施工工艺,以先进的施工工艺保证施工质量,从根本上确保质量目标的实现
1.2.3确保施工按期完成的原则。
优化资源配置,满足施工工期的要求,科学组织施工,合理安排施工进度,应用网络计划技术合理安排各项工程的施工,搞好工序衔接,实行平行作业、流水作业相配合,交叉组织施工,突出重点,兼顾一般,确保工期,均衡生产。
1.2.4搞好环境保护,实行安全生产、文明施工。
1.2.5优化施工方案,采取网络技术组织措施和管理措施降低工程造价。
1.3工程概况
平鲁区天石风电石堂山风电厂49.5MW工程道路及平台工程,招标文件一期风场检修道路长32km ;吊装平台32个,尺寸50米X50米。
路线所布设地形起伏较大,全线施工道路为土夹石路面,进场道路直线段路面宽度为6.0 米,两侧各留0.25m硬路肩;场内道路为设计3.5m,两侧各留0.5m硬路肩。
全线按四级公路标准设计,最大纵坡为14%,转弯弧度超过45。
的道路,最
大坡度不能超过5% ;最小转弯半径为32米。
路线布置以结合当地的农田规划和交通现状情况,在满足风场设备运输及检修需要的同时,参照图纸及技术文件,尽量不影响原有农业格局,将原有乡间道路取直拓宽进行布设。
本道路工程的纵断面设计是在满足道路承载力的前提下,降低道路填筑高度,以减少土石方数量、道路占地,达到运输通畅。
风机平台的标高与连接道路的路面标高一致。
路线所布设地形起伏较大,全线施工道路路面采用4cm厚砂砾磨耗层+36cm厚混铺块碎石。
1.4主要工程数量
吊装平台挖方量34743m 3,吊装平台填方量34551m 3,道路工程填方量73523m3,道路工程挖方量72790m3,施工道路填料14828m3。
2.施工组织机构、人员、设备配置和材料供应安排
2.1施工组织机构配置
(1) 为保证本
工程的顺利实施,根据本工程的特点,我单位将按照职能明确、
精干实效、运转灵活、指挥有力的原则组建项目管理组织机构,成立“朔州路桥石堂山风场道路施工队”。
配备业务能力强、经验丰富的管理人员和工程技术人员,按照项目法全面负责本工程的组织实施。
本工程的实施采取设立项目经理部、施工队两级管理模式。
项目经理部设项目经理1人、技术负责人1人、专职安全
经理1人等领导结构。
职能部门设置工程资料部(含测量队)、计划管理部、质量管理部、安全保卫部、财务审计部、机械物资部等六部,在项目经理的领导下,在各自的职责范围内,配合工作,指导施工队施工。
项目经理部下设2个道路及
平台工程施工队。
(2)项目经理部的主要责任和权利如下:
a. 施工质量实施项目法人终身责任制。
本工程将作为我单位的重点工程,施工中切实加强质量控制,严格执行质量标准,按程序文件作业,搞好过程控制。
项目经理部必须确保施工质量目标的实现。
b. 项目经理部要履行保证工期目标、安全目标和文明施工等目标实现的责任。
c. 项目经理部有服从甲方和监理的指示及地方有关交通、环保、防火、防汛等部门的管理,确保工程正常进行的责任。
d. 在工程实施过程中,有关质量、安全、工期的保证和落实,工程进度款的拨付,各种报表的填报以及接受各类检查等,项目经理部作为本单位的全权代表行使管理职权及履行合同的权利及义务,并负直接管理责任,确保工程按期、优质、安全地完成。
e. 项目经理部按照项目法全面负责本工程的组织实施、调度指挥、施工管理、进度控制、工程创优、安全管理、对外协调等组织指挥工作。
f. 本工程施行项目经理部和施工队两级管理模式,施工队要服从项目经理部的管理。
实施性施工组织方案由项目部负责编制与优化,报上级单位审批后,由项目经理部组织施工队负责实施,其实施过程由项目部负责指导并监督。
施工队严格按照项目部制定的质量、安全、工期等各项保证措施组织实施,项目部将定期、不定期地检查各施工队的落实情况,并确保各项措施的落实。
(3) 项目经理负责本合同段的全面管理,总工程师负责技术、质量和计划的管理,安全员负责全线的安全工作。
全管理工作。
各科室的工作职能见下表:
(4) 施工队按项目经理部编制的实施性施工组织设计负责实施,其实施过程由项目经理部负责指导、监督和检查。
施工队严格按照项目部制定的质量、安全、工期等各项保证措施组织实施,项目部将经常检查各施工队的落实情况,并确保各项措施的落实。
(5) 本工程将作为我公司的重点工程项目,在工程的施工中,我单位在人力、物力、技术、资金上将优先予以保证。
施工中切实加强质量控制,严格执行质量标准,确保工程创优,同时加强项目管理,合理组织,科学施工,确保工程按计划完成。
2.2人员配置
(1)根据工期要求、工程数量和现场施工条件,按专业化施工,并考虑到施工
任务的相对均衡和管理跨度的合理性,计划安排2个施工队进行本工程的施工。
施工高峰期共投入人员94人。
施工人员投入情况详见:“劳动力投入计划表”
2.3设备配置
231为保证工程总体施工组织顺利进行,确保工期按计划实现,我单位将抽调精良的机械设备投入到本工程,施工机械设备的投入做到配套、组合合理,数量以满足工程进度和质量标准的要求为原则,并考虑设备的完好率和其他不可预见的不利因素影响施工所增加的足够的备用量。
2.3.2所需机械设备数量的计算方法如下:
机械数量二需要机械台班总量/(施工天数*日工作班数*出勤率)。
其中:(1)需要机械台班总量二施工的总工程量*单位工程量的台班用量;
(2) 施工天数按施工计划安排的天数计;
(3) 日工作班数按1.1工作班/日计;
⑷出勤率按70%计。
根据上面计算方法、本标段工程量、施工计划安排和有关定额计算以及其它不利施工因素的影响所增加的备用量,本标段需要的各种主要机械设备数量及状况见附后“投入本工程的主要施工机械表”。
2.3.3为保证施工正常用电,除接用外部电网供电外,同时配备发电机备用。
2.3.4测量、试验、质量检测仪器设备以保证施工精度需要和检测频率的需要进行配备。
2.4材料供应安排
(1) 根据工程施工进度计划,按资源供应能力和需求,做到超前计划,按时供应,强调保障,避免供不应求和过多储存,材料分批进场,要有富余。
(2) 我单位将根据现场施工进展情况,提前做好材料供应计划。
