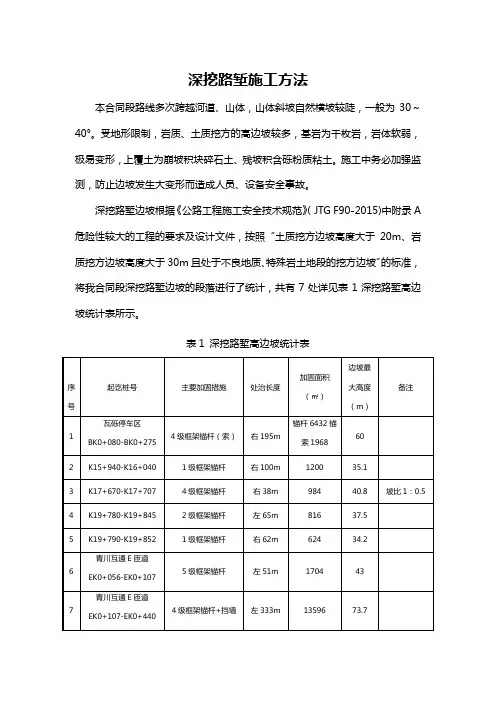

深挖路堑施工方法本合同段路线多次跨越河道、山体,山体斜坡自然横坡较陡,一般为30~40°。

受地形限制,岩质、土质挖方的高边坡较多,基岩为千枚岩,岩体软弱,极易变形,上覆土为崩坡积块碎石土、残坡积含砾粉质粘土。

施工中务必加强监测,防止边坡发生大变形而造成人员、设备安全事故。

深挖路堑边坡根据《公路工程施工安全技术规范》(JTG F90-2015)中附录A 危险性较大的工程的要求及设计文件,按照“土质挖方边坡高度大于20m、岩质挖方边坡高度大于30m且处于不良地质、特殊岩土地段的挖方边坡”的标准,将我合同段深挖路堑边坡的段落进行了统计,共有7处详见表1深挖路堑高边坡统计表所示。

表1 深挖路堑高边坡统计表所有挖方边坡均需坡顶加固,各级交界处设2m宽平台、设平台截水沟。

挖方边坡为1:0.75及1:1坡度,挖方边坡分级高度为10m,每级设2m平台。

以上段均为深挖路堑高边坡路基,最大边坡5级框架锚杆防护,边坡防护主要采用以下措施:高挖方边坡采用路堑墙挡护及锚杆框架式植草护坡。

为了保证路堑开挖质量及边坡稳定,特别制订如下施工保证措施:1、在施工前详细复查深挖路堑地段的工程地质资料,根据现场考察及设计要求,编制详细的施工组织设计,报监理工程师审批。

先对原地面线进行复测,如发现设计与实际情况不符时,及时向总承包部和设计代表反映处理。

施工前,报请监理单位对施工单位所做的施工准备工作进行全面检查。

一般情况下,每个单位工程应检查一次。

施工现场质量管理检查记录由施工单位的现场负责人填写,报请监理单位的总监理工程师进行检查验收,作出合格或不合格及限期整改的结论。

2、在进场开始施工时,选择一段填挖分界处开工,以便能尽快开出一个工作面,进行土石方的运输,向前推进施工。

土方开挖应自上而下进行,不得乱挖超挖,严禁放大炮、严禁掏底开挖。

3、进行开挖前,首先做好排水工作,在离坡顶开挖线5m外做好截水沟,拦截地面水,截水沟做成30cm×30cm的混凝土结构形式。

深挖路堑专项方案

深挖路堑专项方案

一、工程概况1.1 项目背景本工程为某高速公路建设项目中的一段深挖路堑工程,位于K55401-K55461段,挖方路基为深挖路堑,设计三级边坡全部采用拱型骨架喷播植草防护。

1.2 设计概况1.2.1 项目概况本项目主线、支线及连接线均采用双向四车道一级公路标准,设计速度80公里/小时。

路基宽度25.5米,道路基层采用水泥稳定碎石,面层采用沥青混凝土。

1.2.2 边坡工程概况本项目K55401-K55461段挖方路基为深挖路堑,边坡分三级开挖,一级、二级边坡坡比为1:1.25,三级边坡坡比为1:1.5;设计三级边坡全部采用拱型骨架喷播植草防护,先行施工骨架,后挂网喷播植草;设计边坡最大高度为25.92m,最小高度为22.97m;每级边坡之间设置一级平台,平台宽2m,向外倾斜3%的坡度,一级边坡碎落台宽1m。

1.2.3 施工条件K55401-K55461挖方段主要为强、中风化白云质灰岩,受风化作用影响,岩体节理裂隙发育,岩体破碎。

地勘图显示,该段深挖路堑不存在较硬岩质,开挖时采用挖掘机开挖,如遇岩石可采用人工使用气腿式风动工具进行破碎。

二、施工方法与工艺要求2.1 施工工艺流程(1)施工准备:包括施工图纸会审、技术交底、人员培训、设备检查等。

(2)边坡开挖:采用挖掘机进行开挖,人工配合破碎岩石。

(3)边坡支护:采用拱型骨架喷播植草防护,先行施工骨架,后挂网喷播植草。

(4)边坡排水:设置堑顶截水沟,连接急流槽,确保边坡排水畅通。

(5)路基填筑:采用分层填筑、压实,确保路基稳定。

2.2 技术参数(1)边坡开挖:一级边坡坡比为1:1.25,二级边坡坡比为1:1.25,三级边坡坡比为1:1.5。

(2)边坡支护:拱型骨架采用C20混凝土,喷播植草采用优质草籽。

(3)路基填筑:采用水泥稳定碎石,厚度不小于30cm,压实度不小于98%。

三、施工安全保证措施3.1 组织保证措施(1)成立项目安全管理领导小组,负责全面负责施工安全管理工作。

深挖路堑边坡施工方案(二)2024

深挖路堑边坡施工方案(二)2024

深挖路堑边坡施工方案(二)引言概述:
深挖路堑边坡施工是道路建设中一个重要的环节,往往需要考虑多种因素和技术要求。

本文将从五个大点出发,分别阐述深挖路堑边坡施工方案的具体内容和要点。

一、场地勘查与设计
1.进行地质勘查,了解地层结构、岩土性质等信息。

2.根据勘查结果制定设计方案,确定路堑边坡的坡度和倾斜角度。

3.考虑降雨等不良气象条件,制定相应的安全措施。

二、边坡支护与加固
1.选用合适的支护措施,如挡土墙、喷射混凝土板等。

2.根据边坡稳定性计算结果进行加固设计,确保施工过程中的安全性。

3.选择合适的材料和技术手段,进行边坡支护工程的施工。

三、排水与防渗
1.设计合理的排水系统,确保路堑边坡内没有积水。

2.设置合适的排水管道和排水井,加强排水能力。

3.采用合适的防渗措施,如铺设防渗膜和进行透水性处理等。

四、边坡绿化与环保
1.根据设计要求,选择合适的植被种类进行绿化。

2.合理选择植物配置,提高边坡生态环境的适应性。

3.注意环保要求,遵守相关法律法规,减少施工对环境的影响。

五、施工质量与安全
1.制定详细的施工计划和工艺流程,确保施工质量。

2.加强施工过程中的管理,提高安全防护意识。

3.进行施工过程监控和质量检查,及时发现和解决问题。

总结:
深挖路堑边坡施工方案涉及多个方面,包括场地勘查与设计、
边坡支护与加固、排水与防渗、边坡绿化与环保以及施工质量与安
全等。

只有全面考虑这些因素,提前制定合理的方案,并严格按照
要求进行施工,才能确保深挖路堑边坡施工的安全性和质量。

深挖路堑路基施工方案

深挖路堑路基施工方案

深挖路堑路基施工方案一、施工准备(一)施工测量路基开工之前进行现场测量放样,其内容包括导线、中线及高程的复测,水准点的复查与增设,横断面的测量与绘制等。

如发现与设计不符,应查明原因,核对和补充横断面。

所有的测量及时进行记录并整理资料、数据。

每段测量完成后,测量记录本及成果资料由测量员及其主管技术人员共同签字,送交监理工程师确认,并留有测量记录及资料的副本。

施工测量完成前不得进行施工。

如遇非适用材料,应予挖除。

在挖除之前,对非适用材料的范围应先行测量,经监理工程师批准后方可施工,并在开挖完成后及回填之前重新进行测量。

在监理工程师核准测量成果后,路基施工前,沿线设置标识桩,对路基用地界桩和坡脚、路堑顶、截水沟、边坡、护坡道等的具体位置标识清楚。

标高控制桩间距不宜大于200m,施工过程中,应保护好所有控制桩点,并及时恢复被破坏的桩点。

施工测量放样注意以下几点:(1)中线放样①路基开工前,应进行全段中线放样并固定路线主要控制桩,宜采用坐标法进行测量放样;②中线放样时,应注意路线中线与结构物中心、相邻施工段的中线闭合,发现问题应及时查明原因,进行处理。

(2)路基放样①路基施工前,应对原地面进行复测,核对或补充横断面,发现问题时,应进行处理。

②每项测量成果必须进行复核,原始记录应存档。

(二)物资及试验(1)物资土工材料、水泥及外加剂等原材料的型号、规格、生产厂家、生产日期、出厂日期、产品合格证等一应俱全,试验检测各项力学、化学性能指标满足设计及相应规范要求,水泥浆液施工配合比报告审批完成。

水泥、外加剂等材料应该规范要求整齐堆放,控制高度不宜过高,与墙壁净距不小于30cm。

(2)试验路基施工前,应对路基基底土进行相关试验。

每公里至少取2个点;土质变化大时,视具体情况增加取样点数。

如需使用来源不同、性质不同的拟作为路堤填料的材料应进行复查和取样试验,试验内容包括天然含水量、液限、塑限、颗粒分析、击实、CBR 等,测试结果报监理工程师审批。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

广西壮族自治区柳州至武宣高速公路工程K21+240--K21+460深挖路堑施工方案西部中大建设集团有限公司柳州至武宣高速公路NO.1合同段项目经理部二零一二年月日西部中大建设集团有限公司深挖路堑施工技术方案目录一、编制依据----------------------------------------------------------------------------1二、工程概况----------------------------------------------------------------------------1三、施工组织及人员安排-------------------------------------------------------------2四、施工进度计划安排----------------------------------------------------------------3五、施工方案----------------------------------------------------------------------------4六、质量保证措施-----------------------------------------------------------------------16七、安全保证措施----------------------------------------------------------------------17八、施工环保、水土保护措施-------------------------------------------------------20九、雨季、冬季施工措施-------------------------------------------------------------21 附图----------------------------------------------------------------------------------------22一、编制依据1、《公路路基施工技术规范》JTGF10-20062、《两阶段施工图设计》3、《招标文件中》的《技术规范》4、《公路土工试验规程》(JTGE40-2007)5、《公路工程质量管理办法》6、《广西高速公路标准化管理实施细则》7、本合同段实施性施工组织设计二、工程概况1、施工范围本方案仅适用于K21+240--K21+460深路堑挖方。

2、水文及地质情况本段属于陡立石山,多陡崖,残破后基层1-5m不等,不连续分布于山体斜坡坡脚及鞍部一带。

基岩出露良好,为中风化基岩,灰色,隐晶质结构,中厚~巨厚层状结构,岩质坚硬,岩溶、裂隙较发育。

右幅场地内开挖边坡坡向约102°,岩层产状125°∠25°,岩层倾向于坡向呈小角度斜交,倾向相同,为切层顺向边坡。

采用赤平投影分析法对边坡倾向与结构面间的组合关系进行稳定性分析,结果表明,边坡倾向与各种结构面间的空间组合关系较稳定。

右幅边坡开挖防护采用挂网喷薄,局部随即锚杆防护。

左幅场地内开挖边坡坡向约248°,岩层产状125°∠25°。

岩层倾向于坡向呈大角度斜交,倾向相反,为切层逆向边坡,属稳定组合关系。

采用赤平投影分析法对边坡倾向与结构面间的组合关系进行稳定性分析,结果表明,边坡倾向与各种结构面间的空间组合关系较稳定。

左幅边坡开挖防护采用1-3级网喷、局部随即锚杆、以上采用骨架植草。

3、施工主要工程数量此段最高挖方99m,线路右侧最高6级边坡,最大坡高达62.4m,左侧最高5级边坡,最大坡高55.3 m,总挖石方72.325万方。

三、施工组织及人员安排1、人员配置主要施工管理人员配置一览表序号职务姓名性别所学专业备注1 项目经理李勇男铁道工程2 项目副经理周易林男建筑管理3 项目副经理何妃茂男桥梁工程4 项目总工程师廖爱成男桥梁与隧道工程5 工程部部长康帅男公路与桥梁工程6 试验工程师陈自辉男公路与桥梁工程7 安质部部长杨定峰男8 施工队队长张国兵男路桥9 路基工程师曹明峰男路桥10 路基工程师李武胜男路桥11 质检工程师路腾峰男路桥12 专职安全员卢德华男铁道工程13 测量工程师王磊男路桥14 施工员张可男路桥2、机械设备投入施工机械设备一览表序号机械名称机械型号单位数量备注PC220(加藤台 21 挖掘机820、日立225)2 推土机山推220 台 13 装载机Z2C50 台 14 洒水车8m3辆 15 自卸汽车15t 辆 56 徕卡全站仪TPS400 套 17 水准仪DS3 台 28 柴油空压机台 29 凿岩机台810 喷播机台 13、材料来源材料来源于我合同段选定的料场及材料厂家实验为合格的材料。

四、施工进度计划安排1、本路堑计划进度自年月日至年月日,共天。

具体工程进度计划安排如下图所示。

进度计划横道图项目2012-2013合计天数6 7 8 9 10 11 12 1 2 3 4 5 6 7 8 9 10 11开挖495边坡防护490附属工程425其他455 五、施工方法(一)施工工序详见(路堑开挖施工工艺流程图)。

(二)施工工艺1、施工前的准备深挖路堑因其边坡较高,易坍塌,且工程数量大,是影响全线按期完工的重点工程。

因此,在施工前准备工作的一个重要任务,就是详细复查设计文件所确定的深挖路堑地段的工程地质资料及路堑边坡,并收集了解土石界限、工程等级、岩层风化厚度及破碎程度等岩层工程特征。

对用地范围内的既有房屋、道路、河沟、通讯、电力设施、上下水道、坟墓及其他建筑物,在组织施工前均应拆迁或改造完毕。

施工机械均可进入永久性征地范围内进行开挖施工。

在工程施工前应完成导线、水准点的复测和加密点的测量。

成果已报批并使用。

路堑开挖之前组织测量放样地界桩和用地范围,测量组进行路堑开挖线桩位放样和堑顶截水沟位置放样,用白灰洒出开挖线边线和截水沟位置,放样过程中多人复核。

2、路基工程开挖施工深挖路堑施工是路基工程中制约工期和存在边坡不稳定隐患的关键分项工程,必须高度重视。

(1)在深挖路堑(含高边坡)开工前至少28天,根据路堑深度、长度、边坡高度、地形、地质、开挖断面、土方调配及弃方等情况,制订详细的施工作业计划报监理批准,否则不得开挖。

(2)开挖前,应作好完整的排水系统,包括坡顶的截水沟及路堑两端的排水设施,防止施工过程中地表水对边坡的冲刷,如开挖发现局部富水,可按纵横2.0~3.0m的间距布设深层导水管,管长8~10M,仰斜角10°,导水管采用直径10cm的塑料盲沟管制作。

(3)挖方边坡应从开挖面往下分段整修,每下挖2~3m,宜对新开挖边坡刷坡,同时清除危石及松动石块,边坡不宜超挖,边坡质量要求:边坡上无松石、危石。

(4)路堑开挖应采用“横向分层,纵向分段,两端同步,阶梯掘进”的方式施工;运碴通道与掘进工作面应妥善安排,做到运碴、排水、挖掘互不干扰,以确保开挖顺利进行。

(5)路堑开挖应按设计断面测量放样,边开挖、边整形,坡面应平顺、稳定、不得亏坡,曲线应圆滑;路基表面应平整,边线直顺,曲线应圆滑。

(6)石方路堑的路床顶面标高,应符合图纸要求,只可适当超挖,不准高出,以利路床顶面铺设排水层,适应路面内部排水需要。

当路堑开挖至设计标高时,及时复核标高及线路中线。

应连续一次开挖至基床换填底面标高,如不能连续进行,应在路床底面以上预留30cm厚的保护层,路床基底压实前迅速挖除;路床施工前应先开挖排水边沟,防止边坡雨水漫延到路床部分。

3、路堑边坡检测3.1检测目的A、监控整个施工过程中路堑边坡的变形情况B、通过检测坡体变形、锚孔预应力值变化情况揭示坡体稳定状态,指导工程施工,控制施工进度。

C、运营期检测,揭示坡体变形、预应力值的变化情况,控制工程安全运营。

D、通过检测数据,统计分析其变形情况,以指导类似工程建设。

3.2检测内容和方法沉降与稳定检测、观测的适用方法和范围见表。

观测项目检测方法检测目的地标沉降量全站仪、光电测距仪观测地表位移、变形发展情况水准仪标桩、直尺或裂缝计观测裂缝发展情况地下位移检测测斜仪探测相当于稳定地层的地下岩体的位移,证实和确定正在发生位移的构造特征,确定潜力在滑动面深度,判断主滑动面,定量分析评价边坡的稳定状况,评判边坡加固工程效果。

地下水位检测人工测量观测地下水位变化与降雨关系,评判边坡排水措施的有效性支挡结构变形、应力测斜仪、分层沉降仪、压力盒、钢筋应力计支挡构造物岩土体的变形观测,支挡构造物与岩土体间接触压力观测4、爆破4.1技术要求(1)专业人员施爆:爆破作业必须具有从事该专业执照和经过专业培训并取得爆破专业证书的专业人员施爆。

(2)应分层、分阶梯爆破,每层厚道控制在3米左右。

(3)开挖严禁采用峒式爆破,近边坡部分宜采用光面爆破或预裂爆破。

(4)爆破法开挖石方的施工程序见(爆破施工工艺流程图)。

(5)边坡稳定与施工排水:①炮孔间距:石方开挖充分注意边坡稳定,采用中小型分层爆破。

对于风化较严重、节理发育或岩层产状对边坡稳定不利的石方开挖,用小型排炮微差光面爆破,小型排炮药室距设计边坡线的水平距离,不小于炮孔间距的1/2。

②建筑物保护:开挖层靠边坡的两列炮孔,特别是靠顺层边坡的一列炮孔,采用减弱松动爆破。

如在开挖的边坡外有必须保证安全的重要建筑物,即使采用减弱松动爆破也无法保证建筑物安全时,可采用人工开凿、控制爆破或化学爆破。

放炮后并随时清理危石,避免过量爆破损害周边自然环境。

③注意排水:石方开挖区须注意施工排水,在纵、横向形成坡面开挖面,其坡度满足排水要求,以确保爆破出的石料不受积水浸泡。

(6)炮眼位置有所选择,其布置要点如下:①炮位设计充分考虑岩石产状、岩石类别、节理发育程度、岩石溶蚀情况等,炮孔药室避开溶洞和大的裂隙。

②避免在两种岩石硬度相差很大的交界面处设置炮孔药室。

③非群炮的单炮或数炮施爆,炮孔选在抵抗线最小、临空面较多,且与各临空面大致距离相等的位置,同时为下次布设炮孔提供更多的临空面(或称自由面)。

④群炮炮眼间距,根据地形、岩石类别、炮型等确定,并根据炮眼间距、岩石类别、地形、炮眼深度计算确定每个炮眼的装药量和炸药种类。

对于群炮,分排或分段采用微差爆破。

⑤非群炮的单炮或数炮施爆,炮眼方向与岩石临空面大致平行,一般按岩石外形、节理、裂隙等情况,分别选择正炮眼、斜炮眼、平炮眼或吊眼等方位。

⑥炮孔布置及填装结构,如图所示路基爆破应采用梅花状(排距至少3排,施工过程中以3-5排为宜)。

炮孔布置图:装填结构图:填塞物主炮孔雷管炸药填塞要求:可以使用大炮眼打出来的石粉(但不得夹杂杂草等植物),也可以使用黄土填塞,无论石粉或者黄土均应为干燥。
