预应力空心板张拉方案.doc

合集下载

20米空心板预应力张拉方案与参数计算

20米空心板预应力张拉方案与参数计算

20米空心板预应力张拉方案及参数计算1、工程概况XX桥6跨,跨径20m,预应力空心板梁共30片,梁体混凝土强度等级为C50.预应力钢绞线强度为1860Mpa,钢绞线张拉控制应力为1395Mpa.2、施工机具准备和安排本工程的施工机具在进场前都经过严格的检验和验收,机具数量和型号见下表.3、张拉工期安排本桥梁板已全部预制完毕,计划一次性张拉完毕.从2015年3月6日开始张拉,3月10日结束.4、施工方法与施工工艺4.1张拉当梁体强度达到设计强度的90%以上,并经监理工程师同意后方可张拉,预应力张拉前先进行标高观察并做好记录,然后进行预应力张拉工作.预应力张拉根据设计要求的步骤和程序进行.张拉完成后,再测定空心板标高并做好记录,并且与张拉前的空心板标高作比较,分析预应力张拉前后空心板的反弹.张拉、压浆施工时按规定做好各项施工记录,报监理工程师.钢绞线下料长度应根据孔道长度、锚具长度、限位板厚度、千斤顶长度、工作锚长度、预留长度来进行下料,编束采用铅线每隔50~80cm绑扎一道,然后利用自制穿束器穿束,安装锚具,千斤顶,接着张拉.张拉采用双控法一端张拉工艺,张拉程序为:0→初拉力<15%δk>→30%δk→100%δk<持荷2min>→锚固.预应力张拉应注意以下事项:a、锚具和夹具出厂前由供方提供质量证明书.锚具的强度、硬度、锚固能力等应按有关规定进行检验,符合要求才能使用.b、张拉前,应对预应力孔道钢筋按规定要求做试验,张拉前必须对构件端部预埋件、砼、预应力孔道全面检查,如发现有蜂窝、裂缝、露筋、空洞及孔道穿孔等缺陷,须按有关规定采取措施,端部的预埋钢板一定要垂直于孔道中心线,钢板上的焊渣、毛刺、砼残渣等要清除干净.c、张拉时砼强度不低于设计强度的90%,张拉顺序严格按照设计规定.d、为确保张拉的准确性,在张拉前对张拉设备进行标定.e、锚头平面必须与钢束孔道垂直,锚孔中心要对准管道中心.f、张拉应标注出标记以直接测定各钢绞线的伸长量,对伸长量不足的钢绞线应再次张拉到设计吨位.g、钢束张拉完毕后,严禁撞击锚头和钢束,钢绞线多余的长度应用切割机切除,切除后留下的钢绞线长度<指露出锚圈长度>不小于3cm.4.2压浆压浆前用空压机吹入无油份的压缩空气清洗管道,接着用0.01kg/L的生石灰水冲洗,用压缩空气吹干.水泥浆要求采用拌和机拌和,拌出的水泥浆必须具有良好的泌水性和和易性,在拌和时可渗入由试验确定的外掺剂.压浆时注意观察出气孔和出浆孔流出的水泥浆的变化,当流出的稠度和流入的稠度一致时,出气孔方可封闭.压浆后24小时内严禁梁体和管道振动.待水泥浆强度达到规定强度时浇筑封锚砼,浇筑前要对锚端砼面凿毛湿润.压浆时应注意以下事项:a、压浆前必须对孔道先进行检查,对排气孔、压浆孔、钢筋滑移等情况全面检查,并对压浆设备进行安装检查.b、压浆前应用压力清洗孔道,然后用空气排除孔内积水.c、孔道压浆水泥采用标号42.5级以上的普通硅酸盐水泥配制水泥浆,水灰比在0.4~0.5之间,搅拌后三小时泌水率宜控制在2%,为了保证有足够的流动性可掺入一定比例的减水剂.d、压浆泵输浆压力保持在0.7Mpa,以保证压入孔道的水泥浆密实.e、压浆顺序先下后上,并应对集中一处的孔道一次压完,以免因孔道漏浆造成孔道睹塞.当出浆孔流出相同的水泥浆后即用木塞塞住并保持一定的稳压时间,然后停止输浆.f、压浆时,每班留取不少于三组的7.07×7.07×7.07cm3立方体试块,标养28天,检查抗压强度作为水泥浆质量的评定依据.4.3封锚预应力锚固后的外露钢绞线长度不小于50mm,多余部分采用砂轮切割机切除,压浆后应将锚具清洗干净,浇筑封头砼前对直接接触的砼凿毛处理,设置钢筋网,浇筑封锚砼. 砼强度应与梁设计砼强度相同,其厚度不小于100mm,必须严格控制封锚后的梁体长度,使其与设计长度一致.4.4张拉工艺流程4.5张拉顺序①②③④4.6张拉程序0→初拉力<15%δk>→30%δk→100%δk<持荷2min>→锚固.5.张拉伸长值校核预应力张拉采用双控法张拉,同时应以伸长值进行校核,实际伸长值与理论伸长值的差值应控制在6%以内,如果差值超过6%应停止张拉,分析查明原因,必要时对理论伸长值进行修正.5.1预应力理论伸长值可按下式计算△L=P P×L/A P×E S具体计算见伸长值计算表5.2实际伸长值计算实际伸长值△L1=△L1+△L2△L1--从初应力至最大张拉力间的实际伸长值〕mm〔△L2-初应力下推算伸长值〕mm〔,可采用相邻级的伸长值〕采用15%δk→30%δk实际伸长值〔6.质量保证措施6.1锚具等张拉设备必须按要求进行各个项目的检测,检测合格后方可用于施工.6.2千斤顶与压力表应配套校验,以确定张拉力与压力表之间的关系曲线.在施工过程中油表、油泵、千斤顶严禁滥用.6.3按锚具型号及预应力钢绞线规格配套张拉设备,同时保证张拉设备量具有一定富余.6.4现场配有专用设备维修人员,保证设备完好率,以确保张拉工作的连续性.6.5张拉过程严格按规范要求,由专人统一指挥,施工前应向操作人员作好交底,及时准确做好施工记录.6.6张拉过程中千斤顶第一拉力的作用线应与预应力钢绞线的轴线一致,预应力钢绞线在张拉控制应力达到稳定后方可锚固.7.安全保证措施7.1砂轮切割机必须设安全防护罩,切割时用力均匀,防止碎片伤人.7.2张拉作业时,四周设防护,严禁非作业人员进场,所有作业人员均在千斤项一侧进行作业.7.3张拉作业时,如果发现异常情况应立即停止张拉,待查明原因后方可继续张拉.7.4压浆作业人员须戴防护目镜,以防止油管内液压油及水泥浆伤人.8.梁板张拉压浆作业人员组织:现场负责人:现场技术员:试验负责人:安全负责人:技术负责人:工程负责人:作业人员:XX桥预应力张拉参数计算一、理论伸长量:梁板为空心板,弯道弧度不大,可简化为直线段计算其伸长量.已知:δk=1395Mpa,A p=140mm2,L钢绞线=19.6+0.1+0.34=20.04m=20.04×103mm,E p =195×103N/mm 2,张拉力P p =δk×A p =1395×140=195.3×103N.则理论伸长量: mm Ep Ap L Pp L 143101951401004.20103.195Δ333=×××××==理 实测伸长量2Δ1ΔΔL L L +=1ΔL ——从初应力到最大张拉应力实测伸长值; 2ΔL ——初应力以下的推算值,采用相邻级的伸长值.现取初应力δκ15%δ初=: 0——→δk 〕2min 〔二、 张拉过程张拉应力与油压表对应读数计算:则ΔL1=L100%δk -L15%δk ,ΔL2=L30%δk -L15%δk ΔL =ΔL1+ΔL2=L100%δk + L30%δk -2L15%δk =[134.4,151.5]。

预应力钢筋混凝土空心板梁桥后张法预应力砼张拉施工方案

预应力钢筋混凝土空心板梁桥后张法预应力砼张拉施工方案

后张法预应力砼张拉施工方案第一章、工程概况一、工程概况二、水文、地质概况1、水文资料勘探深度范围内无地下水显现。

二、地质资料工点区涉及地层要紧为:第四系全新统风积细砂,下伏基岩为白垩系上统页岩夹砂岩。

按地层由新到老、由细到粗的原那么,1~3m厚为细砂,呈褐黄色;3~8m为页岩夹砂岩,呈褐黄色,粉砂状结构。

三、结构概况1、设计荷载:公路Ⅱ级。

二、设计车速:30Km/h。

3、桥长:m +20*3 m + m =。

4、桥梁宽度:m(防护栏杆)+ m(桥面净宽)+ m(防护栏杆)=7m5、地震:大体烈度7度,按7度设防。

6、要紧材料:1)、混凝土:上部20m预应力空心板梁、桥面现浇层、支承垫石C50混凝土盖梁、桥墩、桩基础、桥台、挡块、耳背墙C35混凝土搭板C30混凝土桥面铺装层10㎝C50混凝土、8cm沥青砼第二章预应力施工部位及要紧技术参数一、施工部位预制预应力空心板梁,梁高为,单跨跨径20 m。

预应力混凝土空心板梁共采计18片,边梁6片,梁宽度;中梁12片,梁宽。

二、技术参数一、预应力钢束采纳高强度、低松弛预应力钢绞线。

技术参数应符合现行国家标准《预应力混凝土用钢绞线》的规定,钢绞线单根直径为Ф,标准强度f=1860MPa,弹性模量为×105MPa。

pk钢绞线应无损伤、无死弯、无锈蚀,有出厂合格证和实验、化验单。

利用前逐盘抽样做抗拉、抗弯实验,性能符合《预应力混凝土用钢绞线》(GB/T5224-2003)的规定方可利用。

二、其抗拉标准强度fpk=1860MPa,中板采纳5Ф一束,中板预应力钢绞线锚下张拉操纵应力为957MPa,每束伸长量131mm,边板采纳6Ф一束,边板预应力钢绞线锚下张拉操纵应力为1148MPa,每束伸长量140mm,钢束张拉采纳“双控”操纵,以操纵应力为主,引伸量复核,混凝土强度大于等于设计强度的90%才能许诺进行张拉钢束。

3、锚具采纳15-5型、15-6型系列锚具及其配件,预应力管道采纳圆形波纹管。

16米预应力空心板张拉计算书

16米预应力空心板张拉计算书

16米预应力空心板张拉计算书一、编制依据1、《昆明市环湖东路第6合桥梁工程梁阶段施工图设计》:2、《城市桥梁工程施工与质量验收规范》3、《公路桥涵施工技术规范》JTJ 401-20004、《预应力混泥土用钢绞线》GB/T5224-2003二、材料准备及试验根据设计图纸,本合同段16米预应力空心板桥所用预应力钢绞线采用ф钢绞线(7ф5 ,公顷面积139mm2,标准强度fpk=1860 MPa,弹性模量E P = X105 MPa,设计采用高程低松驰钢绞线,松弛率% 。

三、张拉机具张拉油泵型号为:OVMZB4-500千斤顶型号为:仪表型号为:60 MPa工具锚型号为:OVM15G-1所用千斤顶、压力表均已委托云南建筑工程监督站标定。

详见《测试证书》:第207号,千斤顶编号为2805,对应压力表:09.11.12.437,校准方程为:Y=第206号,千斤顶编号为2806对应压力表号为09.11.12.487校对方程为Y=四、伸长值及控制预应力计算1、锚端张拉控制应力为:&K==2、单根钢绞线张拉控制力为:P=1395ⅹ139=3张拉端控制力为:1)、中板(12根钢绞线)P=ⅹ12=2)、边板(13根钢绞线)P=ⅹ13=4、钢绞线理论伸长值:△L=PⅹL)/(ApⅹEp)P-张拉端控制力为ⅹ103NL-钢绞线有效长度(mm),由于本预置厂为两片布置,钢绞线有效长度不相等时须实际丈量其有效长度(有效长度为钢绞线两端工具锚夹片内口距离为米);Ap-钢绞线截面积为139 mm2Ep-钢绞线弹性模量(ⅹ105 MPa)初应力时理论伸长量:△=ⅹⅹ103ⅹⅹ103/(139ⅹⅹ105)= mm30%控制力(二倍初应力)时理论伸长量:△=ⅹⅹ103ⅹⅹ103/(139ⅹⅹ105)= mm65%控制力时理论伸长量:△=ⅹⅹ103ⅹⅹ103/(139ⅹⅹ105)= mm100%控制力时理论伸长量:△L=ⅹ103ⅹⅹ103/(139ⅹⅹ105)= mm5、钢绞线实际伸长值:△L实=△L1+△L2△L1-从初应力至最大张拉应力间的实际丈量伸长值(mm)△L2-初应力时的理论推算值(mm),初应力控制为最大张拉力的15%。

20米空心板先张法控制张拉计算书

20米空心板先张法控制张拉计算书

20米空心板先张法控制张拉计算书一.预应力筋张拉顺序为:0 初应力σ0(10%σk ~20%) 100%σK持荷2 分钟σk(锚固)预制空心板梁采用应力与应变双重控制,即张拉力通过油表读数控制,但应与实际伸长值校核,实际伸长值与理论伸长值误差控制在6%之内,否则应暂停张拉,待查明原因并采取措施加以调整并经监理工程师同意后方可重新张拉。

二.整体张拉时其数据如下:对于20m板,采用Φj12.7mm高强度钢绞线。

1.中板(13颗钢绞线):控制张拉力P=1339×98.7×13×10-3=1718.07KN。

对于表09.11.22.2290:回归方程 Y1=0.0223X-0.238;Y2=0.0223X-0.238(Y 为油表读数,X为张拉力),钢绞线长度L按照37.2m计算。

a.应力10%时:张拉力P1=P*10%=1718.07*10%=171.81KNY1=0.0223*P1-0.238=0.0223*171.8-0.238=3.59MpaY2=0.0221*P1+0.0568=0.0221*171.8+0.0568=3.85Mpa△L=P1*L/A*E=171.8*37.2*105/98.7*13*1.95*105=2.55㎝b.应力20%时:张拉力P2=P*20%=1718.07*20%=343.61KNY1=0.0223*P2-0.238=0.0223*343.61-0.238=7.42MpaY2=0.0221*P2+0.0568=0.0221*343.61+0.0568=7.65Mpa△L=P2*L/A*E=343.61*37.2*105/98.7*13*1.95*105=5.11㎝c.应力100%时:张拉力P3=P*100%=1718.07*100%=1718.07KNY1=0.0223*P3-0.238=0.0223*1718.07-0.238=38.07MpaY2=0.0221*P3+0.0568=0.0221*1718.07+0.0568=38.03Mpa△L=P3*L/A*E=1718.07*37.2*105/98.7*13*1.95*105=25.54㎝2.边板(13颗钢绞线):控制张拉力P=1339×98.7×14×10-3=1850.23KN。

预应力空心板简易张拉方案

预应力空心板简易张拉方案

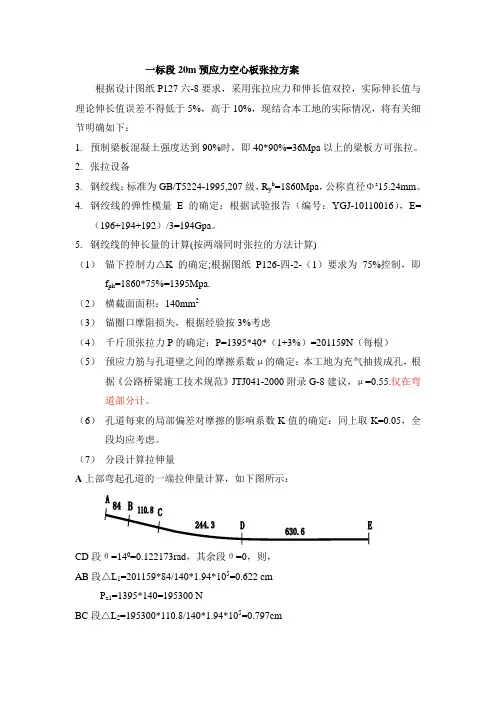

一标段20m预应力空心板张拉方案根据设计图纸P127六-8要求,采用张拉应力和伸长值双控,实际伸长值与理论伸长值误差不得低于5%,高于10%,现结合本工地的实际情况,将有关细节明确如下:1.预制梁板混凝土强度达到90%时,即40*90%=36Mpa以上的梁板方可张拉。

2.张拉设备3.钢绞线:标准为GB/T5224-1995,207级,R y b=1860Mpa,公称直径Φs15.24mm。

4.钢绞线的弹性模量E的确定:根据试验报告(编号:YGJ-10110016),E=(196+194+192)/3=194Gpa。

5.钢绞线的伸长量的计算(按两端同时张拉的方法计算)(1)锚下控制力△K的确定;根据图纸P126-四-2-(1)要求为75%控制,即f pk=1860*75%=1395Mpa.(2)横截面面积:140mm2(3)锚圈口摩阻损失,根据经验按3%考虑(4)千斤顶张拉力P的确定:P=1395*40*(1+3%)=201159N(每根)(5)预应力筋与孔道壁之间的摩擦系数μ的确定:本工地为充气抽拔成孔,根据《公路桥梁施工技术规范》JTJ041-2000附录G-8建议,μ=0.55.仅在弯道部分计。

(6)孔道每束的局部偏差对摩擦的影响系数K值的确定:同上取K=0.05,全段均应考虑。

(7)分段计算拉伸量A上部弯起孔道的一端拉伸量计算,如下图所示:CD段θ=140=0.122173rad,其余段θ=0,则,AB段△L1=201159*84/140*1.94*105=0.622 cmP z1=1395*140=195300 NBC段△L2=195300*110.8/140*1.94*105=0.797cmP z2=195300*e-(0.0015*1.108)cm=194976 NCD段△L3=194976*244.3/140*1.94*105=1.754cmP z3=194976*e-(0.0015*2.443+0.55*0.122173)cm =181638NDE段△L4=181638*6.306/140*1.94*105=4.217cmP z4=181638*e-(0.0015*6.306+0.55*0.122173)cm =168235N总拉伸量为:0.622+0.797+1.745+4.217=7.390cmB底部微弯起孔道的一端拉伸量计算,如下图所示CD段θ=12.50=0.021817,其余段θ=0,AB段△L1=201159*84/140*1.94*105=0.622 cmP z1=1395*140=195300 NBC段△L2=195300*60.6/140*1.94*105=0.436cmP z2=195300*e-(0.0015*0.606+0.55*0)cm=195123NCD段△L3=195123*130.9/140*1.94*105=0.940cmP z3=195123*e-(0.0015*1.309+0.55*0.021817)cm =192417NDE段△L4=192417*788.6/140*1.94*105=5.587cmP z4=192417*e-(0.0015*7.886+0.55*0)cm =190154N总拉伸量为:0.622+0.436+0.940+5.587=7.585cmC夹片回缩量补充张拉长度的确定:根据规范规定要求,回缩量不仅大于6mm,本工地按5mm控制。

20米空心板梁后张拉法预应力施工实施方案

20米空心板梁后张拉法预应力施工实施方案

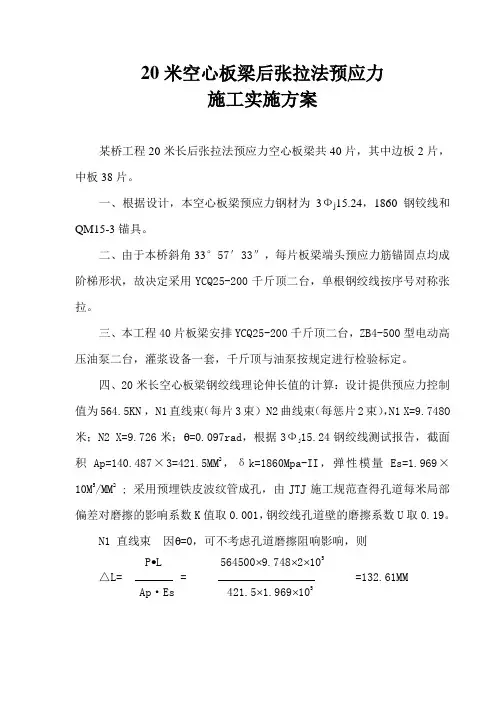

20米空心板梁后张拉法预应力施工实施方案某桥工程20米长后张拉法预应力空心板梁共40片,其中边板2片,中板38片。

一、根据设计,本空心板梁预应力钢材为3Фj15.24,1860钢铰线和QM15-3锚具。

二、由于本桥斜角33°57′33″,每片板梁端头预应力筋锚固点均成阶梯形状,故决定采用YCQ25-200千斤顶二台,单根钢绞线按序号对称张拉。

三、本工程40片板梁安排YCQ25-200千斤顶二台,ZB4-500型电动高压油泵二台,灌浆设备一套,千斤顶与油泵按规定进行检验标定。

四、20米长空心板梁钢绞线理论伸长值的计算:设计提供预应力控制值为564.5KN , N1直线束(每片3束) N2曲线束(每惩片2束),N1 X=9.748O 米;N2 X=9.726米;θ=0.097rad,根据3Фj15.24钢绞线测试报告,截面积Ap=140.487×3=421.5MM2,δk=1860Mpa-II,弹性模量Es=1.969×10M5/MM2 ; 采用预埋铁皮波纹管成孔,由JTJ施工规范查得孔道每米局部偏差对磨擦的影响系数K值取0.001,钢绞线孔道壁的磨擦系数U取0.19。

N1 直线束因θ=0,可不考虑孔道磨擦阻响影响,则P•L 564500⨯9.748⨯2⨯105△L= = =132.61MMAp·Es 421.5⨯1.969⨯105N2 曲线束θ=0.097rad,P • L 1-e-(k·x+u θ/2)△L= · [ ]×2Ap·Es k·x+u θ/2=128.89692mm 取△L=128.9mm四、张拉原则及张拉程序:1、张拉原则:I、根据设计要求张拉按两边成对对称张拉,张拉顺序如下:先张拉N1拉①束,再张拉N2②束,最后张拉N1第③束。

II、为保证施加预应力有效地传递和使构件均匀受力并减少弹性压缩损失,张拉宜分阶段对称地进行,每阶段持荷时间不小于1min 。

预应力空心板张拉计算书共9页

预应力空心板张拉计算书共9页

预应力空心板张拉计算书陈湾大桥空心板预应力张拉计算书一、概况K0+061陈湾大桥其上部结构16m、20m预制空心板,设计采用后张法施工工艺。

钢绞线为φs15.2、标准强度1860Mpa,锚下控制应力为1395Mpa。

二、注意事项①.预制梁板预应力钢束必须待混凝土立方体强度达到设计混凝土强度等级的85%后,且混凝土龄期不小于7d,方可张拉。

并采用两端同时张拉。

②.施加预应力应采用张拉力与伸长量双控。

当预应力钢束张拉大到设计张拉力时,实际引伸量值与理论伸量值的误差应控制在6%以内。

③.左N2右N2左N1右N11预应力钢束张拉必须采取措施以防止梁体发生侧弯,张拉程序为:左右右左N2。

④.孔道压浆采用C50水泥浆。

由于本工程所使用的钢绞线为低松弛钢绞线,故采用张拉程序为(用应力表示):0→0.10σk →0.20σk→1.0σk→持荷5min→锚固式中:σk——锚下控制张拉应力;σk =0.75fpk=0.75×1860=1395Mpa(主梁预应力钢束)为了防止主梁的侧弯,每一根钢束分3次张拉,采用对称张拉。

一组一组完成,张拉时应保证两端对称、均匀,张拉完成后,应及时压浆,并对端支座梁端及时进行封锚。

三、理论伸长值计算16m、20m空心板分中板、边板两种板型△L=PpL/APEPPp—预应力筋的平均张拉力(N)L—预应力筋的长度(mm)Ap—预应力筋的截面面积(mm2)Ep—预应力筋的弹性模量(N/mm2)△PP=P(1-e-(κχ+μθ))/(κχ+ μθ)P—预应力筋张拉端的张拉力(N);χ—从张拉端至计算截面的孔道长度(m);θ—从张拉端至计算截面曲线孔道部分切线的夹角之和(rad); 2 κ—孔道每束局部偏差对磨擦的影响系数;μ—预应力筋与孔道壁的磨擦系数;参与计算的参数表1①16m空心板1.中板参与计算的参数表23N1孔道:4×Φs15.2 σk =1395Mpa ab段P(κχ+μθ)P=P(1-e-)/(κχ+ μθ)=781200×(1- e-0.013185)/0.013185 =780685ab段L=PpL/APEP=(780685 ×879)÷(140×4×1.95×105)=6.4mmbc段PP=P(1-e-(κχ+μθ))/(κχ+ μθ)=192063=780685×(1- e-0.019544)/0.019544 =773106bc段L=PpL/APEP=(773106×1396)÷(140×4×1.95×105)=9.9mm cd段P)P=P(1-e-(κχ+μθ)/(κχ+ μθ)=192063=773106×(1- e-0.00829275)/0.00829275 =769909cd段L=PpL/APEP=(769909×5528.5)÷(140×4×1.95×105)=39mm L=(6.4+9.9+39)×2=110.6mm N2孔道:3×Φs15.2 σk =1395Mpa ab 段Pκχ+μθ)P=P(1-e-()/(κχ+ μθ)4=585900×(1- e-0.002655)/0.002655 =585123ab段L=PpL/APEP=(585123 ×1770)÷(140×3×1.95×105)=12.6mmbc段PP=P(1-e-(κχ+μθ))/(κχ+ μθ)=192063=585123×(1- e-0.0416315)/0.0416315 =573111bc段L=PpL/APEP=(573111×1571)÷(140×3×1.95×105)=11.0mmcd段PP=P(1-e-(κχ+μθ))/(κχ+ μθ)=192063=573111×(1- e-0.00573125)/0.00673125 =571186cd段L=PpL/APEP=(571186×4487.5)÷(140×3×1.95×105)=31.3mm L=(12.6+11+31.3)×2=109.8mm2.边板参与计算的参数表35N1孔道:4×Φs15.2 σk =1395Mpa ab段PP=P(1-e-(κχ+μθ))/(κχ+ μθ)=781200×(1- e-0.0013185)/0.0013185 =780685ab段L=PpL/APEP=(780685×879)÷(140×4×1.95×105)=6.3mmbc段PP=P(1-e-(κχ+μθ))/(κχ+ μθ)=192063=780685×(1- e-0.019544)/0.019544 =773106bc段L=PpL/APEP=(773106×1396)÷(140×4×1.95×105)=9.9mmcd段PP=P(1-e-(κχ+μθ))/(κχ+ μθ)=192063=773106×(1- e-0.00829275)/0.00829275 =769909cd段L=PpL/APEP6=(769909×5528.5)÷(140×4×1.95×105)=39mm L=(6.3+9.9+39)×2=110.4mm N2孔道:4×Φs15.2 σk =1395Mpa ab 段P+μθ)P=P(1-e-(κχ)/(κχ+ μθ)=781200×(1- e-0.002655)/0.002655 =780164ab段L=PpL/APEP=(780164×1770)÷(140×4×1.95×105)=12.6mmbc段PP=P(1-e-(κχ+μθ))/(κχ+ μθ)=192063=780164×(1- e-0.0416315)/0.0416315 =764147bc段L=PpL/APEP=(764147×1571)÷(140×4×1.95×105)=11mmcd段P)P=P(1-e-(κχ+μθ)/(κχ+ μθ)=192063=764147×(1- e-0.00573125)/0.00673125 =761581cd段L=PpL/APEP=(761581×4487.5)÷(140×4×1.95×105)=31.3mm 7L=(12.6+11+31.3)×2=109.8mm ②20m空心板1.中板参与计算的参数表4N1孔道:5×Φs15.2 σk =1395Mpa ab段PP=P(1-e-(κχ+μθ))/(κχ+ μθ)=976500×(1- e-0.01317)/0.001317=975857ab段L=PpL/APEP8=(975857 ×878)÷(140×5×1.95×105)=6.3mmbc段P+μθ)P=P(1-e-(κχ)/(κχ+ μθ)=192063=975857×(1- e-0.019544)/0.019544 =966383bc段L=PpL/APEP=(966383×1396)÷(140×5×1.95×105)=9.9mmcd段PP=P(1-e-(κχ+μθ))/(κχ+ μθ)=192063=966383×(1- e-0.01129275)/0.01129275 =960947cd段L=PpL/APEP=(960947×7528.5)÷(140×5×1.95×105)=53mmL=(6.3+9.9+53)×2=138.4mm N2孔道:4×Φs15.2 σk =1395Mpa ab 段P(κχ+μθ)P=P(1-e-)/(κχ+ μθ)=781200×(1- e-0.0039975)/0.0039975 =779641ab段L=PpL/APEP=(779641×2665)÷(140×4×1.95×105)=19mm9bc段PP=P(1-e-(κχ+μθ))/(κχ+ μθ)=192063=779641×(1- e-0.0416315)/0.0416315 =763635bc段L=PpL/APEP=(763635×1571)÷(140×4×1.95×105)=11mmcd段PP=P(1-e-(κχ+μθ))/(κχ+ μθ)=192063=763635×(1- e-0.0084525)/0.0084525 =760417cd段L=PpL/APEP=(760417×5603.5)÷(140×4×1.95×105)=39mm L=(19+11+39)×2=138mm2.边板参与计算的参数表410N1孔道:5×Φs15.2 σk =1395Mpa ab段P(κχ+μθ)P=P(1-e-)/(κχ+ μθ)=976500×(1- e-0.01317)/0.001317 =975857ab段L=PpL/APEP=(975857 ×878)÷(140×5×1.95×105)=6.3mmbc段P-(κχ+μθ)P=P(1-e)/(κχ+ μθ)=192063=975857×(1- e-0.019544)/0.019544 =966383bc段L=PpL/APEP=(966383×1396)÷(140×5×1.95×105)=9.9mmcd段Pθ)P=P(1-e-(κχ+μ)/(κχ+ μθ)=192063=966383×(1- e-0.01129275)/0.01129275 =960947cd段L=PpL/APEP=(960947×7528.5)÷(140×5×1.95×105)=53mmL=(6.3+9.9+53)×2=138.4mm N2孔道:5×Φs15.2 σk =1395Mpa ab 段Pκχ+μθ)P=P(1-e-()/(κχ+ μθ)11=976500×(1- e-0.0039975)/0.0039975 =974551ab段L=PpL/APEP=(974551×2665)÷(140×5×1.95×105)=19mmbc段PP=P(1-e-(κχ+μθ))/(κχ+ μθ)=192063=974551×(1- e-0.0416315)/0.0416315 =954544bc段L=PpL/APEP=(954544×1571)÷(140×5×1.95×105)=11mmcd段PP=P(1-e-(κχ+μθ))/(κχ+ μθ)=192063=954544×(1- e-0.0084525)/0.0084525 =950521cd段L=PpL/APEP=(950521×5603.5)÷(140×5×1.95×105)=39mm L=(19+11+39)×2=138mm ③结论16m空心板1220m空心板四、其它因素造成的钢绞线伸长值锚具变形、钢筋回缩按6mm计(一端)两端合计12mm 详见《设计说明》第二部分桥梁,第3条设计要点,第3.3款。

后张法预应力空心板张拉施工方案

后张法预应力空心板张拉施工方案

后张法预应力空心板张拉施工方案一、工程概述我标段共有中桥五座,通道一道,设计均为16m后张法预应力砼空心板,砼标号为C50,本标段共有后张预应力空心板520片。

二、施工准备工作1、原材料准备钢筋采用唐钢生产的Ⅰ、Ⅱ级钢筋,钢绞线采用烟台鞍钢斯凯特钢丝有限公司生产的钢绞线,锚具采用河南开封中原预应力工艺设备厂生产的锚具,水泥采用冀东水泥股份有限公司生产的P。

O42。

5R 水泥,砂采用抚宁洋河砂场的砂。

水采用自打井饮用水,外掺剂采用秦皇岛顺凯达建筑材料有限公司的SKD-5型减水剂,以上各种原材料经检验均符合《技术规范》要求,并经监理工程师认可,进场数量满足目前施工要求。

2、机械设备准备(1)120KW发电机1台,30KW发电机1台,30T龙门吊二组,钢筋切断机1台,成型机1台,闪光对焊机1台,电焊机4台,HZS50型混凝土拌和楼2座,ZL30型装载机2台,振捣棒20根。

混凝土拌和站已经计量部门标定完毕,具备生产能力.(2)张拉配套设备4套(千斤顶、高压油泵、压力表),已经校验符合要求.(3)锚具、夹具、连接器等经检测符合《技术规范》要求.3、施工组织机构及技术交底由桥梁副经理田春孝负责生产安排,桥梁三队负责施工,技术员2名,试验员2名,现场管理人员5名,技术工20名,普工40名。

施工前对全体施工人员进行一次详细的技术交底和安全交底,主要包括施工工艺、方法、操作过程、质量控制要点及质量检验标准、方法,以及安全操作规程和安全注意事项。

三、施工工艺1、预制场的布设预制场共承担520片后张法预应力空心板的预制工作。

根据施工工期要求,本工程在预制场内建造56个底模,底模用C30砼浇筑而成,中间砼厚度为35cm,端头2m砼厚度为45cm,端头3m铺设钢筋网,间距为20c m×20cm.2、预应力施工1)、预应力孔道成孔采用预埋金属波纹管成孔工艺.波纹管要求无损伤、不变形,用于制造金属波纹管的低碳钢带其厚度不宜小于0.3mm。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

预应力空心板张拉方案一、工程概况×小桥,位于×村跨越永定河支流,新建桥梁中心桩号为K8+798,桥梁中线的法线与河道水流方向的交叉角度为0o。

桥梁上部结构采用2— 13m 后张法预应力混凝土简支空心板,下部结构:桥台为柱式台,钻孔桩基础,桥墩为柱式墩,钻孔桩基础。

本桥桥面为双幅 2 ×(0.5m 墙式护栏 +11.0m 行车道 +0.5m 墙式护栏) +7m 间隔带,全宽 31m。

全桥共有 36 块预制板,其中28 块中板, 8 块边板,板高 0.7m。

二、编制依据1)《×道路工程一阶段施工图设计》;2)《公路桥涵施工技术规范》(JTG/T F50-2011);3)《公路工程技术标准》( JTG B01-2003);4)《公路工程质量验收评定标准》( JTJ F80/1-2011);5)现场踏勘、调查所掌握的第一手资料;6)我单位现有技术管理力量、物资装备以及多年来在类似工程施工中积累的丰富施工经验。

三、准备工作预应力钢束根据图纸设计要求本工程采用抗拉强度标准值 f pk1860 MPa ,公称直径 15.20mm 的低松弛高强度钢绞线,钢绞线性能与质量应符合《预应力混凝土用钢绞线》(GB/T 5224)中相关规定。

依图纸选取设计参数:预应力钢束弹性模量E p 1.95 105 MPa ,松弛率0.035 ,松弛系数0.3 。

根据设计图纸说明:锚具变形、回缩按6mm(一端)计算,金属波纹管摩阻系数0.25 ,偏差系数0.0015 。

钢绞线的下料,应采用切断机或砂轮锯切断,严禁采用电弧切割。

钢绞线应保持清洁,在存放和搬运过程中应避免使其产生机械损伤和有害的锈蚀。

进场后的存放时间不宜超过 6 个月,且宜存放在干燥、防潮、通风良好、无腐蚀气体和介质的仓库内,在室外存放时,不得直接堆放在地面,应支垫并遮盖,防止雨露和各种腐蚀性介质对其产生不利影响。

预应力钢束由多根钢丝或钢绞线组成且当采取整束穿入孔道内时应预先编束,编束时应将钢丝或钢绞线逐根理顺,防止缠绕,并应每隔1~1.5m 捆绑一次,时期绑扎牢固,顺直。

锚具、夹具和连接器应按设计规定采用,并应具有可靠的锚固性能、足够的承载能力和良好的适用性,应能保证充分发挥预应力钢束的强度、并保证安全地实现预应力张拉作业,其性能和质量应符合现行国家标准《预应力筋用锚具、夹具和连接器》( GB/T 14370)的规定。

锚具、夹具和连接器在存放、搬运及使用期间均应妥善防护,避免锈蚀、沾污、遭受机械损伤、混淆和散失,但临时性的防护措施应不影响其安装和永久性防腐的实施。

预座力筋用锚具产品应配套使用,同一结构或构件中应采用同一生产厂的产品,工作锚不得作为工具锚使用。

夹片式锚具的限位板和工具锚宜采用与工作锚同一生产厂的配套产品。

金属波纹管宜采用镀锌钢带制作,壁厚不宜小于0.3mm。

性能和质量应符合现行行业标准《预应力混凝土用金属波纹管》(JG 225)的规定。

波纹管在搬运时应采用非金属绳捆扎,或采用专用框架装载,不得抛摔或在地面上拖拉。

波纹管在存放时应远离热源及可能遭受各种腐蚀性气体、介质影响的地方,存放时间不宜超过 6 个月,在室外存放时不得直接堆于地面,应支垫并遮盖。

预应力张拉用的机具设备和仪表应符合下列规定:张拉千斤顶的额定张拉力宜为所需张拉力的 1.5 倍,且不得小于 1.2 倍。

与千斤顶配套使用的压力表应选用防振型产品,其最大读数应为张拉力的 1.5~2.0 倍,标定精度应不低于 1.0 级。

张拉机具设备应与锚具产品配套使用,并应在使用前迸行校正、检验和标定。

张拉用的千斤顶与压力表应配套标定、配套使用,标定应在经国家授权的法定计量技术机构定期进行,标定时千斤顶活塞的运行方向应与实际张拉工作状态一致。

当赴于下列情况之一时,应重新进行标定:1)使用时间超过 6 个月,2)张拉次数超过 300 次,3)使用过程中千斤顶或压力表出现异常情况,4)千斤顶检修或更换配件后。

本工程使用编号12498 的 YDC1500 型液压千斤顶配编号576 压力表线性回归方程为:F 27.918P8.3389本工程使用编号12499 的 YDC1500 型液压千斤顶配编号439 压力表线性回归方程为:F 27.915P 4.0667检定日期: 2012 年 08 月 27 日,有效期至: 2013 年 02 月 26 日。

四、安装预应力管道后张预应力混凝土结构或构件的孔道时,应符合下列规定:1)管道的规格、尺寸应符合设计规定。

2)管道应按设计规定的坐标位置进行安装,并应采用定位钢筋固定,使其能牢固地置于模板内的设计位置,且在混凝土浇筑期间不产生位移。

管道与普通钢筋重叠时,应移动普通钢筋,不得改变管道的设计坐标位置。

固定各种成孔管道用的定位钢筋的间距,依设计要求为 0.5m,位于曲线上的管道和扁平波纹管道应适当加密。

定位后的管道应平顺, .其端部的中心线应与锚垫板相垂直。

3)所有管道均应在每个顶点设排气孔及需要时在每个低点设排水孔。

4)管道安装完毕后,其端口应采取可靠措施临时封堵,防止水或其他杂物进入。

5)后张预应力管道安装的允许徧差应符合表 4.5 的规定。

表 4.5 后张预应力管道安装允许偏差项目允许偏差 (mm)梁长方向30管道坐标梁高方向10同排10管道间距上下层10五、安装预应力钢束预应力钢束的安装应符合下列规定:1)预应力钢束穿束前应检查锚垫板和孔道,锚垫板的位置应准确,孔道内应畅通,无水和其他杂物。

2)宜将一根钢束中的全部预应力筋编束后整体穿入孔道中,整体穿束时,束的前端宜设置穿束网套或特制的牵引头,应保持预应力钢束顺直,且仅应前后拖动,不得扭转。

对钢绞线,可采用穿束机逐根将其穿入孔道内,但应保证其在孔道内不发生相互缠绕。

3)在任何情况下,当在安装有预应力钢束的结构或构件附近进行电焊时,均应对全部预应力钢绞束、管道和附属结构进行保护,防止溅上焊渣或造成其他破坏。

4)对在混凝土浇筑之前穿束的管道,预应力钢束安装完成后,应进行全面检查,查出可能破坏的管道。

在混凝土浇筑前,应将管道上所有非有意留的孔、开口或损坏之处修复,并应在浇筑混凝土过程中随时检查预应力钢束能否在管道内自由移动。

六、安装锚具锚具、夹具和连接器在安装前,应擦拭干净,安装时应符合下列规定:锚具和连接器的安装位置应准确,且应与孔道对中。

锚垫板上设置有对中止口时,应防止锚具偏出止口。

安装夹片时,应使夹片的外露长度基本一致。

采用螺母锚固的支撑式锚具,安装时应逐个检查螺纹的配合情况,应保证在张拉和锚固过程中能顺利旋合拧紧。

七、施加预应力1、施加预应力之前,施工现场的准备工作及结构或构件需达到的要求应符合下列规定:1)施工现场已具备经批准的张拉顺序、张拉程序和施工作业指导书,经培训掌握预应力施工知识和正确操作的施工人员.以及能保证操作人员和设备安全的防护措施。

2)锚具安装正确,结构或构件混凝土已达到要求的强度:不小于 85% 设计混凝土强度等级和龄期不低于 7d。

3) 预应力钢束的张拉顺序应符合设计规定:左N1→右N2→右N1→左N2。

2、对预应力钢束施加预应力时,应符合下列规定:1)千斤顶安装时,工具锚应与前端的工具锚对正,工具锚和工作锚之间的各根预应力钢束不得错位、扭绞。

实施张拉时,千斤顶和预应力钢束、锚具的中心线应位于同一轴线上。

2)预应力钢束的张拉顺序和张拉控制力应符合设计规定:锚下控制应力为0.75 f pk1395MPa 。

3)预应力钢束采用应力控制方法张拉时,应以伸长值进行校核。

实际伸长值与理论伸长值的差值应符合设计规定,其偏差应控制在±6%以内,否则应暂停张拉,待查明原因并采取措施予以调整后,方可继续张拉。

预应力钢束的理论伸长值可按下式计算:P p LLA p E p式中:L ——预应力钢束的长度 (mm),A p——预应力钢束的截面面积(mm2),本工程取 140mm2。

E p——预应力钢束的弹性模量(N/mm2),本工程取 1.95 ×105MPa 。

P p——预应力钢束的平均张拉力(N) ,直线预应力钢束取张拉端的拉力,两端张拉的曲线预应力钢束,计算方法如下:P(1 e (kx) )P pkx式中 :P ——预应力钢束张拉端的张拉力(N),x ——从张拉端至计算截面的孔道长度(m),——从张拉端至计算截面曲线孔道部分切线的夹角之和(rad)。

——预应力钢筋与孔道壁的摩擦系数,本工程依图纸设计取0.25。

k ——孔道每米局部偏差对摩擦的影响系数,本工程依图纸设计取0.0015。

预应力钢束张拉时,应先调整到初应力0,本工程初应力取010%con ,伸长值应从初应力时开始量测。

预应力钢束的实际伸长值除量测的伸长值外,必须加上初应力以下的推算伸长值。

对后张法构件,在张拉过程中产生的弹性压缩值一般可省略。

预应力钢束张拉的实际伸长值L (mm),可按下式计算:L L1L2式中:L1——从初应力至最大张拉应力con 间的实测伸长值(mm),L2——初应力以下的推算伸长值(mm),可采用相邻级的伸长值,本工程取10%con 至 20% con对应的伸长值。

4)后张预应力筋的张拉程序应符合规范进行。

表 7.2.4 后张预应力筋的张拉程序锚具与预应力筋类别张拉程序夹片式等具自钢铰线束、普通松驰预应力筋:0→初应力→ 1.03σ 锚con(固) 锚性锚具钢丝束低松弛预应力筋:0→初应力→σcon(持荷5min锚固)钢铰线束、0→初应力→ 1.05 σ con(持荷 5min)→σ con(锚固 ) 其他锚具钢丝束0→初应力→ 1.05 σ con(持荷 5min)→ 0→σ con(锚固 ) 螺母锚固锚具螺纹钢筋0 →初应力→σ con(持荷 5min)→ 0 →σ con(锚固 ) 注: 1.表中σ con为张拉时的控制应力,包括预应力损失值。

2.两端同时张拉时,两端千斤顶升降压、画线、测伸长等工作应基本一致。

本工程采用低松弛预应力筋:0 →初应力→σ con(持荷 5min 锚固 )。

5)后张预应力筋断丝和滑移的数量不得超过下表的控制数。

表7.2.5 后张预应力筋断丝、滑移限制类别检查项目控制数每束钢丝断丝或滑丝 1 根钢丝束和钢铰线每束钢绞线断丝或滑丝 1 丝束每个断面断丝之和不超过1%该断面钢丝总数的螺纹钢筋断筋或滑移不容许注: 1.钢绞线断丝系指单根钢绞线内钢丝的断丝。

2.超过表列控制数时,原则上应更换,当不能更换时,在许可的条件下,可采取补救措施,如提高其他束预应力值,但须满足设计上各阶段极限状态的要求。

6)预应力钢束在张拉控制应力达到稳定后方可锚固。

对夹片式锚具,锚固后夹片顶面应平齐,其互相间的错位不宜大于 2mm,且露出锚具外的高度不应大于 4mm。
