清单计价规则及要求
清单计价规范及计算规则(详细版本).

附件:1、《建设工程工程量清单计价规范》1 总则1.0.1为规范工程造价计价行为,统一建设工程工程量清单的编制和计价方法,根据《中华人民共和国建筑法》、《中华人民共和国合同法》、《中华人民共和国招标投标法》等法律法规,制定本规范。
1.0.2 本规范适用于建设工程工程量清单计价活动。
1.0.3 全部使用国有资金投资或国有资金投资为主 (以下二者简称“国有资金投资”的工程建设项目. 必须采用工程量清单计价。
1.0.4非国有资金投资的工程建设项目,可采用工程量清单计价。
1.0.5 工程量清单、招标控制价、投标报价、工程价款结算等工程造价文件的编制与核对应由具有资格的工程造价专业人员承担。
1.0.6 建设工程工程量清单计价活动应遵循客观、公正、公平的原则。
1.0.7 本规范附录 A 、附录 B 、附录 C 、附录 D 、附录 E 、附录 F 应作为编制工程量清单的依据。
1 附录 A 为建筑工程工程量清单项目及计算规则,适用于工业与民用建筑物和构筑物工程。
2 附录 B 为装饰装修工程工程量清单项目及计算规则, 适用于工业与民用建筑物和构筑物的装饰装修工程。
3 附录 C 为安装工程工程量清单项目及计算规则,适用于工业与民用安装工程。
4 附录 D 为市政工程工程量清单项目及计算规则,适用于城市市政建设工程。
5 附录 E 为园林绿化工程工程量清单项目及计算规则,适用于园林绿化工程。
6 附录 F 为矿山工程工程量清单项目及计算规则,适用于矿山工程。
1.0.8建设工程工程量清单计价活动,除应遵守本规范外,尚应符合国家现行有关标准的规定。
2 术语2.0.1 工程量清单建设工程的分部分项工程项目、措施项目、其他项目、规费项目和税金项目的名称和相应数量等的明细清单。
2.0.2 项目编码分部分项工程量清单项目名称的数字标识。
2.0.3 项目特征构成分部分项工程量清单项目、措施项目自身价值的本质特征2.0.4 综合单价完成一个规定计量单位的分部分项工程量清单项目或措施清单项目所需的人工费、材料费、施工机械使用费和企业管理费与利润,以及一定范围内的风险费用。
清单计价规范及计算规则(详细版本).

附件:1、《建设工程工程量清单计价规范》1 总则1.0.1为规范工程造价计价行为,统一建设工程工程量清单的编制和计价方法,根据《中华人民共和国建筑法》、《中华人民共和国合同法》、《中华人民共和国招标投标法》等法律法规,制定本规范。
1.0.2 本规范适用于建设工程工程量清单计价活动。
1.0.3 全部使用国有资金投资或国有资金投资为主 (以下二者简称“国有资金投资”的工程建设项目. 必须采用工程量清单计价。
1.0.4非国有资金投资的工程建设项目,可采用工程量清单计价。
1.0.5 工程量清单、招标控制价、投标报价、工程价款结算等工程造价文件的编制与核对应由具有资格的工程造价专业人员承担。
1.0.6 建设工程工程量清单计价活动应遵循客观、公正、公平的原则。
1.0.7 本规范附录 A 、附录 B 、附录 C 、附录 D 、附录 E 、附录 F 应作为编制工程量清单的依据。
1 附录 A 为建筑工程工程量清单项目及计算规则,适用于工业与民用建筑物和构筑物工程。
2 附录 B 为装饰装修工程工程量清单项目及计算规则, 适用于工业与民用建筑物和构筑物的装饰装修工程。
3 附录 C 为安装工程工程量清单项目及计算规则,适用于工业与民用安装工程。
4 附录 D 为市政工程工程量清单项目及计算规则,适用于城市市政建设工程。
5 附录 E 为园林绿化工程工程量清单项目及计算规则,适用于园林绿化工程。
6 附录 F 为矿山工程工程量清单项目及计算规则,适用于矿山工程。
1.0.8建设工程工程量清单计价活动,除应遵守本规范外,尚应符合国家现行有关标准的规定。
2 术语2.0.1 工程量清单建设工程的分部分项工程项目、措施项目、其他项目、规费项目和税金项目的名称和相应数量等的明细清单。
2.0.2 项目编码分部分项工程量清单项目名称的数字标识。
2.0.3 项目特征构成分部分项工程量清单项目、措施项目自身价值的本质特征2.0.4 综合单价完成一个规定计量单位的分部分项工程量清单项目或措施清单项目所需的人工费、材料费、施工机械使用费和企业管理费与利润,以及一定范围内的风险费用。
建设工程工程量清单计价规范

建设工程工程量清单计价规范1. 引言建设工程工程量清单计价规范是指在建设工程项目中,根据工程量清单来计算工程造价的一套规范性文件。
它是标准化、科学化、合理化开展建设工程计价工作的基础,对于准确计算工程的造价、控制工程的成本具有重要意义。
本文将从编制工程量清单、计价基准、计算公式等方面介绍建设工程工程量清单计价规范。
2. 编制工程量清单2.1 目的与要求编制工程量清单的目的是为了全面、准确地记录工程包含的各项工程量,并为计算工程造价提供基础数据。
编制工程量清单应符合以下要求:- 各项工程量要具体明确,不能出现歧义;- 工程量单位要统一规范,便于计算;- 工程量要按照施工顺序排列,便于施工组织;- 工程量要细化到足够的程度,便于计算和控制。
2.2 编制流程编制工程量清单的流程包括:- 概况资料的准备:包括项目名称、工程地点、建设单位等基本信息;- 工程划分和量体系的确定:根据工程设计图纸和施工方案,划分工程量清单的细项;- 统计计算:根据施工图纸和规范,计算各项工程量;- 编制工程量清单:按照统一的格式和计价规则,将各项工程量逐项填入清单表格;- 审核和调整:对编制完成的工程量清单进行审核和调整,确保准确性和合理性。
3. 计价基准3.1 基本概念计价基准是指用于确定工程造价的基本参数和标准。
常见的计价基准包括:- 单价基准:是指在计价过程中,将单位工程量的价格作为计价的基准;- 综合指数基准:是指将综合指数(如物价指数、劳动力指数)作为计价的基准;- 工作量基准:是指根据工程所用工作量(如工日、工时等)作为计价的基准。
3.2 计价方法计价方法是根据计价基准来确定工程造价的方法。
常见的计价方法包括:- 直接费用法:根据直接费用对工程造价进行计算,直接费用包括人工费、材料费、机械费等;- 单价分析法:按照单位工程量的价格对工程进行计价;- 右因子法:将工程造价与综合指数挂钩,根据综合指数的变化来调整工程造价。
市政工程清单计价规范

市政工程清单计价规范市政工程清单计价规范是指对市政工程项目进行清单计价的规范和要求。
下面,我将为您介绍市政工程清单计价规范的主要内容,包括清单编制、计价规则、计价依据和计价核准等方面。
一、清单编制市政工程清单按照工程项目的不同分为不同的清单类别,例如土石方工程清单、绿化工程清单、排水工程清单等。
每个清单类别中包括相应的工程项目和工程量计算方法。
1. 工程项目:清单中列举了市政工程项目的具体内容,例如挖土方、石方开采、回填土等。
每个工程项目应具有唯一的编码、名称和单位。
2. 工程量计算方法:清单明确了每个工程项目的工程量计算方法。
例如,挖土方的工程量可以按照土方开挖的平均高度和开挖面积计算。
二、计价规则市政工程清单的计价规则主要包括单价计价规则和总价计价规则。
1. 单价计价规则:根据每个工程项目的单价和工程量计算出每个项目的价格,然后将各个项目的价格相加得到总计价。
2. 总价计价规则:根据每个工程项目的总价计算出项目的价格,总价计价规则适用于工程量小、单价较高的项目。
三、计价依据市政工程清单的计价依据主要包括工程量、单价和市政工程设备费用。
1. 工程量:市政工程清单的工程量是根据施工图纸和设计文件计算得出的,可以通过实地勘测和测量进行验证。
2. 单价:市政工程清单的单价是根据市场价格和工程量计算得出的,一般可以参考行业标准和市场行情。
3. 市政工程设备费用:市政工程设备费用是指施工过程中需要使用的大型机械设备的租赁费用,包括挖掘机、装载机、压路机等。
四、计价核准市政工程清单的计价核准是指在编制完成后进行核对和审批的过程。
计价核准需要对清单的工程项目、工程量、单价和总价进行严格的审核,确保计价结果的准确性和合理性。
综上所述,市政工程清单计价规范是对市政工程项目进行清单计价的规范和要求。
通过清单编制、计价规则、计价依据和计价核准等方面的规定,可以确保市政工程项目的计价结果准确、合理,保障施工过程的顺利进行。
清单计价规范-4

基础断面面积=中间基础面积+两边大放脚面积 =墙宽*基础高度+大放脚增加断面面积
放脚层数
一 二 三
增加断面面积
等高
不等高
ห้องสมุดไป่ตู้
0.01575
0.01575
0.04725
0.03938
0.0945
0.07875
例1:某条形基础长50m,墙厚一砖半,高 0.9m,三层等高式大放脚,计算该条基工 程量。

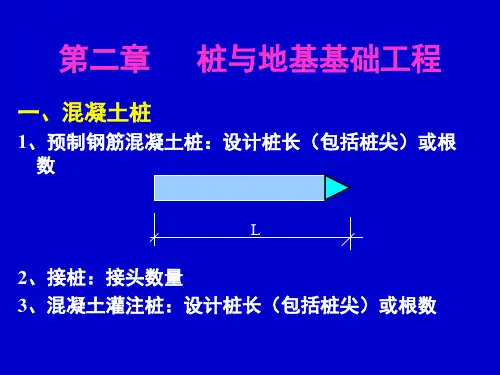

第二章 桩与地基基础工程
一、混凝土桩
1、预制钢筋混凝土桩:设计桩长(包括桩尖)或根 数
L
2、接桩:接头数量 3、混凝土灌注桩:设计桩长(包括桩尖)或根数
二、其他桩 其他各类桩均以桩长(包括桩尖)计算
三、地基与边坡处理 1、地下连续墙:墙中心线长度*厚度*槽深 2、地基强夯:实际面积
第三章 砌筑工程
一、砖基础
1、砖基础与砖墙(身)的划分应以设计室内地坪 为界。基础与墙身使用不同材料,位于设计室内 地坪 ±300 cm 以内时,以不同材料为界,超过 ± 300 cm ,应以设计室内地坪为界。砖围墙应 以设计室外地坪为界。
±0.00
-0.45
2、基本规则:按设计图示尺寸以体积计算, 即基础断面面积*基础长度 基础长度:外墙按中心线计算 内墙按基础净长线计算。
解:
条基工程量=(0.365*0.9+0.0945)*50
=21.150 m3
400 240
4、独立基础 砖柱基础(四面大放脚)
例2:
365
5、应扣除: 地圈梁、构造柱所占体积、单个面积超过
0.3m2的孔洞
建设工程工程量清单计价规范大全

2019《建设工程工程量清单计价规范》GB50500-20131总则1.0.1为规范建设工程造价计价行为,统一建设工程计价文件的编制原则和计价方法,根据《中华人民共和国建筑法》、《中华人民共和国合同法》、《中华人民共和国招标投标法》等法律法规,制定本规范。
1.0.2本规范适用于建设工程发承包及实施阶段的计价活动。
1.0.3建设工程发承包及实施阶段的丁程造价应由分部分项工程费、措施项目费、其他项目费、规费和税金组成。
1.0.4招标工程量清单、招标控制价、投标报价、工程计量、合同价款调整、合同价款结算与支付以及工程造价鉴定等工程造价文件的编制与核对,应由具有专专业资格的工程造价人员承担。
1.0.5承担工程造价文件的编制与核对的工程造价人员及其所在单位,应对工程造价文件的质量负责。
1.0.6建设工程发承包及实施阶段的计价活动应遵循客观、公正、公平的原则。
1.0.7建设工程发承包及实施阶段的计价活动,除应符合本规范外,尚应符合国家现行有关标准的规定。
2术语2.0.1工程量清单载明建设工程分部分项工程项目、措施项目、其他项目的名称和相应数量以及规费、税金项目等内容的明细清单。
2.0.2招标工程量清单招标人依据国家标准、招标文件、设计文件以及施工现场实际情况编制的,随招标文件发布供投标报价的工程量清单,包括其说明和表格。
2.0.3已标价工程量清单构成合同文件组成部分的投标文件中已标明价格,经算术性错误修正(如有)且承包人已确认的工程量清单,包括其说明和表格。
2.0.4分部分项工程分部工程是单项或单位工程的组成部分,是按结构部位、路段长度及施工特点或施工任务将单项或单位工程划分为若干分部的工程;分项工程是分部工程的组成部分,是按不同施工方法、材料、工序及路段长度等将分部工程划分为若干个分项或项目的工程。
2.0.5措施项目为完成工程项目施工,发生于该工程施工准备和施工过程中的技术、生活、安全、环境保护等方面的项目。
2024清单计价规范《工程量计算规则》

2024清单计价规范《工程量计算规则》2024年,为了规范工程量计算的计价方法和标准,中国工程造价管理协会发布了《工程量计算规则》(简称《规则》),为工程项目的计价提供了准确、公平、科学的依据。
《规则》主要包括以下内容:1.工程量的计算方法:《规则》明确了工程量的计算方法,包括直接计算、合并计算和控制计算三种方法。
直接计算是对每项工程量分别计算,合并计算是将相同类型的工程量合并计算,控制计算是在直接计算的基础上进行修正。
根据实际情况,可选择不同的计算方法。
2.工程量的计算单位:《规则》规定了各类工程量的计算单位,如土方开挖计算单位为立方米,混凝土计算单位为立方米,砖砌体计算单位为平方米等。
统一的计算单位使得不同工程量之间可以进行比较,便于计价。
3.工程量计算的内容:《规则》详细列出了各类工程量的计算内容,包括土方工程量、砌筑工程量、混凝土工程量、钢筋工程量、木工工程量、装饰装修工程量等。
每个工程量的计算内容包括了所需材料数量、施工工艺等要素,确保计算结果的准确性。
4.工程量计算的原则:《规则》明确了工程量计算的原则,包括全面性原则、细化性原则、独立性原则和叠加性原则。
全面性原则要求计算时要考虑工程量所需的全部材料和工方法,细化性原则要求将工程量细化到最小单位,独立性原则要求对于不同类型的工程量要分别计算,叠加性原则要求计算结果可相加。
5.工程量计算的要求:《规则》提出了对工程量计算的要求,包括准确性、科学性、合理性和可比性等。
准确性要求计算结果准确无误,科学性要求计算方法符合工程实际情况,合理性要求计价结果合理可靠,可比性要求计价结果能够与其他项目进行比较。
6.工程量计算的程序:《规则》规定了工程量计算的程序,包括资料收集、数据整理、计算核对和计算报告等。
每个步骤都有具体的要求和标准,确保计算的严谨和规范。
7.工程量计算的核审和审定:《规则》要求工程量计算必须经过核审和审定。
核审是指对计算过程和结果进行审查,审定是指对核审结果进行最终确认。
清单计价规范

清单计价规范:1、全部使用国有资金投资或国有资金投资为主以下二者简称国有资金投资的建设工程施工发承包,必须采用工程量清单计价.2、分部分项工程和措施项目清单应采用综合单价计价.3、招标工程量清单标明的工程量是投标人投标报价的共同基础,竣工结算的工程量按发、承包双方在合同中约定应予计量且实际完成的工程量确定.4、措施项目清单中的安全文明施工费应按照国家或省级、行业建设主管部门的规定计价,不得作为竞争性费用.5、规费和税金应按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用.6、招标工程量清单必须作为招标文件的组成部分,其准确性和完整性由招标人负责.7、分部分项工程量清单应载明项目编码、项目名称、项目特征、计量单位和工程量.8、分部分项工程量清单应根据相关工程现行国家计量规范规定的项目编码、项目名称、项目特征、计量单位和工程量计算规则进行编制.9、投标报价不得低于工程成本.10、投标人应按招标工程量清单填报价格.项目编码、项目名称、项目特征、计量单位、工程量必须与招标工程量清单一致.工程造价的构成:1、工程造价特点:大额性、单个性、动态性、层次性、阶段性多次性.2、提出项目建议书可行性研究报告投资估算、初步设计投资概算、技术设计修正概算、施工图设计施工预算、招标中标价、合同签订合同价、合同实施阶段结算价、竣工验收竣工结算3、工程造价的关键控制环节决策阶段做好投资估算:对工程造价起指导性和总体控制作用.设计阶段强调限额设计:设计是工程造价的具体化,是仅次于决策阶段影响投资的关键.招投标阶段重视施工招标:施工招标这一经济手段是工程在家控制的重要手段.施工加强合同管理及事前控制:施工阶段是工程造价的执行和完场手段;事前控制是控制工程量变更和防止发生索赔.4、设备及工器具购置费的构成:设备购置费含设备原价和设备运杂费、工具器具及生产厂家购置费是指未达到固定资产标准的设备、仪器、工卡模具、器具、生产家具和备品备件5、国产标准设备原价:设备制造厂的交货价,即出厂价;在计算设备原价时,一般按带有备件的出厂价计算. 国产非标准设备原价:成本计算估价法、系列设备插入估价法、分部组合估价法、定额估价法.6、进口设备交货方式:内陆交货类、目的地交货类、装运港交货类.7、预备费:基本预备费指在投资估算或设计概算内难以预料的工程费用;基本预备费=建设项目的工程费用+工程建设其他费用基本预备费率;差价预备费指建设项目在建设期间,由于价格等变化引起工程造价变化的预测预留费用.8、影响工程造价的主要因素有两个:单位价格和实物工程数量.9、工程造价计价方法:工程定额计价法又称定额预算单价和工程量清单计价法又称综合单价P5710、工程造价计价依据:是据以计算工程造价的各类基础资料的总称.要求:准确可靠,符合实际;可信度高,有权威性;数据化表达,便于计算;定性描述清晰,便于正确利用.11、工程建设定额按反应的生产要素消耗内容分为:劳动定额、材料消耗定额、机械台班消耗定额.按不同用途分:企业定额、预算定额、概算定额、概算指标、投资估算指标.按编制单位和执行范围分为:全国统一定额、地区统一定额、行业定额、企业定额、补充定额.按投资的费用性质:建筑工程定额、设备安装工程定额、建筑安装工程费用定额或取费标准、工程建设其他费用定额.12、预算定额是建筑工程预算定额和安装工程预算定额的总称.预算定额的作用:是编制施工图预算、确定工程造价的依据;在工程招投标中确定标底和标价的依据.预算定额的编制原则:社会平均水平编制原则简明适用原则.13、概算定额又称扩大结构定额,作用:是扩大初步设计阶段编制设计概算和技术设计阶段编制修正概算的依据;是对设计项目进行技术经济分析和比较的基础资料之一;是编制概算指标的依据.14、投资估算指标:是编制建设项目建议书、可行性研究报告等前期工作阶段投资估算的依据.投资估算指标的内容:建设项目综合指标、单项工程指标、单位工程指标.15、劳动定额:又称人工定额,在正常施工条件下,某等级工人在单位时间内完成合格产品的数量或完成单位合格产品所需的劳动时间.按表现形式:时间定额和产量定额.材料消耗定额、施工机械台班定额.16、时间定额和产量定额的关系:时间定额=1/产量定额.17、工作时间:工人工作时间、机械工作时间.下属均分为定额时间和非定额时间.人工定额时间:准备和结束、基本、辅助、休息、不可避免工作时间.18、劳动定额的编制方法:经验估算法、统计计算法、技术测定法、比较类推法.19、材料消耗定额包括:净用量定额、损耗量定额.材料消耗定额材料总消耗量=材料消耗净用量+材料损耗量材料顺好率=材料损耗量/材料净用量100% 材料消耗定额=材料消耗净用量1+损耗率编制材料消耗定额的基本方法:现场技术测量法、试验法、统计法、理论计算法.周转性材料消耗:工具性材料,如挡土板、脚手架及模板等.周转性=摊销量=一次使用量/使用次数20、材料费:施工过程中消耗的原材料、辅助材料、构配件、零件、半成品或成品、工程设备的费用.材料费的构成:材料价格材料原价+运杂费+运输消耗费+采购及保管费采购费、仓储费、工地保管费、仓储损耗. 材料费=Σ材料消耗量材料单价材料单价={材料原价+运杂费1+运输损耗率%}{1+采购保管费率%}工程设备:构成或计划构成永久工程一部分的机电设备、金属结构设备、仪器装置及其他类似的设备和装置. 工程设备费=Σ工程设备量工程设备单价工程设备单价=设备原价+运杂费{1+采购保管费率%}21、施工机械使用费:以施工机械台班消耗量施工机械台班单价.施工机械台班单价由折旧费、大修理费、经常修理费、安差费及场外运费、人工费、材料动力费、税费.22、建设安装工程费用定额编制原则:合理确定定额水平的原则、简明适用性原则、定性与定量分析相结合原则.利润施工企业根据企业自身需求并结合建筑市场实际相结合,列入报价中.规费:社会保险费和住房公积金应以定额人工费为计算基础、工程排污费工程排污费等其他应列的规费应按工程所在地环境部门规定的标准缴纳.23、工程造价指数按不同基期分为:定基指数和环比指数.24、投资估算又称指标估算.项目建议书阶段投资估算项目建议书投资估算的方法:生产能力指数法、系数估算法、比例估算法、混合法、指标估算法.在可行性研究阶段,投资估算的要求高,需采用详细的投资估算方法,即指标估算方法.可行性研究报告阶段的投资估算方法:建筑工程费用估算含单位建筑工程投资估算、单位实物工程量投资估算、概算指标投资估算、设备购置费估算、安装工程费估算工程建设及其他费用估算、基本预备费估算、差价预备费估算、投资方向调节税估算、建设期贷款利息估算.后两个不重要25、设计概算的内容:单位工程概算工程性质分为建筑工程概算和设备及安装工程概算、单项工程概算、建设项目总概算.建设工程单位工程设计概算的编制方法:概算定额法、概算指标法、类似工程预算法.设备安装工程单位工程概算的编制方法:预算单价法、设备价值百分比法、综合吨位指标法.※审查设计概算的方法:对比分析法、查询核实法、联合会审法.26、施工图预算承包商的目的:进行工程投标和控制分包工程的价格.施工图预算含:单位工程预算包含建筑工程预算和设备安装工程预算、单项工程预算、建设项目总预算.施工图预算的编制方法:工料单价法含预算单价法和实物法、综合单价法含全费用综合单价和清单综合单价.全费用综合单价综合了分项工程人工费、材料费、设备费、机械费、管理费、利润和规费以及有关文件规定的调价、税金以及一定范围的风险等全部费用.结算使用清单综合单价综合了人工费、材料费、施工机械使用费、企业管理费、利润,并考虑了一定范围的风险费用未包含措施费和税金、规费,因此其是一种不完全单价.投标使用审查施工图预算的方法:全面审查法又称逐项审查法、标准预算审查法、分组计算审查法、对比审查法、筛选审查法、重点抽查法、利用手册审查法、分析对比审查法.全面审查法:按预算定额的顺序或施工先后的顺序,逐一的全部进行审查.重点抽查法:工程量大或造价高、工程结构复杂的工程.对比审查法:用已建成的工程预算或未建成但以审查修正的工程预算.组计算审查法:把预算项目分成若干组,并把相邻或有联系的编为一组.27、施工预算的概念:施工企业为适应内部管理需要,按项目核算的要求,根据施工图纸、企业定额、施工组织设计,由施工企业编制的文件. 编制方法:实物法和单位估价法. 28、工程变更:施工过程中,常会出现设计、工程量、计划进度、使用材料等变化,这些变化统称为工程变更.包括设计变更、施工条件变更以及原招标文件和工程量清单中未包含的变更工程变更的原因:业主对项目提出新要求;现场施工环境发生变化;设计上的错误,必须对图纸作出修改;使用新技术有必要改变原设计;招标文件或工程量清单不准确引起的工程量的衰减;发生不可预见事件,因其停工和工期拖延.29、变更程序:发包方不迟于变更前14天向承包方发出通知;变更超过原设计标准或批准的建设规模时,发包人报告原规划管理部门和其他有关部门审查批准,并由原设计单位提供变更相应的图纸和说明;由变更导致合同价款的增减即造成的承包方损失,有发包方负责,延误的工期相应顺延;由承包人擅自变更设计发生的费用或造成的损失,由承包人承担工期不得拖延.工程变更价款:应在双方确定时间内,由承包商提出变更价格,报监理工程师批准后方可调整合同价或顺延工期※乙方在工程变更确定后14天内提出变更价款报告.。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第一部分清单工程量计算规则及要求土方量计算(一)清单项目设置及说明1、土石方工程共包括四部分12个项目,其中土方工程6项(常用项目2项,平整场地和挖基础土方),土石方回填1项(土石方回填)。
2、一般情况下,基底钎探(钻探及回填孔)、土方运输不单独列项,应包括在主体项目中。
3、几个名词:平整场地、竖向布置挖土、山坡切土、挖基槽、挖基坑、大开挖等4、为使投标人在编制报价时更能反映工程实际状况,招标人应对项目特征进行必要和充分的描述,如土壤类别、弃土取土运距、挖土厚度、回填要求等。
5、因地质情况变化或设计变更而引起的工程量的变更。
由业主和承包商双方现场认证,依据合同调整。
6、干湿土的划分《计价规则》P34 (8)7、土石方体积折算系数表《计价规则》P388、注意:编制清单时不考虑施工方法,因此,不再分人工土方工程和机械土方工程(有特殊要求的除外)。
(二)主要清单项目工程量计算1、平整场地:指建筑物场地内厚度在±0.3m 以内挖填运土及找平。
其工程量按设计图示尺寸以建筑物首层面积以m2计算。
*“首层面积”如何定义?阳台如何计算面积?*“首层面积”指建筑物首层所占面积,不一定等于底层建筑面积*“首层面积”应按建筑物外墙外边线计算。
落地阳台计算全面积;悬挑阳台不计算面积。
设地下室和半地下室的采光井等不计算建筑面积的部位也应计入平整场地的工程量。
地上无建筑物的地下停车场按地下停车场外墙外边线外围面积计算,包括出入口、通风竖井和采光井计算平整场地的面积。
2、挖基础土方:按基础垫层底面积乘挖土深度以m3计算。
包括带形基础(挖沟槽)、独立基础(挖地坑)、满堂基础(包括地下室)(大开挖)及设备基础、人工挖桩孔等的挖土。
*挖基础土方的编码应根据不同的基础类型列项,带形基础根据其不同的底宽和深度编码列项;独立和满堂基础则按不同底面积和深度分别编码列项。
*计算土方工程量时,以设计图示净量计算,放坡、操作工作面、支挡土板等,在计价时考虑。
1)挖沟槽:指挖土深度>0.3m,长>3宽,宽≤3m(即细长条的) V=B×H×LB—垫层宽度,H—挖土深度(垫层底面标高-室内外高差)L—垫层长度(L中,L内-(B/2-b/2)×T型接头个数)2)挖地坑:指坑底面积≤20m2(即小面积的)V=A×B×HA、B—垫层长度、宽度H—挖土深度(垫层底面标高-室内外高差)3)大开挖:指坑底面积>20m2(即大面积)计算同 2)4)人工挖桩孔: V=3.14×R2×H *人工挖桩孔与砼灌注桩工程内容中的成孔是不是一回事,二者有没有矛盾?*以不重列为原则。
如将人工挖孔列入"砼灌注桩"项目内,则不再列"挖基础土方"。
如属两个结算单位施工,也可以分列。
3、土方回填:按体积以m3计算。
包括基础回填土和室内回填土。
并包括指定范围内的运输1)基础回填土:V=挖土体积-设计室外地坪以下埋设的基础体积2)室内回填土:V=主墙间净面积×回填厚度=(S底-L中×墙厚-L内×墙厚) ×(室内外高差-垫层、找平层、面层等厚度)*主墙厚度:承重墙或厚度在15CM以上的墙不扣除垛、附墙烟囱、垃圾道及地沟等面积4、管沟土方:按设计图示以管道中心线长度以m计算。
*适用于管沟土方的开挖、回填*地沟土方开挖、回填应包含在地沟中,一般不单独列项。
5、土方运输:按自然方以m3计算(一般不单独列项)。
*若无法按自然方计算的,可按压实方量1.15的系数.其撒贝贝2007-11-05 21:06 砌筑工程量计算一、清单项目设置及说明1、砌筑工程共包括六部分内容,其中砖基础1项(必须掌握),砖砌体6项(常用项目2项,实心砖墙和零星砌体),砖构筑物4项(常用项目1项,检查井),砌块砌体2项(重点项目1项,空心砖墙、砌块墙),石砌体,砖地沟(常用项目)。
2、“砖基础”项目适用于各种类型的砖基础,对基础的类型,应在清单的项目特征中进行描述。
(如墙基础、柱基础、构筑物基础、管道基础等)3、一般情况下,砖基础下的垫层、防潮层不单独列项,应包括在砖基础主体项目中,垫层的材料、强度、厚度等应在清单中进行描述。
4、零星项目:《计价规则》 p51 (6)、(7)5、砌体内加固筋在钢筋砼工程中列项(010416001)计算。
6、不同类型的墙,其综合单价就不同,因此清单编制人在进行项目特征描述时,要注意将墙的类型详尽进行描述,以便投标人准确报价。
(墙体类型:内、外墙、女儿墙、围墙、弧形墙、混水墙、清水墙等)二、计算规定1、基础与墙身的划分:①砖基础与砖墙以设计室内地坪为界,室内地坪以下为基础,以上为墙身(有地下室的按地下室室内地坪为界)。
②砖围墙应以围墙内设计地坪为界,以上为墙身。
2、计算长度:外墙按外墙中心线长,内墙按内墙净长线长计算。
3、标准砖墙的计算厚度 p51 (2)4、砖墙高度的计算:①外墙高度:A平屋面算至钢筋混凝土板底(净高)。
B斜屋面无沿口天棚者算至屋面板底;有屋架且室内外均有天棚者,算至屋架下弦底面另加20cm;无天棚者算至屋架下弦底加30cm,出沿宽度超过60cm时,应按实砌高度计算。
②内墙高度:A有钢筋混凝土楼板隔层者,算至楼板顶(层高)。
B位于屋架下弦者,其高度算至屋架下弦底。
C无屋架者,算至天棚底再加10cm。
③内、外山墙,墙身高度按其平均高度计算。
④围墙:高度算至压顶上表面(砼压顶下表面),围墙柱并入围墙体积内。
5、计算基础和墙体工程量时,应扣除门窗洞口、嵌入墙身的钢筋混凝土构件所占体积及大于0.3m2的洞口及其过梁所占体积。
三、主要清单项目工程量计算1、砖基础按设计图示尺寸按体积以m3计算。
“砖基础”适用于各种类型的砖基础,如墙基础、柱基础、烟囱基础、水塔基础、管道基础等。
对基础类型,应在工程量清单的项目特征中进行描述。
1)条形砖基础(墙下)V=b×(h+H)×L b---基础墙厚度(mm) h---基础深度(垫层上表面至0.00)L---基础长度(外墙中心线,内墙净长线) H---基础大放脚折加高度(P92.P93)砖基础T型接头重复计算部分及防潮层不扣除。
2)独立柱基础(砖柱下)V=柱基断面积×柱基高+柱基大放脚体积基础高度--柱基扩大顶面至0.00柱基大放脚体积--分台阶分层计算,面积×厚度2、砖柱适用于各种类型柱,如矩形、异形柱、圆柱。
按设计图示尺寸按体积以m3计算,扣除砼梁垫、梁头、板头所占体积。
V=柱断面积×柱高3、垫层按设计图示尺寸按体积以m3计算。
(1)条形(带形)基础垫层V=断面积×长度=B×H×LL--垫层长度(L中,L内-(B/2-b/2)*接头个数)(2)独立基础(满堂基础)垫层V=底面积×厚度=A×B×H (3)地面下垫层V=室内净面积×厚度= (S底-L中×墙厚-L内×墙厚)×H注:编制清单时,垫层一般不单独列项4、砖墙:按设计图示尺寸按体积以m3计算。
V=(L×H-洞口面积)× b-砼构件体积L---墙长度(外墙中心线,内墙净长线)H---墙高度(净高,层高)b---墙厚度(见《计价规则》P51 表)5、围墙:按设计图示尺寸按体积以m3计算。
V=L ×H× bL---围墙长度(中心线长)6、其它砖墙:① 附墙的烟筒、通风道、垃圾道等以其体积计算后并入墙身中计算。
② 附墙(包括基础)砖垛按实体积并入依附墙(基础)项目③ 女儿墙分别不同墙厚按外墙以m3计算,高度自屋面板上表明算至图示高度。
④ 框架结构间砌墙,分别内、外墙及不同厚度以框架间的净空面积乘厚度以m3计算。
⑤底层阳台的围护砖墙按外墙计算。
7、零星项目:按设计图示尺寸按体积(面积、长度、个)以m3( m2、 m、个)计算。
*零星项目的含义见《计价规则》P51 (4)(6)(7)*对零星项目的名称、部位,应在工程量清单的项目特征中进行描述。
8、砖地沟、明沟:砖砌地沟、明沟按设计图示尺寸按中心线长度以m计算*在地沟的项目特征中,应描述的内容(如是否含挖运填土方、是否含地沟盖板、地沟过梁)。
*地沟土方若在管沟土方中编码列项,地沟项目中就不能在包括挖土方内容。
*地沟盖板、过梁可以按预制砼沟盖板(010412008)、过梁(010410008)单独列项编码。
其撒贝贝2007-11-05 21:08 不好意思啊我不会用附件那样发只有这样发了大家觉得有用的话就辛苦一点复制吧其撒贝贝2007-11-05 21:09 钢筋砼工程量计算一、清单项目设置及说明钢筋砼工程共包括十七部分内容,其中现浇砼构件8节内容(必须掌握),预制砼构件6节内容(常用项目2项,过梁和空心板),砼构筑物4项,钢筋工程8项(重点项目4项,001~004),螺栓、铁件(常用项目1项,预埋铁件)。
二、有关概念和计算规定1、几个名词:1)现浇板有梁板:现浇板下有现浇梁,其梁和板(包括主、次梁与板)按梁板体积之和计算。
无梁板:现浇板下无现浇梁但有柱,板与柱分别计算列项(柱帽计入板内)平板:指板直接搁在墙上(或圈梁上)板按体积计算。
注意:有梁板中不包括圈梁和框架梁2)现浇梁基础梁:指梁的两端搁在柱基上(梁下是否放在土上,有没有底模板不管)圈梁:沿砖墙设置的梁,施工时无底模板,地圈梁执行圈梁定额。
梁及框架梁(单梁、挑梁、连梁等):施工时有底模板和支撑。
2、计算规定1)梁长的确定梁与柱相交,梁长算至柱的内侧边。
主梁与次梁相交,次梁算至主梁的侧边。
梁与墙相交,梁长算至墙的内侧边(墙指混凝土墙)圈梁长度:外墙按中心线长度,内墙按净长线长度。
2)柱高的确定从基础扩大顶面算起。
柱与梁(有梁板)相交,柱高算至梁顶面。
柱与无梁板相交,柱高算至柱帽下表面。
框架柱算至柱顶高度。
构造柱按全高计算,嵌接墙体部分并入柱身体积。
3)计算砼时不扣除构件内钢筋、预埋铁件所占体积4)砼墙、板及散水、坡道中单孔面积在0.3平方米以下的孔洞,在计算混凝土工程量时不预扣除。
5)预制砼板及其它预制构件中,不扣除300×300以内的孔洞所占的体积。
三、主要清单项目工程量计算1、现浇砼基础:包括带形基础、独立基础、满堂基础、设备基础、桩承台等。
其工程量按设计图示尺寸以体积以m3计算。
1)带形基础(有梁式和无梁式)砼带形基础T形接头部分不能重复计算,因此无梁式:V=基础断面积×基础长度+T形接头部分的体积有梁式:V=基础断面积×基础长度+T形接头部分的体积基础长度 L—外墙下:L中内墙下:基础底面净长线T形接头部分体积的计算:VD=V1+(V2+V3) V1-搭接部分上部矩形梁的体积:V1=b×h3×LDV2-搭接部分中部楔形体的体积:V2=b×h2×LD/2V3-搭接部分两侧三棱锥的体积:V3=(B-b)/2×h2×LD/3×2VD=b×h3×LD+(2b+B)/6×h2×LD对于无梁式带形基础,h3=0,即VD= (2b+B)/6×h2×LD如果T形接头是阶梯形的,则每个搭接部分均为矩形,接头部分的体积是把每个台阶矩形直接叠加起来即可。
