台帽、挡块及耳背墙施工方案
台帽挡块及耳背墙施工方案

台帽挡块及耳背墙施工方案一、施工前准备工作:1.准备材料:水泥、砂子、石子、扣板等;2.清理施工区域,确保表面无杂物;3.检查施工区域是否平整,若不平整则需要进行调整;4.核对施工图纸和设计要求,确保无误。
二、施工步骤:1.台帽施工:(1)在施工区域进行标线,确定台帽的位置和尺寸;(2)将水泥、砂子、石子按一定比例混合,并加水搅拌成石灰糊状的砂浆;(3)在台帽的位置上涂抹一层约5厘米厚的砂浆,平整并压实,然后等待砂浆稍干;(4)在砂浆稍干后,再将一层约2厘米厚的砂浆涂抹在刚涂抹的砂浆表面,用抹光刀顺着台帽的线条进行抹平,并修整边角,使之呈现出光滑的表面;(5)待台帽砂浆干透后,再进行刷色或装饰。
2.挡块施工:(1)根据设计要求确定挡块的位置和尺寸,并进行标线;(2)将水泥、砂子、石子按一定比例混合,并加水搅拌成石灰糊状的砂浆;(3)用抹光刀将砂浆涂抹在挡块的位置上,并用木梁或水平仪进行调平,保证挡块的平整度和垂直度;(4)等待砂浆稍干后,再用抹光刀顺着挡块的线条进行抹平,并修整边角;(5)待砂浆干透后,进行刷色或装饰。
3.耳背墙施工:(1)根据设计要求确定耳背墙的位置和尺寸,并进行标线;(2)按比例混合水泥、砂子、石子,并加水搅拌成砂浆;(3)使用抹刀将砂浆涂抹在耳背墙的位置上,形成一层约5厘米厚的砂浆层,并压实;(4)等待砂浆稍干后,再用抹刀顺着耳背墙的线条进行抹平,并修整边角;(5)待砂浆干透后,进行刷色或装饰。
三、安全注意事项:1.施工人员需穿戴劳动防护用品,如安全帽、手套、口罩等;2.施工现场要做好封闭、警示措施,防止他人误入;3.施工过程中要注意保持施工区域的整洁,及时清理施工垃圾和杂物;4.严格按照施工图纸和设计要求进行施工,确保施工质量;5.遇到特殊情况或问题,应及时与负责人沟通和协商解决。
大桥台帽、耳背墙施工组织设计

台帽、耳背墙施工组织设计一、工程概况及主要工程数量K62+925张家店大桥5#台帽、耳背墙各有两个,本结构采用C30砼,共计61.82m3,钢筋型号采用ф10、ф25、ф12,其中ф10共计230.7kg,ф25共计6073.9kg,ф12共计3496.76kg。
二、施工进度计划(附横道图)1、本段工程施工计划工期为2005年10月6日开工,2005年10月14日完工。
2、已完成原材料试验、混凝土和砂浆配合比试验、施工便道修筑工作,完成机械设备、测量放样及施工现场等各项开工前准备工作。
K62+925张家店大桥5#台帽、耳背墙进度计划横道图三、项目管理组织机构及人员分工(一)项目管理组织机构(二) 人员分工施工总负责人:李永波现场负责:王奔龙质检员:王永峰施工员:仝存多试验员:马长江四、材料、设备、人员进场计划1、人员及劳力到位情况:我部组织了强有力的质量管理机构,管理及技术、检测人员共5人、劳力20人来实施以上工程的管理及施工。
2、材料准备情况:以上工程所用材料都由我部自行采购,相关的原材料检验、混凝土配合比试验等工作均已完成,有关资料附后。
3、场地准备:为了不影响路基工程的进行,混凝土的拌和采取预制场集中拌和。
4、各种机械设备都已进场,详见《施工及检测设备一览表》施工及检测机械设备一览表1、凿桩头桩基础检验合格后,凿除桩顶超灌砼。
2、测量放样先初步放样,用白灰划出台帽和耳背墙边界,人工清理四周,用砂浆抹面找平至设计高程。
再进行准备的中线放样,并在纵横轴线上引出控制桩,控制钢筋绑扎和模板调整,严格控制好各部分顶面标高。
3、在装运和储存钢筋时严格保护,严防受到物理损害,腐蚀和污染。
在选用时首先检查其质量证书,包装方法及标志内容是否符合规定,其表面不得有润滑剂及油污。
使用前应将表面漆皮、鳞锈等清除干净,钢筋应平直,无局部弯折,成盘的钢筋和弯曲的钢筋均应调直。
用I级钢筋制作的箍筋,其末端应做弯钩,弯钩的弯曲直径应大于受力主钢筋的直径,且不小于箍筋直径的2.5倍,受力钢筋焊接或绑扎接头应设置在内力较小处,并错开布置。
XXX中桥承台墩柱台帽耳背墙墩帽施工技术方案

XXX中桥承台墩柱台帽耳背墙墩帽施工技术方案一、项目概述此施工技术方案适用于XXX中桥的承台、墩柱、台帽、耳背墙、墩帽的施工,总工期预计为XX个月。
二、施工准备工作1.施工图纸的审核和编制工作;2.施工机械和设备的调查、选型、确定和储备;3.施工材料的调查、选型和储备;4.工程人员的培训和组织;5.施工现场的查勘和准备。
三、施工工艺流程1.承台施工a.地基准备:清理地面,排除积水和杂物,进行压实处理;b.模板安装:根据施工图纸要求,安装承台的模板,并进行定位和调整,确保精度;c.钢筋加工和安装:根据设计要求,进行钢筋的加工和预埋,注意加固措施;d.混凝土浇筑:根据设计要求,进行混凝土的搅拌、运输和浇筑,注意质量控制;e.养护:进行混凝土的养护,保持适宜的温度和湿度,确保混凝土强度和耐久性。
2.墩柱施工a.地基准备:清理地面,排除积水和杂物,进行压实处理;b.模板安装:根据施工图纸要求,安装墩柱的模板,并进行定位和调整,确保精度;c.钢筋加工和安装:根据设计要求,进行钢筋的加工和预埋,注意加固措施;d.混凝土浇筑:根据设计要求,进行混凝土的搅拌、运输和浇筑,注意质量控制;e.养护:进行混凝土的养护,保持适宜的温度和湿度,确保混凝土强度和耐久性。
3.台帽施工a.模板安装:根据施工图纸要求,安装台帽的模板,并进行定位和调整,确保精度;b.钢筋加工和安装:根据设计要求,进行钢筋的加工和预埋,注意加固措施;c.混凝土浇筑:根据设计要求,进行混凝土的搅拌、运输和浇筑,注意质量控制;d.养护:进行混凝土的养护,保持适宜的温度和湿度,确保混凝土强度和耐久性;e.增项部分:根据设计要求,进行装饰和附加构件的安装。
4.耳背墙施工a.模板安装:根据施工图纸要求,安装耳背墙的模板,并进行定位和调整,确保精度;b.钢筋加工和安装:根据设计要求,进行钢筋的加工和预埋,注意加固措施;c.混凝土浇筑:根据设计要求,进行混凝土的搅拌、运输和浇筑,注意质量控制;d.养护:进行混凝土的养护,保持适宜的温度和湿度,确保混凝土强度和耐久性;e.增项部分:根据设计要求,进行装饰和附加构件的安装。

盖梁台帽耳背墙施工

盖梁(台帽)、耳背墙施工玻迪科西大桥设计盖梁(台帽)2座, 2个台帽耳背墙,0号桥台耳墙垂直路线中心90゜,3号桥台墙垂直路线中心102.5゜(左)-84.4゜(右)。
盖梁支架搭设0号台帽采用钢管支架,3号台帽可利用有利地形底模可采用混凝土胎模,背墙混凝土施工待上部构造预应力工程完工后进行, 盖梁(台帽)浇筑时顶部时要注意垫石中心和高程,预埋支座铁件。
①、台帽支架模板安装。
⑴. 支架应按施工规定的程序安装;0号台帽支架立柱安装在置放垫木混凝土承台上,,并保证在浇筑混凝土后支架立柱方便拆除的措施,碗扣式钢管支架拼装时,严格控制竖杆的垂直度和剪力撑及扫地杆的间距和数量,保证钢管及支架整体稳定性, 0号台帽盖梁底模支撑也可在肋式台身砼内(距盖梁底约60cm处)预埋φ90mmPVC管穿φ80mm钢棒,钢棒上搭设Ⅰ32工字钢做横向支撑,然后铺方木作为盖梁底模作业平台。
⑵. 支架的立柱应设水平撑和双向斜撑,斜撑的水平夹角以45°,安设支架、拱架过程中,应及时架设临时支撑,保持模板、支架、拱架的稳固。
立柱应竖直,网格间距线型应一致。
支架、拱架安装完成后,应对节点和支撑进行检查,确认符合施工规定要求经验收合格,方可进行下道工序。
⑶、安装模板应与钢筋工序配合进行,骨架钢筋绑扎后安装边模板,本桥盖梁工程不大,采用大块竹胶合板模,模板钢度、强度、几何尺寸平整度及接缝满足要符合规范规定的要求,立模前对模板进行清理并涂刷脱模剂,模板与肋式台身、墩柱砼连接处,固定严密,不漏浆。
⑷、耳墙模板等盖梁混凝土浇筑后混凝土强度达到70%后进行安装,模板钢度、强度、位置尺寸、平整度及接缝满足要符合设计及规范规定的要求,②、盖梁钢筋制作与安装、⑴.钢筋、机械连接器、焊条等的品种、规格和技术性能应符图纸及《公路桥涵施工技术规范》要求。
钢筋平直,表面不应有裂皮和油污,钢筋应平直,表面不得有裂纹及其他损伤。
钢筋表面无铁锈。
⑵.受力钢筋同一截面的接头数量、搭接长度、焊接和机械接头质量应符合图纸及公路桥涵施工技术规范的要求。

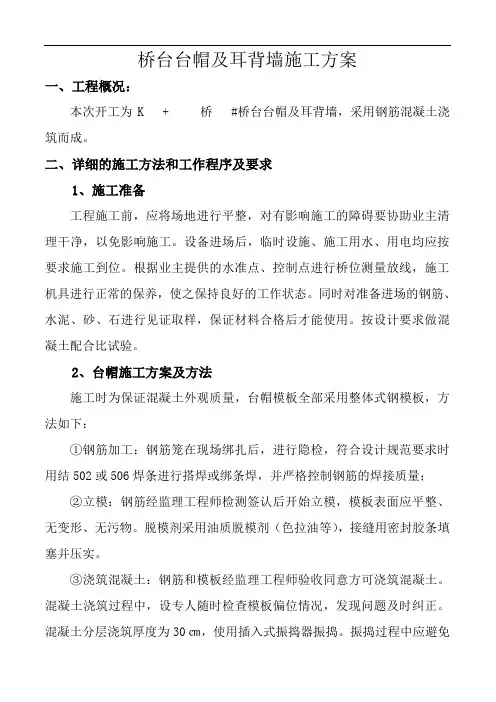

桥台台帽及耳背墙开工报告

桥台台帽及耳背墙施工方案一、工程概况:本次开工为K + 桥 #桥台台帽及耳背墙,采用钢筋混凝土浇筑而成。
二、详细的施工方法和工作程序及要求1、施工准备工程施工前,应将场地进行平整,对有影响施工的障碍要协助业主清理干净,以免影响施工。
设备进场后,临时设施、施工用水、用电均应按要求施工到位。
根据业主提供的水准点、控制点进行桥位测量放线,施工机具进行正常的保养,使之保持良好的工作状态。
同时对准备进场的钢筋、水泥、砂、石进行见证取样,保证材料合格后才能使用。
按设计要求做混凝土配合比试验。
2、台帽施工方案及方法施工时为保证混凝土外观质量,台帽模板全部采用整体式钢模板,方法如下:①钢筋加工:钢筋笼在现场绑扎后,进行隐检,符合设计规范要求时用结502或506焊条进行搭焊或绑条焊,并严格控制钢筋的焊接质量;②立模:钢筋经监理工程师检测签认后开始立模,模板表面应平整、无变形、无污物。
脱模剂采用油质脱模剂(色拉油等),接缝用密封胶条填塞并压实。
③浇筑混凝土:钢筋和模板经监理工程师验收同意方可浇筑混凝土。
混凝土浇筑过程中,设专人随时检查模板偏位情况,发现问题及时纠正。
混凝土分层浇筑厚度为30㎝,使用插入式振捣器振捣。
振捣过程中应避免振动棒碰撞模板、钢筋及其他预埋件。
浇筑完成后,对混凝土面及时进行修整、抹平,待收浆后再抹第二遍并压光。
墩(台)帽支座位置的标高及平整度必须精确控制,要求混凝土浇筑一次到位,严禁用砂浆薄层贴补或二次找平。
④养护、拆模:混凝土浇筑完成后,待表面收浆后尽快覆盖和洒水养护。
洒水养护时间一般为7d,每天洒水次数以能保持混凝土表面经常处于湿润状态为度。
混凝土抗压强度达到2.5Mpa时,方可拆模。
三、质量控制方法和手段为了保证工程质量,坚持质量第一,提高质量意识,我们具体采取以下措施:1、制定施工管理方针及目标本合同施工管理目标是:通过周密的施工组织设计,严格的施工管理和对本项目作进度、成本、质量三方面的控制,以全优工程为本项目目标。
台帽、挡块及耳背墙施工方案

台帽、挡块及耳背墙施工方案一、编制依据二、工程概况三、施工准备1、施工前,全线已完成导线点、水准点测量数据的复测,并在线路附近增设了导线点与水准基点。
2、砼由主拌和站提供,拌合站主机采用彩钢瓦钢板封闭;搅拌机采用自动计量;拌合站设置一个散装水泥罐,水泥罐由专业厂家定做,单个水泥罐容量为80t;拌合站设置5×2个储料仓(待检仓),占地面积10000m2,设雨棚。
3、钢筋统一在钢筋加工场加工制作,运输车运至工地。
钢筋加工场按照标准化要求建设并通过验收。
4、施工用水取自自然沟渠,按照标准化要求设置蓄水池。
施工用电接入当地电网,以外电为主、自发电为辅,始终保持自发电的能力,避免停电对施工的影响。
5、人员配备本工程开工前,由项目总工组织全体技术人员,包括测量、质检、试验、材料相关人员,熟悉施工图纸,了解施工内容。
由工程技术部负责人向各施工队技术员进行技术交底。
人员配备见施工主要人员报验单。
6、施工机械设备施工机械已进场,技术状况良好。
模板采用内径1.8m、2.0m的模板,模板进场验收合格后,用打磨机打磨除锈,打磨至面板呈现金属亮色为止,涂刷新机油后用塑料薄膜覆盖待用。
主要机械设备见进场设备报验单。
7、施工配合比施工所需用水泥、碎石、砂、片石材料均已由监理抽样送试验室试验合格;施工用C30混凝土配合比已报批,可按配比施工。
8、材料准备9、其它准备工作1)试验室必须对砂、石料的含水量进行检查;2)石料要用装载机拌和均匀;集料斗进行校核;3)发电机试运行以防停电;4)拌和机要检查并试运行;5)减水剂事先称量好后分袋包装,确保掺量准确;6)资料齐全,测量到位,预埋件位置准确,振捣机具检查无故障。
四、台帽、挡块施工工艺及过程1、桥台开挖本桥台帽位于挖方段,桥台施工前,先施工边坡及防护。
严格按设计要求及施工规范定出放坡率,放出边桩,再按照桥台台帽的尺寸、确定基坑开挖尺寸,基坑设置排水沟和集水井,及时排清积水。
桥台(肋板、台帽、耳背墙)施工技术交底

止漏浆。
检查模板支撑是否牢固,防止跑模。
模板涂以优质隔离剂,保证基础混凝土表面光洁平整。
(3)肋板混凝土浇筑采用商品混凝土,砼运输车运输,严格按配合比施工,且精确计量。
浇筑时采用分层连续浇筑办法,每层厚为30cm。
振捣要求:振动移动间距不应超过振动器作用半径的1.5倍,与侧模应保持5~10cm的距离,插入下一层混凝土±5~10cm,使上下层混凝土结合牢固。
(4)肋板混凝土养护采用土工布覆盖,洒水养护,养护时间不得少于7天。
砼抗压强度达到2.5Mpa,且能保证其表面及棱角不致因拆模而受损时方可拆除侧模。
2、台帽、挡块、垫石施工,施工台帽前先进行台背透水性材料分层回填,并碾压夯实,回填至台帽底高程以下5cm,作为台帽施工时的平台。
在台帽底部铺设5cm厚C20素混凝土作为底模,垫层宽度比台帽一端宽10cm。
肋板顶应进行凿毛,要求凿除砼表面浮浆、及松散层直至见到碎石,并用水冲洗干净。
(1)钢筋制作、安装台帽钢筋骨架按设计制作,采用吊车将骨架提起,就位,人工进行调整。
安装应防止扭转变形,根据规定加焊点进行吊装。
应注意布设台帽内的垫石钢筋,当挡块、垫石钢筋与台帽钢筋相干扰时,应先保证台帽钢筋位置的正确,可适当挪动挡块、垫石钢筋。
钢筋加工要求如下:①根据图纸设计要求,钢筋工长应熟悉图纸进行钢筋抽样,抽样完毕后,方可交付钢筋工下料。
②在钢筋下料过程中,应严把质量关。
而且质检员应不定期抽查后台下料长度与钢筋工长料单长度比较,误差大于规范要求的应重新制作。
③成品堆放应标明所用部位、长度、规格。
钢筋绑扎要求:①钢筋在支架施工完成铺好底模后就可进行。
②钢筋绑扎时,箍筋应与受力钢筋垂直,箍筋弯钩应箍牢纵向钢筋,相邻箍筋的弯钩接头在纵向位置应交替布置。
区段内有接头的受力钢筋截面面积不应超过主筋的50%。
③多层钢筋应采用侧面焊缝形成骨架。
侧面焊缝设在弯起钢筋的起弯点前的水平直线段上,直线叠置部位适当设置短焊缝。
④绑扎钢筋时应满绑,不得缺扣或漏绑。
桥台耳背墙专项施工方案

桥台耳背墙专项施工方案我们得明确一下工程背景。
这是一座跨度较大的桥梁,桥台耳背墙作为桥梁的重要组成部分,其施工质量直接关系到整个桥梁的安全和稳定性。
下面,我就来详细阐述一下施工方案。
一、施工前准备1.1技术准备在施工前,需要对施工人员进行技术培训,确保他们熟悉桥台耳背墙的施工工艺、质量标准和安全要求。
同时,要组织技术人员对施工图纸进行详细研究,掌握工程关键部位和技术要点。
1.2材料准备根据施工图纸,提前备齐所需的各种材料,如钢筋、混凝土、模板等。
特别是钢筋,要确保其规格、型号和质量符合设计要求。
1.3施工设备准备确保施工设备齐全,包括混凝土搅拌机、钢筋切割机、模板安装设备等。
同时,要对设备进行维护保养,确保其正常运行。
二、施工工艺2.1模板安装模板安装是桥台耳背墙施工的关键环节。
要按照设计图纸,准确测量模板的位置和尺寸,然后进行模板安装。
在安装过程中,要确保模板的稳定性,避免因模板移位导致施工质量问题。
2.2钢筋绑扎钢筋绑扎是保证桥台耳背墙承载力的关键。
在绑扎过程中,要严格按照设计要求进行,确保钢筋的规格、型号和数量符合设计要求。
同时,要确保钢筋的焊接质量,防止因焊接质量问题导致钢筋断裂。
2.3混凝土浇筑混凝土浇筑是桥台耳背墙施工的一道环节。
在浇筑过程中,要确保混凝土的搅拌均匀、浇筑密实。
同时,要控制好浇筑速度,避免因浇筑速度过快导致混凝土分层、离析。
三、施工安全措施3.1施工人员安全教育在施工前,要对所有施工人员进行安全教育,确保他们熟悉施工现场的安全规定和操作流程。
同时,要定期对施工人员进行安全培训,提高他们的安全意识。
3.2施工现场安全管理设立现场安全管理机构,配备专职安全管理人员。
加强对施工现场的安全检查,及时发现和整改安全隐患。
同时,要制定应急预案,确保在突发情况下能够迅速应对。
3.3施工设备安全管理对施工设备进行定期检查和维护,确保设备的安全运行。
在设备操作过程中,要严格遵守操作规程,防止因操作不当导致事故发生。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
台帽、挡块及耳背墙施工方案一、编制依据二、工程概况三、施工准备1、施工前,全线已完成导线点、水准点测量数据的复测,并在线路附近增设了导线点与水准基点。
2、砼由主拌和站提供,拌合站主机采用彩钢瓦钢板封闭;搅拌机采用自动计量;拌合站设置一个散装水泥罐,水泥罐由专业厂家定做,单个水泥罐容量为80t;拌合站设置5×2个储料仓(待检仓),占地面积10000m2,设雨棚。
3、钢筋统一在钢筋加工场加工制作,运输车运至工地。
钢筋加工场按照标准化要求建设并通过验收。
4、施工用水取自自然沟渠,按照标准化要求设置蓄水池。
施工用电接入当地电网,以外电为主、自发电为辅,始终保持自发电的能力,避免停电对施工的影响。
5、人员配备本工程开工前,由项目总工组织全体技术人员,包括测量、质检、试验、材料相关人员,熟悉施工图纸,了解施工内容。
由工程技术部负责人向各施工队技术员进行技术交底。
人员配备见施工主要人员报验单。
6、施工机械设备施工机械已进场,技术状况良好。
模板采用内径1.8m、2.0m的模板,模板进场验收合格后,用打磨机打磨除锈,打磨至面板呈现金属亮色为止,涂刷新机油后用塑料薄膜覆盖待用。
主要机械设备见进场设备报验单。
7、施工配合比施工所需用水泥、碎石、砂、片石材料均已由监理抽样送试验室试验合格;施工用C30混凝土配合比已报批,可按配比施工。
8、材料准备9、其它准备工作1)试验室必须对砂、石料的含水量进行检查;2)石料要用装载机拌和均匀;集料斗进行校核;3)发电机试运行以防停电;4)拌和机要检查并试运行;5)减水剂事先称量好后分袋包装,确保掺量准确;6)资料齐全,测量到位,预埋件位置准确,振捣机具检查无故障。
四、台帽、挡块施工工艺及过程1、桥台开挖本桥台帽位于挖方段,桥台施工前,先施工边坡及防护。
严格按设计要求及施工规范定出放坡率,放出边桩,再按照桥台台帽的尺寸、确定基坑开挖尺寸,基坑设置排水沟和集水井,及时排清积水。
基坑开挖轮廓线用白灰洒出,基坑底边比台帽每边大50cm,作为施工平台,石质边坡按照1:0.5坡比、土质边坡按照1:1坡比控制。
待台帽施工完成后,对开挖面回填夯实至自然坡。
2、桩头处理桩基检验合格后,将多余桩头凿除,并使两根桩基桩顶在同一平面。
3、测量放样施工前首先根据全线测量控制网,确定桥位控制三角网基点桩和高程控制水准点桩,并根据已给控制点和设计图纸进行台帽平面位置放样,定出台帽的各个角点,并且测量各个角点的高程,计算出各个点的模板支护高度,修整台帽底面标高。
基坑底部台帽位置浇注15cm厚C20砼,垫层比承台平面尺寸每边大30cm,以保证台帽钢筋不受污染,然后绑扎钢筋,立模板。
4、钢筋骨架制作及安装台帽、挡块钢筋骨架就近进行,选择平整硬地,便于加工,并考虑吊车的吊装。
首先钢筋在加工棚下料制成排架,单片运至事先准备好的场地,用Φ28钢筋制作劲性骨架,定位钢筋安装的间距,现场绑扎焊接制作成钢筋骨架。
经监理工程师检验合格后,起吊安装。
骨架成型吊装时,因本身长度较长,自身刚度较差,为避免起吊变形,采用长铁扁担四点垂直吊。
起吊时,骨架两端各拉一根缆风绳,以防在空中转动,影响就位。
钢筋保护层厚度的预防措施:垫块的施工安装间距不应大于 1.5m,且要能满足在浇筑砼及其它外荷载下钢筋保护层厚度。
如用砂浆垫块,垫块的厚度及强度要满足要求,对称绑扎在钢筋骨架的四周。
5、模板安装台帽及耳背墙模板由专业厂家加工制作,进场前要先检查模板的平整度和光洁度,使之符合施工规范和业主要求。
侧模用钢管锁口,中间按竖横1米的间距用螺杆连接。
模板间采用螺丝连接,并夹以橡胶带,防止漏浆。
每75cm间距设对拉螺杆(φ16mm圆钢)一道,模板外部焊2[100mm槽钢竖向加劲,间距70cm。
根据台帽尺寸,测量员先进行定位放线,模板清理干净后涂刷脱模剂。
模板安装时严格控制结构尺寸,应防止模板移位和凸出。
测量放样定出台帽纵横轴线,用吊车分块吊装组拼侧模,侧模以对拉螺杆拉紧,用缆风调节模板垂直度,侧模顶口加设定位撑杆,挡块用小模版拼装。
施工中注意支座垫石、耳墙及背墙预埋件的预埋、预留。
安装完毕后,应对其结构尺寸、平面位置、顶部标高、节点联系及纵、横向稳定性进行检查。
自检合格后报监理工程师验收,验收合格后进行砼的浇注。
6、砼浇注砼由拌和站供应,砼灌车运输,吊车配料斗起吊入模。
混凝土按水平分层浇注,一片台帽一次连续浇筑完成,浇筑顺序为由两端向中间立柱部分分层连续施工。
用插入式振捣器,分层厚度不超过30cm。
混凝土的浇注一次浇注完成,达到批准的施工要求为止。
砼浇筑完毕后表面用刮尺收浆抹平。
如发生浇注中断,立即向监理工程师报告,允许的间断时间小于前层混凝土的初凝时间或能重塑的时间。
超过允许的间断时间,采取保证质量的措施或按施工缝处理,并使监理工程师满意。
混凝土初凝之后,模板不得振动,伸出的钢筋不得承受外力。
台帽砼浇筑前注意预埋耳背墙及垫石钢筋,垫石钢筋宜在精确测放垫石位置后,与盖梁钢筋焊接固定牢固。
7、砼的振捣台帽、挡块混凝土,一经浇注,立即进行全面的捣实,使之形成密实的均匀体。
振动应保持足够的时间和强度,以彻底捣实混凝土,但时间不能持续太久,以免造成混凝土离析。
不允许在模板内利用振捣器使混凝土长距离流动或运送混凝土。
振捣时,避免振动棒碰撞模板、及其它构件,对已经捣实并初凝或经试验不能重塑的混凝土区段或层次,不得受到直接或间接的振动。
8、收面振捣完成后,及时对混凝土表面进行收面处理;先用木模进行第一次收面,再用钢模进行一次收面;当表层混凝土面的浮水退却后再进行一次钢模收面。
要求混凝土表面平整光滑无积水现象。
9、混凝土的养生砼浇注结束达到拆侧模条件时及时拆除侧模。
砼拆模后,及时洒水或覆盖保湿养生不少于14天。
当气温低于5℃时采用覆盖保温养护。
五、耳背墙施工工艺及过程(一)施工准备1、在桥台台帽上放出背墙边线和耳墙边线,并使用全站仪复核。
2、模板脱模剂的涂刷。
(二)施工工艺:1、工艺流程:钢筋验收→支设模板→模板拆除2、钢筋安装在支设模板前要在放线区域内的混凝土表面进行凿毛,达到混凝土表面无松动石子或水泥浆;按照设计尺寸和间距现场绑扎焊接制作成钢筋骨架,砂浆垫块对称绑扎在钢筋骨架的四周。
钢筋按照完成后,进行钢筋分项自检,自检合格后通知监理验收耳背墙钢筋,并办理隐蔽工程手续。
砼浇筑前预埋耳墙防撞墙钢筋及背墙伸缩缝钢筋。
3、模板安装支设模板时必须将脱模剂涂抹均匀,支设时要按照墨线进行施工,并及时复核模板的上口标高,如出现误差及时调整。
耳背墙模板使用木模板进行支设,使用4*7 厘米木方做肋,肋间距为10 厘米(中对中间距)。
使用钢管做竖杆,竖杆间距为1.5米。
使用钢管做上下2道斜撑,斜撑间距为1.5 米,竖杆和斜撑使用十字口连接,使模板和钢管支撑连接成为一个整体以此来增加模板的整体强度。
在背墙的外侧牛角部位模板支设时要对牛角部位的底部做单独支撑。
支撑方法为在牛角底模处间隔1米使用钢管做一道斜撑加强底模的强度防止底模脱落或变形。
模板支设完毕后进行模板顺直度的调整。
使用调整钢管斜撑和导链矫直的方法进行调直,直至达到施工规范要求。
4、砼浇注砼由拌和站供应,砼灌车运输,吊车配料斗起吊入模。
混凝土按水平分层浇注,一次连续浇筑完成,浇筑顺序为由两端向中间立柱部分分层连续施工。
用插入式振捣器,分层厚度不超过30cm。
混凝土的浇注一次浇注完成,达到批准的施工要求为止。
砼浇筑完毕后表面用刮尺收浆抹平。
5、模板拆除耳背墙模板为非承重侧模板应在混凝土强度能保证其表面及棱角不致因拆模而受损坏时,一般应在混凝土抗压强度达到 2.5MPa 时方可拆除侧模板。
模板拆除应遵循先支后拆,后支先拆的顺序,拆时严禁抛扔。
在摘除模板的过程中不得损伤混凝土表面及棱角,在操作过程中不得使用撬棍向外撬模板。
以免损伤混凝土表面及棱角。
模板、支架和拱架拆除后,应维修整理,分类妥善存放。
六、质量保证措施(一)组织保证措施⑴人员保障成立项目经理部、施工区、专业作业队三级管理机构,在全单位范围内选拔有丰富经验的技术工人参与到本工程施工,保证本工程的施工质量。
⑵财务保障健全财务体制,配齐财务人员,完善财务制度,严格控制非生产性开支,全力保障资金用于工程和职工、劳工的工资发放上。
⑶物资保障成立设备物资部,依据施工进度计划,保证材料按时到达,经检验合格并办理相关手续后使用,杜绝劣质材料进场。
⑷设备保障在全公司范围内抽调精良的设备投入到本工程的施工中来,并储备一定数量的设备配件满足正常保养和维修的需要,以保证本工程保质按期完成。
(二)工作保证措施⑴质量检测措施成立工程技术部、质量部和中心试验室,建立项目部、施工区、专业施工队三级自检体系,分部分项工程严格自检、互检、交接检制度,配备足够的技术力量和先进的仪器设备,采用新版本技术规范和验收标准与监理工程师一道严把质量监测关。
⑵测量根据设计图纸给定的测量基线和坐标,利用全站仪进行定位和施工放样,利用水准仪进行标高控制,坚持测量三级复核制度,不经换手复核的测量结果无效。
⑶试验检验水泥:必须有出厂合格证及出厂日期,并进行抽检;进行标准稠度用水量、凝结时间和安定性试验;进行碱骨料反应试验,选择合格且无碱骨料反应的水泥和骨料。
砂浆:根据设计标号,用砂筛天平和烘箱测出砂的级配和含水量、干容重来确定砂浆配比,制作试件,利用压力试验机检验其抗压强度。
砼:根据设计要求,通过试验确定配合比,利用砼贯入仪根据阻力法测砼凝结时间,现场施工时需实测其坍落度,按规定制作试件,用压力试验机进行强度试验。
钢材:按试验规程和合同技术规范要求取样,用洛氏硬度计检测钢材硬度,用万能试验机对钢材做拉伸和冷弯试验。
石料:取样做试件,用压力试验机检验其抗压强度。
砂、碎石:按规定频率取样,以砂筛和石筛做筛分试验,以确定其级配。
用烘干机、天平测其含水量、干容重等。
⑷严格监理程序①.原材料和砼配合比一律采用高监办审批的原材料和配合比,以保证砼施工质量。
②.每道工序自检合格后及时报请监理工程师抽验,抽验合格签字同意后方可进行下道工序。
(三)技术保障措施⑴优化施工组织设计,做到科学施工;信息反馈及时,适时调整和优化施工计划,确保工序按时或提前完成。
⑵编制详细的实施性施工组织设计和各分项工程施工方案,编制施工作业指导书,报监理工程师批准后指导施工。
⑶做好图纸会审、工前技术交底、工中检查指导和工后总结评比工作,使每道工序有标准、有验收、有结论。
⑷加强工程试验与检验工作,建立台帐和施工记录,优选工程施工配合比,经监理工程师批准后执行。
⑸做好施工测量放样工作,坚持换手复测,确保路线及各构件定位准确。
⑹实行项目总工程师技术岗位负责制,对技术总负责,行使技术否决权。
七、安全保证措施(一)一般规定①工序开工前,详细核对设计文件,根据施工地段的地形、地质、水文、气象等资料,制定相应的安全技术措施。
