固井流程(仅供参考)
固井工艺流程

固井工艺流程固井工艺流程是油气井钻完后,通过注入特定的水泥浆进行固井,以保证井身的稳定和防止地层流体的泄漏。
固井工艺流程主要包括井底准备、水泥浆计算、水泥浆搅拌、注入固井、泥浆返排及固化等环节。
首先,在进入固井工艺的前期,需要对井底进行准备工作。
井底准备主要包括检查钻井质量、清理井底杂物、评价地层等。
通过对井底的检查和清理,可以确保固井过程中的顺利进行,并避免后续的困难和问题的发生。
然后,针对井深、孔隙度、井径、水泥排空和水泥定向等参数,进行水泥浆计算。
水泥浆计算是根据井口水泥头与地层压力、孔隙压力和关井压力平衡的基础上,通过对水泥浆的成分、密度、收缩性以及可泵性进行估算,计算出所需的水泥量和添加剂的用量。
接下来,根据水泥浆计算的结果,进行水泥浆的搅拌工作。
水泥浆搅拌是将水泥、水和添加剂等材料按照一定的比例加入到搅拌设备中,并进行充分搅拌,以保证水泥浆的均匀性、稠度和流动性。
通过搅拌,还可以将水泥浆的稠度调整到符合固井需求的范围。
在水泥浆搅拌完成后,进行注入固井工作。
注入固井是将搅拌好的水泥浆通过固井泵注入到井筒中,沿着井身的一定段落进行注入。
在注入的过程中,需要控制注入速度、注入压力和注入量等参数,以保证水泥浆能够充分填充井筒,并在固化后形成稳定的固井体。
注入固井完成后,需要进行泥浆返排及固化。
泥浆返排是将固井后部分泥浆排出井口,以清除井筒中的余泥浆和污染物。
固化是通过水泥浆中的硬化材料逐渐固化,形成坚固的固井体。
固化的时间一般需要几小时到几天。
最后,根据固井工作的实际情况,进行固井质量评价。
固井质量评价是通过测量固井体的密度、强度和封隔效果等指标,来判断固井工作的合格性。
如果发现固井质量不合格,需要采取相应的措施进行修复和改进。
总之,固井工艺流程是对油气井进行固井的一系列工作,涉及到井底准备、水泥浆计算、水泥浆搅拌、注入固井、泥浆返排及固化等环节。
在固井过程中,需要严格按照每个环节的要求和流程进行操作,以保证固井的质量和可靠性。
内插法固井(借鉴分享)

(二)插入法固井工艺插入法固井工艺一般用于大直径套管固井,是用下部连接有浮箍插头的小直径钻杆插入套管的插座式浮箍(或插座式浮鞋),与环空建立循环,用水泥车通过钻杆向套管外环空注水泥。
采用该工艺注水泥能减少水泥浆在套管内与钻井液的掺混,缩短顶替钻井液时间,同时水泥浆可提前返出从而减少因附加水泥量过大而造成的浪费和环境污染。
1. 插入法固井工艺流程插入法固井工艺套管结构为:插入式浮鞋+套管串(也可以为:引鞋+1根套管+插入式浮箍+套管串)。
钻杆串结构为:插头+钻杆扶正器+钻杆串。
插入法固井工艺流程:注入前置液→注入水泥浆(见图)→替入钻井液(替入量比钻杆内容积少0.5m3)→放回压检查回压凡尔是否倒流→上提钻杆循环出多余的水泥浆(见图)。
注水泥水泥浆钻井液钻杆套管扶正器插座式浮鞋下入钻杆,插头插入插座, 注入水泥浆替泥浆结束,起钻循环2.插入法固井的有关计算(1)套管串浮力计算大直径套管固井一般是表层套管固井,要求水泥返出地面,固井施工后,管外环空全部为水泥浆。
为了保证套管不被浮起,套管串所受的浮力Ff必须小于套管串的重量Gt。
套管串所受的浮力Ff的计算公式:Ff = SwHρsg×10-7 (1)式中 Ff—套管串所受的浮力,kNSw—套管外截面积,cm2H—浮箍深度,mρs—水泥浆密度,g/cm3g—重力加速度。
套管串重量Gt的计算公式:Gt = qH×10-3+ SnHρng×10-7 (2)式中 Gt—套管串重量,kNq—每米套管重量,N/mH—浮箍深度,mSn—套管内截面积,cm2ρn—套管内泥浆密度g/cm3g—重力加速度。
要保证套管串不被浮起,需满足Gt ≥Ff。
若计算后Gt≤ Ff,必须加重钻井液,即加大ρn 的值,以提高套管串的重量Gt,使Gt≥Ff后方可施工。
因此,必须进行钻井液“临界密度”ρmin的设计。
“临界密度”是指替钻井液结束时,套管串所受的浮力Ff 与套管串的重量Gt相等时套管内钻井液的密度。
固井工艺程序

压缩性后, 套管内任意深度处的内压力为(式中令井深Z为零
即得井口内压力)
P P / e1.115104 ( HB H )
i
p
33
一、套管外载分析与计算
2.内压力 (2)支撑外压力 在无水泥段,因钻井液降解及固相沉降,其液柱压力可
能降低 对水泥封固段,可能水泥环并不完整,地层压力可能作
显然, 这种不同的外载情况会使套管柱设计的结果不同。
28
一、套管外载分析与计算
2.内压力
套管柱所受的内压力主要来自于钻井液、地层流体(油、 气、水)压力以及特殊作业(如压井、酸化压裂、挤水 泥等)时所施加的压力。与外挤压力类似, 对内压力也 是分析计算危险工况时的有效内压力。有效内压力为
Pie = Pi - Pob
质量控制往往决定于设计的准确性和准备工作的好坏, 受多种因素的综合影响; (3)影响后续工程的进行; (4)是一项花钱多的工程; (5)施工时间短,工序内容多,作业量大,是技术强的工程.
12
第一节 套管及套管柱强度设计
13
序言
套管柱的主要功能 对套管的要求
抗挤 抗拉 抗内压
圆度 壁厚均匀性 抗腐蚀 最小的流动阻力
Pie Ps 0.0098 (n sw )H
对于油层套管
油井: 气井:
Pie (Pp 0.0098 o Ho ) 0.0098 (sw o )H
Pi Pp / e1.115104 (HB H ) 0.0098swH
35
一、套管外载分析与计算
ρsw
ρn
ρsw
ρsw
ρo
曲线
注意图中, 支撑外压和内压曲线的斜率变化。
固井标准操作

六.标准化操作要求
一.什么是固井
为了稳固井壁,保证各次开钻的 继续钻进,封隔油、气、水层,保 证勘探期间的分层试油及在整个开 采过程中合理油气生产,需要在已 钻的井眼内下入不同规格的钢管, 并在井眼与钢管的环形空间注入水 泥,这个过程就是固井施工。
固井作业是一项工程,包括下套管和注水泥。
二.固井作业危险环节
四.固井施工技术要求
(二)替钻井液的要求 1.开始顶替开泵缓慢,避免产生过大的激 动压力。 2.选择合适的顶体流型。 紊流≥1.5m/s 层流(塞流)≤0.45m/s 3.观察钻井液返出情况,防止发生井漏。 4.计量注入井内钻井液量。 5.碰压前停泵,采用水泥车碰压。
四.固井施工技术要求
(一)固井施工操作要求 1.钻井队负责倒好闸门组闸门。 2.及时了解注水泥浆比重,必须要符合要求。 3.压胶塞后听从指挥开泵替钻井液。 4.替钻井液时做要放掉多余的钻井液,并做 好防污染环境准备。
五.标准化操作要求
事故案例一:固井灰罐爆裂发生的事故案例 2007年4月19日,某固井公司五中队在双28井执 行固井任务。在固井队和钻井队召开固井前协调 会后,固井五中队召开固井前施工会。之后对83 号立式灰罐中的水泥进行气化,大约钟左右, 完成气化,气化压力达到0.18Mpa。此时,固井 公司技术员兰某某组织打前置液,打完后开始供 气。突然83号立式灰罐发生爆裂,罐体位移4.9m 后倾倒,将正在准备检测水泥浆性能的泥浆工向 某某压在下面。待把向某某救出来被送往医院, 经抢救无效死亡。
什么是固井为了稳固井壁保证各次开钻的继续钻进封隔油气水层保证勘探期间的分层试油及在整个开采过程中合理油气生产需要在已钻的井眼内下入不同规格的钢管并在井眼与钢管的环形空间注入水泥这个过程就是固井施工
固井全攻略

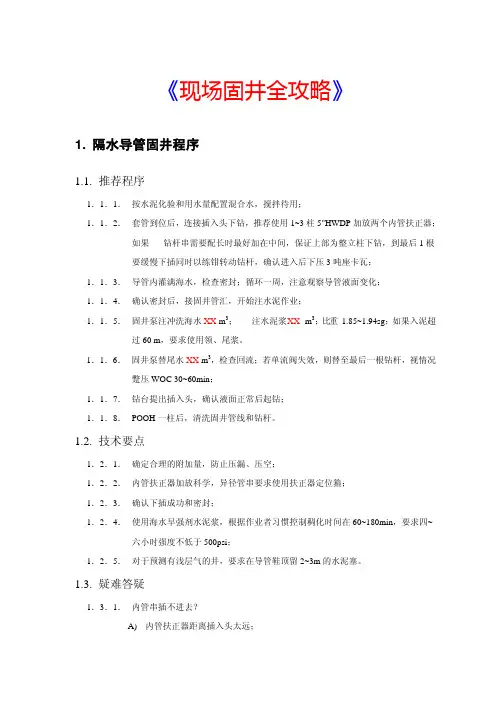

《现场固井全攻略》1. 隔水导管固井程序1.1.推荐程序1.1.1.按水泥化验和用水量配置混合水,搅拌待用;1.1.2.套管到位后,连接插入头下钻,推荐使用1~3柱5"HWDP加放两个内管扶正器;如果钻杆串需要配长时最好加在中间,保证上部为整立柱下钻,到最后1根要缓慢下插同时以练钳转动钻杆,确认进入后下压3吨座卡瓦;1.1.3.导管内灌满海水,检查密封;循环一周,注意观察导管液面变化;1.1.4.确认密封后,接固井管汇,开始注水泥作业;1.1.5.固井泵注冲洗海水XX m3;注水泥浆X X m3;比重1.85~1.94sg;如果入泥超过60 m,要求使用领、尾浆。
1.1.6.固井泵替尾水XX m3,检查回流;若单流阀失效,则替至最后一根钻杆,视情况蹩压WOC 30~60min;1.1.7.钻台提出插入头,确认液面正常后起钻;1.1.8.POOH一柱后,清洗固井管线和钻杆。
1.2.技术要点1.2.1.确定合理的附加量,防止压漏、压空;1.2.2.内管扶正器加放科学,异径管串要求使用扶正器定位箍;1.2.3.确认下插成功和密封;1.2.4.使用海水早强剂水泥浆,根据作业者习惯控制稠化时间在60~180min,要求四~六小时强度不低于500psi;1.2.5.对于预测有浅层气的井,要求在导管鞋顶留2~3m的水泥塞。
1.3.疑难答疑1.3.1.内管串插不进去?A)内管扶正器距离插入头太远;B)井口与导管相对不正;C)导管内有异物;D)插入头尺寸不对。
1.3.2.导管灌不满?A)内管没插入浮鞋;B)插入头密封圈失效;C)导管串某处密封圈失缺。
1.3.3.提出内管串时,导管内液面下降?A)注水泥时发生漏失;B)水泥浆附加量太小,返高不够高;C)导管串贴边,内外连通。
1.3.4.提出内管串时,导管内向外泛水?A)内管内水泥浆回落;B)浮鞋单流阀失效。
2. 表层内管固井程序2.1.推荐程序2.1.1.按水泥化验和用水量配置混合水,搅拌待用,搬土要求预水化不低于4hr;2.1.2.套管到位后,连接插入头下钻,推荐使用3柱5"HWDP加放两个内管扶正器;如果钻杆串需要配长时最好加在中间,保证上部为整立柱下钻,到最后1根要缓慢下插同时以练钳转动钻杆,确认进入后下压3~5吨座卡瓦;2.1.3.套管内灌满海水,检查密封;循环一周,注意观察套管液面变化;2.1.4.确认密封后,接固井管汇,开始注水泥作业;2.1.5.固井泵注冲洗液XX m3;2.1.6.注水泥浆:领浆XX m3;比重1.58sg,要求使用搬土浆;尾浆XX m3;比重1.80~1.90sg;2.1.7.固井泵替尾水XX m3,检查回流;若单流阀失效,则替至最后一根钻杆,视情况蹩压WOC 30~60min;2.1.8.钻台提出插入头,确认液面正常后起钻;2.1.9.POOH一柱后,清洗固井管线和钻杆。
现场钻井泵的固井作业流程与操作注意事项

钻井泵注水泥固井作业流程一般中、浅井段可采用钻井泵注水泥固井工艺。
现场实际工作中,只要技术、设备和物资准备工作扎实,指挥发令和操作程序正确,就能顺利完成固井作业和保证水泥环质量。
一、钻井泵固井作业流程(一)建立固井作业领导组织1、成立固井领导小组。
由平台经理担任组长。
井队工程师担任副组长,井队干部及生产骨干为小组成员2、贯彻固井施工技术设计井队工程师根据设计(项目部审核)制定固井施工步骤、水泥浆液的总量与密度、添加剂的种类与加量、最大施工压力和排量值、各作业环节时间以及施工总时间等技术参数和技术措施情况。
(二)地面准备工作1、检查、保养动力设备必须保证柴油机运转正常、技术状况良好且有一台备车。
2、检查配制水泥浆的循环罐清除吸入管内及管口循环罐底沉淀物;检查循环罐各连通闸阀关闭严实程度和操作灵活情况;检查循环罐内搅拌机运转是否正常。
3、检查、保养钻井泵(1)检查(或更换)钻井泵保险销子;察看泵压力表是否完好;查看空气包气量是否充足。
(2)检查吸、排凡尔座和凡尔体、缸体内完好情况;察看拉杆活塞磨损程度;查看拉杆冷却液及塞线情况。
4、试泵、管线试压开泵查验其运转上水情况,同时按固井施工最高压力对地面送液管线进行耐压试验。
5、隔离液配制,水泥浆清水及替浆准备钻井工程师负责按固井施工技术设计配制足量的前、后隔离液;清理干净循环罐(现场3#或4#罐)沉淀物并储足水泥浆配置所需清水,计算时一定要注意罐底无法打出的水泥浆量;储足预定的替浆量。
6、安装供灰管在循环罐上选择合理位置安装固定出口向下的供灰管(自行加工不少于两个出口,采用内径较大钢管焊接),主要将出灰方向对准两个搅拌器,使配制水泥浆时尽可能均匀。
7、水泥浆检测仪器准备、供灰车连接。
对水泥浆配制过程中的密度检测仪器和工具放置到位;循环罐上供灰管与水泥供灰车供灰软管相连接。
8、井内连通性检试慢速开泵注液,井口返液即停。
以证实环空通畅情况。
(三)现场会议地面准备工作基本就绪后,固井领导小组组长召集所有参加人员进行情况汇交,对准备工作进行查漏补遗的逐项梳理。
固井施工操作指南

固井施工操作指南1施工准备1.1现场办公1.1.1行驶路线1.1. 1.1施工作业单位接到施工任务后,组织工程技术人员和驾驶员对施工并进行现场办公, 包括行驶路线、路况、桥涵、城镇等进行详细探视,并做好记录。
I.1.1. 2探路完后驾驶员应立即向生产运行部门进行电话及书面汇报探路情况;II 1.3驾驶员必须认真、仔细填写“探路记录表”,施工单位根据探路记录对行车路线的危险路段或危险点制定相应的防范措施。
1.1.2井场I.1. 2.1测量井场可供固井作业施工使用的有效面积。
II1. 2. 2提出井场施工设备的承载能力和安全要求,井场平整,井场及井场公路应保证30 吨以上的固井施工设备安全行驶,停放不沉不陷。
III 2. 3查看并记录现场情况,详细了解和记录钻井、地质、泥浆及井下油气水显示和复杂情况。
IV1. 2. 4确定立管接头、水罐法兰、下四通法兰的型号和所需数量。
确定储灰罐群摆放位置。
1.1.2. 5确认井场电源和施工用水水源1.1.2. 6绘制固井作业现场布置图。
1.2.工作业前准备1.3.1工程人员现场办公完后,形成现场办公会议纪要,完成固井工程设计并制定《固井施工应急预案》。
1. 2. 2施工作业队伍按施工作业设计要求,配备施工设备和上井施工人员。
1.2. 3操作手在接到生产指令后,必须对己待令设备性能进行出车前检查。
各班组长、大班、技师根据施工作业内容的要求,以及施工设备的综合性能,负责组织配备设备及附件。
1.2.4施工设备的配备必须满足施工工艺安全要求。
对特殊井必须对施工的管线、旋塞等必须按特殊要求进行试压并做好记录1.3.5灰罐的准备、摆放与上灰1. 2. 5.1按施工作业设计将相应数量灰罐送到井场。
1.2.5. 2储灰罐要合理摆放,满足施工、安全的要求。
1.2. 5. 3上灰前首先要对灰罐进行全面的检查并清罐,做好清罐记录。
1.2.5. 4水泥入罐后,必须在罐上标明水泥品种、吨位。
固井质量管理流程图

固井质量管理流程图
质量目标
1、固井质量合格率100% ;
2、固井一次合格率98% ;
3、继续完善气井固井工艺术,提高气层封固质量;
4、强化质量管理,达到GB/T19001-2000 idt ISO9001-2000标准要求,保证质量管理体系持续有效运行和不断完善。
目标分解
第一项目组:固井质量合格率100%;
固井一次合格率100%。
第二项目组:固井质量合格率100%;
固井一次合格率99%;
提高底水油藏固井质量。
第三项目组:固井质量合格率100%;
固井一次合格率98%;
提高气层固井质量。
第四项目组:固井质量合格率100%;
固井一次合格率100%;
保证靖安油田水泥返高。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
钻井、固井联合办公会议要求一、资料收集(如实收集以下资料,但不限于):1、地质资料:地层岩性、地层压力、易垮易漏易缩径层位、漏失层及其漏失压力、油气水界面、周边注水井情况等2、井身结构:钻头尺寸、上层套管尺寸钢级壁厚等3、电测资料:井径、井斜、井温,特别是井径扩大率等4、钻井资料:钻井进度与钻井工程简况(有无井漏、井涌、气测值)、钻井参数、钻具组合、钻井液体系性能、漏失情况、垮塌与缩径、地破试验、钻井过程中出现事故与复杂情况、钻井提升能力、钻井水储存能力、泥浆储备情况等。
5、固井附件的检查、丈量、合扣,管串的排列等;6、固井添加剂到井数量、型号、类别;7、其它相关资料。
以上资料的收集应积极要求钻井、泥浆、地质及其它相关方给予以配合,现场办公中出现疑问的及时向相关方请示,并要求解决。
二、固井协调会1、在完钻前,由钻井公司组织召开办公协调会,参加人员包括:井队钻井工程师、固井工程师、地质、录井工程师、钻井液工程师等;2、了解地质、工程、油气水及特殊地层情况;3、提出固井要求,商讨固井方案;4、明确固井作业中的各方责职,协调需要解决的问题。
5、安排固井日程及准备工作。
三、固井设计编制及审批1、固井施工作业应编制固井施工设计;2、固井施工设计应按规定的程序审批;3、固井施工设计审批人应出具书面审批意见,并附在固井施工设计书内;4、无固井施工设计或固井设计没有经过审批,不得进行下套管作业。
四、设备准备1、注替设备注替设备主要包括以下几个部分:a)钻井队动力系统:柴油机、发电机、配电系统等;b)钻井队循环系统:钻井泵、循环罐、循环管线、水龙头等;c)固井队配注系统:供水车、压风机、配浆车、批混车、注浆车、管线、闸门、流量计等;d)备用替浆系统:钻井队循环系统、固井队配注系统及连接管线等。
2、井控设备固井作业时,封井器的闸板应与套管配套,按井控细则要求进行试压合格。
3、工具与材料准备a)工具与材料准备主要包括:套管、套管附件及固井工具、套管密封脂及水泥和外加剂等,b)所有材料在作业前按设计规格与数量送井,现场检查、登记c)固井附件在到井后完成检查、尺寸测量、草图绘制、合扣等工作。
d) 中途循环工具、供浆管线、二级循环排污管线的准备。
4、下套管工具的准备吊卡、B型钳、垫叉、专用吊带、灌浆装置、防掉落物装置、回接作业还应准备长吊环。
五、井眼准备a)高压油、气、水井,下套管前必须压稳。
当地层漏失压力和孔隙压力差值很小容易发生井漏时,对于气井固井应控制油气上窜速度小于15m/h,油井固井应控制油气上窜速度小于25m/h;b)套管与井眼环空间隙一般应不小于19mm时,必要时宜采取扩眼等相应措施;c)下套管前应对不规则井段(小于钻头直径井段;起下钻遇阻、遇卡井段;井斜变化率或全角变化率超过规定的井段),存在积砂和砂桥井段)或油气层、重点封固井段用标准钻头原钻具对不规则井眼进行认真划眼通井;d)大斜度井和水平井,通井时宜分段循环处理钻井液,充分冲洗岩屑;e)注水泥前,钻井液性能应保持良好、稳定,井眼应不漏,不涌;改善钻井液流变性能,降低粘度,切力:若钻井液ρm<1.3g/cm3,则屈服值<5 Pa;若ρm=1.3g/cm3~1.8g/cm3,则屈服值<8Pa;若ρm>1.8g/cm3,则屈服值<15Pa;f)含油较多的钻井液注水泥前应进行乳化处理;g)下套管前通井及注水泥前,均应较大排量洗井,上返速度应不低于1.2m/s,循环时间不低于两周,泥浆性能达不到要求增加循环时间。
h)对漏失井,应先进行堵漏,做承压试验,井下正常后方可下套管。
六、固井队a)进行现场办公,对到井固井材料进行验收、检查,并进行取水、灰、泥浆,进行室内水泥浆小样试验。
b)在下套管前应做好水泥浆、前置液及泥浆污染实验;c)井场储灰存放超过20天,应倒罐一次;d)现场配制配浆水在5天后施工,必须进行二次复查;e)下套管结束前2小时,固井车辆及人员应到达井场。
f)完钻前应将固井工具、附件、水泥、外加剂送至井场;g)对到井附件,与钻井工程师、工具服务工程师进行组装、检查、合扣等;h)对井口工具及连接管汇进行检查,确保其灵活、可靠,水泥头胶塞上下应有压力平衡装置;i)下套管前,应将储灰罐清理干净,水泥再入罐;j)下套管前,应根据固井设计配好固井水,混配好灰样,并进行大样复查试验;k)下套管时,固井工程师监控管串中固井附件、扶正器位置是否符合固井设计。
l)下套管过程中,监控下套管技术措施执行情况(下放速度、中途顶通循环等)。
m)下套管结束,监控开泵、循环、泥浆处理、重浆储备、设备准备等情况。
n)施工期间掌握施工各个环节,各配合方应及时将施工参数汇总到固井总指挥处,现场若出现复杂情况,经多方协商后,由固井总指挥统一安排。
o)施工结束,与钻井、泥浆、录井统一固井施工数据,填写固井施工卡片,施工中如有异常必须如实反映。
七、钻井队a)完钻前5天应清洗固井水罐,并按要求储备固井用生活水,固井用水入罐后不得随意动用。
并及时通知固井队取水化验,冬季要求对固井水及到井添加剂进行保温。
b)钻井队必须提供固井专用水罐,灰量较大的井必须准备3个40方水罐,与灰罐的距离不超过25米,每个固井水罐必须装两个搅拌器(7.5KW以上),固井水罐之间闸门必须灵活好用,固井水罐的出口应是6寸(6孔)标准阀兰盘,保证罐余不大于2方,专用水罐均配置相关的保温和加温设施。
固井专用水罐配置照明设施,方便夜间施工。
固井水罐在装固井水之前井队必须彻底清洗干净,保证无漏失、无沉沙、无污水。
c)下套管前,钻井队应对全套钻井设备(包括仪表)进行一次认真严格的检查保养,使之状态良好;d)井队工程师应对固井队送达的工具、附件、物资进行清查,验收。
e)对送井套管逐项进行检查、丈量,并作好记录,不合格套管不得入井,宜另行放置,并标记清楚;f)井队工程师负责与录井工程师和固井工程师共同编制排定入井管串表,应仔细核实深度。
管串排定后,应在套管接箍上标明入井编号,对要加扶正器的套管,在距公扣1m处写上“扶正器”字样及类型;对安放附件的套管进行标注。
g)对吊钳、吊卡、循环接头、灌浆管线等工具进行认真检查;h)对参与施工的全套设备进行认真检查保养,使其处于完好状态, 保证其满足连续施工的要求;i)应按固井设计要求的性能、数量准备足量的顶替钻井液。
对备好的顶替钻井液应定期搅拌循环,保证不沉淀;j)各钻井液罐的闸门应灵活可靠,罐与罐之间应保证互不窜通;k)提前准备好下套管工具、中途循环管线(高压软管18米以上)、二级固井排污管线,并负责连接。
l)下套管期间,按设计要求下入固井附件,并安排专人进行扶正器加放、灌浆、监测出口等工作。
m)按要求进行开泵顶通、中途循环、活动套管等。
n)按工具方要求进行其它作业(如悬挂器倒扣、丢手等工作)。
o)负责替浆时,泥浆的回收以及正反计量工作。
八、工具服务方a)提前上井检查送井工具附件规格、扣型、外观等,确认无误后交付钻井工程师,现场应与钻井、固井工程师对到井附件进行检查,合扣等工作。
b)附件入井时,再次检查安放位置是否正确、连接是否合理可靠,安排工具使用注意事项。
c)固井期间负责工具使用指令下达,钻井队按要求指令完成作业d)施工结束或施工过程中井下有意外情况,应给井队制定安排好下步施工注意事项(如关井候凝措施、钻附件参数时间等)e)对于工具使用有意外情况发生的,及时了解掌握情况,参与下步施工方案的讨论制定。
九、泥浆a)对于大斜度井及水平井,宜分段循环处理钻井液,充分冲洗岩屑;b)下套管前,裸眼井段注适量性能优良的润滑泥浆,以利于套管顺利下入;c)注水泥前,钻井液性能应保持良好、稳定,井眼应不漏、不涌;改善钻井液流变性能,降低粘度,切力:若钻井液ρm<1.3g/cm3,则屈服值<5 Pa;若ρm=1.3g/cm3~1.8g/cm3,则屈服值<8Pa;若ρm>1.8g/cm3,则屈服值<15Pa;d)含油较多的钻井液注水泥前应进行乳化处理;e)下套管完,按固井要求循环处理钻井液两周以上,进行降粘切处理。
f)下套管期间,灌入套管的泥浆必须是经过处理的,性能符合设计要求的优质泥浆。
g)按固井设计要求配制密度性能与井浆匹配的般土浆和加重泥浆,并对地面泥浆进行预处理。
h)在井漏的情况下,确保有足够泥浆量进行顶通循环和顶替水泥浆以及双级固井时开孔循环作业。
i)替浆时负责泥浆的回收、罐闸门的开关、进行计量工作。
十、下套管作业a)按SY/T 5412要求将套管下至设计位置并按设计要求安放套管扶正器及固井附件;b)接水泥头小排量顶通,建立循环,循环时间应不低于两周。
十一、固井交底会a)固井前,由钻井公司组织召开由钻井工程师、固井工程师、地质工程师、录井工程师、泥浆工程师、工具工程师等参加的固井交底会;b)通报下套管情况;c)通报固井作业准备情况;d)通报固井设计中注水泥施工程序和要求,明确参加注水泥施工各方的责职;e)通报固井配合岗位人员落实情况;f)强调固井作业中需要注意的事项;j)根据井上的实际情况,明确统一施工步骤、数据及参数。
g) 交底记录经参会人员认可后签字确认。
十二、固井施工作业程序a)固井队工程师,在注水泥前召集固井施工人员召开施工交底会,对施工过程的各个环节和注意事项进行安排;b)钻井队在注水泥前也应召开固井施工交底会,对各个配合作业岗位人员安排做好部署;c)固井施工作业应由现场固井工程师任施工总指挥,现场相关方必须服从指挥;d)各配合方应及时将施工参数汇总到固井指挥处,现场若出现复杂情况,经多方协商后,由固井总指挥统一安排;e)注水泥前应对注水泥管线进行试压,试压值应大于注替时的最高施工压力;f)按设计要求分别注前置液和水泥浆,注水泥过程中要连续监控施工情况(包括排量、压力、水泥浆密度及井口返浆等);g)释放套管胶塞;h)替浆时,应准确计量,并安排专人观察井口返浆;i)替浆后期,应降低替浆排量,密切注意泵入量、泵压变化及井口返浆情况;j)应采用小排量碰压,碰压附加值宜控制在3~5MPa,替浆量以井队地面人工计量为主;k)替浆结束后,宜开井候凝。
若回压凡尔失灵,宜关井候凝,应控制管内压力略大于静压差,要求井队安排专人进行适当放压并做好放压记录。
l)侯凝时间一般应在48h以上;特殊情况(低密度、大温差、高温井打塞挤水泥等)以固井要求为准。
m)固井施工作业过程中,高压管线区域应有明显安全警示,高压区域严禁有人员走动。
n) 禁止交叉作业。
o) 各相关方设备由各自进行操作。
固井建议:1、套管头由钻井公司负责领取送井。
2、领套管和附件时钻井公司要与固井方、工具方沟通,确定扣型、规格。
3、联顶节与与最后一根套管应与水泥头扣型一致,否则要加工变扣,及时沟通。
