80t龙门吊拆卸方案
80T龙门吊拆除方案

TA1 施工方案报审表工程项目名称:新建昆明铁路枢纽东南环线施工合同段:站前工程编号:新建昆明枢纽东南环线铁路工程晋宁预制梁厂LBMQ80/15×2-52.8-32门式起重机拆除施工方案编制:周宏伟复核:陈玉相审核:岳红波批准:王整会中铁七局昆枢东南环线铁路工程项目部二零一四年三月目录一、概况 ........................................................................................ - 5 -1.1工程概况.................................................................................... - 5 -1.2门吊构造.................................................................................... - 5 -1.3拆除场地.................................................................................... - 6 -二、编制依据 ................................................................................ - 6 -三、施工组织 ................................................................................ - 6 -3.1 人员安排................................................................................... - 6 -3.1.1管理人员................................................................................. - 7 -3.1.2作业人员................................................................................. - 7 -3.2 机械设备................................................................................... - 7 -四、施工方案 ................................................................................ - 8 -4.1 总体方案................................................................................... - 8 -4.2 地基处理................................................................................... - 9 -4.3吊车最不利站位稳定性及地基承载力验算 ......................... - 10 -4.4 地锚及缆风绳 ........................................................................ - 11 -4.4.1地锚....................................................................................... - 11 -4.4.2缆风绳................................................................................... - 12 -4.5拆除顺序和施工组织 ............................................................. - 14 -4.5.1电气设备的拆除 .................................................................. - 14 -4.5.2驾驶室的拆除 ...................................................................... - 14 -4.5.3提升小车的拆除 .................................................................. - 14 -4.5.4主梁的拆除 .......................................................................... - 14 -4.6支腿拆除.................................................................................. - 17 -五、安全注意事项 .................................................................... - 18 -六、应急预案 .............................................................................. - 20 -附图一吊车站位图 ....................................................................... - 24 - 附表一QY70V汽车起重机起重机主要起重性能表................. - 25 - 附表二QY100K汽车起重机起重机主要起重性能表 .............. - 26 - 附表三QAY180汽车起重机起重机主要起重性能表............... - 27 -LBMQ80/15×2-52.8-32门式起重机拆除施工方案一、概况1.1工程概况晋宁预制梁厂是新建昆明枢纽东南环线铁路工程位于昆明市晋宁县三多村的预应力简支T梁制造厂。
龙门吊拆除方案

龙门吊拆除方案拆除工程,就像是一场盛大的告别仪式。
在这个项目中,我们要面对的是一位铁骨铮铮的龙门吊,它曾是我们生产线上的重要伙伴,如今却要挥手告别。
下面,就让我以意识流的方式,为大家详细讲述这场拆除大戏。
一、项目背景想象一下,一个庞大的工厂,里面错落有致地摆放着各种机械设备。
在这个舞台上,龙门吊就像一个巨人,承担着运输重物的重任。
然而,随着生产线的调整,这个大家伙已经不再适应我们的需求。
于是,拆除龙门吊的任务就摆在了我们面前。
二、拆除目标我们的目标是,将这个数十吨重的龙门吊安全、高效地拆除,并且确保施工现场的整洁有序。
拆除后的场地,要达到可以立即进行下一阶段施工的条件。
三、拆除前的准备拆除前,我们要对龙门吊进行全面检查,了解其结构、重量、重心等信息。
这就像给一个即将退役的老兵做个体检,确保它在退役前不会给我们带来任何麻烦。
1.检查龙门吊的各个部件,确保没有遗漏。
2.准备拆除工具,如气割、电焊机、扳手等。
3.确定拆除顺序,避免拆除过程中发生意外。
4.对拆除人员进行安全培训,确保他们了解拆除过程中的注意事项。
四、拆除步骤拆除龙门吊,就像一场分解手术。
我们要一步步,小心翼翼地完成。
1.拆除龙门吊上的附件,如照明设备、摄像头等。
2.使用气割将龙门吊的轨道切割成若干段,方便拆除。
3.拆除主梁,这是拆除过程中最关键的步骤。
我们要确保主梁在拆除过程中不会突然坠落,造成安全事故。
4.拆除立柱和支腿,这时候,龙门吊已经失去了支撑,我们要确保它在拆除过程中保持稳定。
5.使用吊车将拆除的部件吊装至指定位置,避免现场拥堵。
五、安全措施安全,是拆除工程的核心。
我们要确保每一个环节都符合安全规定。
1.拆除现场设置警示标志,提醒无关人员不得进入。
2.拆除人员佩戴安全帽、安全带等防护用品。
3.使用专业的拆除工具,避免因工具损坏导致安全事故。
4.拆除过程中,安排专人进行现场监护,发现异常情况立即采取措施。
六、拆除后的处理拆除完成后,我们要对现场进行清理,确保场地整洁有序。
龙门吊拆除方案

2.拆除现场设置安全警示标志,提醒周边人员注意安全;
3.拆除人员配备个人防护装备,如安全帽、安全带、防尘口罩等;
4.定期对拆除现场进行安全检查,发现问题及时整改;
5.制定应急预案,确保拆除过程中发生意外时能迅速应对。
七、环保措施
1.拆除过程中,采取措施降低噪音、粉尘污染;
(2)对拆除现场进行实地勘察,了解设备状况、周边环境等;
(3)制定详细的拆除方案,明确拆除顺序、施工方法、安全措施等;
(4)组织拆除人员培训,确保拆除人员具备相关技能及安全意识;
(5)准备拆除所需的工具、设备、材料等。
2.拆除实施
(1)切断电源,确保拆除现场无电源危险;
(2)按照拆除顺序,先拆除附属设备,再拆除主体结构;
三、拆除原则
1.严格遵守国家及地方相关法律法规,确保拆除过程合法合规;
2.保障拆除人员及设备安全,预防事故发生;
3.尽量减少拆除过程中对环境的影响;
4.提高拆除效率,缩短拆除周期。
四、拆除范围
本次拆除范围包括:龙门吊主体结构、电气系统、附属设备等。
五、拆除流程
1.拆除前准备
(1)办理拆除手续,取得相关政府部门批准;
第2篇
龙门吊拆除方案
一、前言
龙门吊作为重要的物料搬运设备,广泛应用于各类工业生产场所。随着设备更新换代及工厂布局调整,部分龙门吊需进行拆除。为确保拆除工作的顺利进行,保障人员安全,保护环境,制定本拆除方案。
二、项目目标
1.完成龙门吊的拆除工作,确保施工现场安全、环保、合规;
2.高效利用资源,降低拆除成本;
4.定期对拆除进度进行跟踪,及时调整施工方案。
九、拆除周期及成本
80吨龙门吊拆除施工方案

80吨龙门吊拆除施工方案1. 背景信息80吨龙门吊是一种用于重型物体吊装和搬运的大型起重设备。
在某些情况下,需要对80吨龙门吊进行拆除施工,可能是因为设备老化、维护保养或需要更换新的起重设备。
本文将介绍80吨龙门吊拆除施工的步骤和注意事项,以确保拆除工作的安全和顺利进行。
2. 拆除准备在开始拆除工作之前,必须进行适当的准备工作,以确保施工过程的安全性和有效性。
2.1 安全检查在拆除工作开始之前,首先需要对80吨龙门吊进行全面的安全检查。
检查应包括以下方面:•结构的稳定性和完整性•各个部件的磨损和损坏情况•运行系统的正常工作状态如果发现任何安全问题或异常情况,必须采取适当的措施进行修复或更换。
2.2 施工计划在拆除工作开始之前,应该制定一个详细的施工计划。
计划应包括以下内容:•拆除的时间表和进度安排•所需的人力和技术资源•拆除过程中可能出现的风险和应对措施•废物处理和清理工作制定一个合理的施工计划对于确保拆除工作的顺利进行非常重要。
3. 拆除步骤3.1 停机和准备在开始拆除工作之前,首先需要将80吨龙门吊停机,并进行必要的准备工作。
具体步骤如下:1.关闭龙门吊的电源,并切断供电。
2.清理工作区域,确保没有杂物或障碍物。
3.安装必要的安全警示标志,提醒其他人员注意工作区域。
3.2 拆卸吊臂和臂脚拆除工作的第一步是拆卸龙门吊的吊臂和臂脚。
具体步骤如下:1.使用专用工具将吊臂和臂脚上的连接螺栓拆除。
2.将吊臂和臂脚逐一解除固定,确保安全放置在地面上。
3.对拆下的吊臂和臂脚进行清理和标记,并妥善存放。
3.3 拆卸主梁和支架拆除吊臂和臂脚之后,可以开始拆卸龙门吊的主梁和支架。
具体步骤如下:1.使用吊车或其他起重设备,将主梁逐段抬离并放置在地面上。
2.对支架进行逐一拆除,注意避免损坏结构和设备。
3.4 清理和整理在完成拆除工作之后,必须进行清理和整理工作。
具体步骤如下:1.清理工作区域,清除拆除过程中产生的废物和杂物。
80T龙门吊拆除方案

80T龙门吊拆除方案-CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIANTA1 施工方案报审表工程项目名称:新建昆明铁路枢纽东南环线施工合同段:站前工程编号:注:本表一式4份,施工单位2份,监理单位1份、指挥部1份。
新建昆明枢纽东南环线铁路工程晋宁预制梁厂LBMQ80/15×门式起重机拆除施工方案编制:周宏伟复核:陈玉相审核:岳红波批准:王整会中铁七局昆枢东南环线铁路工程项目部二零一四年三月目录一、概况 ..................................................................................... - 6 -工程概况 ...................................................................................... - 6 -门吊构造 ...................................................................................... - 6 -拆除场地 ...................................................................................... - 7 -二、编制依据.............................................................................. - 7 -三、施工组织.............................................................................. - 8 -人员安排 ..................................................................................... - 8 -管理人员 ...................................................................................... - 8 -作业人员 ...................................................................................... - 8 -机械设备 ..................................................................................... - 8 -四、施工方案.............................................................................. - 9 -总体方案 ..................................................................................... - 9 -地基处理 ................................................................................... - 10 -吊车最不利站位稳定性及地基承载力验算.............................. - 11 -地锚及缆风绳............................................................................ - 12 -地锚 ............................................................................................ - 12 -缆风绳 ........................................................................................ - 13 -拆除顺序和施工组织................................................................. - 15 -电气设备的拆除......................................................................... - 15 -驾驶室的拆除............................................................................. - 15 -提升小车的拆除......................................................................... - 15 -主梁的拆除 ................................................................................ - 15 -支腿拆除 .................................................................................... - 18 -五、安全注意事项 ................................................................... - 20 -六、应急预案............................................................................ - 21 -附图一吊车站位图..................................................................... - 26 -附表一QY70V汽车起重机起重机主要起重性能表 ................. - 27 -附表二QY100K汽车起重机起重机主要起重性能表................ - 28 -附表三QAY180汽车起重机起重机主要起重性能表 ............... - 29 -LBMQ80/15×门式起重机拆除施工方案一、概况工程概况晋宁预制梁厂是新建昆明枢纽东南环线铁路工程位于昆明市晋宁县三多村的预应力简支T梁制造厂。

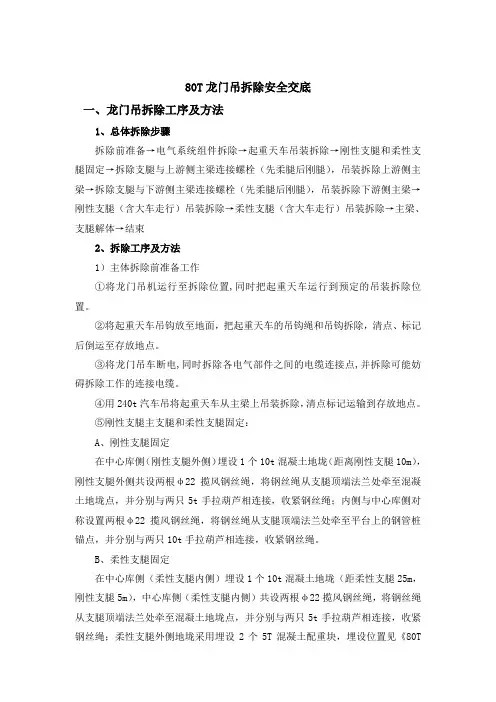

80T龙门吊拆除安全交底

80T龙门吊拆除安全交底一、龙门吊拆除工序及方法1、总体拆除步骤拆除前准备→电气系统组件拆除→起重天车吊装拆除→刚性支腿和柔性支腿固定→拆除支腿与上游侧主梁连接螺栓(先柔腿后刚腿),吊装拆除上游侧主梁→拆除支腿与下游侧主梁连接螺栓(先柔腿后刚腿),吊装拆除下游侧主梁→刚性支腿(含大车走行)吊装拆除→柔性支腿(含大车走行)吊装拆除→主梁、支腿解体→结束2、拆除工序及方法1)主体拆除前准备工作①将龙门吊机运行至拆除位置,同时把起重天车运行到预定的吊装拆除位置。
②将起重天车吊钩放至地面,把起重天车的吊钩绳和吊钩拆除,清点、标记后倒运至存放地点。
③将龙门吊车断电,同时拆除各电气部件之间的电缆连接点,并拆除可能妨碍拆除工作的连接电缆。
④用240t汽车吊将起重天车从主梁上吊装拆除,清点标记运输到存放地点。
⑤刚性支腿主支腿和柔性支腿固定:A、刚性支腿固定在中心库侧(刚性支腿外侧)埋设1个10t混凝土地垅(距离刚性支腿10m),刚性支腿外侧共设两根φ22揽风钢丝绳,将钢丝绳从支腿顶端法兰处牵至混凝土地垅点,并分别与两只5t手拉葫芦相连接,收紧钢丝绳;内侧与中心库侧对称设置两根φ22揽风钢丝绳,将钢丝绳从支腿顶端法兰处牵至平台上的钢管桩锚点,并分别与两只10t手拉葫芦相连接,收紧钢丝绳。
B、柔性支腿固定在中心库侧(柔性支腿内侧)埋设1个10t混凝土地垅(距柔性支腿25m,刚性支腿5m),中心库侧(柔性支腿内侧)共设两根φ22揽风钢丝绳,将钢丝绳从支腿顶端法兰处牵至混凝土地垅点,并分别与两只5t手拉葫芦相连接,收紧门吊拼装缆风绳平面布置图》,埋设深度1m,设置两根φ22揽风钢丝绳,从支腿顶端法兰处牵至混凝土地垅点,并分别与两只5t手拉葫芦相连接,收紧钢丝绳。
2)主梁吊装拆除用大吨位汽车吊先起吊上游侧主梁,待上游侧主梁拆除完成后,再拆除下游主梁。
所需大吨位汽车吊工作能力:在起吊幅度20m时,起吊高度在34m以上,可起吊重量24t。
龙门吊拆装专项方案

一、方案概述为确保龙门吊在拆装过程中的安全、高效和顺利进行,特制定本专项方案。
本方案适用于各类龙门吊的拆装作业,包括但不限于预制厂、建筑工地、港口码头等场所。
二、编制依据1. 《起重设备安装工程施工及验收规范》(GB50278-98)2. 《起重工操作规程》(SYB4112-80)3. 《龙门吊拆装安全规程》4. 相关国家和行业安全标准及规范三、工程概况1. 龙门吊型号:XXX型号2. 龙门吊最大起重量:XXX吨3. 龙门吊跨度:XXX米4. 龙门吊安装位置:XXX地点四、拆装流程1. 拆装前的准备工作(1)检查龙门吊设备,确保设备完好无损;(2)组织施工队伍,明确分工;(3)制定拆装方案,报上级部门审批;(4)办理拆装作业许可证。
2. 龙门吊基础拆除(1)切断龙门吊与基础连接的螺栓;(2)拆除龙门吊基础上的附属设施;(3)采用吊车将龙门吊整体吊起。
3. 龙门吊主体结构拆除(1)拆除龙门吊大车、小车、起升机构等主体结构;(2)对拆除下来的部件进行分类、编号、打包。
4. 龙门吊电气系统拆除(1)切断龙门吊电气系统的电源;(2)拆除电气控制系统、电缆等部件;(3)对拆除下来的电气部件进行分类、编号、打包。
5. 龙门吊基础恢复(1)清除基础上的杂物;(2)修复基础;(3)浇筑混凝土。
6. 龙门吊组装(1)根据编号将拆下的部件逐一组装;(2)对组装完成的龙门吊进行试运行;(3)进行验收。
五、安全措施1. 严格遵守《起重设备安装工程施工及验收规范》等相关规定;2. 施工人员必须经过专业培训,取得相应资格证书;3. 拆装过程中,确保吊车、施工人员等安全距离;4. 拆除电气系统时,切断电源,确保安全;5. 拆卸过程中,注意防止物体打击、高处坠落等事故发生;6. 设置安全警示标志,提醒过往行人注意安全。
六、应急预案1. 针对拆装过程中可能出现的突发状况,制定应急预案;2. 成立应急小组,明确各成员职责;3. 做好应急救援物资储备,确保及时应对突发事件。
80t龙门吊专项安拆方案

80t龙门吊专项安拆方案-CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN目录1、编制依据、范围 (1)2、工程概况、环境条件 (2)3、施工组织及资源配置 (4)4、安装方法 (5)5、拆除方法 (15)6、安全措施及注意事项 (24)7、应急预案 (25)8、承诺 (28)9、附件 (31)MG80/16t龙门吊专项安拆方案1、编制依据、范围编制依据(1)《MG80/16t-40m龙门吊使用说明书》(2)《特种设备安全监察条例》(国务院第549号令)(3)《中华人民共和国特种设备安全法》(中华人民共和国主席令第四号)(4)《起重机械安全规程GB6067-2010》(国家标准委2010版)(5)《起重设备常用数据手册》(人民交通出版社)(6)《通用门式起重机》GB/T14406-2011(7)《起重机试验规范和程序》GB5905-2011(8)《建筑施工高处作业安全技术规范》(JGJ80-2011)(9)《建筑机械使用安全技术规程》(JGJ33-2012)(10)《施工现场临时用电安全技术规范》(JGJ46-2005)(11)《铁路桥涵工程施工安全技术规程》(TB10303-2009)(12)《职业健康安全管理体系规范》GB/T2 徐工Q8001-2001(13)MG80/16t-40m龙门吊设计图编制范围本方案编制范围为新沂西制梁场MG80/16t-40m龙门吊安装拆除施工。
2、工程概况、环境条件工程概况1、设备简介:中铁二十四局集团贵溪桥梁厂有限公司新沂西制梁场因施工需要,需安装三台80t龙门吊,80t龙门吊大车走行系统、固定支腿、主梁、起升系统、电气系统组成。
,大车沿大车轨道实现重载直线行走,起重小车沿小车轨道实现横向重载行走。
可以实现24m、32m预制双线整孔预应力箱梁钢筋笼、端模板及预应力胶管等杂物的吊装作业。
龙门吊跨度40米,有效起升高度为13米,额定起重量为80t。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
80t/33m-33 m龙门吊拆卸方案公司二〇一四年十二月目录一适用范围 (3)二编制依据及执行规范 (3)三工程概况 (5)四拆卸前准备 (6)五拆卸步骤 (11)六施工的组织机构及职能 (19)七施工安全保证措施 (19)八施工专项应急预案 (24)九施工组织进度表 (26)一、适用范围本方案适用于80t/33m-33m龙门吊拆卸时的作业指导。
二、编制依据及执行规范1、《起重设备安装工程施工及验收规范》 GB52078-20102、《起重工操作规程》 SYB4112-803、《通用门式起重机》 GB/T14406-20114、《特种设备安全监察条例》5、《特种设备安全法》6、150t、100t汽车吊参数性能表附:100t汽车吊性能参数表150t汽车吊性能参数表三、工程概况1、设备简介:本工程需要拆卸一台80t/33m-33m龙门吊,80t/33m-33m龙门吊龙门吊主要由大车、刚性支腿、柔性支腿、主梁、起重天车、电气等系统组成。
2、施工采用方案:首先将电气系统及钢丝绳拆除,用一台150t汽车吊和一台100t汽车吊配合依次拆除起重小车、主梁、刚性支腿、柔性支腿支以及大车行走。
最后用一台50t汽车吊进行地面分解的总体方案。
3、主要构件重量表:(估算)4、投入吊车情况:5、80t龙门吊主要性能参数:1)额定起重量:80t2)跨度:33m3)净高:33m四、拆卸前的准备4.1 拆卸的场地要求:4.1.1施工现场及汽车吊的作业区域必须平整,压实。
4.1.2施工现场必须宽敞、开阔。
(需60m×60m)清除周围一切障碍物(如模板、钢筋等一切与拆卸无关的杂物)。
4.1.3施工开展前,现场必须保证通电及做好积水排放措施。
4.1.4施工区域设立警戒线,与施工无关人员禁止进入。
4.2 技术准备及施工准备:4.2.1、技术条件(1)龙门吊图纸等技术资料齐全;(2)拆卸施工方案编制完毕,并经审核批准。
(3)施工前,技术员对所有参加作业人员进行安全、技术交底,作业人员明确施工程序、施工方法,了解施工工艺要求及安全注意事项;作业人员提前深入现场,熟悉施工环境。
施工人员明确施工工艺,明确施工危险点及控制方法。
(4)专业施工(拆卸)单位、人员、设备、机具等相关资质审核完成,并报送监理。
4.2.2、施工准备(1)在对龙门吊拆卸前,检查龙门吊各易损件是否完善、设备运行时有何异常,并做详细记录。
(2)龙门吊上必要的作业点,搭设符合规范要求的安全作业平台;(3)龙门吊拆卸所需的作业机具需准备充分;4.3缆风绳地锚的设置:为确保吊装作业的安全,在吊装主梁之前,须将支腿两侧用缆风绳与地锚锚固。
两侧分别用两根φ18mm,长度50m的缆风绳并配合8件3t手拉葫芦锚固在锚点上。
地锚采用挖坑浇筑混凝土方式,浇筑完毕后平面应与安装场地平面持平,尺寸参考为:1m×1.5m×1.5m,重量约5t。
或利用现场重量大于5t的部件。
混凝土地锚设置在距支腿轨道外侧33m处,两锚点各距中心线约4m。
凝土强度等级为C35,锚固钢筋或圆钢直径为φ25mm。
缆风绳、锚点是吊装过程的关键因素,安装过程中一定把握好每一细节。
为确保吊装作业的安全,在吊装支腿后,须将支腿用缆风绳与地锚锚固。
刚性支腿缆风绳所受拉力:本次吊装最不利工况为吊装主梁后的风载。
按最大风力10级计算:计算风载荷 PW=KCPA C=1.35 风力系数K=1.25 风压高度变化系数P=495 N/m2计算风压,风速28.4m/s,A=40 m2支腿迎风面积PW=33413N风载荷倾翻距 Mw=Pw*hh=23m 计算风心高,距大车轨面Mw=768499Nm单根缆风绳所受最大水平拉力:Fs=M/Hs/2=(768499/33)/2=11644N在33m高度处拉缆风绳(缆风绳选用φ18mm -6×37 -1770Mpa,破断拉力18.2t)缆风绳与地面的夹角约45度,则缆风绳对地锚的拉力F= Fs/ cos45=16467N≈1.7t。
缆风绳的安全系数K=18.2/1.7=10.7>3.5,安全。
由于此计算只考虑风载荷,未考虑到意外冲击力,所以选用钢丝绳系数时较大选择。
柔腿内外侧钢丝绳受力小于刚腿内侧钢丝绳,计算从略。
4.4 施工机具:4.5安全器具4.6施工前的准备及注意事项(1)施工场地先进行平整和硬化处理,场地开阔没有与拆卸施工相干涉的障碍物,吊车工作区域地基坚实可靠。
(2)施工人员必须熟悉施工现场,熟悉本方案,做好安全交底。
(3)对吊车及有关人员进行资格审核及技术安全交底,配合机具进行全面检查。
(4)对所有用于施工作业的工器具进行全面检查,所有的安全装置必须齐全可靠。
(5)作业中使用的安全带、保险绳等安全防护用品应经检验合格。
(6)开工前须携带龙门吊随机图纸及产品合格证等资料到当地技术监督局办理设备注销手续。
(7)吊装作业前,汽车吊需要分别进行试吊运转,由专职安全员确认试吊合格后方可进行吊装作业。
(8)双机抬吊施工中主要的注意事项①当两台起重量不同的起重机在双机抬吊作业时,必须随时调整重物水平度。
②其起升速度应严格控制,避免给起重机的负荷分配带来较大的影响。
③参与双机抬吊起重作业的起重机,其负荷量不得超过起重机自身额定起重能力的80%。
④双机抬吊中,一台起重机不得同时进行两个机构的操作;两台起重机同时动作时,应进行同样性质的动作,而且动作应平稳。
⑤双机抬吊作业中,指挥人员必须站在两台机械司机都能看到的地方(必要时,应设立信号传递人员岗位),而且应尽可能的靠近重物,以便于亲自掌握起吊情况,便于与监护人员及时联系遇有问题及时处理。
⑥指挥人员必须熟悉参与抬吊作业的起重机械的起重性能。
⑦双机抬吊作业的起重指挥,是比较复杂的指挥工作,必须由有一定经验的起重工担任。
(9)气候影响下的汽车吊安全防范①施工前如遇到大雨,风力在六级以上等恶劣天气时,汽车吊的起重吊装作业不得进行。
②施工过程中,如遇到六级以上大风和雷暴雨时,立即停止汽车吊起重作业,并做好保护防范工作。
五、拆卸步骤:在施工前,所有施工作业人员在进行作业之前务必进行技术交底和安全交底。
龙门吊整体走行至原安装位,卷扬机工作,将吊具下放到地面,拆掉动滑轮组、吊具和定滑轮组,将钢丝绳绕回到卷筒上;将刚性支腿和柔性支腿内外侧拉设揽风绳固定;用50t吊车拆除电气系统及司机室挂架、端梁走台等相关辅件,用一台150t 汽车吊将起重小车吊下放至地面拆除;然后用一台150t汽车吊和一台100t汽车吊配合将单侧主梁吊下,吊参照同样的方法将另一侧主梁也吊至地面拆除。
刚性支腿和柔性支腿分别用150t、100t汽车吊分别进行吊装拆除,并放到地面已经铺好的枕木上。
将大车走行等其余部件拆除后,最后用50t汽车吊在地面将部件拆除、装车转运至存放地点;至此基本上完成了龙门吊的拆除工作。
5.1 将龙门吊开到拆卸位置,行走大车与轨道锚固。
5.2检查龙门吊各易损件是否完善、设备运行时有何异常,并做详细记录。
5.3 缆风绳锚固:在吊装主梁前,支腿内外侧分别用2根分别长50m的φ18mm 缆风绳配合2件3t手拉葫芦锚固在锚点上。
在实际使用中,用葫芦张紧缆风绳后,可用绳夹将缆风绳夹紧,与葫芦一起作用,起双保险的作用。
钢卡头使用方法1、钢卡头的布置:钢卡头正确布置方法应按图一所示把夹座扣在钢丝绳的工作段上,U形螺栓扣在钢丝绳子的尾段上,钢卡头不得在钢丝绳上交替布置。
2、钢卡头的数量:对于符合标准规定的适用场合,每一连接处所需钢卡头的最少数,推荐按表一中所示数量使用。
3、钢卡头的距离:钢丝绳子夹间的距离A等于6-7倍钢丝绳子直径。
4、绳夹间固定处的强度:钢卡头固定处的强度决定于绳夹在钢丝绳上的正确布置,以及绳夹固定和夹紧的谨慎和熟练程度。
不恰当的紧固螺母或钢卡头数量不足就可能使绳子端在承载时,一开始就产生滑动。
如果绳夹严格按推荐数量,正确布置和夹紧,并且所有的绳夹将夹座置于钢丝绳的较长部分,而U形螺置于钢丝较短部分或尾段,那么固定处的强度为钢丝自身强度的80%。
绳夹在实际使用中,受载一、二次以后就作检查,离套环最远处的绳夹不得首先单独紧固。
离套环最近处的夹绳(第一个绳头)应尽可能尽靠环,但仍需保证绳夹的正确拧紧,不得损坏钢丝绳的外层钢丝。
钢丝绳直径Dia.of rope mm ≤1919~32 33~38 39~44 46~60钢卡头数量(最小) 3 4 5 6 75.4大车行走临时固定:拆卸主梁前,分别用枕楔木将四组大车行走固定,防止在拆卸主梁时大车移位。
5.5拆卸吊具:拆卸起重小车吊具,将钢丝绳全部卷到卷扬机的卷筒上,拆卸影响主梁及支腿吊装的电气系统。
1)起重小车自重为12t(含卷扬机、钢丝绳)。
2)吊机选用:选用一台150t汽车吊。
3)吊装索具:选用一对长度为6m、Φ32mm-6×37+FC-1770Mpa钢丝绳。
4)吊装:150t汽车吊挂上吊装钢丝绳,钢丝绳一弯两股并配合4件5t卸扣挂在小车吊耳上。
150t汽车吊主臂46.2m,工作半径14m范围内,额定载荷21.4t。
汽车吊满足作业要求。
5)稳定:吊装前,需在小车两端分别捆绑一根、Φ14,长度60m的麻绳,用来保持汽车吊在吊装过程中小车的稳定性。
6)人员配置及分工:5.6 拆卸主梁与支腿、主梁与端梁连接螺栓:每个角上应保留两条螺栓,其余全部拆除,待150t和100t吊车挂好钩后,再将角上剩余螺栓依次拆除。
高空不便作业处搭设符合要求的临时平台或者吊篮,高空作业人员须将安全带系在牢固可靠处。
5.7 拆卸主梁:1)主梁自重为20t。
加上吊钩及钢丝绳的重量,总重分别约为22t。
2)吊机选用:选用一台150t汽车吊和一台100t汽车吊。
3)吊装索具:选用一对长度为6m、Φ32mm-6×37+FC-1770Mpa钢丝绳。
4)吊装:两台汽车吊挂上吊装钢丝绳,钢丝绳一弯两股兜在主梁上弦上,钢丝绳与主梁接触面必须用护角进行保护。
100t汽车吊主臂42.4m,工作半径10m范围内,额定载荷22.5t。
150t汽车吊主臂46.2m,工作半径10m范围内,额定载荷24.6t。
双机抬吊时,每台吊车的最大载荷规定为该机额定起重量的80%,(22.5+24.6)×80%=47.1t>22t。
可知汽车吊在工作状态下满足规范要求。
5)安全系数核算:查表得Φ32mm-6×37+FC-1770Mpa钢丝绳的破段拉力为57.8t,k=57.8×4/(22/sin90°)=10.5>6,可知钢丝绳扣在工作状态下的安全系数满足规范要求。
6)人员配置及分工:5.8 按上述方案拆卸第二根主梁。
5.9 拆卸刚性支腿:1)刚性支腿自重为31t(不含下横梁)。
