大理石贴面施工方案(汇编)
大理石墙面施工方案

大理石墙面施工方案一、施工工艺工地收货→清理结构表面→结构上弹出垂直线→大角挂两竖直钢丝→石料打孔→背面刷胶→贴柔性加强材料、挂水平位置线→支底层板托架→放置底层板定位→调节与临时固定→灌M20水泥→设排水管→结构钻孔并插固定螺栓→镶不锈钢固定件→用胶粘剂灌下层墙板上孔→插入连接钢针→将胶粘剂灌入上层墙板的下孔内、临时固定上层墙板→钻孔插入膨胀螺栓→镶不锈钢固定件→镶顶层墙板→临时固定上层墙板。
二、施工方法1、石材准备:用比色法对石材的颜色进行挑选分类,安装在同一面的石材颜色应一致,按设计图纸及分块顺序将石材编号。
2、基层准备:清理预做饰面石材的结构表面,同时进行结构套方,找规矩,弹出垂直线和水平线。
并根据设计图纸和实际需要弹出安装石材的位置线和分块线。
3、挂线:根据设计图纸要求,石材安装前要事先用经纬仪打击大角两个面的竖向控制线,最好弹在离大角20cm的位置上,以便随时检查垂直挂线的准确线,保证顺利安装,并在控制线的上下作出标记。
4、支底层饰面板托架,把预先安排好的支托按上平线支在将要安装的底层石板上面。
支托要支承牢固,相互之间要连接好,也可和架子接在一起,支架安好后,顺支托方向钉铺通长的50mm厚木板,木板上口要在同一个水平面上,以保证石材上下面处在同一水平面上。
1)上连接铁件:用设计规定的不锈钢螺栓固定角钢和平钢板。
调整平钢板的位置,使平钢板的小孔正好与石板的插入孔对上,固定平钢板,用扳子拧紧。
2)底层石板安装:把侧面的连接铁件安好,便可把底层面板靠角上的一块就位。
3)调整固定:面板暂固定后,调整水平度,如板面上口不平,可在板底的一端下口的连接平钢板上垫一相应的双股铜丝垫。
调整垂直度,并调整面板上口的不锈钢连接件的距墙空隙,直至面板垂直。
4)顶部面板安装:顶部最后一层面板除了解按一般石板安装要求外,安装调整好,在结构与石板的缝隙里吊一通长的20mm厚木条,木条上平为石板上口下去250mm,吊点可设在连接铁件上。
(完整版)大理石地面施工方案

(完整版)大理石地面施工方案大理石地面施工方案1. 概述本施工方案旨在提供一种有效的大理石地面施工方法,确保施工质量和效果,并在施工期间保证工人的安全。
2. 施工准备施工前需要进行以下准备工作:- 确定施工地点,清理并平整地面;- 获得合适的大理石材料,并将其运输到施工现场;- 准备施工所需的工具和设备,包括切割机、抛光机等;- 水平仪、尺子、铅垂线等测量工具的准备。
3. 施工步骤3.1 大理石地面切割使用切割机将大理石材料按照预定尺寸进行切割。
确保切割平直、准确,并注意安全操作。
3.2 大理石地面处理对切割好的大理石板进行打磨、抛光等处理,以使其表面光滑、亮丽。
3.3 大理石地面铺设根据设计图纸,将处理好的大理石板铺设在地面上,并使用专业工具进行调整,确保平整度和间隙均匀。
3.4 大理石地面固定使用适当的胶水或胶粘剂将大理石板固定在地面上,确保其牢固可靠。
同时,注意胶水的使用量和均匀涂抹的要求。
3.5 大理石地面护理施工完成后,及时清理施工现场,保持地面的清洁。
定期进行地面保养和护理,包括擦拭、打蜡等操作,以保持大理石地面的美观和光亮度。
4. 安全措施在施工期间,需采取以下安全措施:- 工人需佩戴合适的安全帽、安全鞋等个人防护装备;- 使用切割机、抛光机等工具时,需戴上防护眼镜和手套,并注意操作规范;- 施工现场应设置警示标识,提醒他人注意安全;- 不得在施工区域吸烟、玩火等危险行为;- 遇有特殊情况或紧急状况时,应立即停工并采取相应应急措施。
5. 施工质量检验施工完成后,应由专业人员进行质量检验,包括地面平整度、间隙均匀度、固定牢度等方面的审核。
6. 施工费用与时长具体的施工费用和时长需根据实际情况进行评估和确定,包括地面面积、材料成本、人工工时等因素的考虑。
以上即为大理石地面施工方案的完整内容。
在施工过程中,应确保施工人员的安全,并采取相应的质量控制措施,以保证施工质量和效果的达到预期目标。

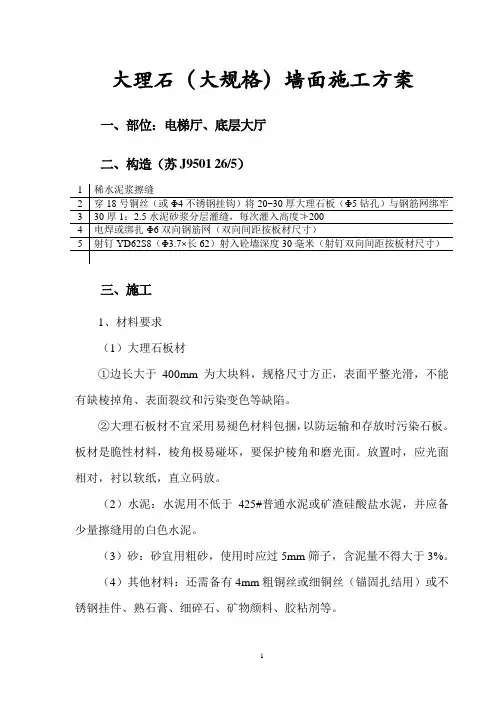

大理石墙面施工方案.

大理石(大规格)墙面施工方案一、部位:电梯厅、底层大厅二、构造(苏J9501 26/5)三、施工1、材料要求(1)大理石板材①边长大于400mm为大块料,规格尺寸方正,表面平整光滑,不能有缺棱掉角、表面裂纹和污染变色等缺陷。
②大理石板材不宜采用易褪色材料包捆,以防运输和存放时污染石板。
板材是脆性材料,棱角极易碰坏,要保护棱角和磨光面。
放置时,应光面相对,衬以软纸,直立码放。
(2)水泥:水泥用不低于425#普通水泥或矿渣硅酸盐水泥,并应备少量擦缝用的白色水泥。
(3)砂:砂宜用粗砂,使用时应过5mm筛子,含泥量不得大于3%。
(4)其他材料:还需备有4mm粗铜丝或细铜丝(锚固扎结用)或不锈钢挂件、熟石膏、细碎石、矿物颜料、胶粘剂等。
2、施工准备(1)做好选料备料工作。
根据设计图纸和镶贴排列的要求,提出大理石加工尺寸和数量,如遇异形或特殊形状的面板,应绘制加工详图,并按使用部位编好号码,加工量要适当增加,主要考虑运输和施工时的损耗。
委托加工时应留好样品,以便验货时对照。
(2)施工工具。
除一般常用工具的配备外,还应备好手提式冲击电钻和电动锯石机、细砂轮、水平尺、橡皮锤、靠尺板、钢丝钳、尼龙线等。
(3)检查、验收主体结构的平整度和垂直度及强度是否符合设计要求,不符合的应立即返工。
(4)检查、验收门窗,水暖、电气管道及预埋件安装位置是否符合设计要求。
(5)事先将有缺边掉角、裂纹和局部污染变色的大理石板材挑选出来,完好的进行套方检查,规格尺寸如有偏差,应磨边、修正。
(6)用于室外装饰板材,应挑选具有耐晒、耐风化、耐腐蚀性能的块材。
(7)安装大理石前,应准备好不锈钢连接件、锚固件及铜线,而决不能用钢连结件及22#铁丝。
因其容易污染大理石面层。
3、施工要点(1)复核几何尺寸,抽查板材方正长宽尺寸,核实墙面尺寸,绘出施工大样图。
(2)镶贴前,应检查基层(如墙面、柱面)平整情况,如凹凸过大应事先处理。
(3)在镶贴前,应事先找好水平线和垂直线及分格线。
大理石地面铺装施工方案

【1】大理石地面铺装施工方案(一)料具准备1、料具要求:大理石板应按照设计要求加工,不能有明显色差,如果条件允许,在现场加工对质量会更有保证。
2、施工工具:墨斗线、水平线、水平尺、直角尺、木抹子、橡皮锤或木锤、尼龙线等。
(二)铺贴施工1、施工工序:清理基层→弹线→安装标准块→铺贴→灌浆→养护。
2、施工要点(1)清理基层:抹底层灰,要求平整、洁净,其他要求近似水泥砂浆地面。
(2)弹线:弹出中心线。
在房间内四周墙上取中,在地面上弹出十字中心线,按板材的尺寸加预留缝放样分块;铺装时按分块的位置,每行依次挂线(此挂线起到棉层标筋的作用);地面面层标高由墙面水平基准线返下找出。
(3)安装标准块:标准块是整个房间水平标准和横缝的依据,在十字线交叉点处最中间安放,如十字中心线为中缝,可在十字线交叉点对角线安放两块标准块;标准块应用水平尺和角尺校正。
(4)铺贴:是大理石地面铺设的主要工序。
铺贴前板块应充分浸水湿润,阴干后擦去背面浮灰方可使用;大理石板地面缝宽为1mm,水磨石缝宽为2mm;粘结层砂浆为15~20mm厚干硬性水泥砂浆,抹粘结层前应在基层刷素水泥浆一遍,随拌随铺板块;一般由房间中部向四侧退步法铺贴。
凡有柱子的大厅,宜先铺柱子与柱子中间的部分,然后向两边展开。
也可先在沿墙处两侧按弹线和地面标高线先铺一层大理石板,以此作为标筋两侧挂线,中间铺设以此线为准;安放时四周同时往下落,并用皮锤或木锤敲击平实,调好缝,铺贴时随时检查砂浆粘结层是否平整、密实,如有空隙不实之处,应用砂浆及时补上。
(5)灌浆:板块铺贴后次日,用素水泥浆灌2/3高度,再用与面板相同颜色的水泥浆擦缝,最后用干锯末擦拭干净。
(6)养护:在擦拭干净的地面上,用干锯末或苫帘覆盖保护,2~3天内禁止上人。
3、施工注意事项(1)铺贴时,所用材料应符合质量要求。
大理石要根据图案和纹理试拼编号;(2)铺贴时板块一定要预先浸水,必须使用干硬性水泥砂浆,并且要进行试铺;(3)踢脚板可预先安装,也可后安装。
大理石瓷砖地面施工方案

大理石瓷砖地面施工方案一、地面准备检查基层:确保地面平整、无油污、无松散物质,并且干燥无水分。
如有必要,需对地面进行打磨、修复。
防水处理:在地面上涂刷防水涂料,确保地面不会因水分影响大理石瓷砖的粘贴效果。
铺设基准线:按照设计图纸,在地面上弹出基准线,确保大理石瓷砖铺设整齐、对缝准确。
二、材料准备大理石瓷砖:选择质量合格、规格符合设计要求的大理石瓷砖。
瓷砖应无裂缝、无瑕疵。
粘合剂:选择专用的大理石瓷砖粘合剂,确保粘合力强、耐久性高。
填缝剂:选择与大理石瓷砖颜色相协调的填缝剂,确保填缝效果美观。
三、地面铺设涂抹粘合剂:在地面上均匀涂抹粘合剂,确保涂抹量适中、均匀。
铺设瓷砖:按照基准线,将瓷砖铺设在地面上,确保每块瓷砖的间距、对缝准确。
使用橡皮锤轻轻敲打瓷砖,确保瓷砖与地面紧密贴合。
四、填缝处理填缝剂搅拌:按照说明书的要求,将填缝剂搅拌均匀。
填缝:使用填缝刀将填缝剂均匀填入瓷砖缝隙中,确保填缝饱满、无气泡。
清理余料:用湿布清理瓷砖表面的多余填缝剂,确保瓷砖表面整洁。
五、清洁与养护表面清洁:在填缝剂固化后,用湿布或海绵擦拭瓷砖表面,去除污渍和多余的水分。
养护:在瓷砖表面涂抹专用的养护剂,增强瓷砖的耐磨、防污性能。
六、质量检查外观检查:检查瓷砖的铺设是否整齐、对缝是否准确,表面是否平整、无污渍。
强度检查:用手敲击瓷砖,检查瓷砖与地面的粘合是否牢固,无空鼓现象。
七、安全措施施工现场安全:保持施工现场整洁,避免杂物堆放。
在显眼位置设置安全警示标志,提醒工人注意安全。
个人防护措施:工人应佩戴安全帽、手套等防护用品,避免在施工过程中受伤。
电气安全:施工现场的电气设备应符合安全规范,避免电线裸露、乱拉乱接。
以上是大理石瓷砖地面施工方案的主要内容,希望对您有所帮助。
在施工过程中,请严格按照方案执行,确保工程质量和安全。
外墙大理石台面施工方案

外墙大理石台面施工方案一、引言本方案旨在指导外墙大理石台面的施工工作,确保施工质量与进度。
我们将围绕材料与工具准备、基础处理、制定施工计划、安装大理石板材、处理接缝、整体修饰和质量检查与验收等方面进行详细阐述。
二、材料与工具准备材料:选择质量上乘、符合设计要求的大理石板材,确保其尺寸、颜色和纹理满足设计要求。
同时,准备好所需的粘合剂、密封胶、防护剂等辅助材料。
工具:准备切割机、电锤、水平尺、垂直尺、线坠、橡胶锤、灰刀、钢丝刷、吸尘器等施工所需工具。
三、基础处理确保外墙基层平整、坚实、无油污、无灰尘,并处理好墙面的裂缝和空鼓。
按照设计要求,在基层上弹出大理石台面的水平线和垂直线,确保台面安装位置的准确性。
四、制定施工计划根据工程实际情况和工期要求,制定详细的施工计划,合理安排施工进度。
明确各道工序的施工人员、施工时间和施工任务,确保施工顺利进行。
五、安装大理石板材按照设计要求,将大理石板材按照顺序逐一安装在外墙基层上。
使用粘合剂将大理石板材粘贴在基层上,确保粘贴牢固、无空鼓。
在安装过程中,使用水平尺和垂直尺随时检查大理石板材的平整度和垂直度,确保安装质量。
六、处理接缝在大理石板材接缝处,使用密封胶进行填充,确保接缝处密封、无渗漏。
使用钢丝刷清理接缝处的灰尘和杂物,确保接缝处干净、整洁。
七、整体修饰对安装好的大理石板材进行整体检查,对不符合要求的部分进行修正。
使用吸尘器清理整个台面,确保表面干净、无灰尘。
根据需要,对大理石台面进行防护处理,增强其耐候性和耐污染性。
八、质量检查与验收在施工完成后,对大理石台面进行全面的质量检查,确保各项指标符合设计要求和质量标准。
邀请业主或相关单位进行验收,对不合格的部分进行整改,直至达到验收标准。
九、结语本施工方案详细介绍了外墙大理石台面的施工流程和技术要点,旨在为施工人员提供明确的指导。
在施工过程中,务必严格遵守施工方案要求,确保施工质量与进度。
同时,加强现场管理和安全防范措施,确保施工人员的安全与健康。
大理石铺装施工方案

大理石铺装施工方案1. 引言大理石铺装是一种常见的装饰性铺装方式,广泛应用于建筑、室内装饰和公共场所等领域。
本文档旨在提供一份大理石铺装施工方案,以指导相关施工人员进行施工操作。
2. 材料准备在进行大理石铺装施工之前,需要准备以下材料:- 大理石砖:根据实际需求选择合适的颜色和规格的大理石砖。
- 水泥砂浆:用于粘接大理石砖和填充砖缝。
- 水平仪:用于调整大理石砖的水平度。
- 砖钳:用于剪裁大理石砖。
- 批刀:用于涂抹水泥砂浆。
- 清洁工具:用于清理施工现场。
3. 施工步骤3.1 施工准备1. 清理施工地面,并确保其平整、干燥、无尘。
3.2 大理石砖排列1. 根据设计要求,确定大理石砖的排列方式和图案。
2. 使用水平仪调整大理石砖的水平度,确保整体平整。
3.3 大理石砖粘贴1. 使用批刀将水泥砂浆均匀涂抹在施工地面上。
2. 将大理石砖按照设计要求粘贴在水泥砂浆上。
3. 使用砖钳对需要剪裁的大理石砖进行裁剪,并使用水泥砂浆粘贴在合适的位置。
3.4 砖缝填充1. 等待水泥砂浆干燥后,使用批刀将水泥砂浆填充到砖缝中。
2. 刮去多余的水泥砂浆,使砖缝与大理石砖表面平齐。
3.5 施工清理1. 清理施工现场,将多余的水泥砂浆和杂物清除干净。
2. 对施工地面进行清洁,确保大理石铺装面整洁无尘。
4. 安全注意事项在进行大理石铺装施工时,需要注意以下安全事项:- 确保施工人员佩戴个人防护装备,如手套、口罩和安全鞋。
- 遵守施工区域的安全规定,确保施工现场安全。
- 注意施工工具的正确使用,避免意外伤害。
5. 总结本文档提供了一份大理石铺装施工方案,包括材料准备、施工步骤和安全注意事项。
在进行大理石铺装施工时,请严格按照施工方案操作,确保施工质量和安全性。
大理石铺装施工方案

大理石铺装施工方案一、项目背景:大理石是一种高档、优雅的装饰材料,因其独特的纹理和光泽而备受喜爱,广泛应用于地面铺装、墙面装饰和室内外景观等方面。
本施工方案旨在对大理石铺装进行详细的规划和施工,确保施工质量和工期的达成。
二、施工所用材料和工艺:1.材料:选用优质的大理石板材,确保其质地均匀、无裂纹和瑕疵,并达到设计要求的颜色和纹理。
2.工艺:(1)地面基础处理:清除原有地面杂物和破损部分,并用混凝土修复不平整的地面。
(2)铺设防水层:在地面上涂布防水材料,以防止水分渗透。
(3)铺设基层:在防水层上铺设水泥砂浆作为基层,用铺贴的方法将大理石板材按照设计要求铺设在基层上。
(4)修整与砖缝处理:安装工人在铺贴完成后对大理石板材进行修整,并填充胶浆处理砖缝,使其既美观又稳固。
(5)打磨与抛光:使用专业的大理石研磨机和抛光机,对铺贴完成的大理石地面进行打磨和抛光处理,以提高光泽度和平整度。
(6)保护与维护:施工完成后,进行大理石表面的清洁和保护,以保持其美观和耐久性。
三、施工流程:1.前期准备:(1)测量和评估现场:对铺装区域进行详细的测量和评估,制定施工计划和预算。
(2)材料采购:根据设计要求和测量结果,采购适量的大理石板材和施工所需的材料。
2.施工准备:(1)清理现场:清除铺装区域内的杂物和障碍物,确保施工区域干净整洁。
(2)准备工具和设备:准备好施工所需的工具和设备,包括铺贴工具、大理石研磨机和抛光机等。
3.施工过程:(1)地面基础处理:清除原有地面杂物和破损部分,并用混凝土修复不平整的地面。
(2)铺设防水层:在地面上涂布防水材料,以防止水分渗透。
(3)铺设基层:在防水层上铺设水泥砂浆作为基层,用铺贴的方法将大理石板材按照设计要求铺设在基层上。
(4)修整与砖缝处理:安装工人在铺贴完成后对大理石板材进行修整,并填充胶浆处理砖缝,使其既美观又稳固。
(5)打磨与抛光:使用专业的大理石研磨机和抛光机,对铺贴完成的大理石地面进行打磨和抛光处理,以提高光泽度和平整度。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
文昌花园 401#、402# 楼
大
理
石
施
工
方
案
扬州古典建筑工程公司
大理石贴面施工方案
1.材料
①大理石块的品种、规格、质量应符合设计和施工规范要求。
②水泥采用P.032.5,并备适量擦缝用白水泥。
③砂、中砂或粗砂。
④
⑤矿物颜料(擦缝用)、蜡、草酸。
2.作业条件
①大理石板块进场后应堆放在室内;侧立堆放,底下应加垫木方,
并详细核对品种、规格、数量、质量等是否符合设计要求,有
裂纹、缺棱角的不得使用。
②需要切割钻孔的板,在安装前加工好。
③四周墙上应弹好+50CM水平线。
④施工前应放出铺设大理石地面的施工大样图。
3.操作工艺
①
②熟悉图纸:以施工图和加工单为依据,熟悉了解各部位尺寸和
作法,弄清洞品、边角等部位之间关系。
③
④清除基层的落地砂浆、油垢和垃圾,并冲洗干净。
⑤弹线控制:根据墙面水平基准线,在四周墙上应弹好地面与楼
面面层的标高线和水泥砂浆结合层线,同时按照板材大小尺寸、纹理图案、允许缝隙在干净的找平层上弹相互垂直的十字控制线,由中心向两边进行,在墙角四周允许用锯板,要求裁割整齐。
⑥
⑦试拼、试排:一般方法是在地面纵横两个方向铺两条略宽于板
块的干砂带(砂厚3CM),根据施工大样图拉线校正方正度并排列好,检查接缝宽度。
⑧结合层的厚度:用水泥砂浆时应为10-20㎜,砂浆应采用干硬
性的,体积比水泥:砂为1:2,先洒水湿润基层,随刷随铺干硬性砂浆结合层,从里往外摊铺,用刮尺压实赶平,再用木抹子搓揉找平,铺完一段结合层随即安装一段面板,以防砂浆结硬,结合层与板块应分段同时铺砌。
⑨铺板:铺镶时,板块应预先用水浸湿,晾干无明水方可铺设。
拉通线将板块平稳铺下,用橡皮锤垫木块轻击,使砂浆振实缝隙,平整满足要求后,用正式铺贴,浇一层水泥浆,用橡皮锤轻击木垫板,根据水平线用铁水平尺找平,铺完第一块向两侧和后退方向顺序镶铺,如发现空隙应将石板掀起用砂浆补实再行安装,铺好一条,及时用靠尺或拉线检查各项实测数据,检查不符合要求时,应再揭开重铺,不得在靠墙处用砂浆填补代
替板块。
大理石板之间,接缝要严。
⑩
⑪灌浆、擦缝:在铺砌后1-2昼夜进行灌浆擦缝。
用颜料和水泥拌和均匀调成1:1稀水泥浆,用浆壶徐徐灌入大理石板块之间的缝内。
灌浆1-2h后用棉纱团蘸原稀水泥浆擦缝,与地面擦平,同时将板上水泥浆擦净,然后,铺上干净湿润的锯未养护,喷水养护不少于7d。
3.质量标准
①
②面层与基层的结合必须牢固,无空鼓现象。
③大理石表面洁净,图案清晰,光滑、色泽一致,接缝均匀,
周边顺直,板块无裂纹,掉角和缺楞等现象。
④镶边用料及尺寸符合设计要求和施工规范规定,边角整齐、
光滑。
