钢管敷设施工方案
钢管敷设施工方案

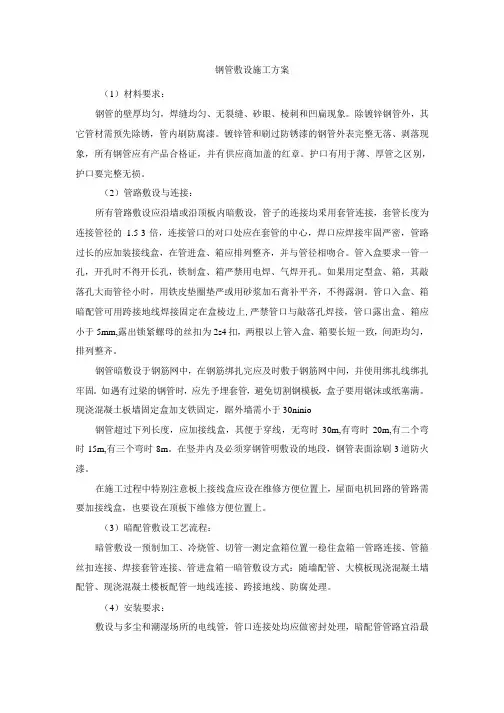

钢管敷设施工方案(1)材料要求:钢管的壁厚均匀,焊缝均匀、无裂缝、砂眼、棱刺和凹扁现象。
除镀锌钢管外,其它管材需预先除锈,管内刷防腐漆。
镀锌管和刷过防锈漆的钢管外表完整无落、剥落现象,所有钢管应有产品合格证,并有供应商加盖的红章。
护口有用于薄、厚管之区别,护口要完整无损。
(2)管路敷设与连接:所有管路敷设应沿墙或沿顶板内暗敷设,管子的连接均釆用套管连接,套管长度为连接管径的1.5-3倍,连接管口的对口处应在套管的中心,焊口应焊接牢固严密,管路过长的应加装接线盒,在管进盒、箱应排列整齐,并与管径相吻合。
管入盒要求一管一孔,开孔时不得开长孔,铁制盒、箱严禁用电焊、气焊开孔。
如果用定型盒、箱,其敲落孔大而管径小时,用铁皮垫圈垫严或用砂浆加石膏补平齐,不得露洞。
管口入盒、箱暗配管可用跨接地线焊接固定在盒棱边上,严禁管口与敲落孔焊接,管口露出盒、箱应小于5mm,露出锁紧螺母的丝扣为2s4扣,两根以上管入盒、箱要长短一致,间距均匀,排列整齐。
钢管暗敷设于钢筋网中,在钢筋绑扎完应及时敷于钢筋网中间,并使用绑扎线绑扎牢固。
如遇有过梁的钢管时,应先予埋套管,避免切割钢模板,盒子要用锯沫或纸塞满。
现浇混凝土板墙固定盒加支铁固定,踞外墙需小于30ninio钢管超过下列长度,应加接线盒,其便于穿线,无弯时30m,有弯时20m,有二个弯时15m,有三个弯时8m。
在竖井内及必须穿钢管明敷设的地段,钢管表面涂刷3道防火漆。
在施工过程中特别注意板上接线盒应设在维修方便位置上,屋面电机回路的管路需要加接线盒,也要设在顶板下维修方便位置上。
(3)暗配管敷设工艺流程:暗管敷设一预制加工、冷烧管、切管一测定盒箱位置一稳住盒箱一管路连接、管箍丝扣连接、焊接套管连接、管进盒箱一暗管敷设方式:随墙配管、大模板现浇混凝土墙配管、现浇混凝土楼板配管一地线连接、跨接地线、防腐处理。
(4)安装要求:敷设与多尘和潮湿场所的电线管,管口连接处均应做密封处理,暗配管管路宜沿最近的路线敷设,应减少弯曲。
镀锌钢管敷设安装施工方案及技术措施

镀锌钢管敷设安装施工方案及技术措施一、施工方案(一)材料准备1.选用符合标准要求的镀锌钢管,并对材料进行检查,确保质量合格。
2.准备必要的工具和设备,如电动切割机、螺丝批、千斤顶等。
3.准备所需的辅助材料,如螺栓、螺母、焊条等。
(二)测量施工1.根据设计要求,在施工现场测量钢管的长度和位置,并进行标记。
2.使用电动切割机根据测量标记对钢管进行切割。
(三)连接钢管1.在准备的钢管上焊接螺纹连接接头,确保连接牢固。
2.使用螺栓和螺母对钢管进行连接,确保每个连接点都经过紧固,并使用扳手进行调整。
(四)固定钢管1.在敷设过程中,按照设计要求将钢管固定在支架或墙壁上,确保钢管不松动。
2.使用千斤顶对钢管进行校准,确保其直度和水平度。
(五)完成施工1.对敷设完成的钢管进行最后的检查,确保每个连接点都牢固可靠。
2.对整个施工区域进行清理,清除施工时产生的废料和垃圾。
二、技术措施(一)安全防护1.施工期间,工人必须佩戴符合标准要求的安全帽、安全鞋等个人防护装备。
2.施工现场必须设置明显的安全警示标志,警示工人注意施工现场的危险。
3.禁止在施工现场吸烟、明火等有火源的行为,防止火灾事故发生。
(二)施工质量控制1.对每个连接点进行检查,确保焊接牢固、连接紧固、无松动现象。
2.使用传感器或仪器对钢管的直度和水平度进行检测,确保达到设计要求。
3.对施工完成后的钢管进行全面检查,排除可能存在的质量问题。
(三)施工效率提升1.合理组织施工人员和设备,提高敷设钢管的效率。
2.对施工过程中的关键点和难点进行技术指导,确保施工进度。
3.对施工现场进行细致的布局和管理,确保施工的顺利进行。
此外,根据具体施工情况,还需要根据当地的相关法律法规、工程规范等制定详细的技术措施以保证钢管敷设安装施工的质量和安全。

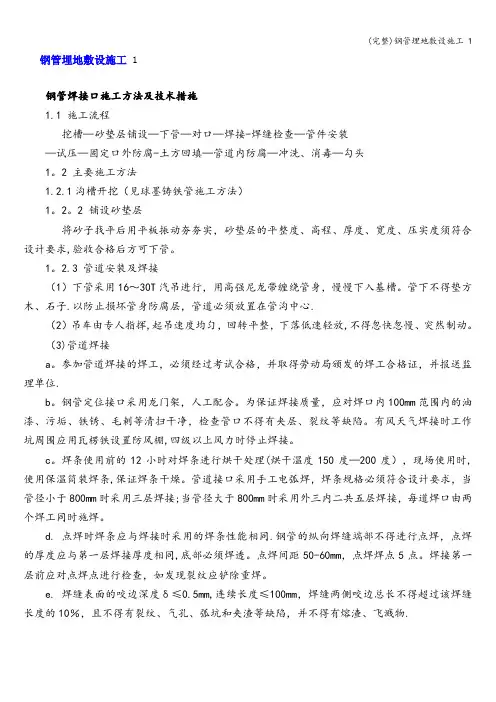

(完整)钢管埋地敷设施工 1

钢管埋地敷设施工 1钢管焊接口施工方法及技术措施1.1 施工流程挖槽—砂垫层铺设—下管—对口—焊接-焊缝检查—管件安装—试压—固定口外防腐-土方回填—管道内防腐—冲洗、消毒—勾头1。
2 主要施工方法1.2.1沟槽开挖(见球墨铸铁管施工方法)1。
2。
2 铺设砂垫层将砂子找平后用平板振动夯夯实,砂垫层的平整度、高程、厚度、宽度、压实度须符合设计要求,验收合格后方可下管。
1。
2.3 管道安装及焊接(1)下管采用16~30T汽吊进行,用高强尼龙带缠绕管身,慢慢下入基槽。
管下不得垫方木、石子.以防止损坏管身防腐层,管道必须放置在管沟中心.(2)吊车由专人指挥,起吊速度均匀,回转平整,下落低速轻放,不得忽快忽慢、突然制动。
(3)管道焊接a。
参加管道焊接的焊工,必须经过考试合格,并取得劳动局颁发的焊工合格证,并报送监理单位.b。
钢管定位接口采用龙门架,人工配合。
为保证焊接质量,应对焊口内100mm范围内的油漆、污垢、铁锈、毛刺等清扫干净,检查管口不得有夹层、裂纹等缺陷。
有风天气焊接时工作坑周围应用瓦楞铁设置防风棚,四级以上风力时停止焊接。
c。
焊条使用前的12小时对焊条进行烘干处理(烘干温度150度—200度),现场使用时,使用保温筒装焊条,保证焊条干燥。
管道接口采用手工电弧焊,焊条规格必须符合设计要求,当管径小于800mm时采用三层焊接;当管径大于800mm时采用外三内二共五层焊接,每道焊口由两个焊工同时施焊。
d. 点焊时焊条应与焊接时采用的焊条性能相同.钢管的纵向焊缝端部不得进行点焊,点焊的厚度应与第一层焊接厚度相同,底部必须焊透。
点焊间距50-60mm,点焊焊点5点。
焊接第一层前应对点焊点进行检查,如发现裂纹应铲除重焊。
e. 焊缝表面的咬边深度δ≤0.5mm,连续长度≤100mm,焊缝两侧咬边总长不得超过该焊缝长度的10%,且不得有裂纹、气孔、弧坑和夹渣等缺陷,并不得有熔渣、飞溅物.管道接口采用多层焊接,第一层焊接必须均匀焊接,并不得焊穿;在焊接以后各层时,将前一层的熔渣全部清理干净.每层焊缝厚度一般为焊条直径的0。
市政工程钢管施工方案

市政工程钢管施工方案一、施工概述市政工程中,钢管扮演着重要的角色。
在管道和桥梁建设中,钢管被广泛应用于输水、排水、给水、暖气、通风、空调等管道系统中。
因此,钢管的施工工艺和质量直接影响着市政工程项目的安全和持续运营。
本方案将对市政工程钢管施工进行详细介绍,以确保施工质量和项目进度。
二、施工前准备1. 施工前,需根据设计要求和工程需要,准备好所需的钢管材料及配件。
应仔细检查钢管及配件的规格、质量和数量是否符合施工要求,并对材料进行清点和登记。
2. 同时,对施工现场进行勘测和测量,确定钢管敷设的位置、长度、高度和坡度等技术参数,并编制详细的施工图纸和施工方案。
3. 对施工现场的环境和安全进行评估和检查,对施工材料、设备和机械进行检修和保养,并制定施工作业规程和安全技术措施。
4. 确保施工现场的秩序和整洁,对施工人员进行技术交底和安全教育培训,确保施工人员具备相关的专业技能和安全意识。
三、施工工艺1. 钢管的切割和连接根据设计要求和施工图纸,对钢管进行切割、焊接和连接。
需严格按照相关标准和规范进行操作,在进行焊接时,应注意防火防爆措施,确保安全。
2. 钢管的敷设将钢管按照设计要求和施工图纸进行敷设,在敷设过程中,要注意保护钢管不被损坏,同时要保持钢管的水平、垂直和坡度,确保管道系统顺畅。
3. 钢管的固定和支撑在敷设完成后,对钢管进行固定和支撑,在固定和支撑过程中,需详细检查,保证固定和支撑的牢固和稳定。
4. 钢管的检查和验收在敷设和固定完成后,需对钢管进行全面检查和验收,确保管道系统的完整性和质量。
对管道进行压力测试,确保管道系统的安全性和可靠性。
四、施工安全1. 在施工过程中,要严格遵守有关安全生产的法律法规和标准,加强安全监督和管理,确保施工人员和施工现场的安全。
2. 钢管施工中要采取防火防爆措施,并定期检查和维护施工现场的消防设备和器材。
3. 钢管施工现场要设置明显的警示标志,对施工现场和施工设备进行定期检查和维护,确保施工安全。
镀锌钢管敷设施工方法及方案

镀锌钢管敷设施工方法及方案一、敷设前准备工作1.设计方案:根据工程要求和现场情况,确定管道的走向、位置和连接方式。
2.材料准备:准备好镀锌钢管、管件、支架、膨胀节等材料,并进行检查,确保质量合格。
3.施工方案:根据设计方案,制定施工方案,确定各个工作站点及施工流程。
二、管道敷设1.准备工作(1)确定管道敷设地点,并进行地面清理,确保施工现场整洁。
(2)设置好基准线和标志桩,用于指示管道的走向和深度。
(3)搭建好施工平台和临时支架,以确保施工安全。
2.管道搬运将预制的镀锌钢管和管件从堆放区搬运到敷设现场,注意避免损坏管道表面镀锌层。
3.管道连接(1)镀锌钢管的连接方式主要有焊接、螺纹连接和卡箍连接等,根据设计方案选择合适的连接方式进行操作。
(2)焊接连接:将待连接的镀锌钢管两端进行打磨、除锈,并进行预热处理,然后通过焊接将管道连接起来。
(3)螺纹连接:将螺纹连接剂均匀涂抹在镀锌钢管螺纹上,然后将两根钢管相互旋转,使螺纹咬合,达到连接效果。
(4)卡箍连接:将卡箍套在待连接的镀锌钢管上,在卡箍上加装垫圈、螺栓和螺母,通过紧固螺栓将管道紧密连接。
4.支撑固定设置支撑设施,使用金属夹具或橡胶垫块将镀锌钢管固定在支架上,确保管道的稳定性。
5.管道保护(1)地下敷设:在管道下方铺设一层细土、沙石或混凝土,以保护管道免受地面荷载的影响。
(2)地上敷设:对于易受外力损伤的部位,如底部、弯头等,应设置保护装置,如管沟护栏、防护套管等。
6.完工验收完成管道敷设后,应进行完工验收,确保管道连接紧密、表面光滑、无渗漏等问题。
三、施工注意事项1.建立安全意识,严格执行安全操作规程,佩戴相关劳保用品,确保施工人员的人身安全。
2.施工过程中,要注意防止管子弯曲、碰撞和划伤等损坏,管道连接处应平整、垂直并且导向准确。
3.在敷设过程中,要随时检查管道连接处是否严密,确保连接处无渗漏。
4.施工现场周围应设置明显的警示标志,保证人车分流、施工和通行安全。
镀锌钢管工程施工方案

一、工程概况本工程为某住宅小区室内外电气线路敷设工程,主要采用镀锌钢管进行线路敷设。
工程内容包括室内外照明、插座、开关、配电箱等电气设备的安装,以及线路的敷设。
二、施工准备1. 材料准备:镀锌钢管、管箍、接线盒、电线、电缆、绝缘胶带、螺丝、扳手、电焊机、切割机等。
2. 人员准备:电工、焊工、切割工、搬运工等。
3. 施工工具准备:电钻、电焊机、切割机、扳手、螺丝刀等。
4. 施工现场准备:清理施工现场,确保施工环境整洁、安全。
三、施工工艺1. 管道敷设(1)根据设计图纸,确定管道敷设路径,进行现场测量,确保管道敷设符合设计要求。
(2)根据管道长度,选用合适规格的镀锌钢管,进行切割、焊接。
(3)管道焊接:采用电焊机进行焊接,确保焊接质量。
(4)管道连接:管道连接采用螺纹连接或焊接,连接处涂抹绝缘胶带。
2. 管道固定(1)根据管道敷设路径,确定固定点位置。
(2)使用管箍、吊钩等固定管道,确保管道固定牢固。
3. 接线盒、配电箱安装(1)根据设计图纸,确定接线盒、配电箱的位置。
(2)使用电钻在墙上钻孔,安装接线盒、配电箱。
(3)接线盒、配电箱内安装电线、电缆,连接电线、电缆。
4. 线路敷设(1)根据设计图纸,确定线路敷设路径。
(2)使用切割机切割电线、电缆,确保长度符合要求。
(3)将电线、电缆穿入管道,连接接线盒、配电箱。
5. 线路验收(1)检查线路敷设是否符合设计要求。
(2)检查线路连接是否牢固,绝缘是否良好。
(3)进行线路通电试验,确保线路正常运行。
四、质量保证措施1. 严格控制材料质量,选用合格的材料。
2. 严格执行施工工艺,确保施工质量。
3. 加强施工过程管理,及时发现并解决质量问题。
4. 施工完成后,进行验收,确保工程质量。
五、安全文明施工措施1. 施工现场设置安全警示标志,确保施工安全。
2. 施工过程中,严格遵守操作规程,确保施工安全。
3. 施工现场保持整洁,及时清理施工垃圾。
4. 加强文明施工管理,提高施工环境。
电缆井工程及电缆钢管敷设施工方案

电缆井工程及电缆钢管敷设施工方案一、电缆井工程电缆井是城市供电系统中起到重要作用的设施,其建设和维护对于电力系统的正常运行至关重要。
电缆井工程是指建设和维护电缆井的工作,涉及到设计、施工、监测等多个环节。
1. 设计电缆井的设计需要考虑到地下管线、交通、环境等因素。
在设计过程中,需要确定井的位置、尺寸、深度等参数,并考虑井盖的设计、通风排水等问题。
2. 施工电缆井的施工需要经过严格的规划和操作。
在施工过程中,首先要清理现场,然后挖掘井坑、浇筑基础,安装井墙和井盖,最后进行井内设备的安装。
3. 监测监测是电缆井工程中不可或缺的环节。
通过监测,可以及时发现井内环境的变化,预防事故的发生,确保电力系统的正常运行。
二、电缆钢管敷设施工方案电缆钢管敷设是电力系统中常见的敷设方式,能够有效保护电缆,提高电力传输效率。
在进行电缆钢管敷设时,需要遵循一定的工作方案。
1. 确定敷设路线在进行电缆钢管敷设前,首先需要确定敷设的路线。
需要考虑到地形、交通等因素,选择最佳的敷设路线。
2. 准备工作敷设前需要做好准备工作,包括清理敷设线路、采购必要的材料和设备等。
3. 敷设过程在实施敷设工作时,需要保证安全第一,严格按照相关规定操作。
包括挖掘沟槽、铺设电缆钢管、封闭沟槽等工作。
4. 测试验收敷设完成后,需要进行测试验收工作,确保电缆钢管敷设符合规范要求,可以正常使用。
结论电缆井工程和电缆钢管敷设是电力系统中重要的工程环节,需要严谨的规划和操作。
只有通过科学的设计、严格的施工和有效的监测,才能确保电力系统的正常运行,提高供电效率。
镀锌钢管敷设施工方法及方案

镀锌钢管敷设施工方法及方案镀锌钢管是一种具有很高耐腐蚀性能的钢管,常用于给自来水管道、燃气管道、暖气供暖系统等进行施工。
下面将详细介绍镀锌钢管的敷设施工方法及方案。
首先,镀锌钢管的敷设前需要进行相关前期准备工作。
包括确定施工方案、选择施工工具和设备、制定安全施工措施、准备所需的材料和人力资源等。
接着,进行地面和墙壁的准备工作。
首先,在地面上做好地基准备,确保地基坚实平整。
然后在墙壁上做好墙基准备,确保墙基牢固并且垂直。
然后,根据设计方案进行放线。
根据设计方案和相关标高要求,在地面和墙壁上进行放线,确定镀锌钢管的敷设线路和位置。
接下来,进行镀锌钢管的预处理。
首先,对镀锌钢管进行清洗,去除表面的油污和杂质。
然后,进行防锈处理,使用防锈剂将钢管表面进行涂覆。
最后,进行干燥处理,确保钢管表面干燥整洁。
然后,进行镀锌钢管的敷设工作。
根据放线确定的线路和位置,使用合适的工具和设备进行敷设。
在敷设过程中,要注意保持钢管的水平和垂直,确保敷设质量。
最后,进行镀锌钢管的连接和固定工作。
根据设计要求进行镀锌钢管的连接,使用合适的连接件将不同的钢管连接在一起。
然后,使用固定件将钢管固定在地面或墙壁上,确保钢管的稳定性和安全性。
在镀锌钢管的敷设过程中1.安全施工。
在敷设过程中,要做好安全防护工作,使用合适的防护装备,遵守相关安全规定,确保施工人员的人身安全。
2.质量控制。
在敷设过程中,要注意保持钢管的水平和垂直,避免出现偏斜和变形等质量问题。
同时,要注意施工工艺的合理性,确保施工质量达到设计要求。
3.环境保护。
在敷设过程中,要做好环境保护工作,防止污染环境。
如有需要,可以使用防污染设备,将污水和废料进行处理和处理。
总结起来,镀锌钢管的敷设施工方法及方案包括前期准备、地面和墙壁准备、放线、预处理、敷设、连接和固定等步骤。
在施工过程中,要注意安全施工、质量控制和环境保护,确保施工质量和工程安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
钢管敷设施工方案依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《建筑电气工程施工质量验收规范》GB50303-20021、范围本工艺标准适用于照明与动力配线的钢管明、暗敷设及吊顶内和护墙板内钢管敷设工程。
2、施工准备2.1材料要求:2.1.1镀锌钢管(或电线管)壁厚均匀,焊缝均匀,无劈裂、砂眼、棱刺和凹扁现象。
除镀锌管外其它管材需预先除锈刷防腐漆(埋入现浇混凝土时,可不刷防腐漆,但应除锈)镀锌管或刷过防腐漆的钢管外表层完整,无剥落现象,应具有产品材质单和合格证。
2.1.2管箍使用通丝管箍。
丝和清晰不乱扣,镀锌层完整无剥落,无劈裂,两端光滑无毛刺,并有产品合格证。
2.1.3锁紧螺母(根母)外形完好无损,丝扣清晰,并有产品合格证。
2.1.4护口有用于薄、厚管之区别,护口要完整无损,并有产品合格证。
2.1.5铁制灯头盒、开关盒、接线盒等,金属板厚度应小于1.2mm,镀锌层无剥落,无变形开焊,敲落孔完整无缺,面板安装孔与地线焊接脚齐全,并有产品合格证。
2.1.6面板、盖板的规格、高与宽、安装孔距应与所用盒配套,外形完整无损,板面颜色均匀一致,并有产品合格证。
2.1.7圆钢、扁钢、角钢等材质应符合国家有关规范要求,镀锌层完整无损,并有产品合格证。
2.1.8螺栓、螺丝、胀管螺栓、螺母、垫圈等应采用镀锌件。
2.1.9其它材料(如铅丝、电焊条、防锈漆、水泥、机油等)无过期变质现象。
2.2主要机具:2.2.1煨管器、液压煨管器、液压开孔器、压力案子、套丝板、套管机。
2.2.2手锤、錾子、钢锯、扁锉、半圆锉、圆锉、活扳子、鱼尾钳。
2.2.3铅笔、皮尺、水平尺、线坠,灰铲、灰桶、水壶、油桶、油刷、粉线袋等。
2.2.4手电钻、台钻、钻头、射钉枪、拉铆枪、绝缘手套、工具袋、工具箱、高凳等。
2.3作业条件:2.3.1暗管敷设:2.3.1.1各层水平线和墙厚度线弹好,配合土建施工。
2.3.1.2预制混凝土板上配管,在做好地面以前弹好水平线。
2.3.1.3现浇混凝土板内配管,在底层钢筋绑扎完后,上层钢筋未绑扎前,根据施工图尺寸位置配合土建施工。
2.3.1.4预制大楼板就位完毕,及时配合土建在整理板缝锚固筋(胡子筋)时,将管路弯曲连接部位按要求做好。
2.3.1.5预制空心板,配合土建就位同时配管。
2.3.1.6随墙(砌体)配合施工立管。
2.3.1.7随大模板现浇混凝土墙配管,土建钢筋网片绑扎完毕,按墙体线配管。
2.3.2明管敷设:2.3.2.1配合土建结构安装好预埋件。
2.3.2.2配合土建内装修油漆,浆活完成后进行明配管。
2.3.2.3采用胀管安装时,必须在土建抹完后进行。
2.3.3吊顶内或护墙板内、管路敷设:2.3.3.1结构施工时,配合土建安装好预埋件。
2.3.3.2内部装修施工时,配合土建做好吊顶灯位及电气器具位置翻样图,并在预板或地面弹出实际位置。
3、操作工艺3.1暗管敷设工艺流程为:3.2明管、吊顶内、护墙板内管路敷设工艺流程为:3.3暗管敷设基本要求:3.3.1敷设于多尘和潮湿场所的电线管路、管口、管子连接处均应作密封处理。
3.3.2暗配的电线管路宜沿最近的路线敷设并应减少弯曲:埋入墙或混凝土内的箱子,离表面的净距不应小于15mm。
3.3.3进入落地式配电箱的电线管路,排列应整齐,管口应高出基础面不小于50mm。
3.3.4埋入地下的电线管路不宜穿过设备基础,在穿过建筑物基础时,应加保护管。
3.4预制加工:根据设计图,加工好各种盒、箱、管弯。
钢管煨弯可采用冷煨法或热煨法。
3.4.1冷煨法:一般管径为20mm及其以下时,用手扳煨管器。
先将管子插入煨管器,逐步煨出所需弯度。
管径为25mm及其以上时,使用液压煨管器,即先将管子放入模具,然后扳动煨管器,煨出所需弯度。
3.4.2热煨法:首先炒干砂子,堵住管子一端,将干砂子灌入管内,用手锤敲打,直至砂子灌实,再将另一端管口堵住放在火上转动加热,烧红后煨成所需弯度,随煨弯随冷却。
要求管路的弯曲处不应有折皱、凹穴和裂缝现象,弯扁程度不应大于管外径的1/10;暗配管时,弯曲半径不应小于管外径的6倍;埋设于地下或混凝土楼板内时,不应小于管外径的10倍。
3.4.3管子切断:常用钢锯、割管器、无齿锯、砂轮锯进行切管,将需要切断的管子长度量准确,放在钳口内卡牢固,断口处平齐不歪斜,管口刮铣光滑,无毛刺,管内铁屑除净。
3.4.4管子套丝:采用套丝板、套管机,根据管外径选择相应板牙。
将管子用台虎钳或龙门压架钳紧牢固,再把绞板套在管端,均匀用力不得过猛,随套随浇冷却液,丝扣不乱不过长,消除渣屑,丝扣干净清晰。
管径直20mm及其以下时,应分二极套成;管径在25mm及其以上时,应分三板套成。
3.5测定盒、箱位置:根据设计图要求确定盒、箱轴线位置,以土建弹出的水平线为基准,挂线找平,线坠找正,标出盒、箱实际尺寸位置。
3.6稳注盒、箱:3.6.1稳注盒、箱:稳注盒、箱要求灰浆饱满,平整牢固,坐标正确。
盒、箱安装要求见表3.6.1所示。
现制混凝土板墙固定盒、箱加支铁固定,盒、箱底距外墙面小于3cm时,需加金属网固定后再抹灰,防止空裂。
盒、箱安装要求表3.6.1预制圆孔板(或其它顶板)打灯位洞时,找好位置后,用尖錾子由下往上踢,洞口大小比灯头盒外口略大1~2cm,灯头盒焊好卡铁(可用桥杆盒)后,用高标号砂浆稳注好,并用托板托牢,待砂浆凝固后,即可拆除托板。
现浇混凝土楼板,将盒子堵好随底板钢筋固定牢,管路配好后,随土建浇灌混凝土施工同时完成。
3.7管路连接:3.7.1管路连接方法:3.7.1.1管箍丝扣连接。
套丝不得有乱扣现象;管箍必须使用通丝管箍。
上好管箍后,管口应对严。
外露丝应不多于2扣。
3.7.1.2套管连接宜用于暗配管,套管长度为连接管径的1.5~3倍;连接管口的对口处应在套管的中心,焊口应焊接牢固严密。
3.7.1.3坡口(喇叭口)焊接。
管径80mm以上钢管,先将管口除去毛刺,找平齐。
用气焊加热管端,边加热边用手锤沿管周边,逐点均匀向外敲打出坡口,把两管坡口对平齐,周边焊严密。
3.7.2管与管的连接管径20mm及其以下钢管以及各种管径电线管,必须用管箍连接。
管口锉光滑平整,接头应牢固紧密。
管径25mm及其以上钢管,可采用管箍连接或套管焊接。
3.7.2.1管路超过下列长度,应加装接线盒,其位置应便于穿线。
无弯时,45m;有一个弯时,30m;用二个弯时,20m;有三个子弯时,12m。
3.7.2.2管路垂直敷设时,根据导线截面设置接线盒距离;50mm2及以下为30m;70~95mm2时,为20m;120~240mm2时,为18m;3.7.2.3电线管路与其它管道最小距离见表3.7.2.3配线与管道间最小距离表3.7.2.3注:2.达不到表中距离时,应采取下列措施:a.蒸汽管——在管外包隔热层后,上下平行净距可减至200mm,交叉距离须考虑便于维修,但管线周围温度应经常在35℃以下;b.暖、热水管——包隔热层。
3.7.3管进盒、箱连接:3.7.3.1盒、箱开孔应整齐并与管径相吻合,要求一管一孔,不得开长孔。
铁制盒、箱严禁用电,用气焊开孔,并应刷防锈漆。
如用定型盒、箱,其敲落孔大而管径小时,可用铁皮垫圈垫严或用砂浆加石膏补平齐,不得露洞。
3.7.3.2管口入盒、箱,暗配管可用跨接地线焊接固定在盒棱边上,严禁管口与敲落孔焊接,管口露出盒、箱应小于5mm。
有锁紧螺母者与锁紧螺母平,露出锁紧螺母子丝扣为2~4扣。
两根以上管入盒、箱要长短一致,间距均匀,排列整齐。
3.8暗管敷设方式:3.8.1随墙(砌体)配管:砖墙、加砌气混凝土块墙、空心砖墙配合砌墙立管时,该管最好放在墙中心;管口向上者要堵好。
为使盒子平整,标高准确,可将管先立偏高200mm左右,然后将盒子稳好,再接短管。
短管入盒、箱端可不套丝,可用跨接线焊接固定,管口与盒、箱里口平。
往上引管有吊顶时,管上端应煨成90°弯直进吊顶内。
由顶板向下引管不宜过长,以达到开关盒上口为准。
等砌好隔墙,先稳盒后接短管。
3.8.2大模板混凝土墙配管:可将盒、箱焊在该墙的钢筋上,接着敷管。
每隔1m左右,用铅丝绑扎牢。
管进盒、箱要煨灯叉弯。
往上引管不宜过长,以能煨弯为准。
3.8.3现浇混凝土楼板配管:先找灯位,根据房间四周墙的厚度,弹出十字线,将堵好的盒子固定牢然后敷管。
有两个以上盒子时,要拉直线。
如为吸顶灯或日光灯,应预下木砖。
管进盒、箱长度要适宜,管路每隔1m左右用铅丝绑扎牢。
如有吊扇、花灯或超过3kg的灯具应焊好吊杆。
3.8.4预制圆孔板上配管,如为焦碴垫层,管路需用混凝土砂浆保护。
素土内配管可用混凝土砂浆保护,也可缠两层玻璃布,刷三道沥青油加以保护。
在管路下先用石块垫起50mm,尽量减少接头,管箍丝扣连接处抹油缠麻拧牢。
3.9变形缝处理:3.9.1变形缝处理做法:变形缝两侧各预埋一个接线箱,先把管的一端固定在接线箱上,另一侧接线箱底部的垂直方向开长孔,其孔径长宽度尺寸不小于被接入管直径的2倍。
3.9.2普通接线箱在地板上(下)部做法:3.9.2.1普通接线箱在地板上(下)部做法(一式):箱体底口距离地面应不小于300mm,管路弯曲90°后,管进箱应加内、外锁紧螺母;在板下部时,接线箱距顶板距离应不小于150mm。
3.9.2.2普通接线箱在地板上(下)部做法(二式)基本做法同(一式),(二式)采用的是直筒式接线箱。
3.10地线焊接:3.10.1管路应作整体接地连接,穿过建筑物变形缝时,应有接地补偿装置。
如采用跨接方法连接,跨接地线两端焊接面不得小于该跨接线截面的6倍。
焊缝均匀牢固,焊接处要清除药皮,刷防腐漆。
跨接线的规格见表3.10.1所示。
跨接地线规格表(mm)表3-7接地线。
3.11明管敷设基本要求:根据设计图加工支架、吊架、抱箍等铁件以及各种盒、箱、弯管。
明管敷设工艺与暗管敷设工艺相同处请见相关部分。
在多粉尘,易爆等场所敷管,应按设计和有关防爆规程施工。
3.11.1管弯、支架、吊架预制加工:明配管弯曲半径一般不小于管外径6倍。
如有一个弯时,可不小于管外径的4倍。
加工方法可采用冷煨法和热煨法,支架、吊架应按设计图要求进行加工。
支架、吊架的规格设计无规定时,应不小于以下规定:扁铁支架30mm×3mm;解钢支架25mm×25mm×3mm;埋注支架应有燕尾,埋注深度应不小于120mm。
3.11.2测定盒、箱及固定点位置3.11.2.1根据设计首先测出盒、箱与出线口等的准确位置。
测量时最好使用自制尺杆。
3.11.2.2根据测定的盒、箱位置,把管路的垂直、水平走向弹出线来,按照安装标准规定的固定点间距的尺寸要求,计算确定支架、吊架的具体位置。
3.11.2.3固定点的距离应均匀,管卡与终端、转弯中点、电气器具或接线盒边缘的距离为150~500mm;中间的管卡最大距离见表3-8。
