某项目工程盈亏分析
工程财务盈亏分析报告(3篇)

第1篇一、报告概述报告名称:XX工程项目财务盈亏分析报告报告时间:2023年X月X日报告单位:XX工程项目部报告目的:通过对XX工程项目的财务盈亏状况进行全面分析,揭示项目成本控制、收入管理、风险防范等方面的优势和不足,为后续项目管理提供决策依据。
二、项目背景XX工程项目位于我国XX地区,项目总投资约为XX亿元,建设周期为XX年。
项目主要建设内容包括:住宅楼、商业楼、办公楼等。
项目于XX年X月正式开工,预计XX年X月竣工。
三、财务盈亏分析1. 收入分析(1)销售收入分析XX工程项目销售收入主要来源于住宅楼、商业楼、办公楼的销售。
根据销售合同,项目预计销售总收入为XX亿元。
截至2023年X月,项目已售出住宅楼XX万平方米,商业楼XX万平方米,办公楼XX万平方米。
实际销售收入为XX亿元,占预计销售收入的XX%。
(2)租赁收入分析项目部分商业楼、办公楼在建设过程中已开始出租,租赁收入主要来源于租金收入。
根据租赁合同,预计租赁总收入为XX亿元。
截至2023年X月,项目已出租商业楼XX万平方米,办公楼XX万平方米。
实际租赁收入为XX亿元,占预计租赁收入的XX%。
2. 成本分析(1)土地成本分析土地成本是工程项目的主要成本之一。
XX工程项目土地成本为XX亿元,占项目总投资的XX%。
截至2023年X月,项目已支付土地费用XX亿元,支付进度为XX%。
(2)建设成本分析建设成本包括建筑材料、人工、机械等费用。
根据项目预算,建设成本为XX亿元。
截至2023年X月,项目已支付建设费用XX亿元,支付进度为XX%。
(3)管理费用分析管理费用主要包括项目管理人员的工资、差旅费、办公费等。
根据项目预算,管理费用为XX亿元。
截至2023年X月,项目已支付管理费用XX亿元,支付进度为XX%。
3. 盈亏分析(1)项目总收入分析根据收入分析,项目总收入为XX亿元,其中销售收入为XX亿元,租赁收入为XX亿元。
(2)项目总成本分析根据成本分析,项目总成本为XX亿元,其中土地成本为XX亿元,建设成本为XX亿元,管理费用为XX亿元。
工程项目成本盈亏案例分析

18.54
79587.65
-4475.00
-82961.74
-2.04
-17906.09
-100867.83
11
电线小计
米
69820.00
1.47
102946.00
16995.00
1.53
26011.31
-52825.00
-80850.10
0.06
3915.41
-76934.69
说明:
(一)重点分析工程投标书及工程结算书,由于委托人未能提供工程投标书及工程结算书电子版,为了客观全面的分析工程各项成本,我们依据书面版进行套价复原到电子版,经过复原分析,发现有以下问题:由于采用固定价格合同加变更的结算方式,而工程变更结算采用了投标单价后,再按投标让利幅度28.5%让利187777.3元,也就是说在工程变更结算中重复让利了187777.3元,显然未按合同约定的结算方式进行变更结算,对施工方显失公平。后来我们通过委托人与施工项目部有关人员交流,情况是这样的,重复让利部分已在变更结算的消防设备增补项250000元中补偿了175530元,但结算资料中未能反映这两项费用之间的关系,后来形成了书面答复。如果说以上合情不合理的情况属实,那么至少说变更结算中作为让利扣除的12247.3元,应为委托人的应得利润。
(二)通过工程结算成本与财务成本对比分析,发现财务管理费成本中的业务招待费是79126.6元,而工程结算管理费为23029.9元,在此需要说明的是业务招待费只不过是管理费中的多项费用组成之一,也就是说工程结算管理费尚不能支付实际发生的业务招待费。
(三)通过工程结算成本与财务成本对比分析,发现工程投标书中总包服务费未计,标底中也未计,而财务成本中总包服务费为100000元。按有关规定,总包服务费可按分包的专业工程估价的2%~3%向建设单位收取,如按工程结算总价2006416.82元为计算基数,那么总包服务费应在40128元~60129元之间。
工程项目盈亏分析

工程项目盈亏分析随着经济的全球化发展,工程项目成为推动各行各业发展的重要力量。
然而,工程项目的盈亏问题一直备受关注。
本文将对工程项目盈亏进行深入分析,探讨影响工程项目盈亏的因素,并提出相应的解决方案。
一、工程项目盈亏分析的必要性工程项目盈亏分析是企业进行战略决策和风险控制的重要依据。
通过对工程项目盈亏的分析,企业可以了解项目的经济效益,预测项目未来的发展趋势,为企业提供决策支持。
二、工程项目盈亏的影响因素1. 市场需求:市场需求的变化是影响工程项目盈亏的关键因素。
市场需求旺盛的行业往往能够获得较高的项目盈利,而市场需求萎缩的行业则可能导致项目亏损。
2. 资金投入:工程项目的盈亏也与资金投入密切相关。
充足的资金投入可以保障项目顺利进行,提高项目效益;而资金短缺可能导致项目停滞或降低项目的质量,进而影响盈亏状况。
3. 项目管理:优秀的项目管理是保证项目盈利的关键。
良好的项目管理可以提高工程项目的效率和质量,减少成本,提升项目盈利水平。
4. 技术创新:技术创新是推动工程项目发展的重要动力。
技术创新可以提高项目的竞争力和降低成本,从而增加项目的盈利。
5. 政策环境:政策环境的变化对工程项目的盈亏也有着重要影响。
对于支持工程项目发展的政策,可以提供良好的经营环境,从而增加项目的盈利;反之则可能导致项目的亏损。
三、工程项目盈亏分析的方法1. 财务指标分析:通过对工程项目的财务数据进行分析,包括项目投资、收入、成本、利润等指标,评估项目盈亏状况和趋势。
2. SWOT分析:通过对工程项目的优势、劣势、机会和威胁进行分析,了解项目所面临的外部环境和内部条件对盈亏的影响。
3. 效益分析:通过比较项目的投入和产出,评估项目的经济效益,包括成本效益、社会效益、环境效益等。
四、工程项目盈亏分析案例分析以某工程项目为例进行盈亏分析。
该项目是一座城市的地铁工程,投资规模庞大,面临着市场需求、资金投入、项目管理、技术创新、政策环境等多个因素的影响。
项目成本管理盈亏分析

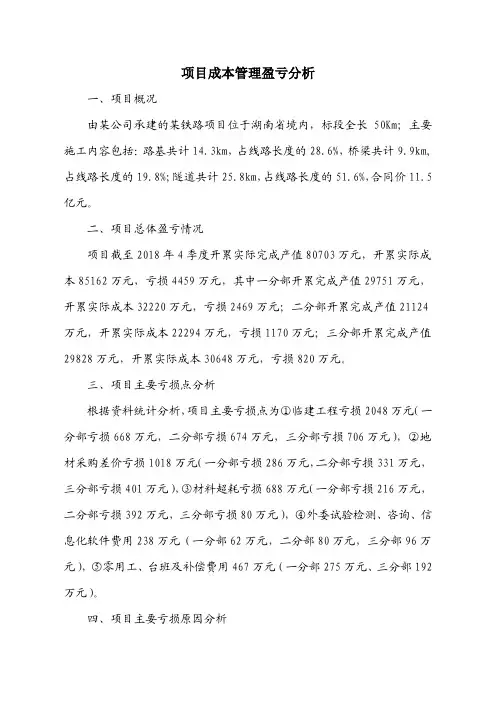

项目成本管理盈亏分析一、项目概况由某公司承建的某铁路项目位于湖南省境内,标段全长50Km;主要施工内容包括:路基共计14.3km,占线路长度的28.6%,桥梁共计9.9km,占线路长度的19.8%;隧道共计25.8km,占线路长度的51.6%,合同价11.5亿元。
二、项目总体盈亏情况项目截至2018年4季度开累实际完成产值80703万元,开累实际成本85162万元,亏损4459万元,其中一分部开累完成产值29751万元,开累实际成本32220万元,亏损2469万元;二分部开累完成产值21124万元,开累实际成本22294万元,亏损1170万元;三分部开累完成产值29828万元,开累实际成本30648万元,亏损820万元。
三、项目主要亏损点分析根据资料统计分析,项目主要亏损点为①临建工程亏损2048万元(一分部亏损668万元,二分部亏损674万元,三分部亏损706万元),②地材采购差价亏损1018万元(一分部亏损286万元,二分部亏损331万元,三分部亏损401万元),③材料超耗亏损688万元(一分部亏损216万元,二分部亏损392万元,三分部亏损80万元),④外委试验检测、咨询、信息化软件费用238万元(一分部62万元,二分部80万元,三分部96万元),⑤零用工、台班及补偿费用467万元(一分部275万元、三分部192万元)。
四、项目主要亏损原因分析1、临建工程(包括大、小临工程费用及小临征地补偿费用)1)一分部截至4季度,大临工程实际收入总计630万元,实际发生成本940万元,亏损310万元。
亏损原因分析:大临工程建设标准高,为加快施工进度,大量投入了人力、物力,实际发生成本远超于中标价。
新建施工便道位于稻田地较多,填筑基底淤泥深度均为1-2m,采用石渣填筑、碎石铺垫、便道硬化,导致了便道费用加大,形成亏损。
截至4季度,小临工程实际发生成本共计358万元,其中:炸药库80万元、项目部驻地、架子队驻地装修、租赁70万元、钢筋集中加工厂建设208万元。
工程项目盈亏平衡分析法研究

工程项目盈亏平衡分析法研究随着社会的发展,工程项目越来越多,如何在项目管理中实现盈亏平衡是很关键的。
这就需要针对不同行业的特点、不同阶段的情况和不同的项目类型,采用合理的工程项目盈亏平衡分析方法来实现盈利最大化。
本文将对工程项目盈亏平衡分析法做一个详细的介绍。
一、盈亏平衡基本概念盈亏平衡又叫获利平衡,它是指工程项目在所有收益与费用考虑评判的基础上实现净收益为零的状态,也就是说收益(即利润)等于成本(即费用)。
这样在收入与支出的平衡下,工程项目可以实现零收益,但也不至于亏损。
二、盈亏平衡分析法工程项目盈亏平衡分析法是一种利用成本和收益分析工具来估算利润水平和确定盈亏平衡点的方法。
这种方法考虑到了成本和收入的可能变化,可以适用于一些不确定的情况和对项目管理不确定的项目类型。
1、工程项目盈亏平衡分析法的基本原理(1)成本-收益均衡原理。
这个原理是基本的盈亏平衡条件,即收益等于成本。
对于工程项目来说,这个原则将帮助管理者计算成本和收益,以评估项目的期望盈利。
(2)建立收益模型。
管理者可以通过建立收益模型,将整个工程项目的预期收益呈现出来。
这将有助于进行决策和以后的调整。
(3)变量分析。
成本和收益不是恒定的。
管理者需要考虑变量,通过变量分析,可以评估可能的风险和利润预期。
这是一个非常重要的组成部分,也是一个必需的策略,如果管理者不考虑变化,就很难确定利润。
2、工程项目盈亏平衡分析法的具体步骤(1)计算成本。
首先,需要计算工程项目所涉及到的所有成本。
这包括人力资源、设备租赁、材料、运输等费用。
管理者需要考虑到各种情况可能出现的费用,以充分评估预期成本。
(2)计算收益。
其次,管理者需要计算收益。
这包括销售收入、利润、投资回报率、股东贡献等等。
(3)确定盈亏平衡点。
根据上述成本和收益,可以通过公式求得盈亏平衡点。
盈亏平衡点指的是考虑到成本和收益因素等条件下,工程项目可以实现零收益的状态。
据统计,不少企业或个人在管理工程项目时,都有因未能充分进行盈亏平衡分析而遭受损失的情况。
建筑工程盈亏分析

建筑工程盈亏分析

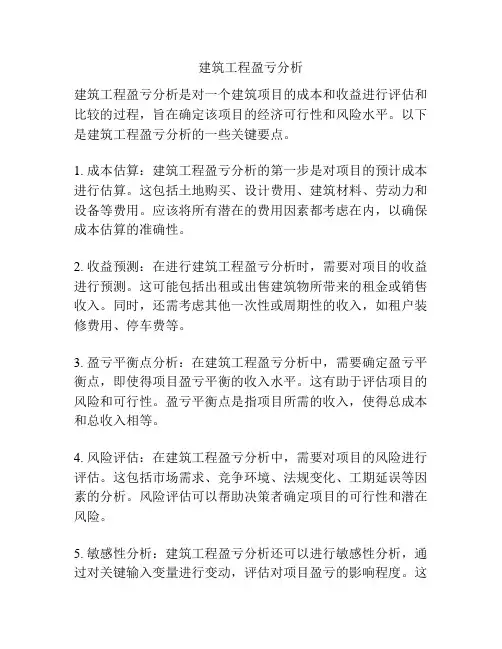

建筑工程盈亏分析是对一个建筑项目的成本和收益进行评估和比较的过程,旨在确定该项目的经济可行性和风险水平。
以下是建筑工程盈亏分析的一些关键要点。
1. 成本估算:建筑工程盈亏分析的第一步是对项目的预计成本进行估算。
这包括土地购买、设计费用、建筑材料、劳动力和设备等费用。
应该将所有潜在的费用因素都考虑在内,以确保成本估算的准确性。
2. 收益预测:在进行建筑工程盈亏分析时,需要对项目的收益进行预测。
这可能包括出租或出售建筑物所带来的租金或销售收入。
同时,还需考虑其他一次性或周期性的收入,如租户装修费用、停车费等。
3. 盈亏平衡点分析:在建筑工程盈亏分析中,需要确定盈亏平衡点,即使得项目盈亏平衡的收入水平。
这有助于评估项目的风险和可行性。
盈亏平衡点是指项目所需的收入,使得总成本和总收入相等。
4. 风险评估:在建筑工程盈亏分析中,需要对项目的风险进行评估。
这包括市场需求、竞争环境、法规变化、工期延误等因素的分析。
风险评估可以帮助决策者确定项目的可行性和潜在风险。
5. 敏感性分析:建筑工程盈亏分析还可以进行敏感性分析,通过对关键输入变量进行变动,评估对项目盈亏的影响程度。
这
有助于确定项目最敏感的因素和最大的风险点。
在进行建筑工程盈亏分析时,还应该考虑一些其他因素,如通货膨胀、利率变化、市场趋势等。
最重要的是,建筑工程盈亏分析应该是一个动态的过程,不断进行调整和更新,以确保项目的盈利能力和可行性。
工程项目利润率分析及盈亏预测

工程项目利润率分析及盈亏预测在当今竞争激烈的市场环境中,工程项目的利润率分析和盈亏预测对企业的发展至关重要。
本文将探讨工程项目的利润率分析方法,并提供一些盈亏预测的实用建议。
一、利润率分析方法1. 毛利润率毛利润率是指销售收入与销售成本之间的差额占销售收入的比例。
它反映了企业在销售产品或提供服务过程中所获得的利润。
毛利润率高低直接关系到企业的盈利能力。
通常情况下,毛利润率越高,企业的盈利能力越强。
2. 净利润率净利润率是指净利润与销售收入之间的比例。
净利润率是衡量企业经营状况的重要指标,它反映了企业在销售产品或提供服务后的实际盈利能力。
净利润率高低不仅取决于销售收入和销售成本的关系,还与企业的管理费用、财务费用等因素有关。
3. 资产利润率资产利润率是指净利润与总资产之间的比例。
资产利润率反映了企业在利用资产经营过程中所获得的盈利能力。
资产利润率高低直接关系到企业的资产运营效率。
二、盈亏预测的实用建议1. 市场调研在进行盈亏预测之前,企业应该进行充分的市场调研,了解行业的发展趋势、竞争对手的情况以及市场需求的变化。
只有对市场有准确的了解,企业才能做出合理的盈亏预测,制定相应的经营策略。
2. 成本控制成本控制是实现盈亏平衡的关键。
企业应该从采购、生产、运输等方面入手,通过优化供应链、提高生产效率、降低运输成本等措施,有效控制成本,提高利润率。
3. 风险管理工程项目往往伴随着一定的风险,如工期延误、材料价格波动等。
企业应该制定完善的风险管理措施,如建立风险管理团队、制定风险应对计划等,以降低风险对盈亏预测的影响。
4. 技术创新技术创新是提高工程项目盈利能力的重要途径。
企业应该加大对技术研发的投入,提升产品或服务的附加值,以增加利润空间。
5. 资金管理良好的资金管理对于实现盈亏平衡至关重要。
企业应该合理安排资金运作,避免资金闲置或过度使用,以确保项目的正常运转和盈利。
综上所述,工程项目的利润率分析和盈亏预测对企业的发展至关重要。
施工企业工程项目盈亏原因分析

施⼯企业⼯程项⽬盈亏原因分析摘要: 本⽂以××公司所承建的××⼯程项⽬中的⼯程结算收⼊、⼯程成本状况以及项⽬中的管摘要: 理⼿段为背景,通过分解⼯程结算收⼊、⼯程成本,对⽐各基本费⽤构成单元的盈亏状况,分析造成这些各基本构成单元盈亏的根本性原因,来评判⼯程管理中⼀些管理⼿段的实施效果,从⽽针对性的提出值得推⼴的⽅法和改善⽅案。
希望能通过此寻找出适合于施⼯企业进⾏⼯程项⽬经济评价的有效⼿段,为国内施⼯企业提供⼀个进⾏经济评价、考核经营效果可供参考的依据。
关键词: 施⼯企业项⽬管理盈亏原因分析经济评价 关键词:⼀、引⾔ ⽬前,国内⼤型电⼒施⼯企业基本上都是国有企业,计划经济时代粗放式的经营管理模式在每个企业⾝上都留下了深深的烙印,⼤多数企业对所参与⼯程的项⽬经济评价,都只是在⼯程结束后由财务部门根据⼯程结算收⼊,⼯程所发⽣成本来判定此⼯程盈亏状况,然后根据承包合同中相应奖罚条款,对项⽬负责⼈奖励或处罚。
但是却很少对此⼯程项⽬亏损或盈利的原因进⾏深⼊的分析,分析评价此⼯程项⽬在管理中的⼀些经营策略的实施效果,项⽬管理层对⾃⼰管理⼿段的认识,也只是凭感觉来判断其有效与否。
有时项⽬亏损⽐较严重,企业才会组织相关⼈员进⾏分析,但⼿段也相对⽐较简单。
由于不进⾏综合的经济评价,不对亏损或盈利的原因进⾏深⼊的分析,不对经营收⼊和成本的详细构成进⾏深⼊分析并进⾏对⽐,项⽬管理者对⾃⼰众多管理⼿段的运⽤效果⽆准确的认识,盈不知道盈在哪些⽅⾯,各盈多少;亏不知道亏在哪些⽅⾯,问题的根源在哪。
不知道哪些⽅法是正确的,应在以后坚持;也不知道哪些⽅法是错误的,应在以后改进。
项⽬管理者更多的只是凭经验凭感觉来完成对此项⽬的总结,⽽且⼯作总结也总是泛泛⽽⾔,没有实际数据说明问题,对以后的⼯作及管理并⽆多⼤实际指导意义。
由于对项⽬管理层管理项⽬的好坏⽆准确的评价,直接造成项⽬管理层管理盲⽬,不求创新、项⽬管理⼿段落后、管理中隐藏的问题多年得不到解决,好的管理⽅法得不到推⼴,许多错误⼀犯再犯,项⽬管理仍旧还停留在靠经验管理的低层次上,这也是造成多年来⼤多数施⼯企业经济效益不佳的⼀个重要原因。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
XXXXX项目工程盈亏分析
人工费:因工期紧,导致人工费单价过高,1#馆650元/㎡,总价17225000元,预算测算人工费为248元/㎡,总价6572000
元,亏损10653000元;2#馆800元/㎡,总价5256000元,
预算测算人工费为272.82元/㎡,总价1792427.4元,亏损
3463572.6元;3#馆800元/㎡,总价5936000元,预算测算
人工费为394元/㎡,总价2923480元,亏损3012520元;
合计亏损17129092.6元。
材料费:钢筋截止9月,一级钢实际用量56.48t,预算量215.589t,节余159.109t,节超额842840.18元,三级钢实际用量
3022.09t,预算量2943.94t,节余-78.15t,节超额627807.14
元。
商砼截止9月,预算用量22528.062m³,总价9130894.78元,
实际用量27090.5m³,总价9433038元,节超量-4562.438m³,
节超金额-302143.22元。
截止5月主体完成预算用量
19027.23m³,总价7805114元,实际用量15561.5m³,总价
5519413元,节超量3465.726m³,节超金额2285701元。
主
要为C35P8阻锈节超-1563.16m³,原因为3#馆预算没有该
标号砼;C15节超-530.79 m³,地面垫层预算为60mm厚,
实际地面垫层为80mm~100mm厚;C30节超-895.78m³。
木方因工期紧,甲方要求材料质量高,预算用量741.82m³,
实际用量980m³,亏损1114724元。
竹胶板预算为5次周转1813.58㎡,实际为46630㎡,亏损
1923478.9元
机械费:塔吊截止9月预算费用1597283.51元,实际结算563000元,节超额103423.51元;因施工场地限制,周转料需立即转到
空场地,产生大量装载机使用费,截止7月共产生机械费
11246861.43元,预算机械费为7881688.93元,亏损
3365172.5元。
其中装载机结算1894890元,吊车1086220
元。
土方工程:为赶工期,现场实际采用基坑大开挖,产生额外的挖土量和回填量,预算挖土量为21671.737m³,实际为39784.095
m³,回填土预算为素土16534.305 m³,实际为素土
53477.417 m³,2:8灰土23894.24 m³,回填土为15元/m³,
额外产生1160574.86元费用。
变更签证及暂定价:1、外墙由红色陶柔砖和白色乳胶漆变为一体板,预算价:陶柔砖220元/㎡,乳胶漆138.7元/㎡,一体
板314.58元/㎡(材料费:陶柔砖207元/㎡,乳胶漆116
元/㎡,一体板149元/㎡。
)
2、玻璃幕墙暂定价为1000元/㎡,实际合同签
订为1186元/㎡。
