脱盐水试车方案讲解

合集下载

化学脱盐水事故案例讲解

化学脱盐水事故案例讲解

化学脱盐水事故案例讲解
地点:化水站二楼会议室. 时间:2009-11-8 2009-12-8
人员:第一次为一、四班.第二次为二、三班. 讲课人:黄勇
讲课提纲:
一、化水站因空分车间空压机跳车事故处理讲解.
1.化水三班人员巡检到位及时。

2.迅速汇报车间领导、生产调度,车间领导联系锅炉岗位
调来零时电缆,早已到现场电器人员迅速接好车间备用
空压机,启动投运。

3.处理及时果断。

二、冷凝液混床C硅超标及时发现处理。

1.夜班及时发现汇报。

2.白天及时联系分析仪表检查,确定仪表没有问题,马上联系化验室加样分析,确定超标。

3.查看近日报表分析回来冷凝液不超标。

4.将3#反渗透产水切换到循环水用。

三、冷凝液混床再生频繁,再生时步骤技法完善提高。

1.再生时,酸碱计量箱液位必须下降30-40厘米。

2.阴树脂冲洗步骤不能缺少。

3.一定要按DCS上步序严格执行。

四、今年冬季防冻重点.
1.每班必须用红外线测温仪测量碱液温度控制15-40℃,并
记录,温度超标调整伴热进汽量。

2.每次卸完碱液后关闭底排阀,将管内碱液用桶接出放入
储罐。

3.停运回用系统预处理时,一定要写明原因,并将回用原
水泵压力表阀(已接好胶管)打开,让水流出防冻。

脱盐水试车方案全解

脱盐水试车方案全解

吉林康乃尔化学工业有限公司苯胺车间脱盐水站试车方案批准:审核:校对:编写:2011年6 月30日、概况240T/H脱盐水本套化学水处理系统是专为吉林康乃尔化学工业有限公司苯胺扩建工程系统工程而设计建造的。

本项目系统设计原水为松花江水,产水规模为:水温在5C时,超滤系统总出力为270m3/h,设计为2套装置;前置反渗透系统总出力为216m3/h,设计为2 套装置;浓水反渗透出力为27m3/h,设计为1套装置;混床出力为70m3/h,设计为2套。

根据目前水处理系统的工艺技术状况,将本水处理工艺系统分为三个子系统,即预处理系统、反渗透系统和脱盐系统。

其主要工艺设备及其功能是:自清洗过滤器属于前期处理;超滤装置为预处理设备,经过超滤处理后,原水的水质得到大大提高,符合反渗透的进水要求(污染淤塞指数SDI W 4、浊度w 1NTU等),用以保证后续系统的正常运行;反渗透(RO)装置为预脱盐设备,能够除去水中大部分电解质;混合树脂交换器属于除盐设备,主要用于去除水中各种溶解固形物即盐分,使产水满足生产补水的水质要求。

本系统采用PLC(可编程序控制)完成控制与信号采集,整个控制系统可实现手动+自动控制,具备报警,泄压保护等功能,能与中控系统DCS实现通迅。

预处理、反渗透、浓水反渗透采用全自动控制,混床为自动运行切换,再生为手动控制。

整个系统可以实现手动和自动的切换,在非常运行状态下,对设备、风机及水泵、控制阀可以进行就地手动操作,就地设控制箱。

1. 调试生产水源水质及特性1)设计水源:经混凝澄清过滤后的松花江水2)原水水温:最高21 C ;最低2C2. 出水品质及性能考核1)软化水及除盐水主要性能指标a. 自清洗过滤器产水水量150m3/h •每套(共2套)产水不含大于200微米硬质颗粒物b. 超滤装置净出力产水量:135 m3/h •每套(共2套)产水指数:SDK 3,浊度w 0.2NTU水回收率:》90 %c. 前置反渗透装置净产水水量:108 m3/h •每套(共2套)水回收率: > 80%系统脱盐率(脱盐率计算依据进水与产水的TDS计算):>97%(—年内);> 95% (三年内)系统产水量三年不低于设计值d. 浓水反渗透装置净产水水量:27 m3/h •每套(共1套)水回收率:> 50%系统脱盐率(脱盐率计算依据进水与产水的TDS计算):>97%(—年内)>95%(三年内)系统产水量三年不低于设计值e. 除二氧化碳器产水水量:> 70 m3/h •每套(共1套)产水二氧化碳含量:w 5mg/Lf. 混床产水水量:> 70m3/h •每套(共2套)电导率:w 0.2 卩S/cm(20 ° C);SiO 2:w 0.02mg/L ;硬度~ Omg/L;3. 工艺流程简述本装置分为三个处理系统,即为预处理系统、RO脱盐系统、混床精处理系统等。

除盐水技术方案

除盐水技术方案

除盐水技术方案一、工程概况本项目是锅炉补水处理系统,根据本项目的水源特点和目前化学水处理系统的工艺技术状况,将本水处理工艺系统分为三个子系统,即预处理系统、脱盐系统、。

预处理系统主要用于去除水中的悬浮物、胶体、有机物和铁猛等离子,保证出水有机物含量及污染指数(SDI)等指标满足反渗透进水要求。

脱盐系统主要用于去除水中各种溶解固形物即盐份,使产水满足锅炉补给水的水质要求。

预处理系统采用多介质和活性炭过滤器。

脱盐系统采用反渗透工艺。

整套系统采用配套PLC控制二*总则1.本技术规范书适用于锅炉补水处理系统,它提出了该系统主要设备的功能设计、结构、性能、安装和试验、调试等方面的技术要求。

2、预处理设施、反渗透装置等设备是除盐水处理系统的核心部分,主要用于除去水中的阴、阳离子、SiO2等杂质。

反渗透装置能否良好运行对提供优良品质的除盐水是至关重要的。

我公司有责任和业主方一起充分考虑设计、制造、安装、运输、调试等各过程的影响因素,并提供最优良的系统设备。

3、本技术规范书提出的是我公司最新的技术要求,我公司将提供的产品完全符合本技术规范书和有关工业标准的优质产品。

三、设计和运行条件1.设计条件:1.1 根据业主要求,系统产水水质标准:电导率(25℃):≤10us∕cm1.2 系统制水能力及系统选择化水制水能力设计。

考虑到工程实际情况,从技术、经济及环保要求出发,除盐水处理采用反渗透装置。

反渗透装置:水的回收率75%系统脱盐率:1年内298%3年内≥95%1.3 系统概况和相关设备原水一多介质过滤器一活性碳过滤器-换热器-5μm保安过滤器一高压泵-反渗透装置-除盐水箱-除盐水泵一去使用点说明:系统中需配置的加药设备未于显示!1.4 、系统方案说明根据项目工艺用水技术要求。

该工艺系统主要由预处理部分+反渗透除盐部分构成。

1.4.1 设计反渗透系统进水水质要求SDI值:<5浊度<INTU(最好<0.2NTU)残余氯:<0∙lmg/L(控制为0.0)化学耗氧量(以02计):<1.5mg/LFe(总):<0.05mg/LTOC<3ppmPH连续2~11短期(30min)1~12最高运行温度<45。

精馏系统热水联动洗涤试车方案

精馏系统热水联动洗涤试车方案

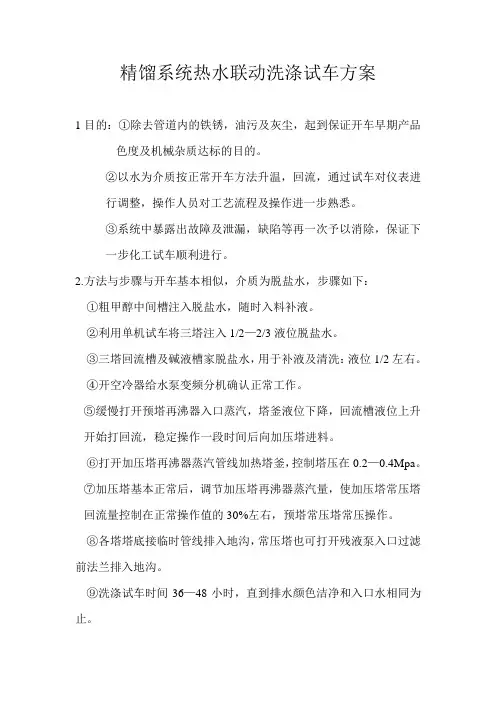

精馏系统热水联动洗涤试车方案1目的:①除去管道内的铁锈,油污及灰尘,起到保证开车早期产品色度及机械杂质达标的目的。

②以水为介质按正常开车方法升温,回流,通过试车对仪表进行调整,操作人员对工艺流程及操作进一步熟悉。

③系统中暴露出故障及泄漏,缺陷等再一次予以消除,保证下一步化工试车顺利进行。

2.方法与步骤与开车基本相似,介质为脱盐水,步骤如下:①粗甲醇中间槽注入脱盐水,随时入料补液。

②利用单机试车将三塔注入1/2—2/3液位脱盐水。

③三塔回流槽及碱液槽家脱盐水,用于补液及清洗:液位1/2左右。

④开空冷器给水泵变频分机确认正常工作。

⑤缓慢打开预塔再沸器入口蒸汽,塔釜液位下降,回流槽液位上升开始打回流,稳定操作一段时间后向加压塔进料。

⑥打开加压塔再沸器蒸汽管线加热塔釜,控制塔压在0.2—0.4Mpa。

⑦加压塔基本正常后,调节加压塔再沸器蒸汽量,使加压塔常压塔回流量控制在正常操作值的30%左右,预塔常压塔常压操作。

⑧各塔塔底接临时管线排入地沟,常压塔也可打开残液泵入口过滤前法兰排入地沟。

⑨洗涤试车时间36—48小时,直到排水颜色洁净和入口水相同为止。

⑩根据塔釜液位随时从粗甲醇槽补液,正常操作记录。

3如不及时投用,则排净塔槽全部积水,然后充入氮气置换整个系统,取样分析气体中氧气≤0.5%为止,置换合格以后应保证精甲醇采出管线精甲醇贮槽粗甲醇贮槽及其有关设备及管线内无积水。

4注意事项:①常压塔有14层塔盘为浮阀塔,升温要慢,防止浮阀过于剧烈跳动。

②置换过程中,应特别小心,控制系统压力不得超过操作压力,而且升降也不能过快,以免损坏内件。

5开车前的准备工作同正常开车一致。

;。

化工厂脱盐水站装置工艺管道试压方案

化工厂脱盐水站装置工艺管道试压方案

目录1、工程概况2、编制依据3、施工程序4、施工方法及技术措施5、施工质量保证措施及控制点设置6、安全与环境保护施工技术措施7、文明施工技术措施8、劳动力需用量计划9、施工机具、计量器具与施工手段用料计划10、试压系统流程图2 3 3 4 5 7 10 10 11 11工艺管道试压方案1.工程概述大唐呼伦贝尔化肥有限公司18万吨/年合成氨、30万吨/尿素工程中的脱盐水站生产的脱盐水主要供给动力车间锅炉及工艺装置废热锅炉等装置使用,水处理工艺流程分为:生水制备单元,冷凝液精制单元,再生系统,废水排放,水温控制等几个主要系统,脱盐水站设计规模为:制水单位正常150t/h,(最大300t/h);冷凝液精制单元正常处理能力为200t/h, 脱盐水站最大设计出力为500t/h。

工艺管道约4600M,其材质主要为:20#、304、FRPP三种。

工艺管道量90%集中在装置厂房内,其余10%由厂房连接到外部装置区之间的工艺配管。

其安装特点:管线布置紧凑、密集且多为小管线。

其工艺管道主要介质有:工业水FW、活性炭过滤水FW1、一级脱盐水H、二级脱盐水DMW、氢氧化钠AL、盐酸AC、酸雾AC1、透平冷凝液SC1、换热器冷凝液SC3、工艺冷凝液SC4、压缩空气PA、仪表气IA、低压蒸汽LS、冷凝液SC、阳树脂输送管H1、阴树脂输送管OH、中和池排水DR、树脂清洗罐排水SP、液氨管道AM、氨水管道AM1。

1.1 建设单位:大唐呼伦贝尔化肥有限责任公司设计单位:中石油东北炼化有限公司吉林工程设计院监理单位:北京兴油建设监理公司施工单位:中国化学工程第三建设有限公司2. 编制依据2.1 《工业管道工程施工及验收规范》(金属管道篇)GB50235-97 2.2 《现场设备、工业管道焊接工程施工施工及验收规范》GB50236-98 2.3 电力建设施工及验收技术规范(火力发电厂化学篇)DLJ58-812.4 吉林设计院施工图纸HS1500-03/07/083. 施工程序3.1为合理安排施工程序,确保各个系统试压工作有条不紊的进行,系统工艺管道水压试验施工程序如下:4. 施工方法及技术措施4.1管道系统试压前应具备的条件。

水试车方案

水试车方案

水试车方案水试车的目的:其一,进一步检查运转设备、仪表、静止设备及系统管路有无妨碍运行的问题;其二,操作工人的练兵;其三,清洗系统。

因此要和正式生产一样对待;水试车是以水代替工作液,以N2代替H2进行操作,可以反复开停一、试车前准备1、设备按要求进行脱脂、酸洗、双氧水钝化处理,系统内无焊渣、铁锈及其它污物。

从系统中排出的洗涤水呈中性、无色、清亮透明、无悬浮物。

纯水冲洗后,排出的洗水电导率为≤10μS/cm。

2、容器检查容器在封盖前必须进行检查,以杜绝杂物、脏物留在容器内。

设备大修后,也应进行检查,而后封盖;3、设备按要求进行处理,系统内无焊渣、铁锈及其它杂物。

从系统中排出的水呈中性、无色、清亮透明、无悬浮物。

纯水冲冼后,排出的洗水电导率应≤10μS/cm。

4、单机试车。

凡转动设备均应按安装规程,操作规程进行单机试车,转动设备经不少于24小时连续运转,单机试车正常。

5、仪表单体调试。

应当检查仪表的标记、量程是否符合设计,对调节阀的开、闭、灵敏度进行试验,是否符合工艺要求,DCS系统显示是否正常。

6、对照图纸检查所有工艺管线走向是否正确,有无漏配管线,各设备、压力表、取样阀等是否全部安装到位,系统管线有无盲板未拆等。

7、系统试压试漏合格,各部位阀门灵活好用,无内外泄漏现象,各槽、罐和容器的容积经过准确标定。

二、水试车1.自酸性纯水槽(V0132)借助纯水泵(P0132A、B)连续向萃取塔注入纯水(纯水中暂不加磷酸),注满后,纯水从塔顶依次进入萃余液计量槽(V0136)、碱塔(T0141)、碱分离器(V0142)、白土床(V0144A、B、C)(未装活性氧化铝)、再生液贮槽(V0145)、再生液泵(P0144)、再生液过滤器(M0141A、B)(没装滤袋)、工作液预热器(E0113)和氢化塔(T0111)立管(走旁路,进出口插盲板、氢化塔未装触媒),向氢气过滤器(M0112)前管道内送入氮气,使压力保持为0.3MPa左右。

脱盐水试运行方案 Microsoft Word 文档

脱盐水试运行方案 Microsoft Word 文档

脱盐水站试车方案一、开车前的准备工作(一)调试需具备的外部条件1、现场不使用的脚手架拆除完毕,沟道施工完毕。

2、水源来水已能正常供给;中和排放系统具备使用条件,排水沟道畅通,能满足试运处理废水要求。

3、电气电源可靠, 正式照明或临时照明能满足试运要求。

4、压缩空气系统具备送气条件。

5、现场采暖措施可靠,确保设备安全。

6、运行人员已上岗,安装单位配合调试及设备填料装填的人员已安排好。

(二)设备检查1、各种水箱,容器渗水试验完毕,确认合格,各容器内清扫工作结束。

2、系统压力试验合格。

3、系统所有机泵设备、仪表、阀门是否按设计规范安装完毕。

4、转动机械检修完毕,电机转向正确,靠背轮联结符合要求,润滑油牌号正确,加注适当; 进出口阀门开关正确。

5、检查系统所有的阀门开关是否灵活,并记录阀门所在的位置。

6、电磁阀试验完毕,阀门反馈信号正确,控制气源管线吹扫工作结束减压过滤装置调整完毕,具备投入条件。

7、管道、设备试压冲洗完毕,现场清理干净。

8、电气仪表调试完毕、校验合格,处于备用状态。

9、手动盘车,检查机泵有无卡涩,润滑油是否充足。

10、检查各计量箱药剂内是否充足,备用药品是否充足。

11、检查酸碱站储存的酸碱是否充足。

12、分析药品及仪器仪表准备就绪。

(三)资料检查1、检查试车、开车用的所有报表和交班记录是否齐全。

2、检查试车、开车、停车方案是否齐全。

3、检查工艺、设备操作规程是否齐全。

4、检查安全操作规程是否发到操作人员手中。

(四)工器具准备钳子2把,铁丝50米,Φ65消防水带4盘,消防水枪2个,5米长软管,软管两头带DN25法兰,盲板。

(五)调试所用药品序号药品名称纯度百分含量(%) 数量1 NaOCl 工业纯以上10~12% 5吨2 聚合氧化铝工业纯以上30% 3吨3 NaOH 工业纯以上30% 20吨4 HCL 工业纯以上30% 20吨5 NaHSO3化学纯以上≥98% 1.9吨6 阻垢剂进口100% 1.0吨7 氨水分析纯以上≥25% 0.5吨8 工业盐工业纯以上100% 30吨(六)调试所需的水、电、气及蒸汽的具体参数见下表:名称进水压力:大于0.3 Mpa 流量:大于1050T/H 排水去厂区下水道:450T/H(最大)去酸碱中和池:90T/H(最大)压缩空气压力:0.7Mpa(最大)0.5Mpa(最小)流量: L/MIN(最大) L/MIN(最大)电力电压:380V 负荷: KW(七)安全措施1、酸碱系统附近必须有冲洗水管;2、配制、搬运化学药品的人员,必须按规定穿好防护用品,任何药品都不得以口尝方法来鉴定种类、性能;3、现场平整,沟道盖板齐全;4、交叉施工区域或与本试运行无关的施工区域采取隔离措施;5、参加试运行的人员必须服从统一指挥,任何人不得擅自启动设备或操作系统阀门;6、参加试运行人员必须严格执行国家有关安全规程及公司所规定的各种安全规程。

7T脱盐水方案

7T脱盐水方案

5+2m n/h食品用软化、纯净水制取设备江苏中江环保有限公司3目录一:概述二、设计依据三、设计除盐水制取工艺流程四、工艺设备的简要说明五、设备系统的报价清单六、设备的商务条款及其他七、附工艺流程图一、概述:根据用户要求,为了满足市场的需求,而投资新建食品加工设备。

为了满足生产工艺中所需的纯净水,清洗用水量、用水水质要求,及对产品质量稳定,必须将现有原水自来水或地下水进行有效的净化、处理后,方能提供保证车间的生产、工艺的生产需求。

由于用户提供的原水水质不够全面;对生产用除盐水的技术参数为设计方案依据,以我国目前在制取纯净、除盐水方面的,工艺、设备实际情况,结合我厂在脱盐、纯水生产工艺系统工程中的成熟经验,为用户设计、提供较为理想、投资省、使用方便的生产制取除盐水的处理工艺、设备、制造、安装、调试的一条龙技术服务项目。

二、设计依据:2. 1设计规范依据:GB5749-85《生活饮用水卫生标准》;GB17324-1998《瓶装饮用纯净水卫生标准》;JB2932-1996《水处理设备制造技术条件》;2.2厂区原水水质资料:2.3工艺、生产除盐水用水量及水质要求:2.2.1软化水要求出水量:5 m3/h;222纯净水出水量:2m3/h;223纯净水出水电导率:10卩S /cm2.2.4纯净水出水PH值:5.0-7.02.2.5纯净出水细菌总数:w 20个/ml2.2.6 出水压力按:P=0.25~0.3Mpa;2.2.7用水运行要求:24小时连续运行。

三、设计除盐水制取工艺流程:根据以上进、出水水质参数要求,及源水供水的情况,源水是按地下水为水源,故处理工艺以地下水为主的处理方法,来制取满足生产需要的水量水质。

结合本厂在各种除盐水、纯水系统工程中的实际经验,确定软化、纯净水制取工艺流程。

为了达到用户对不同水质水量的要求,工艺采用先进行总水量大于7m3/h预处理水量,即通过过滤、软化处理后的水分出5m3/h 的供水至第一用水点。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

吉林康乃尔化学工业有限公司苯胺车间脱盐水站试车方案批准:审核:校对:编写:2011年6月30日一、概况本套化学水处理系统是专为吉林康乃尔化学工业有限公司苯胺扩建工程240T/H脱盐水系统工程而设计建造的。

本项目系统设计原水为松花江水,产水规模为:水温在5℃时,超滤系统总出力为270m3/h,设计为2套装置;前置反渗透系统总出力为216m3/h,设计为2套装置;浓水反渗透出力为27m3/h,设计为1套装置;混床出力为70m3/h,设计为2套。

根据目前水处理系统的工艺技术状况,将本水处理工艺系统分为三个子系统,即预处理系统、反渗透系统和脱盐系统。

其主要工艺设备及其功能是:自清洗过滤器属于前期处理;超滤装置为预处理设备,经过超滤处理后,原水的水质得到大大提高,符合反渗透的进水要求(污染淤塞指数SDI≤4、浊度≤1NTU等),用以保证后续系统的正常运行;反渗透(RO)装置为预脱盐设备,能够除去水中大部分电解质;混合树脂交换器属于除盐设备,主要用于去除水中各种溶解固形物即盐分,使产水满足生产补水的水质要求。

本系统采用PLC(可编程序控制)完成控制与信号采集,整个控制系统可实现手动+自动控制,具备报警,泄压保护等功能,能与中控系统DCS实现通迅。

预处理、反渗透、浓水反渗透采用全自动控制,混床为自动运行切换,再生为手动控制。

整个系统可以实现手动和自动的切换,在非常运行状态下,对设备、风机及水泵、控制阀可以进行就地手动操作,就地设控制箱。

1.调试生产水源水质及特性1)设计水源:经混凝澄清过滤后的松花江水2)原水水温:最高 21℃;最低 2℃2.出水品质及性能考核1)软化水及除盐水主要性能指标2)主要设备数量及性能保证指标a.自清洗过滤器产水水量150m3/h·每套(共2套)产水不含大于200微米硬质颗粒物b.超滤装置净出力产水量:135 m3/h·每套(共2套)产水指数:SDI≤3,浊度≤水回收率:≥ 90%c.前置反渗透装置净产水水量: 108 m3/h·每套(共2套)水回收率:≥80%系统脱盐率(脱盐率计算依据进水与产水的TDS计算):≥97%(一年内);≥95%(三年内)系统产水量三年不低于设计值d.浓水反渗透装置净产水水量: 27 m3/h·每套(共1套)水回收率:≥50%系统脱盐率(脱盐率计算依据进水与产水的TDS计算):≥97%(一年内)≥95%(三年内)系统产水量三年不低于设计值e.除二氧化碳器产水水量: ≥70 m3/h·每套(共1套)产水二氧化碳含量:≤5mg/Lf.混床产水水量: ≥70m3/h·每套(共2套)电导率:≤μS/cm(20°C) ;SiO2:≤L;硬度≈0mg/L;3.工艺流程简述本装置分为三个处理系统,即为预处理系统、RO脱盐系统、混床精处理系统等。

系统主工艺流程简述:预处理系统:主要用于除去水中小颗粒杂质,如悬浮物、胶体、大分子有机物、微生物及细菌等,保护后继反渗透系统的稳定运行;系统包括:原水箱、原水泵、换热器、自清洗过滤器、超滤装置、超滤反洗水泵、超滤加酸加碱加杀菌剂系统、超滤产水箱。

RO除盐系统:主要能脱除水中97%-98%的盐份,及原水中绝大部分的离子,小分子有机物,微生物及细菌等,是装置的核心系统;系统包括:反渗透供水泵、5μm保安过滤器、反渗透高压泵、反渗透装置、反渗透清洗装置(与超滤系统共用)、浓水收集水箱、软化水箱、软水外供泵。

浓水RO除盐系统:主要能除去前置防渗透浓水中绝大部分的离子,小分子有机物,微生物及细菌等,以提高原水的水利用率;系统包括:浓水反渗透供水泵、保安过滤器、反渗透高压泵、浓水反渗透装置、反渗透清洗装置、除碳器、中间水箱。

精处理系统:主要能进一步除去反渗透产水中剩余的盐离子,提高产水品质,达到《工业锅炉水质》GB 1576-2001高温高压脱盐水水质标准;系统包括:混床增压泵、混床装置、混床再生装置、酸碱废液中和池(土建预制)、中和水泵、除盐水箱、除盐水泵。

系统辅助流程简述:化学加药系统:是整个化水系统的辅助设施,主要是通过添加针对性的化学药剂来协助整个化水系统的稳定运行。

系统包括:氧化性杀菌剂加药.阻垢剂添加药.还原剂加药.氨加药。

压缩空气储存系统:主要包括仪表压缩空气储存罐.工艺压缩空气储存罐(包括配套附件)。

减压阀、安全阀、压力表等。

4.系统主工艺流程1)生产水制备软化水系统流程混床产水70T/HUF 产水270T/H6) 系统控制根据吉林康乃尔化学工业有限公司苯胺扩建工程化学水处理系统的工艺要求,本系统采用PLC 方式对水处理系统进行手动或自动控制(超滤、反渗透实行自动控制)。

系统可实现现场就地和控制室集中控制两种操作方式,可进行自动和手动运行方式的切换。

同时可显示工艺过程中的主要监测指标以及系统运行状态。

能在控制屏上实现工艺流程、设备运行状态、实时趋势图、过程控制回路、报警窗口等画面显示。

设备在线参数显示、记录或调节、报警等。

二、编写试车方案的目的及范围目的:为实现脱盐水站的顺利开车,保证系统在开车过程中不出现任何事故。

范围:二期苯胺项目脱盐水站系统工程。

三、试车组织机构的组成及职责1. 组织机构设置调试领导小组由吉林康乃尔公司统一负责,康乃尔公司生产运行部门负责配合调试操作,浙江欧美环境工程有限公司为试车技术负责人,监理公司提供过程监督和管理,施工人员负责调试阶段的保运、抢修等工作。

1) 吉林康乃尔公司主要人员构成: 2) 欧美公司人员构成:工艺调试工程师:电仪调试工程师: 现场施工人员构成:3) 监理公司主要人员构成: 2. 各单位职责内容 1) 吉林康乃尔公司职责:a) 负责各参与试车单位的协调、组织、配合工作;b) 负责试车期间现场公用工程条件的落实,包括水、电、仪表工艺气供应; c) 调试用水处理药剂如酸、碱、阻垢剂等的供应; d) 参与启动试运设备的运行操作;e)负责调试期间水质分析所用药品的供应、配制、标定;f)负责试运期间的水质分析操作、分析记录的填写;g)协助欧美公司及时完成对系统的各节点验收工作(单机、联动、系统试运考核等)。

2)欧美公司职责:a)负责系统的隔离工作;b)负责系统设备启动前检查、冲洗工作;c)配合欧美公司进行分系统的调试工作;d)负责膜件的安装、树脂的装填工作等;e)负责成套设备的安装、维护及缺陷处理;f)负责试车期间设备的保运及设备安装缺陷的消除。

g)负责编写调试方案并提交业主审核;h)负责成套设备的调试、工艺运行参数的整定;i)完成自控编程和画面工作,完成自控调试工作;j)负责分系统的手动调试、自动运行,整套装置自动运行,达到出水品质及性能考核指标;k)整理调试记录及编写调试报告;l)按要求进行操作人员的培训工作;m)提交系统整体验收、交接报告。

3)监理公司职责:a)负责调试过程的监管和指导b)负责协调外部接口单位的协调、配合工作c)协助欧美公司及时完成对系统的各节点验收工作(单机、联动、系统试运考核等)。

四、试车前应具备的条件1.系统安装已完成,并已办理机械安装竣工手续。

现场、设备保持整洁。

2.调试方案经公司批准后发布,并经业主、监理讨论通过。

3.电气、仪表、控制设备必须在配电系统充分检查合格,并经相关部门确认后方能进入调试阶段。

4.系统在调试前原水水质必须进行全分析并与设计水质相比较,符合进水指标并出具书面的水质报告后方能进行调试。

5.参与调试的单位、人员已经过组织分工,明确各自工作岗位职责,且须经过专门的培训,严禁未经培训人员上岗操作。

注:没有得到相关部门、人员同意,不得擅自对调试方案中的条款、步骤及提到的相关文件资料进行修改。

五、试车前的准备工作1.工艺配管:检查所有的配管是否按设计图要求连接完毕、配管的固定支架安装牢固、法兰间的紧固件符合相应标准的要求并已紧固。

不符合要求的先整改,然后分段冲洗(压缩空气管道用气吹扫)至出水清澈,清除管道内的焊渣等杂质,再按设计要求进行管道试漏,有渗漏之处及时处理。

注意粉尘、污垢不能进设备。

2.机泵:检查所有的机泵已找正,中心轴盘动灵活,点动测试电机转动方向与标示方向一致,机油、润滑油按要求已注入,水泵开机是否发出异常响声或震动,如有则查明原因加以消除,所有电机已完成单机试转,水泵处于完好备用状态。

3.设备:检查预处理设备完好,冲洗设备清除杂质,备用。

检查保安过滤器内部零部件数量与设计相符并完好,冲洗设备清除杂质,备用。

检查UF、RO、混床装置设备完好、配件是否齐全,冲洗设备清除杂质,备用。

检查原水箱、软化水箱、超滤水箱、中间水箱、浓水箱等内部防腐是否完好,清除杂质,清洗水箱内壁干净备用。

4.仪表:按PID图检查所有配管及装置上的压力表及开关、液位开关、流量表、电导率表、SDI仪、PH、温度表等仪表数量是否相符,检查仪表接头、仪表根部阀、接线是否完好并经调校处于完好备用状态。

5.电气:检查电气、控制设备定位并安装牢固,按设计图已接线完毕,并经查线,校验处于完好备用状态。

6.阀门:检查所有气动阀门接线准确、开关定位准确,动作灵活,与连接管道无磨擦,需慢开的阀门具备慢开能力。

7.检查各加药装置配管是否已按设计要求连接完毕,配管固定支架安装牢固;计量泵已经测试,无异常;计量箱已冲洗,清除杂质。

8.工艺系统调试用的水、电、气系统具备连续供应能力。

1)调试总供水量:≤400m3/h(最大),压力≥MPa,总排水量:350m3/h2)电源:低压两路供电电源:AC380V±7%/ AC 220±10%×3相×4线制,中性点直接接地频率: 50HZ±3)仪表及工艺用气源:压缩空气气源由需方提供,压力为~;4)仪表净化压缩空气指标要求为:最大含尘浓度:≤1mg/m3最大粒径:≤3μm压力露点:≤10℃最大含油量:≤9mg/m39.药剂到达现场(根据公用工程条件表)超滤用药品10.调试器材1)调试工具: 锥形瓶、水桶、量筒500ml、秒表、常用五金工具及电工工具等,满足调试需求;2)分析仪器、仪表: 比重计、PH计、浊度仪、温度计、电导仪、余氯分析仪、污染指数测定仪、电工仪表等。

3)分析用药品:满足设计、调试的需求。

能满足分析水样各指标。

11.公用工程1)照明:厂房内照明灯具的安装必须安全可靠,已验收并能交付使用,其照明亮度满足晚上施工及调试的要求。

2)通讯:满足技术协议的有关规定及调试的要求。

3)暖通:满足设计要求。

4)消防:满足设计要求。

5)安全:满足设计、施工、调试的要求。

6)排水:排水沟已具备排放条件(最大瞬时排放量300m3/h),排水顺畅,符合设计要求。

12.安全防护1)检查所有管线,特别是高压管线间的紧固件是否按要求紧固完毕;2)在高压管线区域设立安全隔离防护网,并设安全警示标志。
