压缩机安装规范

合集下载

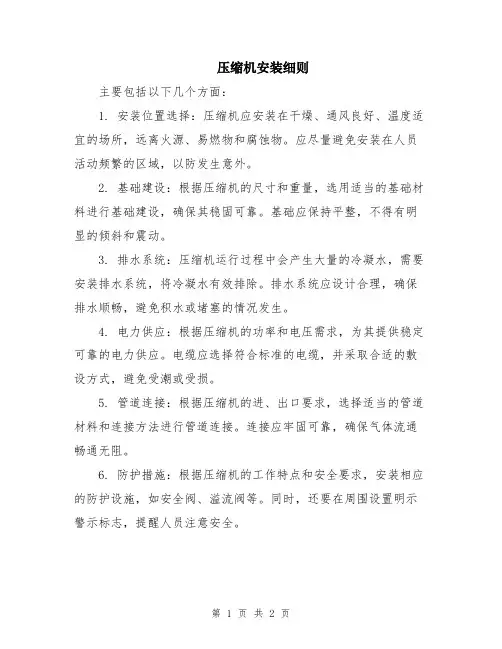

压缩机安装细则

压缩机安装细则

压缩机安装细则
主要包括以下几个方面:
1. 安装位置选择:压缩机应安装在干燥、通风良好、温度适宜的场所,远离火源、易燃物和腐蚀物。

应尽量避免安装在人员活动频繁的区域,以防发生意外。

2. 基础建设:根据压缩机的尺寸和重量,选用适当的基础材料进行基础建设,确保其稳固可靠。

基础应保持平整,不得有明显的倾斜和震动。

3. 排水系统:压缩机运行过程中会产生大量的冷凝水,需要安装排水系统,将冷凝水有效排除。

排水系统应设计合理,确保排水顺畅,避免积水或堵塞的情况发生。

4. 电力供应:根据压缩机的功率和电压需求,为其提供稳定可靠的电力供应。

电缆应选择符合标准的电缆,并采取合适的敷设方式,避免受潮或受损。

5. 管道连接:根据压缩机的进、出口要求,选择适当的管道材料和连接方法进行管道连接。

连接应牢固可靠,确保气体流通畅通无阻。

6. 防护措施:根据压缩机的工作特点和安全要求,安装相应的防护设施,如安全阀、溢流阀等。

同时,还要在周围设置明示警示标志,提醒人员注意安全。

7. 检查和测试:安装完成后,要进行系统的检查和测试,确保各个部件和连接都正常工作。

测试包括压力测试、电气测试、排水测试等,以确保安装质量和安全性。

以上是压缩机安装细则的一般要点,具体的安装细节还需根据压缩机的型号、规格和使用环境等因素进行具体规定和安排。

在进行安装前,建议查阅压缩机的安装手册或咨询厂家或专业人士的意见。

压缩机安装规范)压缩机安装规范

压缩机安装规范)压缩机安装规范

压缩机安装规范)压缩机安装规范国家标准---压缩机安装规范第一章一般规定第二章整体安装的压缩机第三章现场组装的往复活塞式压缩机第四章附属设备第五章试运转第六章无润滑压缩机第一章一般规定第1条本篇适用于往复活塞式、螺杆式、滑片式和膜式等容积式压缩机的安装。

第2条本篇是压缩机安装工程的专业技术规定,安装工程的通用技术要求,应按本规范第一册《通用规定》的规定执行。

压缩机的拆卸和清洗应符合下列要求;一、整体安装的压缩机一般应作下列拆洗工作;1、往复活塞式压缩机应拆卸活塞、连杆、气阀和填料,并将设备表面和拆下的零、部件清洗干净,气阀和填料不应用蒸汽清洗;2、用油封润滑油封存的往复活塞式压缩机,在设备技术文件规定的油封期限内安装时,除气阀外,其他零、部件均可不拆洗。

3、螺杆式压缩机和滑片式压缩机,在设备技术文件规定的油封期限内安装时。

可不拆洗,有特殊要求者按设备技术文件的规定执行;4、膜式压缩机应拆洗虹盖、膜片和吸、排气阀。

二、现场组装的压缩机,应清洗主机零、部件和附属设备,气阀、填料和其他密封件不应用蒸汽清洗,清洗后应将清洗剂或水分除净,并检查零、部件和设备表面有无损伤等缺陷,全格后应涂一薄层润滑油(无润滑压缩机与介质接触的零、部件不涂油)。

第二章整体安装的压缩机第4条压缩机的纵、横向不水平度均不应超过0.2/1000。

应在下列部位测量:一、卧式压缩机(包括对称平衡型)在机身滑道面或其他基准面上测量;二、立式压缩机拆去气缸盖,在气缸顶平面上测量;其他型式压缩机,在主轴外露部分或其他基准面上测量。

第三章现场组装的往复活塞式压缩机第5条组装机身和中体应符合下列要求:一、用煤油注入机身内至润滑油的最高油面位置,经8小时不得有渗漏现象;二、机身的纵、横向水平均不应超过0.05/1000。

并应在下列部位测量;1、卧式压缩机(包括对称平衡型)的纵向不水平度在滑道的前、后两点位置上测量,横向不水平度在机身轴承孔处测量(见图V-1.1);2、立式压缩机在机身接合面上测量。

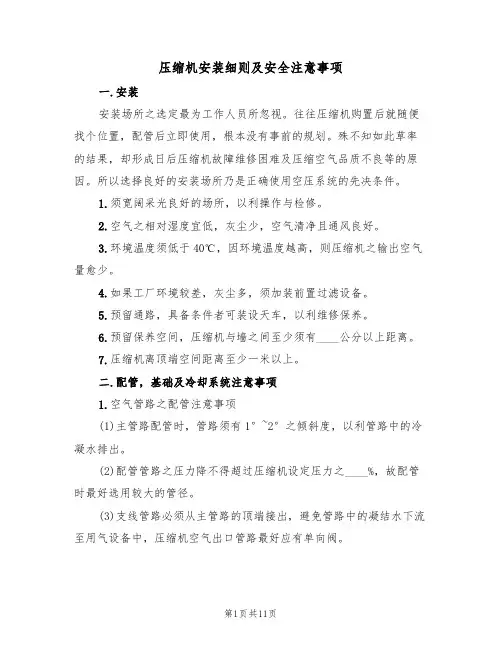

压缩机安装细则及安全注意事项(5篇)

压缩机安装细则及安全注意事项(5篇)

压缩机安装细则及安全注意事项一.安装安装场所之选定最为工作人员所忽视。

往往压缩机购置后就随便找个位置,配管后立即使用,根本没有事前的规划。

殊不知如此草率的结果,却形成日后压缩机故障维修困难及压缩空气品质不良等的原因。

所以选择良好的安装场所乃是正确使用空压系统的先决条件。

1.须宽阔采光良好的场所,以利操作与检修。

2.空气之相对湿度宜低,灰尘少,空气清净且通风良好。

3.环境温度须低于40℃,因环境温度越高,则压缩机之输出空气量愈少。

4.如果工厂环境较差,灰尘多,须加装前置过滤设备。

5.预留通路,具备条件者可装设天车,以利维修保养。

6.预留保养空间,压缩机与墙之间至少须有____公分以上距离。

7.压缩机离顶端空间距离至少一米以上。

二.配管,基础及冷却系统注意事项1.空气管路之配管注意事项(1)主管路配管时,管路须有1°~2°之倾斜度,以利管路中的冷凝水排出。

(2)配管管路之压力降不得超过压缩机设定压力之____%,故配管时最好选用较大的管径。

(3)支线管路必须从主管路的顶端接出,避免管路中的凝结水下流至用气设备中,压缩机空气出口管路最好应有单向阀。

(4)几台压缩机串联安装,须在主管路末端加装球阀或自动排水阀,以利冷凝水排放。

(5)主管路不要任意缩小,如果必须缩小或放大管路时须使用渐缩管,否则在接头处会有混流情况发生,导致大的压力损失,也影响管路的使用寿命。

(6)压缩机之后如果有储气罐及干燥机等净化缓冲设施,理想之配管应是压缩机+储气罐+前过滤器+干燥机+后过滤器+精过滤器。

如此储气罐可将部分的冷凝水滤除,同时储气罐亦有降低气体排气温度之功能。

较低温度且含水量较少之空气再进入干燥机,可减轻干燥机或过滤器之负荷。

(7)若系统之空气用量很大且时间很短,瞬时用气量变化很大,宜加装一储气罐作为缓冲之用(其容量应大于或等于最大瞬时气量的____%),这样可以减少压缩机组频繁加载或卸荷的次数,减少控制元件动作次数,对保持压缩机的运行可靠性有很大的益处。

压缩机安装规范

压缩机安装规范

第一章总则第 1.0.1 条本规范适用于活塞推力大于 8 吨或末级排气压力小于或等于 320 公斤力/厘米的对置式压缩机现场安装及验收。

第 1.0.2 条本规范是对置式压缩机安装及验收的专业规定。

其通用技术要求,应按照《化工机器安装工程施工及验收规范》“通用规定”( HGJ203 - 83 〕的规定执行。

第二章安装前的准备第一节技术资料第2.1.1条安装前应具备下列技术资料:一、机组出厂合格证书及下列技术检验证明书:1.机身、中体、气缸、主轴、连杆、活塞杆等主要部件的时效或调质处理证明书;2.机身试漏合格证明书;3.气缸本体及水冷夹套的水压试验合格证明书;4.高压缸体、主轴、连杆和活塞杆等部件的无损探伤合格证明书;5.压力容器的水压试验合格证明书;6.高压件(管件、阀门及紧固件)的无损探伤合格证明书,应符合《钢制焊接压力容器技术条件》(JB741-80)的要求;7.重要零件和机器所附的管材、管件、高压紧固件、阀门等的材质合格证明书(或抄件)及阀门试压合格证明书;8.压缩机出厂前预组装或预试运转记录。

二、机组的设备图、安装图、易损件图及安装、操作、维护说明书等有关技术文件;三、机组装箱清单;四、施工单位编制的安装方案。

第二节机器验收第 2.2.1 条机器开箱验收应在有关人员参加下,按照图样,技术资料和装箱清单进行外观检查和数量清点。

若需要做进一步的质量检验时,必须编制检验方案。

第 2.2.2 条验收结束后,应认真整理检验资料,参加验收的各方代表应在验收记录上签字。

第 2.2.3 条验收后的机器和零、部件若暂不安装,应采取适当的防护措施,妥善保管,以免零、部件丢失、损坏及侵蚀。

第三节基础验收第 2.3.1 条土建单位将基础移交给安装单位时,必须移交基础质量合格证书及沉降观测点和观测记录。

第2.3.2条必须对基础进行外观检查,不允许有裂纹、蜂窝、空洞、露筋等缺陷。

第 2.3.3 条安装单位应按有关的土建图样和技术文件对基础进行复测检查,其各部位的允许偏差应按HGJ203-83的规定执行。

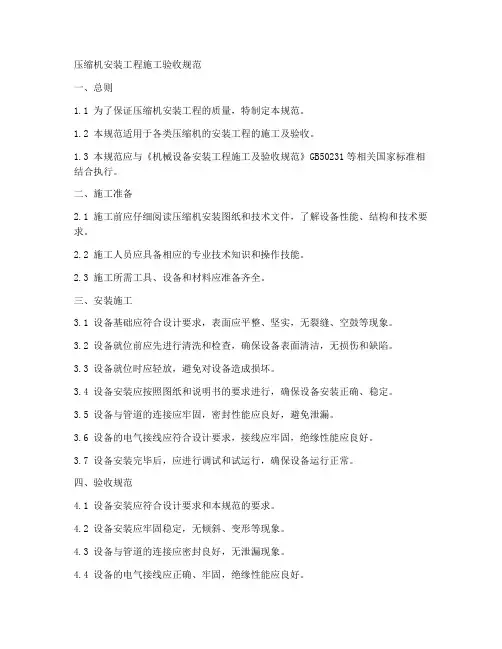

压缩机安装工程施工验收规范

压缩机安装工程施工验收规范

压缩机安装工程施工验收规范一、总则1.1 为了保证压缩机安装工程的质量,特制定本规范。

1.2 本规范适用于各类压缩机的安装工程的施工及验收。

1.3 本规范应与《机械设备安装工程施工及验收规范》GB50231等相关国家标准相结合执行。

二、施工准备2.1 施工前应仔细阅读压缩机安装图纸和技术文件,了解设备性能、结构和技术要求。

2.2 施工人员应具备相应的专业技术知识和操作技能。

2.3 施工所需工具、设备和材料应准备齐全。

三、安装施工3.1 设备基础应符合设计要求,表面应平整、坚实,无裂缝、空鼓等现象。

3.2 设备就位前应先进行清洗和检查,确保设备表面清洁,无损伤和缺陷。

3.3 设备就位时应轻放,避免对设备造成损坏。

3.4 设备安装应按照图纸和说明书的要求进行,确保设备安装正确、稳定。

3.5 设备与管道的连接应牢固,密封性能应良好,避免泄漏。

3.6 设备的电气接线应符合设计要求,接线应牢固,绝缘性能应良好。

3.7 设备安装完毕后,应进行调试和试运行,确保设备运行正常。

四、验收规范4.1 设备安装应符合设计要求和本规范的要求。

4.2 设备安装应牢固稳定,无倾斜、变形等现象。

4.3 设备与管道的连接应密封良好,无泄漏现象。

4.4 设备的电气接线应正确、牢固,绝缘性能应良好。

4.5 设备运行应正常,性能指标应满足设计要求。

4.6 施工质量应符合相关国家标准和行业标准的要求。

五、验收程序5.1 施工单位应按照合同约定和本规范的要求进行施工。

5.2 施工单位应提交完整的施工资料和验收报告。

5.3 验收单位应组织验收人员对设备进行验收,验收应按照本规范的要求进行。

5.4 验收合格的设备应出具验收合格证书。

5.5 验收单位应将验收结果报告给业主。

六、维修与保养6.1 设备安装验收合格后,应进行定期维修和保养,确保设备长期稳定运行。

6.2 维修和保养应按照设备说明书和本规范的要求进行。

6.3 维修和保养记录应完整、清晰,便于查阅。

压缩机安装细则及安全注意事项范文(4篇)

压缩机安装细则及安全注意事项范文(4篇)

压缩机安装细则及安全注意事项范文第一章压缩机安装细则1.1 安装前准备1) 首先确认安装位置是否合适,需考虑以下因素:- 压缩机与其他设备或墙壁之间的最小距离;- 压缩机周围是否有足够的通风空间;- 压缩机的重量是否超过所放置的结构限制。

2)准备所需的工具和设备:如螺丝刀、扳手、起重设备等。

3) 核对压缩机型号、规格和数量是否和订单一致。

1.2 安装步骤1) 将压缩机从运输包装中取出,检查外观是否有损坏,确认配件齐全。

2) 清洁安装地面,确保地面平整、干燥,并且有足够的承重能力。

3) 将压缩机放置在安装位置上,并使用水平仪调整水平。

4) 根据压缩机的安装示意图,确定连接管道的位置和方向。

5) 连接压缩机的进、出口管道,使用扳手适当拧紧螺帽。

6) 将压缩机与电源连接,确保电源线电压与压缩机要求一致,接地良好。

7) 配置压缩机的控制系统,确保控制系统可靠,并符合安全使用要求。

8) 安装并调节压缩机的运行参数,确保符合设定要求。

9) 检查安装是否符合标准要求,重新检查各部分连接是否紧固。

10) 进行压缩机的试运行,并观察运行状态和性能指标,确保正常运行。

1.3 安全注意事项1) 在安装过程中,务必遵循相关安装规范和使用说明书。

2) 安装压缩机需由专业人员来进行,确保安装过程的质量和安全。

3) 操作人员在进行安装工作时,应穿着适当的防护装备,防止意外伤害。

4) 在安装过程中应注意气密性,并检查连接处是否有气漏。

5) 在安装压缩机前,需检查供电系统是否符合要求,并选择正确的传动方式。

6) 严禁在压缩机运行过程中拆卸或更换配件。

7) 定期对安装的压缩机进行检查和维护,并及时处理故障。

第二章安全注意事项2.1 环境安全1) 安装压缩机的场所应通风良好,避免狭小、密闭的空间。

2) 安装地面应平整、干燥、无明显倾斜和坑洼。

2.2 电气安全1) 安装前需确保供电系统的电压和频率与压缩机要求一致。

2) 电源线需接地良好,确保操作人员的安全。

压缩机安装规范标准

压缩机安装规范标准

压缩机安装规范前言本标准修改采用《国家标准-压缩机安装规》本标准归口单位:本标准起草单位:本标准主要起草人:本标准批准人:压缩机安装规第一章一般规定第1条本篇适用于往复活塞式、螺杆式、滑片式和膜式等容积式压缩机的安装。

第2条本篇是压缩机安装工程的专业技术规定,安装工程的通用技术要求,应按本规第一册《通用规定》的规定执行。

压缩机的拆卸和清洗应符合下列要求;一、整体安装的压缩机一般应作下列拆洗工作;1、往复活塞式压缩机应拆卸活塞、连杆、气阀和填料,并将设备表面和拆下的零、部件清洗干净,气阀和填料不应用蒸汽清洗;2、用油封润滑油封存的往复活塞式压缩机,在设备技术文件规定的油封期限安装时,除气阀外,其他零、部件均可不拆洗。

3、螺杆式压缩机和滑片式压缩机,在设备技术文件规定的油封期限安装时。

可不拆洗,有特殊要求者按设备技术文件的规定执行;4、膜式压缩机应拆洗虹盖、膜片和吸、排气阀。

二、现场组装的压缩机,应清洗主机零、部件和附属设备,气阀、填料和其他密封件不应用蒸汽清洗,清洗后应将清洗剂或水分除净,并检查零、部件和设备表面有无损伤等缺陷,全格后应涂一薄层润滑油(无润滑压缩机与介质接触的零、部件不涂油)。

第二章整体安装的压缩机第4条压缩机的纵、横向不水平度均不应超过0.2/1000。

应在下列部位测量:一、卧式压缩机(包括对称平衡型)在机身滑道面或其他基准面上测量;二、立式压缩机拆去气缸盖,在气缸顶平面上测量;其他型式压缩机,在主轴外露部分或其他基准面上测量。

第三章现场组装的往复式压缩机第5条组装机身和中体应符合下列要求:一、用煤油注入机身至润滑油的最高油面位置,经8小时不得有渗漏现象;二、机身的纵、横向水平均不应超过0.05/1000。

并应在下列部位测量;1、卧式压缩机(包括对称平衡型)的纵向不水平度在滑道的前、后两点位置上测量,横向不水平度在机身轴承孔处测量(见图V-1.1);2、立式压缩机在机身接合面上测量。

压缩机安装规范

压缩机安装规范

压缩机安装1、安装前的准备1.1安装前应具备下列技术资料:a、产品出厂合格证;b、产品总图,主要部件图、产品使用说明书等。

1.2安装前应对分箱包装的各零件进行彻底清洗,清除零部件所有表面的防锈油,并涂适量的润滑油以防止在安装间隔内发生锈蚀。

1.3安装前应对周围环境进行清理,保持安装环境清洁、干燥。

应避免有害尘埃及腐蚀气体的影响。

1.4安装前应组织施工人员进行必要的学习培训,以便了解掌握本产品的基本结构特点以及安装中的有关规定要求。

2、基础的验收2.1按有关土建基础施工图及压缩机产品技术资料,对基础标高位置进行复测检查。

其允许偏差应符合有关标准、规范的规定。

2.2对基础进行外观检查,不允许有较明显的裂纹、蜂窝、空洞、露筋等缺陷。

3、机身的安装3.1基础表面应进行铲麻处理,麻点应分布均匀,深度不宜小于10mm。

3.2机身就位前,应将其底面上的油污、泥土等脏物清除净。

3.3机身安装宜采用垫铁安装,平垫铁和斜垫铁的规格按表1及图1选取制作,每组垫铁不应超过四块,其中仅允许有一对斜垫铁。

安装后用0.05mm的塞尺检查时,允许局部有间隙,但塞尺插入深度不得超过垫铁总长(宽)的1/3。

3.4 垫铁与基础应均匀接触,接触面积应达50%以上,各垫铁组上平面应保证水平度和同标高。

3.5 BX系列产品机身垫铁安放位置如图2所示,每隔地脚螺栓两侧的垫铁位置应尽量靠近。

3.6 基础平面及地脚螺栓孔清理干净后,将机身地脚螺栓放入螺栓孔中的隔离套管内(如无隔离套管,可直接放入孔中)并于锚板正确连接。

3.7 BX系列产品机身应整体吊装并安放在基础垫铁上,吊装过程中应保持机身基础水平和稳定。

3.8机身的找正3.8.1机身水平度应用水平仪检测,列向水平在十字头滑道处测量,水平度不应超过0.1mm/m,轴向水平度在机身轴承座孔处测量,水平度不应超过0.05mm/m,并以两端数值为准,中间值做参考,两者水平度偏差不得大于0.05mm/m。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1.1.1.1.1.3 .压缩机安装规范前言本标准修改采用《国家标准-压缩机安装规》本标准归口单位:本标准起草单位:本标准主要起草人:本标准批准人:压缩机安装规第一章一般规定第1条本篇适用于往复活塞式、螺杆式、滑片式和膜式等容积式压缩机的安装。

第2条本篇是压缩机安装工程的专业技术规定,安装工程的通用技术要求,应按本规第一册《通用规定》的规定执行。

压缩机的拆卸和清洗应符合下列要求;一、整体安装的压缩机一般应作下列拆洗工作;1、往复活塞式压缩机应拆卸活塞、连杆、气阀和填料,并将设备表面和拆下的零、部件清洗干净,气阀和填料不应用蒸汽清洗;2、用油封润滑油封存的往复活塞式压缩机,在设备技术文件规定的油封期限安装时,除气阀外,其他零、部件均可不拆洗。

3、螺杆式压缩机和滑片式压缩机,在设备技术文件规定的油封期限安装时。

可不拆洗,有特殊要求者按设备技术文件的规定执行;4、膜式压缩机应拆洗虹盖、膜片和吸、排气阀。

二、现场组装的压缩机,应清洗主机零、部件和附属设备,气阀、填料和其他密封件不应用蒸汽清洗,清洗后应将清洗剂或水分除净,并检查零、部件和设备表面有无损伤等缺陷,全格后应涂一薄层润滑油(无润滑压缩机与介质接触的零、部件不涂油)。

第二章整体安装的压缩机第4条压缩机的纵、横向不水平度均不应超过0.2/1000。

应在下列部位测量:一、卧式压缩机(包括对称平衡型)在机身滑道面或其他基准面上测量;二、立式压缩机拆去气缸盖,在气缸顶平面上测量;其他型式压缩机,在主轴外露部分或其他基准面上测量。

第三章现场组装的往复式压缩机第5条组装机身和中体应符合下列要求:一、用煤油注入机身至润滑油的最高油面位置,经8小时不得有渗漏现象;二、机身的纵、横向水平均不应超过0.05/1000。

并应在下列部位测量;1、卧式压缩机(包括对称平衡型)的纵向不水平度在滑道的前、后两点位置上测量,横向不水平度在机身轴承孔处测量(见图V-1.1);2、立式压缩机在机身接合面上测量。

3、L型压缩机在机身法兰面上测量。

三、两机身压缩机的主轴承孔轴心线的不同轴度不应超过0.05毫米。

第6条组装曲轴和轴承应符合下列要求:一、曲轴和轴承的油路应畅通清洁,曲轴的堵油螺塞和平衡铁的锁紧装置必须紧固;二、轴瓦钢壳与轴承合金层粘合应牢固,不应有脱壳和哑声现象;三、轴瓦背面与轴瓦座应紧密贴合,其接触面积应小于70%;四、轴瓦与主轴颈间的径向和轴向间隙应符合设备技术文件的规定;五、对开式厚壁轴瓦的下瓦与轴颈的接触弧面不应小于900,其接触面积不应小于该接触弧面的70%;四开式轴瓦,轴颈与下瓦和侧瓦的接触面积不应小于每块瓦面积的70%;薄壁轴瓦组装时不需研刮,但其间隙应符合设备技术文件的规定;六、曲轴的水平度不应超过0.1/1000,在曲轴每转900的位置上,用水平仪在主轴颈上测量;七、曲轴轴心线对滑道轴心线的不垂直度不应超过01/1000(见图V-1.2);八、检查曲柄之间上下左右四个位置的距离(见图V-1.3),其变动值应符合设备技术文件的规定,无规定时,不应大于万分之一行程值。

九、曲轴组装后,盘动数转,不应有阻滞现象。

第7条组装气缸应符合下列要求:一、气缸组装后,水路应按设备技术文件规定进行严密性试验,不应有渗漏现象;二、卧式气缸轴心线对滑道轴心线的不同轴度,应符合表V-1.1的规定,其倾余方向应与滑道倾斜方向一致;在调整气缸抽心里,不应在气缸端面加放垫片。

三、立式气缸找正时,应使活塞在气缸四周的间隙均匀,其偏差应小于活塞与气缸间平均间隙值的1/2。

气缸轴心线对滑道轴心线的不同轴度气缸直径(亳米) 径向位移不应超过(毫米) 倾斜不应超过≤100 0.05>100~300 0.07 0.02/1000>300~500 0.10 0.04/1000>500~1000 0.15 0.06/1000>1000 0.20 0.08/1000第8条组装连杆应符合下列要求一、连杆的油路应畅通、清洁;二、厚壁的连杆大头瓦与曲柄销的接触面积不应小于大头瓦面积的70%;薄壁的连杆大头瓦不需研刮,连杆小头衬套(轴瓦)与十字头销的接触面积不应小于小头衬套(轴瓦)面积的70%。

三、连杆大头瓦与曲柄销的径向间隙、轴向间隙应符合设备技术文件的规定;四、连杆小头衬套(轴瓦)与十字头销的径向间隙、小头衬套(轴瓦)与十字头体的轴向间隙,均应符合设备技术文件的规定;五、连杆螺栓和螺母,应参照设备技术文件推荐的拧紧力矩,均匀地拧紧和锁牢。

第9条组装十字头应符合下列要求:一、十字头滑履与滑道的接触面积不应小于滑履面积的60%;二、十字头滑履与滑道间的间隙在行程的各位置上均应符合设备技术文件的规定;三、对称平衡型压缩机、机身两侧的十字头系作对称运动、滑履受力方向不同,组装时,应按制造厂所作的标记进行,防止装错以保证活塞杆轴心与滑道轴心重合;四、十字头销的连接螺栓和锁紧装置,均应拧紧和琐牢。

第10条组装活塞和活塞杆应符合下列要求一、活塞环应先在气缸作漏光检查,在整个圆周上漏光不应多于两处,每处不应超过45度弧长,且与活塞环开口距离应大于30度(塑料环除外);二、活塞环与活塞环槽端面间的间隙、活塞环放入气缸的开口间隙,均应符合设备技术文件的规定;三、活塞环在活塞环用手应能自由转动,手压活塞环时,环应能全部沉入槽,活塞装入气缸,同组活塞环开口的位置应互相错开,所有开口位置应与阀孔错开;四、活塞与气缸镜面间的间隙应符合设备技术文件的规定,对卧式气缸和底部浇有轴承合金的活塞,其上部间隙允许比下部间隙小于平均间隙的5%左右;五、浇有活塞轴承合金的活塞支承面,与气缸镜面的接触面积不应小于活塞支承弧面的60%。

六、活塞杆与活塞、活塞杆与十字头应连接牢固并锁紧;七、活塞在气缸的、外止点间隙,应符合设备技术文件的规定。

第11条组装填科和刮油器应符合下列要求:一、组装填料时,其油、水、气孔道必须畅通、清洁;二、各填料环端面、填料盒端面的接触面积不应小于70%;三、填料、刮油器与活塞杆的接触面积不应小于该组环面积的70%;四、刮油器组装时,刮油刃口不应倒圆,刃口方向不得装反;五、填料和刮油器组装后,各处间隙应符合设备技术文件规定;六、填料压盖的锁紧装置必须锁牢。

第12条组装气阀应符合下列要求:一、气阀弹簧的弹力应均匀,阀片和弹簧应无卡住和歪斜现象;二、气阀调节装置和阀片升程应符合设备技术文件的规定。

三、气阀组装后应注入煤油进行严密性试验,只允许有不连续的滴状渗漏现象。

第13条组装润滑系统应符合下列要求:一、油管不应有急弯、折扭和压扁现象;二、曲轴与油泵或曲轴与注油器连接的传动机构,应运转灵活;三、润滑系统的管路,阀件、过滤器和冷却器等,组装后应按设备技术文件规定的压力进行严密性试验,无规定时,应按额定压力进行试验,不应有渗漏现象。

四、油管应先经排气排污,然后与供油润滑点连接。

第四章附属设备第14条压缩机的附属设备(如冷却器、气液分离器、缓冲器、干燥器、储气罐、滤清器、放空罐等)就位前,应按施工图核对管口方位、地脚螺栓孔和基础的位置是否相符,并检查各管路是否畅通。

第15条承受压力的附属设备应按技术文件规定的压力进行强度和严密性试验,无规定时,强度试验压力应按表V-12.的规定进行,严密性试验压力应按额定压力进行。

附属设备强度试验压力表V-1.2倾定压力P(公斤力/厘米) 试验压力PS(公斤/厘米2)<SS~12>12 1.5PP+31.25P第16条强度试验应以水为介质,设备在试验压力下维持5分钟,然后降压至额定压力,并用小锤沿焊缝两旁150毫米处轻轻敲击作全面检查,不得有渗漏或变形等现象。

第17条用空气或惰性气体为介质进行严密性试验时,宜用下列方法检查:一、用肥皂水涂在螺栓和铆、焊等接缝处,观察有无气泡;二、气体在每小时(至少观察1小时)的泄漏量或压力降应符合设备技术文件的规定。

第18条承受压力的附属设备,同时具备下列三个条件时,可不作强度试验,仅作严密性试验;一、在制造厂已作过强度试验,并具有合格证;二、外表无损伤良迹;三、在技术文件的规定期限安装。

第19条淋水式冷却器的排管的不水平度和排管立面的不铅垂度均应符合设备技术文件的规定;无规定时,均不应超过1/1000;溢水槽溢水就均匀。

第20条卧式设备的不水平度和立式设备的不铅垂度应符合设备技术文件的规定;无规定时,均不应超过1/1000。

第五章试运转第21条压缩机试运转前应符合下列要求一、气缸盖、气缸、机身、十字头、连杆、轴承盖等的紧固件,应全面复查是否紧固;二、仪表和电气设备应调整正确,电动机的转向应符合压缩机的要求;三、润滑油脂的规格数量,应符合设备技术文件的规定,供油情况应正常;四、进气管路应清洁;五、进水和排水管路应畅通;六、盘动压缩机数转,应灵活无阻滞现象;七、各级安全阀应灵敏。

第22条压缩机无负荷试运转时,应符合下列要求;一、将各级吸、排气阀拆下;二、起动压缩机随即停止运转,检查各部位,无异常现象后,再依次运转5分钟、30分钟和4~8小时,每次运转前,均应检查压缩机的润滑情况是否正常;三、运转中油压、高温和各摩擦部位的温升均应符合设备技术文件的规定;四、运转中各运动部件应无异常响声,各紧固件应无松动。

第23条压缩机空气负荷试运转时,应符合下列要求;一、空气负荷试运转前,应先装上空气滤清器,并逐级装上吸、排气阀,起动压缩机进行吹洗。

从一级开始,逐级连通吹洗,直至排出的空气清洁为止,但每级吹洗时间不应少于30分钟,各级吹洗压力应按设备技术文件的规定;无规定时,应按1.5~2公斤力/厘米2进行;二、吹洗后,应拆下各级吸、排气阀清洗干净,并检查有无损坏;三、逐渐升压运转,在排气压力为额定压力的1/4下应运转1小时;为额定压力的1/2下应运转2小时;为额定压力的3/4下应运转2小时;在额定压力下运转时间应按设备技术文件的规定;无规定时,不应少于24小时;四、压缩机和升压运转中,应无异常现象后,方得将压力逐渐升高,直到稳定在要求的压力下运转;五、压缩介质不是空气的压缩机,采用空气进行负荷试运转时,最高排气压力应符合设备技术文件的规定,无规定时,不得高于250公斤力/厘米2;六、压缩机运转中油压不得低于1公斤力/厘米2,曲轴箱或机身润滑油的温度,有十字头的压缩机不应高于60℃,无十字头的压缩机不应高于70℃;七、压缩机各级排水温度,不应高于40℃;八、压缩机的振动和声音应正常。

第24条压缩机在空气负荷试运转中,应进行下列各项检查和记录:一、润滑油的压力、温度和各部位的供油情况;二、各级吸、排气温度和压力;三、各级进、排水温度和冷却水供应情况四、各级吸、排气阀的工作是滞正常;五、各运动部件有无异常响声;六、各连接部位有无漏气、漏油或漏水现象;七、各连接部位有无松动现象;八、气量调节装置是否灵敏;九、主轴承、滑道、填料等主要摩擦部位的温度;十、电机的电流、电压、温升;十一、自动控制装置是否灵敏。
