信息系统项目管理师分类模拟题项目时间管理

合集下载

信息系统项目管理师(下午题)_项目时间管理

信息系统项目管理师(下午题)_项目时间管理

2011下试题一(25分)阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。

[说明]张某是M公司的项目经理,有着丰富的项目管理经验,最近负责某电子商务系统开发的项目管理工作。

该项目经过工作分解后,范围已经明确。

为了更好地对项目的开发过程进行监控,保证项目顺利完成,张某拟采用网络计划技术对项目进度进行管理。

经过分析,张某得到了一张工作计划表,如表l所示。

表1 工作计划表事件1:为了表明各活动之间的逻辑关系,计算工期,张某将任务及有关属性用以下样其中,ES表示最早开始时间;EF表示最早结束时间;LS表示最迟开始时间;LF表示最早结束时间;DU表示工作历时;ID表示工作代号。

事件2:张某的工作计划得到了公司的认可,但是项目建设方(甲方)提出,因该项目涉及融资,希望项目工期能够提前2天,并可额外支付8万元的项目款。

事件3:张某将新的项目计划上报给了公司,公司请财务部估算项目的利润。

[问题1](13分)(1)请按照事件1的要求,帮助张某完成此项目的单代号网络图。

(2)指出项目的关键路径和工期。

[问题2](6分)在事件2中,请简要分析张某应如何调整工作计划,才能既满足建设方的工期要求,又尽量节省费用。

[问题3](6分)请指出事件3中,财务部估算的项目利润因工期提前变化了多少,为什么?2008上试题三(25 分)阅读下列说明,回答问题1 至问题 3。

将解答填入答题纸的对应栏内。

[说明]J 公司 2008 年 3 月中标某市公安局的人口管理系统开发项目,因该市要在 2008 年11 月举办某大型国际会议,因此公安局要求人口管理系统一定要在 2008年7月1 日之前投入使用。

强某是负责这个项目的项目经理,虽然他进公司才不到 3 年,但他已成功地管理过 2 个类似的项目,被大家称之为“救火队长”,而强某也对自己信心十足。

但这次和以往不同的是强某还同时管理着另外两个项目,而这个人口管理系统项目的工期要求紧、他能调用的人手少。

信息系统项目管理师习题-项目时间管理

信息系统项目管理师习题-项目时间管理

信息系统项目管理师习题-项目时间管理项目时间管理1、快速跟进是指:A、采用平行任务加速项目进展B、用一个任务取代另外的任务C、如有可能减少任务数量D、B和C. .A2、赶工一个任务时,你应该关注:A、尽可能多的任务B、非关键任务C、加速执行关键路径上的任务D、通过成本最低化加速执行任务. .C3、“在对软件编码前我不能进行软件测试”这句话说明了哪种依赖关系?A、随意的B、软逻辑关系C、优先D、强制或硬逻辑关系. .D4、超前和滞后是:A、用于进度计划编制过程的工具和技术。

B、活动历时估算过程的输入C、进度计划编制过程的输入D、活动排序的工具和技术. .C5、以下哪个公式能最准确的计算活动历时?A、AD(活动历时)=工作数量/生产率B、AD=工作数量/资源数量C、AD=生产率/工作数量D、AD=生产率*工作数量/资源数量. .A6、有哪三种主要的图示法:A、AOA、PERT、CPMB、PERT、CPM、GERTC、前导、箭线、条件D、AON、AOA、PDM. .C7、在活动历时估算期间或之后,以下哪项不是一项活动?A、活动历时估算B、估算基础C、活动列表更新D、WBS更新. .D8、压缩项目进度,会产生下列潜在问题,但_______除外?A、范围增加B、成本增加C、风险增加D、降低风险. .A9、以下哪个术语可以描述能够加速后续任务的逻辑关系调整?A、超前B、平衡C、赶工D、滞后. .A10、以下哪一项不属于做好项目进度计划编制工作的根本需求?A、降低成本、减少时间B、减少决策需要的时间C、消除闲置时间D、制定更好的排除故障的步骤. .D11、在项目计划编制阶段邀请客户共同审阅进度计划可以向客户表明:A、你希望得到他们的输入B、你想要客户更加了解项目实际状态C、你的公司擅长于市场营销和客户关系D、以上都不是. .A12、计划评审技术(PERT):A、通常进行3点估算,协助预测活动历时的预期值B、以事件为中心,在箭线上表示活动C、对每个活动只进行一次估算D、A和B. .A13、当需要减少20%关键路径时间时,你可以采取下列的行动,但______除外?A、增加资源B、加速时间进度C、消除浮动时间D、并行安排活动. .C14、需要申请和增加项目资源时,由谁做出决定?A、职能经理B、项目经理C、项目管理主任D、客户. .B 15、计算出已完工网络的活动历时后,前推法和逆推法可以提供:A、活动浮动时间B、最早开始日期和最迟开始日期C、关键路径D、A和C. .D16、进行活动历时压缩时,你可以在关键路径活动上增加资源。

信息系统项目管理师考前模拟试题及参考答案.doc

信息系统项目管理师考前模拟试题及参考答案.doc

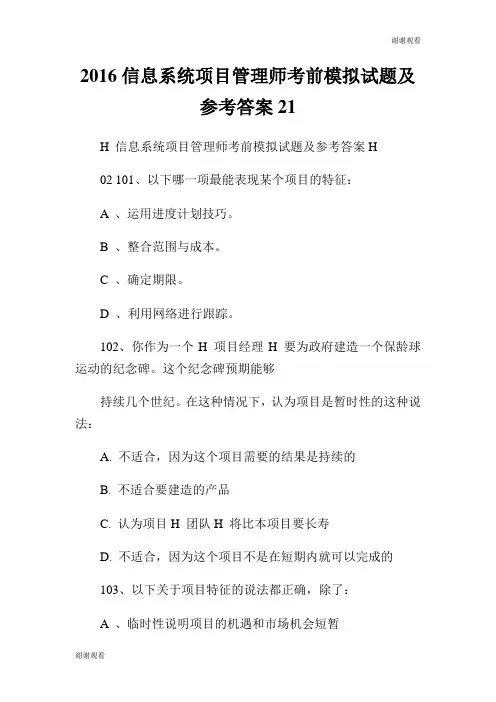

2016信息系统项目管理师考前模拟试题及参考答案21H 信息系统项目管理师考前模拟试题及参考答案H02 101、以下哪一项最能表现某个项目的特征:A 、运用进度计划技巧。

B 、整合范围与成本。

C 、确定期限。

D 、利用网络进行跟踪。

102、你作为一个H 项目经理H 要为政府建造一个保龄球运动的纪念碑。

这个纪念碑预期能够持续几个世纪。

在这种情况下,认为项目是暂时性的这种说法:A. 不适合,因为这个项目需要的结果是持续的B. 不适合要建造的产品C. 认为项目H 团队H 将比本项目要长寿D. 不适合,因为这个项目不是在短期内就可以完成的103、以下关于项目特征的说法都正确,除了:A 、临时性说明项目的机遇和市场机会短暂B 、重复部件的存在也适用项目独特性的特征C 、渐进明细是伴随项目前两个特性而产生的D 、渐进明细的结果常常会导致范围渐变104、渐进明细的特征常常和那个项目过程联系起来:A 、范围规划B 、范围定义C 、范围变更D 、项目计划执行105、以下都是日常运作和项目的共同之处,除了:A 、由人来作B 、受制于有限的H 资源H 和时间C 、需要规划、执行和控制D 、都是工作106、项目管理是一种先进的管理方法,除了:A 、总是涉及具体的产品(服务)B 、是独特的运作方式C 、具有跨职能调配资源的能力D 、划分阶段进行控制107、项目的一个实例是:A.管理一个公司B.生产一种新的计算机C.提供一种技术支持D.实施一种全新的经营程序或流程108、以下关于项目的说法都正确,除了:A.项目就是为了维持经营,确定一组目标B.项目发生在组织中的所有层次上C.项目是组织中那些受日常运作限制无法处理的活动D.项目可以由一个人组成109、项目管理中的“三重制约”是,除了:A.质量B.时间C.成本D.范围110、以下都是项目管理为了达到项目的要求而运用于项目中的内容,除了:A.知识B.H 风险HC.技术D.手段111、项目阶段是以下哪一项的其中一部分:A、管理计划。

信息系统项目管理师考试模拟题含参考答案

信息系统项目管理师考试模拟题含参考答案

信息系统项目管理师考试模拟题含参考答案一、单选题(共100题,每题1分,共100分)1、()是软件系统结构中各个模块之间相互联系紧密程度的一种度量。

A、关联性B、合性C、内聚性D、层次性正确答案:B2、关于项目集生命周期管理的描述,不正确的是 : ( )A、项目集收尾阶段主要是保证项目集按照预定的和受控的过程收尾B、项目集收益阶段是一个不断迭代的过程C、项目集与组织战略的一致性评估在项目集的构建时完成D、项目集的项目经理一般在项目集的构建时被任命正确答案:C3、在编制项目采购计划时,根据采购类型的不同,需要不同类型的合同来配合,() 包括支付给卖方的实际成本,加上一些通常作为实方利润的费用。

A、成本补偿合同B、固定总价合同C、工时和材料合同D、单价合同正确答案:A4、()可以作为项目质量控制中问题识别和问题分析的工具。

A、帕累托分析B、直方图C、核对表D、因果分析正确答案:D5、( )指述用于加工一个产品所需子部件的列表A、活动清单B、项目构成科目表C、物料清单D、资源矩阵正确答案:C6、某 ERP 项目的生产管理子系统进行安装调试时,项目经理发现车间操作员的实际操作方式与最初客户确定的操作方式有较大不同。

为了解决这个问题,首先应()A、召开协商会议,请客户代表和车间操作员共同参加,分析原因协商解决B、由项目经理汇报给高层领导决定C、说服车间操作员按确定的操作方式实施D、说服客户代表修改最初确定的需求正确答案:A7、某电商平台根据用户消费记录分析用户消费偏好,预测未来消费倾向,这是 () 技术的典型应用A、大数据B、云计算C、物联网D、区块网正确答案:A8、某通信设备采购项目,签订合同后进入了合同履行阶段,以下() 做法是不合理的A、由于采购方不具备接收通信设备的条件,要求供货方延迟货物的交付,到了实际交付时,由于该通信设备的价格涨价,供货方要求变更合同价格B、通信设备在运输至采购方的过程中,遇到了连续的暴雨矢气无法按时交付,采购方认为合同中没有对应的免责条款,对供货方进行经济索赔C、合同双方在履行过程中产生了纠纷,双方无法协调一致,因此向仲裁机构提出了仲裁申请。

2020软考信息系统项目管理师考试模拟题

2020软考信息系统项目管理师考试模拟题

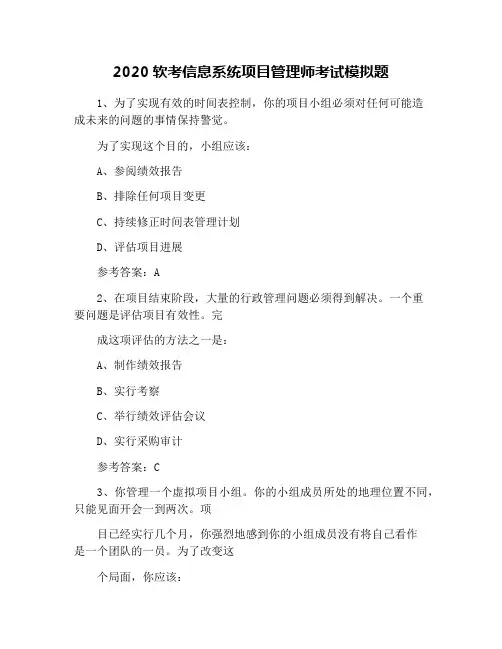

2020软考信息系统项目管理师考试模拟题1、为了实现有效的时间表控制,你的项目小组必须对任何可能造成未来的问题的事情保持警觉。

为了实现这个目的,小组应该:A、参阅绩效报告B、排除任何项目变更C、持续修正时间表管理计划D、评估项目进展参考答案:A2、在项目结束阶段,大量的行政管理问题必须得到解决。

一个重要问题是评估项目有效性。

完成这项评估的方法之一是:A、制作绩效报告B、实行考察C、举行绩效评估会议D、实行采购审计参考答案:C3、你管理一个虚拟项目小组。

你的小组成员所处的地理位置不同,只能见面开会一到两次。

项目已经实行几个月,你强烈地感到你的小组成员没有将自己看作是一个团队的一员。

为了改变这个局面,你应该:A、确保每位成员通过电子出件作为通讯手段B、指令小组成员执行组织安排的任务C、创造出强化分散小组成员间团结性的标志事物和结构D、向小组成员提供最先进的通讯技术和工具并指导使用参考答案:C4、事关项目未来成败的重要决策,要由项目业主决定。

为了协助业主作出明智决策,项目经理应该:A、隐瞒可能会让项目团队或高层管理难堪的信息B、充分准备各种图表C、使用仅表明本周信息的进度图表D、定期规范地提供准确完整即时的数据资料参考答案:D5、项目收尾的结束规划包括所有下列事项,除了:A、为下一个项目保留所有的资源B、记录已建的产品或完成的安装C、项目过程历史报告D、移交责任参考答案:A6、在项目或一个组织内部建立一个非正式的沟通网络是通过:A、向上自由流B、水平自由流C、不受限制的交流D、项目经理利用其与项目利害相关者的非正式的关系的水平参考答案:D7、项目团队成员能与项目经理成功沟通的水准主要地取决于:A、项目经理如何有效地与团队建立关系B、项目经理在组织层级中的地位C、项目的规模和性质D、项目经理的薪水和年龄参考答案:A8、项目经理应该使用书面的而不是口头的沟通的主要理由是:A、文件记录B、反馈C、成本D、消除障碍参考答案:A9、管理收尾包括所有下列事项,除了:A、项目验收B、合同清算C、项目文件档案D、经验教训学习参考答案:B10、有效的沟通要求在发送者和接收者之间实行信息交换。

信息系统项目管理师模拟试卷

信息系统项目管理师模拟试卷

信息系统项目管理师模拟试卷一、选择题(每题3分,共30分)1. 在信息系统项目管理中,以下哪个不是项目的特性?()A. 临时性B. 独特性C. 重复性D. 渐进明细性答案:C。

解析:项目是具有临时性、独特性和渐进明细性的工作,不具有重复性。

2. 项目干系人不包括以下哪类人?()A. 项目团队成员B. 供应商C. 竞争对手D. 客户答案:C。

解析:项目干系人是积极参与项目或其利益可能受项目实施或完成的积极或消极影响的个人和组织,竞争对手不属于干系人范畴。

3. 项目范围管理的主要过程不包括()。

A. 范围规划B. 范围定义C. 范围验证D. 范围垄断答案:D。

解析:项目范围管理包括范围规划、范围定义、创建工作分解结构、范围确认和范围控制等过程,没有范围垄断。

4. 以下哪种估算方法是基于过去类似项目的经验进行估算的?()A. 类比估算B. 参数估算C. 三点估算D. 自下而上估算答案:A。

解析:类比估算就是利用历史信息和专家判断,以过去类似项目为基础来估算当前项目。

5. 在项目进度管理中,关键路径是指()。

A. 最长的路径B. 最短的路径C. 最容易的路径D. 最复杂的路径答案:A。

解析:关键路径是项目中时间最长的活动顺序,它决定了项目最短的可能工期。

6. 项目质量管理的三个过程组不包括()。

A. 质量规划B. 质量保证C. 质量控制D. 质量优化答案:D。

解析:项目质量管理包括质量规划、质量保证和质量控制三个过程组。

7. 人力资源管理中,组建项目团队的输出不包括()。

A. 项目人员分配B. 资源日历C. 项目管理计划更新D. 项目章程答案:D。

解析:项目章程是项目启动阶段的输出,不是组建项目团队的输出。

8. 沟通管理计划不包括以下哪项内容?()A. 沟通需求分析B. 沟通渠道C. 沟通频率D. 项目预算答案:D。

解析:沟通管理计划包括沟通需求分析、沟通渠道、沟通频率等内容,不包括项目预算。

9. 风险管理计划的内容不包括()。

信息系统项目管理师模拟习题(含答案)

信息系统项目管理师模拟习题(含答案)

信息系统项目管理师模拟习题(含答案)一、单选题(共100题,每题1分,共100分)1、已知网络计划中,工作 M 有两项紧后工作,这两项紧后工作的最早开始时间分别为第15 天和第 17 天,工作 M 的最早开始时间和最迟开始时间分别为第 6 天和第 9 天,如果工作 M 的持续时间为9 天,则工作 M()A、总时差为 2 天B、自由时差为 1 天C、自由时差为 2 天D、总时差为3 天正确答案:D2、过程质量是指过程满足明确和隐含需要的能力的特性之综合。

根据GB/T 16250-2006中的观点,在软件工程项目中,评估和改进一个过程是提高( ) 的一种手段,并据此称为提高 (2 ) 的一种方法。

A、外部质量B、使用质量C、产品质量D、内部质量正确答案:B3、根据 GB/T 16260.2-2006 软件工程产品质量第 2部分:外部度量,评估软件的帮助系统和文档的有效性是对软件进行()A、易理解性度量B、易学性度量C、易操作性度量D、吸引性度量正确答案:B4、项目选择和项目优先级排序是项目组合管理的重要内容,其中 () 不属于结构化的项目选择和优先级排序的方法。

A、决策表技术B、期望货币值C、财务分析D、DIPP 分析正确答案:B5、() form of distributed computing in which significantprocessing and data storage takes place on nodes which are at the edge of the network .A、Parallel computingB、Cloud computingC、Fog computingD、Edge computing正确答案:D6、依据《合同法》第九十二条,合同的权利义务终止后,当事人根据交易习惯履行保密义务,该义务的依据是 ()A、诚实信用原则B、协商原则C、资源原则D、第三方协助原则正确答案:A7、()不需要了解代码的逻辑结构。

信息系统项目管理师案例分析(项目时间管理)

信息系统项目管理师案例分析(项目时间管理)

项目的时间管理包括使项目按时完成所必须的管理过程。

按照PMBOK2004中的定义,这些过程包括活动定义、活动排序、活动资源估算、活动历时估算、制定进度计划和进度控制。

在一个项目计划中,进度安排的准确程度比成本估算的准确程度更重要,影响进度的因素有很多,进度失控会导致成本的增加,引起客户的不满,甚至引起合同纠纷和项目失败。

在考虑进度安排时,要把人员的工作量与花费的时间联系起来,合理分配工作量,使用多种时间控制工具来监控项目的执行。

作为项目经理,在出现项目拖期时,应该采用有效的时间控制方法,将项目拖回正常的轨道,或尽可能将项目的拖期缩短,确保项目的按时完成。

案例一阅读下面关于项目管理问题的叙述,回答问题1至问题3,将解答填入答题纸的对应栏内。

案例场景:小陈是负责某系统集成项目的项目经理。

经过项目组对所需工作进行分解,明确了项目的范围,通过活动定义、活动排序和活动资源估算等过程后,收集到一张工作分解结构表,如下:小陈根据上表画出了本项目的双代号网络图,并计算出了项目的工期。

在与客户进行反复沟通后,项目组决定,在考虑对质量影响的情况下,进行网络计划工期优化。

[问题1](13分)请画出本项目的双代号网络图,并计算出项目的工期,并指出关键路径。

这个项目的工期为18天共有四条关键路径:ACEGIL\ACEGJL\ACFIL\ACFJL[问题2](6分)在网络图中,所提到的工期一般分为三种情况,即计算工期、要求工期和计划工期。

请用100字以内的文字,说明它们的含义。

(1)计算工期:根据网络计划时间参数计算而得的工期(2)要求工期:任务委托人所提出的指令性工期(3)计划工期:根据要求工期和计算工期所确定的作为实施目标的工期。

[问题3](6分)如果在项目的网络图中有多条独立的关键路径,考虑对质量的影响,优先选择的压缩对象应是这些条关键路径上的工作组合。

请从下列选项中选择出你认为正确的答案。

并回答网络计划的优化都包括哪些优化?A 资源消耗量之和最小B 直接费用率之和最小B 持续时间之和最长 D 间接费用率之和最小选B网络计划的优化包括工期优化、费用优化(成本优化)和资源优化案例二阅读下面关于项目管理问题的叙述,回答问题1至问题3,将解答填入答题纸的对应栏内。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

Path Method, CPM)是借助网络图和各活动所需时间 (估计值),计算每一活动的最早 CPM 法的关键是计算总时差,这样可决定哪一个活动有最小时间弹性。

CPM 算法的核心思想是将 WBS 分解的活动按逻辑关系加以整合,统筹计算出整个项目的工期和关键路 径。

由于在网络图中(AOE)的某些活动可以并行地进行,所以完成工程的最少时间是从开始顶点到结束顶点 的最长路径长度,称从开始顶点到结束顶点的最长路径为关键路径 (临界路径),关键路径上的活动为关键活动。

为了找出给定的AOE 网络的关键活动,从而找出关键路径,先定义几个重要的量: V e (j)、V l (j):顶点j 事件最早、最迟发生时间。

e(i)、l(i):活动i 最早、最迟开始时间。

从源点V l 到某顶点V k 的最长路径长度,称为事件Vj 的最早发生时间,记做 V%)。

V e (j)也是以V j 为起点的出边v V j V k >所表示的活动a i 的最早开始时间e i 。

在不推迟整个工程完成的前提下,一个事件 V j 允许的最迟发生时间记做 WQ)。

显然,l(i)=V l (j)-a i 所需时间),其中j 为a 活动的终点。

满足条件l(i)=e(i)的活动为关键活动。

求顶点V j 的V e (j)和V l (j)可按以下两步来做:(1) 由源点开始向汇点递推v r o)=o式中,E 1是网络中以V j 为终点的入边集合。

(2) 由汇点开始向源点递推⑷NM (的 r (从)}虫◎ H x E 山 w /】式中,E 2是网络中以巧为起点的出边集合。

根据定义和图7-1,我们可以求出关键路径是 O T 1 T 2T 4T 6,正确答案是C o⑵项目进度网络图是(2)。

A •活动定义的结果和活动历时估算的输入B .活动排序的结果和进度计划编制的输入 C.活动计划编制的结果和进度计划编制的输入 D •活动排序的结果和活动历时估算的输入 [答案](2)B [分析]项目进度控制的过程大致为活动定义、活动排序、活动资源估算、活动历时估算、进度计划的制定、进 度控制。

在项目管理中,首先通过对项目活动进行排序,得到项目的进度网络图。

再根据项目进度网络图找到项 目的关键路径,从而制订项目的进度计划。

由此可见,项目进度网络图是活动排序的结果和进度计划编制的 输入。

项目时间管理⑴以下工程进度网络图A . 0T 1T 3T 6 C. 0T 1T 2T 4T 6 [答案](1)C [分析]关键路径法(Critical 或最迟开始和结束时间。

(3)在计划编制完成后,项目团队认为所制定的进度时间太长,分析表明不能改变工作网络图,但该项目有附加的资源可利用。

项目经理采用的最佳方式是⑶ 。

A .快速追踪项目B .引导一项 Monte Carlo分析C.利用参数估算 D .赶工[答案](3)D [分析]进度控制就是监视和测量项目实际进展,若发现实施过程偏离了计划,就要找出原因,采取行动,使项目回到计划的轨道上来。

简单地说,进度控制就是比较实际状态和计划之间的差异,并依据差异做出必要的调整以使项目向有利于目标达成的方向发展。

缩短项目进度的技术主要如下。

(1)变更项目范围:主要是指缩小项目的范围;(2)赶工:是一种通过分配更多的资源,达到以成本的最低增加进行最大限度的进度压缩的目的,赶工不改变活动之间的顺序;(3)快速追踪:也叫快速跟进,是指并行或重叠执行原来计划串行执行的活动。

快速追踪会改变工作网络图原来的顺序。

根据试题描述,“不能改变工作网络图”,也就是说,不能变更项目范围,也不能进行快速追踪。

但是,“该项目有附加的资源可利用”,因此,可以利用这些资源进行赶工。

参数估算和Monte Carlo分析与进度压缩没有直接关联。

(4)活动排序的工具和技术有多种,工具和技术的选取由若干因素决定。

如果项目经理决定在进度计划编制中使用子网络模板,这个决策意味着⑷。

A •该工作非常独特,在不同的阶段需要专门的网络图B .在现有的网络上具有可以获取的资源管理软件C.在项目中包含几个相同或几乎相同的内容D •项目中存在多条关键路径[答案](4)C [分析]制订项目时间进度计划主要有如下几个子过程:①确定项目的各项活动(项目分解结构最低层的工作块 ),即确定为完成项目必须进行的诸项具体活动。

②确定活动顺序——找出各项活动之间的依赖关系。

⑧时间估算一一估算各项活动所需要的时间。

④编制时间进度计划一一研究和分析活动顺序,活动时间和资源要求,进而制定项目时间进度计划。

以上4个子过程在实践中常常交错重叠进行。

其中活动排序是确定各活动之间的依赖关系,例如软件设计必须在需求分析完成之后。

(1)活动排序应考虑的各种因素。

活动排序应考虑的各种因素主要有:①活动清单:②设计描述;⑧强制性依赖关系:④可自由处理的依赖关系;⑤外部依赖关系,如重要的节假日机房不能进入等;⑥里程碑。

(2)活动排序采用的工具。

活动排序通常采用的工具为网络图,有前导图法、箭线图法、条件图法和网络模板 4种。

① 前导图法(Precedenee Diagram Method , PDM)。

前导图法是一种利用方框代表活动,并利用表示依赖 关系的箭线将节点联系起来的网络图的方法。

前导图法也称单代号网络图法。

② 箭线图法(Arrow Diagramming Method ,ADM)。

箭线图法是一种利用箭线代表活动,而在节点处将活 动连接起来表示依赖关系的编制项目网络图的方法。

这种方法也叫做双代号网络法。

在双代号网络中,因为 箭线只用来表示完成至开始依赖关系,所以为了正确地确定所有逻辑关系,可能使用虚拟活动 (活动时间为0,用虚线表示)。

③ 条件图法。

有些绘图方法,如图形评审技术和系统动态模型,允许回路 (例如,某种测试须重复多次)等非前后排序活动或条件分支的存在 (例如,只有检查中发现错误,设计才要修改 )。

而PDM 法和ADM 法均 不允许回路和条件分支的出现。

④ 网络模板。

利用已经标准化的网络加快设计项目网络图的编制。

这些标准网络可以包括整个项目或其 中一部分(子网络)。

当项目包括几个一样的或几乎一样的成分时,子网络特别有用。

例如,我们可以根据面 向对象的原则,设计出很多通用的类模板,供每个具体的设计小组使用。

(3) 活动排序结果。

活动排序结果主要有:① 网络图,网络图可以手工编制,也可由计算机完成: ② 活动清单更新。

(5)项目经理已经对项目进度表提出了几项修改。

在某些情况下,进度延迟变得严重时,为了确保获得精 确的绩效衡量信息,项目经理应该尽快 ⑸ 。

A .发布变更信息B .重新修订项目进度计划C .设计一个主进度表D .准备增加资源[答案](5)B [分析]进度控制包括相互影响的三个环节:(1) 进度计划是进度控制的基础。

计划指出了项目组织未来努力的方向和奋斗目标,是经过仔细分析后综 合成的对未来的构思,又是当前行动的准则。

一个完善的计划可以使失败的概率降至最低,以最大限度地保 证在预期的期限内取得预期的效果。

(2) 进度控制是通过项目的动态监控实现的。

项目进度控制是随着项目的进行而不断进行的,是一个动态 过程,也是一个循环进行的过程。

从项目开始,实际进度就进入了运行的轨迹,也就是计划进入了执行的轨 迹。

(3) 对比分析并采取必要的措施是进度控制的关键。

工程进度的调整一般是要避免的,但如果发现原有的 进度计划已落后、不适应实际情况时,为了确保工期,实现进度控制的目标,就必须对原有的计划进行调整, 形成新的进度计划,作为进度控制的新依据。

⑹在某个信息系统项目中,存在新老系统切换问题,在设置项目计划网络图时,新系统上线和老系统下 线之间应设置成⑹的关系。

A •结束一开始(FS 型) C .开始一结束(SF 型) [答案](6)C[分析]一般来说,项目活动间存在某活动必须结束,然后另一活动才能开始。

某活动结束前,另一活动必须结束。

某活动必须在另一活动开始前开始。

某活动结束前另一活动必须开始。

在本题中,由于是新老系统切换,一般需要在新系统上线之后,老系统才能下线,因此这是一个开始 结束类型的关系。

在活动图7-2中,从A 到J 的关键路径是⑺,I 和J 之间的活动开始的最早时间是B .结束一结束(FF 型) D .开始一开始(SS 型)4种依赖关系。

(1)结束一开始的关系(ES 型): ⑵结束一结束的关系(FF 型): ⑶开始一开始的关系(SS 型): (4)开始一结束的关系(SF 型):(8)。

假设图活劭图[答案](7)B (8)D[分析]关键路径是信息系统项目管理师考试的必考知识点,因此考生必须要掌握。

在(1)题的分析中,我们介绍了一种求关键路径的方法。

在这里,我们再介绍一种方法,即采用观察法, 在网络图中,从起点到终点的长度最长的那条路径就是关键路径。

在本题中,从 A 至U J 的路径一共有 9条,分另U 是 ABEGJ ,ACFGJ ,ACFHJ ,ACFIJ ,ACFHIJ , ADFIJ , ADFGJ , ADFHJ 和ADFHIJ ,其中关键路径应是 ADFHJ ,因为这一条路径最长 (长度为49), 决定了整个项目完成的最短时间(49天)。

I 和J 之间的活动开始的最早时间应该是项目开始以后40小时,因为其前置事件为F 和H 。

事件F 在19天后出现,19+4=23。

而事件H 在39天后出现,39+1=40,根据(1)题的分析,在这里要取最大值,所以 I事件的出现就在40天以后,即I 和J 之间的活动开始的最早时间是 40天。

(9) 在关键路径上增加资源不一定会缩短项目的工期,这是因为 ⑼。

A .关键路径上的活动是不依赖于时间和资源的B •关键活动所配置的资源数量是充足的C •关键活动的历时是固定不变的D •增加资源有可能导致产生额外的问题并且降低效率 [答案](9)D [分析]在项目活动中,除虚活动外,所有的活动都是依赖于时间或资源的。

为了保证项目按照预期的计划进行, 必须保障关键路径上的活动按照规定日期进行。

但这并不一定是说关键活动所配置的资源数量是充足的。

一般而言,如不考虑投入的人力资源的额外管理,当活动的工作量不变时,活动的历时随投入的人力资 源多寡而变化。

如果在关键路径上增加资源,则有可能导致产生额外的问题并且降低效率。

例如,如果增加开发人员, 则开发人员之间的通信和交流可能导致低效的开发,这样,就不一定会缩短项目的工期。

(10) 在下面的项目活动图 7-3中,关键路径的时长为(10)周。

中的数字单位为天。

(7) A . ABEGJ(8) A . 13 ADFHJ 23C. ACFGJ C. 29D. ADFIJ D . 40图73项目活动图A. 27B. 28C. 29D. 30[答案](10)B[分析]参考⑴题和(7)、(8)题的分析。

相关文档
最新文档
