建筑工程施工中后浇带施工技术要点

合集下载

后浇带混凝土填充作业的施工技术要点

后浇带混凝土填充作业的施工技术要点

后浇带混凝土填充作业的施工技术要点混凝土填充是工程建设中常用的一种填充方式,其施工质量直接影响到工程的安全和耐久性。

浇带混凝土填充作业是混凝土填充的一种常见方式,需要特别注意施工技术要点,以保证施工质量和工程安全。

本文将介绍浇带混凝土填充作业的施工技术要点。

一、施工前准备1.浇带混凝土填充前,需仔细检查填充部位的基础,确保其平整、牢固、无松动和裂缝等缺陷,如有缺陷需及时进行修补。

2.在施工前,需制定详细的施工方案,包括施工步骤、施工工艺、施工设备和材料等。

3.在施工前,需要准备好必要的施工工具和材料,如混凝土搅拌机、输送泵、抹灰机、钢筋剪切机、测量工具和防护设备等。

二、混凝土搅拌1.混凝土的配合比应符合设计要求,搅拌时间应保证混凝土均匀,不能出现结块和分层现象。

2.在混凝土搅拌过程中,应适当增加掺合料的用量,以提高混凝土的流动性和减少收缩裂缝。

3.混凝土的浇注应从低处向高处进行,以避免产生气泡和空洞。

三、钢筋加工1.钢筋加工应符合设计图纸要求,在加工过程中严格按照钢筋的长度和重量进行计量。

2.钢筋的焊接应符合国家标准和设计要求,在焊接前应对钢筋进行清理和防锈处理。

3.钢筋的连接应采用可靠的连接方式,如搭接连接、扣件连接和对接焊接等。

四、混凝土浇注1.混凝土的浇注应尽量避免浇筑过程中的振动和震荡,以防止混凝土分层和结块。

2.混凝土浇注应从低处向高处进行,同时应严格控制浇筑速度和浇筑厚度,避免混凝土流失或漏浆。

3.混凝土的表面应平整、光滑,并严格按照设计要求进行抹灰和压光。

五、养护与验收1.混凝土浇注后,应进行养护,以保证混凝土的强度和耐久性。

养护时间应根据混凝土的配合比、气温、湿度和风速等因素进行合理安排。

2.混凝土浇注完成后,应进行验收,以检查浇筑质量是否符合设计要求。

验收内容包括混凝土强度、表面平整度、尺寸精度和钢筋连接等方面。

以上就是浇带混凝土填充作业的施工技术要点,希望对大家有所帮助。

在实际施工中,还需根据具体情况进行细致的操作和管理,以确保工程质量和安全。

简述后浇带混凝土浇筑的施工要点

简述后浇带混凝土浇筑的施工要点

简述后浇带混凝土浇筑的施工要点
一、前期准备工作
1.1 确定浇筑时间及施工计划
在确定浇筑时间时,应考虑天气状况、混凝土的强度等因素,并制定
详细的施工计划。

1.2 安排好施工人员和设备
要根据浇筑场地的大小和混凝土的使用量,合理安排好施工人员和设备,确保施工进度。

1.3 搭建好模板和支架
模板和支架要按照设计要求搭建好,并进行检查,确保其稳固可靠。

二、混凝土质量控制
2.1 选用优质混凝土原材料
选用水泥、骨料、粉煤灰等优质原材料,保证混凝土的强度和耐久性。

2.2 控制水灰比
合理控制水灰比,以保证混凝土的强度和坍落度。

2.3 严格控制拌合时间
拌合时间过长会导致混凝土早期龟裂或强度不足,因此要严格控制拌合时间。

三、现场施工操作
3.1 模板表面处理
在模板表面涂刷模板脱离剂,以便于拆模后混凝土表面光洁。

3.2 浇筑混凝土
浇筑混凝土时要均匀、连续、不间断地进行,避免出现夹渣、夹石等情况。

3.3 振捣混凝土
振捣混凝土时要注意力度和频率的控制,以保证混凝土的密实性。

3.4 平整混凝土表面
平整混凝土表面时要采用专业的工具和技术,以保证其平整度和光洁度。

四、后续处理
4.1 养护期间保持湿润
在混凝土初期养护期间,应保持其湿润状态,避免龟裂和强度不足。

4.2 完成后续工序
在浇筑完毕后,要及时进行拆模、清理等后续工序,以便于下一步施工的顺利进行。

总结:后浇带混凝土浇筑是建筑施工中非常重要的一环节。

只有严格按照要求进行施工操作,并对质量进行严格控制,才能确保浇筑后的混凝土结构稳定、耐久、美观。

后浇带施工质量主要控制要点

后浇带施工质量主要控制要点

后浇带施工质量主要控制要点
在进行后浇带施工时,需要考虑以下几个主要的质量控制要点:
1.合理的材料选择:选择合适的混凝土材料,确保其质量符合相应的标准。

混凝土的配比应根据实际情况进行调整,确保其强度和耐久性满足要求。

2.良好的模板安装:模板的安装必须牢固并满足设计要求,承重能力要符合要求。

模板表面应平整、无渗漏现象,确保混凝土浇筑时形成良好的工作面。

3.合理的浇筑施工工艺:混凝土浇筑过程中,应注意合理控制浇筑速度和浇筑高度,避免出现冲击和过快硬化导致质量问题。

同时,还要注意控制温度和湿度,避免混凝土过早干燥或受到过度水分蒸发的影响。

4.及时的养护措施:混凝土浇筑完成后,应及时进行养护保养,保持适度的湿润,避免混凝土干燥过快。

必要时可以采取覆盖保护措施,避免紫外线、风吹日晒等因素对混凝土的影响。

5.合理的收缩控制:混凝土在硬化过程中会发生收缩,会对工程质量产生一定的影响。

因此,在施工过程中应加入适量的膨胀剂、缓凝剂等控制收缩剂,使混凝土的收缩量在可接受的范围内。

6.定期的质量检测:通过对混凝土的强度、密实度、抗渗性等性能指标的定期检测,及时发现并解决可能存在的质量问题。

必要时可以委托第三方检测机构进行质量评估,提供参考意见。

7.安全施工:在后浇带施工过程中,必须严格按照相关的施工规范和安全要求进行施工,确保施工人员的安全,并防止施工过程中发生意外事故。

以上是后浇带施工质量控制的主要要点。

在实际施工中,还需要根据具体工程要求、设计要求等因素进行具体操作和调整。

最重要的是施工过程中,在每个环节上都要保持严格的质量控制措施,确保后浇带的质量能够满足工程要求。

后浇带混凝土填充作业的施工技术要点

后浇带混凝土填充作业的施工技术要点

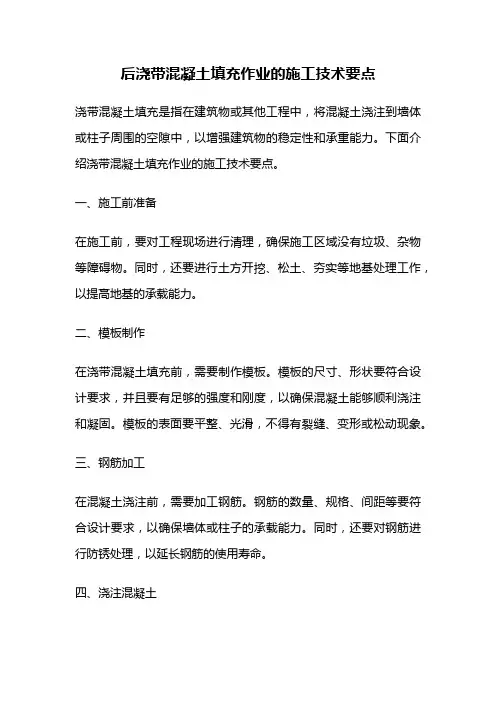

后浇带混凝土填充作业的施工技术要点浇带混凝土填充是指在建筑物或其他工程中,将混凝土浇注到墙体或柱子周围的空隙中,以增强建筑物的稳定性和承重能力。

下面介绍浇带混凝土填充作业的施工技术要点。

一、施工前准备在施工前,要对工程现场进行清理,确保施工区域没有垃圾、杂物等障碍物。

同时,还要进行土方开挖、松土、夯实等地基处理工作,以提高地基的承载能力。

二、模板制作在浇带混凝土填充前,需要制作模板。

模板的尺寸、形状要符合设计要求,并且要有足够的强度和刚度,以确保混凝土能够顺利浇注和凝固。

模板的表面要平整、光滑,不得有裂缝、变形或松动现象。

三、钢筋加工在混凝土浇注前,需要加工钢筋。

钢筋的数量、规格、间距等要符合设计要求,以确保墙体或柱子的承载能力。

同时,还要对钢筋进行防锈处理,以延长钢筋的使用寿命。

四、浇注混凝土浇注混凝土时,要注意以下几点:1.混凝土的配合比要按照设计要求进行调配,确保混凝土的强度和稳定性。

2.混凝土浇注要均匀,不得出现空鼓、裂缝等问题。

同时,还要注意混凝土的振捣,以提高混凝土的密实度。

3.混凝土浇注时,要采用适当的施工工艺和措施,以确保混凝土的质量和强度。

例如,可以采用分层浇注、立管振捣等技术。

4.浇注后,要及时对混凝土进行养护,以防止混凝土裂缝、变形等问题。

五、施工安全在施工过程中,要注意安全问题。

例如,要保证工人的人身安全,防止坍塌、起重等事故的发生。

同时,还要注意环境保护,防止施工对周边环境造成污染。

浇带混凝土填充作业的施工技术要点包括施工前准备、模板制作、钢筋加工、浇注混凝土和施工安全等方面。

只有做好这些工作,才能确保浇带混凝土填充的质量和稳定性,同时也能保证施工的安全和环境保护。

建筑施工中后浇带的关键施工技术_8

建筑施工中后浇带的关键施工技术_8

建筑施工中后浇带的关键施工技术发布时间:2021-09-22T01:24:07.898Z 来源:《建筑实践》2021年第40卷第13期作者:李勇强[导读] 在现浇筑钢筋混凝土结构内部,因施工阶段预留出现的临时性变形缝被称作是后浇带。

李勇强浙江鼎力工程项目管理有限公司浙江温州 325000摘要:在现浇筑钢筋混凝土结构内部,因施工阶段预留出现的临时性变形缝被称作是后浇带。

后浇带在建筑工程中的应用能够应对结构施工中产生的变形,控制因为温度和沉降差引起的施工裂缝,从而更好的确保建筑结构安全性和耐久性。

为此,文章结合后浇带施工技术进行相关探究。

关键词:建筑施工;后浇带施工;施工技术1建筑施工中后浇带的定义和功能概述1.1后浇带的内涵定义根据国家的标准,后浇带的具体定义是:为适应环境温度变化、混凝土收缩、结构不均匀沉降等因素影响,在梁、板(包括基础底板)、墙等结构中预留的具有一定宽度且经过一定时间后再浇筑的混凝土带。

后浇带的设置应遵循"抗防兼备,以防为主"的设计原则。

因为普通混凝土存在开裂问题,设置后浇缝的目的就是将大部分的约束应力释放,然后用膨胀混凝土填缝以抗衡残余应力。

后浇带根据功能和设置部位主要分为三种,分别是:沉降后浇带、温度后浇带以及伸缩后浇带。

1.2后浇带的功能后浇带的主要功能具体可分为两种:1.2.1沉降差问题解决在建筑工程的施工之中,施工团队往往会使用后浇带将高层部分与低层部分分隔开。

等到施工建筑的主体结构大致完成之后,施工团队再将连接处的混凝土进行浇灌,使高低层正式地连接成一个整体。

在进行建筑设计时,工程师应计算好这两个施工阶段的受力情况,并依次进行荷载的校核。

高低层成功连接之后,工程师则需要计算好因沉降差而来的附加内力。

如果建筑物的地基质量较高,那么其沉降在施工期间就可大致完成。

在施工进行的过程中,同时也可以采取以下几个措施辅助施工顺利进行:A:调节压力差。

如果施工建筑的主楼荷载较大,那么施工团队可以使用整体基础以使土压力下降,并减小附加的压力。

建筑施工中后浇带施工工艺要点

建筑施工中后浇带施工工艺要点

建筑施工中后浇带施工工艺要点摘要:后浇带的施工工艺在建筑工程中占有十分重要的地位,后浇带的施工技术是影响工程质量的重要因素,因此,后浇带施工技术的研究是不可忽略的,我国在建设过程中,尽管对后浇带的施工技术进行了大量的探索,但其技术研究成果在实践中已有相当多的应用。

但是,由于工程建设的不断发展,目前对后浇带施工技术的研究已经越来越不适应工程建设的要求。

在未来的工程建设中,应更加重视后浇带施工技术的应用,并将其作为一个重要的研究内容,并对后浇带的施工技术进行了改进。

关键词:建筑工程;后浇灌技术;施工技术分析前言:随着我国经济的迅速发展,对施工提出了更高的要求,为了保证后浇带施工工艺合理、施工规范、施工性能、保证结构受力、保证后浇带部位不漏水、防止预见因素对后浇带施工质量的影响;为了防止后浇带施工中出现的常见质量问题,本文对后浇带施工技术要点进行了分析,并给出了相应的处理方法,对今后的工程建设有重要的借鉴作用。

1、后浇带的施工概况在实际使用的钢筋砼中,往往会出现沉降变形缝、收缩变形缝等,从而避免在浇注后出现变形。

在工程建设中,应按现场的具体条件,合理安排工程工期,并将其浇注成密实无伸缩变形的整体式结构。

这是一种牢固的混凝土连接件。

通常,后浇条在结构上存在着许多不同的变形裂缝,仅对一个主要的影响进行分析,而其他的影响只能作为一个补充。

一般采取以下三种方法来抑制裂缝的产生与发展:①合理的加固方案,减小钢筋的收缩,并采取相应的措施来控制结构之间的温度变化;②为减小变形、防止开裂,在施工中设置永久性沉降缝、变形缝和膨胀缝;③在工程过程中,采用后浇条作为临时裂缝,使建筑的受力减小。

在晚期,则使用后浇条进行连结,同时还能承受一定的约束应力。

永久性变形缝和沉降缝施工工艺复杂,施工周期长;造价高,防水施工难度大,结构整体不好看;因此,采用后浇灌方式最好。

2、后浇带的施工技术要点2.1后浇带的防护措施对于后浇带,应在左右墙的位置,临时增加一堵墙,其高度不小于地面,并在两边墙上均匀地涂上防水砂浆。

建筑施工中后浇带施工技术要点分析

建筑施工中后浇带施工技术要点分析

建筑施工中后浇带施工技术要点分析
后浇带施工是建筑施工中不可或缺的一环,因为后浇带的施工质量直接影响着建筑物
的整体牢固程度。

以下是建筑施工中后浇带施工技术要点的分析。

1. 后浇带的施工顺序
后浇带施工的顺序是先上层后下层,先养护后拆模。

因为下层施工时还无法确定上层
的尺寸和位置,上层的浇筑一般要等下层养护结束后进行。

同时要注意养护时间的控制,
一般会根据气温、湿度等条件来确定。

2. 模板的选择与搭建
后浇带施工时的模板一定要有足够的强度和刚度,同时尺寸精准,不得有任何偏差和
变形。

模板搭建时要注意杆件的布置,在保证稳定的同时尽量减小模板的净重,方便施工
操作。

3. 砼的配合比与浇筑
后浇带的砼配合比应选择富含水泥的高强度水泥砂浆,以确保砼的耐久性和抗压强度。

浇筑时要采用逐层浇筑的方法,不得一次浇筑整个浇筑面积,以避免砼浇注浓度不均匀。

4. 浇筑缝的处理
后浇带的浇筑缝一定要处理好,尤其是钢筋接头处,要采用板条和钢筋交替绑扎,确
保接头处的强度。

另外,在浇筑缝处一定要进行振捣,以确定浇筑的密实度和均匀性。

5. 养护措施
养护是后浇带施工中非常重要的一步,要在砼凝固后立即进行,并且要根据养护期内
的气温和湿度等条件来制定具体的养护方案。

养护后的后浇带应具有充分的强度和耐久性,以确保建筑物的安全可靠性。

总之,后浇带施工是建筑施工中比较复杂和严谨的一项工程,要保证其施工质量和牢
固程度,必须专业人员进行操作,并严格按照相应的施工规范和技术要求来进行操作。

后浇带施工技术要求及质量控制要点

后浇带施工技术要求及质量控制要点

1 后浇带施工技术要求及质量控制要点为使建筑工程的后浇带做到技术先进、工艺合理、施工规范,满足建筑功能要求,确保结构受力安全和后浇带处无渗漏现象,避免不可预见因素对后浇带施工质量的影响,杜绝后浇带施工质量通病的发生,特制定本做法。

一、技术要求1、后浇带砼施工的时间必须符合设计要求及工程实际施工情况要求。

若设计无要求时,一般为施工后40—60d ,沉降后浇带宜在建筑物沉降基本完成后进行。

高层建筑的后浇带应在结构顶板浇筑砼14天后进行。

2、确定施工方案,针对后浇带不同的部位,不同的功能要求,不同的现场情况,编制满足设计规范和工艺要求的施工技术措施。

3、对施工操作人员进行书面技术交底,其主要内容为:施工前、施工中、施工后应注意的事项和操作要求、细部构造及技术质量要求.4、后浇带砼浇筑应留置砼强度检验试块及抗渗强度检验试块(设计有抗渗要求),后浇带的强度等级不得低于其两侧砼,应提高一个强度等级,同时应符合设计要求.5、后浇带处结构主筋不宜在缝中断开,若必须断开,则主筋搭接长度应大于45倍主筋直径,接头应按规范要求错开,并应按设计要求设附加钢筋。

6、地下室顶板后浇带处模板支撑架必须独立搭设,在后浇带混凝土未达到设计强度标准值前,不得将模板支撑拆除,以免梁板因悬臂而变形。

7、后浇带砼未浇筑前宜有保护钢筋的措施,可用模板盖住钢筋;并用砂浆做出挡水带,以免施工过程中后浇带处的钢筋被污染、堆积垃圾。

为防止地下室大梁和设备基础后浇带处有积水锈蚀钢筋,应将后浇带位置垫层标高下降50—100mm ,以便处理施工缝、清除垃圾和排除积水。

8、后浇带的留置做法节点图1、后浇带砼浇筑前的质量控制1)后浇带两侧砼面上的浮浆、松散砼应予凿除,混凝土表面凿毛,并用压力水冲洗干净。

地下范要求.3)模板必须稳固、密封、平整,具有足够强度、刚度及稳定性,以确保砼的成型几何尺寸,且应保证砼施工后新旧砼没有明显的接搓。

4)设置止水条时,应固定牢靠、平直、不得有扭曲现象,确保位置准确。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

建筑工程施工中后浇带施工技术要点
发表时间:2019-04-26T14:52:05.280Z 来源:《建筑学研究前沿》2018年第36期作者:卢光星
[导读] 后浇带施工的重要性是不言而喻的,在施工的过程中要严格控制其施工要点与技术要点,不得出现违规操作和麻痹大意的现象,以更好的确保后浇带施工的质量和整个工程的质量。

摘要:在建筑工程施工过程中,在钢筋混凝土结构中必须设置后浇带,并且要按照设计的具体要求对后浇带进行预留企口缝,并在规定的时间内进行混凝土的灌注,加强对工程施工的检查和监督管理,以确保后浇带的工程质量,从而保证整个工程的稳定性和安全性。

现就后浇带施工技术要点作简要分析。

关键词:建筑工程;后浇带;施工技术
依据相关设计标准以及施工规范和施工要求,施工过程中应该在基础底板、墙、粱相应位置留设临时施工缝。

在钢筋混凝土结构中设置后浇带,这种方法是目前使用较为广泛的一种方法。

后浇带施工的重要性是不言而喻的,在施工的过程中要严格控制其施工要点与技术要点,不得出现违规操作和麻痹大意的现象,以更好的确保后浇带施工的质量和整个工程的质量。

1建筑工程中后浇带施工的主要类型
在结构施工阶段做好各种防裂措施是房屋建筑施工的重要步骤,目前国内外使用较为普遍的方法是减小对混凝土收缩所造成的不利影响,我国常用的做法是设置施工后浇带。

后浇带按其作用可分为四种:
1)沉降后浇带,主要是为了解决高层建筑主楼与裙房之间的沉降差。

2)收缩后浇带,则是针对混凝土容易发生凝结后收缩开裂的现象。

3)混凝土容易因温度变化而产生拉裂,此时的后浇带施工则为温度后浇带。

4)在房屋建筑面积过大时,结构容易受到温度变化影响而出现混凝土收缩开裂,此时则选择伸缩后浇带。

后浇带的施工的基本原则是遵守施工工艺和设计要求,严格禁止由于处理不当所造成的质量事故,避免开裂渗精等威胁到建筑物质量以及使用安全的现象出现。

2建筑工程后浇带的设计要点
2.1后浇带设计中的技术要点分析
建筑工程在施工前,都要进行严格的工程设计,其中包括对后浇带施工的设计,只有在这个阶段进行了科学合理的设计,才能确保工程项目的施工质量,才能为具体的施工行为提供技术方面的依据。

(1)后浇带处的梁板受力钢筋必须是贯通的,不能断开。

如果房屋建筑物的梁、板的跨度不是很大,可以考虑在施工过程中一次性配足钢筋;如果梁和板的跨度比较大,可按规定断开,在补齐混凝土前将钢筋焊接好。

(2)后落带在未浇筑混凝土之前,不能将建筑物上面的部分模板进而支柱拆除,要等浇筑混凝土后,且混凝土凝固好了以后再拆除模板和支柱,以避免梁拆除以后使板、梁在这种情况下形成悬臂,进而引起房屋建筑的梁板变形。

3建筑工程后浇带施工技术要点
3.1后浇带的设置
3.1.1选择后浇带的浇筑位置
后浇带在浇筑的时候,应该选择受力最小的混凝土构件部位,一般不能将后浇带设置在剪力墙的中间部位,后浇带设置在梁、板的反弯点周围是最好的选择。

因为这个部位不会因为剪力或者弯矩太大而给构件本身带来较大的压力。

3.1.2选择合理的后浇带断面形式
在进行后浇带的断面形式选择过程中,一般要使后浇带和混凝土结构有一致的断面形式。

后浇带的断面形式有平直缝、阶梯缝、企口缝以及“V”形缝,但是较常用的是平直缝。

当工程中的墙和板的厚度在60cm以上时,通常用企口缝,在30cm以下时采用平直缝,而在这两者之间时采用阶梯缝。

在浇筑后浇带的时候应该避免出现直缝,这样才能。

有效防止结构由于受到压力而出现变形作用。

垂直施工缝混凝土浇筑后达到初凝时就要用压力水冲洗直至出现骨料,并将钢丝网冲洗干净。

3.2遵守工艺流程,合理控制后浇带的间距
在对房屋建筑进行结构设计的时候,应该对后浇带的设计进行尽早的考虑与合理的设计。

有些后浇带的设置是基于对建筑物沉降的考虑,这就要求在施工过程中严格的掌握施工的工艺以及施工的先后顺序,以便保证后浇带的设置不会违背设计的初衷。

另外,还应该保证在施工的过程中严格遵守各种施工的原则、施工的顺序、工艺等,各项施工环节都应该按照基本的技术参数进行。

施工过程中后浇带预留与设置的基本参照标准时设计图纸。

大多数情况下,在对矩形构筑物进行后浇带设计的时候,后浇带的间距以30~40m为宜,而后浇带的具体宽度在按照建筑物本身特征进行设计的同时,还应该对是否有利于施工做给予考虑。

同时,房屋建筑的结构构造也是在进行后浇带设置时应该考虑的因素,通常情况下,后浇带的宽度为700~1000mm。

另外,还应该引起注意的是后浇带设置处的钢筋使用。

通常情况下,后浇带处的梁板受力钢筋必须是贯通的,不能断开。

对于钢筋的具体使用情况应该按照梁和板的跨度进行确定。

3.3把握后浇带的施工温度和浇筑时间
3.3.1后浇温度带
浇筑后浇带的保留时间应该符合设计要求,一般要保留2个月以上。

另外,因为施工的材料以及施工的具体季节不同,因此,在施工之前的准备阶段中应该在施工图纸将一些由于天气原因而需要将后浇带浇筑的时间延后的工程标注出来。

后浇带混凝土要选择适合的浇筑温度,以保证新老混凝土结合良好。

最好的温度是10℃,这符合热力学的收缩和膨胀的最佳结合点。

后浇带混凝土在浇筑完毕后要在两天之后选择适当的时间收关,防止混凝土出现干裂,收关的最佳的时间是早上或傍晚。

3.3.2后浇收缩带
混凝土结构在施工完毕2个月时,其收缩情况就会达到60%以上甚至终止,因此2个月之后就可以进行后浇带的闭合。

3.3.3高层建筑、裙楼混凝土结构及基础
对于以上结构而言,一般要等到地基沉降结束之后才能开始后浇带的浇筑,这种后浇带就是后浇沉降带。

高层建筑的主体结构通常和裙楼一起施工,但是由于高层建筑主体结构的施工量以及施工难度较大,且高层建筑主体结构所带来的荷载沉降更严重。

因此,进行后浇带的浇筑需要等高层建筑主体结构完全沉降之后。

但是有时还考虑其他的因素,如施工的成本等各方面的综合影响,可能会改变浇筑的时间,将其提前。

3.4后浇带的封闭措施
施工中进行后浇带封闭时应该注意后浇带两侧混凝士浇筑质量的质量控制的关键点,要时刻防止出现漏浆,或混凝土疏松等情况,因为这将会对建筑物的质量产生严重影响施工单位应该对此指派专门人员监督和管理,以保持后浇带内的清洁,防止后浇带内的钢筋锈蚀,或钢筋被压弯、踩弯。

3.5后浇带的保护措施
在封闭后浇带之前拮构设计者应在图纸上明确提出后浇带附近一定范围内不得堆放施工材料,并对施工荷载做好限定和后浇带两侧的临时支护。

快拆体系的模板是目前很多施工工程中采用的模式,这样的情况下更加应该注意后浇带附近的支护质量,做好各种防护措施,充分考虑可能会出现的各种问题,防止在拆除模板过程中,由于支撑松动、移位等造成结构开裂所引起的后浇带的质量损害。

基础承台的后浇带留设后,应采取保护措施肪止垃圾杂物掉人。

保护措施可采用木板覆盖在承台的上皮钢筋上,盖板两边应比后浇带各宽出500mm以上。

地下室外墙竖向后浇带可采用砌砖保护。

楼层面板后浇带两侧的梁模及粱板支承架不得拆除。

4小结
综上所述,在建筑施工中,后浇带施工是一项重要的施工内容,后浇带质量的优劣直接关系到建筑的整体质量,因此,对后浇带施工的技术要点进行探讨,有利于提高施工的水平和质量,从而提高建筑工程整体的稳定性与安全性。
